建築中レポート

1. 2025年03月11日
外装工事

外装工事

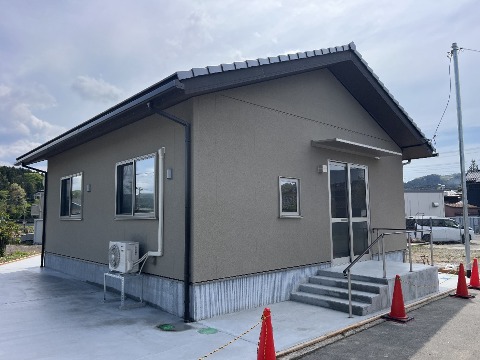

外壁面の付加断熱工事を行っています。

2. 2025年03月05日
木工事

木工事

構造金物を取り付けていきます。

3. 2025年02月26日
屋根工事

屋根工事

屋根瓦を葺いていきます。

4. 2025年02月21日
屋根工事

屋根工事

屋根のルーフィングを貼り、瓦桟を取り付けています。

5. 2025年02月21日
上棟

上棟

屋根の野地板を施工します。

6. 2025年02月20日
上棟

上棟

建物の四方にお神酒を撒きお清めをして、上棟スタートです。

7. 2025年02月20日
上棟

上棟

午前8時ごろ、1階の柱をたてていきます。

8. 2025年02月20日
上棟

上棟

午前9時半ごろ、1階の梁を組んでいます。

9. 2025年02月20日
上棟

上棟

午前11時ごろ、2階床の合板を敷き並べ終わりました。

10. 2025年02月20日
上棟

上棟

午前11時半ごろ、2階の柱をたてています。

11. 2025年02月20日
上棟

上棟

午後2時ごろ、2階の梁を組んでいます。

12. 2025年02月20日
上棟

上棟

午後4時ごろ、屋根垂木を掛けていきます。

13. 2025年02月19日
仮設工事

仮設工事

上棟に向けて、仮設足場を組みます。

14. 2025年02月12日
基礎工事

基礎工事

基礎の型枠を解体しました。

15. 2025年02月03日
基礎工事

基礎工事

基礎の立上り型枠を設置しています。

16. 2025年01月28日
基礎工事

基礎工事

基礎ベースコンクリートを打設しました。

17. 2025年01月23日
基礎工事

基礎工事

基礎の配筋を行います。

18. 2025年01月14日
基礎工事

基礎工事

建物の位置を出す、遣り方の作業を行いました。

19. 2024年12月13日
地盤改良工事

地盤改良工事

柱状改良工事を行っています。

物件データ

延床面積134.04㎡(40.54坪)
施工面積146.98㎡(44.46坪)
営業担当山田
工事担当小杉
特徴①フレキシブルに活用できるLDKに隣接しながらもおこもり感が感じられるヌック
特徴②天候を気にすることなく自分時間を満喫できる、大きめのインナーガレージ
特徴③家が映画館に早変わり。シアター設備完備のLDK
特徴④トリプルサッシ、付加断熱による断熱等級6の家
特徴⑤許容応力度計算による耐震等級3,省令準耐火、認定長期優良住宅の家
