家族時間と自分時間家族それぞれが居心地のいいお家

金沢市若宮 A様邸

地域別に見る|金沢市

物件データ

延床面積125.86㎡(38.06坪)
施工面積134.14㎡(40.56坪)
担当営業西野
現場担当木舟
お客様のこだわり仕様1 家族との会話が弾む対面キッチン
2 収納量タップリ!2つのウオークインクローゼットと大容量の納戸
3 夏は花火大会の特等席!南向きの4帖の大型バルコニー
4 お財布に優しいエコなオール電化住宅
5 次世代省エネルギー仕様による高い断熱性能

建築中レポート

1. 2011年10月08日
地鎮祭

地鎮祭

地鎮祭を行いました。
工事の安全と、無事にお引渡しできるように、
お祈りします。

2. 2011年10月26日

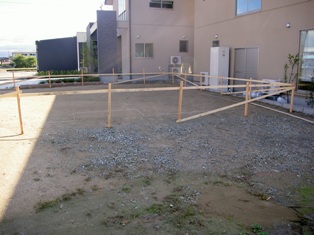

遣り方

遣り方

遣り方を行いました。
建物の通りを出して、高さ等を決めます。

3. 2011年11月09日
基礎工事

基礎工事

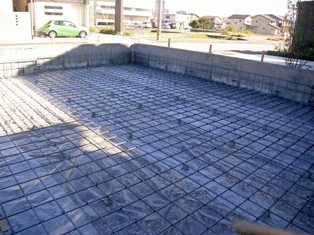

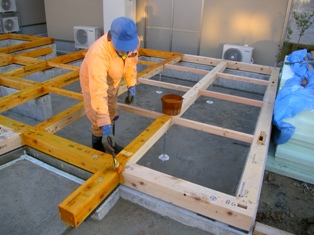

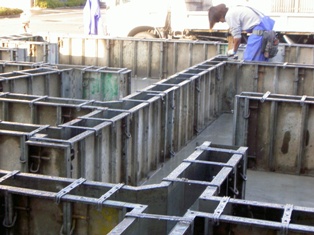

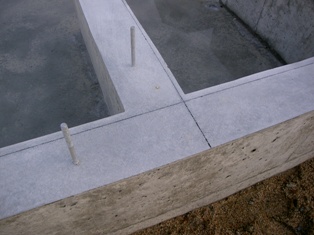

配筋を施工しました。
配筋の下にサイコロを入れて、コンクリートのかぶり厚をしっかり確保します。

4. 2011年11月10日
配筋検査

配筋検査

ERIで瑕疵保険のための、配筋検査を受けました。
配筋の間隔、継手、かぶり厚等が正しく施工されているかを検査します。無事に検査は完了しました。

5. 2011年11月14日
基礎工事

基礎工事

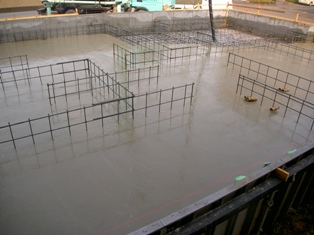

今日、基礎のベース部分を打設しました。
ベース部の高さにテープで印をつけて、その高さまでコンクリートを流し込んでいき金コテで均していきます。

6. 2011年11月15日
基礎工事

基礎工事

基礎の立ち上がり部分を打設しました。
最後に、高さを合わせるために、レべリング(モルタル)をして、作業終了です。

7. 2011年11月22日
基礎工事

基礎工事

今日は、基礎のスミ出しをしました。
写真の黒い線がそうです。
土台を伏せる目安なので、しっかりチェックしなければなりません。

8. 2011年11月24日
給排水設備工事

給排水設備工事

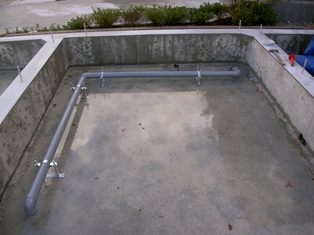

今日は、先行配管を行いました。
事前に仕込んだ、スリーブベント管を通して、内部と外部の配管をつなげます。

9. 2011年11月26日
防蟻処理

防蟻処理

大工さんの土台伏せが完了し、土台、大引き等に防蟻処理をしました。
天気も晴れていたので、問題なく施工できました。
この後は、床の断熱材を、入れていきます。

10. 2011年11月28日
木工事

木工事

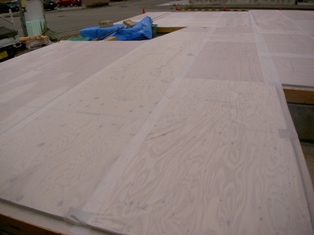

1階部分の床パネルの施工が完了しました。
その上に、ビニールのシートを張って、汚れや、雨を防ぎます。
シートは粘着性があり、パネルにピタッと張っていきます。

11. 2011年11月30日
仮設工事

仮設工事

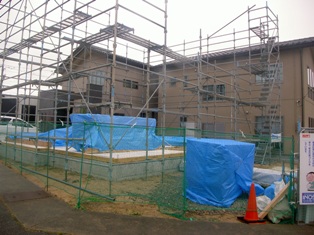

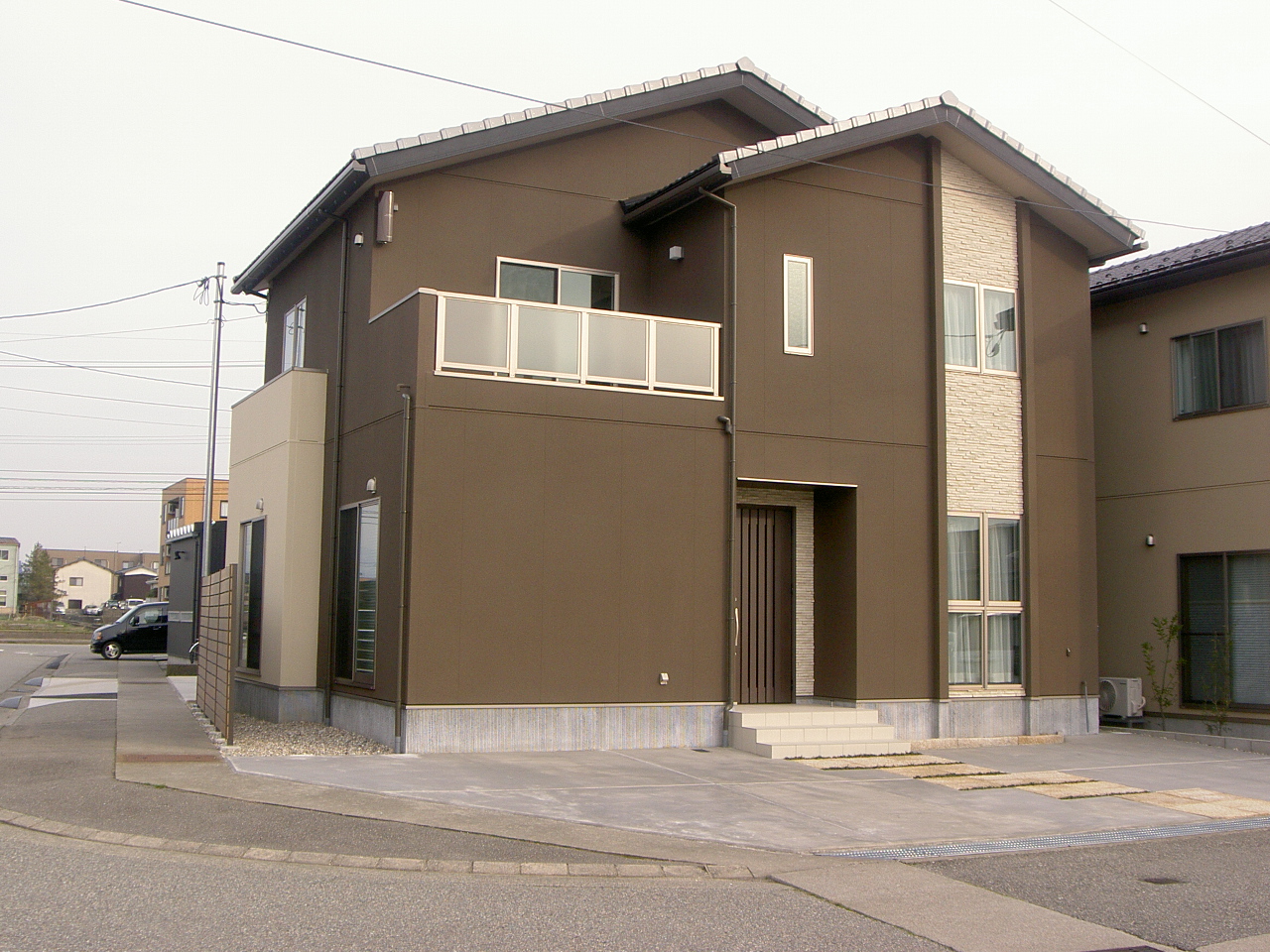

建て方の為の仮設足場を組みました。
手前の部分は、レッカーの搬入もあるので、開けてあります。

12. 2011年12月01日

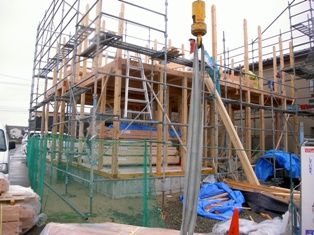

建て方

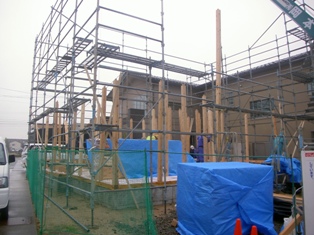

建て方

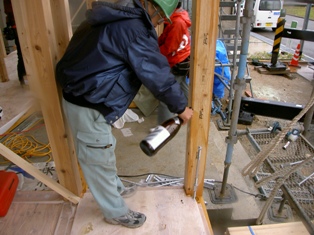

大工さんが、お清めのお酒をまいています。
いよいよ、作業の開始です。

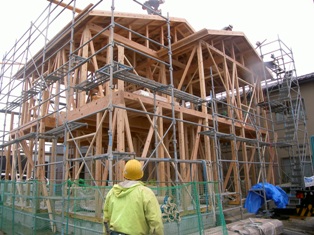

13. 2011年12月01日
建て方

建て方

1階の柱を立てていきます。
運びにくいところや、長いものはレッカーで持ち上げます。

14. 2011年12月01日
建て方

建て方

2階の床梁が完了しました。
事前に配置しておいた、梁をレッカーで持ち上げて組んでいきます。

15. 2011年12月01日
建て方

建て方

2階部分のパネルを敷きました。
構造用合板は 24mmです。

16. 2011年12月01日
建て方

建て方

2階の柱を立て終え、小屋梁を架け始めました。

17. 2011年12月01日
建て方

建て方

小屋梁が完了し、母屋束を立てています。
この後は、その上に母屋をかけていき、かすがいでとめていきます。

18. 2011年12月01日
建て方

建て方

屋根のパネルをかけていきました。
今日の目標の作業まで、完了しました。
事故もなく、無事に作業が完了しました。

19. 2011年12月02日

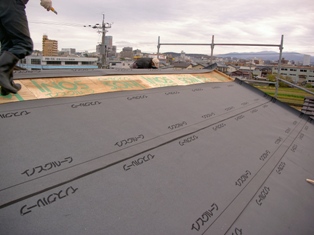

屋根工事

屋根工事

昨日、建て方が終わり今日は、
屋根のルーフィングを張りました。

20. 2011年12月05日
木工事

木工事

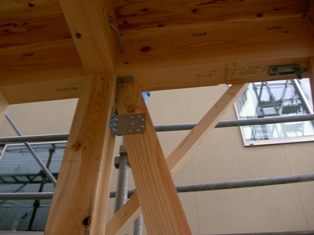

構造用金物の取り付けを、行っています。
写真は、筋違の部分の金物写真です。

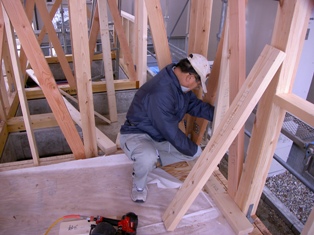

21. 2011年12月06日
木工事

木工事

間柱を取り付けています。
筋違の部分に来るものは、形に合わせて欠いて取付ます。

22. 2011年12月07日
屋根工事

屋根工事

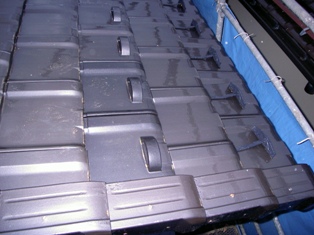

屋根瓦が葺き終わりました。
軒先には、雪止め金物が取り付けてあります。
色は、銀鱗で平瓦です。

23. 2011年12月08日
防蟻処理

防蟻処理

柱の防蟻処理を行いました。
高さ1mまで処理をしなければいけません。
土台、柱の計2回の処理を行います。

24. 2011年12月12日
断熱工事

断熱工事

バルコニー直下の断熱材を入れました。
厚さは、150mm以上あります。仕様では150mmとなっているので、数値はしっかり満たしています。

25. 2011年12月14日
金属製建具工事

金属製建具工事

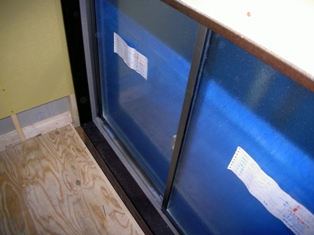

FⅠX窓のガラスをはめ込みました。
搬入されたときは、サッシ枠のみで、取り付けを行ったころにガラスをはめ込んでいきます。

26. 2011年12月15日
金物検査

金物検査

上部躯体の金物検査を受けました。
図面の通りに金物が入っているか等のチェックをうけます。
問題もなく検査は完了しました。

27. 2011年12月16日
木工事

木工事

外部収納の建具を取り付けました。
階段の下にあたる部分です。

28. 2011年12月19日
断熱工事

断熱工事

外部に接する面の断熱材を入れています。
断熱材は高性能グラスウールを使用しています。
このグラスウールは、16Kで熱抵抗値が2.8あります。
基準はしっかり、クリアされています。

29. 2011年12月21日
木工事

木工事

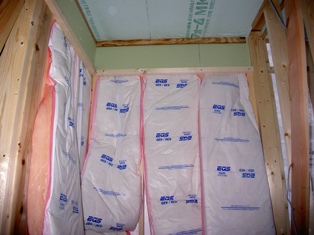

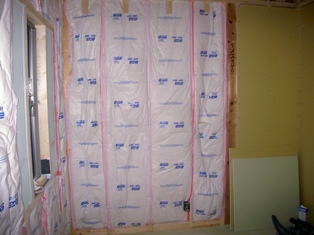

2階の壁部分の断熱材は入れ終わり、
ボードを張り始めました。

30. 2011年12月23日
木工事

木工事

外部の、玄関部分の天井の下地を施工しています。
これで、ポーチ部の高さが決まりました。

31. 2011年12月26日
木工事

木工事

2階部分の天井下地を取り付けています。
これで、天井の高さがわかりますし、部屋の大きさがわかります。

32. 2011年12月27日
断熱工事

断熱工事

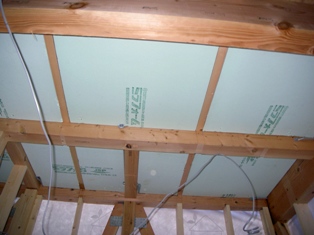

2階の天井の断熱材を入れています。
屋根直下の天井なので、グラスウールを2枚重ねで施工しています。
そうすることで、規定の数値を満たすことができます。

33. 2012年01月05日
木工事

木工事

2階のサッシの枠を取り付けています。
色は、ショコラーデと言うものを使っています。
サッシの大きさに合わせて、枠はあらかじめカットしてあります。

34. 2012年01月11日
外構工事

外構工事

外部の水切りを取り付けています。
水切りの裏側には、換気の穴が開いていて通気性があります。

35. 2012年01月13日
外装工事

外装工事

外部の水切りの取り付けが完了し、
外壁のサイジング貼りに取り掛かりました。

36. 2012年01月16日
木工事

木工事

2階部分の建具の枠の取り付けが完了しました。
写真は、片引き戸の部分になります。

37. 2012年01月17日
木工事

木工事

玄関框を取り付けました。
続いて、その部分のフロアも貼っていきます。

38. 2012年01月18日
木工事

木工事

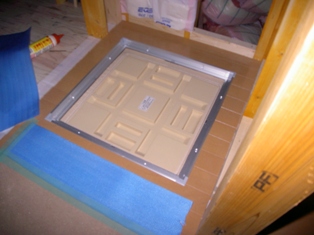

床下点検口を取り付けました。
床下部分にも、ちゃんと断熱性能があります。
一番上のふたを開くと、写真のような断熱材が出てきて
それを外すと、床下に入れるようになっています。

39. 2012年01月19日

木工事

木工事

洗面所部分のPS部分を造っています。
この中には、2階部分の給排水管を通してあります。

40. 2012年01月20日
木工事

木工事

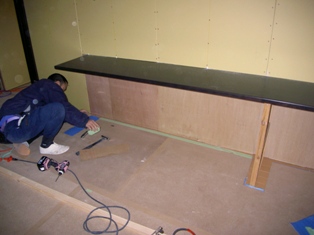

1階部分の寝室のカウンターを取り付けにかかりました。
写真は、持ち出しの棚板2段部分です。

41. 2012年01月23日
木工事

木工事

2階洋室のカウンターを取り付けています。
カウンター下の立上り部分を施工して、
稼働棚が入ります。

42. 2012年01月25日
設備工事

設備工事

ユニットバスの取付が完了しました。
正面はアンバーブラウンという色になってます。

43. 2012年01月26日
板金工事

板金工事

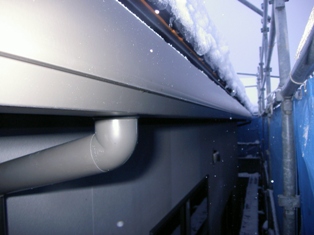

樋の取り付けを行いました。
写真は、軒樋部分です。
色は、ティンバーブラウンを使用しています。

44. 2012年01月27日
電気工事

電気工事

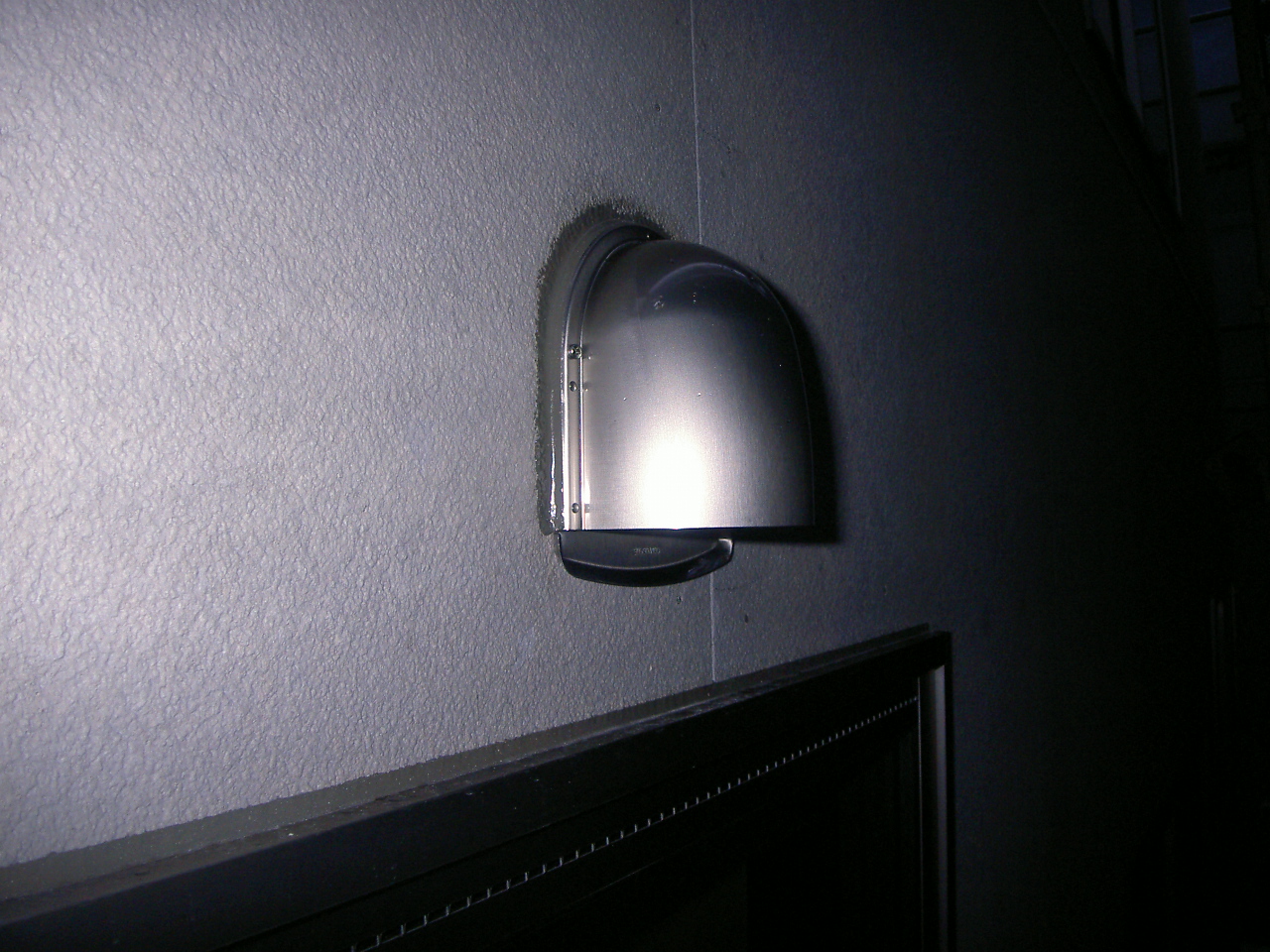

外部の給気口等のベントキャップの取り付けを行いました。
ベントキャップとサイディング間は、シーリングでしっかり埋めてあります。

45. 2012年01月30日
木工事

木工事

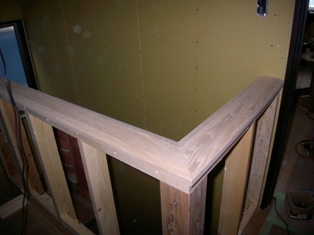

階段の笠木を取り付けています。
材種は、タモ材を使っていて、色は建具色に合わせます。

46. 2012年01月31日
電気工事

電気工事

トイレの、天井排気ファンの器具穴の取り付けを行っています。
各部屋の、内部の給気ファン等の穴あけも行っていきます。

47. 2012年02月02日
電気工事

電気工事

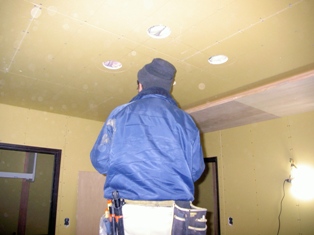

照明器具の為の開口穴をあけています。
写真の丸い穴は、ダウンライトが取付られる部分です。

48. 2012年02月03日
木工事

木工事

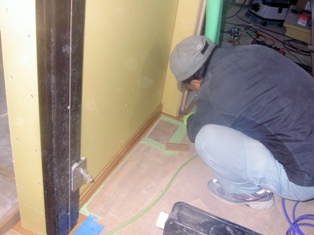

1階の部分の巾木の取り付けに掛かっています。
色は、フロア色に合わせてエクセルナチュラル色です。

49. 2012年02月06日
左官工事

左官工事

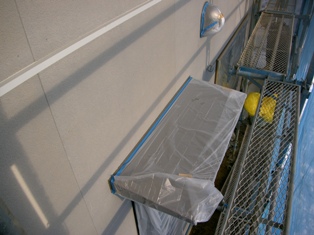

外壁の吹き付け作業を行います。
そのために、塗料がかかるのを防ぐためにビニールをかけて養生をしています。

50. 2012年02月07日
電気工事

電気工事

照明の開口を開けるために、寸法を測っています。
その後、穴をあけ配線を出します。

51. 2012年02月08日
木工事

木工事

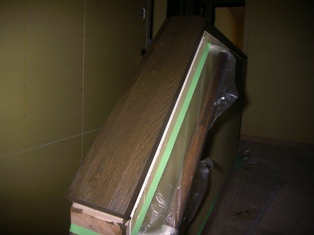

玄関のシューズボックスを取り付けています。
天板を取り付けているところです。

52. 2012年02月09日
塗装工事

塗装工事

階段笠木の塗装を行っています。
色は、建具の色のディープウォールナットに合わせています。

53. 2012年02月10日
タイル工事

タイル工事

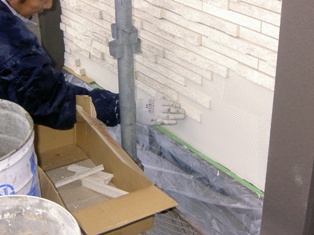

外壁のタイルを貼っています。
タイルの凹凸が大きく、厚みが最大約30mmあります。

54. 2012年02月13日
設備工事

設備工事

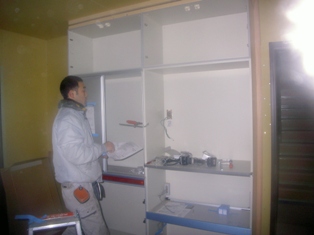

キッチンの取り付けを行いました。
写真は、カップボードを取り付けているところです。

55. 2012年02月15日
内装工事

内装工事

内部のパテ処理を行っています。
ビス穴や、ボードの継ぎ目を埋めていき、平らな表面に仕上げます。

56. 2012年02月16日
内装工事

内装工事

前回行った、パテ処理の表面をヤスリで平らにしています。
小さな段や、凸部分を削って行き仕上げます。
完了後にクロス貼りに入っていきます。

57. 2012年02月18日
内装工事

内装工事

内部のクロス貼りをしています。
2階部分は、ほとんど完了しました。

58. 2012年02月21日
内装工事

内装工事

水回りに使用する、
塩ビタイルを貼りました。
耐候性があり、水などがしみこみにくい素材です。

59. 2012年02月23日
設備工事

設備工事

トイレ、洗面化粧台の設備を取り付けました。
写真は、トイレ部分です。

60. 2012年02月27日
内観

内観

内部の工事が完了しました。
写真は、DK部分です。

61. 2012年03月03日
外構工事

外構工事

外部の土間コンクリートを打設しました。
天気も晴れていて、問題なく打設できました。

62. 2012年03月05日

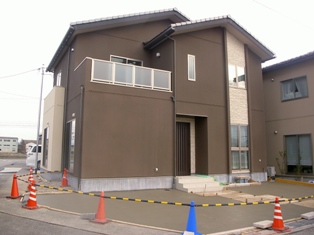

外観

外観

足場の解体も完了し、建物のお披露目です。
玄関横には、アクセントでタイル貼りで仕上げてあります。

63. 2012年04月09日
竣工写真

竣工写真

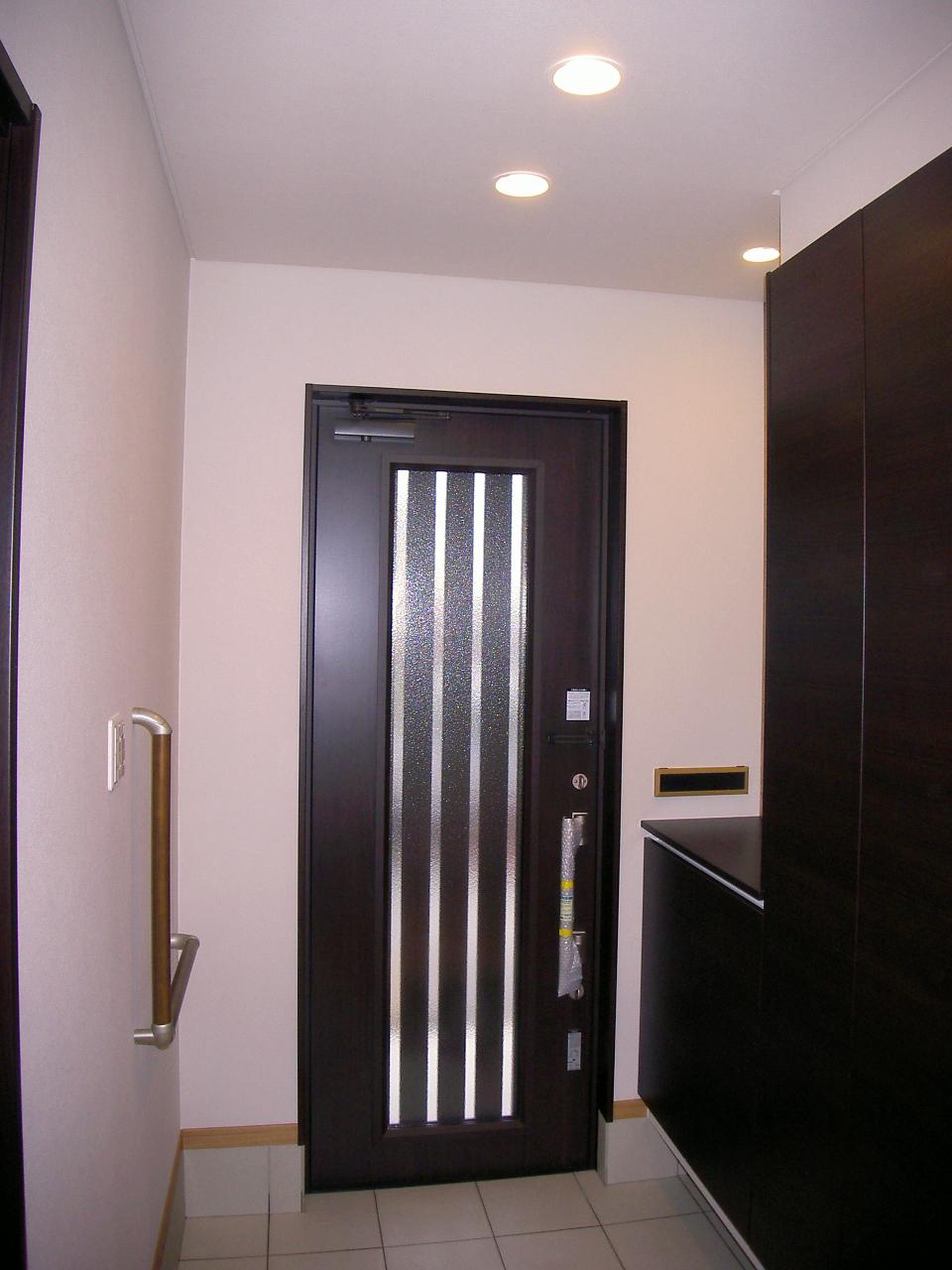

写真は、玄関部分です。
ポスト受け部分の壁は、トラバーチン仕上げです。

64. 2012年04月09日
竣工写真

竣工写真

大壁和室です。
壁は、ジュラク塗りで仕上げてあります。
押入れ等の扉は、天井までの高さをとってあります。

65. 2012年04月09日
竣工写真

竣工写真

ダイニングキッチンです。
天井に、段がついています。
和室と隣接していて襖を全て引きこむと、一体となって使うことが出来ます。

66. 2012年04月09日
竣工写真

竣工写真

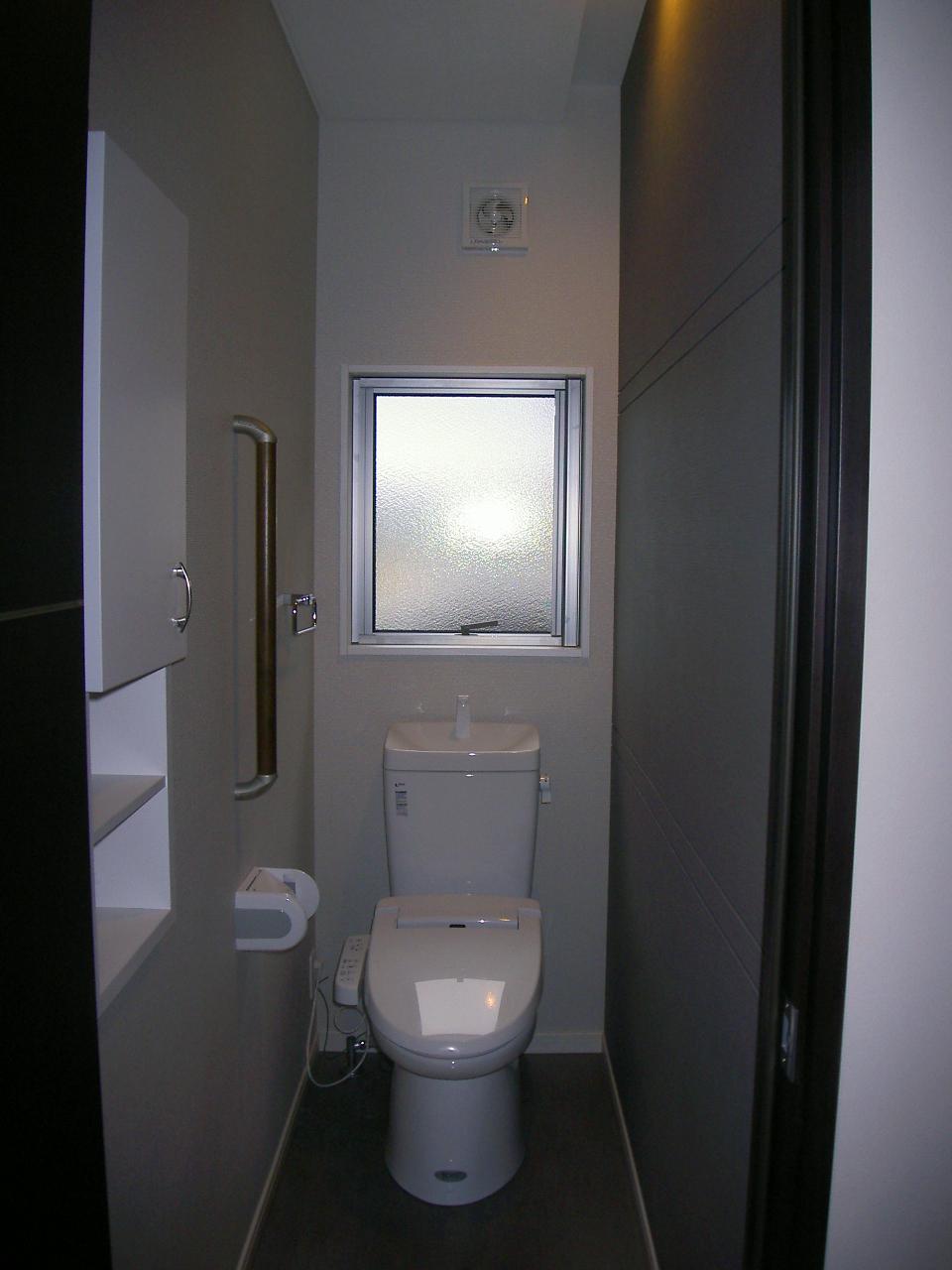

1階のトイレです。
床は塩ビシートでの貼りわけ、奥の壁を少しフカシてカウンターを付けてあります。

67. 2012年04月09日
竣工写真

竣工写真

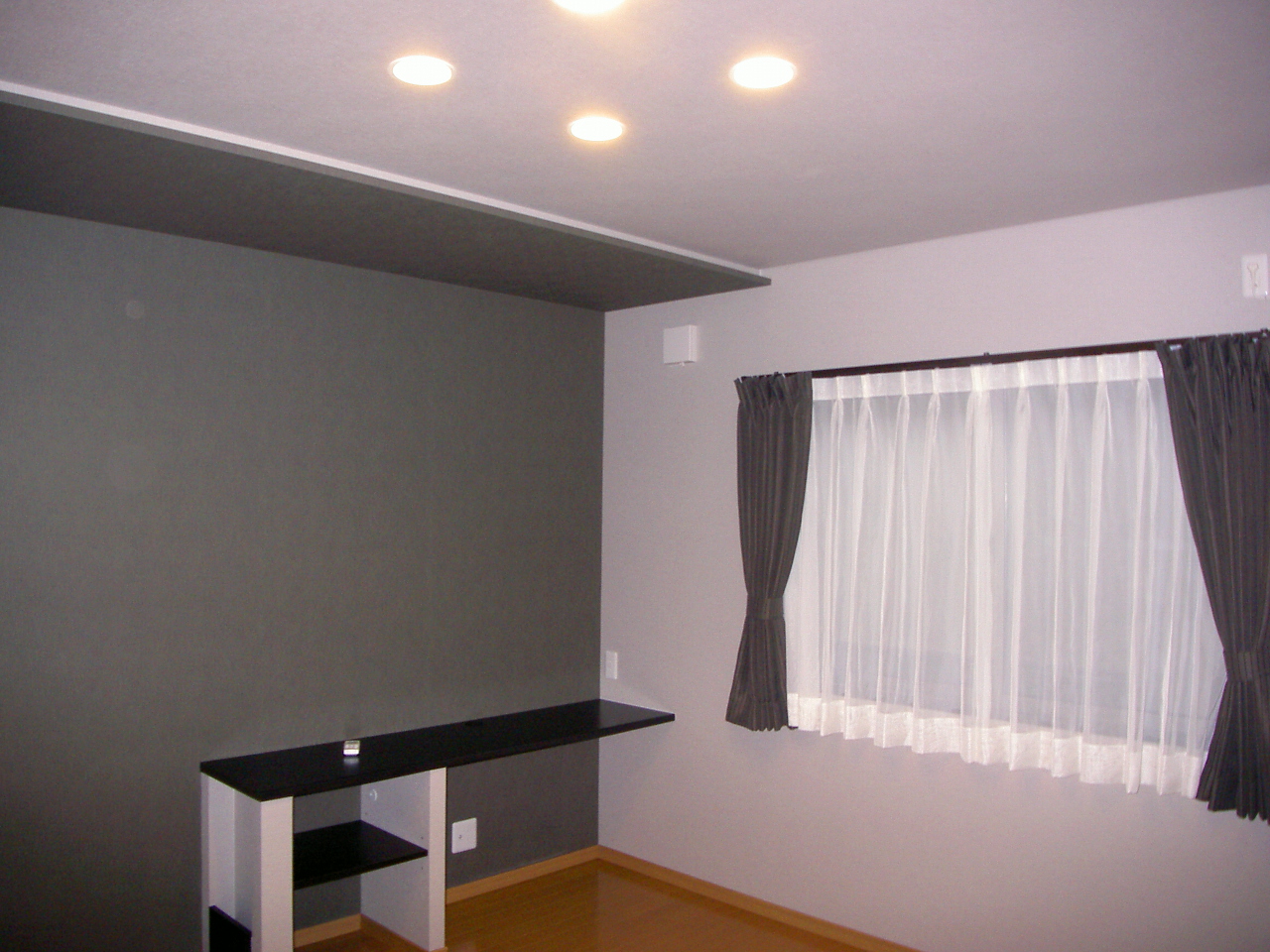

洋室です。
天井には、段をつけ、その部分をクロスで貼りわけて、
アクセントになっています。

68. 2012年04月09日
竣工写真

竣工写真

2階部分のトイレです。
写真では見えにくいかもしれませんが、壁には横に目地が通っています。

69. 2012年04月09日
竣工写真

竣工写真

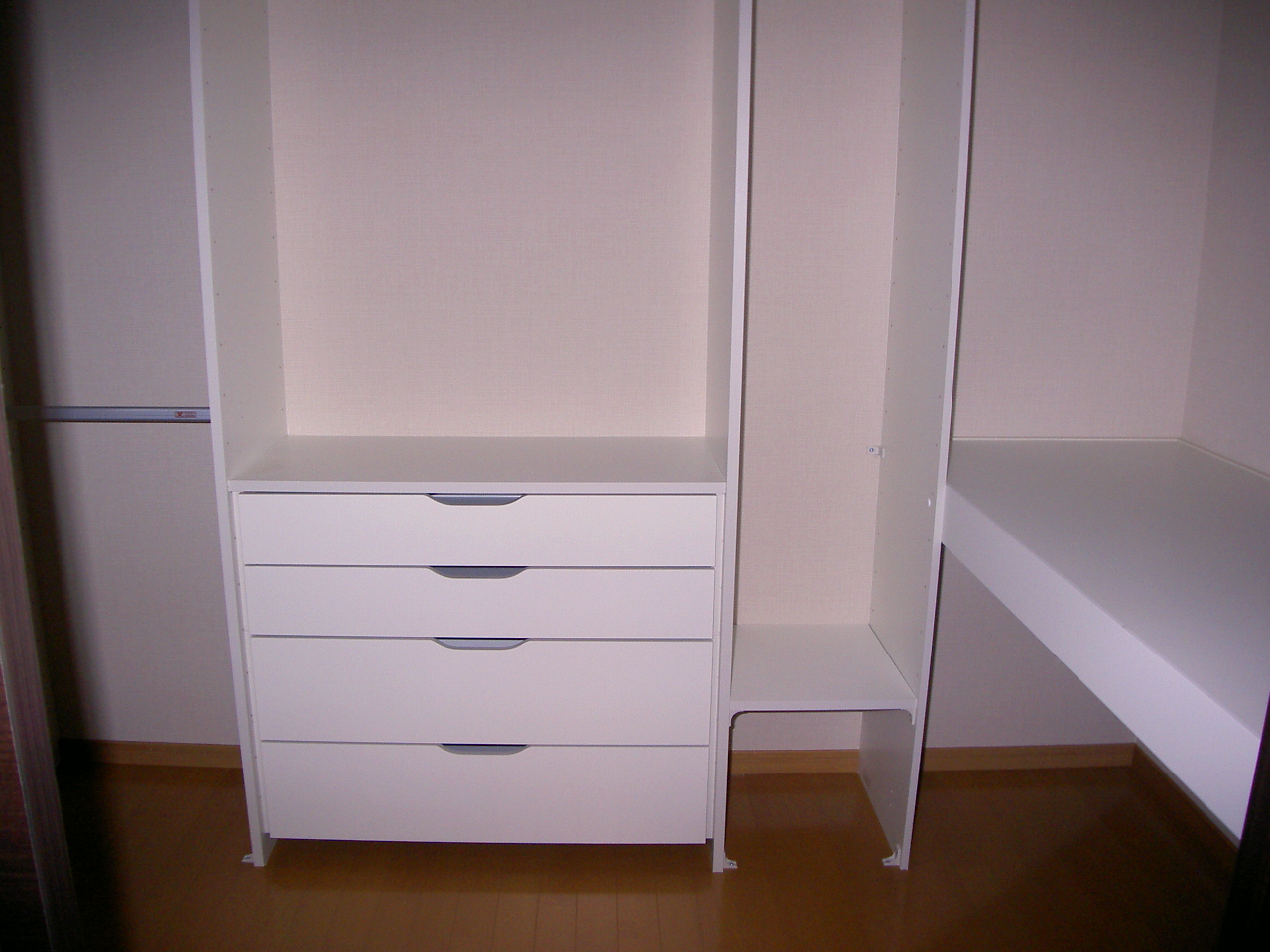

収納です。
EIDAIの既製品ですが、中段と収納セットをきっちりと
合わせて取付てあります。

70. 2012年04月09日
竣工写真

竣工写真

洋室の写真です。
こちら側には、カウンターの上に鏡を取り付けてあります。
カウンター下には、可動棚を設けてあります。

71. 2012年04月09日
竣工写真

竣工写真

階段部分です。
照明で照らされるとこのような感じになります。
照明は、上下に照らすタイプです。

72. 2012年04月09日
外観写真

外観写真

とうとう完成です。
外部の一部には、アクセントとしてタイルが貼ってあります。
一部塗り分けもあり、キレイに仕上がりました。
