敷地を最大限に活かす、仲良し家族の2世帯住宅(ゼロエネルギー住宅)

金石西1丁目 H様邸

地域別に見る|金沢市

物件データ

延床面積179.29㎡(54.23坪)
施工面積195.95㎡(59.27坪)
担当営業・現場担当山田 中出
お客様のこだわり仕様1.親世帯と子世帯、それぞれ居心地の良い配置とゾーニング
2.玄関、リビング、水廻りはスッキリ収納
3.気になる脱衣室設けました
4.台所から洗面、ユーティリティへの家事動線
5.太陽光発電+次世代省エネ基準を超えたゼロエネルギー住宅

建築中レポート

1. 2013年10月31日
地鎮祭

地鎮祭

今日は、建築吉日で、H様邸の地鎮祭を行いました。
H様も含め、工事の安全のお祈りを行いました。

2. 2013年11月24日
地縄

地縄

地鎮祭も終わり、いよいよ工事のスタートです

3. 2013年11月26日
柱状改良工事

柱状改良工事

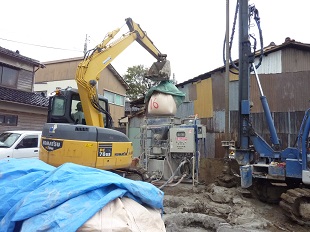

地盤補強の為、柱状改良を行いました。

4. 2013年12月02日
基礎工事~外周捨コンクリート~

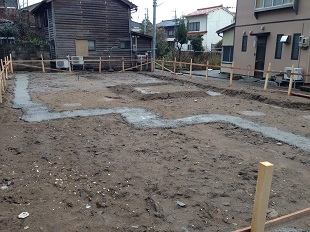

基礎工事~外周捨コンクリート~

柱状改良の、型枠を立てる為、捨コンクリートを打ちました。

5. 2013年12月04日

基礎工事~型枠、配筋工事~

基礎工事~型枠、配筋工事~

防湿シートを敷き、配筋工事が始まりました。

6. 2013年12月06日
基礎工事~配筋検査~

基礎工事~配筋検査~

配筋工事が完成し、検査を行いました。

7. 2013年12月09日
基礎工事~スラブコンクリート打設~

基礎工事~スラブコンクリート打設~

鎮物を建物中央に備え、コンクリートを打設しました。

8. 2013年12月11日
基礎工事~立上コンクリート打設~

基礎工事~立上コンクリート打設~

アンカーボルトの配置チェック後、コンクリートを打設しました。

9. 2013年12月14日
基礎工事

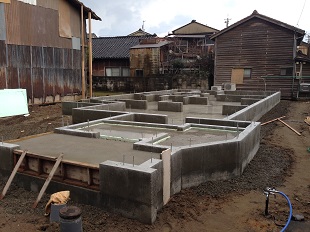

基礎工事

基礎が完成しました
来週より上棟の準備に入ります。

10. 2013年12月17日
木工事~土台伏せ~

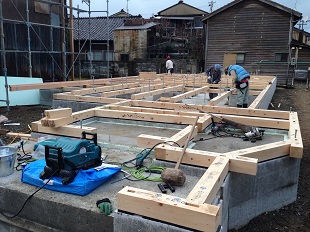

木工事~土台伏せ~

上棟に向けて桧の土台4寸角を伏せました。

11. 2013年12月22日
木工事~上棟~

木工事~上棟~

21日、22日の二日間で上棟を行いました。

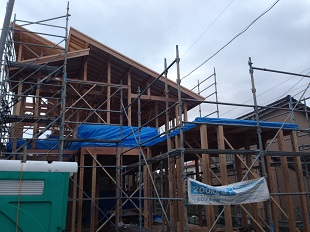

12. 2013年12月23日
屋根工事~ルーフィング貼り~

屋根工事~ルーフィング貼り~

出来上がった屋根にルーフィングを施工しました。

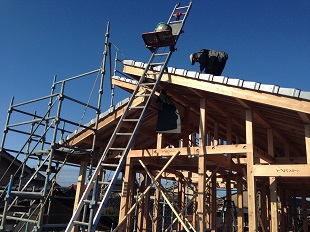

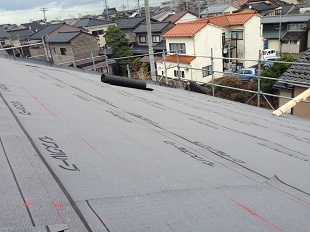

13. 2013年12月25日
屋根工事~瓦葺き~

屋根工事~瓦葺き~

屋根瓦を施工しています。

14. 2013年12月28日
木工事~外周部下地~

木工事~外周部下地~

下地を進めてタイベックを貼りだしました
年内にサッシまで取付ける予定です。

15. 2014年01月07日
木工事~外周部下地

木工事~外周部下地

サッシの取付を進めています。

16. 2014年01月10日
木工事~内部造作~

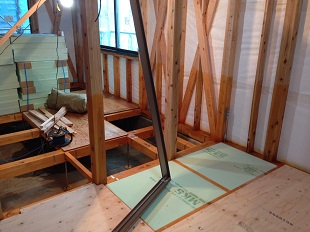

木工事~内部造作~

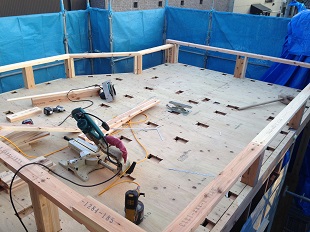

1階の床組を行っています。

17. 2014年01月15日
木工事~ベランダ下地~

木工事~ベランダ下地~

玄関上の陸屋根の防水下地を進めています。

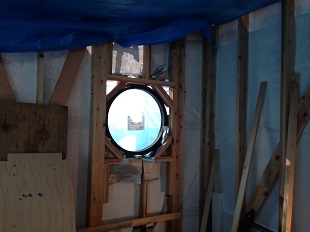

18. 2014年01月17日
木工事~サッシ取付~

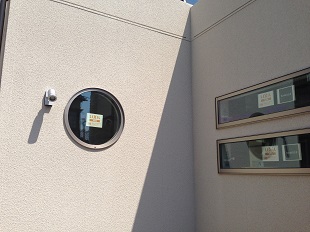

木工事~サッシ取付~

この建物の特徴の一つである丸い窓を取付ました。

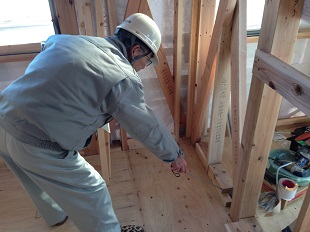

19. 2014年01月25日
瑕疵保険検査

瑕疵保険検査

瑕疵保険の上部躯体検査を行いました

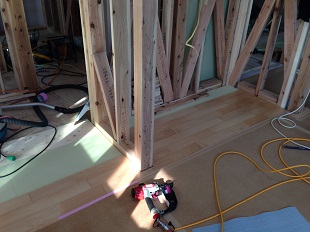

20. 2014年01月29日
木工事~フロアー貼り~

木工事~フロアー貼り~

2階洋室の床材を貼っています
メイプルの木目が綺麗です。

21. 2014年01月31日
断熱工事~UB~

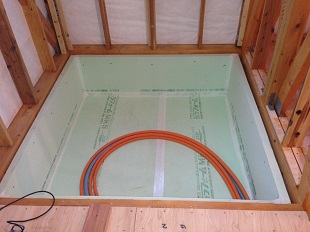

断熱工事~UB~

ユニットバスの基礎麺の断熱処理を行いました

22. 2014年02月04日

断熱工事~ウレタン吹付け~

断熱工事~ウレタン吹付け~

現場発泡のウレタン断熱を施工しました。

23. 2014年02月08日
住宅設備機器~システムバス~

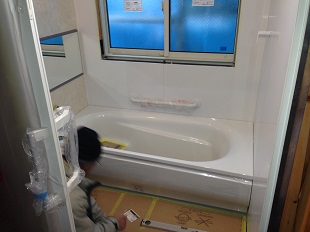

住宅設備機器~システムバス~

システムバスの組み立てを行いまいした。

24. 2014年02月12日

太陽光発電~パネル設置~

太陽光発電~パネル設置~

太陽光のパネルの設置を開始しました。

25. 2014年02月15日
太陽光発電~パネル設置~

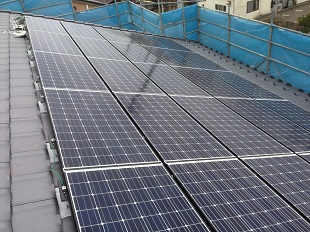

太陽光発電~パネル設置~

パネル設置が完了しました。

26. 2014年02月22日
サイディング工事

サイディング工事

土台通気見切りを取付けサイディングを張っていきます。

27. 2014年02月26日
木工事~内部造作~

木工事~内部造作~

内部の造作工事を進めています。

28. 2014年02月28日
サイディング工事

サイディング工事

外装サイディング貼りを進めています。

29. 2014年03月05日

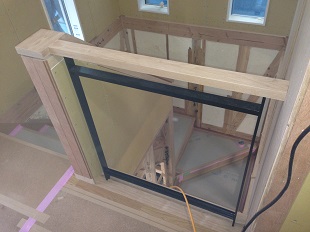

木工事~階段手摺~

木工事~階段手摺~

2階の階段手摺です。
黒のフラットバーの中にガラスをはめ込みます。

30. 2014年03月08日
外装工事~サイディング貼り~

外装工事~サイディング貼り~

サイディング貼りが完了しました。
ジョイント部をコーキングして
吹付けの準備に入ります。

31. 2014年03月12日
木工事~内部造作~

木工事~内部造作~

木工事も後半戦
意匠工事も進んできました。

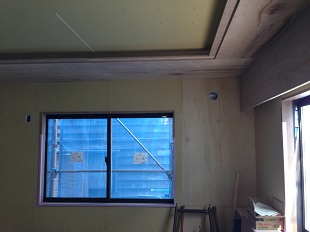

32. 2014年03月14日
外装工事~コーキング工事~

外装工事~コーキング工事~

サイディングのジョイント部をコーキングしています。
はみ出ない様にマスキングテープ(紫)をして

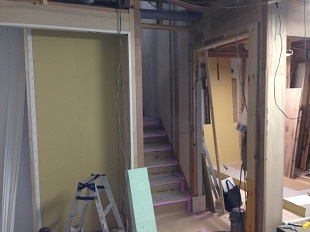

33. 2014年03月19日
木工事~内部造作~

木工事~内部造作~

階段もしっかり架かり2階へも
スムーズに行けるようになりました。

34. 2014年03月28日
木工事~内部造作~

木工事~内部造作~

和室の造作工事に入りました
大工さんの腕の見せ所です

35. 2014年04月02日
タイル工事~外壁タイル~

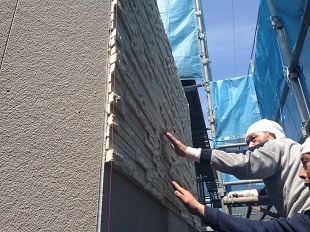

タイル工事~外壁タイル~

外壁のタイルを施工しています。
建物のイメージがガラリと変わります。

36. 2014年04月05日
タイル工事~外壁タイル~

タイル工事~外壁タイル~

外壁のタイル工事は完了し足場を外します。

37. 2014年04月11日
仮設工事~足場払し~

仮設工事~足場払し~

外部が完了し、足場を払いました。
来週より外構工事のスタート
内部はクロス貼りです。

38. 2014年04月16日
内装工事~クロスパテ処理~

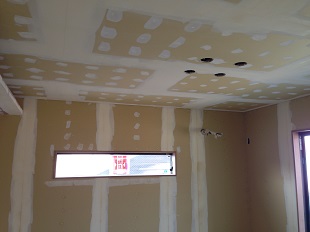

内装工事~クロスパテ処理~

壁紙を貼る前のパテ処理を行っています。
何事も下地が肝心。

39. 2014年04月18日
電気工事~器具付~

電気工事~器具付~

クロスの貼り終わった所から
照明器具を取付けています。
電気が付くのが楽しみです。

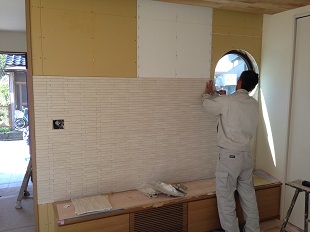

40. 2014年04月23日
タイル工事~エコカラット貼り~

タイル工事~エコカラット貼り~

リビングのテレビボード面にエコカラットを貼っています。

41. 2014年04月26日
外構工事~土間コンクリート打ち~

外構工事~土間コンクリート打ち~

駐車場の土間コンクリートを打ちました
天候もよくキレイな施工が出来ました
猫だけが心配です。

42. 2014年05月20日
竣工

竣工

43. 2014年05月20日
竣工

竣工

玄関ポーチ
一部壁にタイルを貼っています

44. 2014年05月20日
竣工

竣工

玄関ホール
造付の下駄箱

45. 2014年05月20日
竣工

竣工

シューズクローク
傘やコートも収納できる大容量

46. 2014年05月20日
竣工

竣工

リビング
サークル窓がアクセントとなってます。

47. 2014年05月20日
竣工

竣工

ダイニング
I型のLDKなのでスッキリ広々です

48. 2014年05月20日
竣工

竣工

キッチン
IHヒーターはトリプルワイドを採用

49. 2014年05月20日
竣工

竣工

カップボード
キッチンと同じシリーズでたっぷり収納

50. 2014年05月20日
竣工

竣工

和室6帖
天井に段を付けてアクセントに

51. 2014年05月20日
竣工

竣工

洗面コーナー
廊下の一角にある洗面台

52. 2014年05月20日
竣工

竣工

1階トイレ
左壁は一面エコカラット貼り

53. 2014年05月20日
竣工

竣工

ユーティリティー
二世帯住宅なので洗濯機は2台置けます

54. 2014年05月20日
竣工

竣工

脱衣室
壁一面の収納棚

55. 2014年05月20日
竣工

竣工

システムバス
清潔感のある浴室
窓の外には可動式のルーバーを設置

56. 2014年05月20日
竣工

竣工

2階ホール
階段手すり部分にはアイアンに埋め込んだフロストガラス

57. 2014年05月20日
竣工

竣工

サンルーム
南側にあるので日当り良好です

58. 2014年05月20日
竣工

竣工

2階WC
後面にはデザインクロスを

59. 2014年05月20日
竣工

竣工

2階洋室
白を基調に床のメイプルが綺麗です

60. 2014年05月20日
竣工

竣工

寝室
落ち着いたトーン

61. 2014年05月20日
竣工

竣工

クローゼット
両サイドに棚とパイプを付けたたっぷり収納
