親と子のふれあいが感じられる開放的なLDKと次の世代に住み継いでいける長期優良住宅のお家

内灘町 白帆台 T様邸

地域別に見る|金沢市

物件データ

延床面積118.00㎡ (35.70坪)
施工面積122.55㎡ (37.06坪)
担当営業西野
現場担当木舟
お客様のこだわり仕様・家族がいつでも一体感が持てるタタミコーナーのあるLDK
・子供を見守りながら家事作業!!理想的な『家事動線』と『見守り動線』
・脱ぐ→洗う→干すの作業がワンフロアーで出来る効率的な家事動線
・子供の成長に合わせて柔軟に変化する間取りの子供室
・空間を最大限に利用したアイデア収納

建築中レポート

1. 2011年08月28日
地鎮祭

地鎮祭

本日、地鎮祭を行いました。
お客様と、工事が安全に進むよう、
お祈りしました。

2. 2011年08月29日
基礎工事

基礎工事

今日から、作業の開始です。

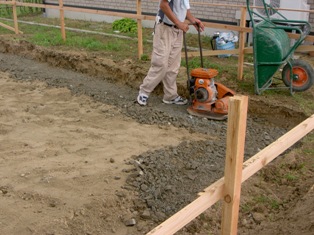

基礎を打つ部分の下に、砕石を敷き詰めていきます。
その後で、転圧機で締め固めていきます。
明日は、捨コンを打ちます。

3. 2011年09月01日
基礎工事

基礎工事

基礎はベタ基礎で、そのベース筋を配置しています。
D13@200で入っています。

4. 2011年09月02日
基礎工事

基礎工事

基礎のベースの打設を行いました。
事前に、ERIによる瑕疵保険の配筋検査を受け、チェックを受けてあります。

5. 2011年09月05日
基礎工事

基礎工事

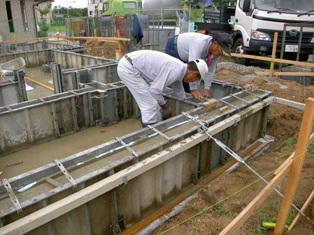

基礎の立ち上がりを打設しました。
コンクリートを打ち進むにつれ、アンカーボルトを配置していきます。

6. 2011年09月07日
設備工事

設備工事

外部の排水升や給水管の施工を行っています。
基礎を打つ前に加工しておいた、配管等から繋いでいきます。
これは、土台の施工前に施工しておきます。

7. 2011年09月08日
基礎工事

基礎工事

基礎の玄関、ポーチ部分の土間を打設します。
勝手口ステップ、給湯器のベースも打設しました。
ある程度、砕石等で高さを出して、コンクリートを打っていきます。

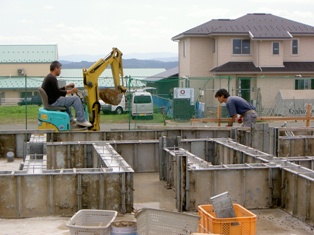

8. 2011年09月10日
木工事

木工事

基礎の上に、土台を配置しています。
この後、アンカーボルトや、HD金物の位置に穴をあけていきます。その後土台と、アンカーを金具でしっかり固定させます。

9. 2011年09月12日
木工事

木工事

土台の上に、1階の床パネルを敷いていきます。
パネルの下には、断熱材がはめ込まれています。

10. 2011年09月13日
木工事

木工事

建て方のため、梁に金物を取り付けています。
梁を架けたときに、すぐに金物を締め付けることができます。

11. 2011年09月14日
仮設工事

仮設工事

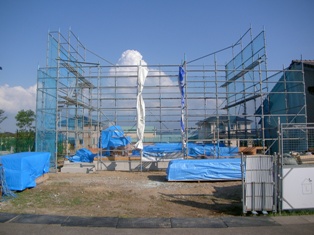

明日、上棟の為足場を施工しました。
木材も、ブルーシートをかけて置きました。

12. 2011年09月15日
建て方

建て方

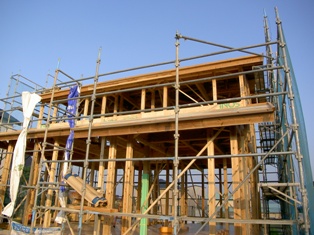

建て方当日です。
天気も良く、順調に作業が進められそうです。

13. 2011年09月15日
建て方

建て方

大工さんが、建物のお清めをしています。
大工さんたちは一口のお酒と、梅干しを食べ、お清めと眠気覚ましをします。

14. 2011年09月15日
建て方

建て方

2階の床梁を架け終え、金物を締め付け固定しています。
仮筋違の作業も、行っていきます。

15. 2011年09月15日
建て方

建て方

2階の床パネルを敷いていきます。
パネルの配置は、プレカットで加工してもらっているので、番号があり、配置する場所が決まっています。

16. 2011年09月15日
木工事

木工事

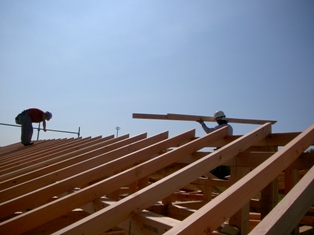

2階の母屋も架けて、次は垂木を架けにかかっています。
垂木も金物があり、しっかり固定していきます。

17. 2011年09月15日
建て方

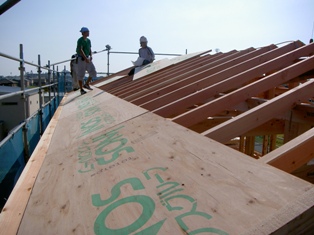

建て方

垂木の施工が完了し、野地板を張っています。
張り終えると、垂木かある通りをスミだししていきます。
その上を、釘で留めるためのものです。

18. 2011年09月15日
建て方

建て方

目標の作業まで完了しました。
事故もなく、無事に作業を終えられました。

19. 2011年09月16日
屋根工事

屋根工事

屋根のルーフィングを施工しました。
次回から、瓦を葺いていきます。

20. 2011年09月20日
屋根工事

屋根工事

瓦の搬入を行っています。
瓦を全部屋根までリフトを使ってあげていきます。

21. 2011年09月26日

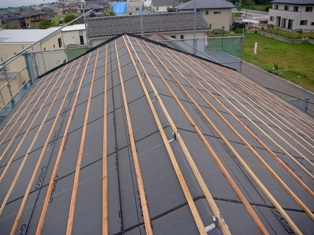

木工事

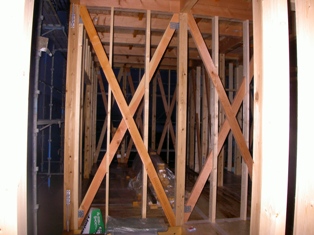

木工事

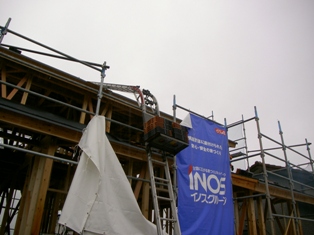

筋違等の金物を取り付けています。
固定することで、それぞれの部材が効果を発揮します。

22. 2011年09月29日
木工事

木工事

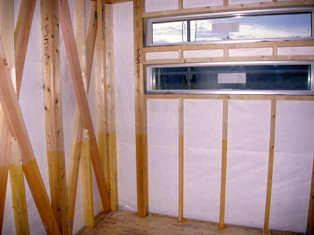

防蟻処理、透湿防水シートが張り終わり、サッシの取り付けにかかっています。

23. 2011年10月03日
木工事

木工事

金物の中間検査がありました。問題はありませんでした。
大工さんの作業は、外部の施工に取り掛かっています。
下地材の通気胴縁を取り付けています。

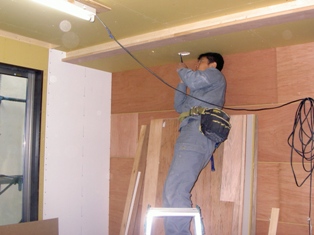

24. 2011年10月05日
木工事

木工事

天井の下地を施工しています。
ボード、フロアの厚み等も考えて高さを調整しています。

25. 2011年10月06日
板金工事

板金工事

屋根部分の伏せ板の施工をしています。
形が合うように、長さを整え、曲げたりしてあわせていきます。

26. 2011年10月07日

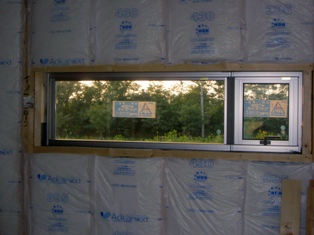

断熱工事

断熱工事

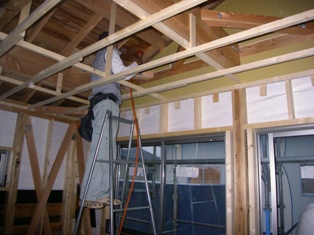

断熱材の施工をしています。
隙間ができないように、しっかり詰めていきます。

27. 2011年10月13日

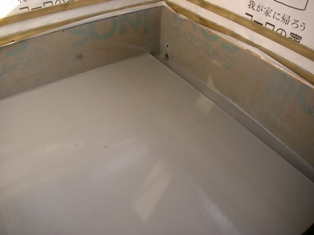

防水工事

防水工事

2階バルコニーのFRP防水を施工しました。
三工程ほど作業があり、写真は2工程目くらいのものです。
この後、仕上げの処理をして完了です。

28. 2011年10月17日
配線工事

配線工事

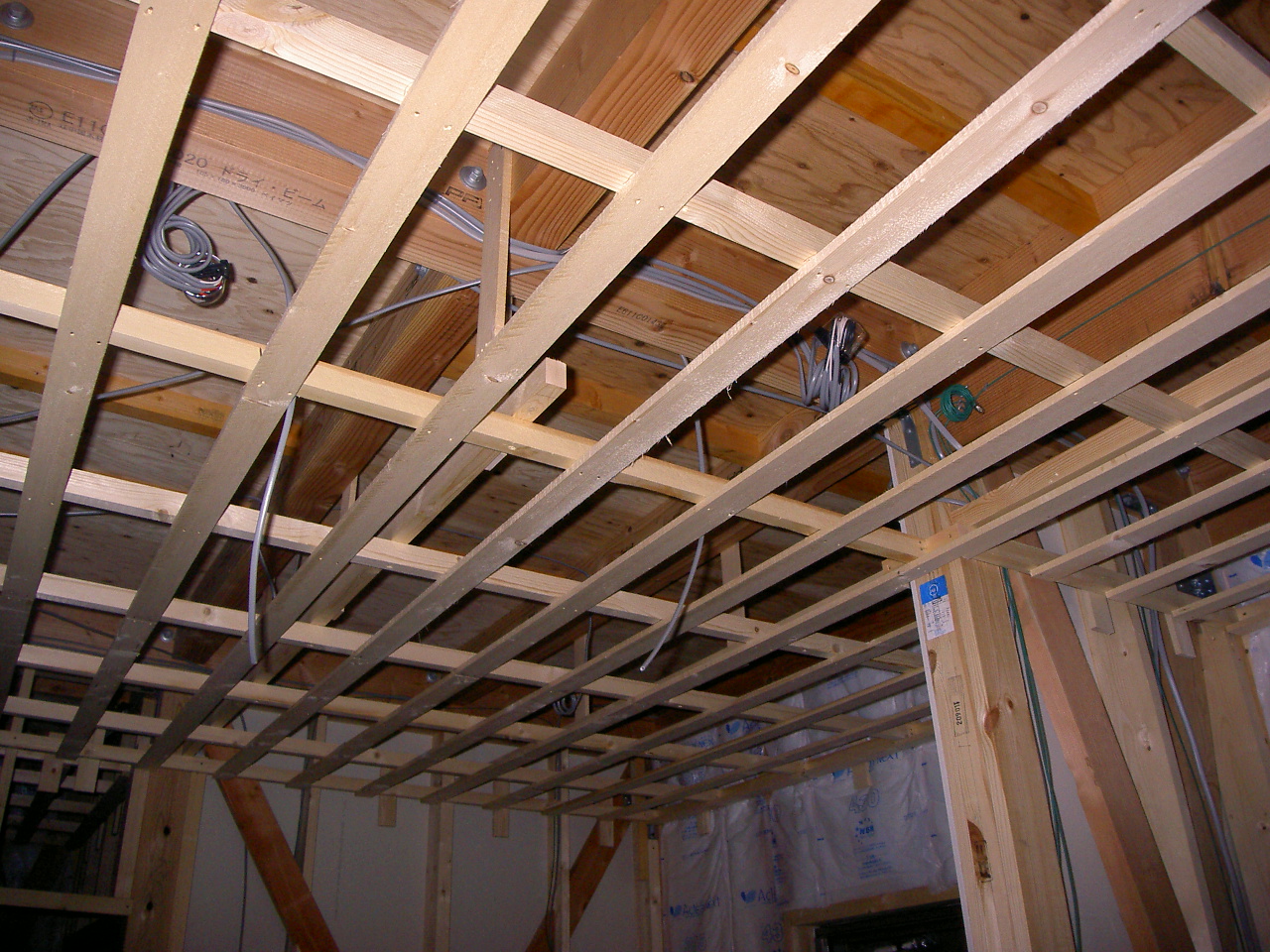

照明や、コンセントの配線を施工しています。
コンセントのボックスを取り付けたり、それぞれの位置に配線を通していきました。

29. 2011年10月20日
配管工事

配管工事

エアコンの、先行配管を施工しました。
先行配管を行うことで、室外機を離れた場所に置きたいときに、配管を外に露出させずに施工できます。

30. 2011年10月25日
木工事

木工事

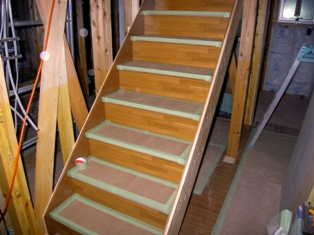

階段の施工を行いました。取り付け後に、養生材でしっかり養生します。

31. 2011年10月31日
外壁工事

外壁工事

外壁のサイジングを張り始めました。
サッシ、換気扇の為の開口などに合わせて、カットして張っていきます。

32. 2011年11月01日
外壁工事

外壁工事

サイジング張りの二日目です。
1階部分の、ボードはほとんど完了しました。
次は、2階部分に取り掛かっていきます。

33. 2011年11月04日

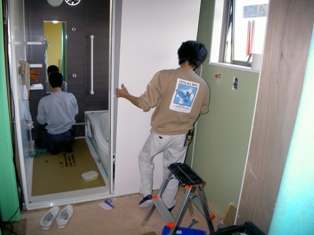

設備工事

設備工事

ユニットバスの取り付けを行っています。
隙間部分をシーリングして、作業が大方完了です。
後は、金具や、ホース等を取り付けて完成です。
大体、1日で取付作業は終了します。

34. 2011年11月07日
木工事

木工事

2階の天井ボードが張り終わりました。
これで、部屋の形がはっきりします。

35. 2011年11月09日
外壁工事

外壁工事

外壁のシーリングを施工しました。
この後は、2日程度シーリングを養生します。
そして、吹き付け作業に入ります。

36. 2011年11月10日
板金工事

板金工事

外部の、樋を取り付けました。
これで、雨仕舞は安心です。色は、ティンバーブラウンを使っています。

37. 2011年11月11日
電気工事

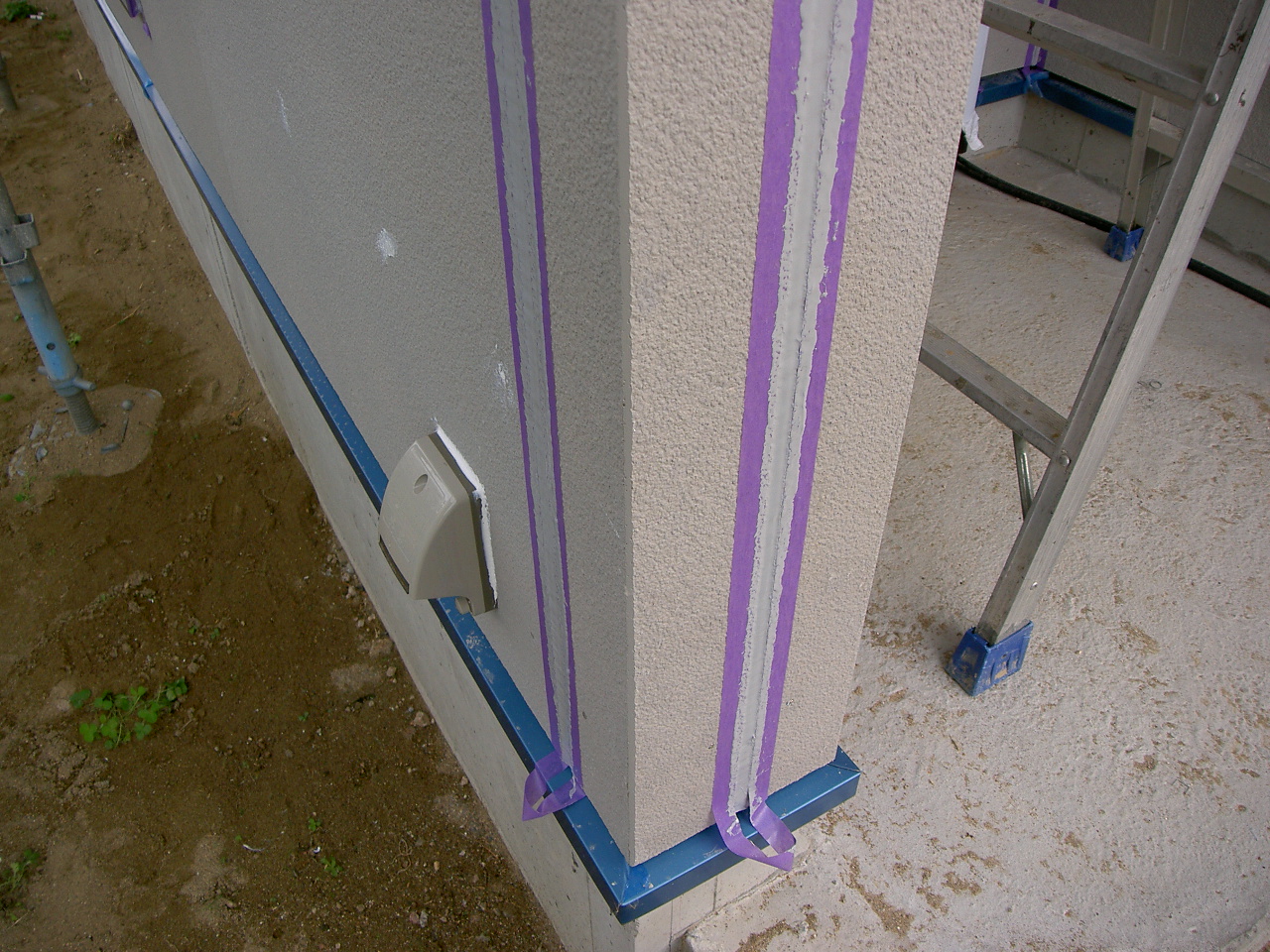

電気工事

照明設備や、換気等の穴あけを行いました。
照明器具の配置場所にきちんと開けないと、ずれてしまうのでしっかり確認をしながら取り付けていきます。

38. 2011年11月14日
左官工事

左官工事

外壁の吹き付けが完了しました。
正面部分は、2色で色分けをして、1階部分にアクセントを施しました。

39. 2011年11月17日
設備工事

設備工事

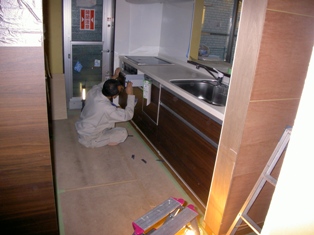

キッチンを取り付けました。
カップボードも、同時に取り付けます。
この後、しっかり養生して完了です。

40. 2011年11月18日
外装工事

外装工事

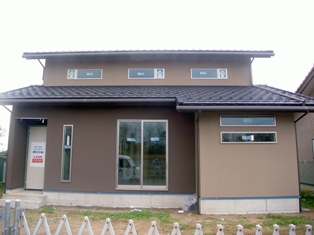

外部の足場を解体しました。
ようやく、建物の形がはっきり見れるようになりました。
吹き付けの塗り分けがはっきりわかりますね。

41. 2011年11月21日
塗装工事

塗装工事

階段、カウンターの塗装を行いました。
階段部分の笠木は、手すりのオフブラックという色に合わせて塗装してあります。

42. 2011年11月28日
内装工事

内装工事

内部の、下地処理を行っています。
小さな隙間や、ビスの穴埋め等を、パテで処理しています。
こうすることで、クロスを貼る際に浮きや割れが起きにくくなります。

43. 2011年11月29日

タイル工事

タイル工事

タイルを貼っていきます。
モルタルで、下地を作りその上にタイルを敷いていきます。
タイルは300角を使っています。

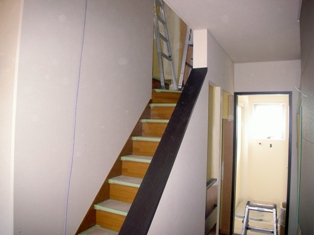

44. 2011年12月02日
内装工事

内装工事

リビングの部分の、クロスを貼り始めました。
クロスを張ると部屋の形がすっきりして見えますね。

45. 2011年12月05日
内装工事

内装工事

内部のクロス貼りが進み、ほとんどが完了しました。
床の塩ビタイルが施工し終わりました。
写真は、サンルームのものです。

46. 2011年12月06日
外構工事

外構工事

外構工事をするにあたって、高さ決め等を行いました。
土間の高さを決め、スミを出しました。

47. 2011年12月07日
設備工事

設備工事

水廻りの器具の取り付けを行いました。
写真は洗面化粧台の照明の配線を取り付けています。

48. 2011年12月08日
外構工事

外構工事

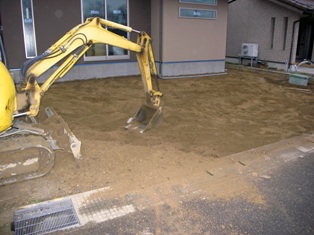

いよいよ、工事の開始です。
写真は、土間を打つ部分の土を鋤取りしています。

49. 2011年12月09日
外構工事

外構工事

鋤取りか終わり、砕石を強いています。
道路に面する部分の、土留めも配置していきました。

50. 2011年12月12日
清掃工事

清掃工事

クリーニングを行いました。
養生を全部取り外し、きれいにしました。
これでようやく、部屋の仕上げがはっきりとわかりますね。

51. 2011年12月14日

外構工事

外構工事

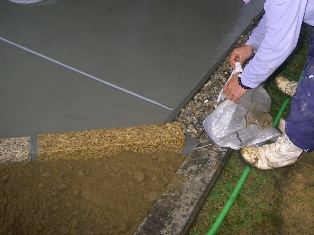

外構の土間を打設しました。
写真は、1回目の押さえが完了したところです。
この後も、押さえの作業をすることによって、仕上がりがきれいになります。

52. 2011年12月15日
外構工事

外構工事

昨日に引き続き、外構工事を行いました。
植栽部分の土と、境界部分には、砂利を入れました。

53. 2011年12月23日
お引渡し

お引渡し

T様邸のお引渡しです。

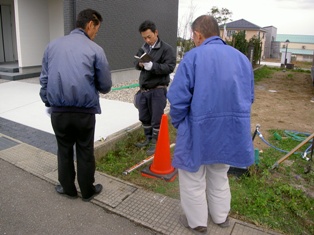

書類等の説明を行った後、業者の方に設備の説明をしてもらいました。
無事にお引渡しが出来てよかったです

54. 2011年12月23日
竣工

竣工

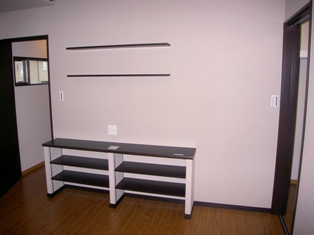

寝室の反対側です。
TVを置くために配線を通してあります。
上には、飾り棚が2段ついています。

55. 2011年12月23日
竣工

竣工

寝室です。
ベットヘッドの両サイドにマガジンラックがあります。

56. 2011年12月23日
竣工

竣工

2階トイレです。
アクセントにニッチがあり、クロスを貼り分けています。

57. 2011年12月23日
竣工

竣工

子供室です。
将来的に2部屋に分けることができるように
なっています。

58. 2011年12月23日
竣工

竣工

階段部です。
一部アクセントが入っています。

59. 2011年12月23日
竣工

竣工

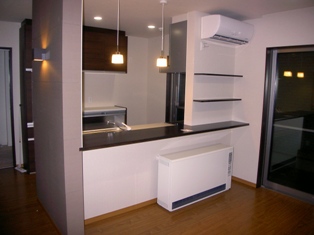

ダイニングから見たキッチンです。
キッチンの手元灯はペンダントになっています。

60. 2011年12月23日
竣工

竣工

大壁和室です。
戸をすべて襖に仕上がっています。
全体的に落ち着いた雰囲気です。

61. 2011年12月23日
竣工

竣工

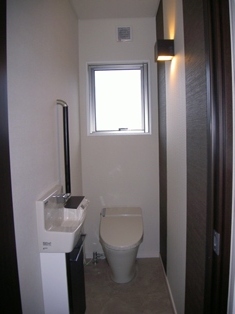

1階のトイレです。
右面の壁のクロスは、貼り分けになっていて
きれいに仕上がっています。

62. 2011年12月23日
竣工

竣工

タタミコーナーになります。
棚は、稼働棚になっていて自分好みに調整できます。
畳は、縁なしで仕上げてあります。

63. 2011年12月23日
竣工

竣工

リビングになります。
一面だけ、木目調のアクセントになっていて、
その部分には目地が入れてあります。

64. 2011年12月23日
竣工

竣工

写真は、玄関部分です。
中央に硝子の飾り棚が付いています。

65. 2011年12月27日
竣工

竣工

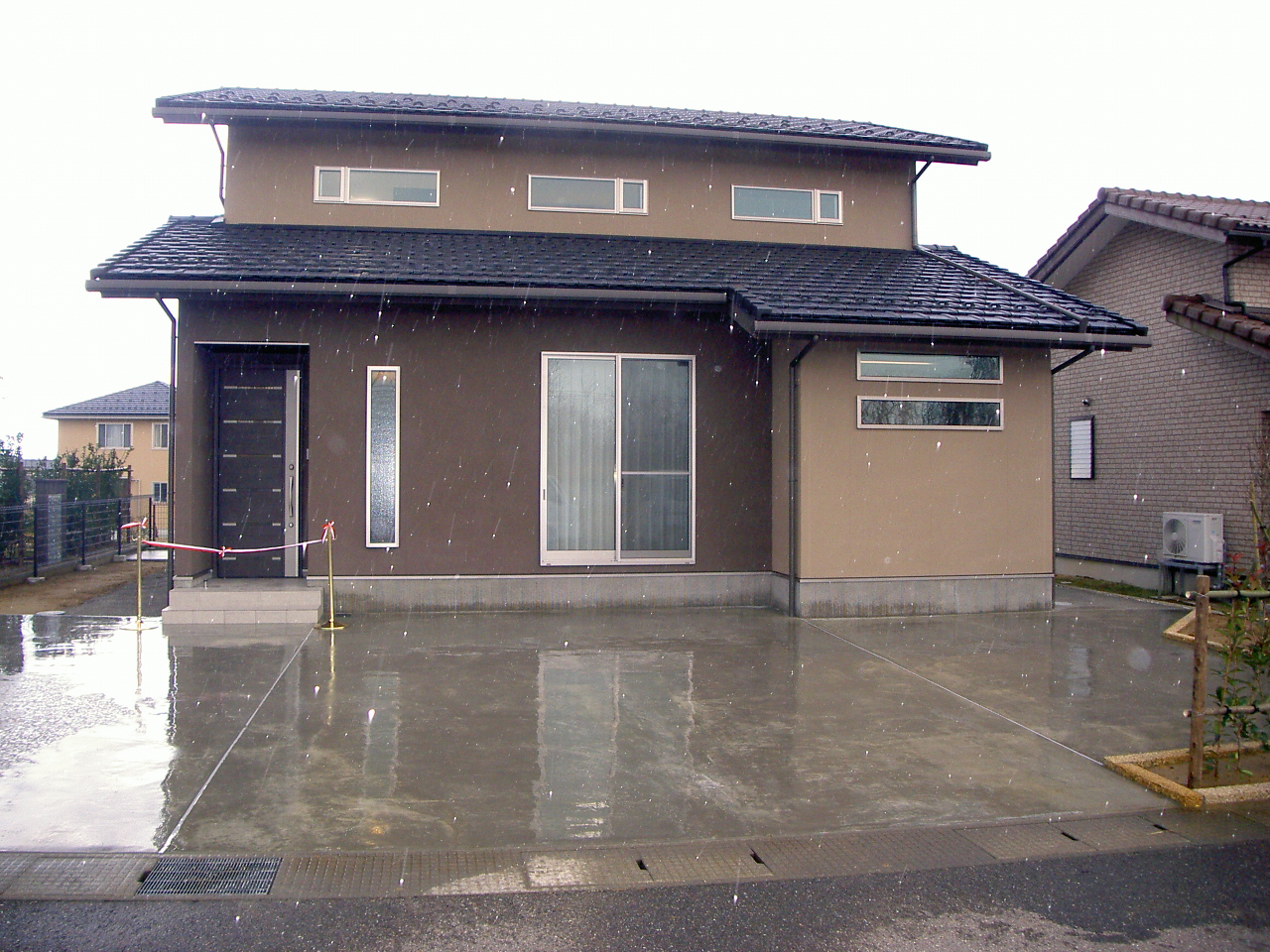

T様邸の完成です。
1階の部分は、2色で塗りわけをしました。
