家族との時間が一番楽しくなる住まい

金沢市みずき4丁目  A 様邸

地域別に見る|金沢市

物件データ

延床面積150.02㎡ (45.38坪)
施行面積156.64坪 (47.38坪)
営業担当鶴見
現場担当
お客様のこだわり仕様・家族、お客様を迎える明るい広々玄関です

・東南向きの明るいLDKに和室も隣接しました

・浴室は親子で入浴タイムを楽しみたいので1.25坪にしました

・大きなバルコニーは子ども室、寝室、ホールと3ヶ所から出られます

・ガレージからも玄関クロークに入れます

建築中レポート

1. 2012年11月18日
地鎮祭

地鎮祭

地鎮祭を、とり行いました。
少し、小雨が降るなかでしたが、
とどこおりなく、式典がすすみました。

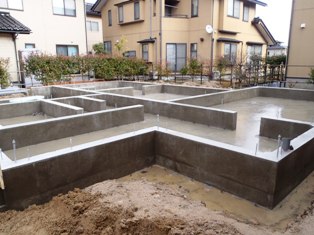

2. 2012年12月10日
基礎工事

基礎工事

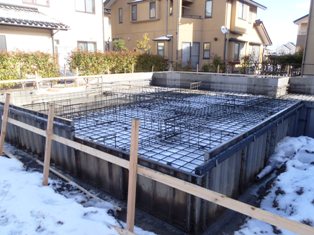

基礎の配筋が終わりました。
べた基礎なので、家全体に、
配筋を行いました。

3. 2012年12月12日
基礎工事

基礎工事

型枠が組み終わり、
立上がりのコンクリートを
打設しました。

4. 2012年12月17日
基礎工事

基礎工事

コンクリートの養生期間がおわり、
型枠を外しました。

5. 2012年12月18日
木工事

木工事

土台、大引きを伏せています。
蓄熱式暖房機の設置する場所には、
補強材があります。

6. 2012年12月19日
木工事

木工事

建方に先だって、
1階の床の構造用合板を
張りました。

7. 2012年12月20日
木工事

木工事

柱や、梁が入ってきました。
いよいよ、明日は、建方です。

8. 2012年12月21日
木工事

木工事

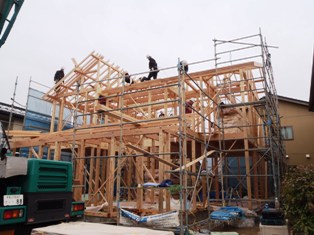

建方をおこなっています。
今日は、天候に恵まれ、
順調に、仕事が進みます。

9. 2012年12月25日
仮設工事

仮設工事

建方が完了したので、
足場のシートを張りました。

10. 2012年12月26日
屋根工事

屋根工事

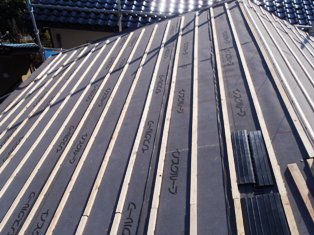

下屋の屋根に、
瓦の下地材を取付ました。

11. 2012年12月28日
屋根工事

屋根工事

昨日に引き続き、

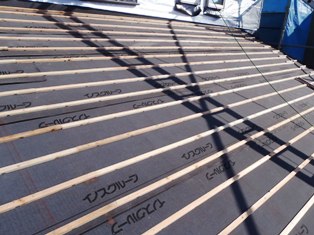

屋根に、瓦の下地材を取付ました。
これで、下地材は完了で、
この後、瓦を葺いていきます。

12. 2013年01月08日
木工事

木工事

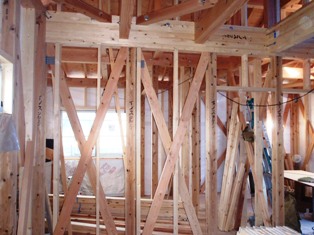

筋交いや、構造金物と取り付けています。

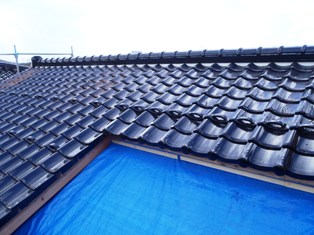

13. 2013年01月11日
屋根工事

屋根工事

瓦葺きが終わりました。
大きな天気の崩れも無く、
早めに終わり良かったです。

14. 2013年01月15日
木工事

木工事

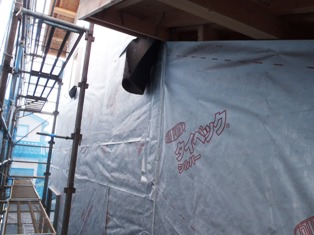

外壁面に、タイペックを張り終わり、
外壁下地を取り付けていきます。

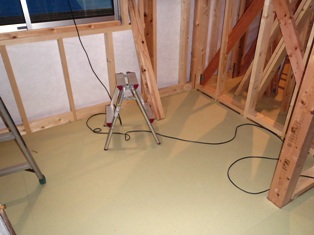

15. 2013年01月18日
木工事

木工事

2階床に、耐水ボードを張りました。

16. 2013年01月22日

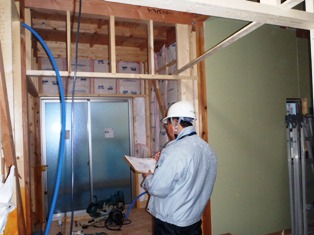

中間検査

中間検査

今日、中間検査を受けました。
構造関係を、重点的に、検査を受けました。

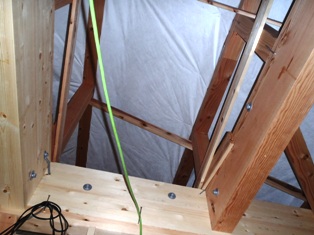

17. 2013年01月24日
木工事

木工事

小屋裏に、
遮熱シートを張りました。

18. 2013年01月28日
給水設備工事

給水設備工事

パイプシャフトのスペースに、

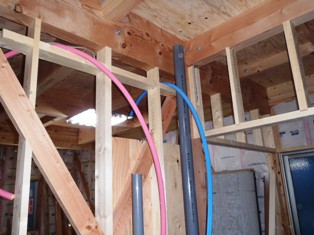

2階の配管を立上げました。

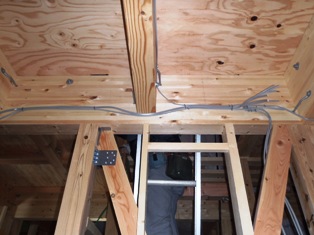

19. 2013年01月31日
電気設備

電気設備

先週末から、電気配線工事を行っています。
配線等を、梁に固定していきます。

20. 2013年02月04日
住設工事

住設工事

UBが、入ってきました。
壁パネルを、組み立てています。

21. 2013年02月06日
木工事

木工事

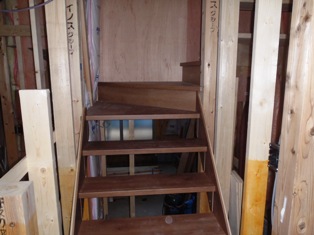

階段を、施行しています。

22. 2013年02月09日
金属製建具

金属製建具

インナーガレージに、

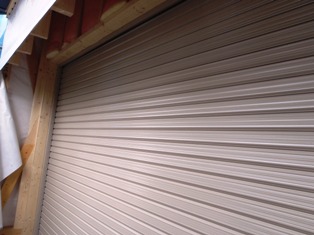

電動シャッターが付きました。

23. 2013年02月12日
木工事

木工事

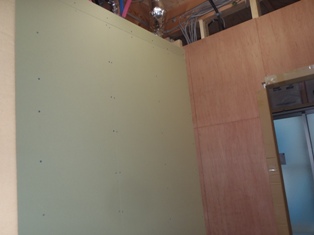

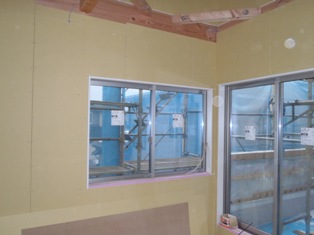

1階洗面室の壁を張りました。
洗面室なので、耐水ボードを使用しています。

24. 2013年02月15日
木工事

木工事

シャッターが付いたので、
インナーガレージの天井を、
張っています。

25. 2013年02月19日
木工事

木工事

2階洋間の壁に、
石膏ボードを張っています。

26. 2013年02月22日
外壁工事

外壁工事

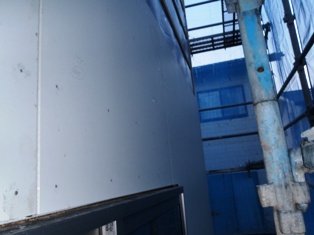

外壁を張り始めました。
外壁材も、プレカット加工をしたものなので、
現場には、ほどんど廃材等がででいません。

27. 2013年02月26日
木工事

木工事

2階寝室に、作業机を作っています。

28. 2013年03月01日
木工事

木工事

車庫の壁面に、
ケイカル板を張りました。

29. 2013年03月04日
外壁工事

外壁工事

サイディングが、
張り終わりました。

30. 2013年03月06日
木工事

木工事

天井下地です。
2階なので、
グラスウール2重敷きになっています。

31. 2013年03月09日
外壁工事

外壁工事

外壁目地に、
コ―キング処理を行いました。

32. 2013年03月13日
板金工事

板金工事

樋の取付を行っています。

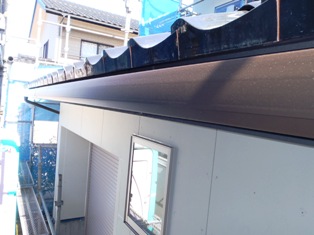

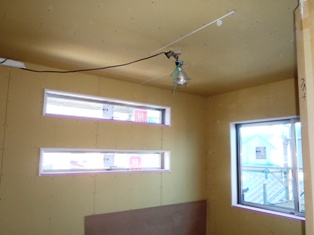

33. 2013年03月15日
木工事

木工事

2階の洋室です。
2方向からの日射しなので、
日中は、電気がなくても、
とても明るいです。

34. 2013年03月19日
外装工事

外装工事

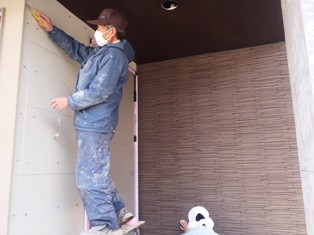

外壁に、リシン吹付け行いました。

35. 2013年03月22日
木工事

木工事

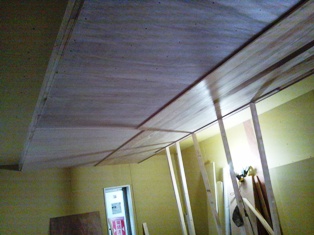

ダイニングの天井に、
杉板を張りました。

36. 2013年03月26日
木工事

木工事

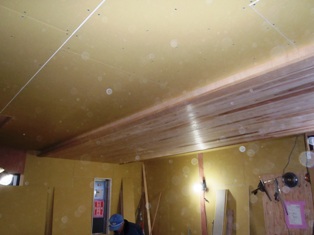

天井の、杉板張りが終わりました。
杉の木目の表情が豊かです。

37. 2013年03月29日
仮設工事

仮設工事

外部足場が解体し、
外観が、現れました。

38. 2013年04月01日
内装工事

内装工事

クロスを貼る為の、
下地処理をしています。

39. 2013年04月04日
塗装工事

塗装工事

杉板を張った天井に、
塗装を行いました。

40. 2013年04月08日
タイル工事

タイル工事

玄関の壁面に、
タイルを張っています。

41. 2013年04月10日
内装工事

内装工事

寝室のクロス貼りが終わりました。
天井の木目柄のクロスがきれいに、
仕上がりました。

42. 2013年04月12日
左官工事

左官工事

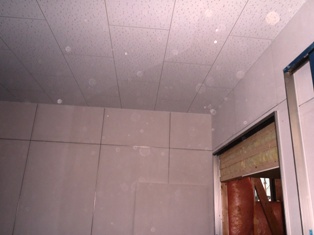

和室の壁が、仕上がりました。
淡い優しい色になりました。

43. 2013年04月16日
木製建具

木製建具

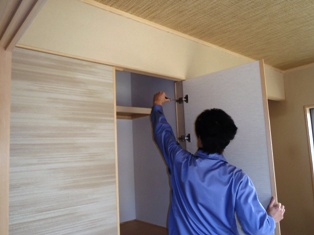

和室の建具を付けています。

44. 2013年04月17日
完了検査

完了検査

確認申請の、完了検査を受けました。
指摘事項もなく、検査済み証を受ける事ができました。

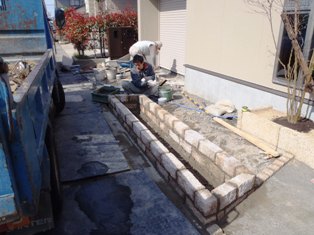

45. 2013年04月19日
外構工事

外構工事

外構工事を行っています。
花壇の部分に、御影石を積んでいます。

46. 2013年04月22日
外構工事

外構工事

玄関アプローチに、

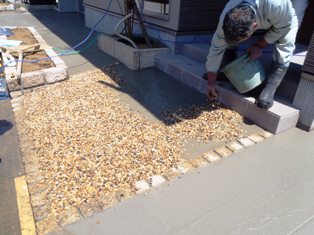

洗い出しの作業を行っています。

47. 2013年04月25日
完了

完了

外構工事も終わり、
今週末から、住宅展が
始まります。

48. 2013年05月23日
竣工

竣工

玄関ホールです。
幅の広い廊下で、
開放感があります。

49. 2013年05月23日
竣工

竣工

リビングです。
天井には、ダウンライトを使用して、
スッキリとした仕上がりになりました。

50. 2013年05月23日
竣工

竣工

家事コーナーです。
横には、収納スペースを作り、
掃除機等を、収納できるように、
しました。

51. 2013年05月23日
竣工

竣工

アイランド型のキッチンです。
リビングでの、小さいお子さんの様子を見ながら、
家事ができます。

52. 2013年05月23日
竣工

竣工

洗面室です。
洗面化粧台の横には、
造り付けの家具で、
収納がたくさん入ります。

53. 2013年05月23日
竣工

竣工

明るく、清潔感のある、
UBです。また、泡の出る機能があるので、
日頃の疲れが、とれます。

54. 2013年05月23日
竣工

竣工

1階トイレです。
洗剤が混ざった水が流れるので、
お掃除がとても、楽です。

55. 2013年05月23日
竣工

竣工

UTです。
ちょっとした、汚れ物も、
SKがあるので、とても便利です。

56. 2013年05月23日
竣工

竣工

階段ホールには、
マガジンラックがあるので、
絵本や、雑誌が好きな時に、
すぐ読めます。

57. 2013年05月23日
竣工

竣工

腰壁部分に、
クロスを張り分け、
落ち着いた仕上がりになりました。

58. 2013年05月23日
竣工

竣工

洋室です。
白を基調とした、
明るい部屋になりました。

59. 2013年05月23日
竣工

竣工

2階に、トイレがあるので、
とても便利です。

60. 2013年05月23日
竣工

竣工

ガラスの、モザイクタイルを張り、
鏡の裏には、収納スペースがあり、
とても、機能的な洗面化粧台になりました。

61. 2013年05月23日
竣工

竣工

玄関の外壁は、千陶彩を張り、
アプローチには、南部石の洗出しをしたので、
趣きのある、お家になりました。
また、インナーガレージがあるので、
雨に濡れずに、車の、乗り降りができ、
とても、快適です。
