『てきぱき動けてスッキリ収納、家事をもっと楽しむ理想の家』
金沢市 若宮 若宮モデル
地域別に見る|金沢市
物件データ
述べ床面積 | 40.75坪 |
---|---|
施工面積 | 41.64坪 |
営業担当 | 西野 |
現場担当 | 岡野 |
こだわり仕様 | ・てきぱき動けてスッキリ収納 ・南に面したコートテラスで光と風を満喫 ・頑丈な構造がかなえる大きな安心、長期優良住宅 ・南面の大きなバルコニー、夏は花火の特等席 ・トータルな提案で快適とエコを両立 |
建築中レポート
- 1. 2010年10月20日
-
工事着工
長かった申請期間も終わり、本日より着工です!
本日は遣り方を行いました。
- 2. 2010年10月21日
-
基礎工事

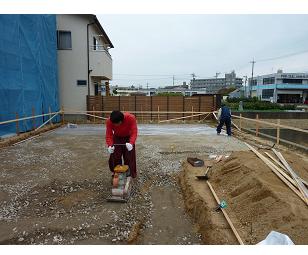

根切りが完了し、砕石の天圧を行っている最中です。

- 3. 2010年10月25日
-
基礎工事

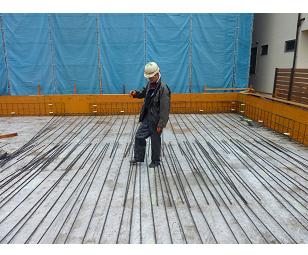

本日は鉄筋組です。
まずは鉄筋を各所に並べてから綺麗に組み上げていきます!
- 4. 2010年10月27日
-

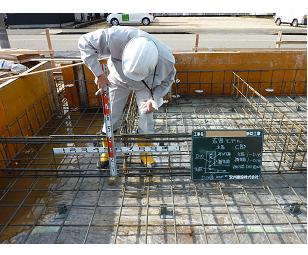

配筋写真
本日は配筋検査とコンクリ打ちを行いました。
その前の配筋写真の1枚です。
配筋写真は唯一後に目視で確認が出来ない構造体なので、抜けがないよう、慎重に何枚も写真を撮ります。
- 5. 2010年11月05日
-
基礎工事
本日は脱枠を行いながら、残りのポーチ廻りのコンクリートを打つ段取りを行っております。
- 6. 2010年11月09日
-
木工事
本日から大工さんの作業に取り掛かりました。
あいにくの天気でしたが、作業は順調に進んでおります。

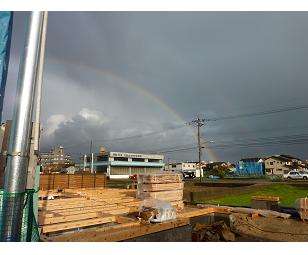

虹も見ることが出来ました!
- 7. 2010年11月11日
-

木工事
土台敷きが完了し、1階の捨て張り合板の施工を行っています。 本日は、雨に備えて合板の養生まで出来ると思います。
- 8. 2010年11月12日
-
木工事

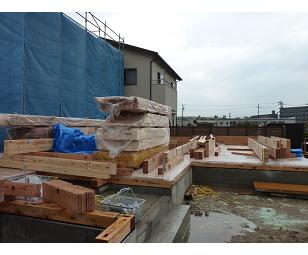

建て方の材料を現場に搬入し、梁を上棟がスムーズに進められるように配置している最中です。
- 9. 2010年11月15日
-
仮設工事
先行足場を建てている最中です。
明日はいよいよ建て方です。 天気になればいいと思います。
- 10. 2010年11月16日
-

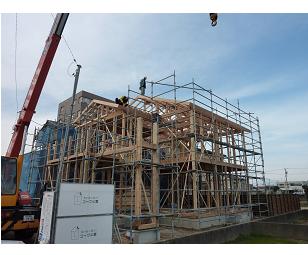

建て方

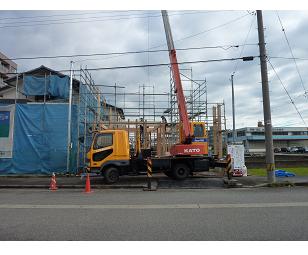

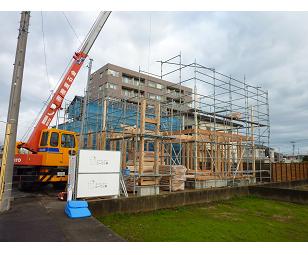

本日は建て方です。
今シーズン一番の冷え込みだったようですが、天気は最高の建て方日和でした!
- 11. 2010年11月16日
-
建て方
10時頃の進捗状況です。
1階の梁・桁関係の始末が終了し2階に上がるところです。
- 12. 2010年11月16日
-
建て方
3時頃の状況です。
2階も終了し、屋根の始末を始めた所です。

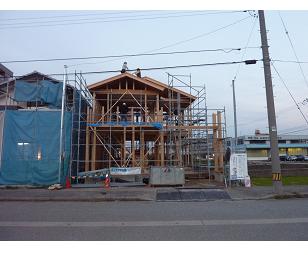

- 13. 2010年11月16日
-
建て方
4時過ぎの様子です。
屋根もだいぶ格好になって来ています。
天候にも恵まれ本日の予定の工程迄進むことが出来ました。
- 14. 2010年11月18日
-
屋根工事

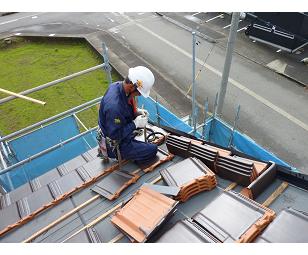

屋根の瓦工事を行っています。
雨対策のもっとも重要な部分の1つなので、慎重に作業を進めています。
- 15. 2010年11月19日
-

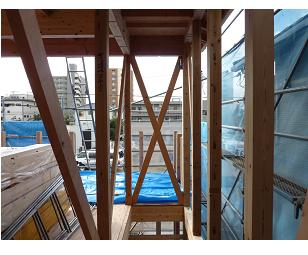

木工事
筋交い、マグサ等の軸組を進めています。
写真に写っている斜めの部材が構造上の耐力壁として効果を発揮します。

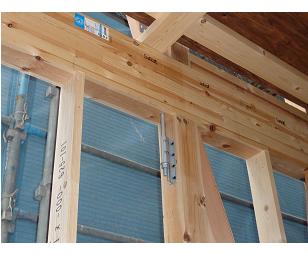

- 16. 2010年11月22日
-
構造金物
構造金物を入れています。
構造上もっとも重要な箇所などで、図面と確認しながら慎重に作業を進めていきます。
- 17. 2010年11月24日
-
サッシ
サッシを現場に搬入しました。

金物の取り付けが終わり次第、取り付けを開始します。
- 18. 2010年11月25日
-
サッシ工事
サッシを取り付ける準備をしています。
サッシ廻りは特に漏水の原因になりやすい箇所なので何重に予防を行います。
写真は下端に水が切れるシートを当てることで室内への雨水の侵入を抑える効果があります。
- 19. 2010年11月27日
-
木工事
外部廻りを囲っています。
タイペックは一通り囲ってあるので、雨の心配はひとまずなくなりました。
- 20. 2010年11月29日
-
検査

本日は第三者機関から検査員を呼び、金物検査を行いました。
分譲住宅ということで、建築基準法、フラット35、瑕疵担保保険の検査を同時に行いました。
モチロンすべて合格です。
- 21. 2010年11月30日
-
給排水設備工事
給水・給湯・排水管の立ち上げを行っております。
工程上、設備屋さんは毎回床下に潜ることになるので大変です。
- 22. 2010年12月01日
-

防水工事
本日は久しぶりの気持ちいい快晴でした。

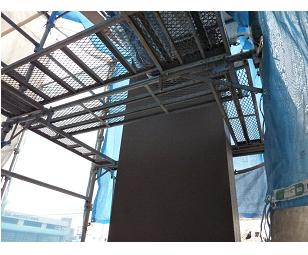

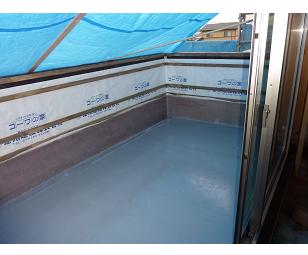

この日を逃すとまた雨が続きそうなので、急いでベランダの防水を行いました。
FRPは3回塗りで、写真は2工程目です。
- 23. 2010年12月02日
-
エアコン工事
エアコンの先行配管を行いました。
今回はプラン上、エアコン屋さんも床下に潜っていました。
- 24. 2010年12月03日
-

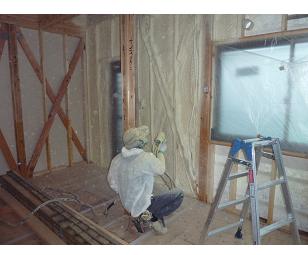

ウレタン吹付工事
ウレタンの吹付を行っています。
ウレタンの吹付断熱は気密性も高く施工誤差も少なく快適な住まいが仕上がります。
現場は雪が降ったように幻想的でした。
- 25. 2010年12月06日
-
木工事
構造面材を施工しています。
奥に見える白い板が構造上重要になります。
筋交1本につき壁倍率が2倍なのに対し、面材は1枚で2.5倍の耐力が望めます。
- 26. 2010年12月07日
-
木工事
2階のフロアは貼る準備をしています。
コーワの家の2階はフロアの下に耐水PBを施工します。
- 27. 2010年12月08日
-

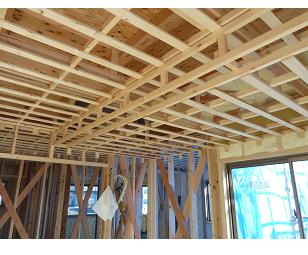

天井下地
天井の下地を作っています。
綺麗に組み合わされた下地材は美しいです。
- 28. 2010年12月10日
-
配線工事
電気の配線工事を行っています。
電気工事を吹きつけ断熱の場合、家全体の気密性に大きく営業を及ぼす工事なので慎重に作業を行っています。
- 29. 2010年12月13日
-
木工事

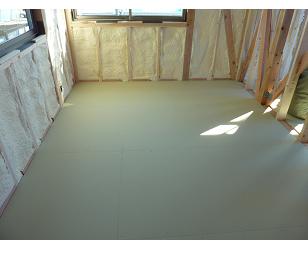

2Fフロアを貼り始めました。
2FフロアはパナソニックのEフロアを採用しています。
Eフロアはエコチップ(通常廃材となる木屑)を固めた地球に優しいエコ商品です。
- 30. 2010年12月15日
-
木工事

建具枠の取り付けを行っています。
わかりにくいと思いますが大工の手元の錘が垂直を図る道具です。 重力を利用したシンプルな道具ですが、最新の機械にも負けない理屈な道具です。

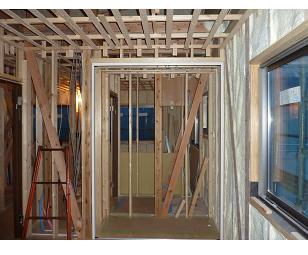

- 31. 2010年12月18日
-
木工事
枠の取り付けをおこなっています。
枠を取り付け壁内部の下地の仕込みが完了しだい、ボード貼りを行っていきます。
- 32. 2010年12月20日
-
木工事
階段を架けています。
意匠性にこだわった階段ですので、大工さんに多くのアイディアを頂きました。
- 33. 2010年12月22日
-
外装工事

サイディングを貼り始めました。
相変わらず納品されたサイディングの山は大きいです。
- 34. 2010年12月24日
-
木工事

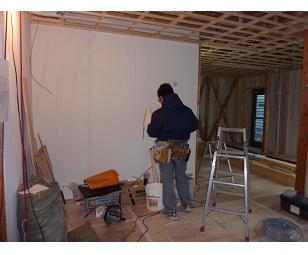

2FよりPB貼りを行っています。
この作業は日1日と現場の様子が変わり現場が進んでいるなと実感できる作業です。
- 35. 2010年12月25日
-
木工事
2Fボードもだいたい格好がつき始めました。

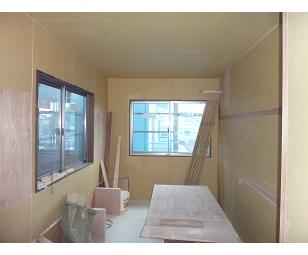

ボードの貼り終えた部屋はあとはクロスが貼り終えるのを待つばかりです。
- 36. 2011年01月05日
-
外装工事
サイディング貼りを続けています。
どんな凄腕の職人さんでもお天道様にはかないません。
なかなか晴れ間に合わず、少し手が掛かっています。
- 37. 2011年01月06日
-

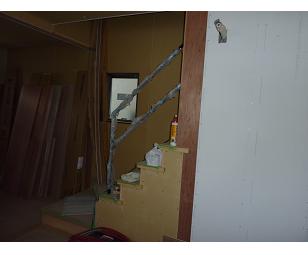

階段手摺
鉄骨の階段手摺を付けました。
焼付けを行ってスチールは黒光をしていて非常にかっこいいです。
- 38. 2011年01月08日
-
和室
和室の造作を行っています。
天井は写真では見にくいですが、ベニヤを板を貼っています。
他にも見所がたくさんあり今までのコーワの家にはないような新しい和室の提案です。
- 39. 2011年01月11日
-

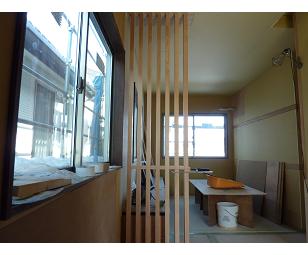

造作工事

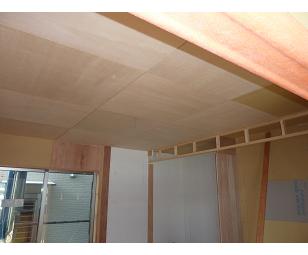

階段そばの化粧格子の写真です。
デザイン性と強度を兼ね備えた大工さんの自信作です。
- 40. 2011年01月12日
-
収納セット

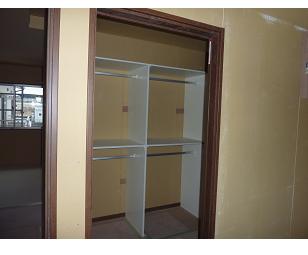

ウォークインクローゼットの収納セットです。
限られた空間を上手に収納できるセットは非常に人気が有ります。
- 41. 2011年01月13日
-
外装工事
本日は待ちに待ちました晴天です!!

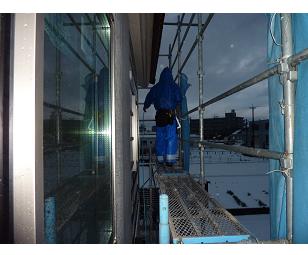

ここぞとばかりに、総勢4人でシーリングを行っています!
この天気がずっと続けば・・・

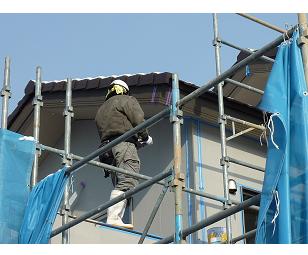

- 42. 2011年01月14日
-
タイル工事
昨日の晴れ間はどこへやら・・・・
それでも元気に現場は進んでおります。本日は簡易的な屋根と作成し雨に濡れないように、タイルを貼っています。
- 43. 2011年01月15日
-
内装工事
パテ処理を行っています。 継ぎ目部分にパテを埋めることで、平面を平らにしていきます。

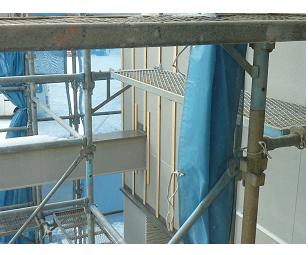

- 44. 2011年01月17日
-
外装工事

今回のモデルとメインとなる工事を行っています!
化粧板を貼る準備を行っています。
本日も少し貼り始めましたが、インパクトがすごいです。

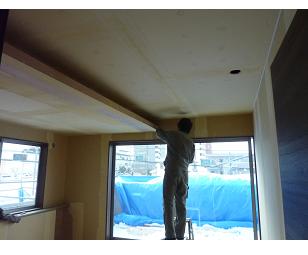

- 45. 2011年01月18日
-

内装工事
内装工事が順調に進んでおります。
2Fはだいぶ形になりまして、もう完全に仕上がったようにも見えます。
- 46. 2011年01月19日
-
外装工事
先日、UPした記事に書きました、外部の木部工事が完了しました。 綺麗な横のラインが入ったデザインは一際目を引くことでしょう。 これに天気を見計らい塗装を掛けて完了です。
- 47. 2011年01月20日
-
タイル工事
ポーチのタイルを施工しています。
今回は新商品のタイルを採用しています。
マダラな柄がお洒落なタイルです。

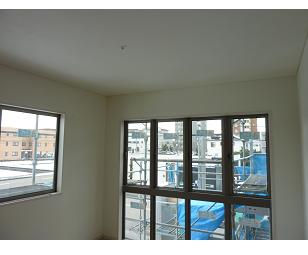

- 48. 2011年01月21日
-
タイル工事

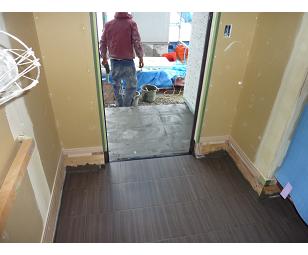

内部のタイルを施工しています。 今回のモデルもTVボード面は豪華にタイルを貼るデザインになっています。
- 49. 2011年01月22日
-
左官工事
和室の下塗りを行いました。
壁を均等にナラス緻密な作業のひとつです。
やはりココでも寒さが影響し、下塗りの段階で乾きムラが写真で少し確認できると思います。
しばらくしっかり養生です。
- 50. 2011年01月24日
-
吹きつけ工事

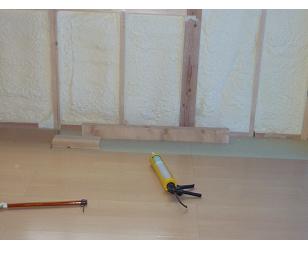

晴れ間を狙い澄まして、一部吹きつけを行いました、今回のメインの吹きつけは2回吹きます。
現場は雨養生でビニールハウスのようになっています。
後はテルテル坊主と仲良くするだけです・・・・
- 51. 2011年01月25日
-
タイル工事
無事中のタイルも貼り上がりました、タイル1枚1枚がドッシリとしたタイルなのでタイル屋さんボンドの乾きが遅く苦労して貼り上げました。
- 52. 2011年01月26日
-
左官工事

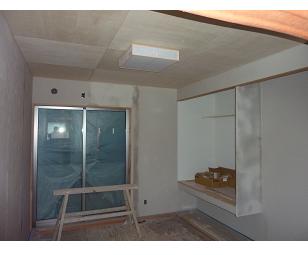

玄関の左官の仕上げ工事を行いました。
写真ではわかりにくいですが、塗り壁どくとくの豊かな表情が出ています。
ここでもまた乾き待ちの養生です!!
- 53. 2011年01月28日
-
蓄熱暖房
蓄熱暖房機の設置を行っています。
蓄熱暖房機は見た目によらず、約500Kgもの重さがあるので、取付工事も3人係りで取付を行っております。
- 54. 2011年01月29日
-
設備工事
内部の設備の取付が完了致しました。
後は本当にお天気の日を待つばかりとなっております。
- 55. 2011年02月01日
-
吹きつけ工事
待ちに待った晴れの日です!!
メインの吹きつけ工事を行うことが出来ました。
まだまだ気温が低く乾きが遅いので今夜も雪が降らないことを願います。
- 56. 2011年02月02日
-

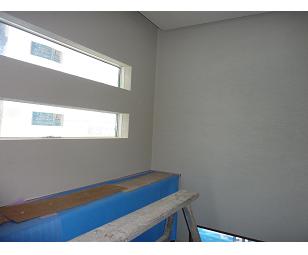

塗装工事
吹きつけと共にお天気待ちとなっていた外部の塗装工事も
再開です!
このままずっと晴れ間が続くように願っております。
- 57. 2011年02月04日
-
塗装工事
本日は朝に通り雨にあい出足が遅れたものの最後の塗装工事を行っております。
ココまで来るまで、せっかく仕上げたペンキが雨で流れたり大変でしたが、ようやく足場を解体する事が出来そうです。
- 58. 2011年02月04日
-
足場解体
無事ペンキ作業も終え足場を解体する事が出来ました。
建物全体像のお目見えです!!!
夕焼けにたたずむその姿は
苦労した日々を思い出すと感動ものですね(ノ_・。)
あと残り少し、がんばろうと思います。
- 59. 2011年02月05日
-

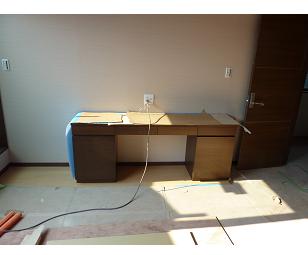

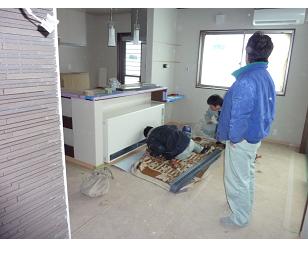

家具工事
残りの家具もようやく現場入りです。
来週は外構工事の予定なので、
テルテル坊主で晴れ祈願をしなくては・・・
- 60. 2011年02月07日
-
給排水設備工事
足場がようやく解体されたので、止まっていた外部の設備工事も再開です。
写真はエコ給湯の繋ぎこみです。
一見地味な作業に見えますが、実は1日係りの大仕事
なんせ1台300Kg近く重さがあります・・・
- 61. 2011年02月08日
-
内部クリーニング
本日は内部クリーニング、養生を剥し綺麗に掃除していきます。
内部の印象もガラッと替わりました。
- 62. 2011年02月10日
-

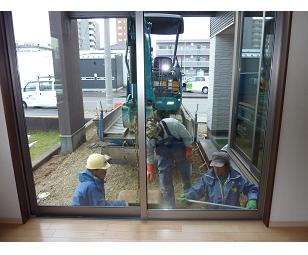

外構工事
外構工事が進むで進んでおります。
また、天気が崩れそうなのが悩みの種ですが・・・
靴脱ぎを設置している最中のです。
重たいので3人係りで取り組むでおります!
- 63. 2011年02月16日
-
社内検査
社内検査を行いました。
http://www.kowanoie.com/co_diary.html
- 64. 2011年02月19日
-
外構工事
最高の天気に土間を施工する事が出来ました!!
明日も明後日も天気がよさそうです!
早く乾いて綺麗な土間にな~~れ~~
- 65. 2011年02月24日
-

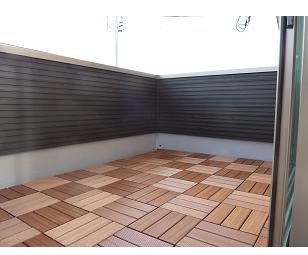

外構工事
バルコニーの木のデッキ??
を施工しました。 コーワの家の中でも最高のバルコニーに仕上がったと思います。
きっとここから見る花火は最高ですね!!
- 66. 2011年02月24日
-
外構工事
本日は工事の締めに植栽工事を行いました。
すべての工事が完了しあとは土曜日のOPENを
待つばかりです。
たくさんのご来場をお待ちしております。
- 67. 2011年03月14日
-
竣工
2Fトイレ
白を貴重としたシンプルな空間にサイドのニッチに色彩を持って来て空間にメリハリをつけています。
- 68. 2011年03月14日
-
竣工
1Fトイレ
シンプルさの中に機能性をデザインしました。
手の届く範囲にさりげなく小物を置けるスペースが非常に便利です。
- 69. 2011年03月14日
-
竣工
洗面室
コーワの家の魅力の1つ「収納」にこだわった洗面室、大型の化粧台の収納量+背面には脱衣に便利な収納が設置されています。
- 70. 2011年03月14日
-
竣工
ウォークインクローゼット
大型の収納セットは収納セットが収納力はバツグンです。
広いクローゼットの収納量をさらに大きくしてくれる事間違いなしです。
- 71. 2011年03月14日
-
竣工
洋室
明るい洋室
正面のデザインサッシは外観のデザイン上も非常に重要な役割を果たしています。
- 72. 2011年03月14日
-
竣工
バルコニー

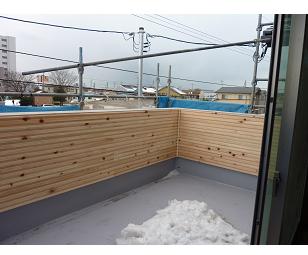

今回のモデルの最大の魅力の1つでもある、こだわりのバルコニーです。
写真のように晴れた日には最高の日向ぼっこ、夏の花火大会は特等席になること間違いなしです!
- 73. 2011年03月14日
-
竣工
主寝室
ホテルのような雰囲気のある寝室に仕上がりました。
全体的に明るい家なのでこの空間が家自体にメリハリを与えています。
- 74. 2011年03月14日
-
竣工
ファミリールーム
家族専用のセカンドリビング、床のカーペットなどメインのリビングよりさらにラフにくつろぐ空間です。
- 75. 2011年03月14日
-
竣工
和室
今までのコーワの家にはないような新しいモダン和室の提案です。 全体的なスッキリとした印象と床の間廻りのデザインがポイントです。
- 76. 2011年03月14日
-
竣工
ダイニング
なんといっても明るいダイニング、南面に設置された大きなサッシから明るい自然光がいっぱいに差し込みます。
- 77. 2011年03月14日
-
竣工
リビング
家のまさに中心に配置されたリビングは家族の『コミニケーション』が広がること間違いなしです。
- 78. 2011年03月14日
-
竣工
玄関
シンプルさの中に上質なデザインを盛り込んだ玄関。
昼は明るく、夜は間接照明の優しい光が壁面の塗り壁を演出します。
- 79. 2011年03月14日
-
竣工
若宮モデルいよいよ竣工です。
新しい試みを多く採用したモデルハウスなので、苦労もたくさんありましたが、展示会での盛況、また多くの称賛の声を多く聞いていると、その苦労も全て忘れられそうです。
次回のモデルもさらに良い商品造りを心掛けて参りますので多くのご来場をお待ちしております。
