『吹抜け中2階 スキップフロアのある お家』
かほく市 秋浜 O様邸
地域別に見る|かほく市
物件データ
述べ床面積 | 49.65坪 |
---|---|
施工面積 | 57.90坪 |
担当営業 | 鶴見 |
現場担当 | 嶋・林 |
お客様のこだわり仕様 | ・家の中央に配置されたダイナミックな吹き抜け ・土地のロケーションを最大利用したコートテラス ・スキップフロアを採用し同じ空間内での遊び心溢れる間取り ・大気の熱と電気の力を効率よく利用した温水床暖房 ・2階からLDKを眺められる 独立した書斎スペース |
建築中レポート
- 1. 2010年06月14日
-
解体工事
手作業で解体をしています。廃材を仕分けないと、処分してくれないので、大変です。
- 2. 2010年06月15日
-

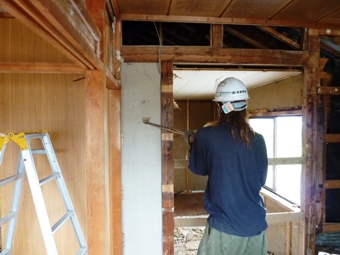

解体工事
内部の解体作業が、終わりました。
壁が土壁だったので、大変でした。
- 3. 2010年06月16日
-

解体工事
瓦をめくって、ダンプに乗せています。
瓦一枚、一枚めくっているので、大変です。
- 4. 2010年06月17日
-
解体工事
細かい廃材の仕分けが終わり、家屋を重機で解体しています。
- 5. 2010年06月18日
-

解体工事
いよいよ、解体工事も基礎だけとなりました。
大きな事故もなく、スムーズに工事が進み、良かったです。
- 6. 2010年06月19日
-
解体工事

今日は、50年以上使用してきた井戸を、埋めてきました。
鎮物をお供えし、空気抜け用のパイプを設置しました。
永い間、お疲れさまでした。
- 7. 2010年06月21日
-
解体工事

解体工事が完了しました。
事故もなく無事に終わり、ひと安心です。
これから本格的に、工事が始まるので、がんばります。
- 8. 2010年06月27日
-
地鎮祭
梅雨空の中、地鎮祭を行いましたが、雨が降らずに済み、良かったです。これからは、本格的に工事が始まり、蒸し暑くなるので、熱中症には十分気をつけて、がんばりたいです。
- 9. 2010年06月28日
-

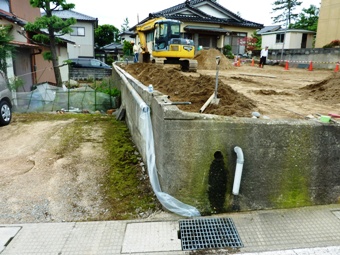

擁壁工事
既存の擁壁が土圧に押されて、傾いているみたいなので、
補強工事を行う事になりました。
- 10. 2010年06月29日
-
擁壁工事
既存の擁壁から、差し筋アンカーを打って、既存の擁壁と新設の擁壁を一体にします。
- 11. 2010年06月30日
-
擁壁工事
擁壁のベースのコンクリートを打設しています。
バイブレーターを使用して、隅々までコンクリートが届くようにしています。
- 12. 2010年07月03日
-

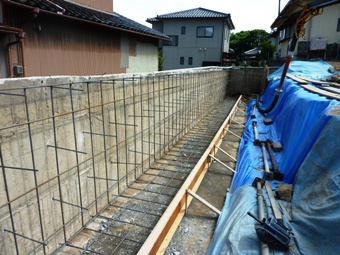

擁壁工事
立上りの型枠を組んでいます。

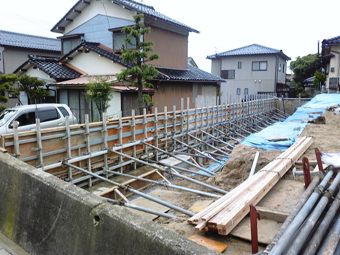

- 13. 2010年07月05日
-

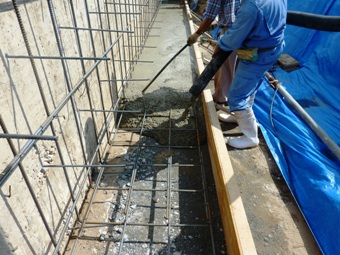

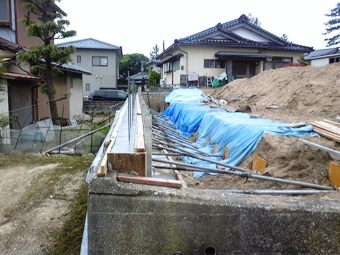

擁壁工事
コンクリートを打設しました。
- 14. 2010年07月09日
-
擁壁工事
コンクリートの養生期間が終わり、型枠を解体しました。

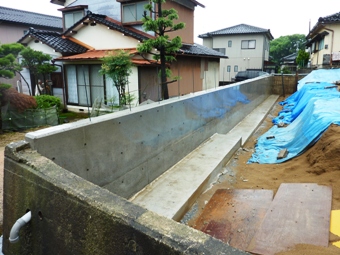

- 15. 2010年07月10日
-
擁壁工事
埋め戻しが終わり、擁壁工事が完了しました。
来週から、本格的に住宅の工事始まります。
- 16. 2010年07月14日
-
地盤改良
表層改良を行っています。
白いラインまで、改良を行います。
- 17. 2010年07月15日
-

地盤改良
表層改良をしています。
雨の中作業でしたが、思ったよりも降らなかったので、きれいに仕上がりそうです。
- 18. 2010年07月16日
-

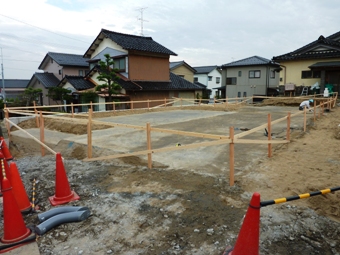

基礎工事
遣り方完了しました。
- 19. 2010年07月19日
-

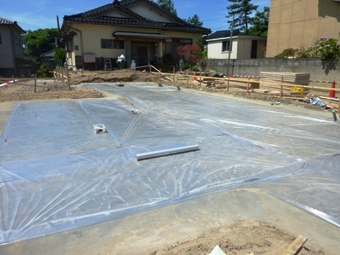

基礎工事
土間シートを張りました。
- 20. 2010年07月21日
-
基礎工事
配筋と、外側の型枠組みが完了しました。
後は、配筋検査を受けるだけです。

- 21. 2010年07月22日
-
基礎工事
配筋検査を受けているところです。
第三者の目で、配筋の間違いがないか、検査を受けています。

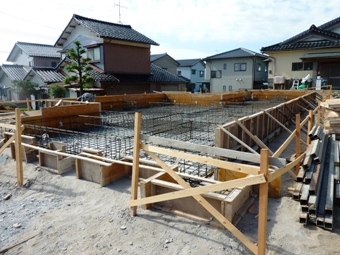

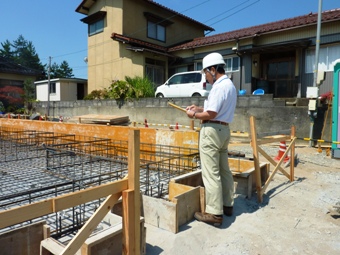

- 22. 2010年07月23日
-
基礎工事
スラブコンクリートを打設しました。
- 23. 2010年07月26日
-

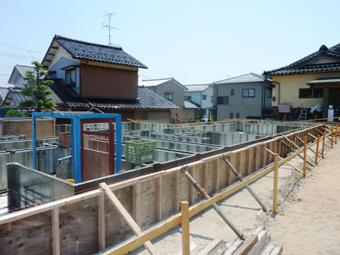

基礎工事
立上がりの型枠を組んでいるところです。

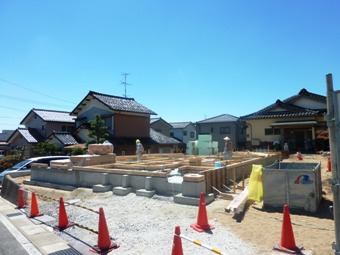

- 24. 2010年07月27日
-
基礎工事
昨日に引続き型枠を組んでいます。
- 25. 2010年07月28日
-

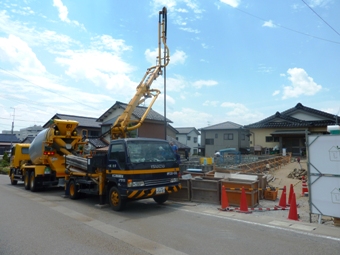

基礎工事
立上りのコンクリートを打設しています。

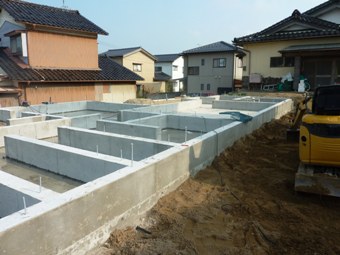

- 26. 2010年08月02日
-
基礎工事
型枠解体が完了しました。
- 27. 2010年08月04日
-

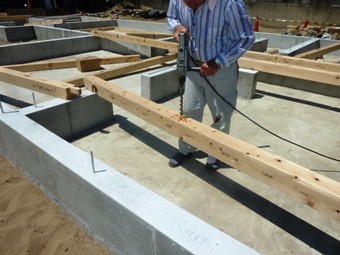

木工事
土台伏せをしています。
アンカーボルトに当たる部分に、穴をあけているところです。
- 28. 2010年08月05日
-
木工事
土台伏せが終わり、次に大引きを伏せています。
土台は、120角の檜材を使用しています。
- 29. 2010年08月06日
-
木工事

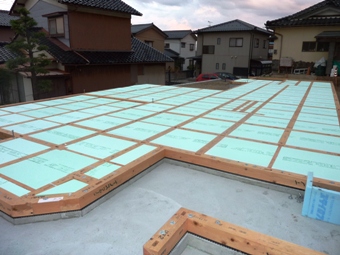

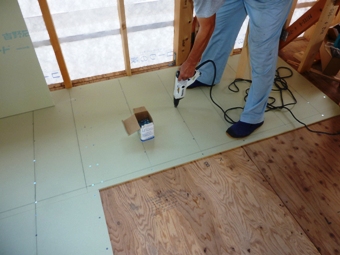

床の断熱材入れが完了しました。
断熱材の厚さは、65㎜です。

- 30. 2010年08月07日
-
木工事
床の下地になる、構造用合板を張っています。
先に床を張れば、建方時に足元がしっかりし、安全に作業ができます。

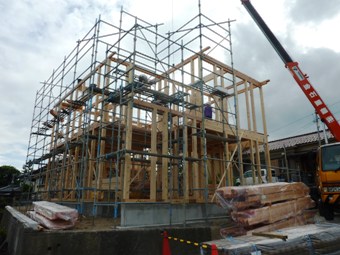

- 31. 2010年08月10日
-
木工事

建方を行いました。大工7人で作業を行い、それぞれ役割分担をし、事故もなく、無事に作業が終わりました。暑い中、お疲れ様でした。
- 32. 2010年08月11日
-
木工事
建て方をしています。今日は、昨日と違い、日射しが強く、気温も上がるので、小休憩をとりながらの作業になりました。
- 33. 2010年08月17日
-
屋根工事

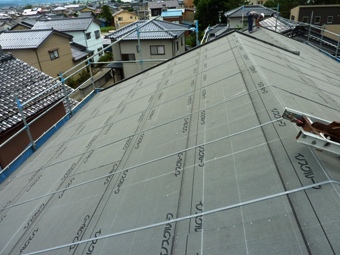

ルーフィングを張っています。
その上に、瓦桟(木下地)を打っていきます。
- 34. 2010年08月18日
-
屋根工事
瓦葺きが完了しました。
ブラウンの色なので、優しい色合いに仕上がりました。
- 35. 2010年08月20日
-
木工事

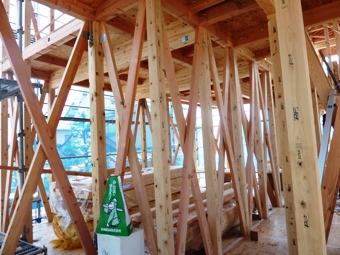

筋交いを入れています。

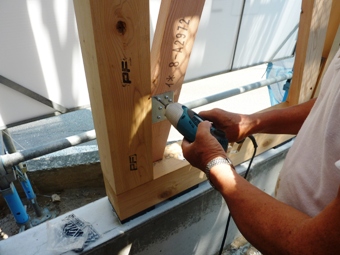

ほとんどの壁に、ダブルで筋交いが入っているので、構造的に強い家になります。
- 36. 2010年08月21日
-
木工事
プレートを取り付けています。
柱と筋交いを固定する金物です。

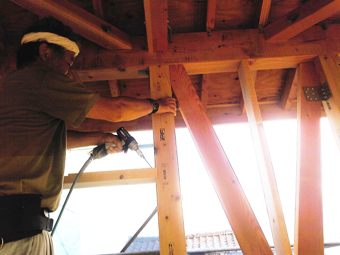

- 37. 2010年08月24日
-

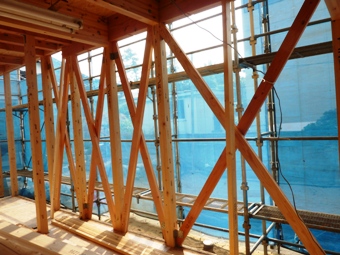

木工事
筋交いに、構造金物が付いたところです。
- 38. 2010年08月27日
-
木工事

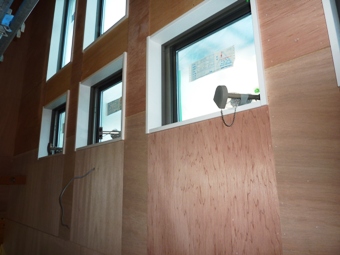

サッシ枠を取り付ける為の下地材を、取り付けています。
- 39. 2010年08月30日
-
木工事

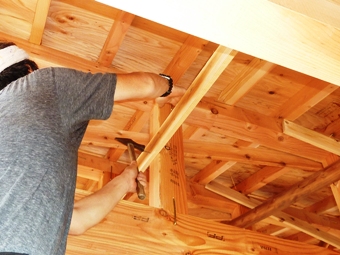

小屋組みに、雲筋交いを付けています。
- 40. 2010年09月01日
-

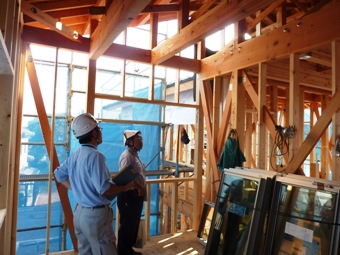

木工事
イノスの検査を受けました。
安全設備から始まって、筋交いや 構造金物等の検査まで行いました。
またこの検査の他にも、来週、別の審査機関でも構造検査を受けます。
- 41. 2010年09月04日
-
防蟻処理

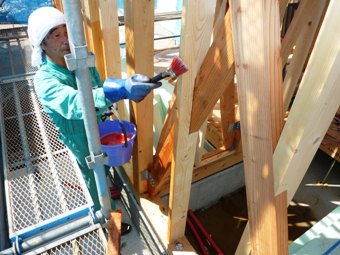

柱、筋交い、間柱が付け終わりましたので、防蟻処理を行っています。
- 42. 2010年09月07日
-

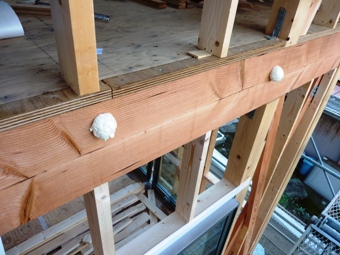

木工事
外部廻りの羽子板金物に、発泡ウレタンを充填しました。
内部結露を防止するためです。

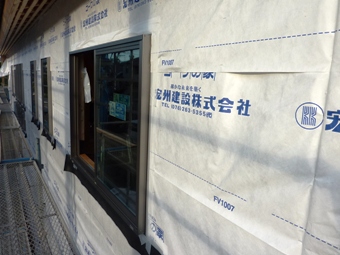

- 43. 2010年09月09日
-

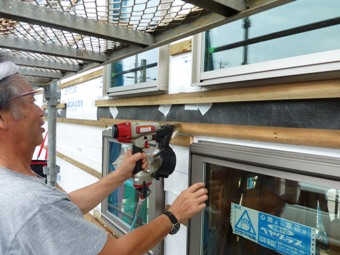

木工事

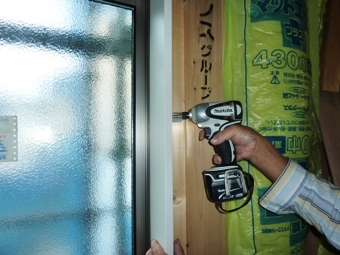

サッシを取付けました。
サッシ枠の廻りには、W=75の防水テープを張っています。
- 44. 2010年09月14日
-
木工事

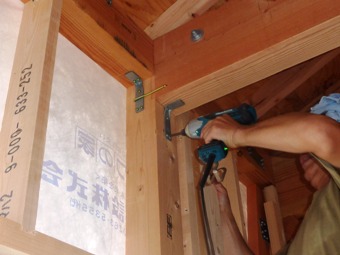

柱と梁を固定する金物を取り付けています。
固定するビスの長さは、80㎜です。
- 45. 2010年09月15日
-
木工事
外壁の下地を付けています。
外壁内の換気を行う為に、溝のある材料を使用しています。
- 46. 2010年09月17日
-

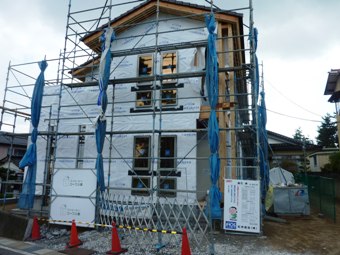

木工事
玄関ポーチの柱型を抜かして、外壁の防湿シートが張り終わりました。防湿シートを張ると、2次元でしかわからなかった外壁の形状が、3次元でわかるようになったので、施主様には、外壁の色や、アクセント部分について、イメージし易くなったと思います。
- 47. 2010年09月21日
-
木工事
軒裏に、化粧ケイカル板を張っています。
- 48. 2010年09月22日
-

ERI検査

日本ERIさんより、躯体検査を受けました。
筋交い、金物の位置の検査をし、無事に終わりました。
- 49. 2010年09月25日
-
木工事

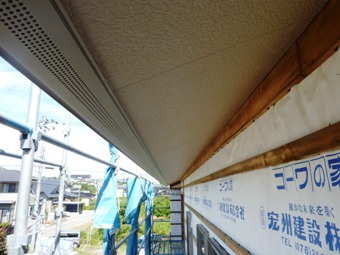

軒裏の、ケイカル板張りが完了しました。
- 50. 2010年09月27日
-
木工事
2階床に、耐水石膏ボードを張っています。
厚さは、12.5㎜です。
- 51. 2010年09月29日
-
床暖工事

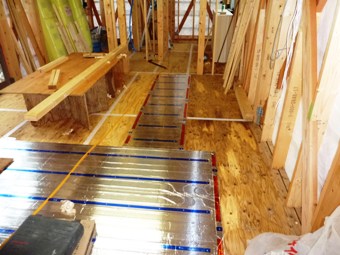

床暖のパネルを張っています。
温水式の床暖です。
- 52. 2010年10月01日
-
防水工事

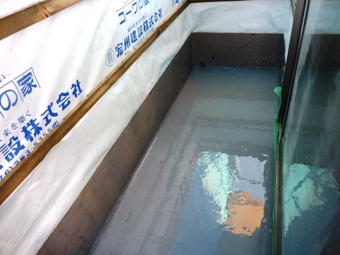

ベランダに、FRP防水を行いました。
- 53. 2010年10月04日
-
木工事
2階床に、耐水ボード張り終わりました。
今日から、フロアーを張っていきます。
- 54. 2010年10月06日
-

木工事
1階床、28㎜構造用合板の上に、12㎜の構造用合板を張っています。
- 55. 2010年10月07日
-
木工事

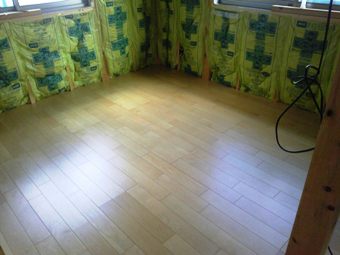

2階床に、フロアーを張りました。
- 56. 2010年10月08日
-
外壁工事

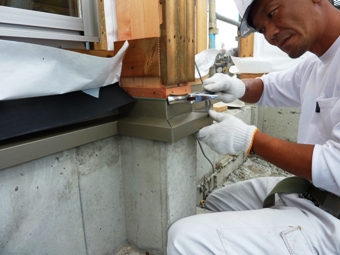

土台水切りを付けています。
土台水切りの下は、外壁内部が通気できるように、開口部がついています。
- 57. 2010年10月11日
-
木工事
1階床暖房パネルの上に、フロアーを張っています。
青いラインの所に、フロアーを留める釘を打ちます。
- 58. 2010年10月13日
-
外壁工事
厚さ16㎜のサイディングを張っています。
- 59. 2010年10月14日
-
木工事

窓枠を取り付けています。
- 60. 2010年10月15日
-
外壁工事
外壁を張っています。
窓が縦に並ぶので、アクセントとして、柱型を付けました。
- 61. 2010年10月16日
-

木工事
2階のホールのフロアーを張っています。
- 62. 2010年10月18日
-
木工事

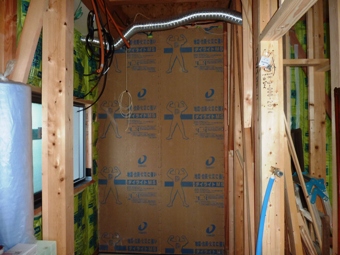

耐力壁のダイライトを張りました。
- 63. 2010年10月20日
-

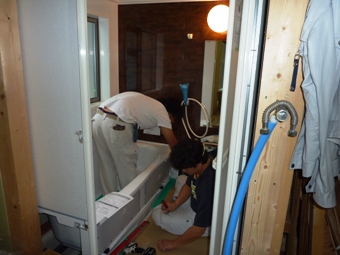

住設工事
ユニットバスを組んでいます。
浴槽廻りの、コ―キング処理をしているところです。
- 64. 2010年10月22日
-
木工事
玄関框が付きました。
框が付くと、玄関らしくなってきました。
- 65. 2010年10月23日
-
木工事
床のフロアーを張ったので、傷が付かないように、養生をしています。青色のシートの上に、養生板を敷いて、養生の完了です。
- 66. 2010年10月26日
-
木工事
2階の廊下手摺をつけました。
吹き抜けに面しているので、開放感があります。
- 67. 2010年10月28日
-

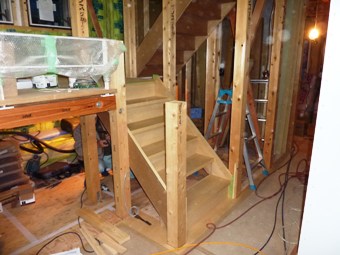

木工事
階段を付けているところです。
写真の左側が、ファミリールームとして中2階があります。
- 68. 2010年10月30日
-
仮設工事
吹抜け部分に、内部足場を組みました。
これで、吹抜け部分の天井の作業ができます。
- 69. 2010年11月02日
-
木工事

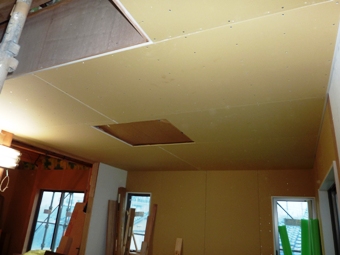

1階リビングのボード張りが終わりました。
天井の真中にあるのは、天井に埋め込むエアコンです。
- 70. 2010年11月04日
-
木工事
吹抜部分の壁の写真です。
写真では、見ずらいかもしれませんが、壁に横目地を表す為に、ベニヤ板を2重に張っています。
- 71. 2010年11月06日
-

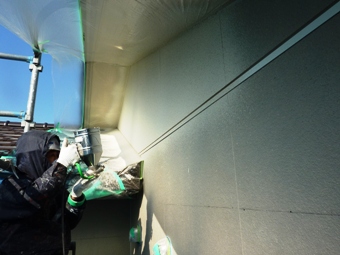

塗装工事
外壁に、リシンを吹付けています。
雨の日には作業ができないので、晴天に恵まれて良かったです。
- 72. 2010年11月12日
-
金属工事

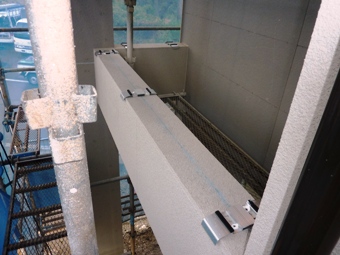

玄関の、梁型に笠木をつけています。
写真に映っているのは、固定金具です。
- 73. 2010年11月15日
-
住設工事

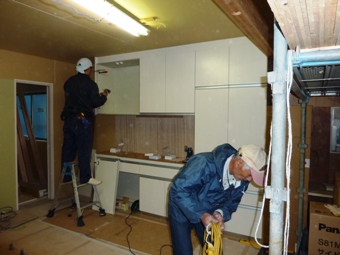

システムキッチンを設置しにきてます。
写真は、アイランド型のキッチンの後に
設置するカップボードを組んでいます。
- 74. 2010年11月18日
-
内装工事
ボードの繋ぎ部分に、パテ処理を行っています。
この作業を3回行ってから、クロスが貼れるようになります。

- 75. 2010年11月20日
-
木工事
和室押入の、中段を付けています。
右側は押入で、左側が仏間になっています。押入と仏間の襖戸を兼用になっており、左を開ければ押入で、右を開ければ仏間になっています。
- 76. 2010年11月24日
-
内装工事

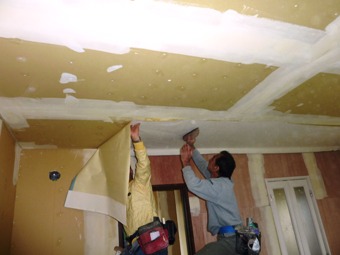

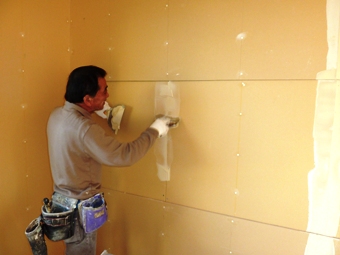

パテ処理も終わり、天井のクロスを貼っています。
広い面積なので、2人で貼っています。
- 77. 2010年11月26日
-
内装工事

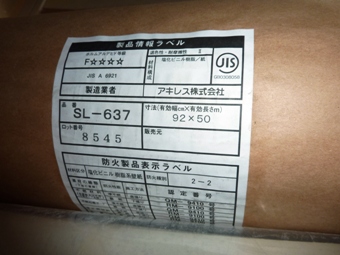

ホルムアルデヒド対策として、F☆☆☆☆のクロスを使用しています。左上に、明記されていますが、わかりますか?
- 78. 2010年11月29日
-
完 了
内装工事も終わり、器具付けも終わりました。
後は、建築確認の完了検査を受けるだけです。
検査に合格すれば、O様に無事に建物を引渡す事ができます。
- 79. 2010年12月03日
-
引渡し
先日、建築確認の完了検査も無事に終わり、今日、O様にお引渡しができました。あいにく天候が悪かったので、玄関でのテープカットになりましたが、良い思い出になります。
- 80. 2010年12月09日
-
竣工
白を基調とした、明るいリビングになりました。
昼間は、照明をつけなくても十分明るく、施主様も喜んでいます。
- 81. 2010年12月09日
-
竣工
アイランド型のシステムキッチンを採用しました。
キッチンから、洗面室、サンルームが繋がっており、主婦の使い勝手が良い動線になりました。
- 82. 2010年12月09日
-
竣工
施主様の意向により、縁なし畳を使用し、リビングと一体として使用しても、違和感のない仕上がりになりました。
- 83. 2010年12月09日
-

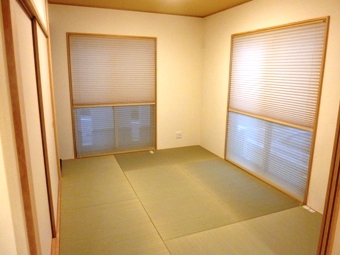

竣工

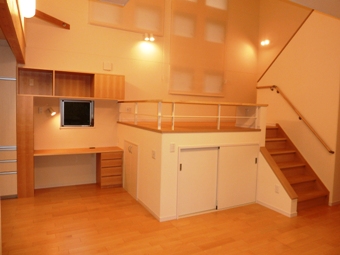

スキップフロアーの下に収納スペースをとり、物の出し入れをし易いように、出入り口を3カ所設けました。これで、大きめの荷物も簡単に出し入れができます。
- 84. 2010年12月09日
-
竣工
開放感を出す為に、スキップフロアー、2階ローカの手摺壁をやめて、鉄骨のフラットバーにしました。
2階ローカ部分には、安全の為、アクリル板を張りました。
- 85. 2010年12月09日
-

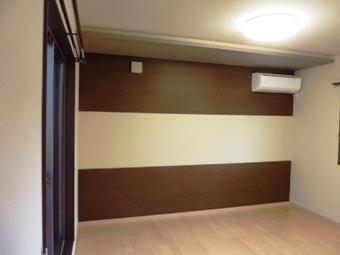

竣工
寝室の、ベッドヘッド部分に、アクセントとして、クロスの貼り分けを行いました。これによって、部屋全体に、重厚感がでてきました。
- 86. 2010年12月09日
-
竣工

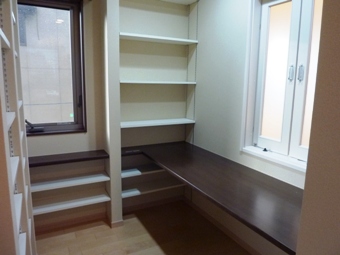

施主様の意向で、書斎に、本棚をたくさんとりました。
また、書斎から、吹き抜け部分を見渡せるように、窓を設けました。
- 87. 2010年12月09日
-
竣工
O様には、同じ敷地内で、住まいながらの工事になり、工事中には、大変ご迷惑をかけましたが、O様のご協力の元、無事に工事が終わり、引渡す事ができました。
工事は無事に終えられましたが、これからも末永くお付き合いの程、よろしくお願いします。
スケジュール
全体工程 | 5月 図面確認 6月 各種申請期間・既存住宅解体工事・隣地境界擁壁工事 7月 地盤改良工事・基礎工事 8月 建て方・木工事(構造金物)・屋根工事 9月 木工事(外部造作)・外装工事 10月 木工事(内部造作・仕上げ工事)・左官工事 11月 内装仕上げ工事・外構工事・完成 |
---|
