趣味を楽しむプライベートガーデンと、それを望む大きなサッシが自慢の家

金沢市 若宮

地域別に見る|金沢市

物件データ

延床面積31.04坪
施工面積34.40坪
営業担当鶴見
現場担当中村
お客様のごだわり仕様・趣味を楽しむプライベートガーデン
・コンパクトかつ機能的な動線
・リビングにプライベートガーデンを望む大きなサッシ

建築中レポート

1. 2009年10月10日

地鎮祭

2. 2009年11月30日

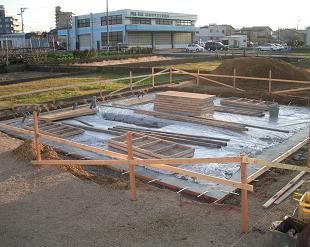

基礎工事

基礎工事

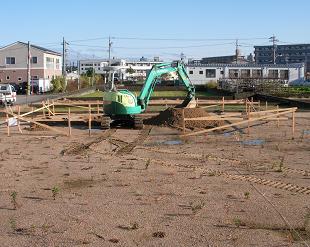

根切掘削
いよいよ工事開始です。

3. 2009年12月01日
基礎工事

基礎工事

砕石敷き
地盤が良いので地盤改良なしでOK。

4. 2009年12月01日
基礎工事

基礎工事

防湿用シート敷き・均しコンクリート打設完了

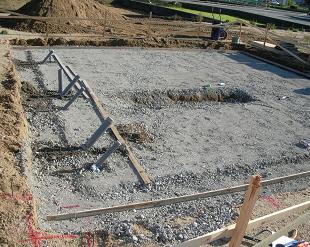

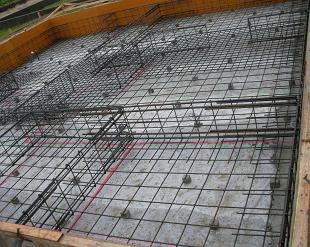

5. 2009年12月03日
基礎工事

基礎工事

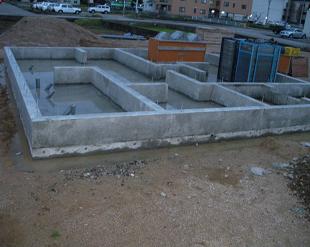

基礎配筋完了
ベタ基礎のスラブ配筋です。

6. 2009年12月04日
基礎工事

基礎工事

ベースコンクリート打設
基礎底盤のコンクリート。これで湿気も白蟻もシャットアウト。

7. 2009年12月14日
基礎工事

基礎工事

型枠脱型
基礎完成。

8. 2009年12月14日
基礎工事

基礎工事

基礎出来型

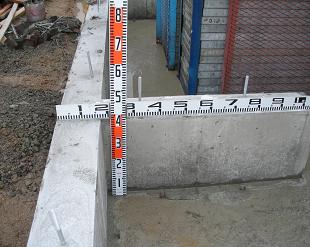

基礎巾160mm(イノス標準)です。

9. 2009年12月16日
木工事

木工事

土台敷き
通気用基礎パッキンを敷き、基礎と土台を固定します。

10. 2009年12月19日
木工事

木工事

建て方開始
雪の中の作業になりました。

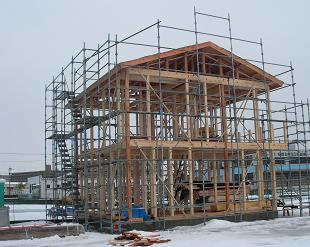

11. 2009年12月19日
木工事

木工事

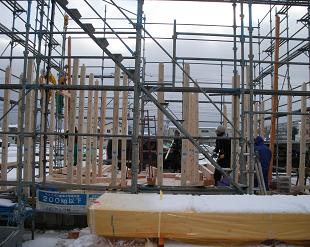

建て方完了
無事に組上りました。

12. 2009年12月20日
屋根工事

屋根工事

屋根ルーフィング敷き
もう雨も雪も大丈夫。

13. 2009年12月23日
木工事

木工事

構造金物取付

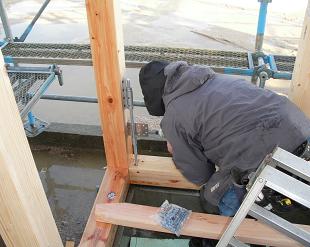

基礎と柱を繋ぐホールダンボルトと筋交を固定する筋交プレート

14. 2009年12月24日
屋根工事

屋根工事

屋根コロニアル葺き

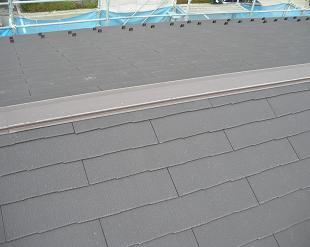

雪止も設置します。

15. 2009年12月26日
木工事・金属製建具工事

木工事・金属製建具工事

サッシ窓取付・防湿通気シート(タイベック)張り
窓廻りの防水が大切です。

16. 2009年12月27日
木工事・仮設工事

木工事・仮設工事

通気シート張り完了(全景)
これであんしんして年越しできるかな。

17. 2010年01月06日
木工事

木工事

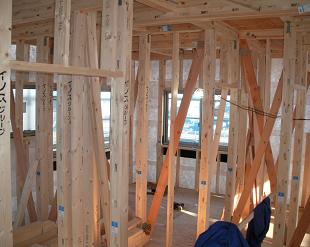

金物取付
中は柱・間柱や筋交いでいっぱいです。

18. 2010年01月07日
木工事

木工事

庇(アルミ)取付
勝手口の上に庇があるといいですよ。

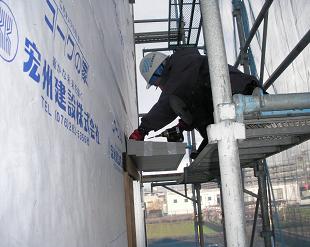

19. 2010年01月08日
木工事

木工事

外壁下地胴縁取付
壁内にも通気させる穴の開いた通気胴縁を使用してます。

20. 2010年01月12日
木工事

木工事

ベランダ下地
青いのは、雨が入らないようにブルーシートを巻いた色です。

21. 2010年01月13日
木工事

木工事

軒裏下地
天候のいい時に外部仕事を進めたいですね。

22. 2010年01月14日
防水工事

防水工事

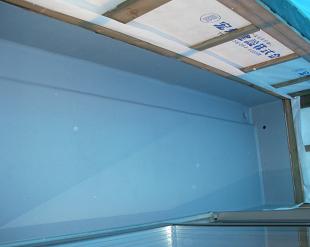

ベランダのFRP防水
水が溜まっても下に漏れません。

23. 2010年01月15日
断熱工事

断熱工事

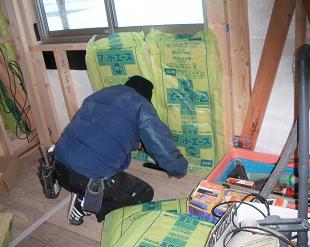

壁断熱材挿入
16K・105mmの高断熱仕様です。

24. 2010年01月16日
設備工事

設備工事

電気配線・設備内部配管
たくさんの配線・配管が必要になります。

25. 2010年01月18日
外装工事

外装工事

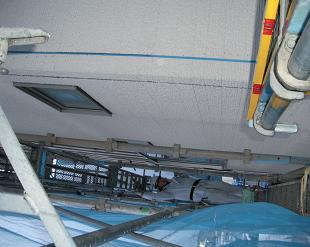

屋根軒裏ボード張り

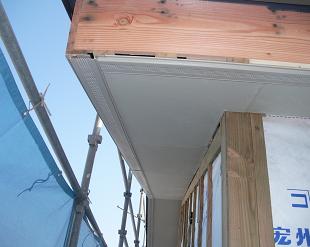

軒先に小屋裏換気が付いています。

26. 2010年01月19日
木工事

木工事

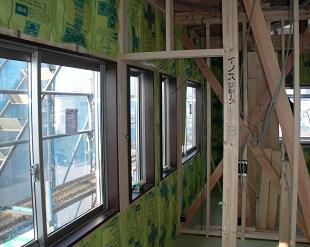

サッシ窓枠取付

27. 2010年01月22日
木工事

木工事

床フロア貼
専用釘と接着剤にて貼付けします。

28. 2010年01月23日
木工事

木工事

木製建具枠取付
各部屋のドアの枠を取り付けます。

29. 2010年01月25日
断熱工事

断熱工事

ユニットバス基礎部断熱
お風呂の保温効果増大です。

30. 2010年01月26日
木工事

木工事

内装ボード張り
壁の下地ボードを張っています。

31. 2010年01月27日
設備工事

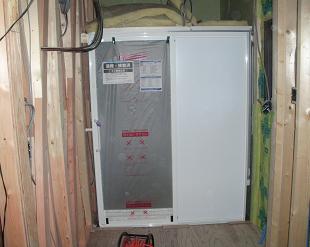

設備工事

ユニットバス設置
お風呂が据えつきました。

32. 2010年01月28日
木工事

木工事

耐力面材(あんしんN)12mm張り
これを張ることにより、2.5倍の筋交い耐力がとれます。

33. 2010年01月29日
木工事

木工事

床下収納取付
床下に物がしまえて便利です。

34. 2010年02月01日
木工事

木工事

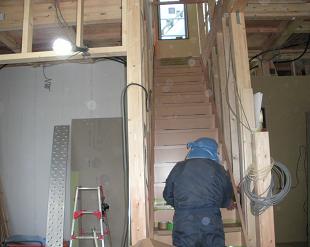

階段取付
2階への上がり降りがスムーズになりました。

35. 2010年02月02日
木工事

木工事

和室造作加工
造作建具の枠を加工しています。

36. 2010年02月03日
外装工事

外装工事

外壁サイディング張り
土台水切取付

37. 2010年02月04日
外装工事

外装工事

外壁コーナー取付
いよいよ外壁の取り付けです。

38. 2010年02月05日
外装工事

外装工事

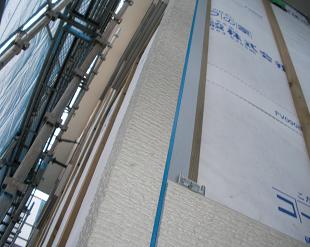

外壁サイディング張り
白いきれいな色のサイディングです。

39. 2010年02月09日
内装工事

内装工事

階段部壁スリット
階段横にスリット開口を網得ました。

40. 2010年02月10日
木工事

木工事

天井下地
玄関部の天井下地取付

41. 2010年02月13日
木工事

木工事

キッチン裏の棚設置
カウンターの下に蓄熱暖房器が入ります。

42. 2010年02月14日
外装工事

外装工事

外壁コーキング
サイディング目地のシール打ちます。

43. 2010年02月15日
内装工事

内装工事

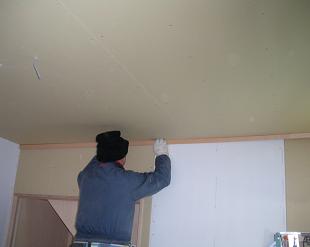

天井下地ボード張り
天井ができればほぼ形が出来上がります。

44. 2010年02月16日
内装工事

内装工事

玄関収納設置
下駄箱が付きました。

45. 2010年02月17日
木工事

木工事

和室天井廻縁取付

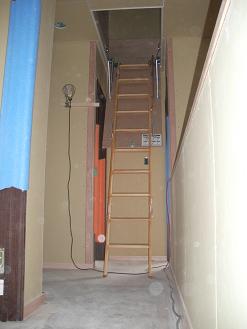

46. 2010年02月18日
木工事

木工事

小屋裏収納ステップ階段
小屋裏の秘密基地への入口かな?

47. 2010年02月19日
内装工事

内装工事

内部塗装
階段笠木塗装

48. 2010年02月22日
外装工事

外装工事

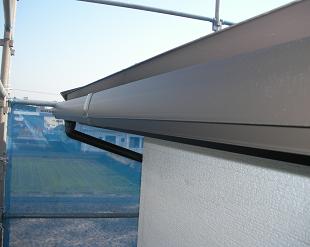

軒樋取付
アートフェイスの大型の樋を着けています。

49. 2010年02月23日
設備工事

設備工事

システムキッチン組立
流し台の後に大容量のカップボードを設置しました。

50. 2010年02月24日
外装工事

外装工事

外壁タイル貼り
玄関ドア横をタイル貼りに仕上げました。
玄関ドアは仮戸です。

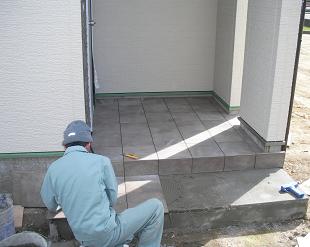

51. 2010年02月25日
外装工事

外装工事

玄関ポーチタイル貼り
アプローチ段のタイル仕上げ

52. 2010年03月08日
内装工事

内装工事

クロス貼り下地パテ処理
クロスをきれいにに貼る為の下地処理をします。

53. 2010年03月09日
内装工事

内装工事

引続き下地処理
天井に下がっているのは、物干ができるようにしてます。

54. 2010年03月10日
内装工事

内装工事

内装下地処理
パテを塗ったあとサンドペーパーにて平らにします。

55. 2010年03月11日
外構工事

外構工事

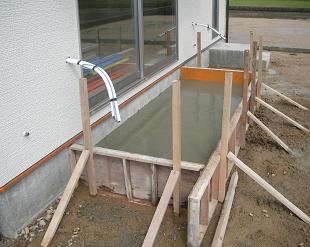

テラス土間下地コンクリート打設
広い庭に向うテラスになります。

56. 2010年03月12日
内装工事

内装工事

内装仕上げ
ビニールクロス貼り

57. 2010年03月14日
内装工事

内装工事

壁・天井クロス仕上げ
お部屋の中も色付始めました。

58. 2010年03月15日
外構工事

外構工事

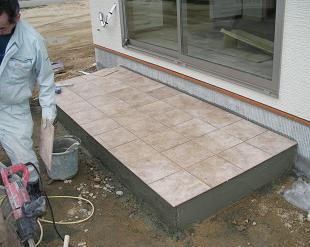

テラスタイル貼り
広いお庭に向かうテラスです。

59. 2010年03月16日
設備工事

設備工事

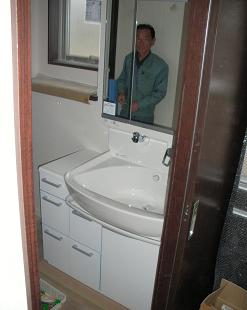

設備器具取付
1階洗面器具を取付けました。

60. 2010年03月17日
設備工事

設備工事

1階トイレ器具取付
色合いもコーディネートされています。

61. 2010年03月18日
外構工事

外構工事

前面駐車スペース鋤取り
ゆったり駐車できるスペースに
ポイントに緑を入れた土間になります。

62. 2010年03月19日
外構工事

外構工事

土間コンクリート打設
天候が良くて良かったです。

63. 2010年03月20日
設備工事

設備工事

蓄熱式暖房器設置
キッチン前に専用カウンターを設けてました。

64. 2010年03月21日

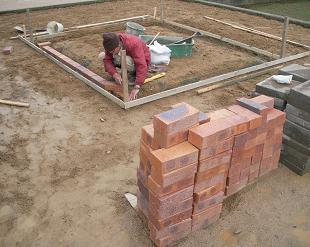

外構工事

外構工事

センターコートブロック積
広いお庭の中央にセンターコートを設けました。

65. 2010年03月23日
内装工事

内装工事

カーテン取付
すてきなカーテン・ブラインドを取付けました。

66. 2010年03月24日
外構工事

外構工事

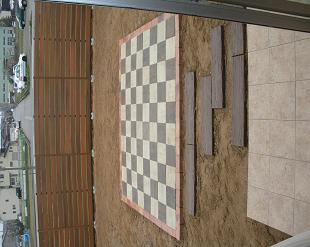

センターコートのあるテラスガーデン
おしゃれなお庭になりました。

67. 2010年03月25日
引き渡し

引き渡し

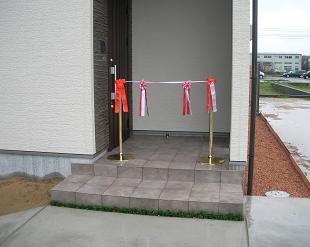

引渡し式
テープカットをして入場して頂きました。

68. 2010年03月26日
完成しました

完成しました

昨日、お引渡しが完了しました。

お引渡しと言う一大イベントは終了しましたが、これからが本当のお付き合いだと思っています。
何かあれば直ぐにお伺い致します。

スケジュール

全体工程10月  地鎮祭
11月  基礎工事
12月  基礎工事・建て方・木工事(構造金物)・屋根工事
1月   木工事(造作工事)・外装工事
2月   木工事(断熱材・ボード貼り)・外装工事
3月   内装仕上げ工事・外構工事・完成
