子育て家族にうれしいスマートハウス
金沢市諸江町 C様邸
地域別に見る|金沢市
物件データ
延床面積 | 138.36㎡(41.85坪) |
---|---|
施工面積 | 148.22㎡(44.83坪) |
担当営業 | 山田・西野 |
現場担当 | 米林 |
お客様のこだわり仕様 | 1 キッチンは奥様の特等席!!家族を見守る対面キッチン 2 キッチンからつながる洗面、脱衣室、ユーティリティへの機能的な家事動線 3 玄関はいつもスッキリ!!大容量のシューズクローク 4 2階にも家族みんながくつろげるファミリールーム 5 長期優良住宅と省令準耐火仕様で安心・安全な住まい 6 太陽光発電と次世代省エネルギー基準のスマートハウス |
建築中レポート
- 1. 2015年03月24日
-
地縄
地縄を張りました。
建物の大きさや位置がこれでわかります。
- 2. 2015年03月26日
-
地鎮祭
地鎮祭を行いました。
雲一つない良いお天気の中で祭事を行うことが出来ました。
C様、本日はおめでとうございます。
- 3. 2015年04月21日
-

基礎工事
地盤改良が終わり、砕石を敷きました。
しっかりと転圧を行っています。
- 4. 2015年04月22日
-
基礎工事
外周部の型枠を組みました。
明日は配筋組です!

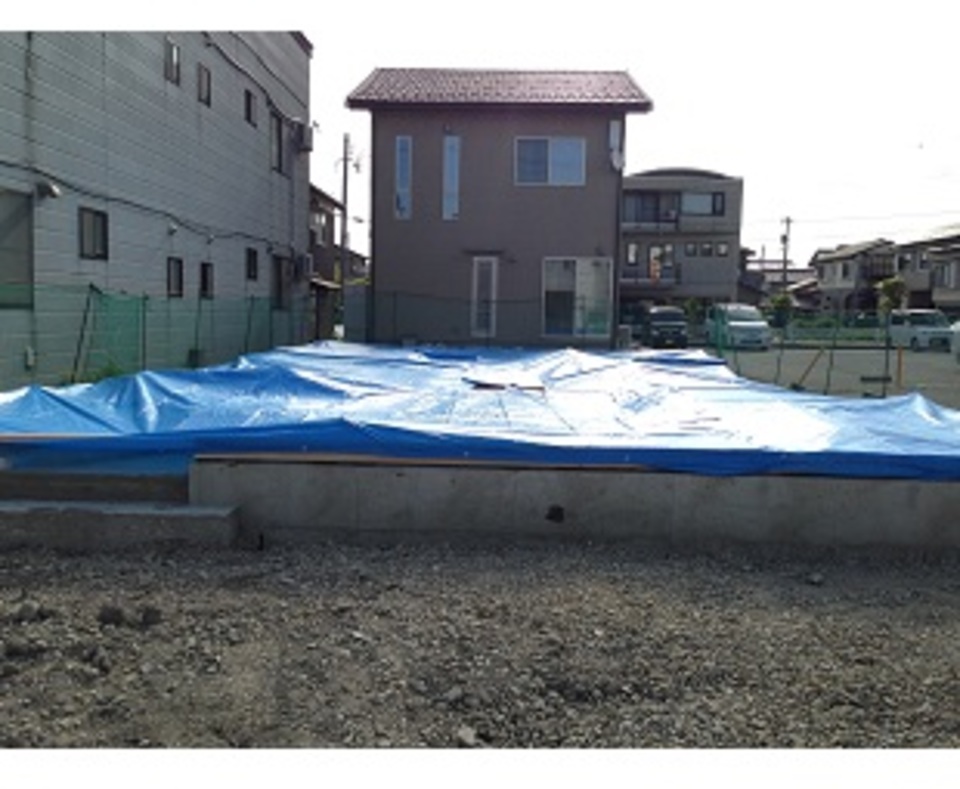

- 5. 2015年04月23日
-
基礎工事
配筋検査が無事に終わり、ベースコンクリートを打設しました。
残るは立ち上がりコンクリートだけです。
- 6. 2015年04月25日
-
基礎工事
立上がりコンクリートの打設を行っています。
バイブレーターもしっかりと使っています。
- 7. 2015年04月28日
-
基礎工事

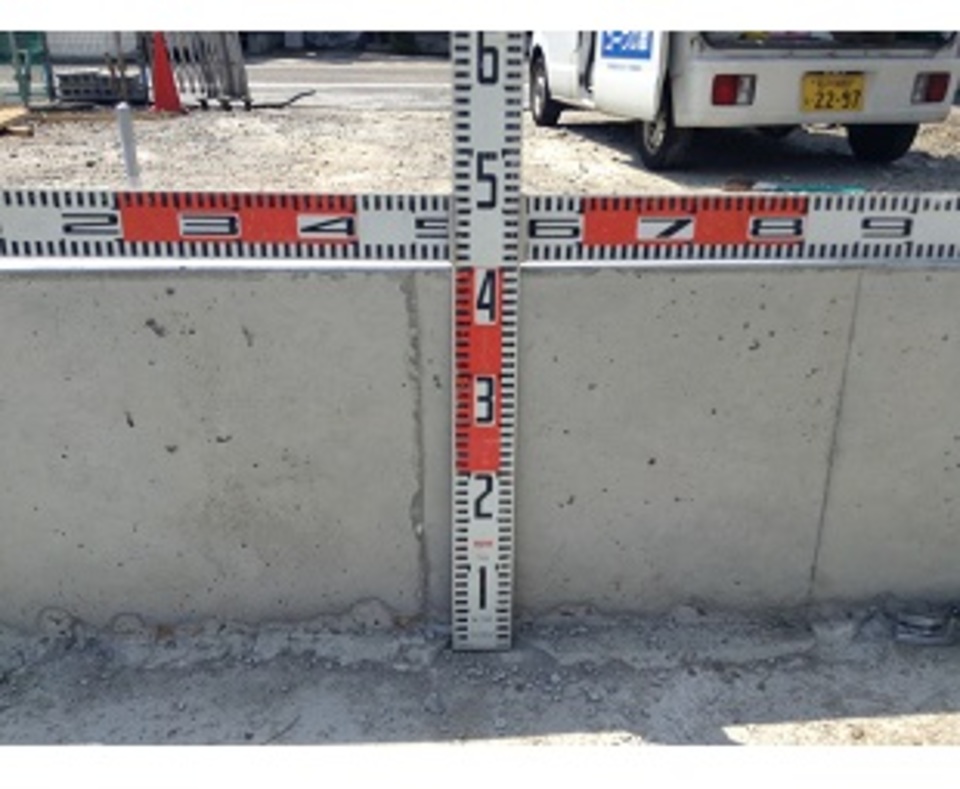

型枠の解体を行いました。
基礎の出来形の検査を行っています。
- 8. 2015年05月01日
-

木工事
土台の搬入を行いました。
GW明けに土台伏せを行います。
- 9. 2015年05月07日
-
木工事
土台伏せを行いました。
しっかりと養生も行いました。

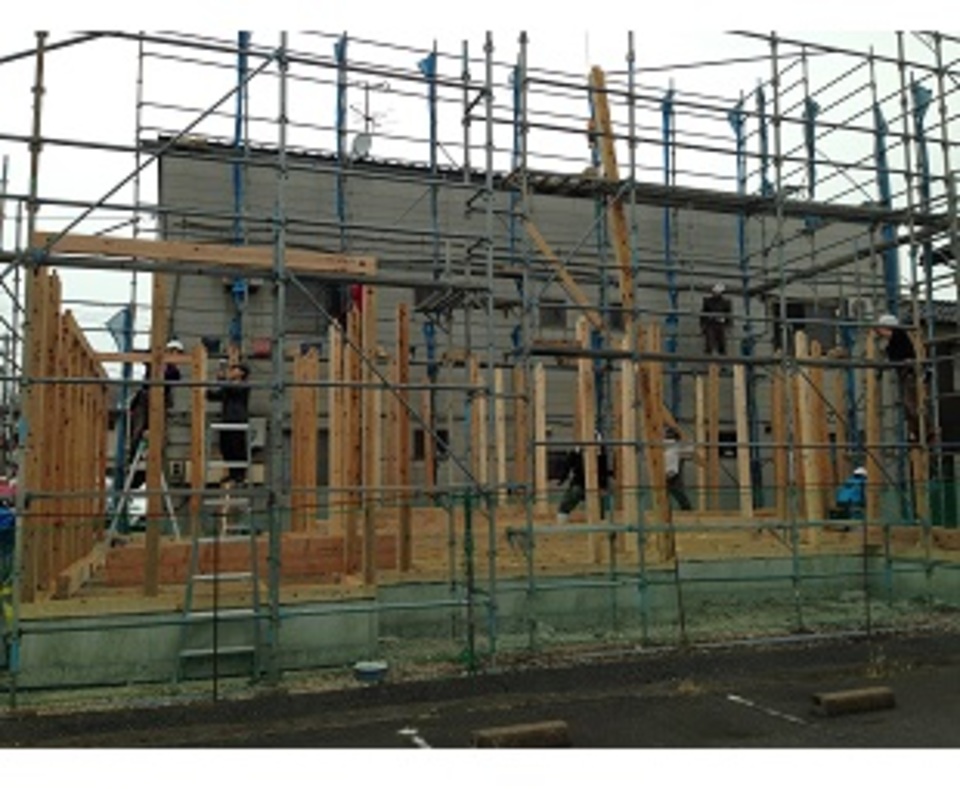

- 10. 2015年05月09日
-
上棟

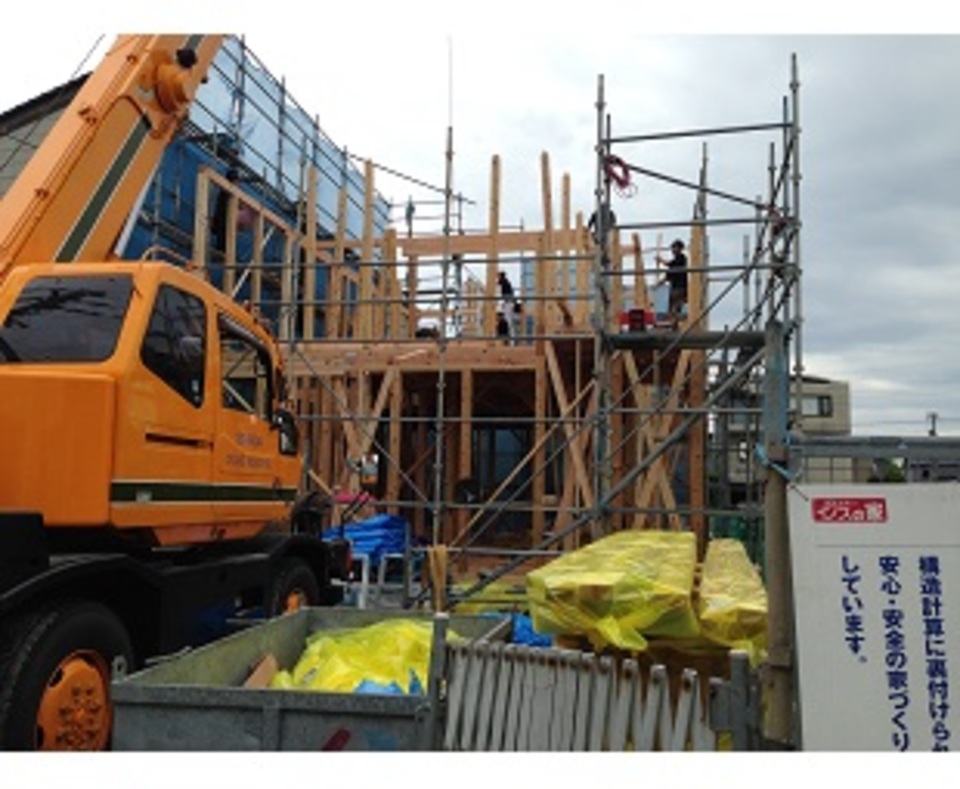

本日はいよいよ上棟です!
棟梁さんが、建物の四方にお神酒をそそいでいます。
- 11. 2015年05月09日
-
上棟
1階の柱を立てました。
大工さんがたくさんいるので、とてもスムーズです。
- 12. 2015年05月09日
-
上棟
2階の床を伏せ、柱を立てています。
とても順調に進んでいます。
- 13. 2015年05月09日
-
上棟

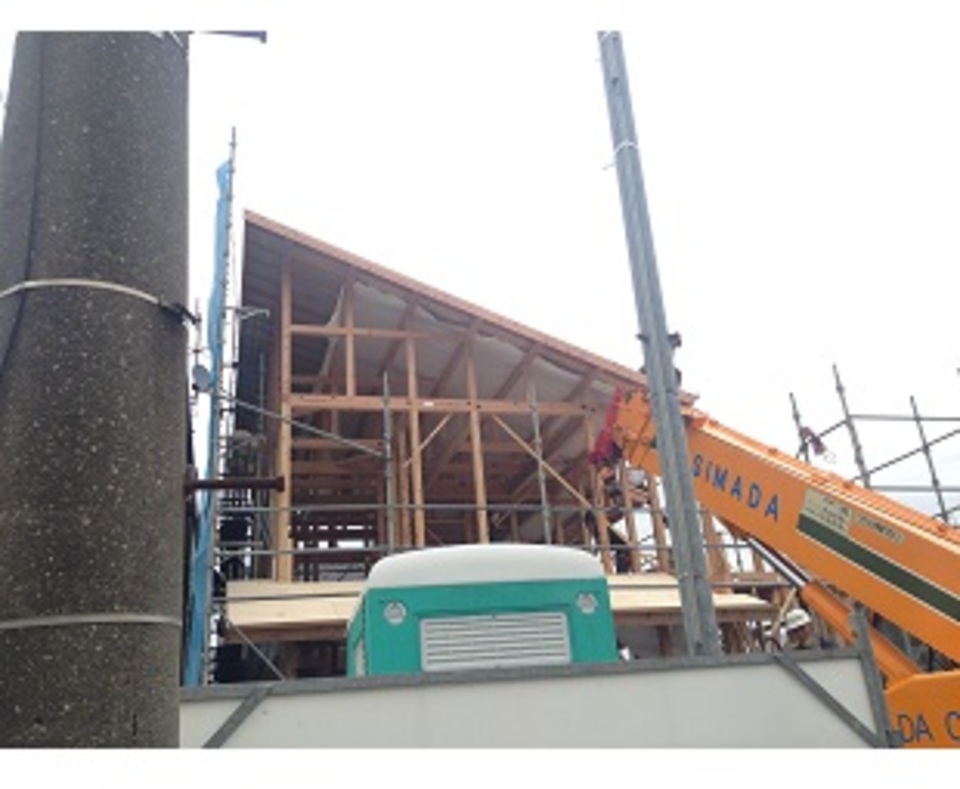

野地板を伏せています。
この作業が終われば、本日の作業は終わりです。
- 14. 2015年05月09日
-

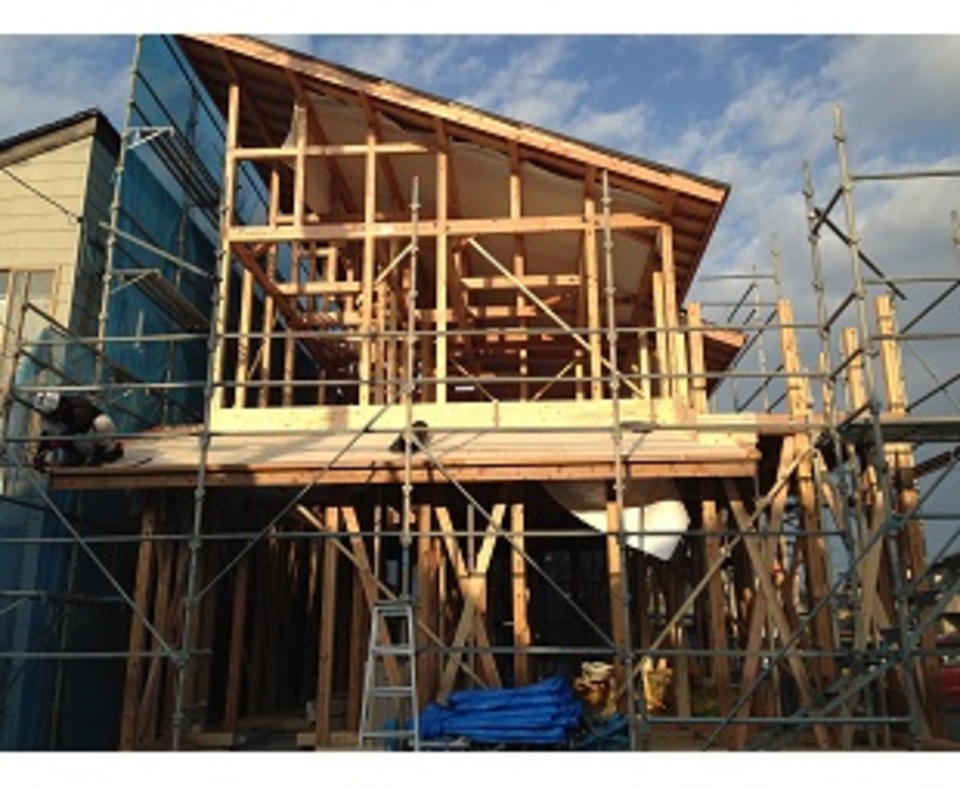

上棟
最初は少し雨が降っていましたが、段々と晴れ間が見え、事故もなく無事に上棟を終えることが出来ました。
C様、本日は本当におめでとうございます!
- 15. 2015年05月11日
-

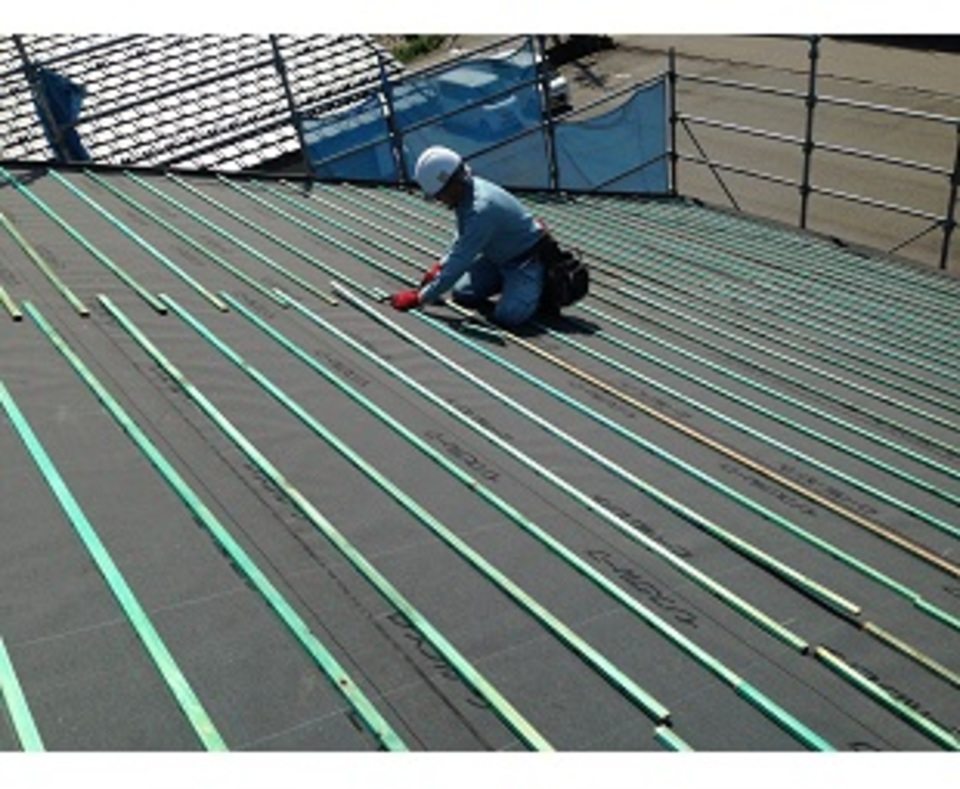

屋根工事
瓦を葺く段取りを行っています。
雨が漏らないようにしっかりと施工しています。

- 16. 2015年05月13日
-
金属建具工事

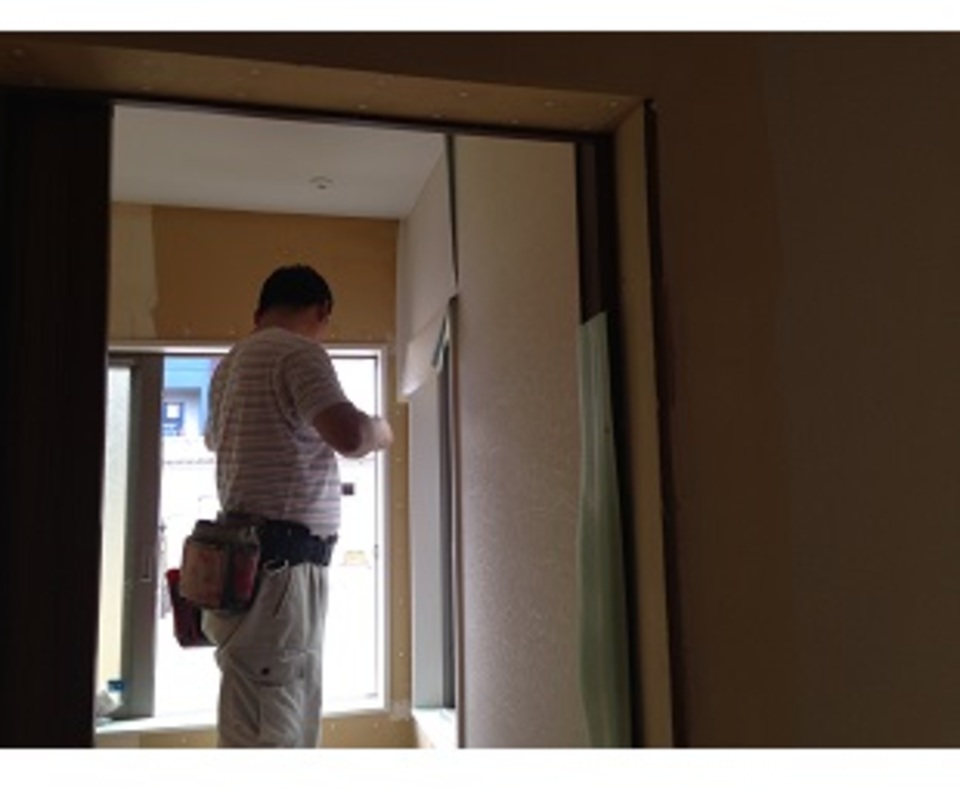

サッシを取り付けています。
これで内部に雨が入らなくなりました。
- 17. 2015年05月16日
-
木工事
1階の床合板が搬入されました。
断熱材もしっかり施工しています。
- 18. 2015年05月18日
-
電気工事

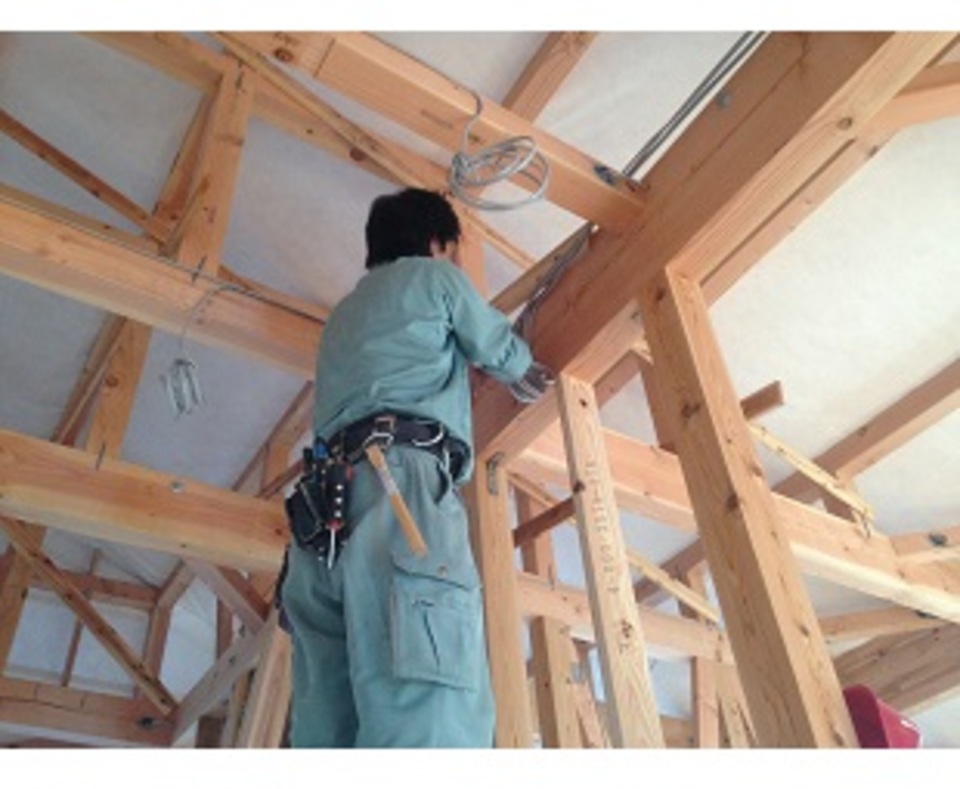

内部配線を行っています。
いろんな配線が有りますが、間違えずに配線を行っています。
- 19. 2015年05月20日
-
木工事
外部下地を行っています。
通気など、しっかりと基準を守って施工しています。
- 20. 2015年05月22日
-
木工事

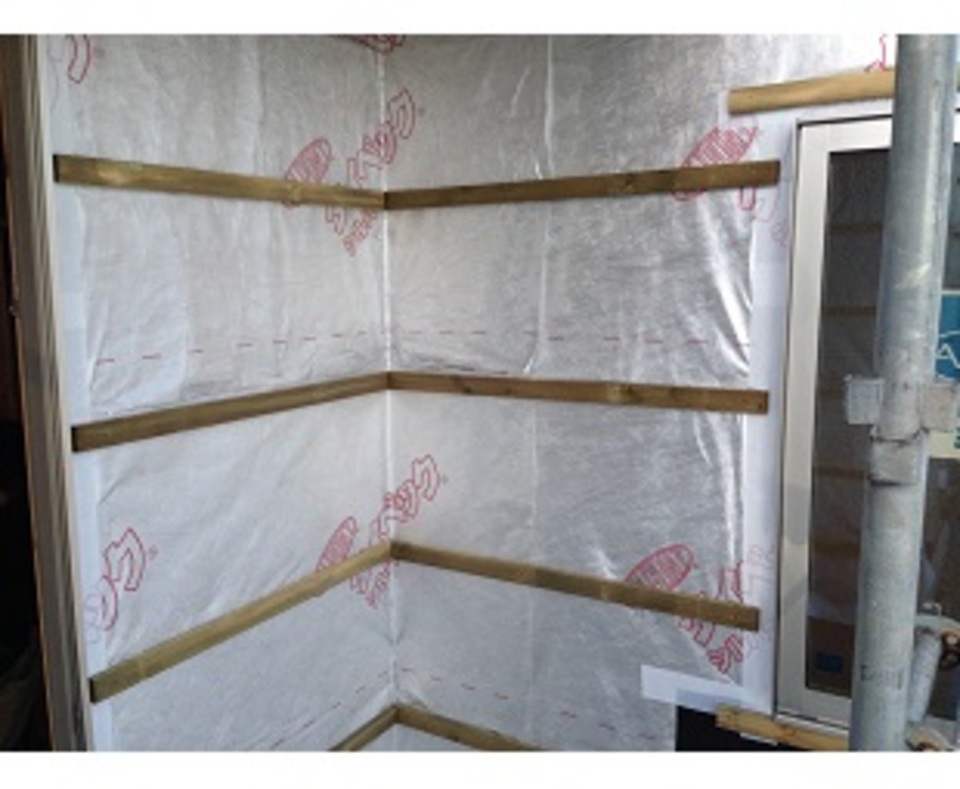

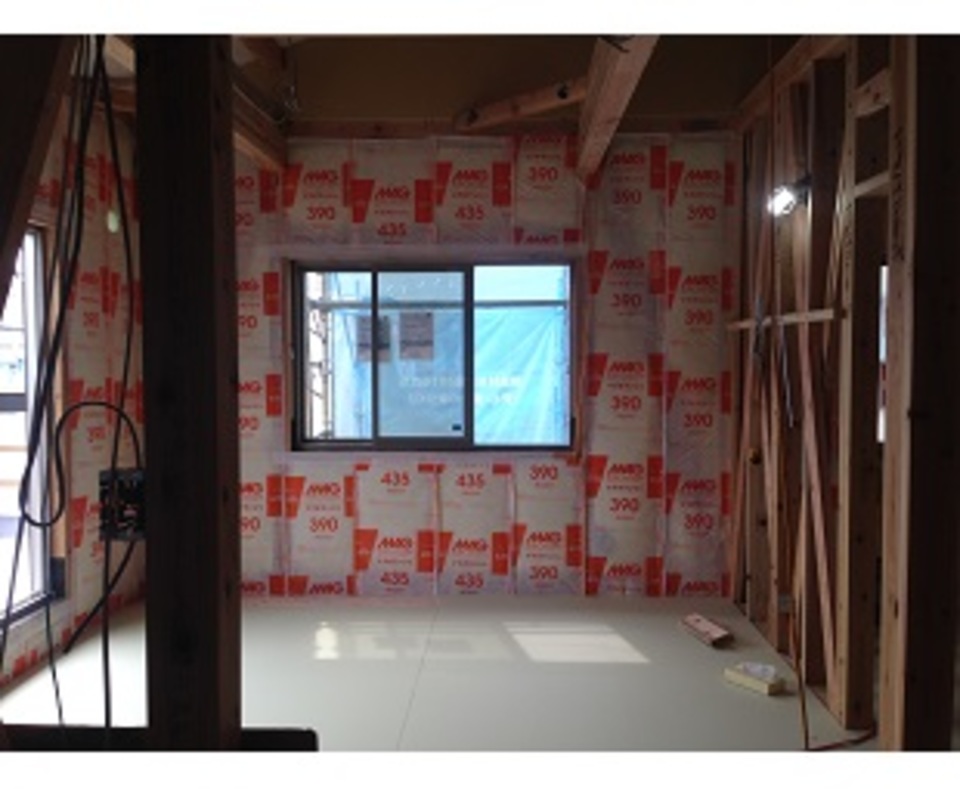

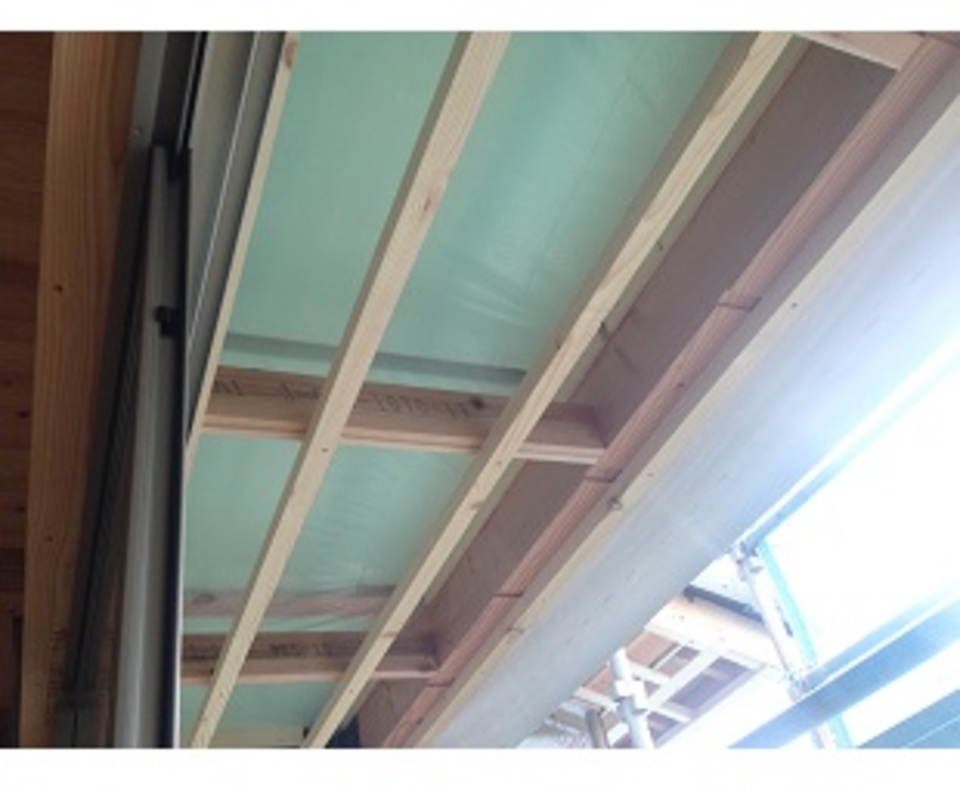

外部に面する箇所に断熱材を施工しました。
しっかりとサイズを合わせて施工しています。
- 21. 2015年05月25日
-
木工事

2階の床に耐水PBを貼っています。
この上からフロアーを貼ります。
- 22. 2015年05月27日
-
木工事
外壁に断熱材を施工しています。
隙間がないようにしっかりと施工しています。
- 23. 2015年05月29日
-
木工事

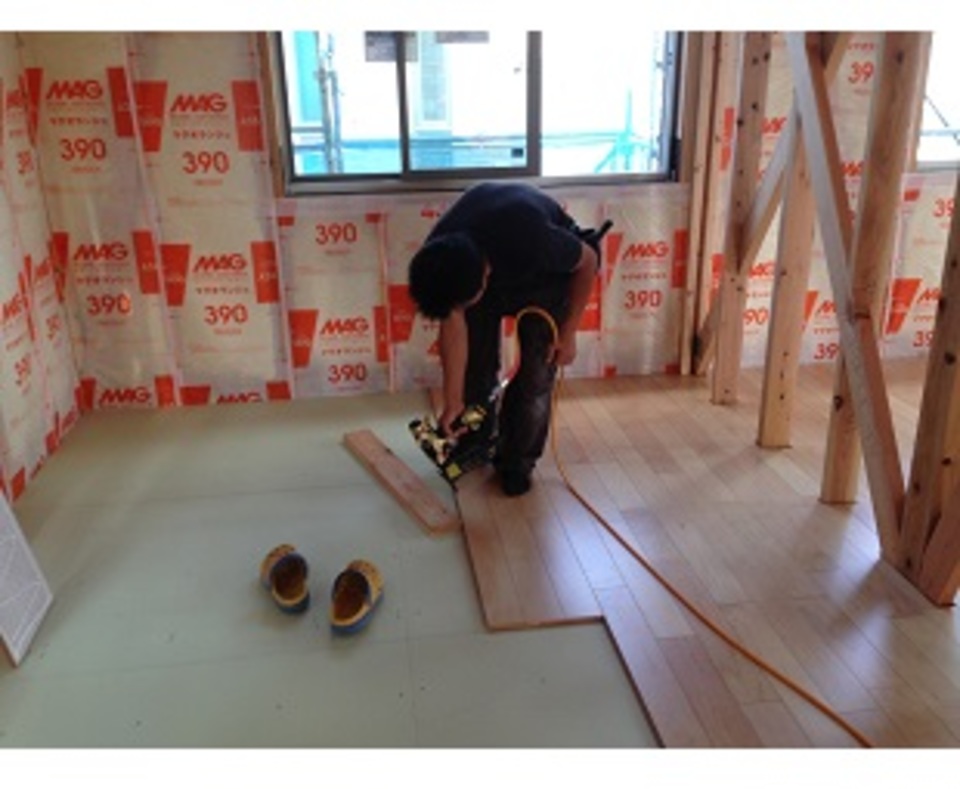

2階のフロアを貼っています。
やり直しのないように、丁寧に貼っています。
- 24. 2015年06月05日
-
外装工事
外装材が搬入され、外装工事が始まりました。
まずは土台水切りからです。

- 25. 2015年06月08日
-

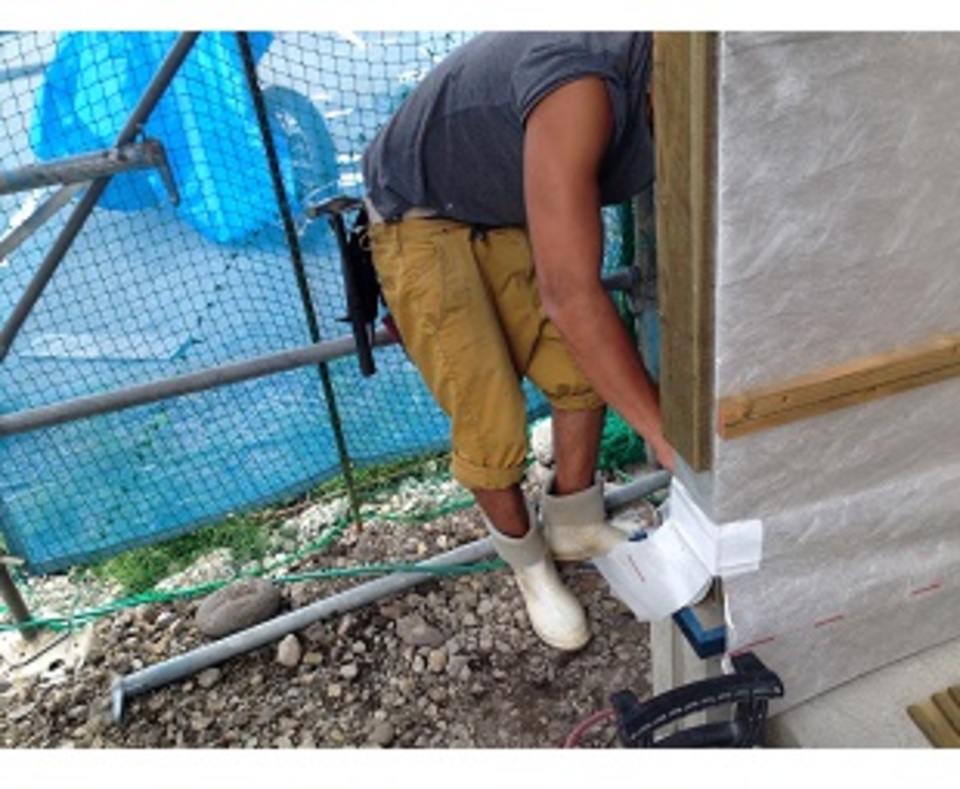

外装工事
引き続き、土台水切りを施工しています。
腕のいい職人さんが、しっかりと施工しています。
- 26. 2015年06月10日
-
木工事
2階の天井PBを貼っています。
ビスピッチなどもしっかりと守っています。
- 27. 2015年06月12日
-
木工事
1階のフロアを貼っています。
腕のいい大工さんが、ミスのないように貼っています。
- 28. 2015年06月15日
-

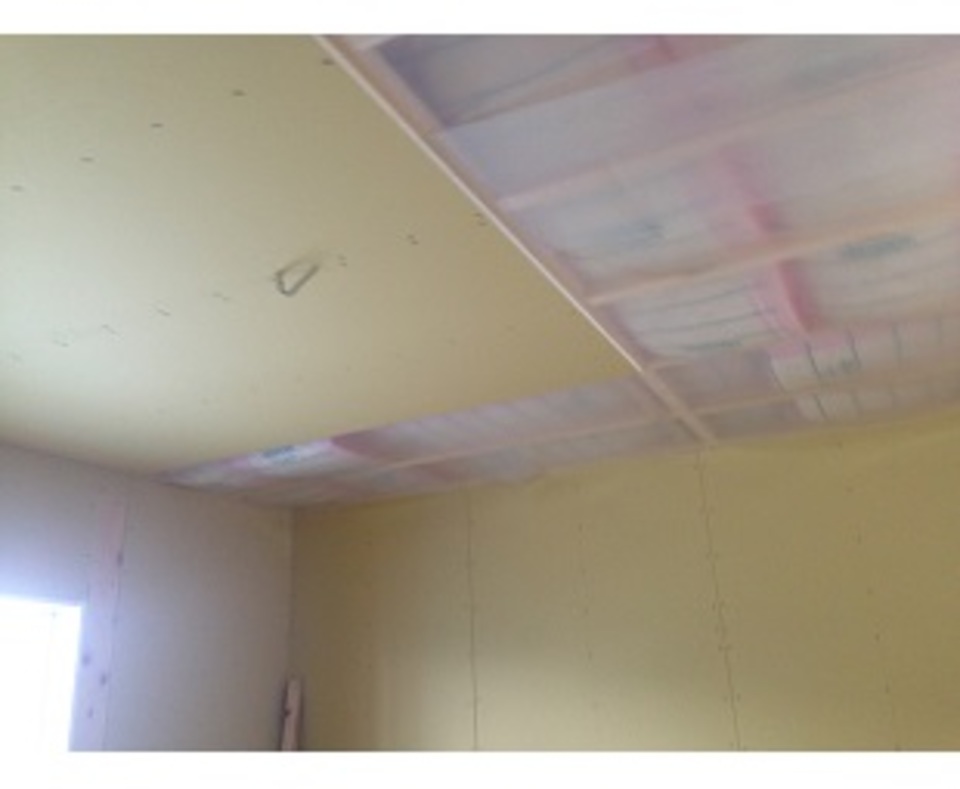

断熱工事
UBの断熱材を施工しています。
UBが冷えないようにしっかりと施工しました。
- 29. 2015年06月17日
-
木工事
壁のPBを貼っています。
隙間のないようにしっかりと貼っています。
- 30. 2015年06月19日
-
木工事
引き続き、PBを貼っています。
腕の良い大工さんが、丁寧に仕事を行います。

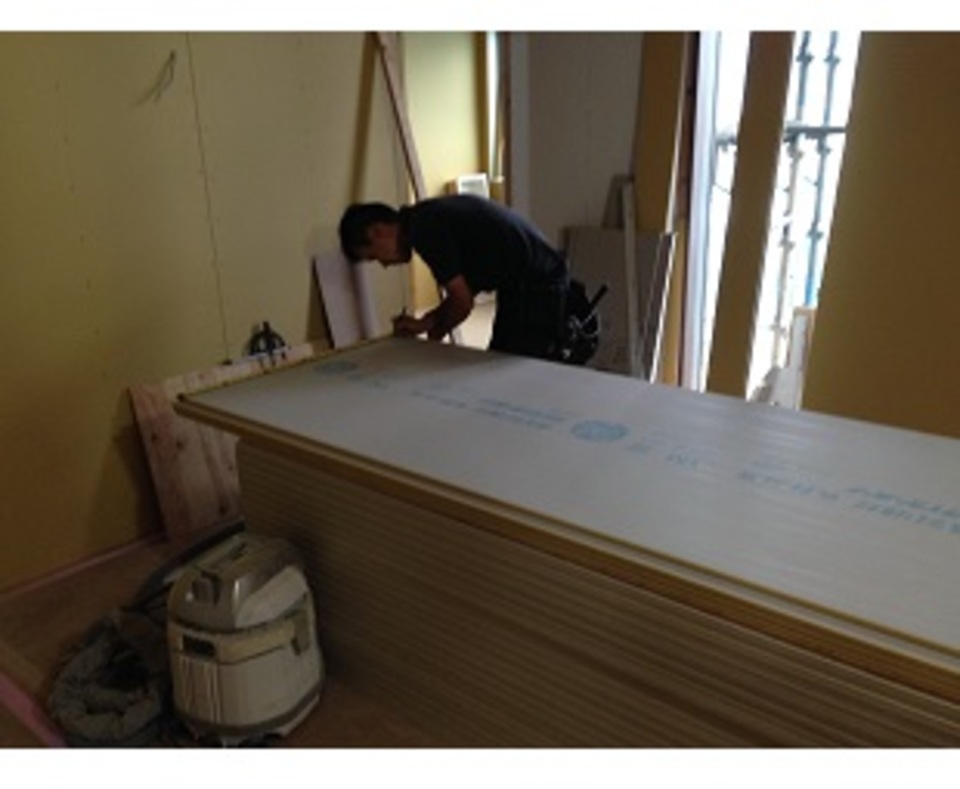

- 31. 2015年06月22日
-
木工事

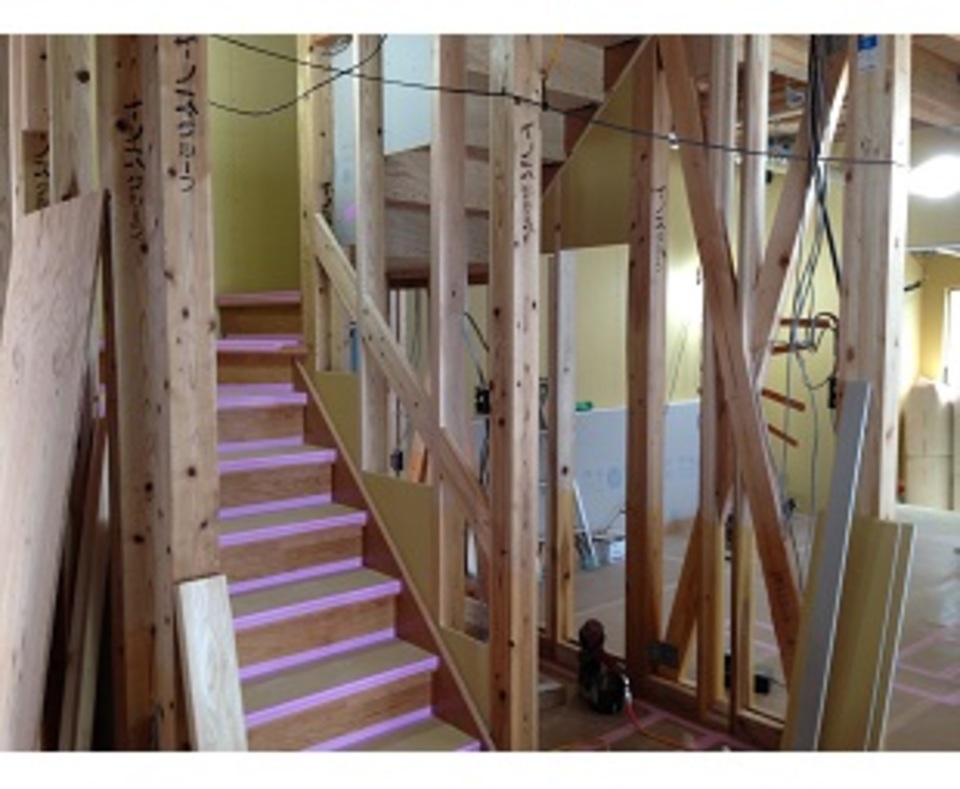

階段をくみ上げました。
これで2階へ上がるのが楽になりました。
- 32. 2015年06月25日
-

給排水設備工事
UBを施工しています。
たくさんの材料がありますが、ミスのないように施工しています。
- 33. 2015年06月29日
-
木工事

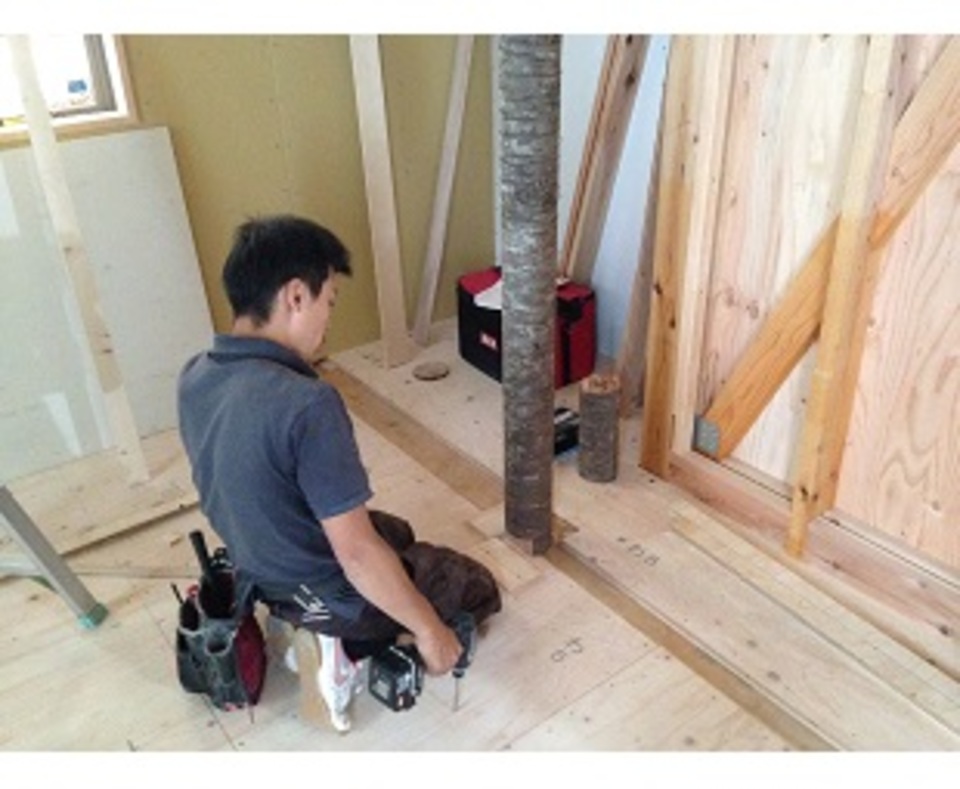

和室の床柱を施工しています。
角柱ではなく、丸太なので大工さんも大変そうです。
- 34. 2015年07月01日
-
仮設工事
外部の足場が解体され、外観があらわになりました。
とてもかっこいい外観をしています。
- 35. 2015年07月03日
-
木工事
1階の天井下地が終わり、断熱材を敷きました。
隙間がないようにしっかりと敷き詰めています。
- 36. 2015年07月06日
-
木工事

寝室の意匠工事を行っています。
濃い色を使用したカウンターを使用して、落ち着いた雰囲気を出しています。
- 37. 2015年07月08日
-

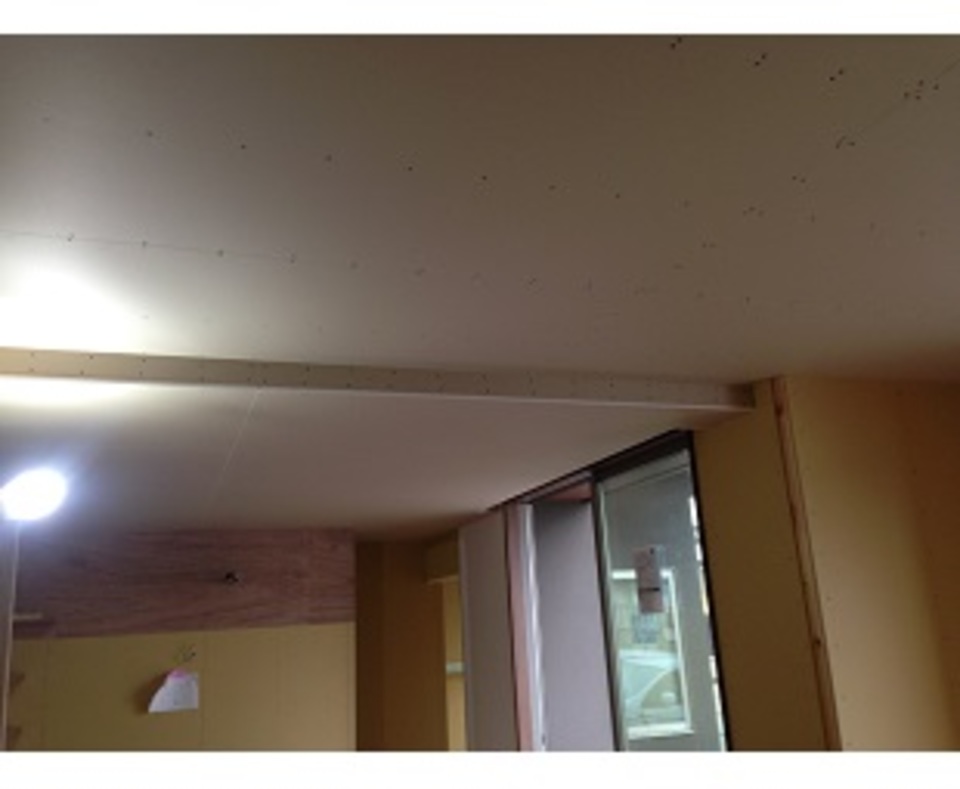

木工事
1階の天井のPBを貼りました。
とても重いボードなので、大工さんが大変そうでした。
- 38. 2015年07月10日
-
木工事

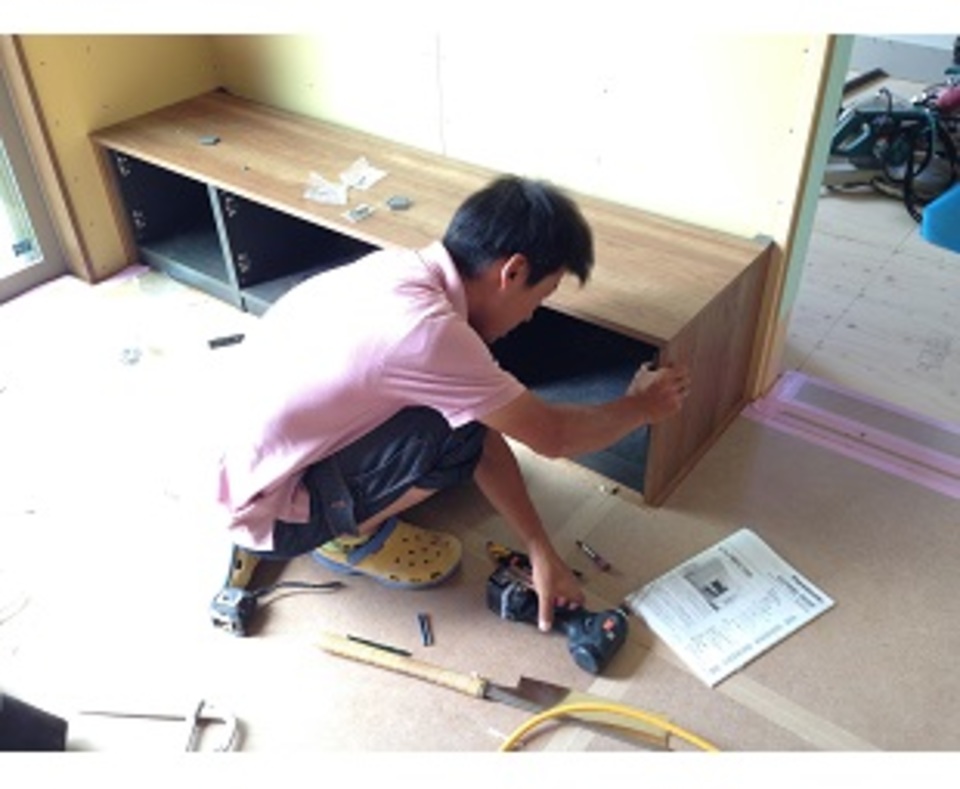

下駄箱を組み立てています。
丁寧に組み上げて行っています。
- 39. 2015年07月13日
-
木工事

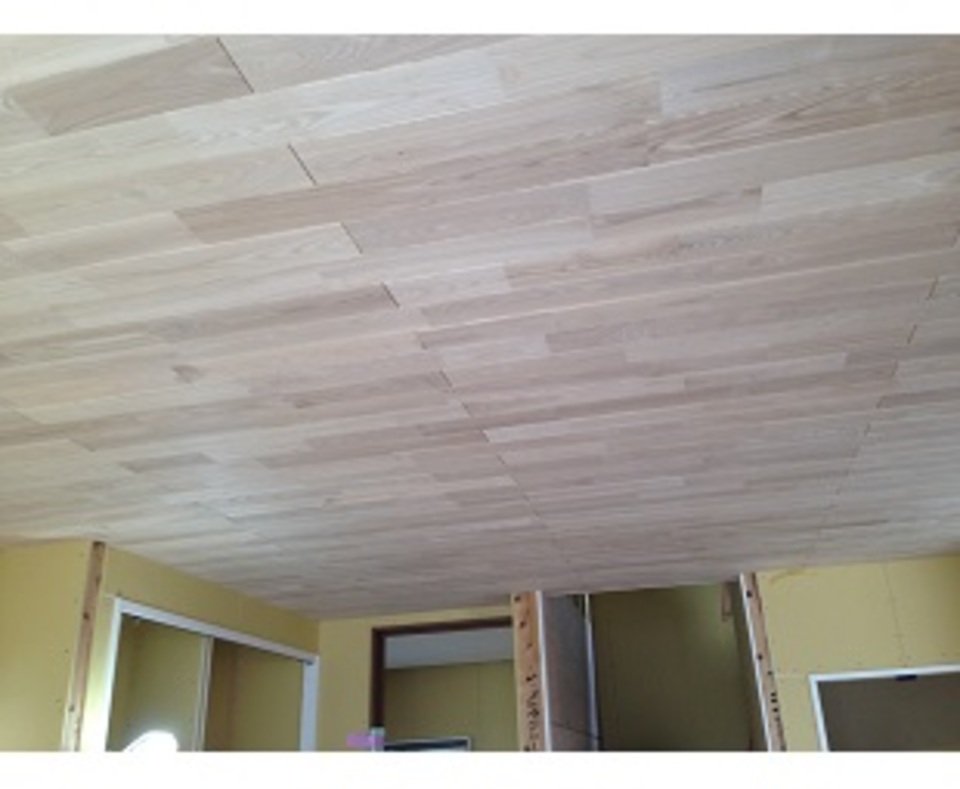

リビングの天井に羽目板を貼りました。
とても雰囲気のいい空間になりました。
- 40. 2015年07月15日
-
木工事
TVボードを組み立てています。
かたがりなどがないようにしっかりと施工しています。
- 41. 2015年07月17日
-
タイル工事
外壁タイルを貼りました。
とてもかっこいいタイルです。
- 42. 2015年07月20日
-

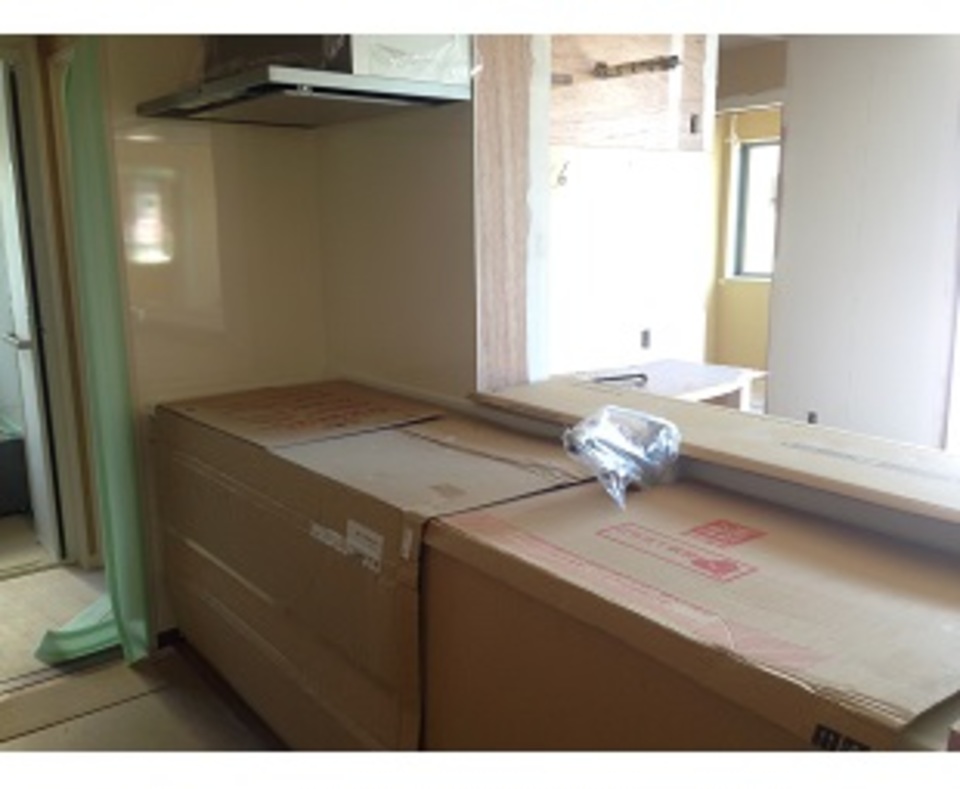

住宅設備工事

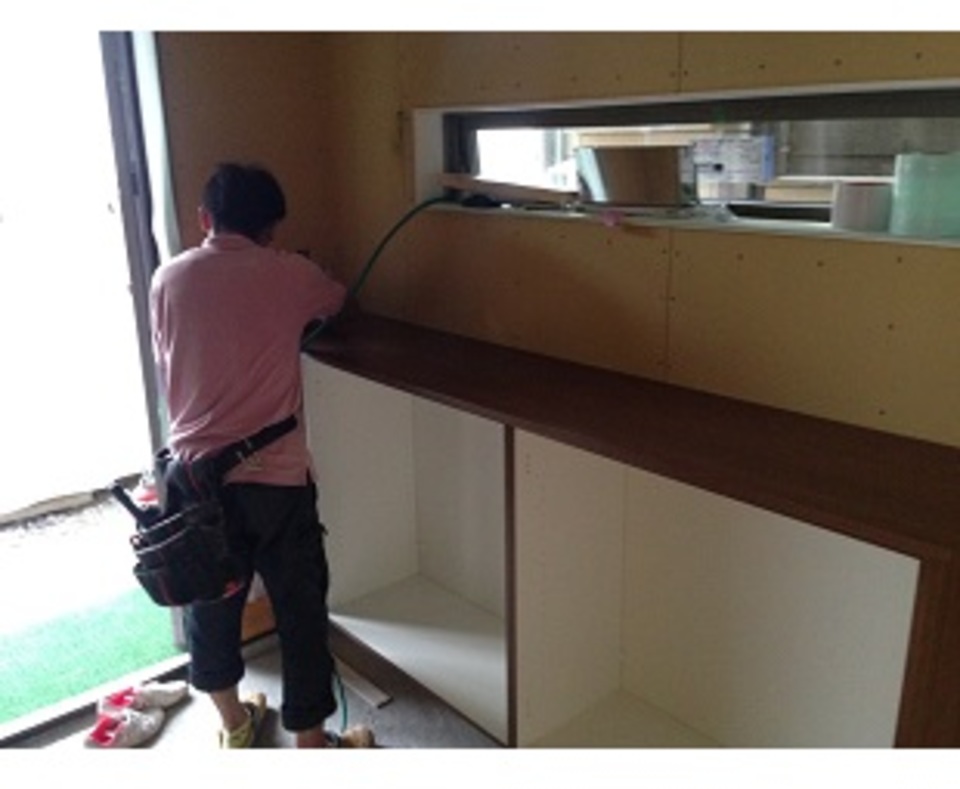

キッチンを施工しました。
クリーニングが終わるまで、養生しています。
- 43. 2015年07月22日
-
内装工事

クロス貼りを行っています。
腕の良い職人さんが、綺麗に貼っています。
- 44. 2015年07月24日
-

外構工事
境界のCBを積んでいます。
しっかりと補強しながら施工しています。
- 45. 2015年07月27日
-

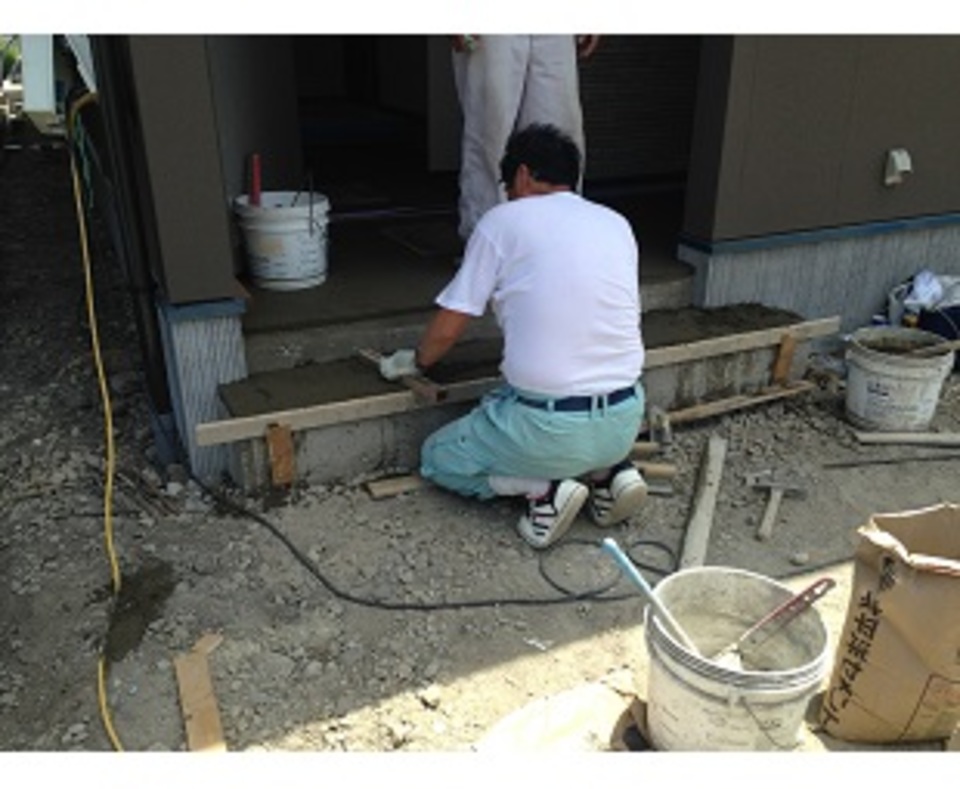

タイル工事
ポーチのタイルを貼っています。
タイル割もしっかりと行っています。
- 46. 2015年07月29日
-

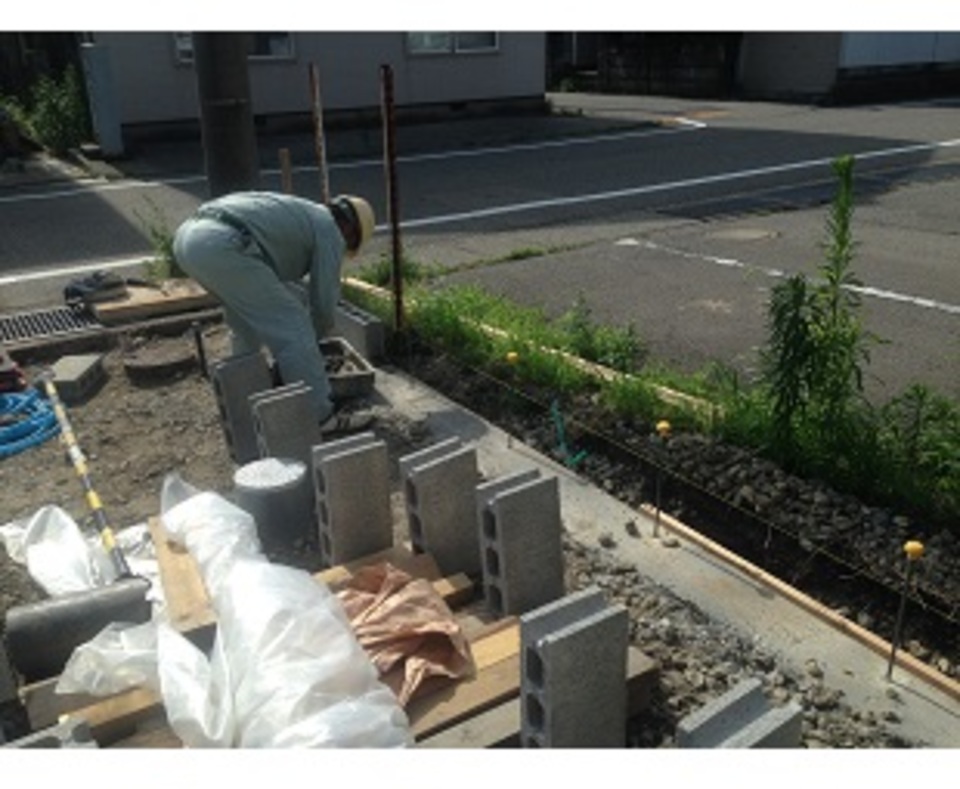

外構工事
境界のCBを積んでいます。
建物の横には化粧ブロックとフェンスで、目隠しを行っています。
- 47. 2015年07月31日
-
タイル工事
内部のタイルを貼っています。
TV上のタイルが、とても良いアクセントになっています。
- 48. 2015年08月03日
-
クリーニング
内部のクリーニングが終わりました。
竣工まで、残りあと少しです。
- 49. 2015年08月17日
-
竣工
リビング
玄関ドアを潜り抜けて広がるリビングには、TVボード面にアクセントのタイルを貼ってあります。
天井には羽目板を貼り、豪華な仕上げになっています。
- 50. 2015年08月17日
-
竣工

DK
リビングと一体になっているダイニングキッチンはとても広々としたスペースになっています。
ダイニングには収納スペースもばっちりです。
- 51. 2015年08月17日
-
竣工
和室
床柱に錆丸太を使用した大壁和室です。
床の間にもちょっとしたアクセントの意匠が施されています。
- 52. 2015年08月17日
-
竣工
トイレ
2階のトイレです。
上下に貼分けたクロスには、よく見るとミッキーが隠れています。
楽しんでトイレが出来る事間違いなし!です。
- 53. 2015年08月17日
-
竣工
寝室
全体的に濃いめの色が多い寝室は、落ち着いた雰囲気を持っています。
ベッドヘッドにはちょっとしたカウンターがあるので、小物を飾ったりもできます。
