『家族の繋がりを演出する明るい吹き抜け空間と、毎日の家事が楽しい、長期優良住宅のお家』
金沢市 三池町 T様邸
地域別に見る|金沢市
建築中レポート
- 1. 2011年07月02日
-
地鎮祭
建築吉日に、
地鎮祭を行いました。
T様と一緒に、
工事の安全を、
お祈りをしました。
- 2. 2011年07月25日
-

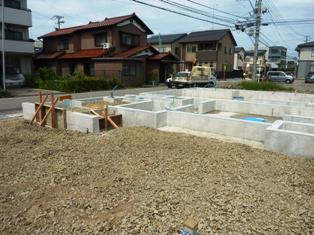

打合せ
今日は、
リクシルのショールームで、
住設関係の打合せを行いました。
- 3. 2011年08月02日
-

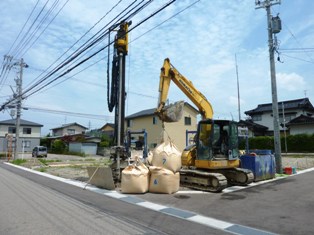

地盤改良

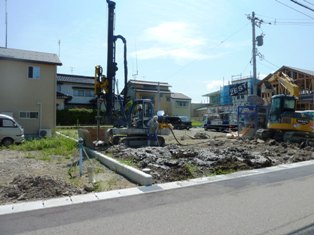

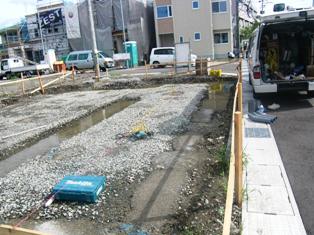

今日から、
地盤改良工事が、
始まりました。
- 4. 2011年08月03日
-
地盤改良
柱状改良を、
行っています。
- 5. 2011年08月13日
-
地盤改良

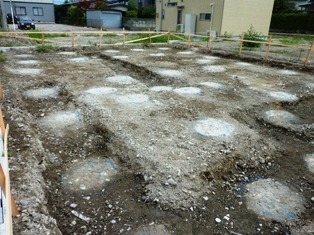

地盤改良工事が、
終わりました。
丸いヶ所が、柱状改良した、
杭になります。
- 6. 2011年08月16日
-
基礎工事

遣り方を行いました。
建物の、位置や高さの、
基準になります。
- 7. 2011年08月19日
-
給排水設備工事
配筋工事を行う前に、
給排水の配管を通す為に、
スリーブ管を、入れています。
- 8. 2011年08月20日
-
基礎工事
鉄筋を、組始めました。
- 9. 2011年08月22日
-

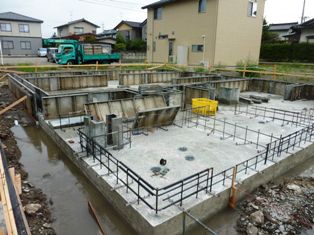

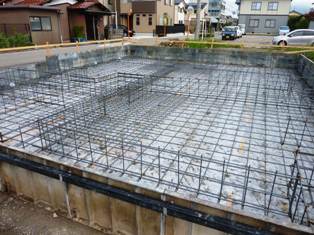

基礎工事
配筋が組終わりました。

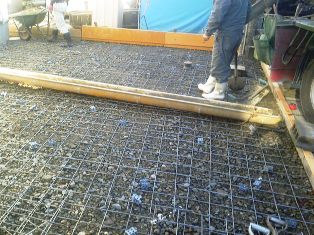

- 10. 2011年08月22日
-

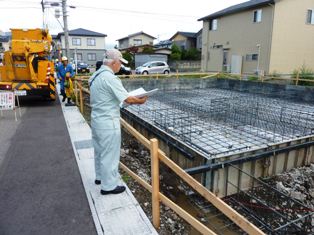

配筋検査
配筋検査を、受けました。
無事、検査い合格し、
午後から、土間のコンクリートを
打設します。
- 11. 2011年08月23日
-
基礎工事
立上がりの型枠を、
組んでいます。
- 12. 2011年08月29日
-

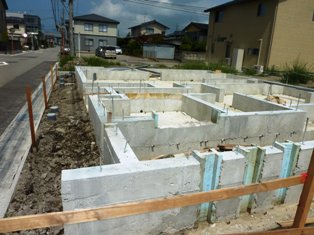

基礎工事
基礎の型枠を、
午前中に、解体しました。
午後から、外部廻りの、
配管工事を行っています。
- 13. 2011年09月01日
-
基礎工事
外部の、埋め戻し、
整地が完了しました。
午後から、玄関土間の
コンクリート打設を行います。
- 14. 2011年09月05日
-

木工事
土台伏せを行っています。
- 15. 2011年09月06日
-
防蟻処理
土台、大引きに、
防蟻処理を行いました。
写真の部分は、蓄熱式暖房機を
置くスペースなので、
細かく補強下地が入っています。
- 16. 2011年09月07日
-
木工事

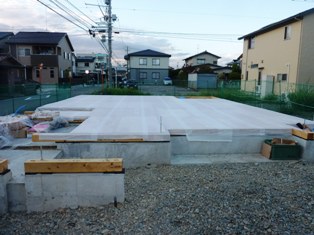

土台伏せが終わり、
1階床パネル張りも終わりました。
建て方の準備が、着々と進んでいます。
- 17. 2011年09月08日
-
木工事

構造部材が、入ってきました。
いよいよ、明日、建て方です。
- 18. 2011年09月09日
-
木工事

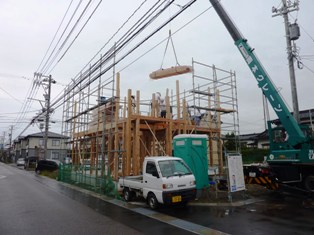

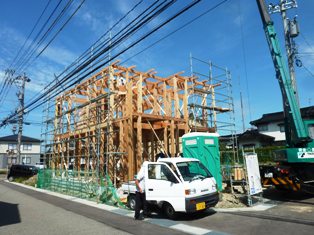

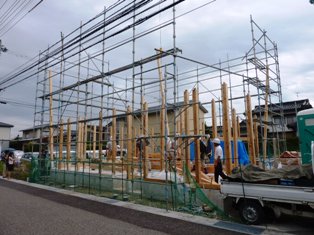

建築吉日に、建て方を行いました。
曇り空で、少し天気が心配です。
- 19. 2011年09月09日
-

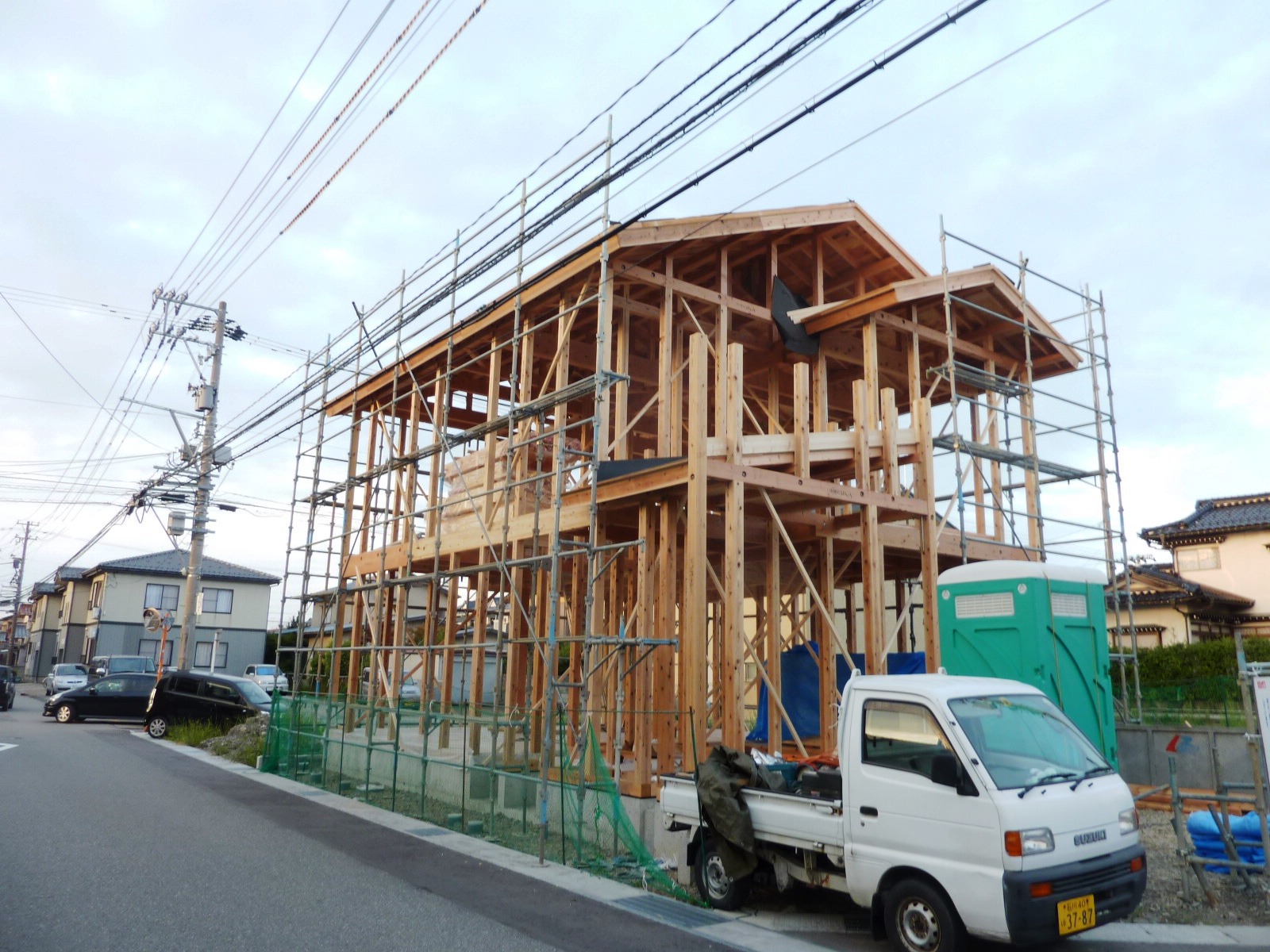

木工事
1階柱が立ち、2階床の梁が、
掛かりました。
- 20. 2011年09月09日
-

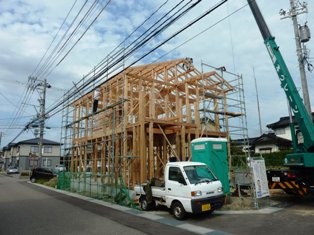

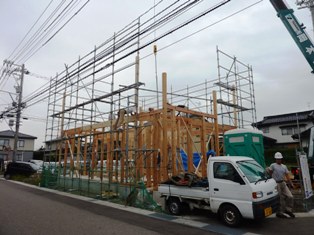

木工事
2階柱が立ち、
小屋梁を掛けています。
- 21. 2011年09月09日
-
木工事
小屋梁が掛かり、
お昼になりました。
天気が回復し、作業がはかどります。
- 22. 2011年09月09日
-
木工事
小屋束を立て、
母屋を掛けています。
後、もう少しで、建て方終了です。
- 23. 2011年09月09日
-
木工事
屋根の野地板を張り、
建て方が、無事に終わりました。
早めに作業が終わったので、
屋根のルーフィング張りまで行いました。
- 24. 2011年09月09日
-
屋根工事

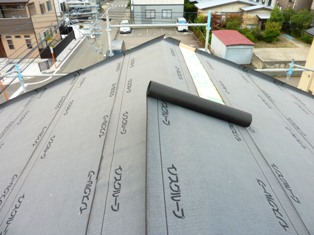

ルーフィングを張っています。
- 25. 2011年09月13日
-
屋根工事

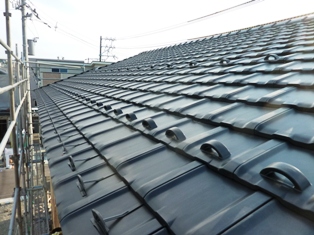

平瓦が、葺き終わりました。
道路際に建っているので、
軒先の瓦には、
雪止め金具がついています。
- 26. 2011年09月15日
-
木工事

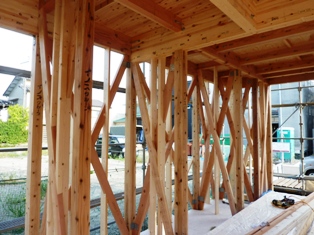

筋交い、間柱を取り付けています。
ほとんどの壁には、たすき掛けに
筋交いがあるので、横揺れの地震には、
強いです。
- 27. 2011年09月20日
-
仮設工事

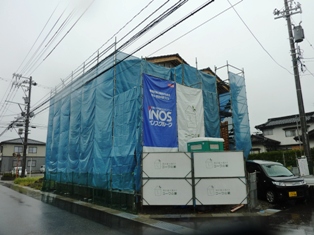

外部足場が、全部組終わりました。
- 28. 2011年09月21日
-
木工事
構造金物を取付ました。
- 29. 2011年09月22日
-
木工事
外壁の下地材を付けています。
今回は、化粧サイヂィングを使用しているので、
下地は、縦下地になります。
- 30. 2011年09月23日
-
木工事

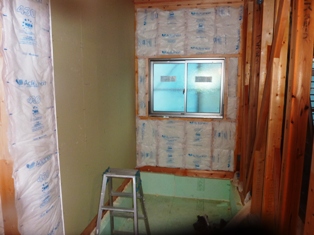

ユニットバスの部分に、
断熱材と、耐水ボードを張りました。
- 31. 2011年09月24日
-
木工事
2階床に、

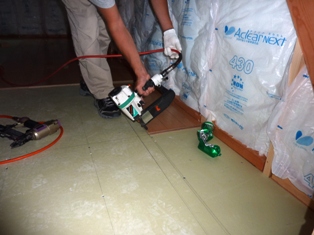

防音対策として、
耐水ボードを張っています。
- 32. 2011年09月26日
-
木工事
2階床の、耐水ボードの上から、
フロアーを張っています。
- 33. 2011年09月29日
-

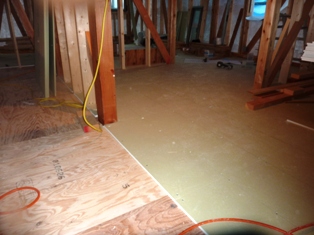

木工事
小屋裏部分に、
延焼ボードを張りました。
- 34. 2011年10月04日
-
木工事
2階天井下地を

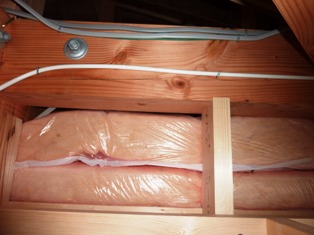

組んでいます。

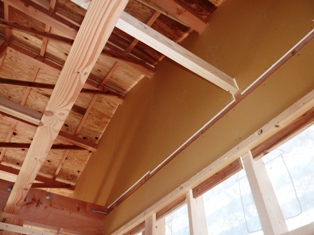

天井裏には、
断熱材が2重に
なっています。

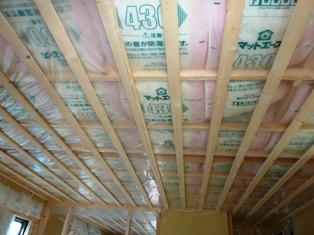

- 35. 2011年10月04日
-
木工事

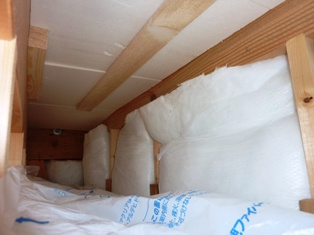

天井裏の、断熱材の様子です。
- 36. 2011年10月08日
-
木工事

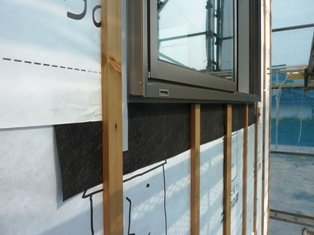

サッシ下端には、
テクトンシートを
張っています。
- 37. 2011年10月11日
-
中間検査

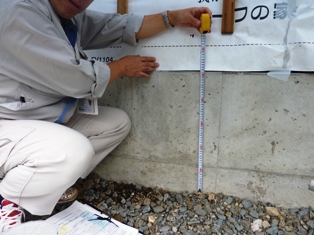

中間検査を受けました。
建物の配置、基礎の形状、
床下換気、断熱材等を、
重点的に、見ていただきました。
- 38. 2011年10月13日
-
木工事
2階床が、外部に接しているヶ所には、
床裏に、断熱材を張っています。
- 39. 2011年10月14日
-

木工事

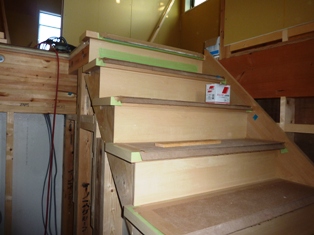

階段がかかりました。
これで、安全に2階へ上がれます。
- 40. 2011年10月21日
-
木工事
木製建具の、ケーシングを
取り付けています。
- 41. 2011年10月26日
-

タイル工事
玄関土間に、
タイルを張りました。
- 42. 2011年10月28日
-
外装工事
外壁の、
化粧サイディングを張っています。
1枚、1枚寸法を測りながら、
作業を進めています。
- 43. 2011年11月02日
-
外装工事
化粧サイディングが、
張り終わりました。
引掛け金物で施工しているので、
釘跡が無く、きれいに仕上がりました。
- 44. 2011年11月05日
-
仮設工事

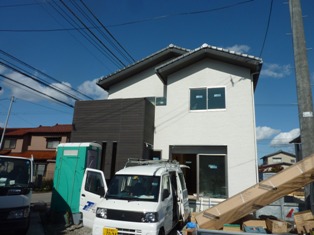

外部足場を、解体しました。
これで、お家の雰囲気が、
わかるようになりました。
- 45. 2011年11月10日
-
左官工事

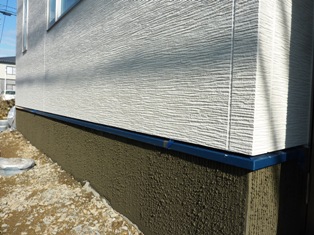

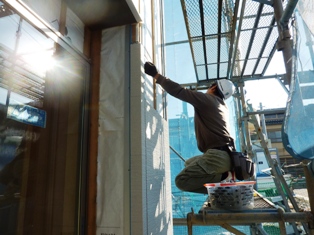

基礎の立上がり部分に、
モルタルを塗りました。
- 46. 2011年11月14日
-
内装工事

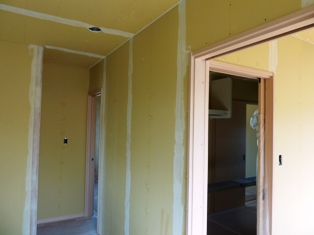

今日から、
内装工事を行っています。

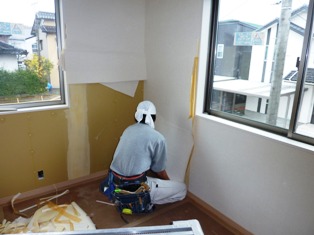

クロスを張る前に、パテ処理を
行っています。
- 47. 2011年11月15日
-
左官工事
基礎の立上がり部分に、

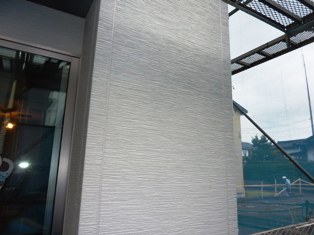

モルタル塗りを行いました。
- 48. 2011年11月17日
-
内装工事
2回目のパテ処理を行いました。
- 49. 2011年11月19日
-
内装工事
昨日から、
クロス貼りを行っています。
- 50. 2011年11月22日
-
内装工事
クロス貼りが終わりました。
明日から。器具付けになります。
- 51. 2011年11月23日
-
設備工事
器具付けが終わりました。
- 52. 2011年11月26日
-
外構工事
今日は、天気が良かったので、
外部の土間のコンクリートを
打設しました。
- 53. 2011年11月30日
-
内装工事
工事がすべて終わりました。
いよいよ、今週末に、お引渡しです。
- 54. 2011年12月03日
-
お引渡し
工事が無事に終わり、
お引渡しを行い、
その後、引き続き、
取扱説明を行いました。
- 55. 2011年12月06日
-
竣工
玄関の、下足入れです。
トール型の組合わせなので、
たくさん、収納ができます。
- 56. 2011年12月06日
-

竣工

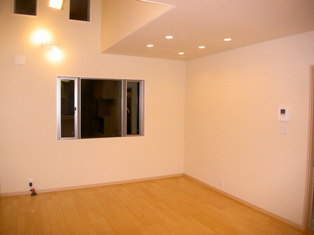

LDKです。
一部、吹抜けになっているので、
開放感があります。
- 57. 2011年12月06日
-
竣工

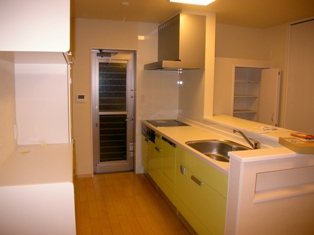

キッチンです。
写真手前には、テーブルを置くので、
カウンター部分に、
小さい収納スペースを作りました。
- 58. 2011年12月06日
-
竣工
和室です。
LDKと和室との間に、
可動間仕切り壁を、
付けました。
- 59. 2011年12月06日
-
竣工
階段スペースが、
オープンになっているので、
明るく、開放感があります。
- 60. 2011年12月06日
-
竣工
吹抜け部分です。
階段手摺を、パネルにしたので、
廊下部分が、圧迫感がなく、
広々とした感じになりました。
- 61. 2011年12月06日
-
竣工
洋室です。
右側の窓は、吹抜け部分にあるので、
家族の繋がりが、感じられます。
- 62. 2011年12月06日
-
竣工
寝室です。
壁一面、クロスを張り分けし、
変化を付けました。
- 63. 2011年12月06日
-
竣工
寝室と、洋室の間に、
クロークを設けました。
両方の部屋から、
出入りできるように
なっているので、
使い勝手が良いです。
