「安心」「安全」「健康」に家族の楽しみを実現する家
米泉町 Y様邸
地域別に見る|金沢市
物件データ
延床面積 | 154.53㎡ (46.73坪) |
---|---|
施行面積 | 162.82㎡ (49.25坪) |
営業担当 | 中出 |
現場担当 | 岡野 米林 |
お客様のこだわり仕様 | ・生活動線を優先し水廻りまでの距離を短くしています。 ・解放感を楽しめるよう間仕切りを少なく ・オープンな気分を満喫するためテラスとオープンタイプのキッチンを採用 ・ご夫婦のやりたかったこと実現!趣味室や書斎やフリースペースを設けました。 ・耐震、断熱、省エネ、太陽光発電を採用 |
建築中レポート
- 1. 2012年11月20日
-

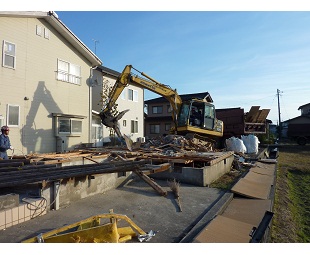

解体工事

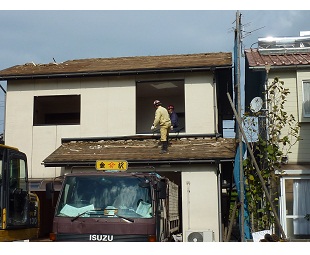

Y様邸の解体工事が始まりました。
まずは屋根の瓦を降ろしています。
- 2. 2012年11月21日
-
解体工事
瓦を降ろし終えるとあとは壊すだけ。
周りの敷地に粉塵が飛散しないように、水をかけながら解体をおこないました。
- 3. 2012年12月01日
-
地鎮祭
地鎮祭を行いました。
悪天候のため、神社にて地鎮祭を行いました。
しかし、地鎮祭を終えるころには晴れ間が見えたので、建物の四方をお神酒で清めることができました。
- 4. 2012年12月07日
-

基礎工事

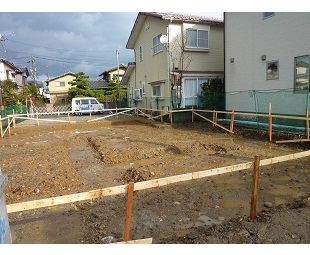

遣り方を行いました。
敷地境界までのスペースがあまりありませんでしたが、無事に終えることができました。
- 5. 2012年12月08日
-
基礎工事

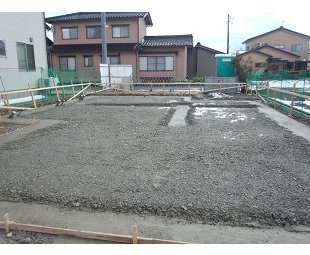

砕石を敷いて、転圧をしています。
この作業を終えると、捨てコンクリートを打設することができます。
- 6. 2012年12月10日
-
基礎工事
捨てコンクリートを養生しています。
気温が低いので、少し時間がかかります。
- 7. 2012年12月12日
-

電気工事
仮設電気を使用するためのポールを立てています。
もうすぐ電気を使えるようになります。
- 8. 2012年12月12日
-
基礎工事
スラブの型枠を組んでいます。
雪が降って寒い中、職人さんに頑張っていただきました。
- 9. 2012年12月13日
-

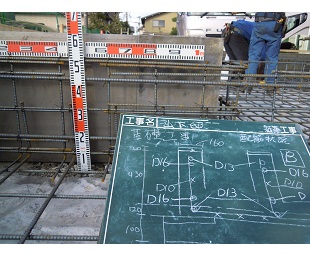

配筋検査
Y様邸の配筋検査を行いました。
ミスがなく、検査も滞りなく終えることができました。
- 10. 2012年12月13日
-
基礎工事
配筋検査も無事に終えました。
明日からベースコンクリートの打設を行います。
- 11. 2012年12月14日
-

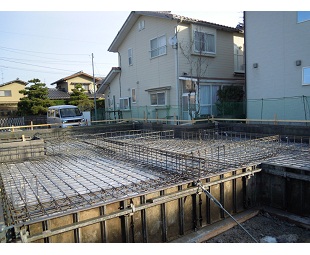

基礎工事

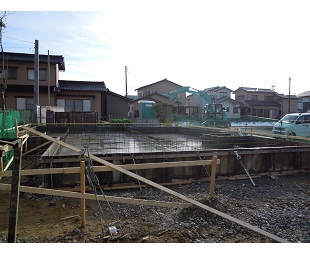

ベースコンクリートの打設を行いました。
天気も晴天だったので、きれいに仕上がりました。
- 12. 2012年12月17日
-

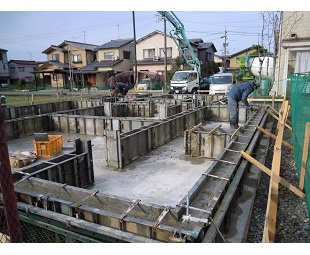

基礎工事
立ち上がりコンクリートの打設を行っています。
本日もいい天気だったので、打設日和でした。
- 13. 2012年12月19日
-

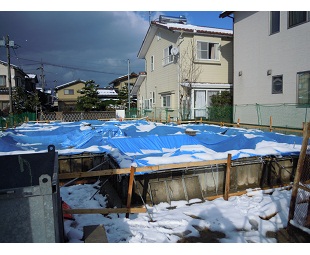

基礎工事
基礎の養生期間なので、ブルーシートを敷いて防雨、保温を行っています。
- 14. 2012年12月22日
-
木工事
シロアリの防蟻工事を終えて、1階の床板を敷いています。
残りは防水シートを敷くのみです。
- 15. 2012年12月25日
-

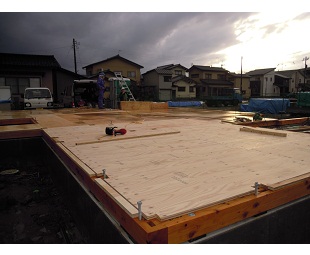

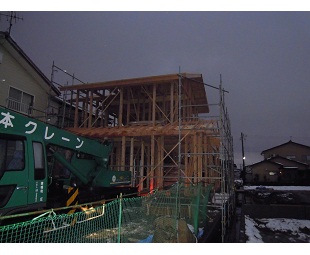

上棟

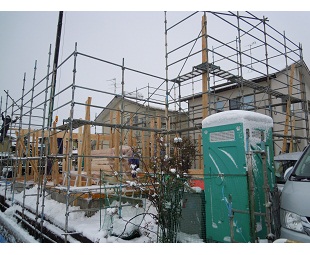

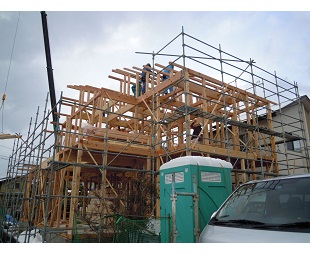

Y様邸の建て方が始まりました。
雪が降っていましたが、風はほとんど吹いていないので建て方決行となりました。
- 16. 2012年12月25日
-
上棟

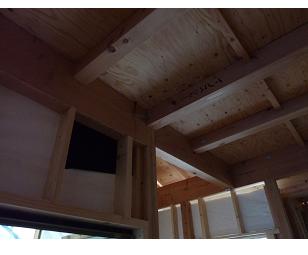

晴れ間もときどき見え、順調に母屋まで進みました。
あとは垂木をかけて、野地板を敷くだけです。
- 17. 2012年12月25日
-
上棟
本屋根の野地板を敷いたところまでで、今日の作業は終了しました。
あいにくの悪天候でしたが、けが人も出ず、無事に終えることができました。
Y様おめでとうございます。
- 18. 2012年12月27日
-

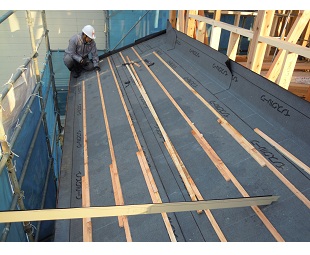

屋根工事
瓦を葺く段取りをしています。
晴れているので作業もはかどっています。

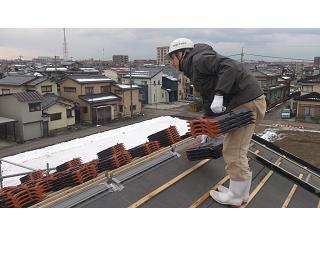

- 19. 2013年01月07日
-
屋根工事
年明け前に追い込んで防水下地まで、終わらせた屋根工事の続きを本日より再開しています。 新年早々天気にも恵まれ工事は順調に進んでいます!
- 20. 2013年01月10日
-
木工事
あいにくの天気なので、中に戻って金物の取付の続きを行っています。 すべての柱の上下に金物を固定するので、やはり相当の時間を要します。
- 21. 2013年01月11日
-

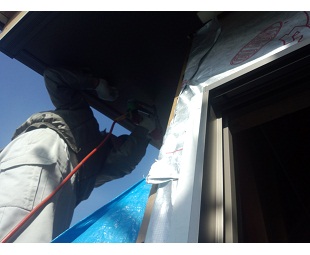

防水工事
写真中央部に黒い紙のようなものが写っているのがわかりますか??? つぎはぎして失敗したようにも見えるかもしれませんが、漏水の発生しやすい個所に補強する大変重要な部材です。
- 22. 2013年01月15日
-
金属建具工事

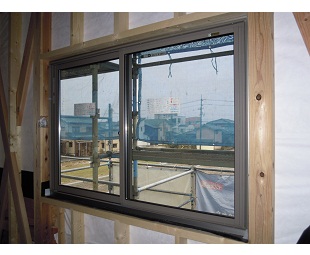

サッシが取り付けられました。
どのサッシも開口が広く、明るい光を部屋に取り込みます。
- 23. 2013年01月16日
-

木工事

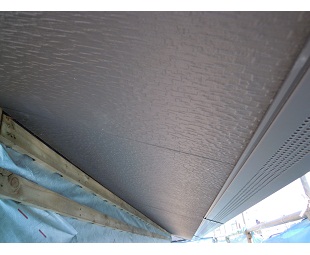

軒先にケイカル板を貼っています。
通気見切りも取り付けたので、屋根裏の換気もばっちりです。
- 24. 2013年01月18日
-
木工事

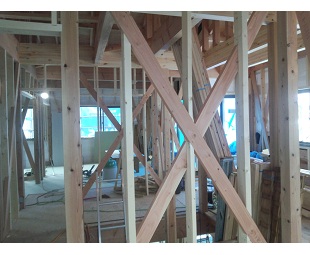

筋交いなどの構造材を入れて、金物も取り付けました。
来週には金物の中間検査を受けるので、準備万端にしておきます。
- 25. 2013年01月21日
-
木工事
晴れたので、先日行っていた軒先のケイカル板を貼っています。
晴れているので、作業も順調に進みます。
- 26. 2013年01月23日
-
金物検査
本日、金物検査を受けました。
どこにも問題はなく、無事に検査を終えて合格をいただきました。

- 27. 2013年01月24日
-

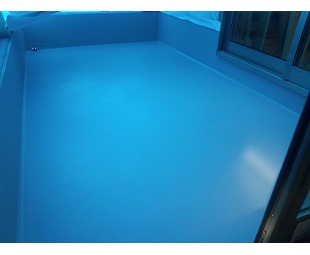

防水工事
バルコニーのFRP防水工事が完了しました。
写真は青くて水が溜まっているように見えますが、ブルーシートで養生中のためです。
- 28. 2013年01月24日
-
給排水設備工事
給排水の配管工事を行っています。
腕の良い職人さんなので、手際よく作業を進めていきます。
- 29. 2013年01月28日
-

木工事

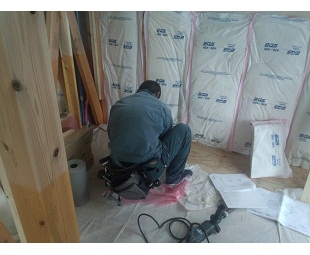

外壁に断熱材を敷き詰めています。
これで冬は部屋の暖気が外に逃げにくくなります。
- 30. 2013年01月30日
-
空調設備工事
先行配管を行っています。
この工程を行うと配管が見えないので、外壁がきれいな仕上がりになります。
- 31. 2013年02月01日
-
木工事

2Fのフロアを貼っています。
落ち着いた色の高級感あふれるフロアを貼っています。
- 32. 2013年02月04日
-
木工事
天井の下地を作っています。
下地がないと、ボードを止めることができず、下に落ちてしまいます。
- 33. 2013年02月06日
-
床暖房工事

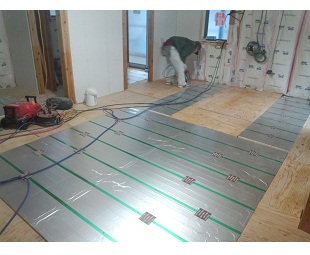

床暖房が設置されました。
広い面積なので、足元がとても暖かそうです。
- 34. 2013年02月07日
-
木工事
2Fの床のほとんどを貼り終えました。
養生もしっかりと行い、ばっちりです!

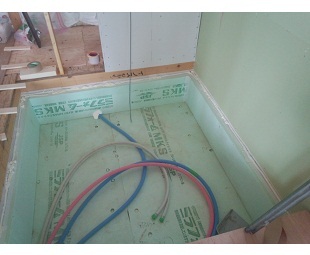

- 35. 2013年02月09日
-
木工事
UBの断熱工事を行いました。
基礎から隙間風が入り込まないように、ウレタンと気密テープでしっかりとふさぎました。

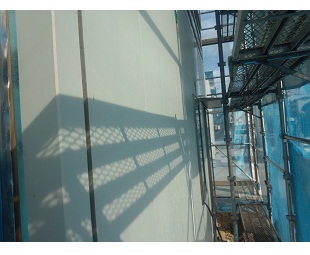

- 36. 2013年02月13日
-
外装工事
サイディングを貼り始めました。
プレカット加工をしてあるので、効率よく作業が進みます。
- 37. 2013年02月15日
-
木工事
2FからPBを貼り始めました。
これで2Fの木工事は8割方完了です。
- 38. 2013年02月16日
-

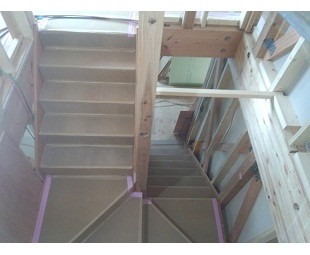

木工事
階段が取り付けられました。
1Fのフロアと同じ色を使っているので、綺麗な色をしています。

- 39. 2013年02月18日
-
木工事
2Fの天井に断熱材を入れて、防湿シートを貼りました。
隙間なく敷き詰めたので、断熱はばっちりです。
- 40. 2013年02月20日
-
住宅設備工事

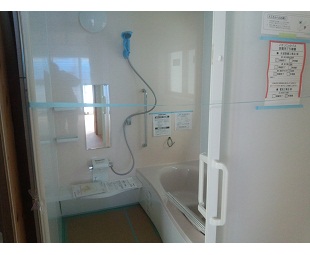

バスルームが施工されました。
シンプルかつきれいなデザインのものを使用しています。

- 41. 2013年02月22日
-
木工事

1Fの天井に断熱材を入れています。
1Fにも断熱材を敷き詰めるので、部屋の中は暖かいです。
- 42. 2013年02月25日
-
外壁工事
外壁のコーキングを行うための養生を行っています。
コーキングを行わないと、雨漏りの原因になります。
- 43. 2013年02月28日
-
木工事

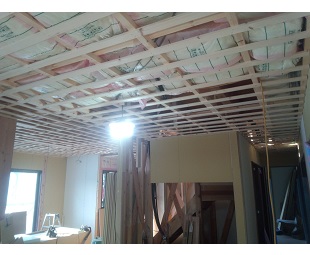

LDKの天井下地を作っています。
LDKが終われば、木工事もほとんど完了になります。
- 44. 2013年03月01日
-
電気工事
外壁にフードが取り付けられました。
雨水が入らないようにコーキングの処理もばっちりです。
- 45. 2013年03月04日
-
木工事
1Fに天井のボードが貼られました。
そろそろ木工事検査を行います。

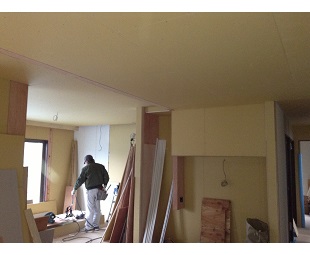

- 46. 2013年03月06日
-
木工事

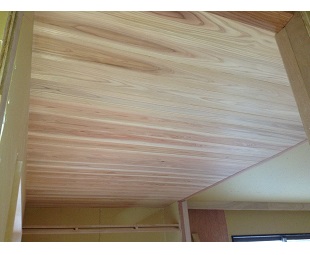

畳コーナーの天井に杉の県産材が貼られました。
部屋の中に杉の良い香りがします。
- 47. 2013年03月08日
-
木工事
階段の手すりが取り付けられました。
建具の色と同様に、濃い色を使用して落ち着いた雰囲気を出しています。
- 48. 2013年03月11日
-
木工事
建具の吊り込みをしています。
内部は8割方完成しました。 あとは照明とクロスです。
- 49. 2013年03月13日
-

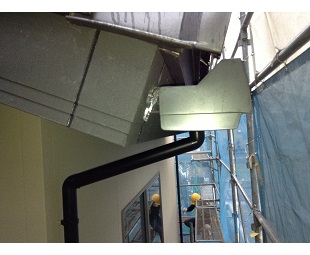

板金工事
樋を取り付けました。
これで安心して吹付を行うことができます。

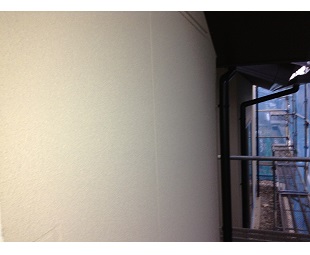

- 50. 2013年03月14日
-
外壁工事
吹付を行いました。
晴れていたので、雨だれも起きずにきれいに吹くことができました。
- 51. 2013年04月02日
-

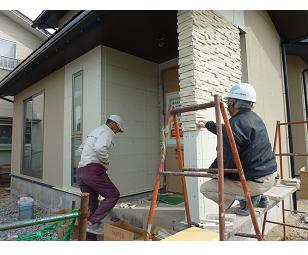

タイル工事
外部のタイルを施工しています。
タイル特有の凹凸感が高級感を演出しています。
- 52. 2013年04月04日
-
タイル工事
玄関タイルを張る為に下地を造っています。
コンクリートをさらに平坦にする為にモルタルを均しているところです。

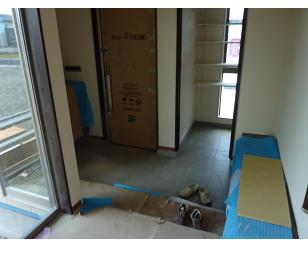

- 53. 2013年04月04日
-
内装工事

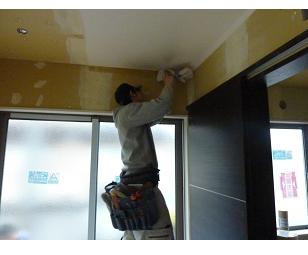

パテを埋めてボードとボードのわずかな隙間を埋めその上からようやく仕上げのクロスを貼る事が出来ます。
- 54. 2013年04月05日
-
タイル工事
玄関タイルが貼りあがりました。
白系のタイルがさらに玄関を明るく演出しています。
- 55. 2013年04月08日
-

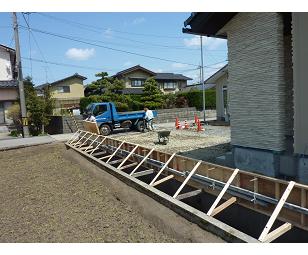

外構工事
土留めの擁壁の型枠を組んでいます。
打継が出来るので細心の注意を払って型枠を施工しています。
- 56. 2013年04月08日
-
外構工事
土留めの擁壁の型枠を組んでいます。
打継が出来るので細心の注意を払って型枠を施工しています。
- 57. 2013年04月08日
-

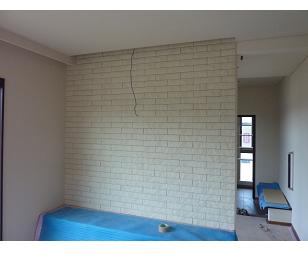

タイル工事
内部のタイルの施行も完了しました。
電気がつけば間接照明が豪華なリビングを演出してくれます。

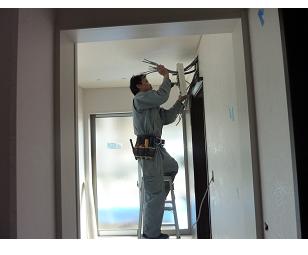

- 58. 2013年04月10日
-
電気工事
今週に入り最後の追い込みをかけています。
今日は電気器具の器具付けを行ったいます。
週末には新居に明かりが灯りそうです。
- 59. 2013年04月12日
-

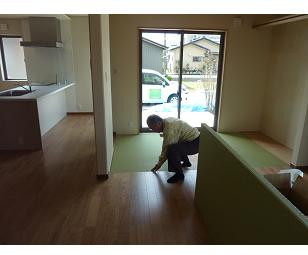

畳工事
畳を入れました。 畳はすべてがオーダーメイドで職人さんが手作りしています。
- 60. 2013年04月13日
-

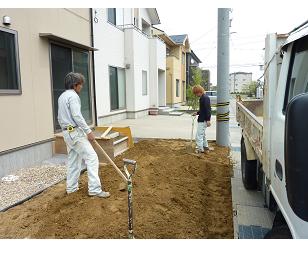

外構工事
外構工事を行っています。
本日の作業は奥様が趣味でつくる家庭菜園スペースを造っています。
- 61. 2013年04月16日
-
完了検査
役所の完了検査を受けました。
もちろんなんの問題もありませんでした。
- 62. 2013年04月25日
-
竣工
玄関
玄関に入ってすぐの坪庭が玄関を明るく演出し、前のお宅からのナンテンが季節を感じさせてくれます。
- 63. 2013年04月25日
-
竣工
玄関
玄関からリビングに繋がる空間です。
天井までの建具で全体にすっきり感があります。
- 64. 2013年04月25日
-
竣工
リビング
リビングテレビボードです。 間接照明で照らしているのわ、エコカラット、調湿等の機能とデザインを兼ね備えたリビングです。
- 65. 2013年04月25日
-
竣工
畳コーナー
県産材の無垢材を使用した畳コーナーです。
無垢材のムラがリビングの一角を雰囲気たっぷりに演出しています。
- 66. 2013年04月25日
-
竣工
床の間
奥面に本物の和紙を採用しています。
和紙のムラと無垢材のムラがオンリーワンの居室が仕上がりました。
- 67. 2013年04月25日
-
竣工
家事コーナー
リビングの一角に奥様の家事コーナーを設けました。
本来ならデッドスペースになりがちな階段したを上手に利用しています。
- 68. 2013年04月25日
-
竣工
ファミリールーム
2Fのセカンドリビングを設けました。
ご子息家族が帰郷された際、ゆっくり休めるスペースの提案です。
- 69. 2013年04月25日
-
竣工
洋室
2つある洋室の一部屋です。
完全なプライベート空間なので、遊び心のある柄のクロスを貼りました。
- 70. 2013年04月27日
-
お引渡し
本日、無事Y様に建物をお引渡しする事が出来ました。
- 71. 2013年04月27日
-
お引渡し

機器の使い方をメーカーの専門のスタッフに真剣に聞き入っています。
- 72. 2013年04月28日
-
竣工
Y様邸新築工事は竣工し、無事にお客様にお引渡しすることが出来ました。 建築中よりも実際にお住まいになられるこれからの方が何かと気づく事も多いかと思いますが、どんな些細な事でも気軽に相談して頂けるような関係がこれからも続けばとスタッフ一同せつに願っております。
