働く女性の悩みを解決!生の声を取り入れた理想の家

白山市北安田モデルハウス

地域別に見る|白山市

働く女性の悩みを解決!生の声を取り入れた理想の家

物件データ

延床面積132.3㎡(40.02坪)
施工面積150.99㎡(45.67坪)
営業担当山田
工事担当村井
こだわり仕様1.‘’玄関にたっぷり大容量‘’シューズクローク
2.‘’お帰りなさいでそのまま片付く‘’カゾクロ完備(家族クローク)
3.‘’家事がラクラク‘’時短可能な家事動線
4.日当たりバッチリ!広々LDK
5.突然の地震も安心!建築基準法最高ランクの耐震等級3で安心住まい

建築中レポート

1. 2018年05月22日

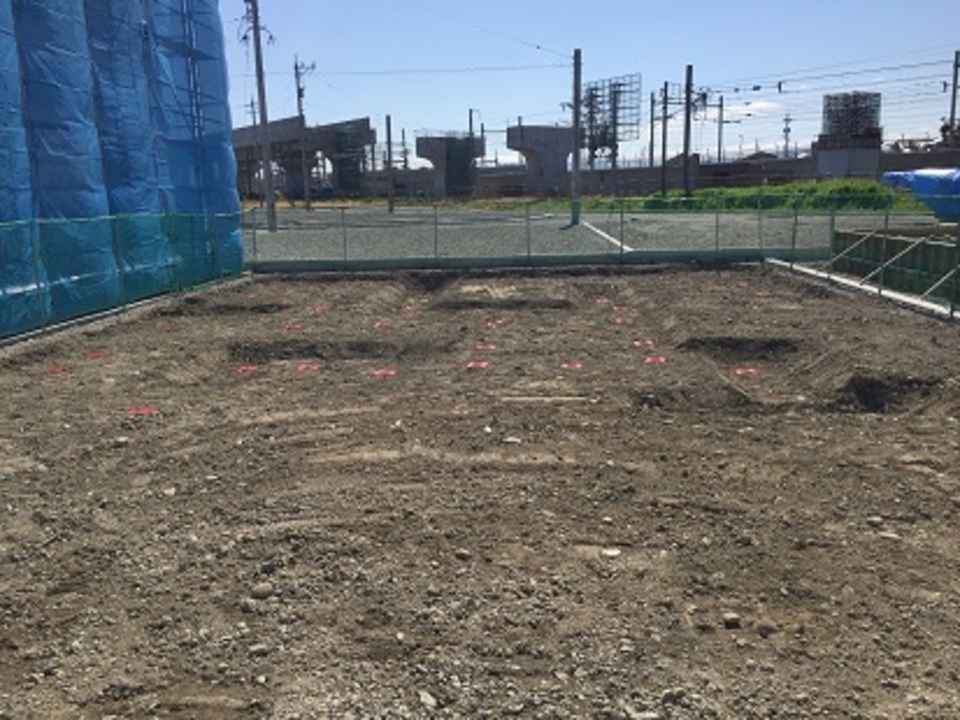

地縄

地縄

地縄を張り、建物の建つ位置を出しました。

2. 2018年05月24日
地鎮祭

地鎮祭

建物が大事なく完成することを祈願して、地鎮祭を執り行いました。

3. 2018年06月14日
着工(地盤改良)

着工(地盤改良)

Hパイル工法による地盤改良を行いました。

4. 2018年06月21日
基礎配筋 / 検査

基礎配筋 / 検査

基礎配筋を終え、当社員による配筋検査を行いました。

5. 2018年06月25日

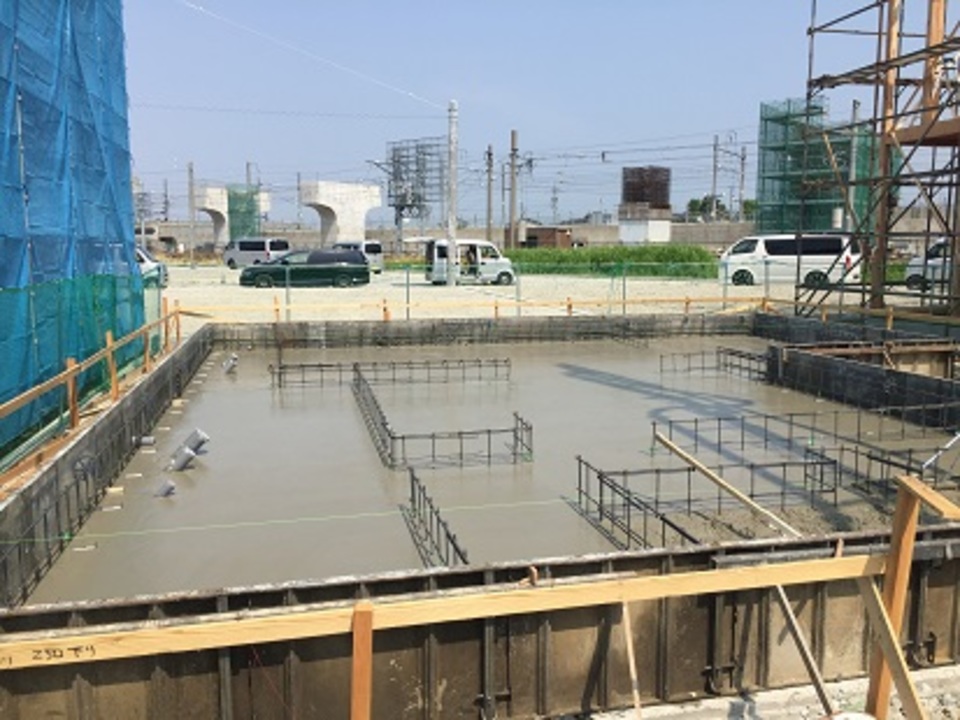

基礎工事(スラブ打設)

基礎工事(スラブ打設)

スラブコンクリートの打設を行いました。

6. 2018年07月02日

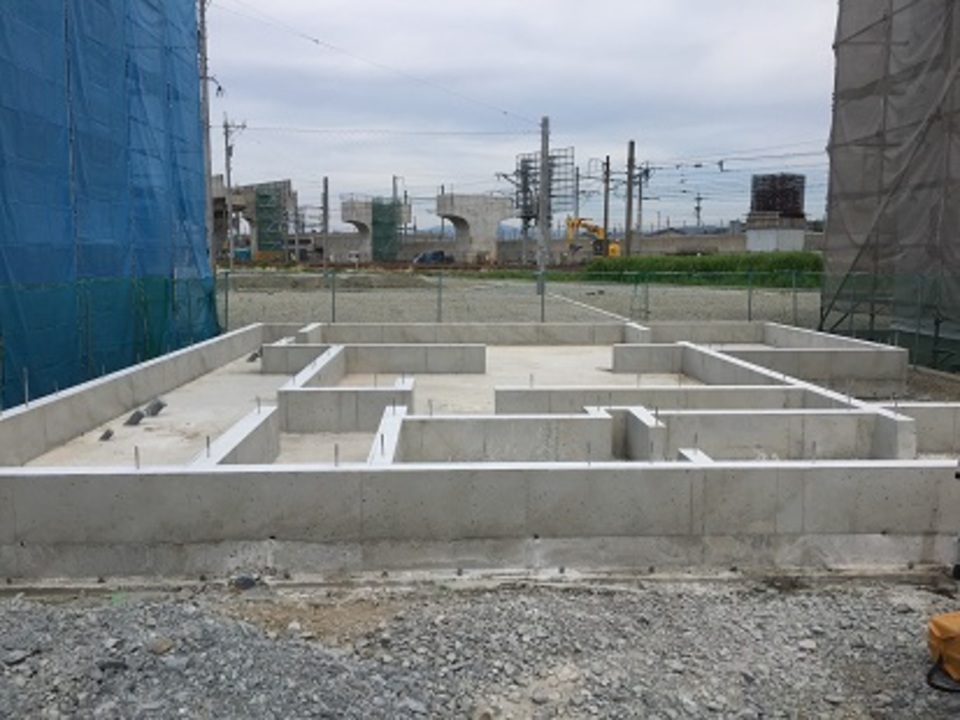

基礎完成

基礎完成

養生期間を経て、建物の基礎が完成しました。

7. 2018年07月04日
住宅設備工事(外部先行配管)

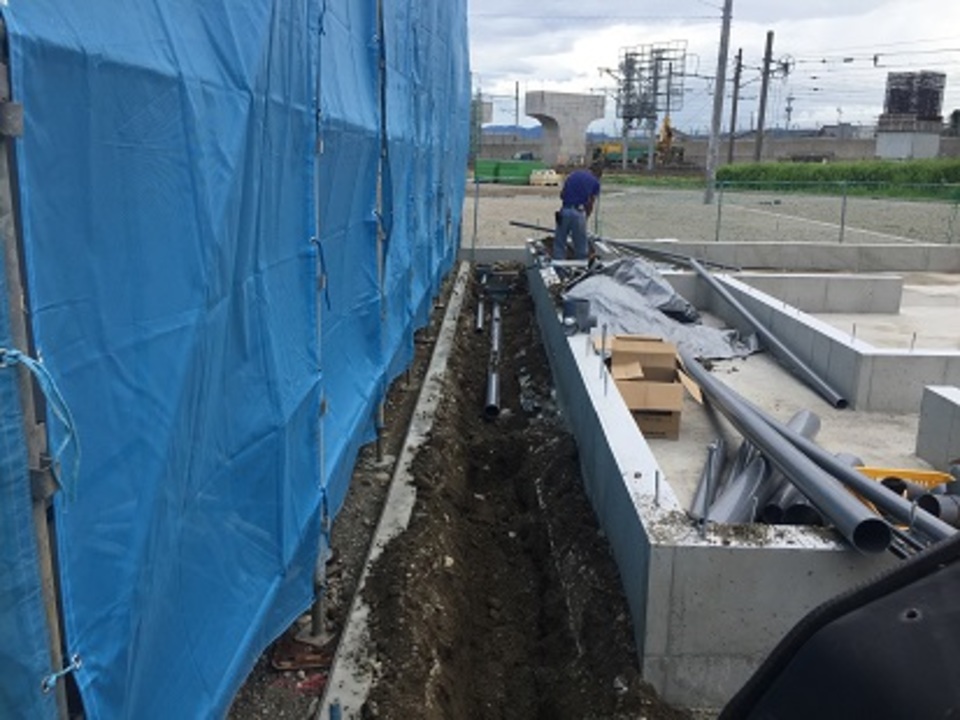

住宅設備工事(外部先行配管)

外部の先行配管を行いました

8. 2018年07月07日
土台伏せ

土台伏せ

土台伏せを行いました。

9. 2018年07月10日

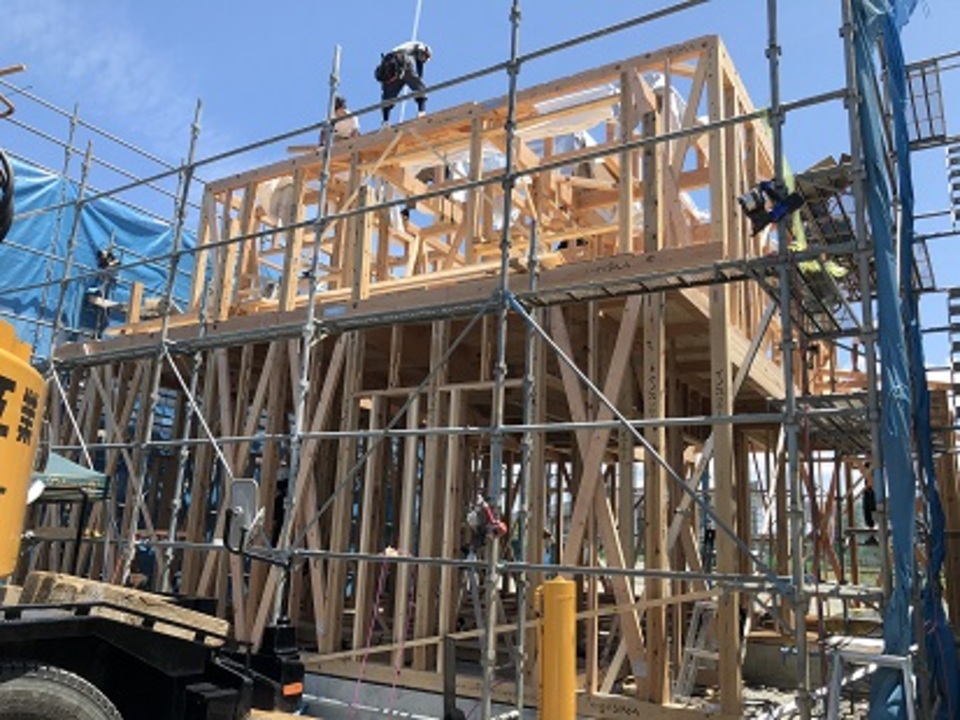

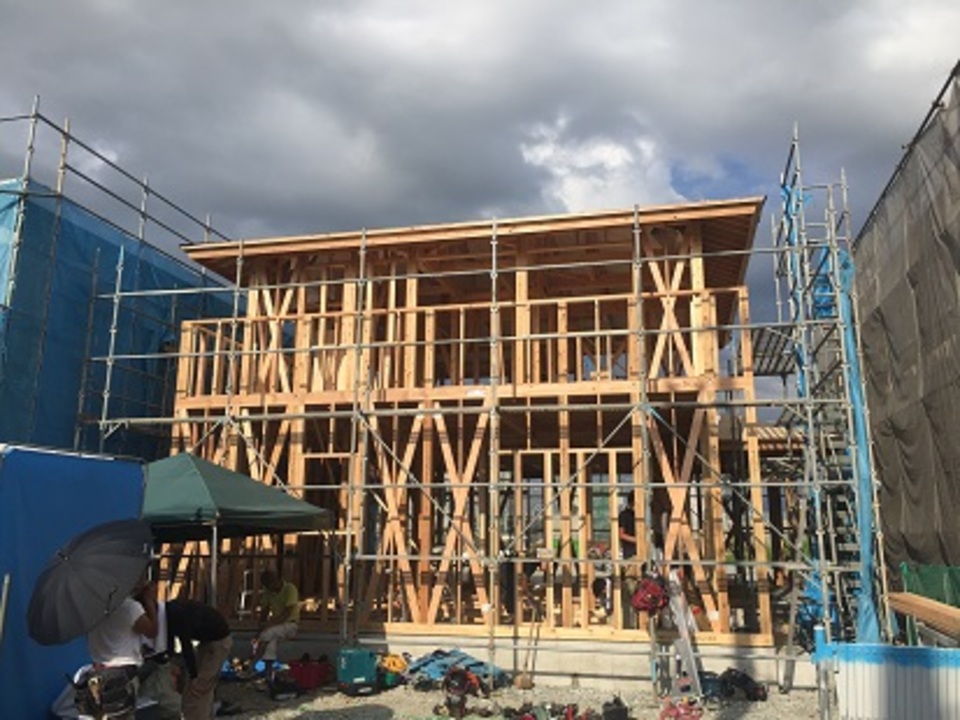

上棟

上棟

上棟前に、建物の四方を浄めました。

10. 2018年07月10日
上棟 (柱)

上棟 (柱)

建物の1階の柱・1、2階共にかかる通し柱を入れていきます。

11. 2018年07月10日
上棟 (梁)

上棟 (梁)

1階の梁を架けていきます。

12. 2018年07月10日
上棟 (床合板)

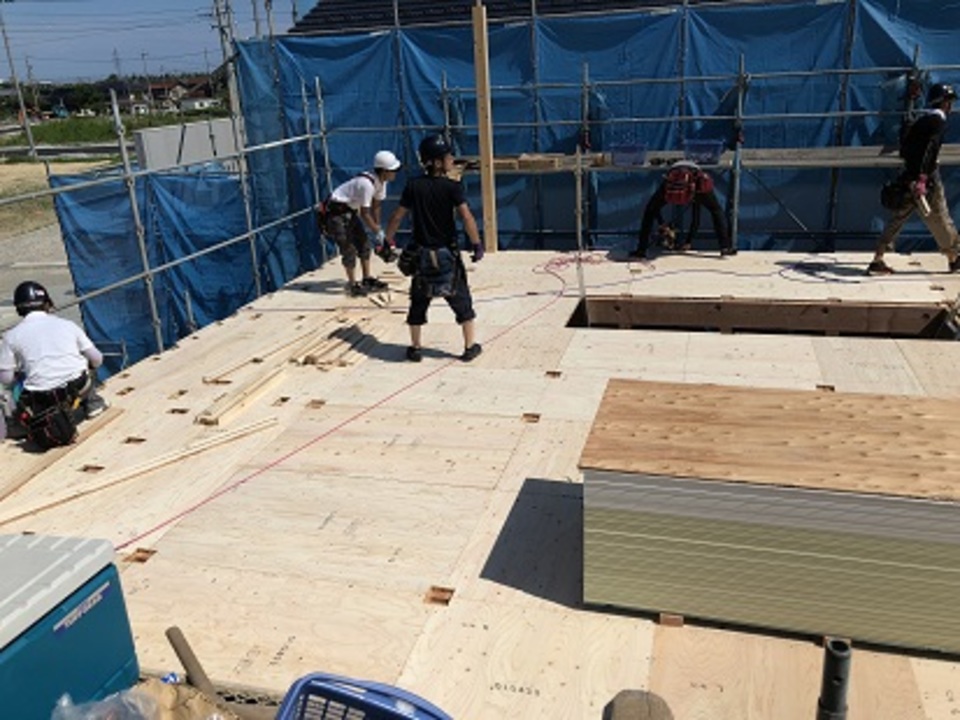

上棟 (床合板)

2階の床合板を貼っていきます。

13. 2018年07月10日
上棟 (2階柱)

上棟 (2階柱)

2階の柱を入れていきます。

14. 2018年07月10日
上棟 (2階桁・梁)

上棟 (2階桁・梁)

桁や2階の梁を架けていきます。

15. 2018年07月10日
上棟(小屋)

上棟(小屋)

小屋を組んでいきます。

16. 2018年07月10日
上棟 (垂木・淀)

上棟 (垂木・淀)

屋根垂木を架け、淀を周わしました。

17. 2018年07月10日
上棟 (野地板・完了)

上棟 (野地板・完了)

屋根の野地板を貼り、作業終了です。
猛暑日となりましたが、無事上棟を終えることができて良かったです。

18. 2018年07月10日

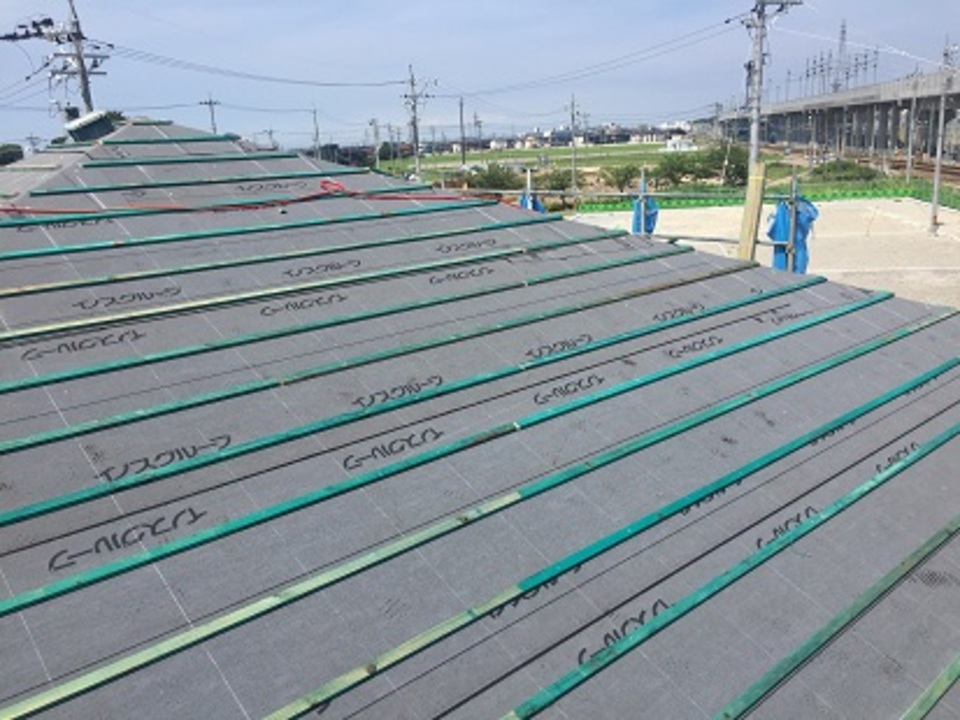

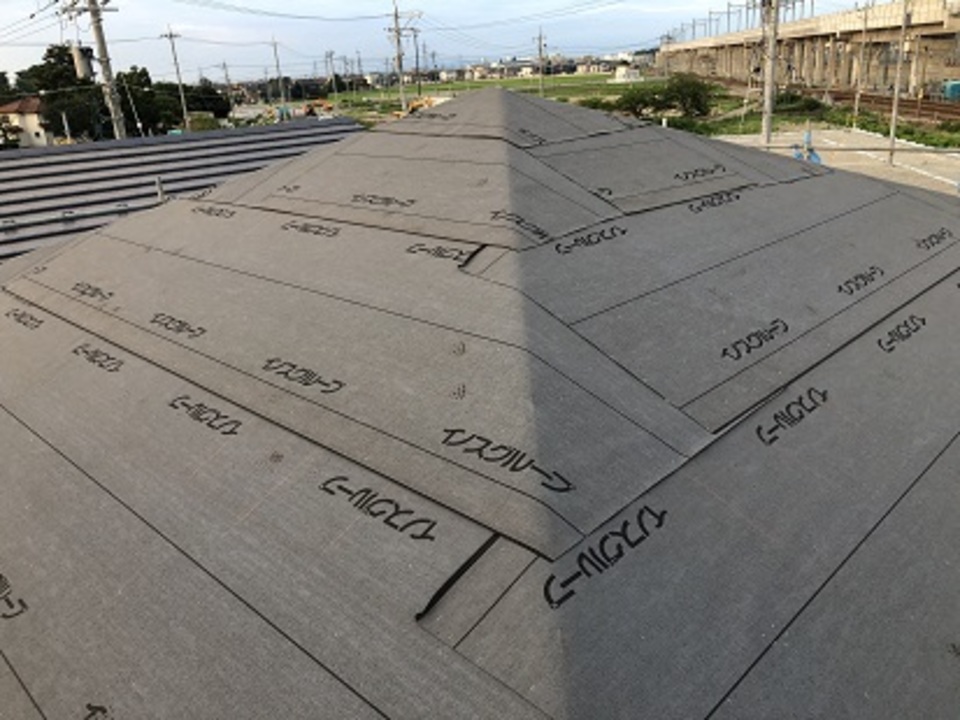

屋根工事(ルーフィング)

屋根工事(ルーフィング)

屋根の野地板にルーフィングを貼っていきます。

19. 2018年07月11日
タイベック貼り

タイベック貼り

建物の外周部にタイベックを貼りました。

20. 2018年07月13日
木工事(1階床) ①

木工事(1階床) ①

断熱材を敷入れていきます。

21. 2018年07月13日
木工事(1階床) ②

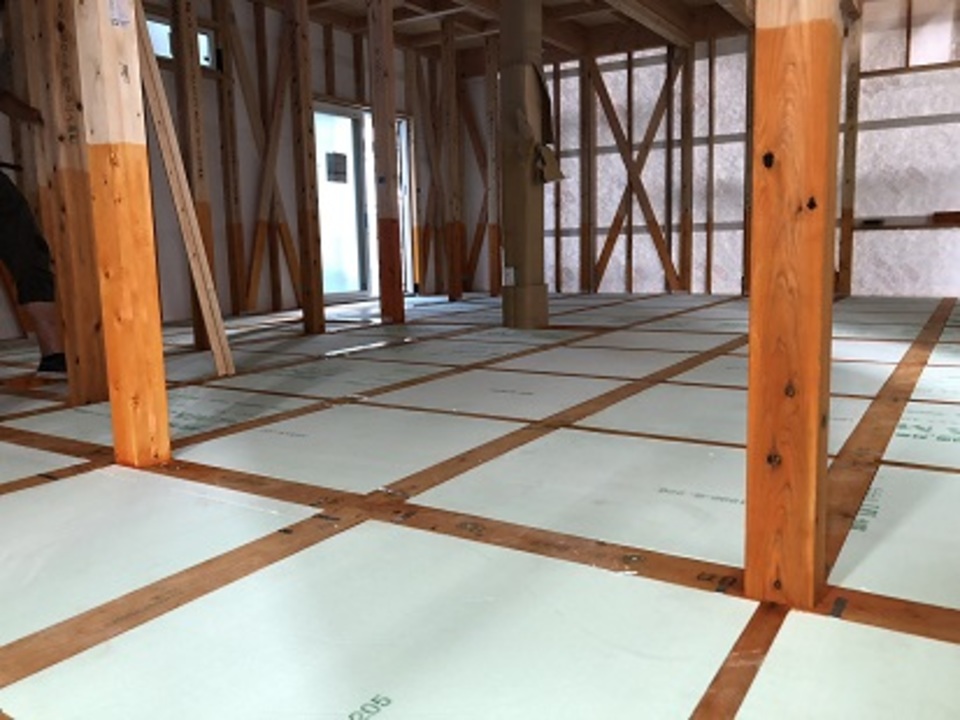

木工事(1階床) ②

断熱材の敷入れ後に、構造用合板を貼りました。

22. 2018年07月13日

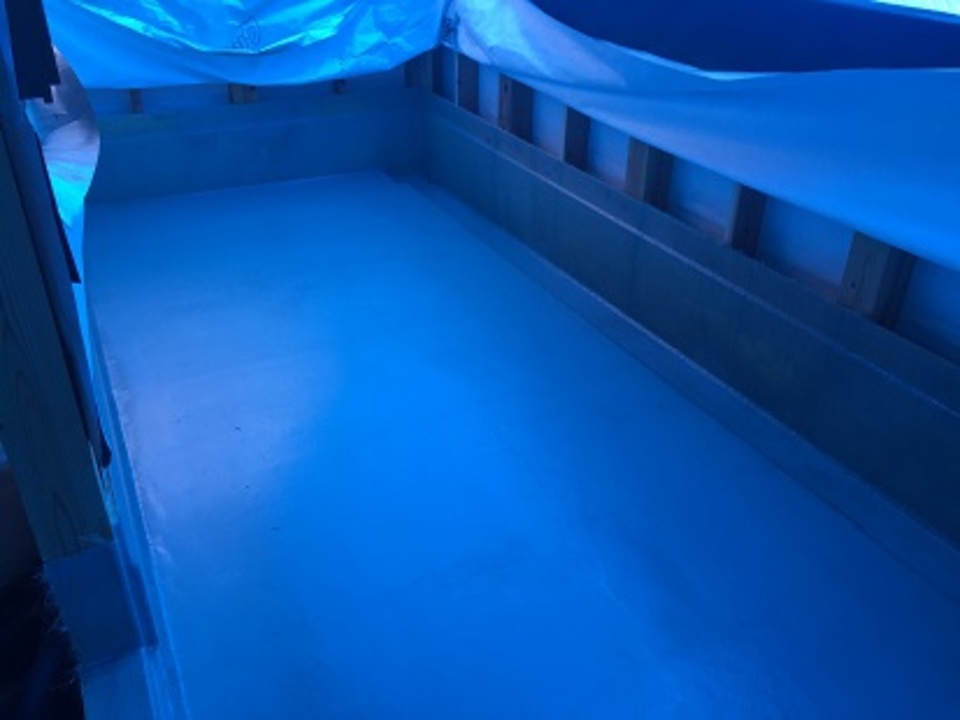

FRP防水施工

FRP防水施工

バルコニー部にFRP防水施工を行いました。

23. 2018年07月13日
屋根工事(瓦下地)

屋根工事(瓦下地)

瓦を乗せるための下地を施工中です。

24. 2018年07月17日
木工事(2階床ボード貼り)

木工事(2階床ボード貼り)

2階床の耐水ボードを貼りました。

25. 2018年07月18日
イノス検査

イノス検査

イノス検査員による、現場のレベルチェックを行いました。
施工基準通りの工事がされているのか や 柱の建入れなどをチェックしていただきました。

26. 2018年07月19日

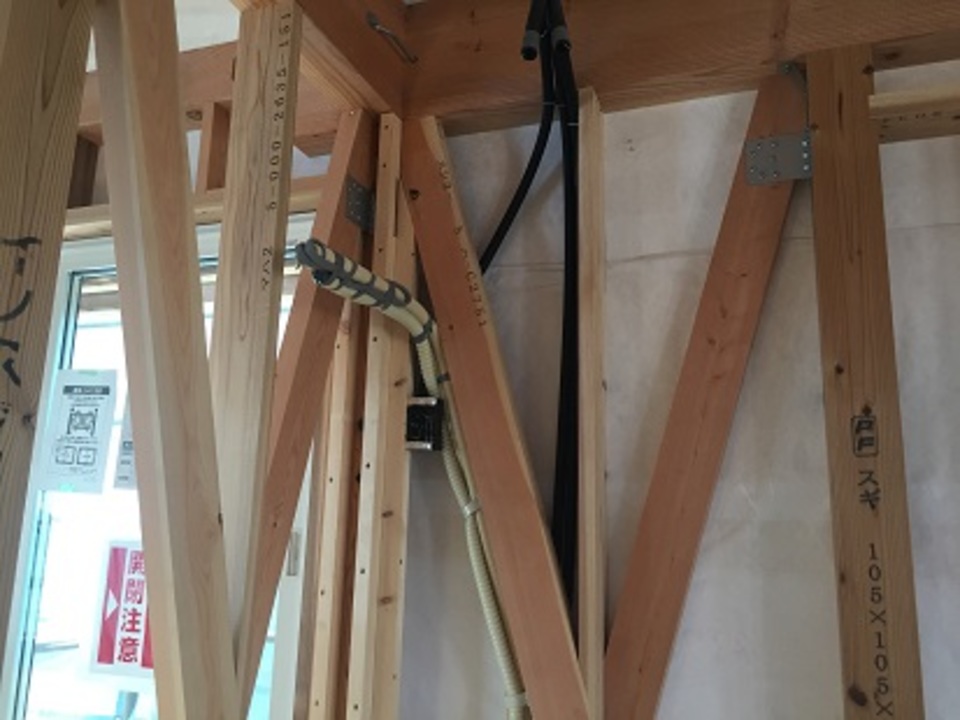

住宅設備工事(エアコン先行配管)

住宅設備工事(エアコン先行配管)

エアコンの先行配管を行いました。

27. 2018年07月19日
上部躯体検査

上部躯体検査

日本ERI株式会社さんによる、上部躯体検査を行いました。
筋交い・面材および金物の取付状況をチェックしていただきました。

28. 2018年07月19日

住宅設備工事(給気ダクト)

住宅設備工事(給気ダクト)

天井給気のダクトを取付けました。

29. 2018年07月20日

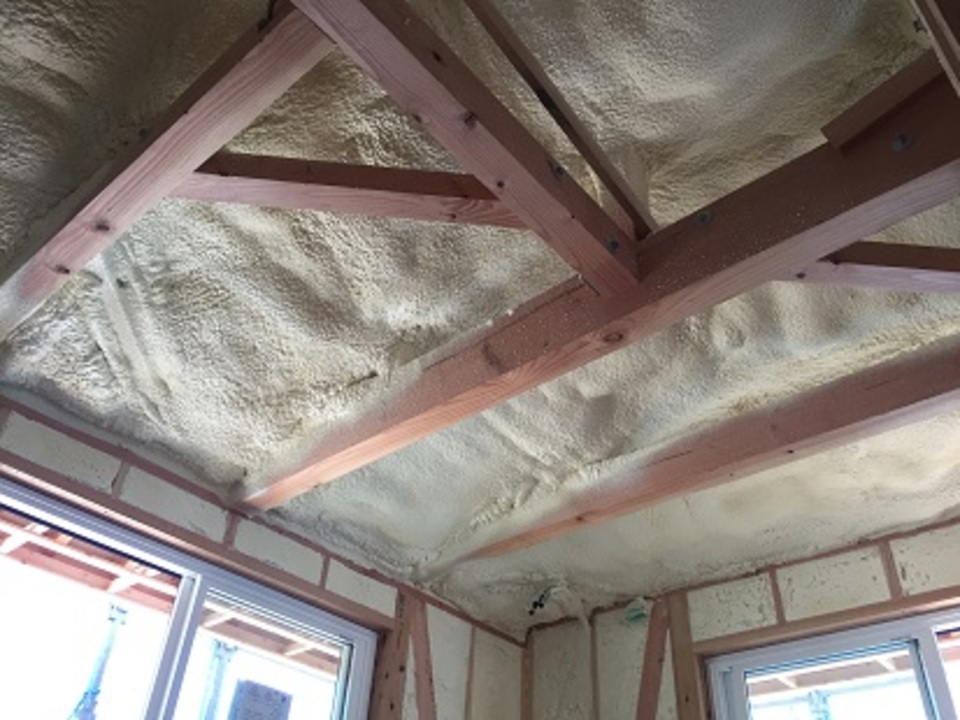

断熱工事(ウレタン吹付)

断熱工事(ウレタン吹付)

発泡ウレタンでの断熱施工を行いました。
フォームライトSL50αを、壁に80mm・天井に200mm吹付けました。

30. 2018年07月23日

屋根工事(瓦葺き)

屋根工事(瓦葺き)

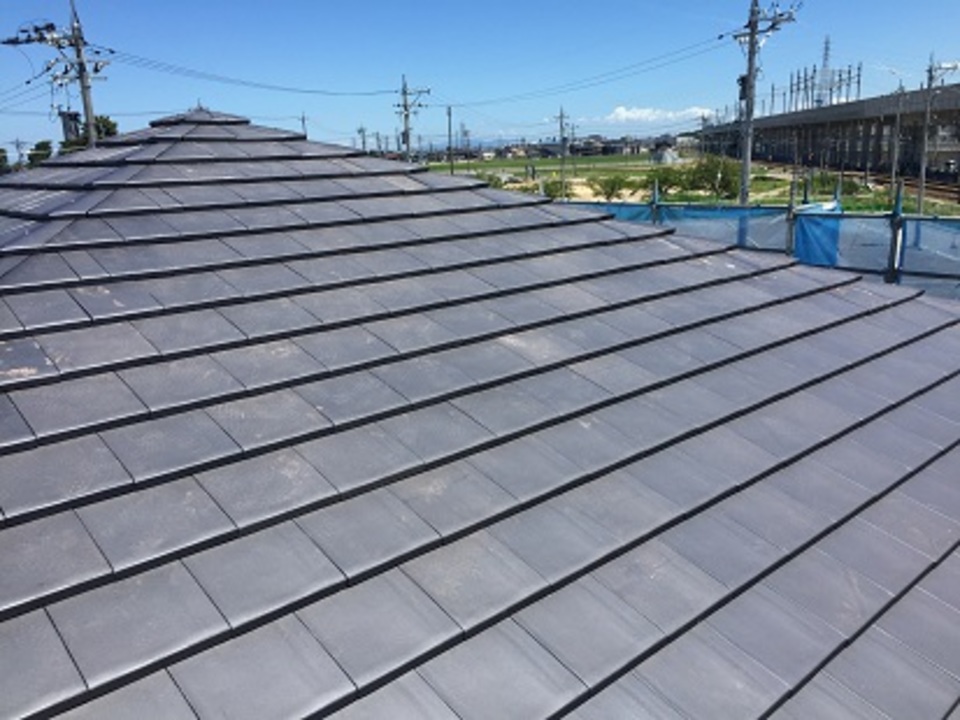

屋根の瓦葺きが完了しました。
瓦は、スマート瓦を使用しています。

31. 2018年07月23日
木工事(2階フロア)

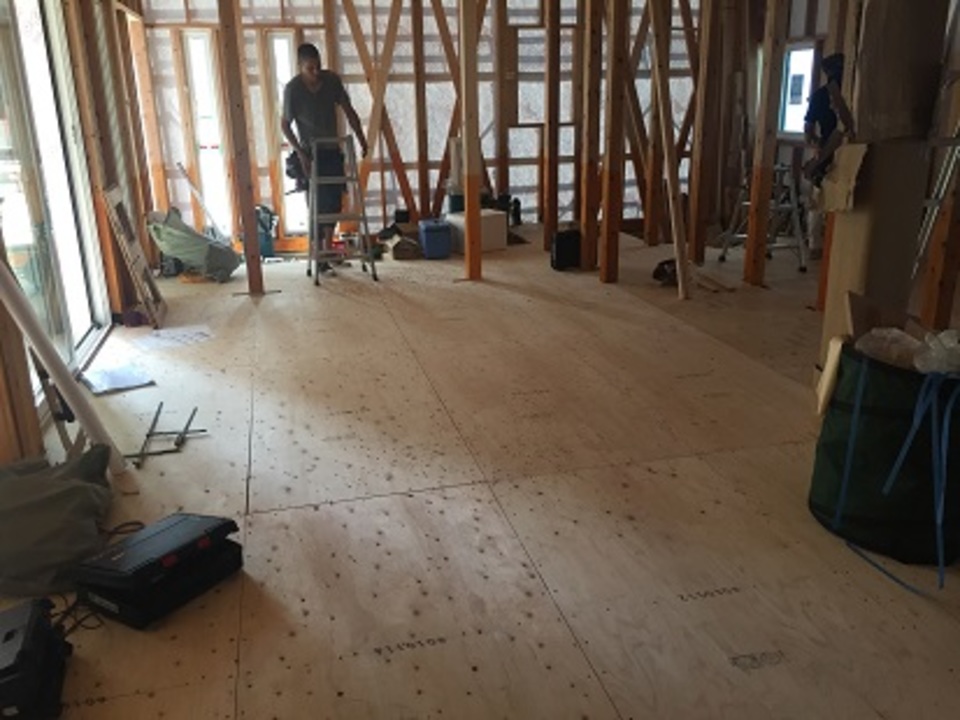

木工事(2階フロア)

2階フロアの施工中です。

32. 2018年07月26日

板金工事(水切り)

板金工事(水切り)

サッシ水切りを施工中です。

33. 2018年07月26日
住宅設備工事(床暖房)

住宅設備工事(床暖房)

床合板の上に床暖房パネルを敷きました。

34. 2018年07月26日

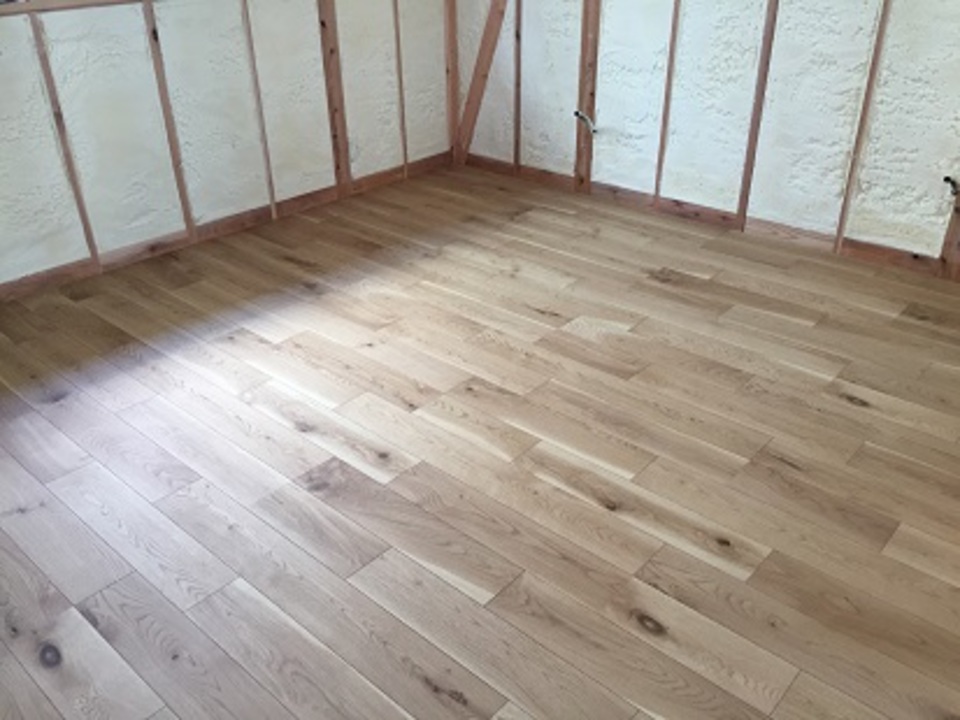

木工事(1階フロア)

木工事(1階フロア)

1階のフロアを貼っていきます。

35. 2018年07月27日

断熱工事(ユニットバス断熱)

断熱工事(ユニットバス断熱)

ユニットバスの断熱施工をしました。

立上りに50mm、底には20mmの断熱材を使用しました。
断熱材間の隙間などには発泡ウレタンやテープ処理などによって気密を確保しています。

36. 2018年07月28日
木工事(石膏ボード貼り)

木工事(石膏ボード貼り)

1、2階とも石膏ボードを貼り始めました。

37. 2018年07月30日

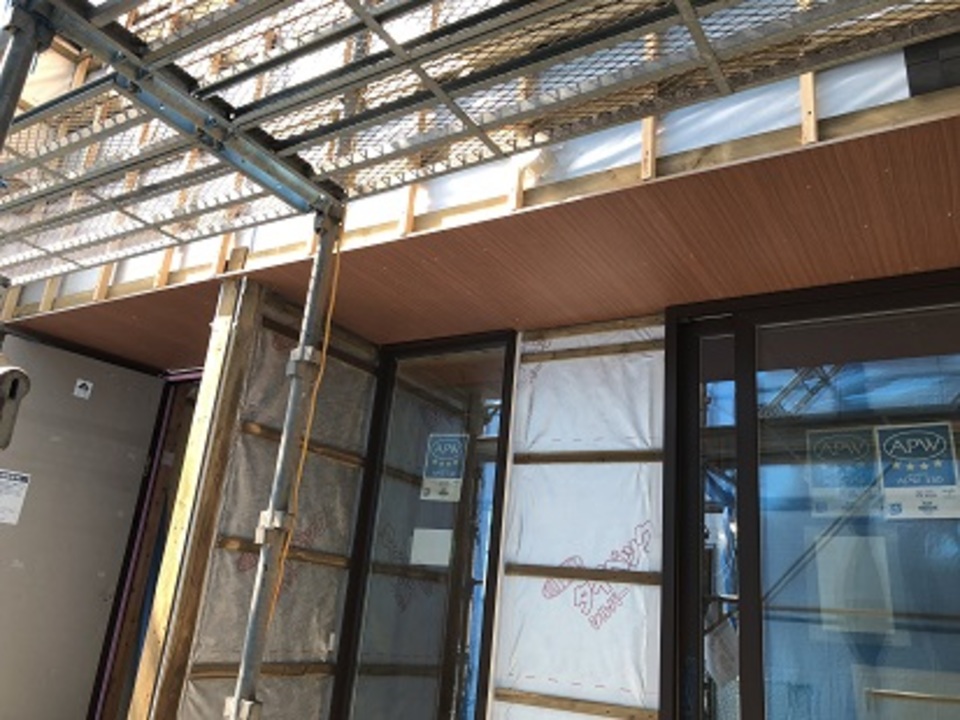

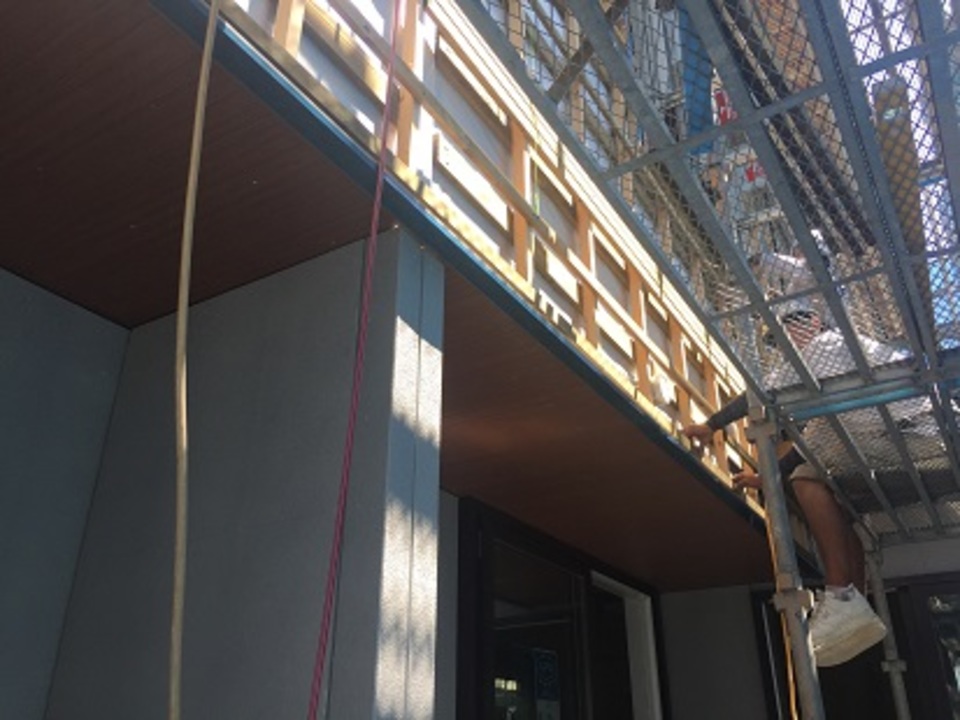

外装工事(軒天井)

外装工事(軒天井)

軒天井を貼りました。

38. 2018年07月30日
外装工事(サイディング)

外装工事(サイディング)

サイディングの施工中です。

39. 2018年07月31日
木工事(玄関框取付)

木工事(玄関框取付)

玄関框を取付けています。
こちらは幅の広い框を使用しています。

40. 2018年07月31日
外装工事(見切材)

外装工事(見切材)

オーバーハングに出隅部に見切材を取付ました。

41. 2018年08月01日
木工事(天井下地)

木工事(天井下地)

天井下地を施工中です。

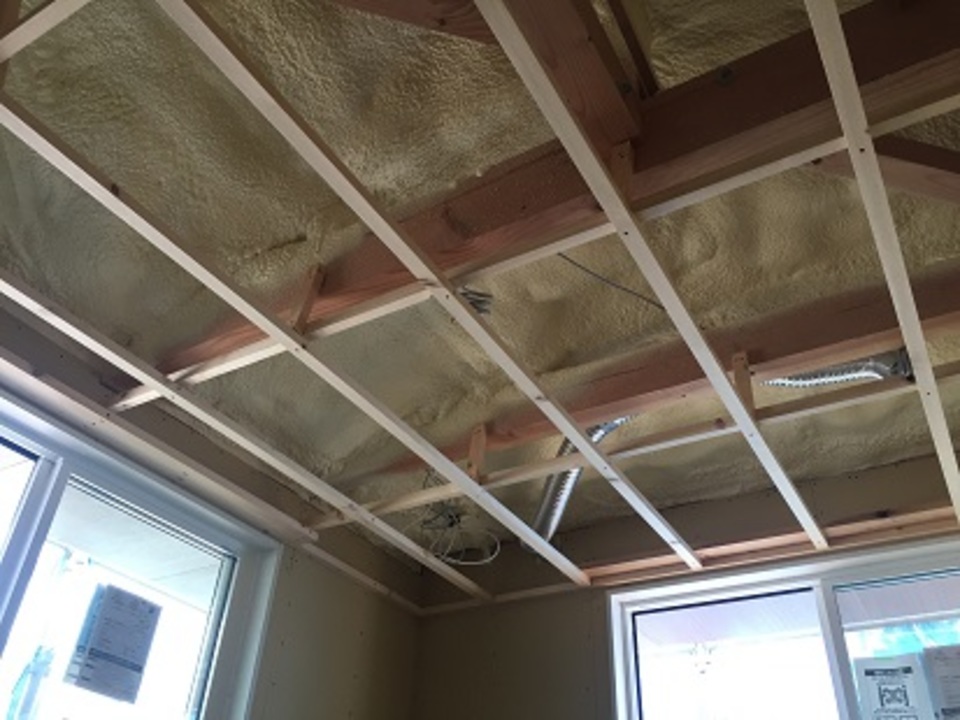

42. 2018年08月02日
住宅設備工事(2階配管)

住宅設備工事(2階配管)

2階洗面の配管を施工しました。

43. 2018年08月06日

木工事(照明BOX)

木工事(照明BOX)

照明BOXを施工しました。

44. 2018年08月07日

木工事(カウンター)

木工事(カウンター)

カウンターを施工しています。
カウンターの色はダークウォールナットになっています。

45. 2018年08月08日

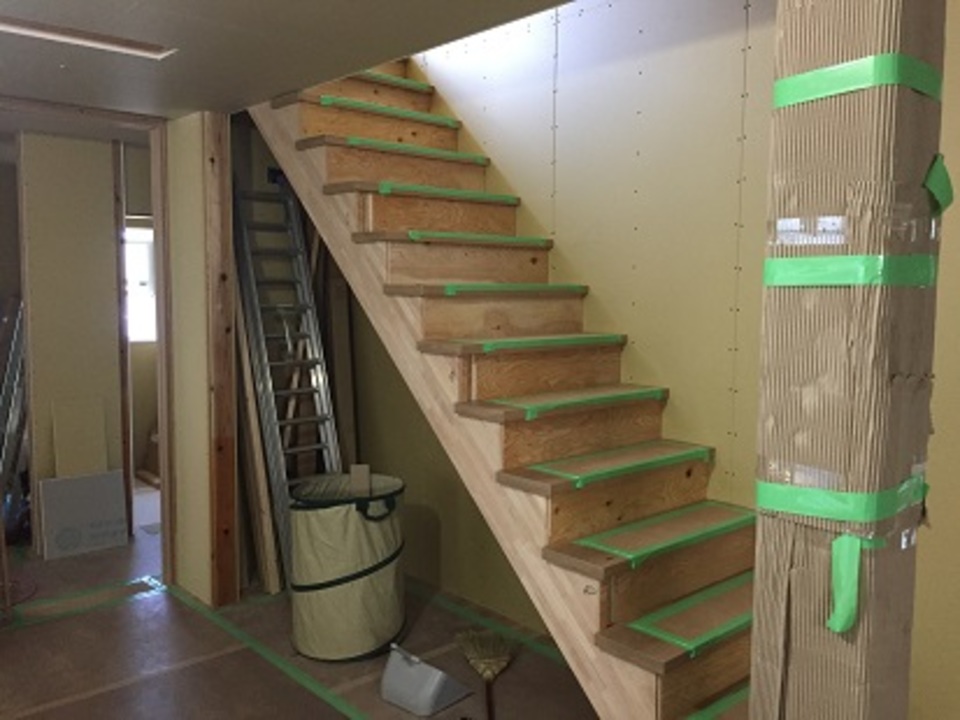

木工事(階段)

木工事(階段)

階段を架けました。

46. 2018年08月09日

左官工事(外壁吹付け)

左官工事(外壁吹付け)

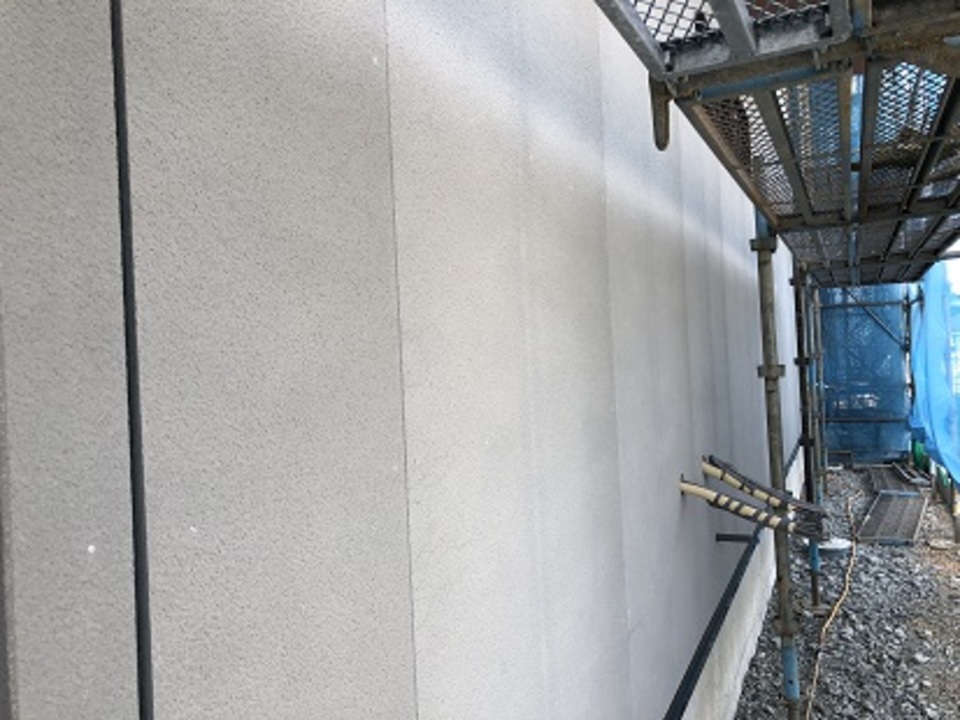

外壁サイディングにプライマーを塗布後、弾性リシンの吹付けを行いました。
プライマーを塗布することでリシンが密着しやすくなります。

47. 2018年08月17日
住宅設備工事(太陽光パネル)

住宅設備工事(太陽光パネル)

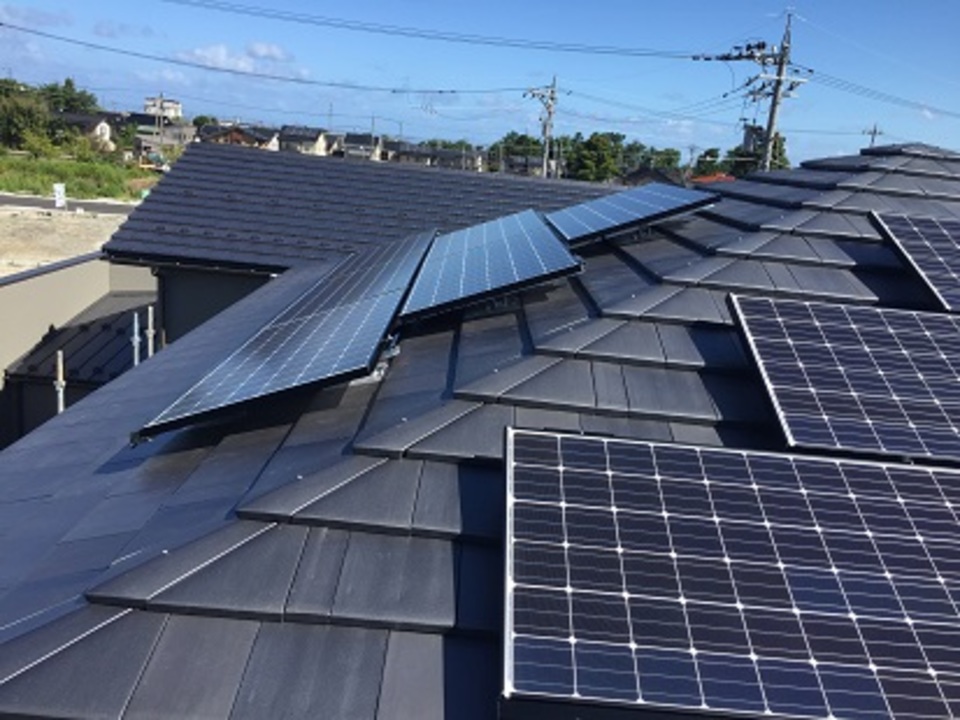

屋根瓦の上に太陽光パネルを設置しました。

48. 2018年08月17日

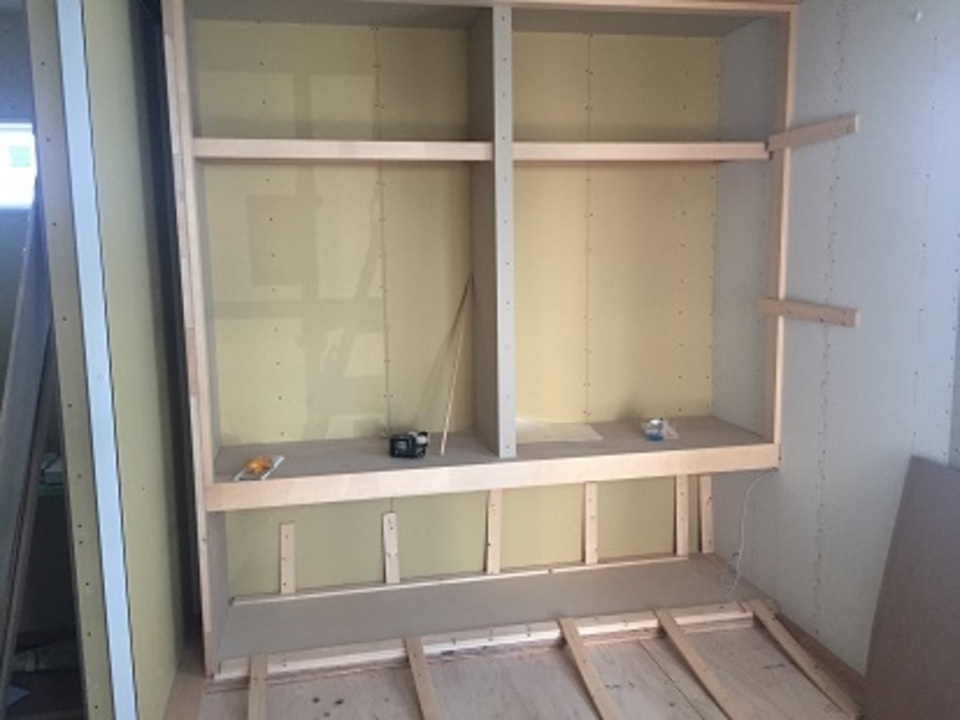

木工事(和室造作)

木工事(和室造作)

和室の吊戸棚を造作しています。

49. 2018年08月21日
雑工事(階段手すり)

雑工事(階段手すり)

アイアン製の階段手すりの取付を行っています。

50. 2018年08月21日
タイル工事(玄関)

タイル工事(玄関)

玄関タイルを施工中です。

51. 2018年08月22日

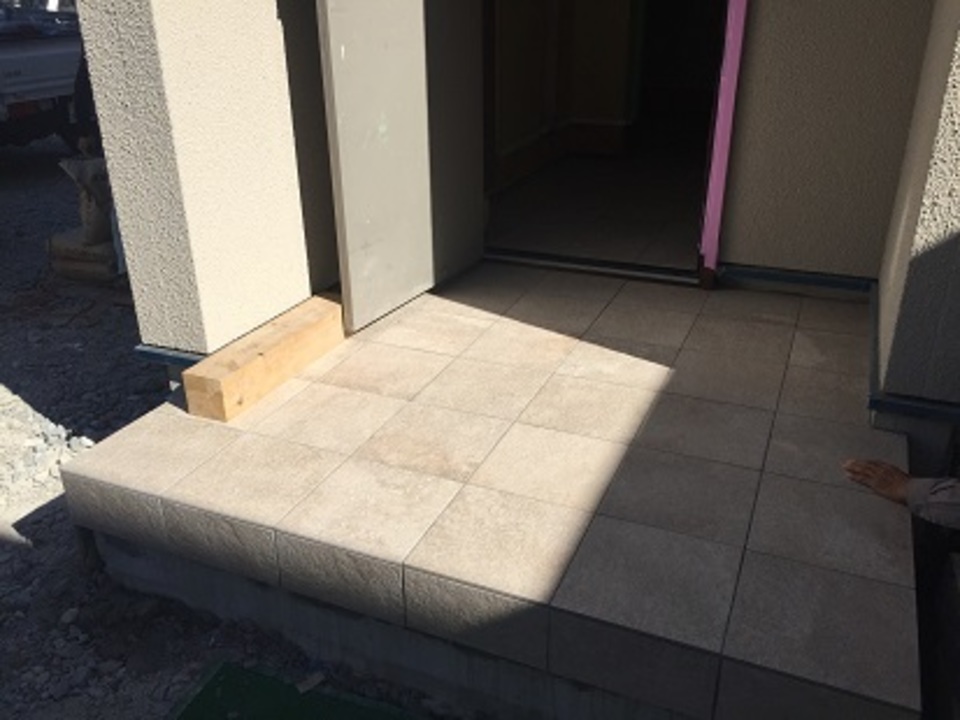

タイル工事(ポーチ)

タイル工事(ポーチ)

玄関ポーチ部のタイルを施工しました。

52. 2018年08月27日
タイル工事(キッチン)

タイル工事(キッチン)

キッチンタイルを施工中です。

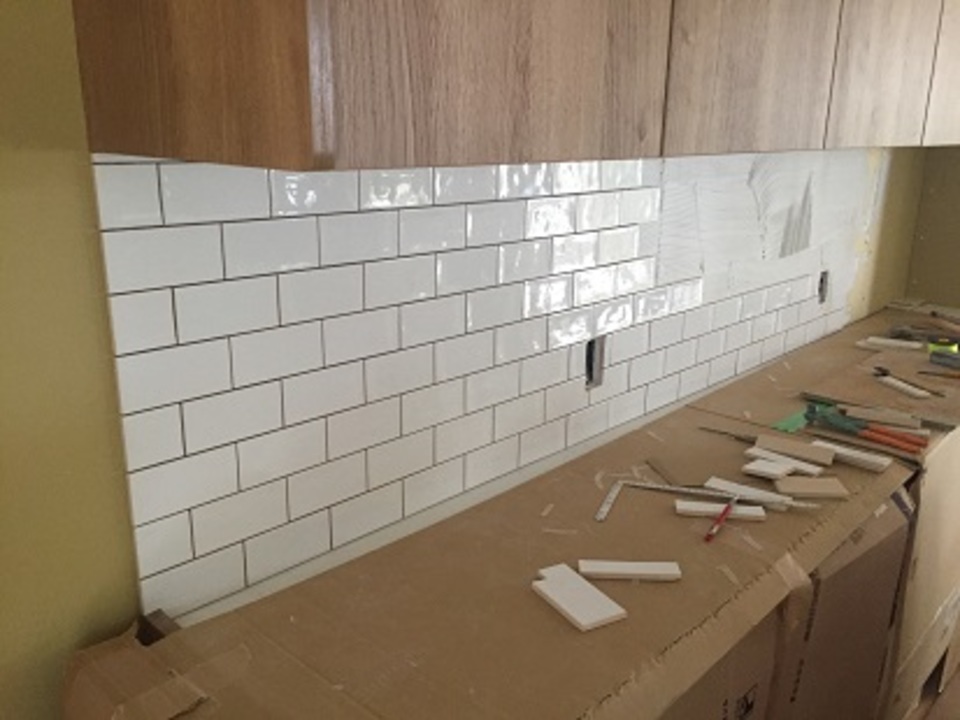

53. 2018年08月27日
タイル工事(LDK)

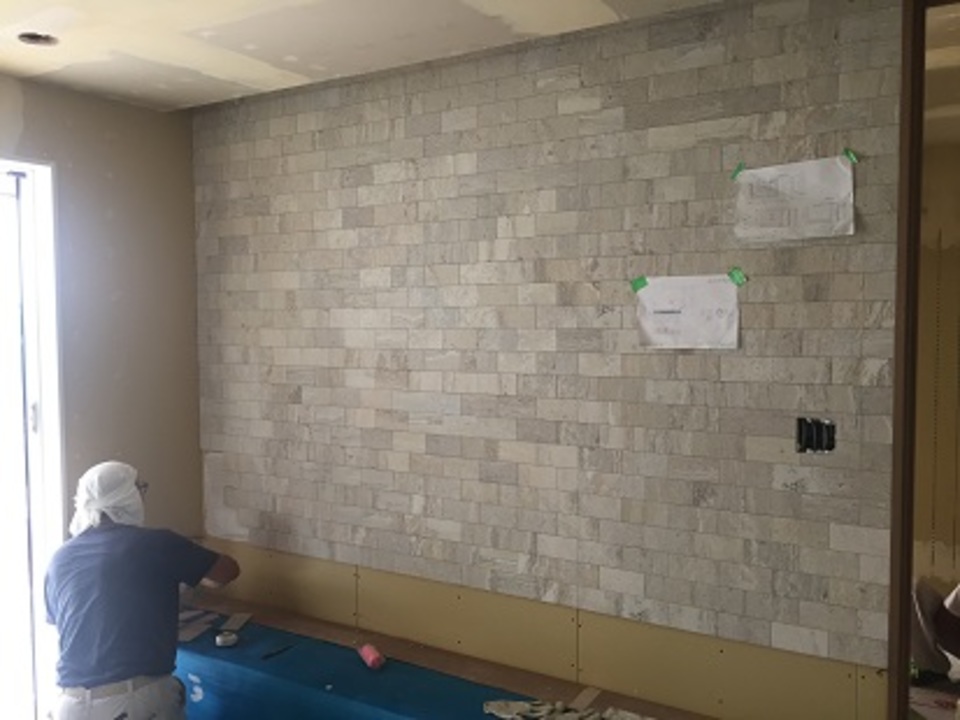

タイル工事(LDK)

テレビボードの裏にタイルを施工しています。
タイルを貼ると一気に雰囲気が出ますね。

54. 2018年08月28日
内装工事(洗面脱衣室)

内装工事(洗面脱衣室)

洗面脱衣室のフロアタイルを敷きました。

55. 2018年08月29日
内装工事(書斎)

内装工事(書斎)

書斎の内装クロスを施工しました。

56. 2018年08月29日
外装工事(格子)

外装工事(格子)

外観のアクセントとなる格子を取り付けました。

57. 2018年09月03日
雑工事(クッションフロア)

雑工事(クッションフロア)

カゾクロにクッションフロアを敷きました。

58. 2018年09月05日
タイル工事(洗面化粧台)

タイル工事(洗面化粧台)

洗面化粧台のタイルを施工しました。

59. 2018年09月05日
クリーニング

クリーニング

60. 2018年09月11日

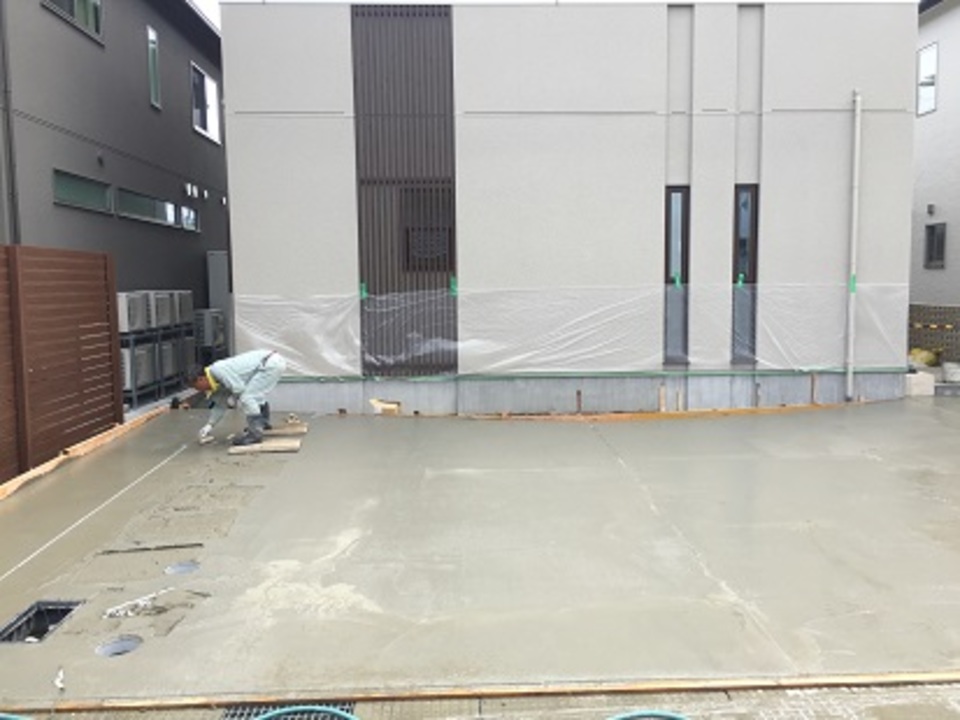

外構工事(土間)

外構工事(土間)

土間コンクリートを打設しています。
雨続きで心配でしたが、当日は晴れで無事作業ができました。

61. 2018年11月27日
竣工(外観)

竣工(外観)

62. 2018年11月27日
竣工(ポーチ)

竣工(ポーチ)

63. 2018年11月27日
竣工(テラス)

竣工(テラス)

64. 2018年11月27日
竣工(玄関)

竣工(玄関)

65. 2018年11月27日
竣工(シューズクローク)

竣工(シューズクローク)

66. 2018年11月27日
竣工(リビング)

竣工(リビング)

67. 2018年11月27日
竣工(ダイニング)

竣工(ダイニング)

68. 2018年11月27日
竣工(キッチン横 学習コーナー)

竣工(キッチン横 学習コーナー)

69. 2018年11月27日
竣工(和室)

竣工(和室)

70. 2018年11月27日
竣工(浴室)

竣工(浴室)

71. 2018年11月27日
竣工(洗面脱衣室)

竣工(洗面脱衣室)

72. 2018年11月27日
竣工(カゾクロ)

竣工(カゾクロ)

73. 2018年11月27日
竣工(ユーティリティー)

竣工(ユーティリティー)

74. 2018年11月27日
竣工(トイレ)

竣工(トイレ)

75. 2018年11月27日
竣工(階段)

竣工(階段)

76. 2018年11月27日
竣工(書斎)

竣工(書斎)

77. 2018年11月27日
竣工(寝室)

竣工(寝室)

78. 2018年11月27日
竣工(ウォークインクローゼット)

竣工(ウォークインクローゼット)

79. 2018年11月27日
竣工(2階廊下 収納ニッチ)

竣工(2階廊下 収納ニッチ)

80. 2018年11月27日
竣工(洗面コーナー)

竣工(洗面コーナー)

81. 2018年11月27日
竣工(ベランダ)

竣工(ベランダ)
