光と風が心地いいオープンリビングのある家

金沢市元町 M様邸

地域別に見る|金沢市

物件データ

延床面積107.23㎡(32.43坪)
施工面積114.26㎡(34.57坪)
担当営業西野
現場担当木舟
お客様のこだわり仕様・家族との会話が弾む対面キッチン
・ぬぐ、洗う、干すがワンフロアで出来る効率的な家事動線
・LDKにたっぷりの陽光を採り入れる天井までのハイサッシ
・次世代省エネルギー対応のオール電化エコ住宅
・主寝室に魅力的な書斎コーナーと、収納力の高いウォークインクローゼット

建築中レポート

1. 2012年05月19日
地鎮祭

地鎮祭

本日、M様邸の地鎮祭を行いました。
無事に工事が完了するよう、お祈りしてきました。

2. 2012年05月28日

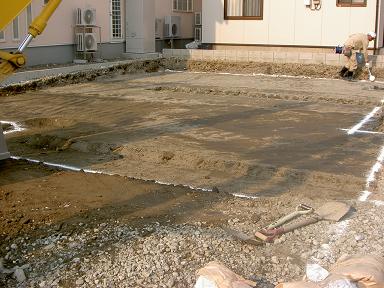

地盤改良

地盤改良

本日より、地盤改良に取り掛かりました。
改良深さは、1.3mで表層改良です。

3. 2012年06月12日
配筋工事

配筋工事

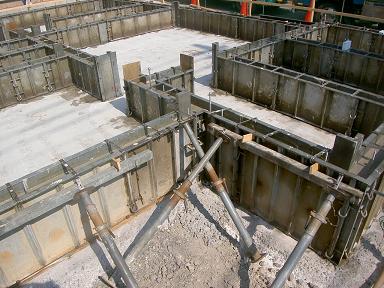

基礎の配筋工事を行っています。
200mm間隔で配置していきます。

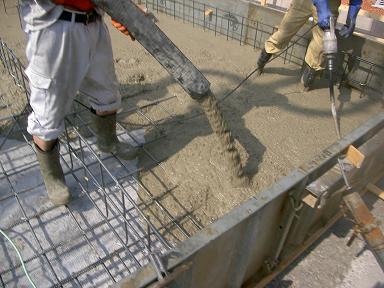

4. 2012年06月13日
基礎工事

基礎工事

今日は、基礎のベースを」打設しました。
事前に配筋検査も完了し、指摘はありませんでした。
ベース厚は180mmです。

5. 2012年06月14日
基礎工事

基礎工事

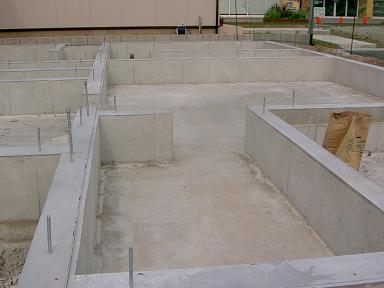

基礎の立ち上がりを打設しました。
この後は、レベリングという作業をして基礎の天端を平らにし、高さの微調整をします。

6. 2012年06月18日
基礎工事

基礎工事

基礎の型枠を外しました。
それと、本日スミ出しも行いました!
土台を伏せるときの位置取りなのでしっかり出してきました。

7. 2012年06月21日
木工事

木工事

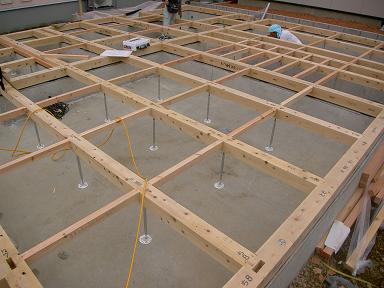

土台伏せを行いました。
基礎の上に、パッキンをかましてから、土台を乗せていきます。
鋼製束もしっかりとボンドで固定します。

8. 2012年06月22日
木工事

木工事

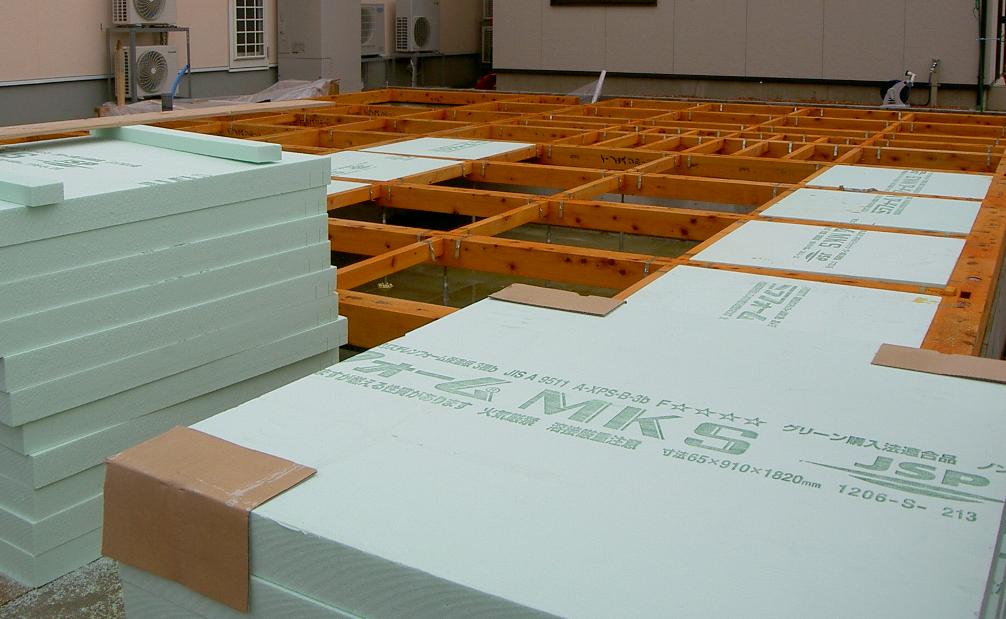

土台が完了し、防蟻処理を施しました。
その後、写真手前に見える、床下の断熱材を入れていきます。
断熱材は、ミラフォーム65mmのもを入れています。

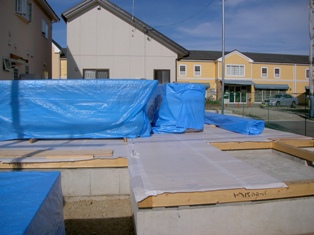

9. 2012年06月23日
木工事

木工事

床パネルも敷き終わり、しっかりとパネル養生もしました。
今日、建て方前の柱等の搬入を行いました。
ブルーシートで柱等、しっかりと養生してきました」。

10. 2012年06月25日
仮設工事

仮設工事

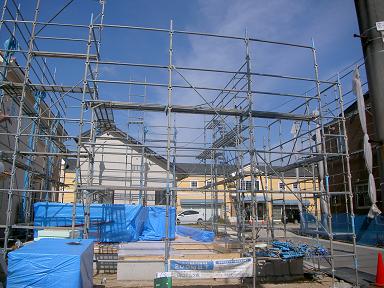

いよいよ、明日上棟です。
なので、外部の先行足場を施行しました。

11. 2012年06月26日
建て方

建て方

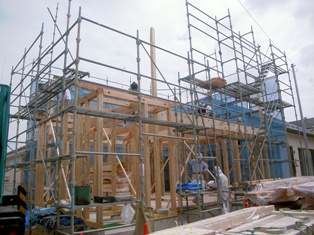

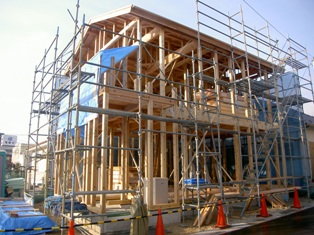

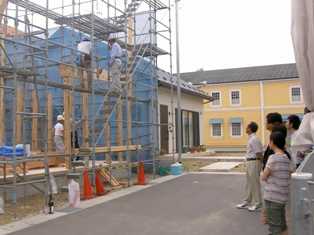

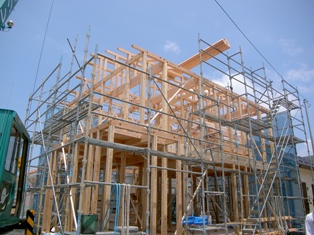

本日、M様邸の建て方を行いました。
始めに、棟梁が四方にお神酒を撒きお清めを行います。
そして、自身のお清めと、眠気覚ましのため、お神酒と梅干をいただきます。

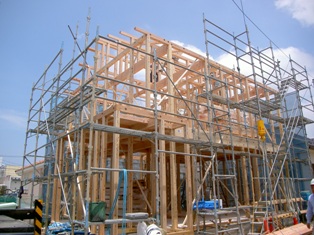

12. 2012年06月26日
建て方

建て方

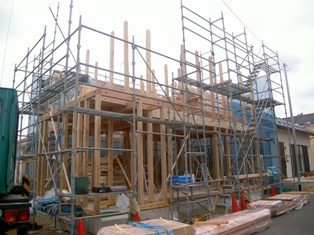

お客様の見守るなか、作業開始です。
1階の柱を建て終え、2階床梁を組んでいきます。

13. 2012年06月26日
建て方

建て方

2階の床梁が組み終わり、床のパネルを敷いていきます。
床は、構造用合板24mmを使用してます。

14. 2012年06月26日
建て方

建て方

パネルが敷き終わると、次は2階の柱を立てていきます。
クレーンで材料を2階まで吊り上げて作業を行います。

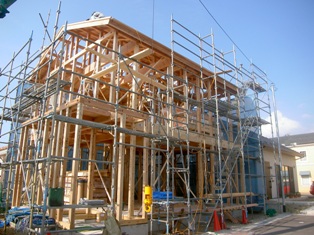

15. 2012年06月26日
建て方

建て方

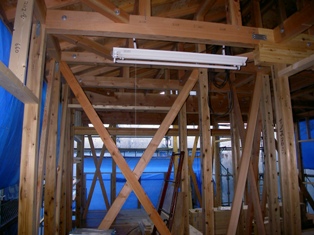

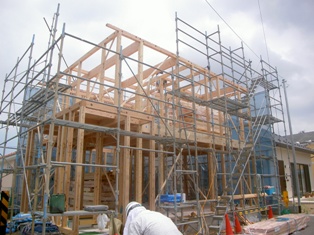

2階柱も完了し、小屋組に取り掛かっています。
この後、火打材を取り付けていきます。

16. 2012年06月26日
建て方

建て方

母屋まで部材をかけ集めました。
ここまでで、午前中の作業は完了しました。
この時間帯になると、日が射してきました。青空が広がってきました~。

17. 2012年06月26日
建て方

建て方

午後の作業の開始です。
屋根の部分に取。り掛かっていきます。
午前中に完了した母屋の上に垂木を架けていきます。
そして、金物でしっかりと固定していきます

18. 2012年06月26日
建て方

建て方

次は、破風板を取り付けて、
野地板を敷いていきます。

19. 2012年06月26日
建て方

建て方

屋根部分までの工事が完了し、
本日の作業まで完了しました。
事故も無く無事に作業を終えることが出来ました。

20. 2012年06月27日
屋根工事

屋根工事

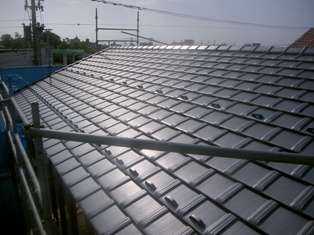

今日の朝からルーフィングを貼り始めました。
今日の夕方には、瓦まで葺き終わりましたー。
色は、銀黒を使っています。

21. 2012年06月29日
木工事

木工事

金物の取付を行っています。

筋交いを入れて金物でしっかりと固定してきます。
柱と、床にも固定する金物を取り付けます。

22. 2012年07月02日
断熱工事

断熱工事

外部に面する金物にウレタンを吹き付けました。
結露等の防止のためです。最初に吹き付けたよりも何倍にも、
膨れ上がって写真のようになりましたー。
余分な所は後でカットしますので大丈夫です。

23. 2012年07月04日
防蟻工事

防蟻工事

2回目の防蟻処理を行いました。
約1mまで施行します。写真ではオレンジ色になっている部分が処理を施した部分です。

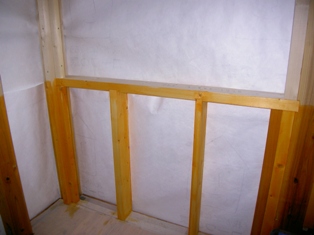

24. 2012年07月07日
木工事

木工事

2階部分の筋交いの取付を行います。
これが完了すると、外部の工事に取り掛かっていきます。

25. 2012年07月09日
木工事

木工事

2階の筋交いの施行が完了しました。
まぐさも取付ましたー。ちなみに、タイペック(透湿防水シート)も貼り終わり、最初の防水工事は完了です

26. 2012年07月10日
金物検査

金物検査

本日、検査を受けました。
金物等が正しい位置に施されているかチェックされます。
工程的にまだの段階のモノがありましたが、それ以外は大丈夫でした。

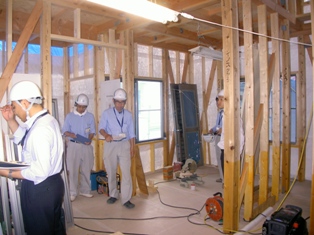

27. 2012年07月12日

イノス検査

イノス検査

本日、イノスの検査を行いました。
工事監理がしっかり出来ているか、施行方法が正しいかなどをチェックされます。

28. 2012年07月14日
金属製建具工事

金属製建具工事

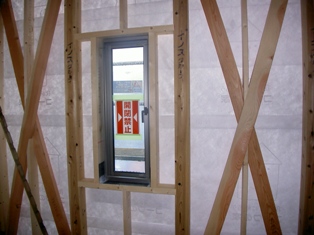

サッシの取付を行っています。
サッシの下には、水切りシートというものを取付て防水対策を施してあります。

29. 2012年07月17日
木工事

木工事

外部の軒下地に取り掛かりました。
この後、ボードの取り付けになります。

30. 2012年07月18日

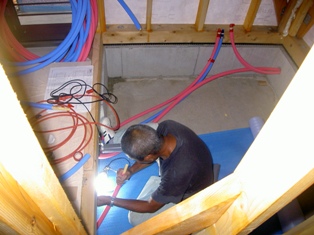

給排水衛生設備工事

給排水衛生設備工事

設備機器の配管工事を行っています。
赤い管はお湯で、青い管が水を通す用に区別して分かりやすくなっています。

31. 2012年07月19日
木工事

木工事

軒天の通気見切と、ボードが貼り終わりました。
ちょっと見にくいかもしれませんが写真の右端に取り付けてあるものが通気見切です。

32. 2012年07月23日
防水工事

防水工事

バルコニーの防水工事を行いました。
FRP防水で、全部で3工程を行い完了します。

33. 2012年07月25日
電気工事

電気工事

1階部分の配線工事に取り掛かりました。
照明、コンセント、スイッチ等の場所に線を通していきます。

34. 2012年07月26日
木工事

木工事

浴室のボードが貼り終わりました。
浴室部分は、耐水の石膏ボードを使います。
この後基礎部分には、断熱材を貼ります。

35. 2012年07月27日

断熱工事

断熱工事

外部に接する2階床部分の下の断熱材を施行しました。

36. 2012年08月01日
木工事

木工事

1階のフロアを貼り始めました。
色は、ハードメイプルです。
施工後は、傷等付かないようにしっかりと養生します!

37. 2012年08月03日
木工事

木工事

フロアの養生を行っています。
写真は、テープで固定しているとこです。
間にはクッション材も入っています。
すなわち、2層でなっています。

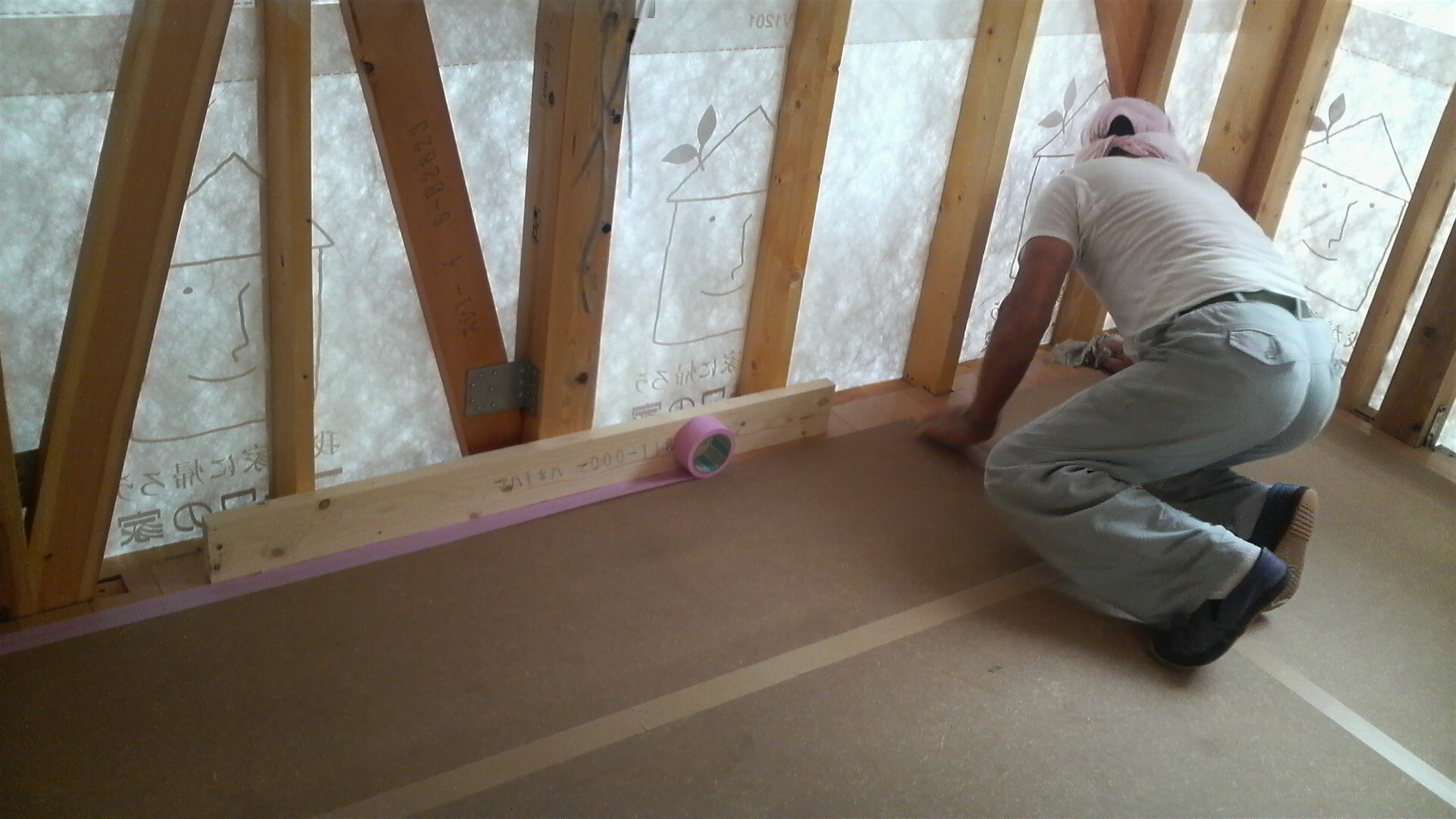

38. 2012年08月04日
木工事

木工事

2階のフロアを貼っています。
色は、EIDAIのハードメイプルです。

39. 2012年08月07日
断熱工事

断熱工事

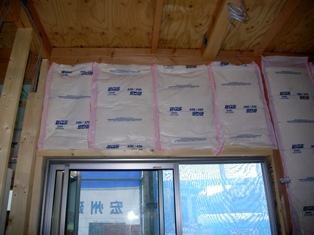

断熱材の施行に取り掛かりました。
外壁の断熱材は、グラスウール105mmを使用しています。

40. 2012年08月09日
外装工事

外装工事

外部の土台水切りを施行しています。
水切りの裏には、通気用の穴が加工されています。

41. 2012年08月10日
外装工事

外装工事

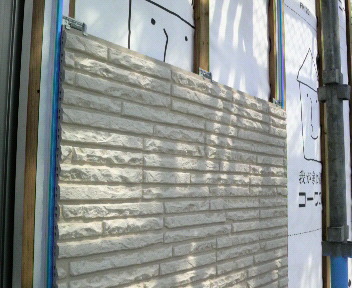

水切りの施行が完了し、
外部のボード貼りに取り掛かりました。
ちなみに、光セラという素材で、光で汚れを分解しキレイにしてくれます。

42. 2012年08月18日
木工事

木工事

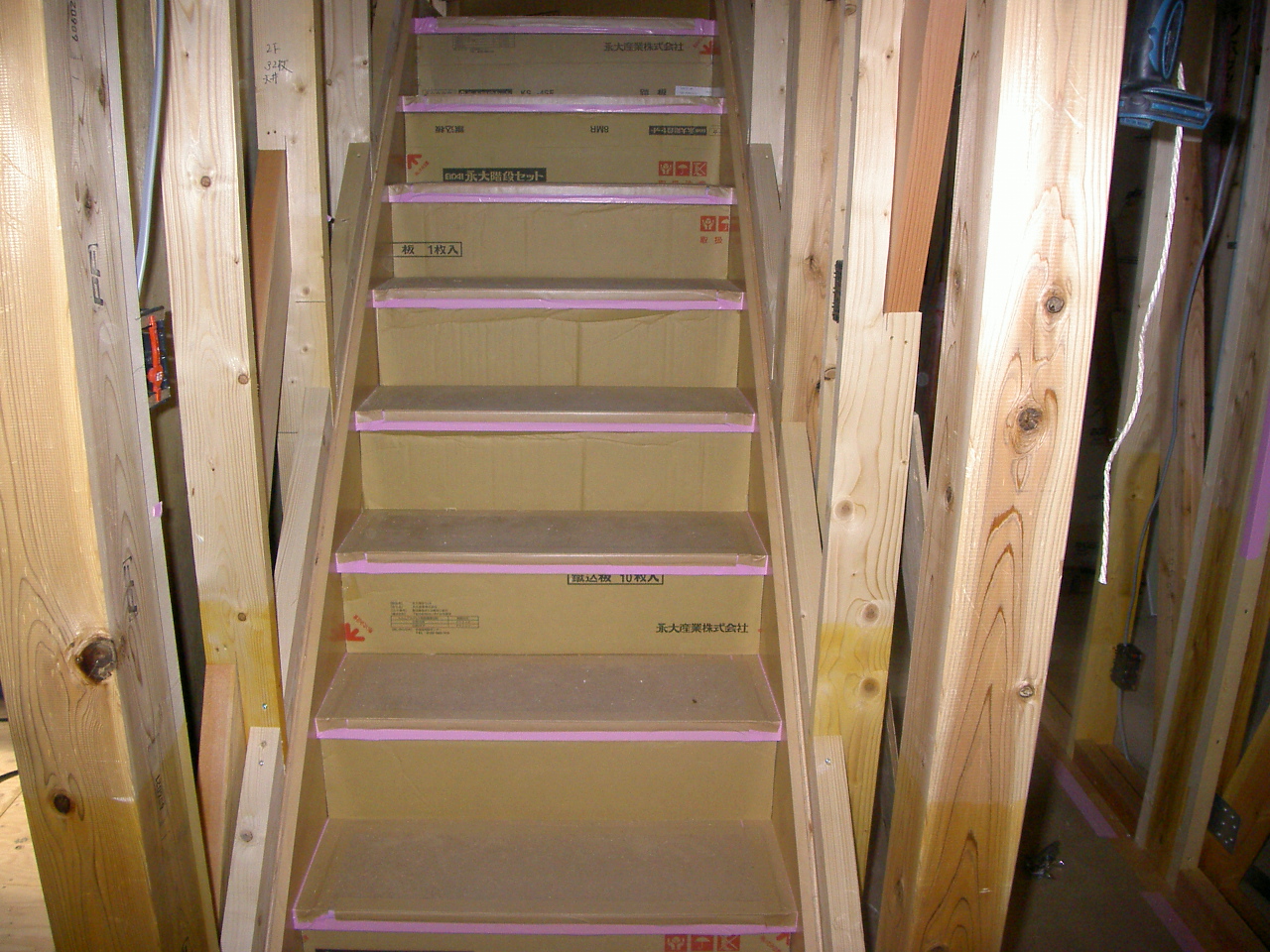

階段の施行が完了しました。
段板等、しっかりと養生してあります。
これで、多少のことでは傷が付きません!

43. 2012年08月20日
外装工事

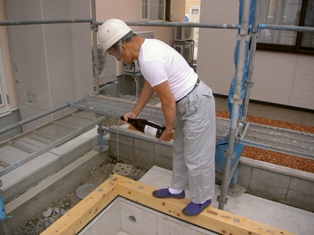

外装工事

外壁の、コーキングを行っています。
ボード間を埋めていきます。
隙間が出来ないようしっかりと充填していきます。
現地では、M様と外構のお打合せも行いました。

44. 2012年08月22日
板金工事

板金工事

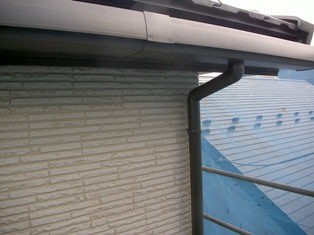

雨樋の取付を行いました。
これで、雨が降ってきても安心です。

45. 2012年08月24日
木工事

木工事

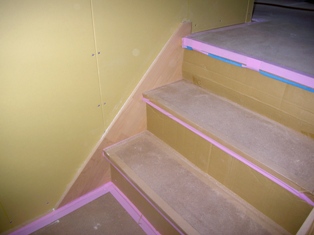

階段の施行が完了し、しっかりと養生してあります。
傷が付きやすい所でもあるので、すぐに養生します。

46. 2012年08月28日
仮設工事

仮設工事

外部足場の解体を行いました。

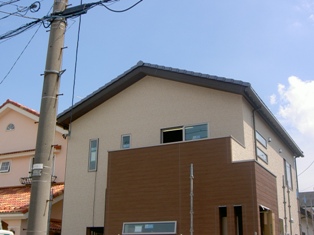

これで建物の外観がはっきりと分かります。
外壁は2色で玄関部分の壁は、アクセントで木目調のものを使用しています。

47. 2012年09月04日
木工事

木工事

2階部分の巾木の取り付けを行っています。
入隅、出隅部分では、端を斜めにカットして、
ピッタリ合うようにしてあります。

48. 2012年09月08日
木工事

木工事

1階部分の天井を仕上げています。
天井が仕上がってくると、部屋の大きさがはっきりと分かってきます。

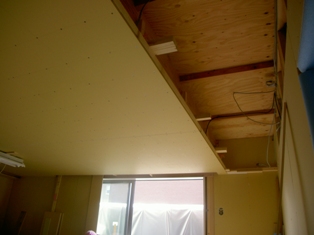

49. 2012年09月10日
住宅設備工事

住宅設備工事

キッチンの取り付けを行いました。
写真は、キッチンパネルを施行しています。
作業は、1日で完了します。

50. 2012年09月13日
木工事

木工事

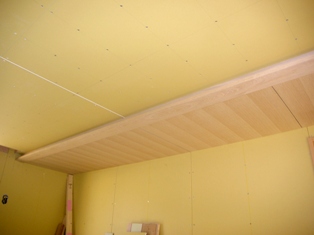

リビングの天井フカシ部分が完成しました。
ナラの突板張りで、キレイに仕上がっています。

51. 2012年09月15日
塗装工事

塗装工事

内部の塗装をしています。
階段の笠木や、写真の天井部等の色を塗っていきます。
ちなみに、建具に色を合わせてあります。

52. 2012年09月18日
内装工事

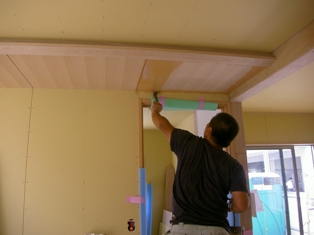

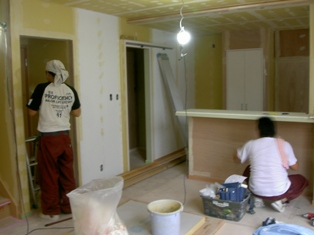

内装工事

内装工事に取り掛かっています。
パテを塗って、ビスの穴や、小さな隙間等を埋めて、
平らにしています。

53. 2012年09月19日
左官工事

左官工事

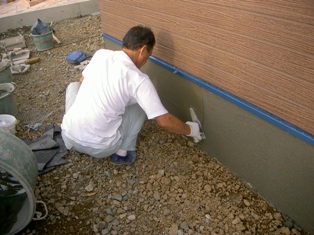

外部の巾木を施行しています。
当社は、モルタルのくし引き仕上げです。

54. 2012年09月21日
内装工事

内装工事

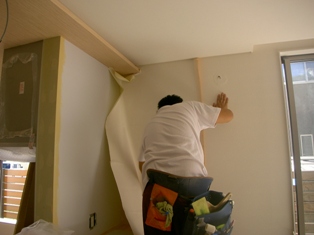

2階天井部分のクロスが貼り終わりました。
写真部分の天井は、段差を付けてクロスの貼りわけをしています。

55. 2012年09月24日
内装工事

内装工事

1階部分のクロス貼りをしています。
今日で、クロス作業は完了しました。

56. 2012年09月26日
内観

内観

クロスが貼り終わり、クリーニングを行いました。
養生材が取れると、部屋が広く感じられます。

57. 2012年10月03日
お引渡し

お引渡し

本日、M様のお引渡しを行いました。
鍵のお渡しや、住宅設備の取扱説明を行いました。
これからも、末永いお付合い頂けますようお願いします。

58. 2012年10月04日
竣工

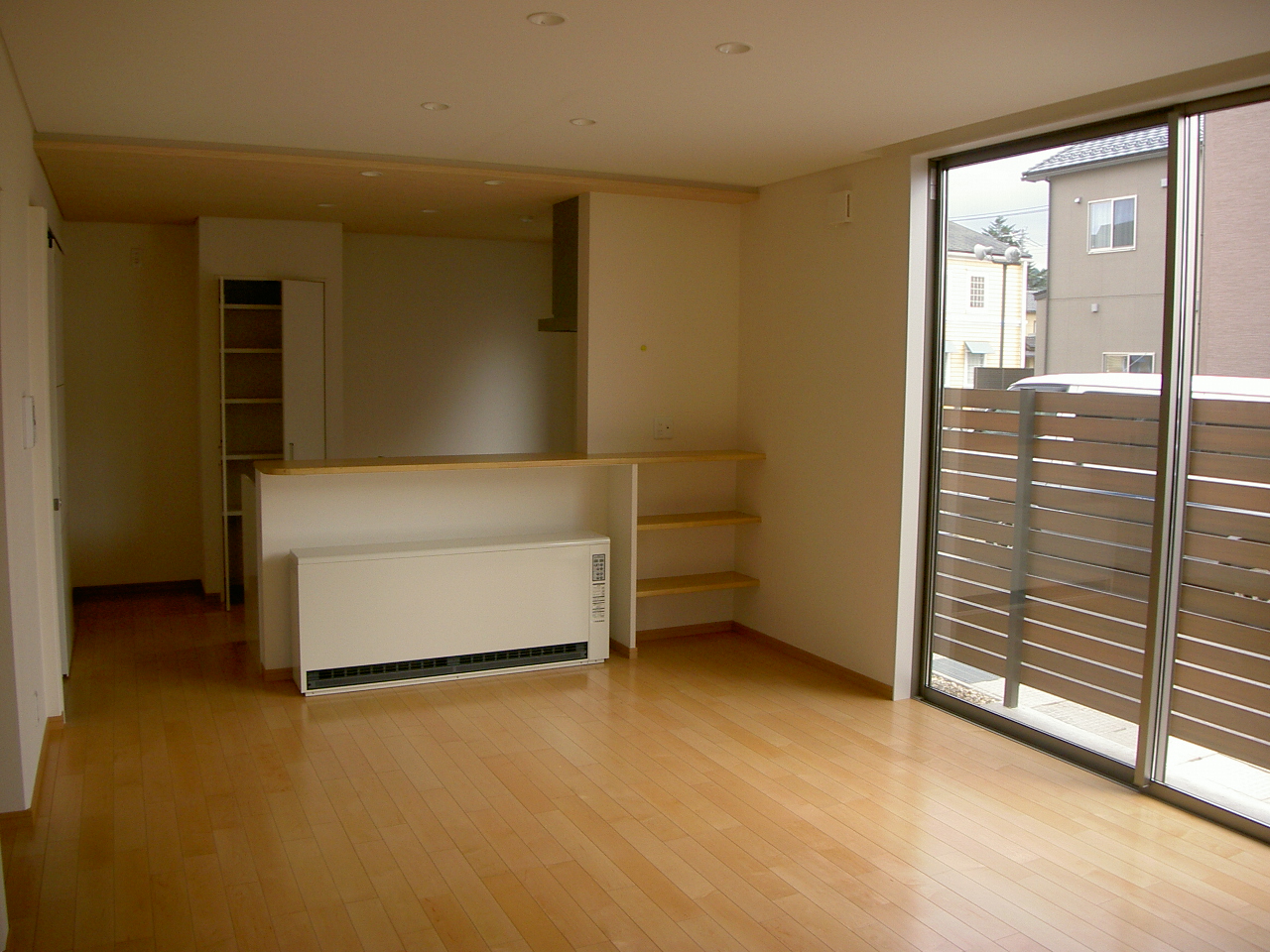

竣工

リビングです。
大きな窓から、光が射し込んでいます。
すごく日当たりのいい空間になってます。

59. 2012年10月04日
竣工

竣工

畳コーナーです。
リビングと繋がっていて仕切りは無く開放的になっています。
窓には、プリーツスクリーンが取り付けられています。

60. 2012年10月04日
竣工

竣工

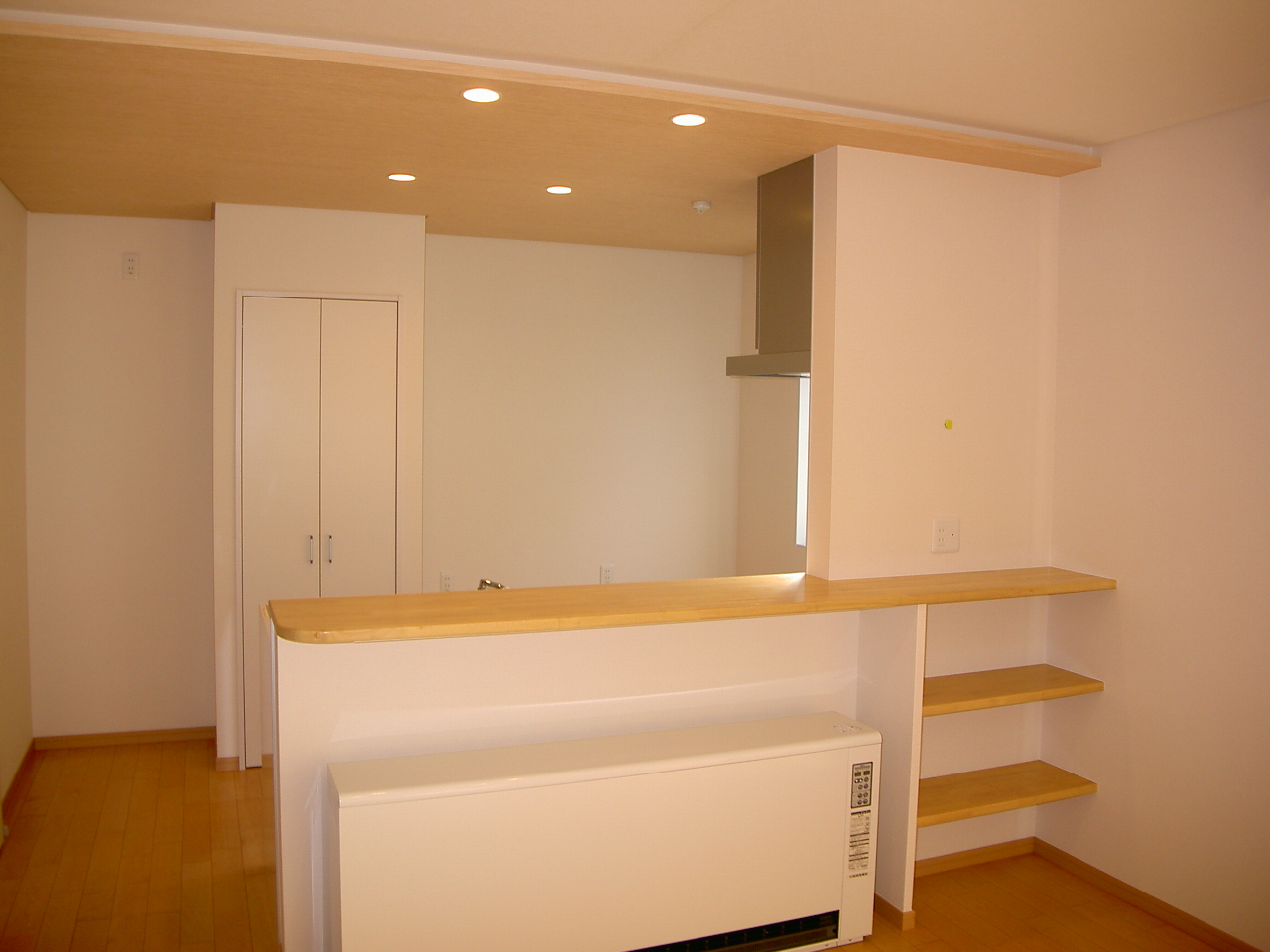

ダイニングです。
キッチンカウンター部分の壁面はマグネットが着く様になっています。
カウンターしたは、蓄熱暖房機がありその横に、物を置けるスペースもあります。

61. 2012年10月04日
竣工

竣工

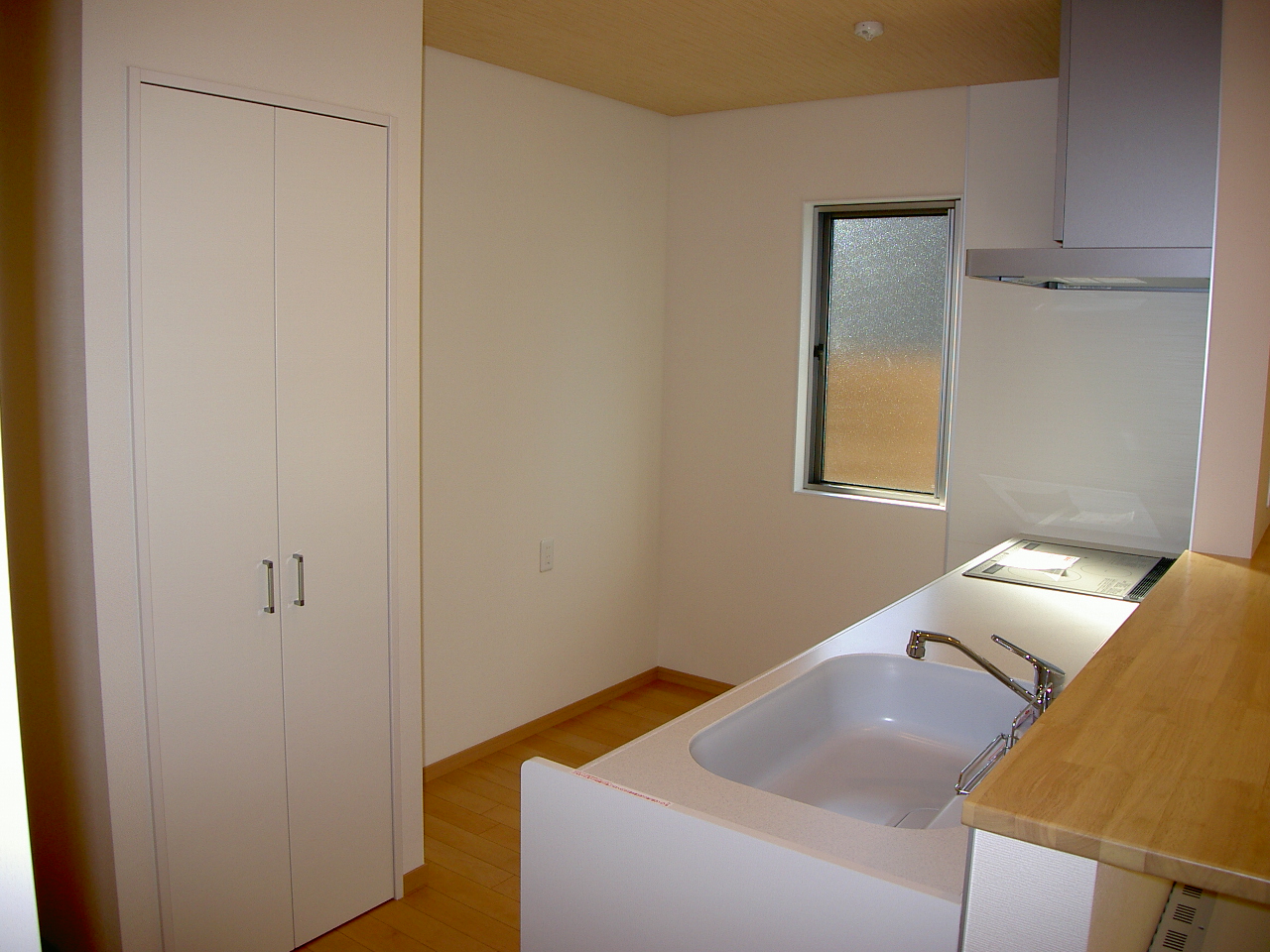

キッチンです。
後には物入れがあり、可動棚5段の仕様になっています。

62. 2012年10月04日
竣工

竣工

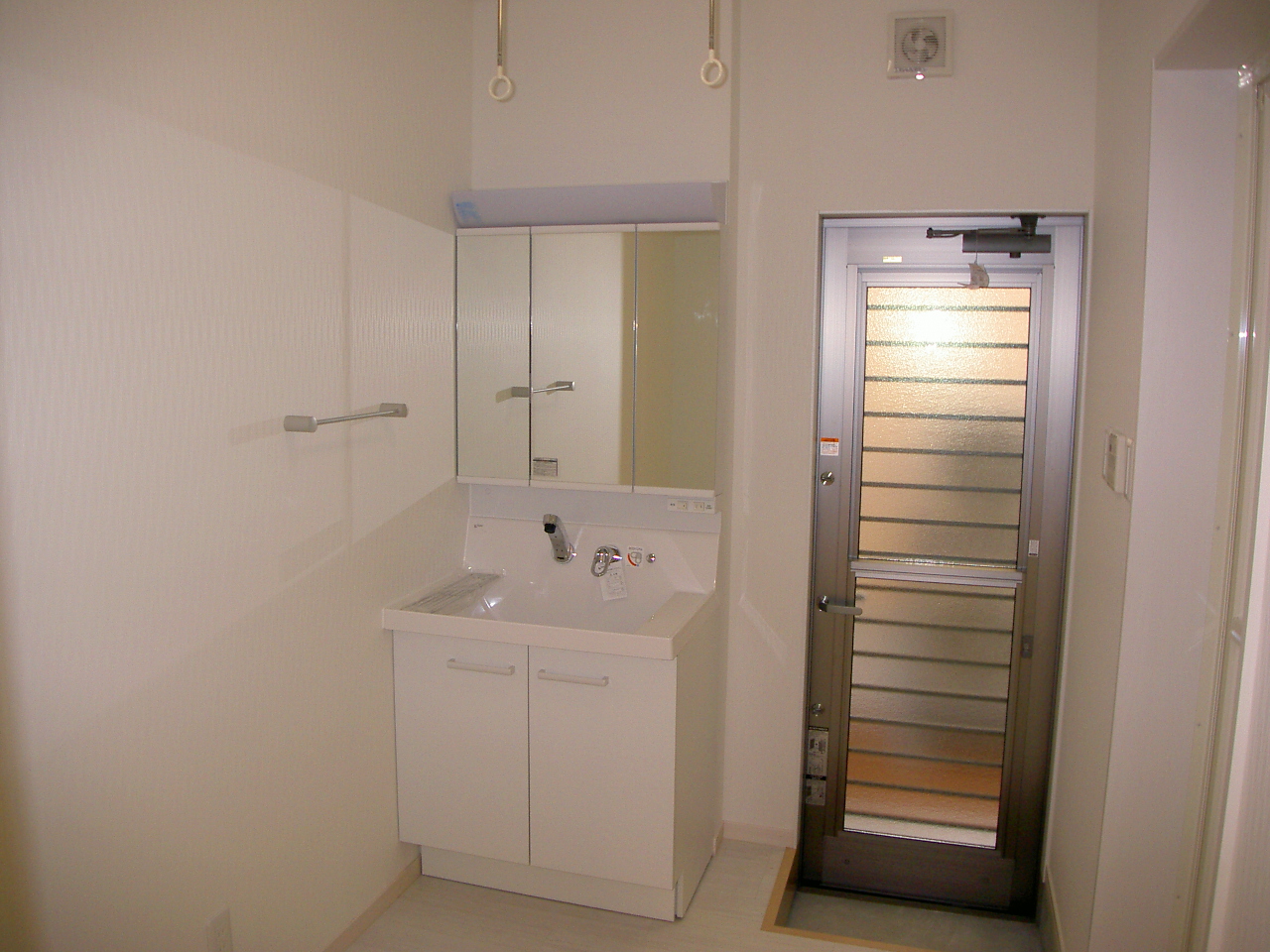

洗面脱衣室です。
洗面化粧台の下部には、引き出し式でけこみ収納が付いてます。
右側には、勝手口があります。

63. 2012年10月04日
竣工

竣工

洗面脱衣室その2。
洗濯機置き場の上に可動棚があります。
洗剤等置いたり、色々な用途に使えます。

64. 2012年10月04日
竣工

竣工

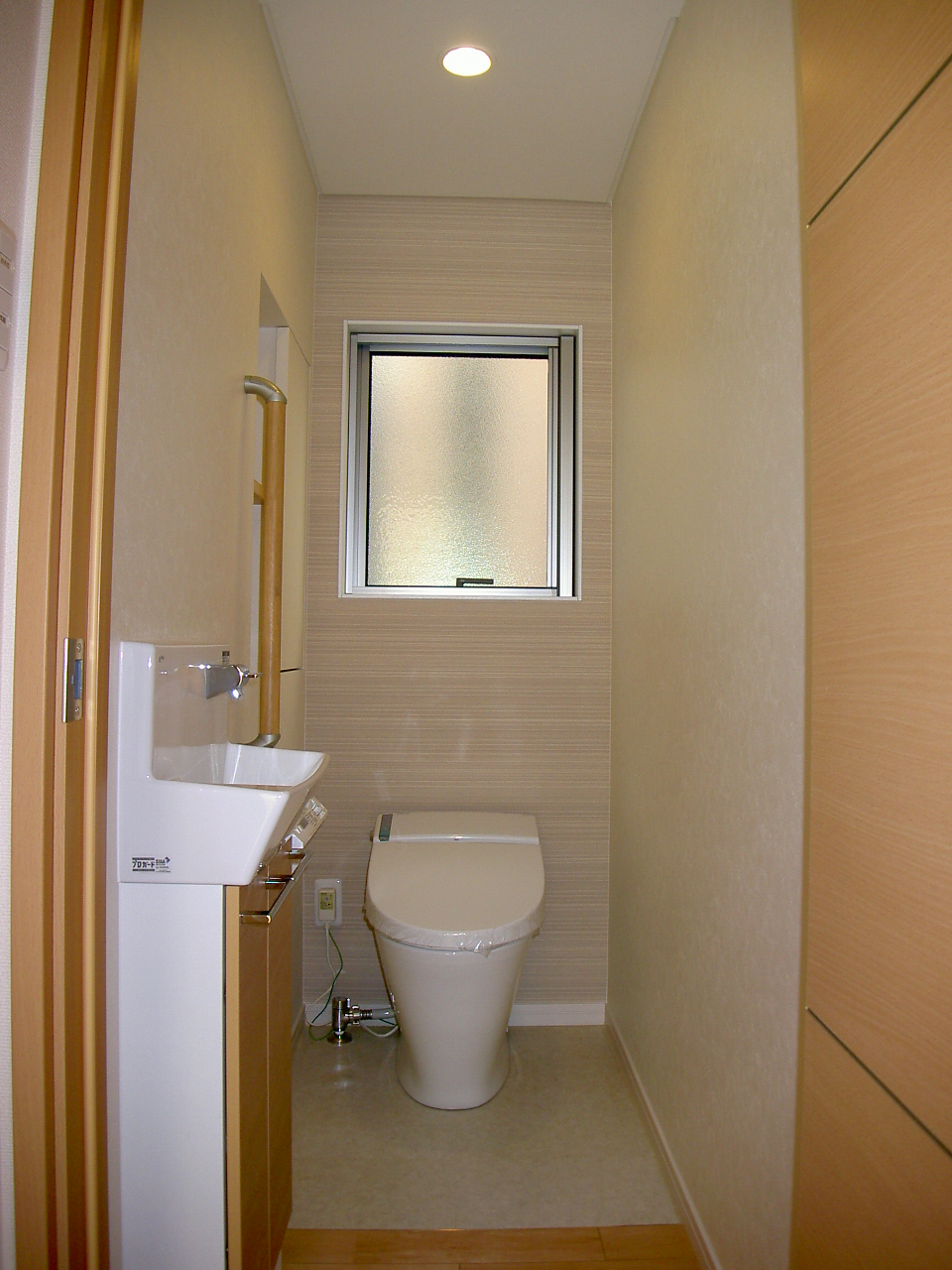

1階のトイレです。
奥の壁のクロスの模様を替えてアクセントをつけています。
左側には、棚とクロス戸の収納があります。

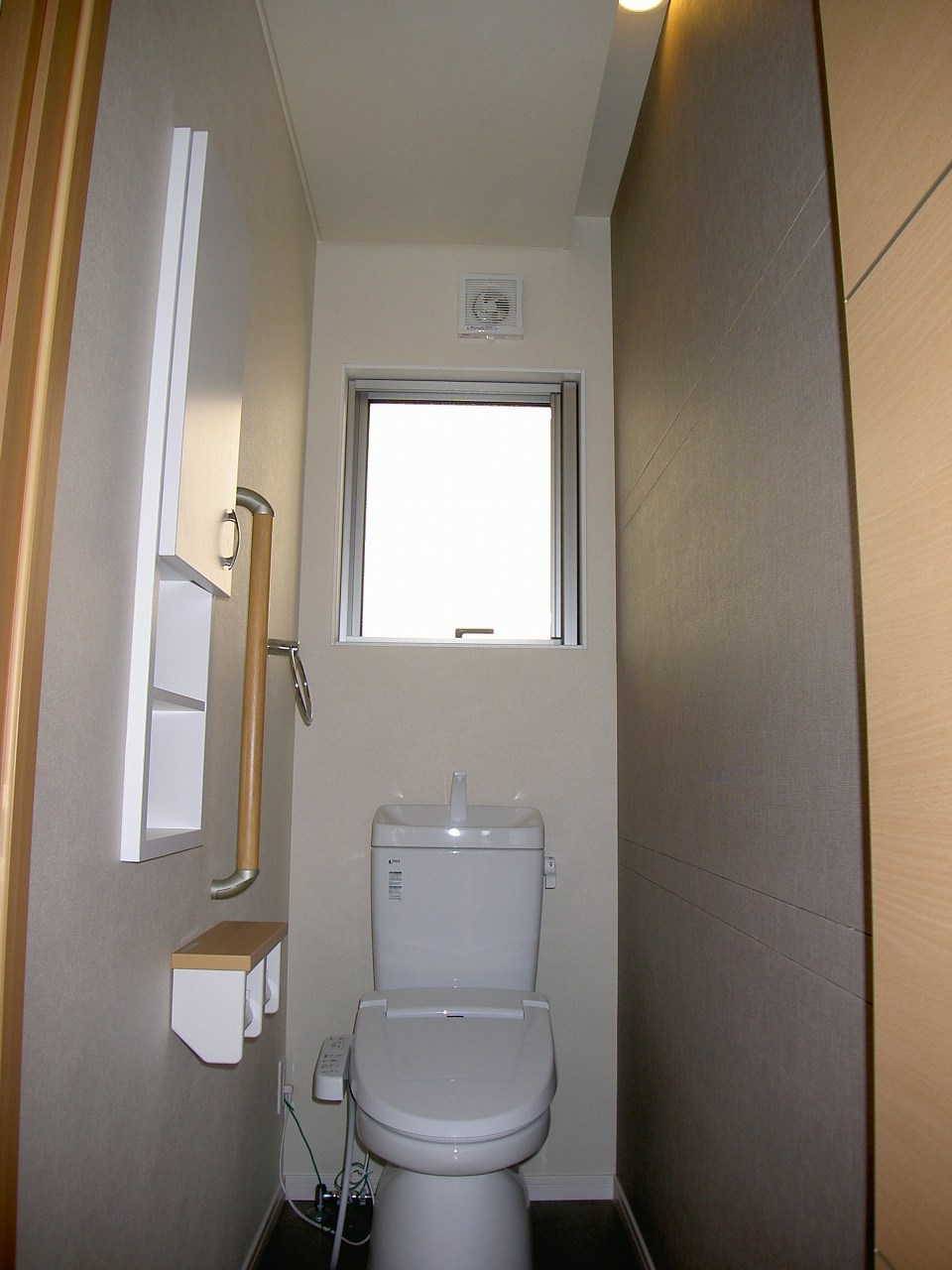

65. 2012年10月04日
竣工

竣工

2階のトイレです。
右の壁面は写真では分かりづらいかもしれませんが、
目地を付けてあります。

66. 2012年10月04日
竣工

竣工

洋室です。
クローゼットの横には、可動棚5段があり収納スペースを設けてあります。

67. 2012年10月04日
竣工

竣工

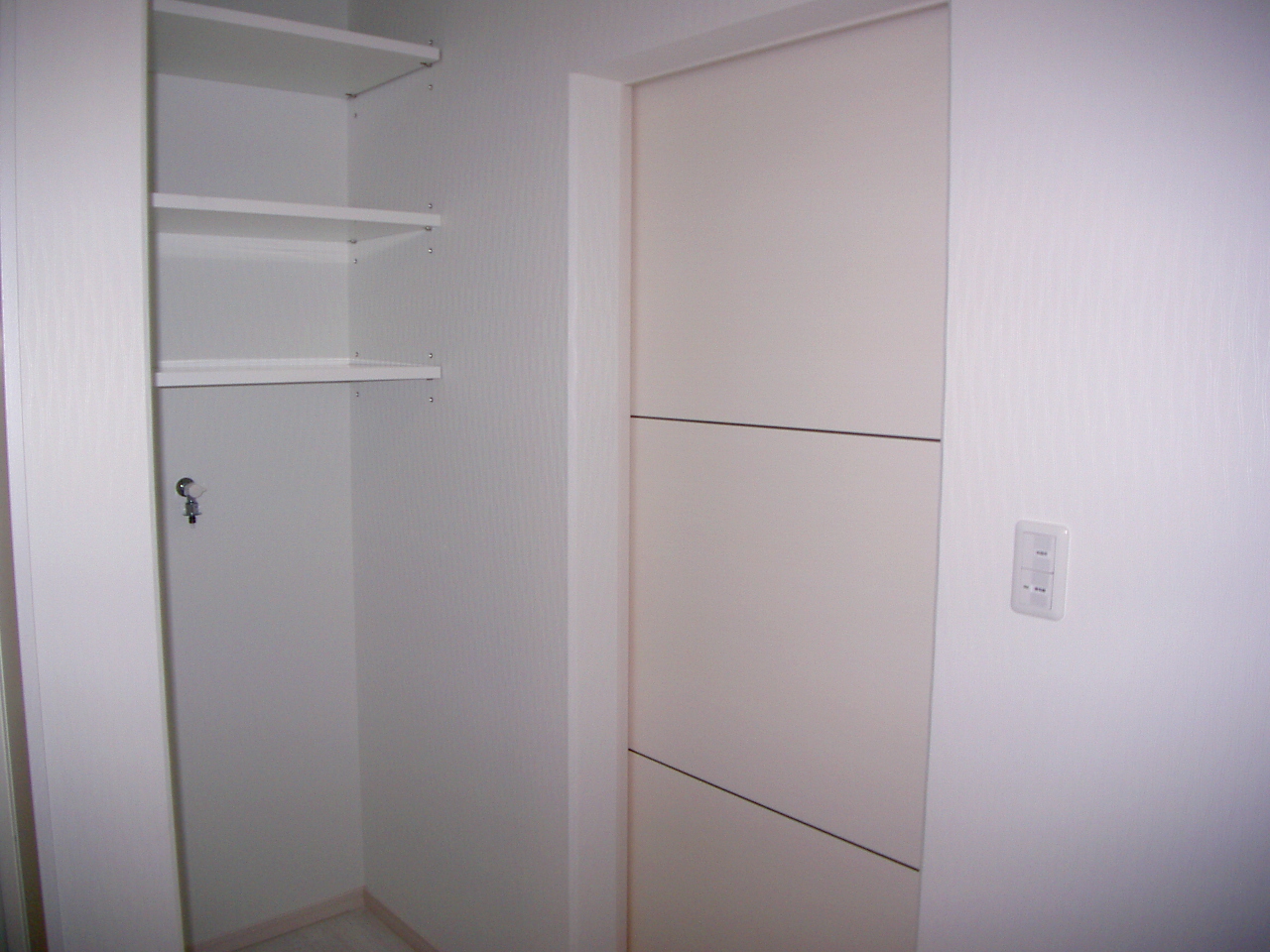

ウォークインクローゼットです。
右側には、中段、枕棚。左側には、枕棚とパイプハンガーが備えられています。

68. 2012年10月04日
竣工

竣工

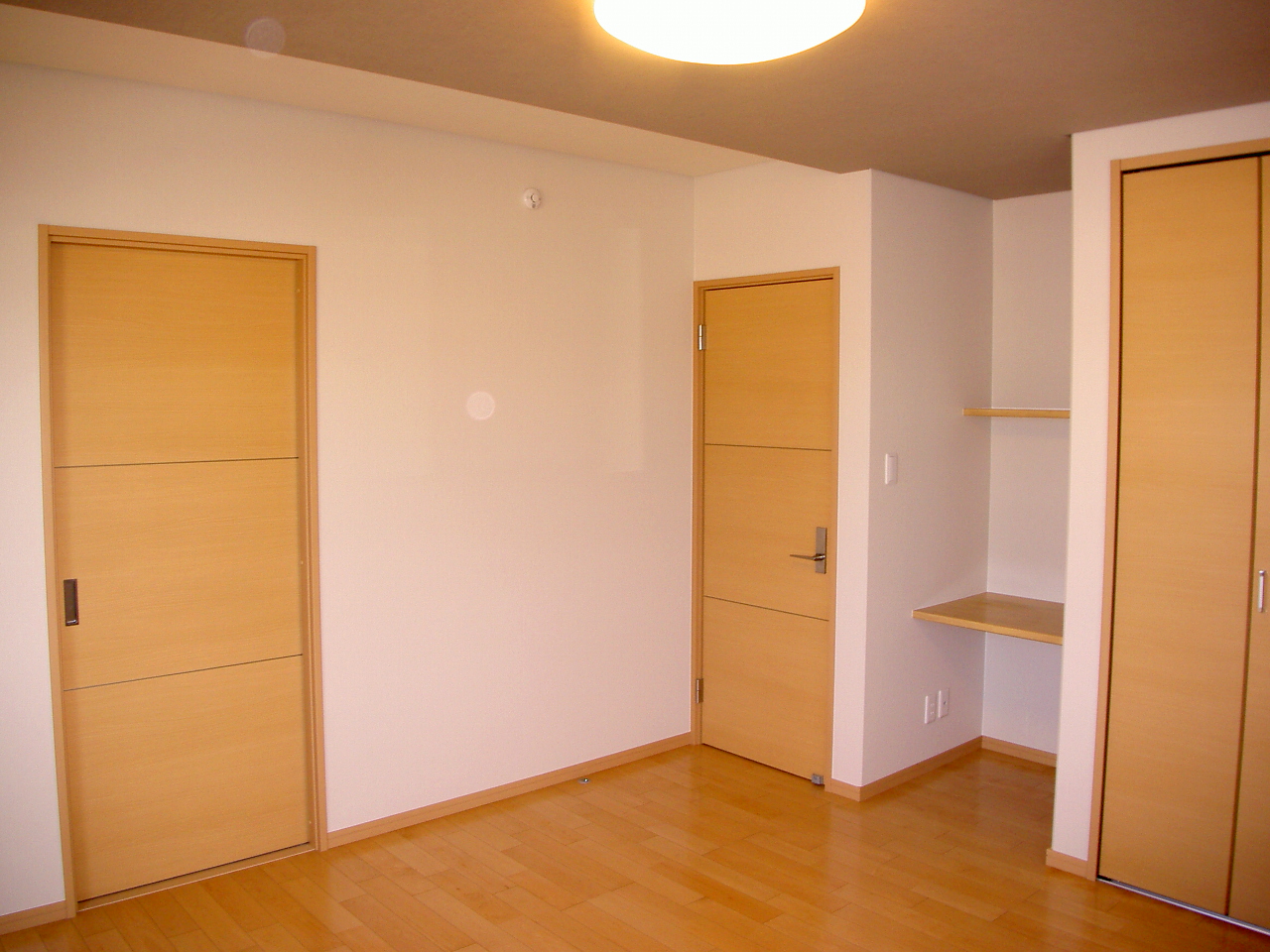

主寝室です。
天井は、段差を付けそこをクロスの貼り分けをしています。
クローゼットの横には、カウンターがあって作業したりもできます。

69. 2012年10月04日
竣工

竣工

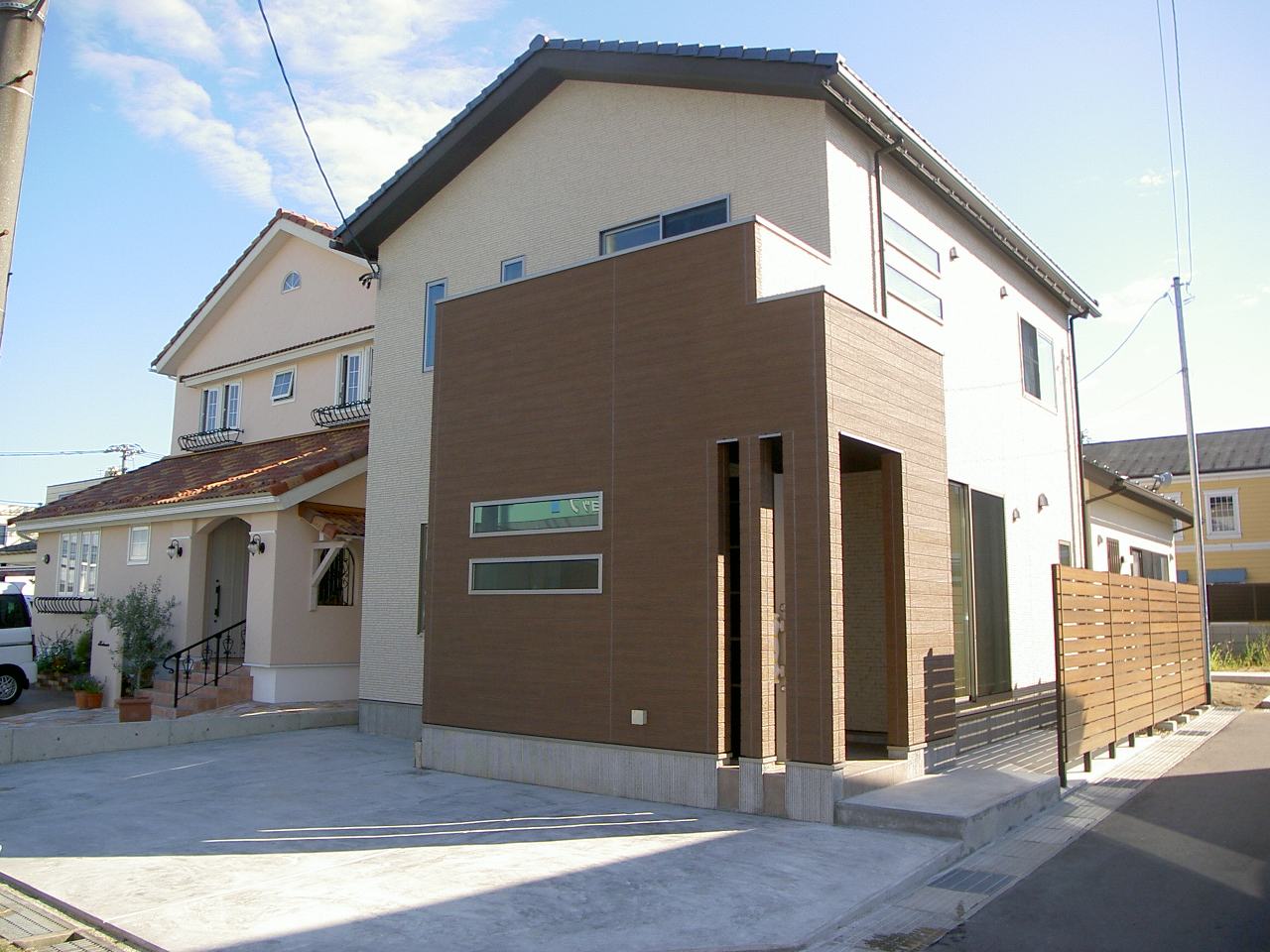

M様邸の完成です。
外壁は光セラを使用し、光で汚れを分解してキレイにする性能があります。境界の後ろにはBフェンスを設置し外部の視線を遮っています。
