まちなかの伝統と現代的スタイルの融和

金沢市瓢箪町 W様邸新築工事

地域別に見る|金沢市

物件データ

延べ床面積106.81㎡(32.31坪)
施行面積111.78㎡(33.80坪)
営業担当者宮崎
現場担当
お客様のこだわり仕様1.掘こたつを施し、収納も充実したリビング
2.開放感あふれる、12畳のファミリールーム
3.僕の隠れ家!ロフト付き子供部屋
4.塗壁と畳がやすらぎを感じさせる主寝室
5.サッカーで汚れて帰っても安心!水廻り動線

建築中レポート

1. 2013年04月06日
地鎮祭

地鎮祭

建築吉日の日に、
地鎮祭を、執り行いました。
天気予報では、風が強くなるという
ことで、心配でした。
しかし、式典中は、風もなく、
雨も降らずに、終わることがで、
良かったです。

2. 2013年06月04日
地盤改良工事

地盤改良工事

地盤改良が完了しました。
改良は、鋼管杭で行っています。

3. 2013年06月11日
基礎工事

基礎工事

建物の中心部に、地鎮祭のときにお預かりした、
鎮め物を埋めました。

4. 2013年06月12日
基礎工事

基礎工事

捨てコンを打つための、型枠を組みました。
この後、コンクリートを流し込みます。

5. 2013年06月15日
基礎工事

基礎工事

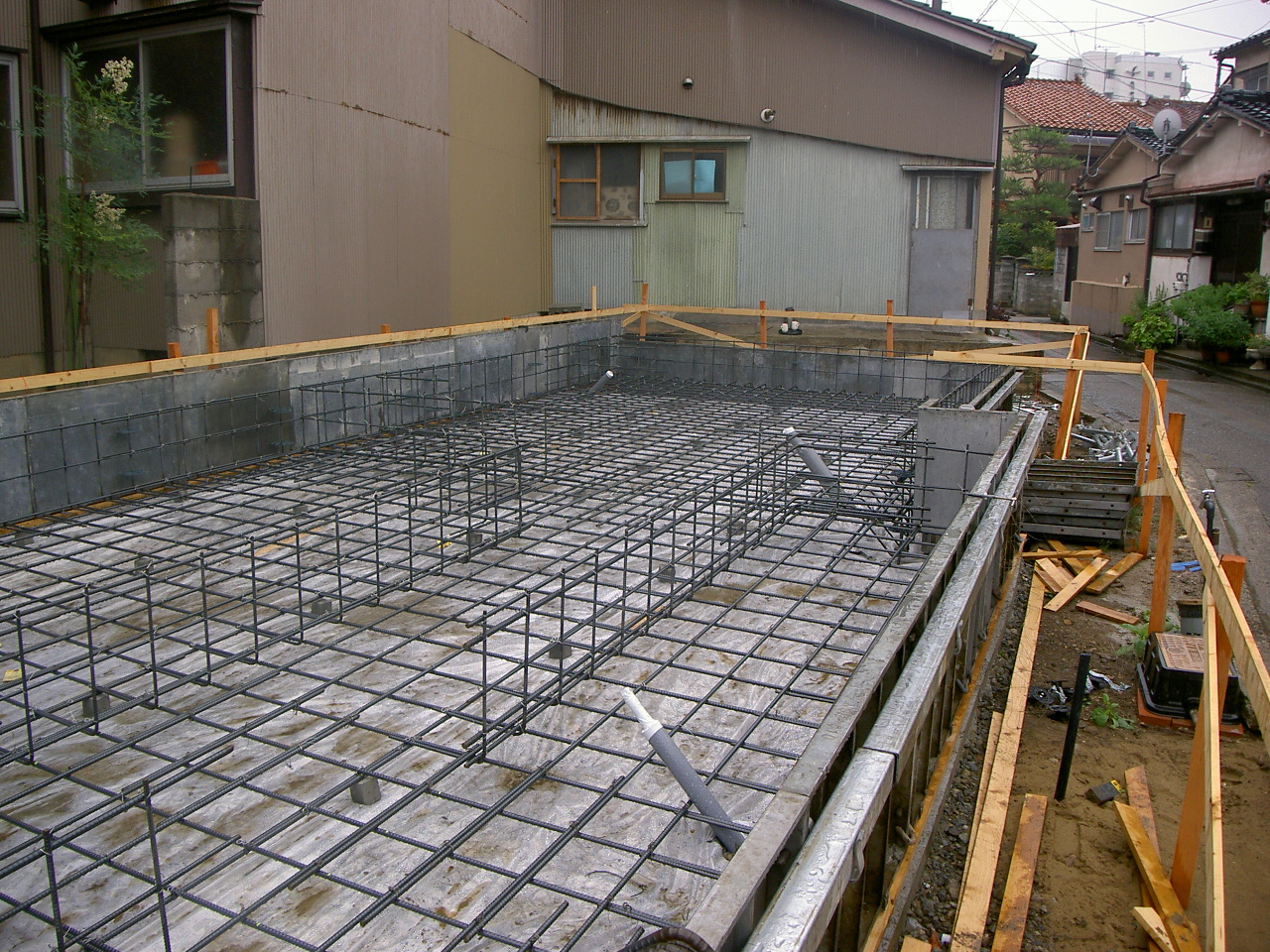

基礎の外周の型枠が組み終わり、
鉄筋を組んでいます。

6. 2013年06月17日
基礎工事

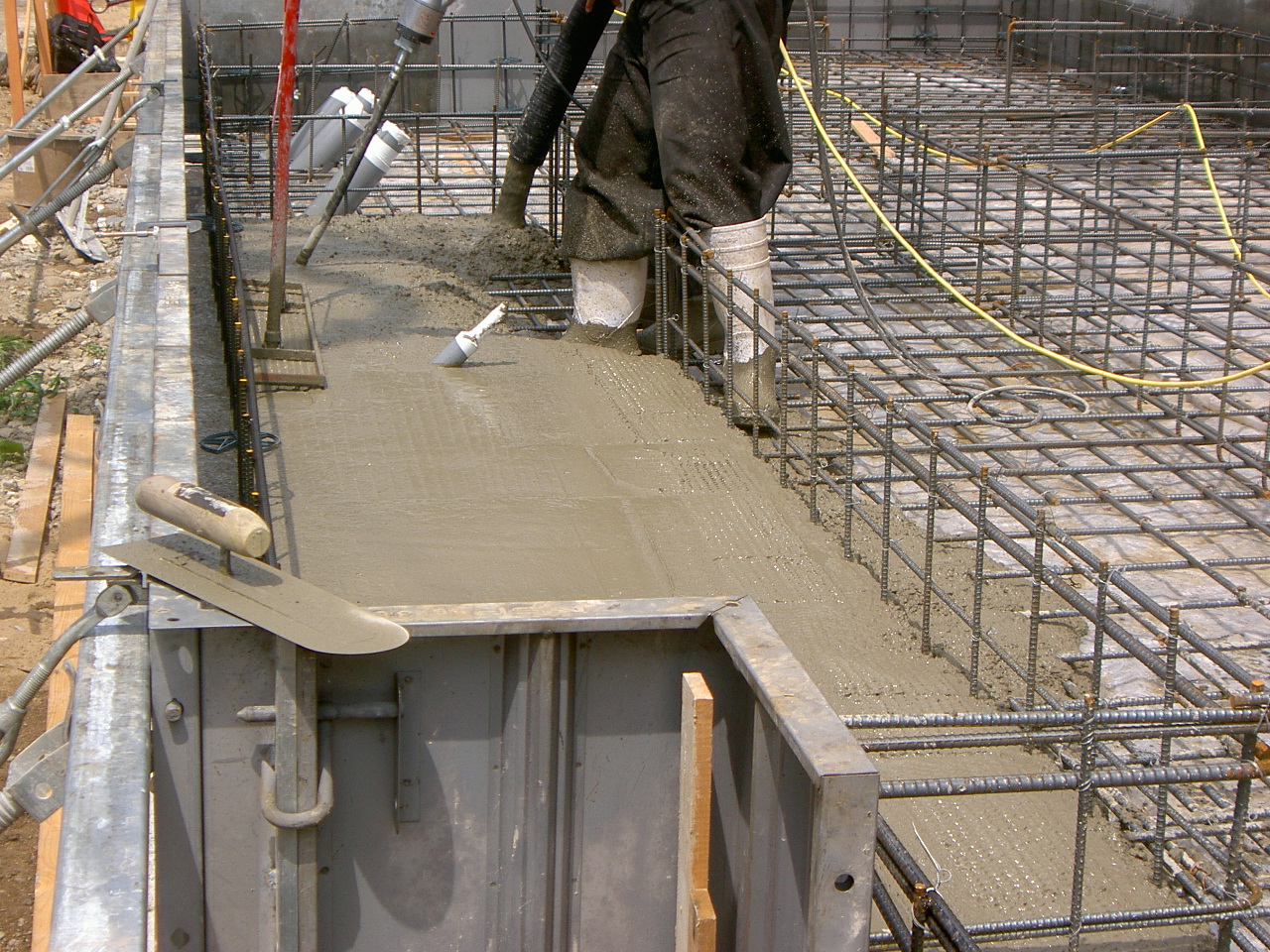

基礎工事

配筋検査を行い、鉄筋が正しく配置されているかを確認した後に、コンクリートの打設を行いました。

7. 2013年06月19日
基礎工事

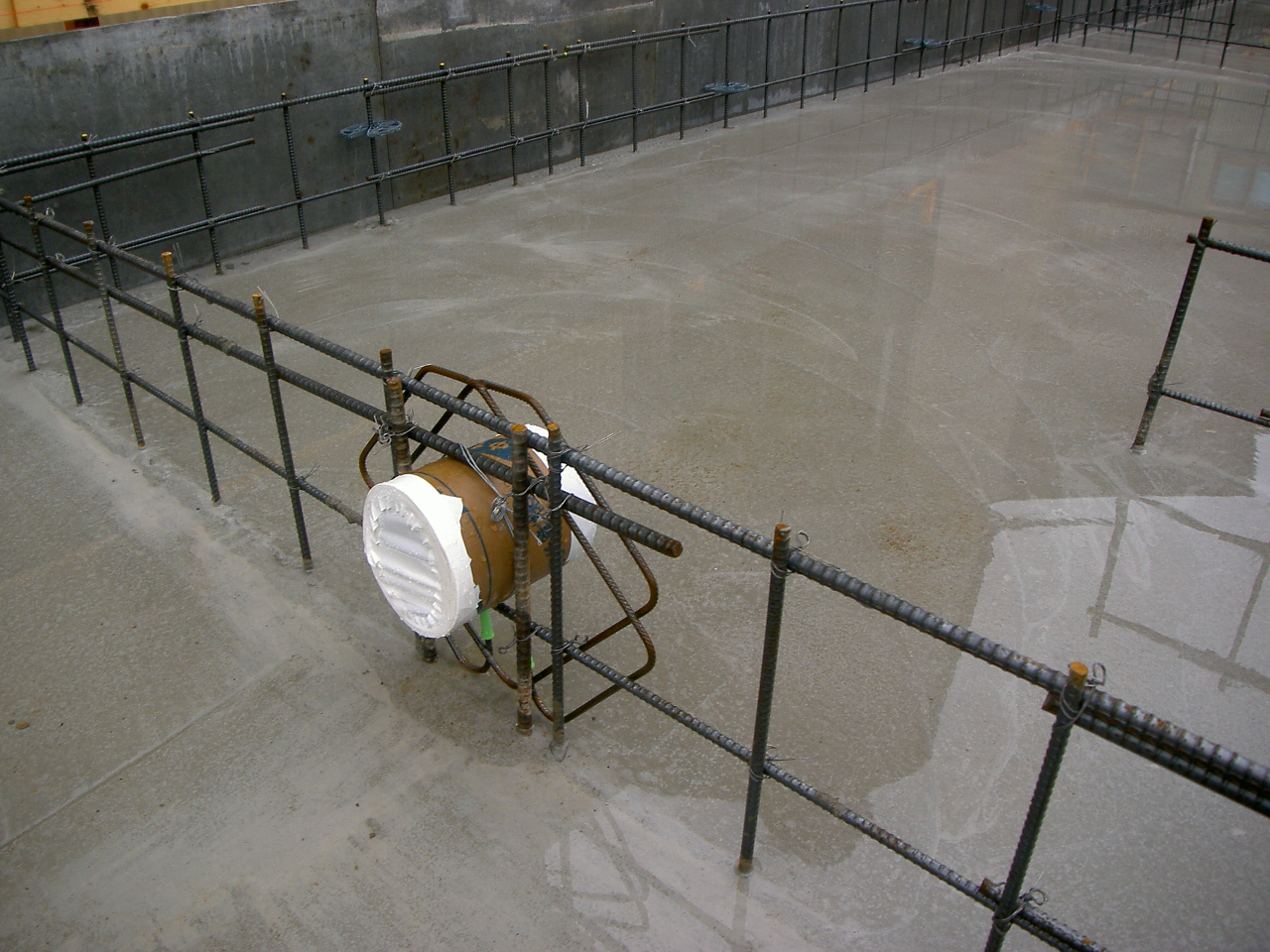

基礎工事

基礎の設備用配管を入れました。
立上りの打設後に、この穴から給水管等を通すためのものです。

8. 2013年06月21日
基礎工事

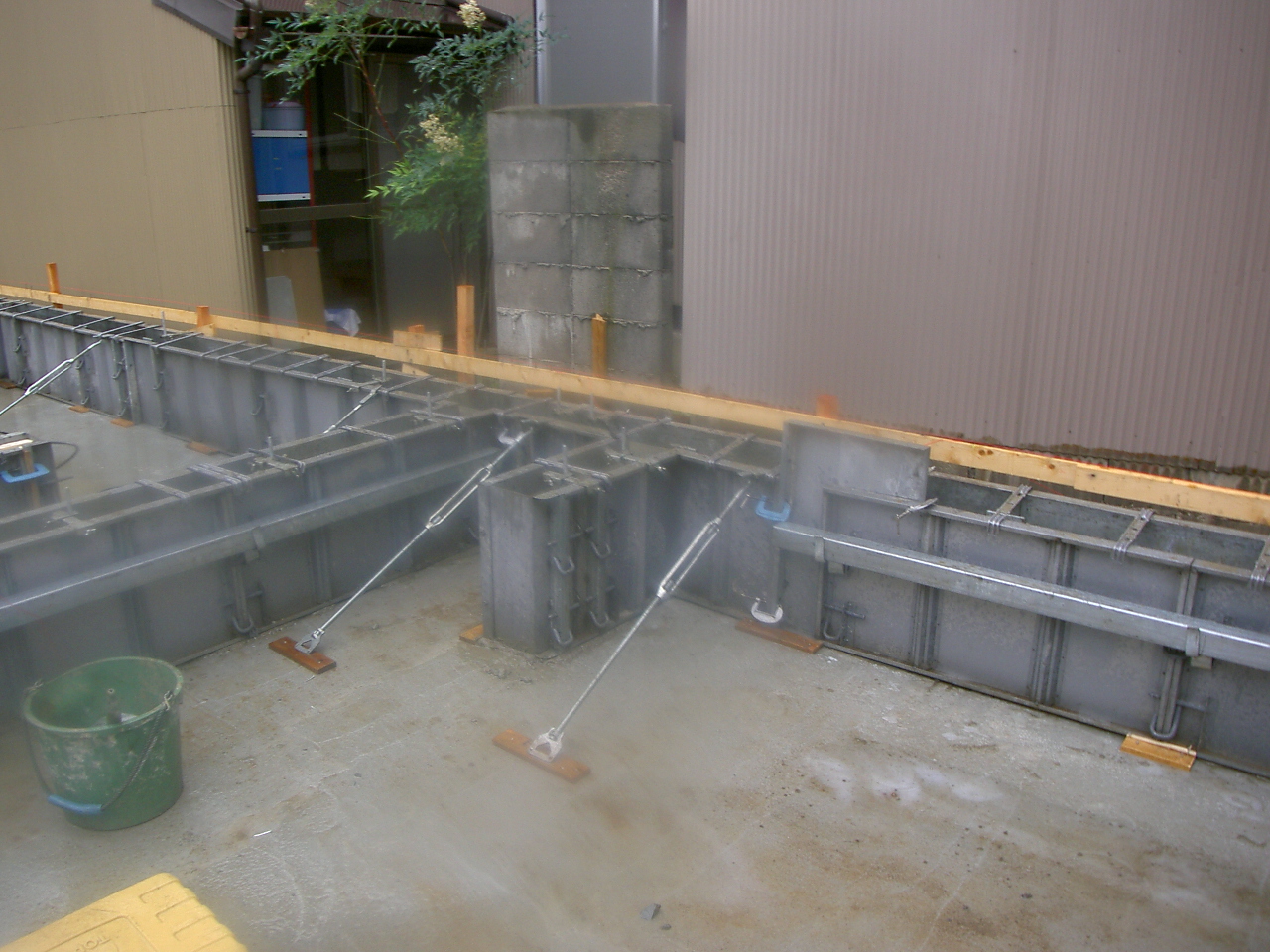

基礎工事

基礎の立上り枠を組み、打設を行いました。
事前に、アンカーボルト等をセットしています。

9. 2013年06月25日
基礎工事

基礎工事

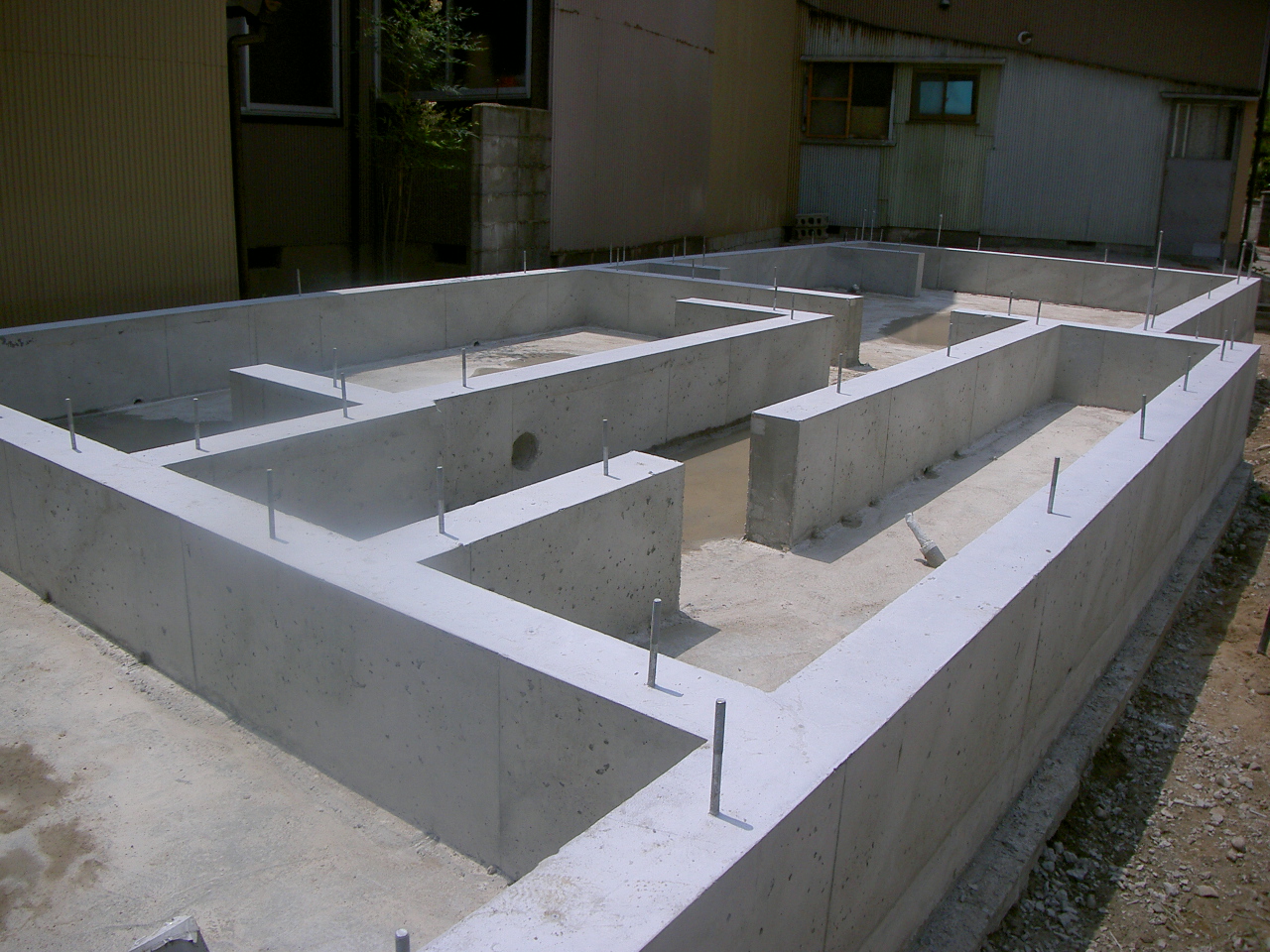

基礎の型枠を解体しました。
これで基礎工事は完了です。
この上に、パッキン、土台を伏せて行きます。

10. 2013年06月27日
木工事

木工事

土台伏せを行っています。
土台がオレンジ色になっているのは、防蟻処理を施したからです。

11. 2013年06月28日
木工事

木工事

1階部分の合板を張っています。
当社は24mm厚を使用しています。

12. 2013年06月29日
仮設工事

仮設工事

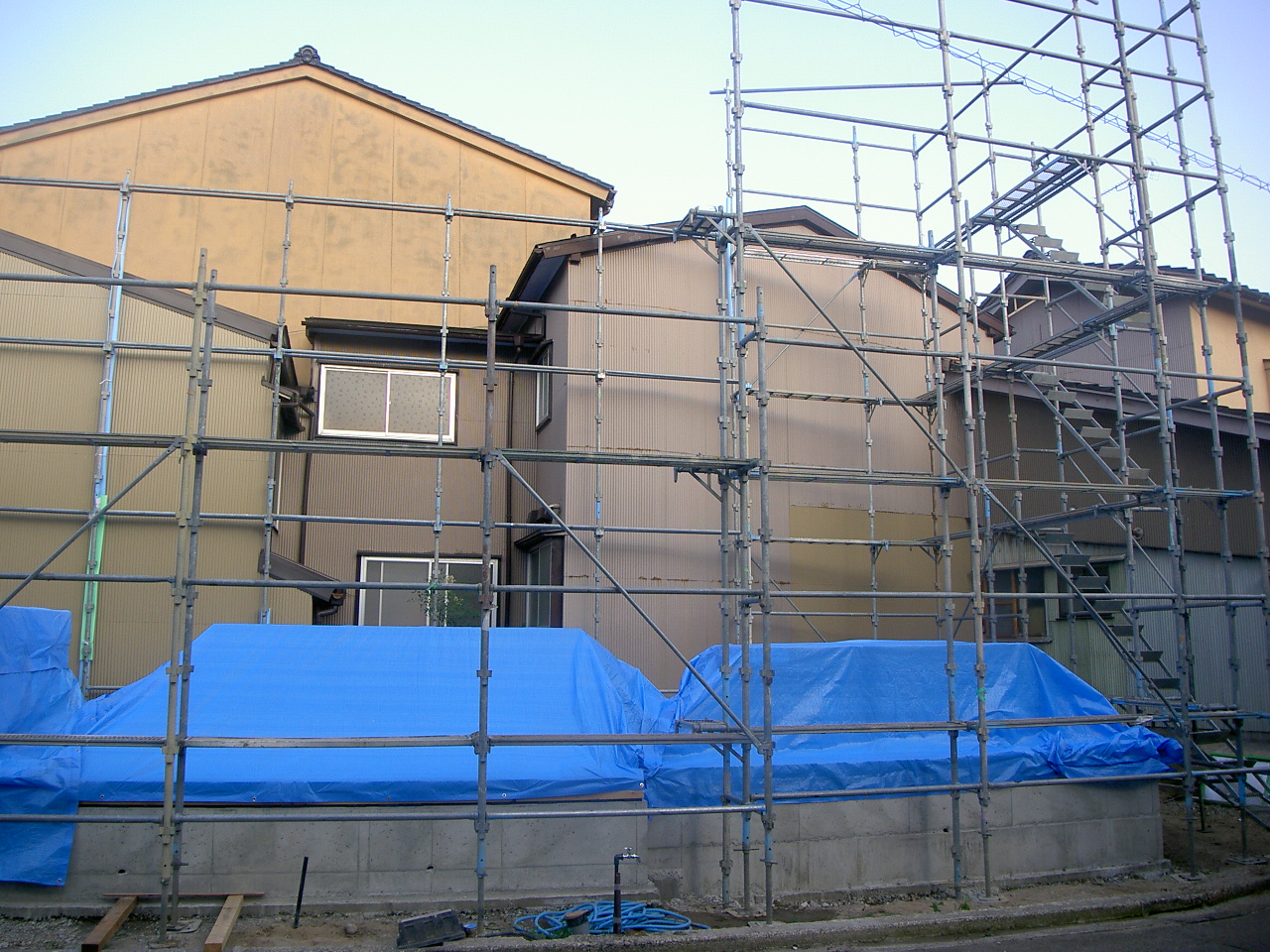

上棟に向けて、先行足場を組みました。
構造材もブルーシートでしっかり養生してあります。

13. 2013年07月01日
上棟

上棟

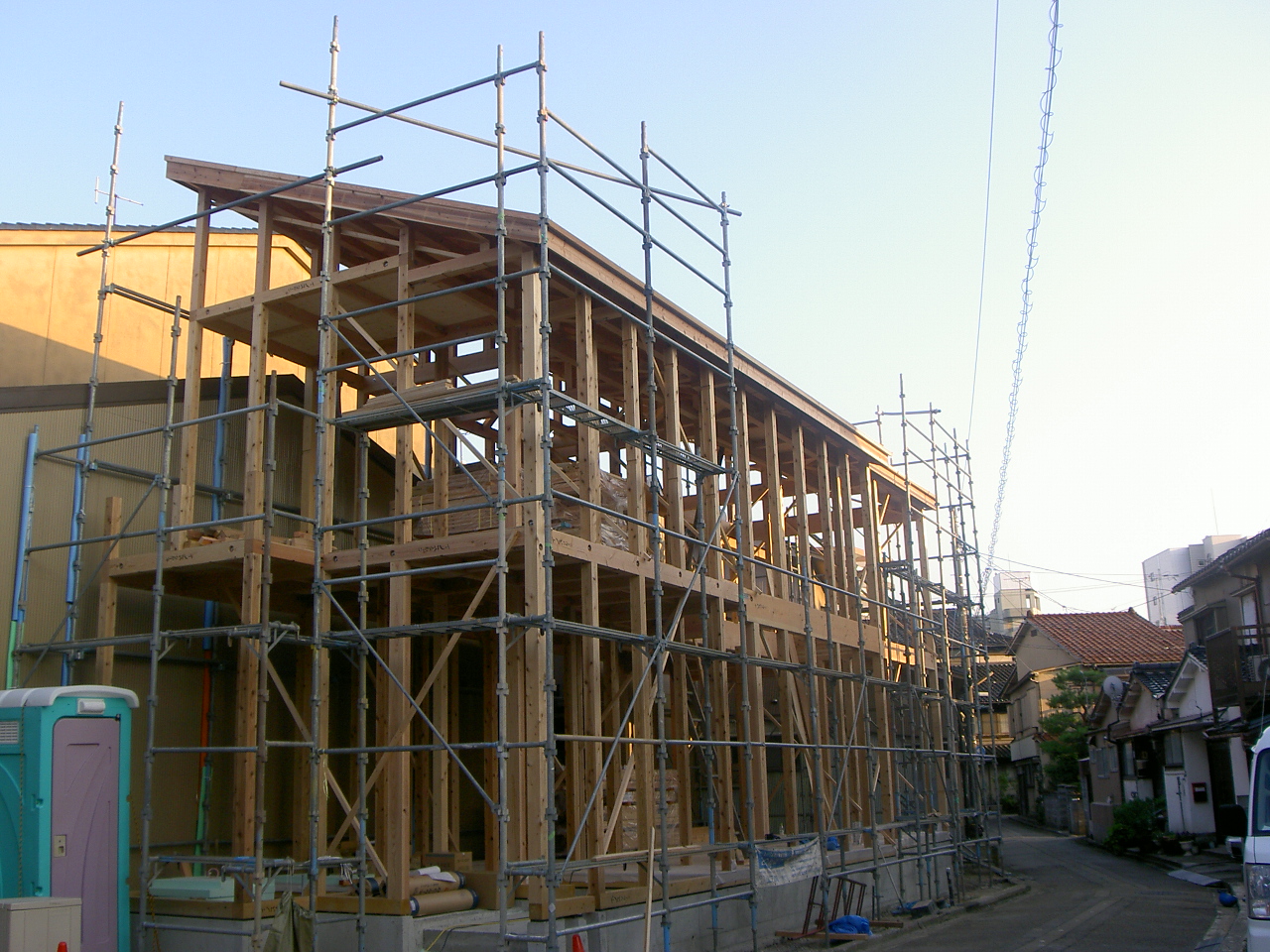

本日、W様邸の上棟を行いました。
朝から、天気も晴れで、事故も無く順調に目標の作業まで完了しました。

14. 2013年07月02日
屋根工事

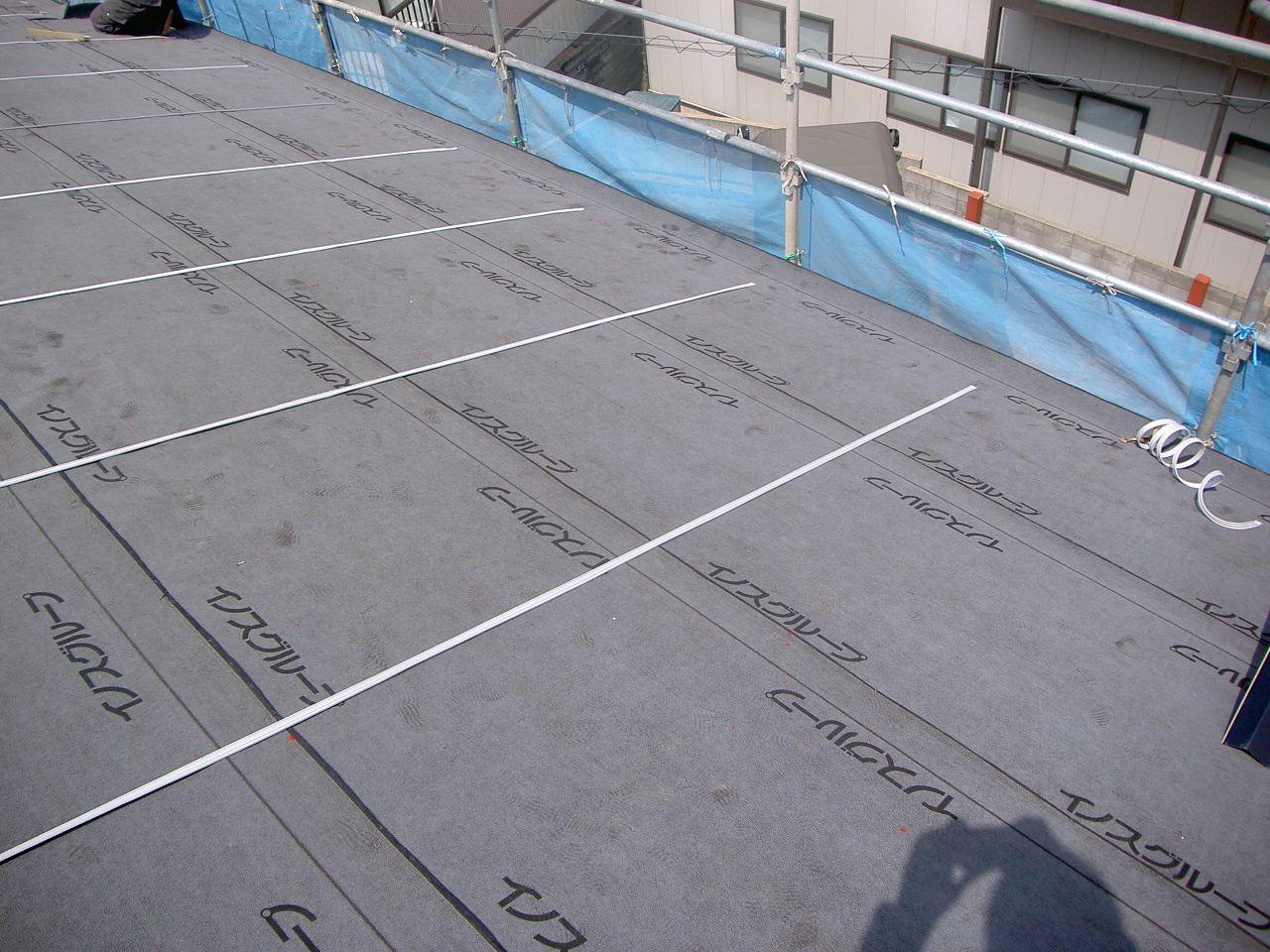

屋根工事

屋根工事を行いました。
最初に、ルーフィングを張りました。その後、パッキン、瓦桟という風に進んでいきます。最後に瓦です。

15. 2013年07月04日
屋根工事

屋根工事

ルーフィング、瓦桟の取り付けが完了し、

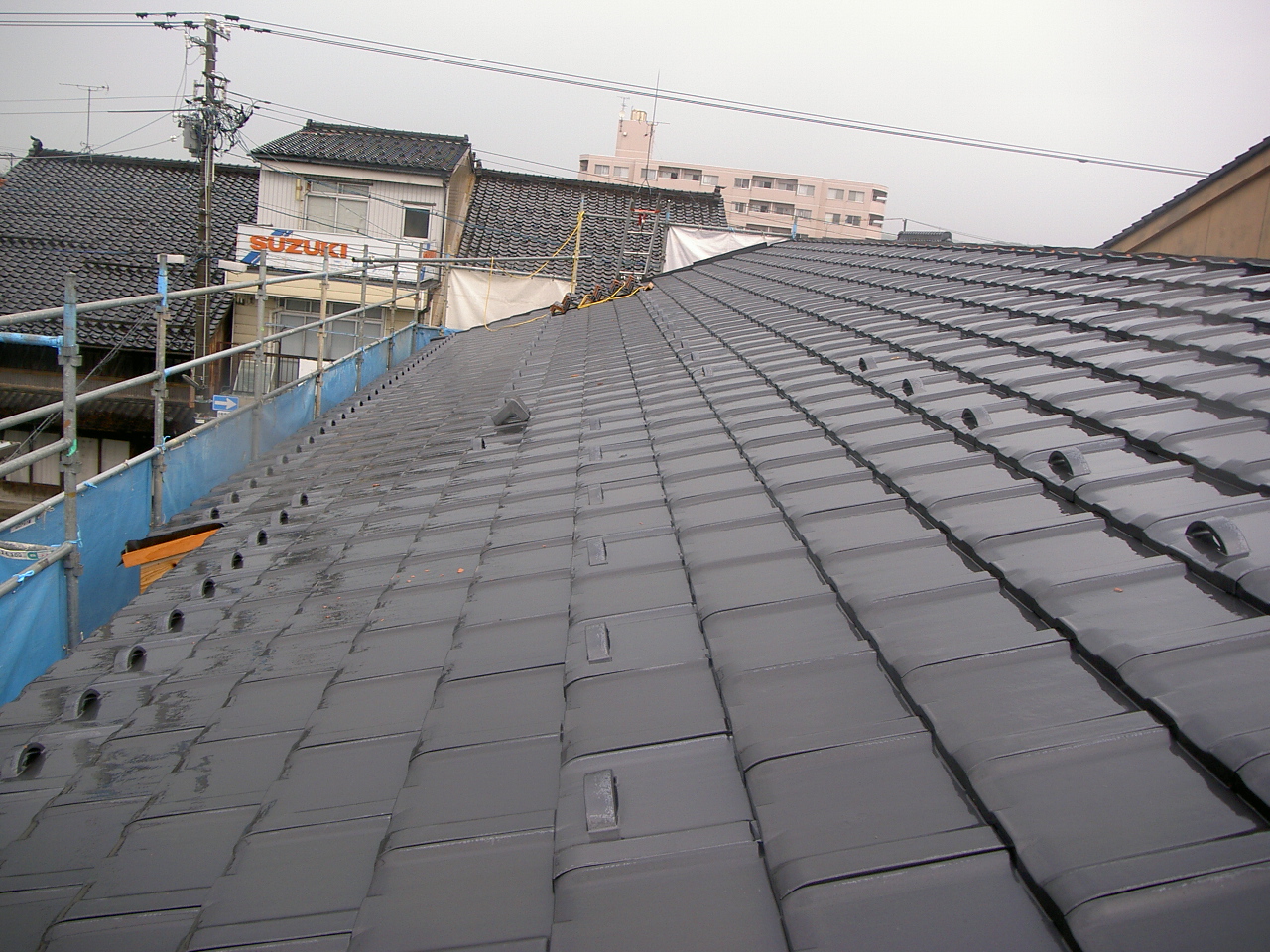

瓦を葺きました。これで雨が降っても屋根に染みてくる心配はありません。

16. 2013年07月06日
木工事

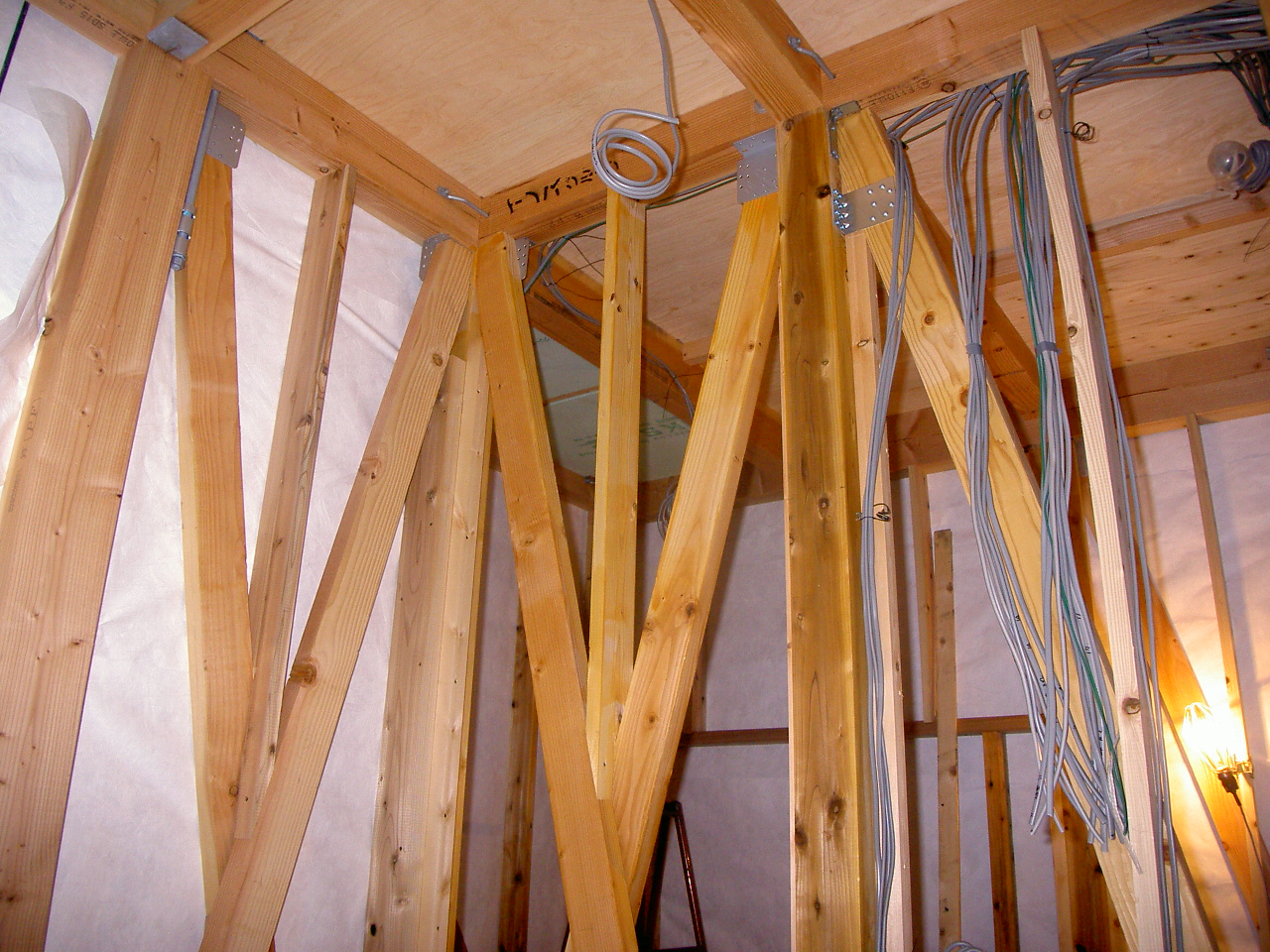

木工事

金物の取り付けを行っています。
写真は、ホールダウン金物と、筋交いのボックス金物を取り付けしています。

17. 2013年07月09日
木工事

木工事

引き続き金物の取り付けを行っています。
柱の引き抜きに対する金物等、色々な種類金物があります。

18. 2013年07月12日
木工事

木工事

まぐさのカットをしています。
サッシの周りに当てる下地です。

19. 2013年07月16日
防蟻処理

防蟻処理

防蟻処理を施しました。
最初は、土台を伏せる時、2回目は、躯体の高さ1m部分まで塗布します。

20. 2013年07月19日

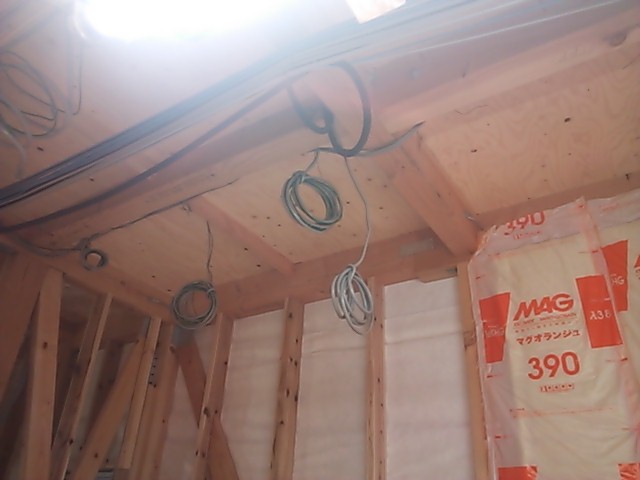

電気工事

電気工事

配線工事を行いました。

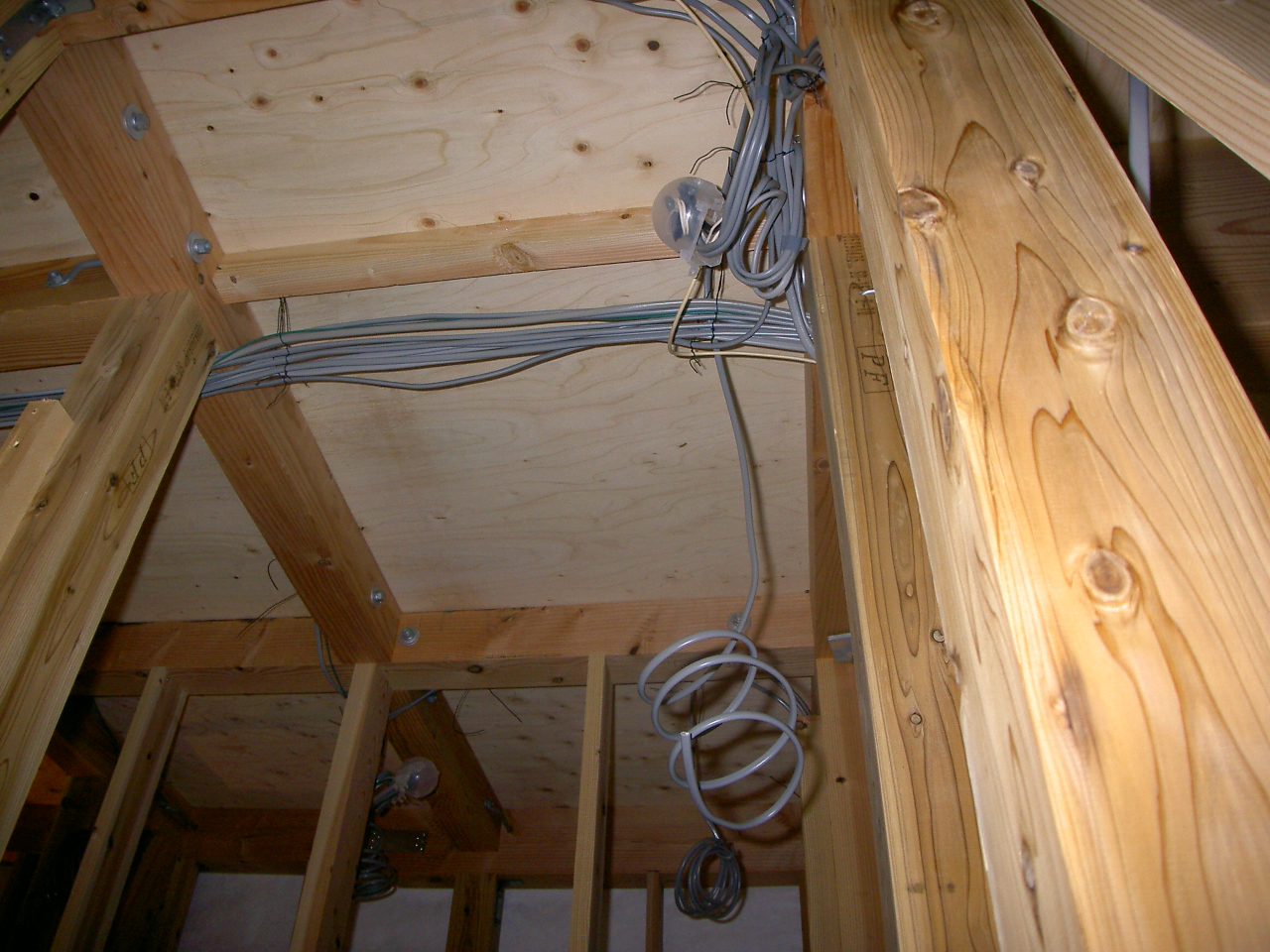

コンセント、スイッチ、照明等色々な配線があります。

21. 2013年07月23日
木工事

木工事

外周部のタイベックを張りました。
タイベックは透湿防水シートで、遮熱性も備えてます。

22. 2013年07月27日
電気工事

電気工事

引き続き配線工事を行っています。
コンセント、スイッチ、照明等の来る位置に配線を降ろしてきます。

23. 2013年08月05日
木工事

木工事

断熱材を施行しています。

断熱材は壁面、グラスウール105mmを仕様しています。

24. 2013年08月12日
外装工事

外装工事

外部の水切りを取り付けしました。
水切りの裏には、通気用の穴が開いています。

25. 2013年08月17日
外装工事

外装工事

外壁のサイディングのコーナー部分の
取り付けを行っています。

26. 2013年08月20日
木工事

木工事

階段の取り付けが完了しました。
傷が付かないように、しっかり養生してあります。

27. 2013年08月23日
木工事

木工事

窓の枠を取り付けています。
枠材は、プレカットで予めピッタリ納まるように加工してあります。

28. 2013年08月26日
木工事

木工事

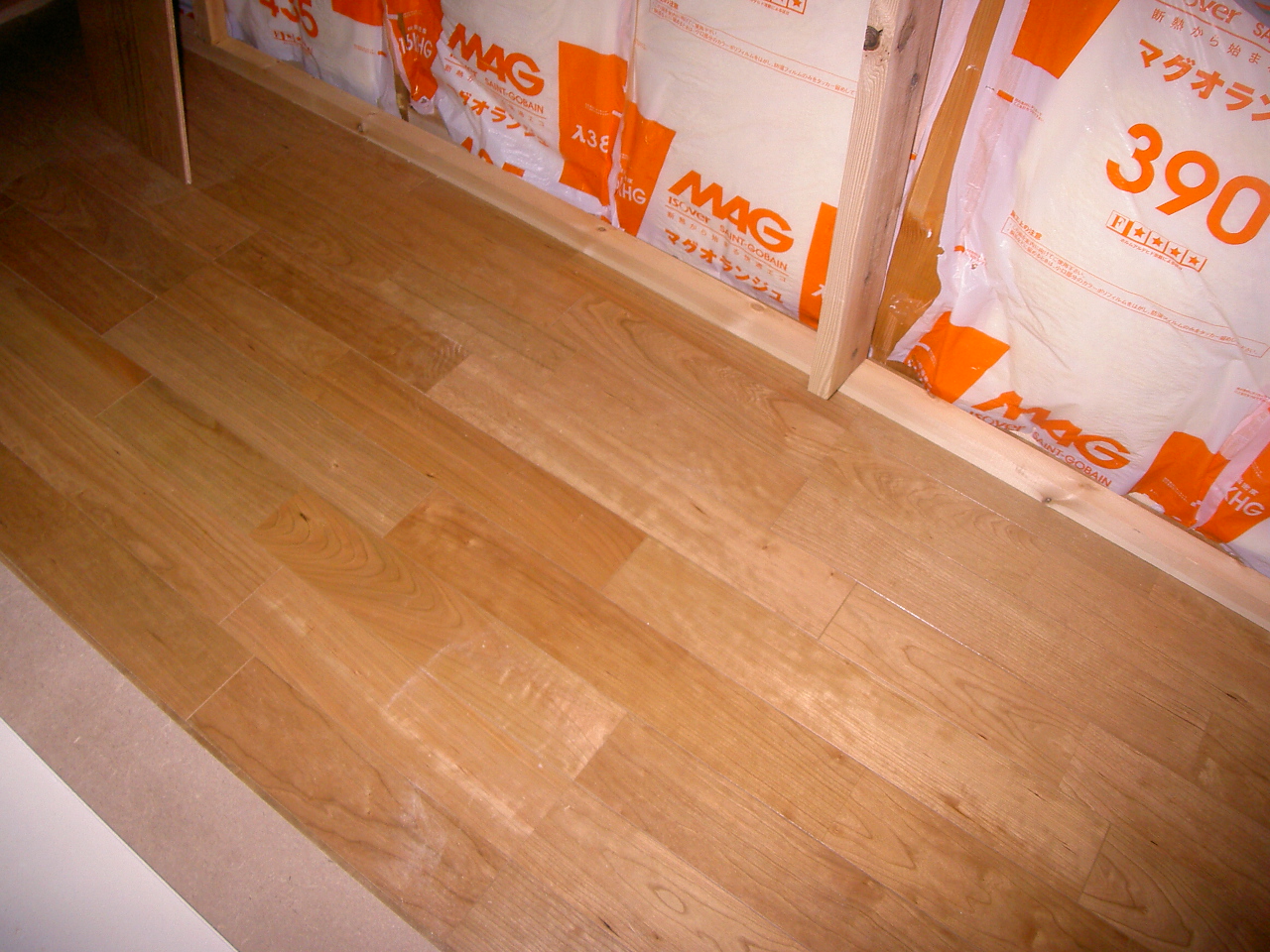

フロア張りが完了しました。
この後、養生シート、養生版と2重に養生して、
傷が付かないようにします。

29. 2013年08月29日
木工事

木工事

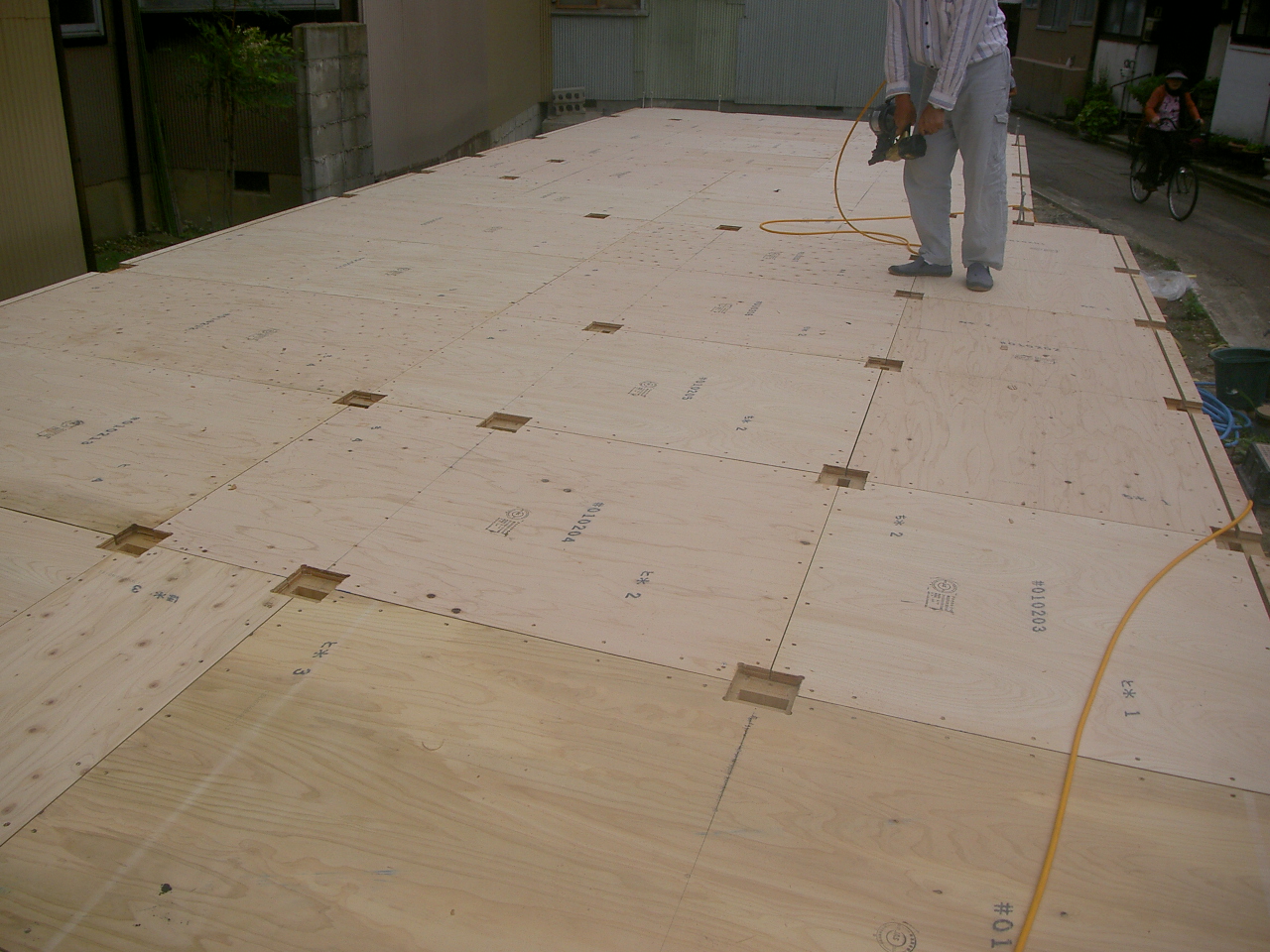

タフパネルの取り付けが完了しました。
2階の床梁まである大きさで、面で耐力を発揮します。

30. 2013年09月03日
外装工事

外装工事

外壁の隣地側の塗装版の施行が完了しました。
木目が出ているデザインの塗装版を選んでいます。

31. 2013年09月06日
木工事

木工事

2階のロフト部分です。
床、壁のボードが張り終わり、天井の下地組に取り掛かっていきます。

32. 2013年09月10日
木工事

木工事

2階の天井下地を組みました。
垂木で下地をしっかりと組んでいます。

33. 2013年09月12日
木工事

木工事

1階部分の断熱材が入れ終わりました。

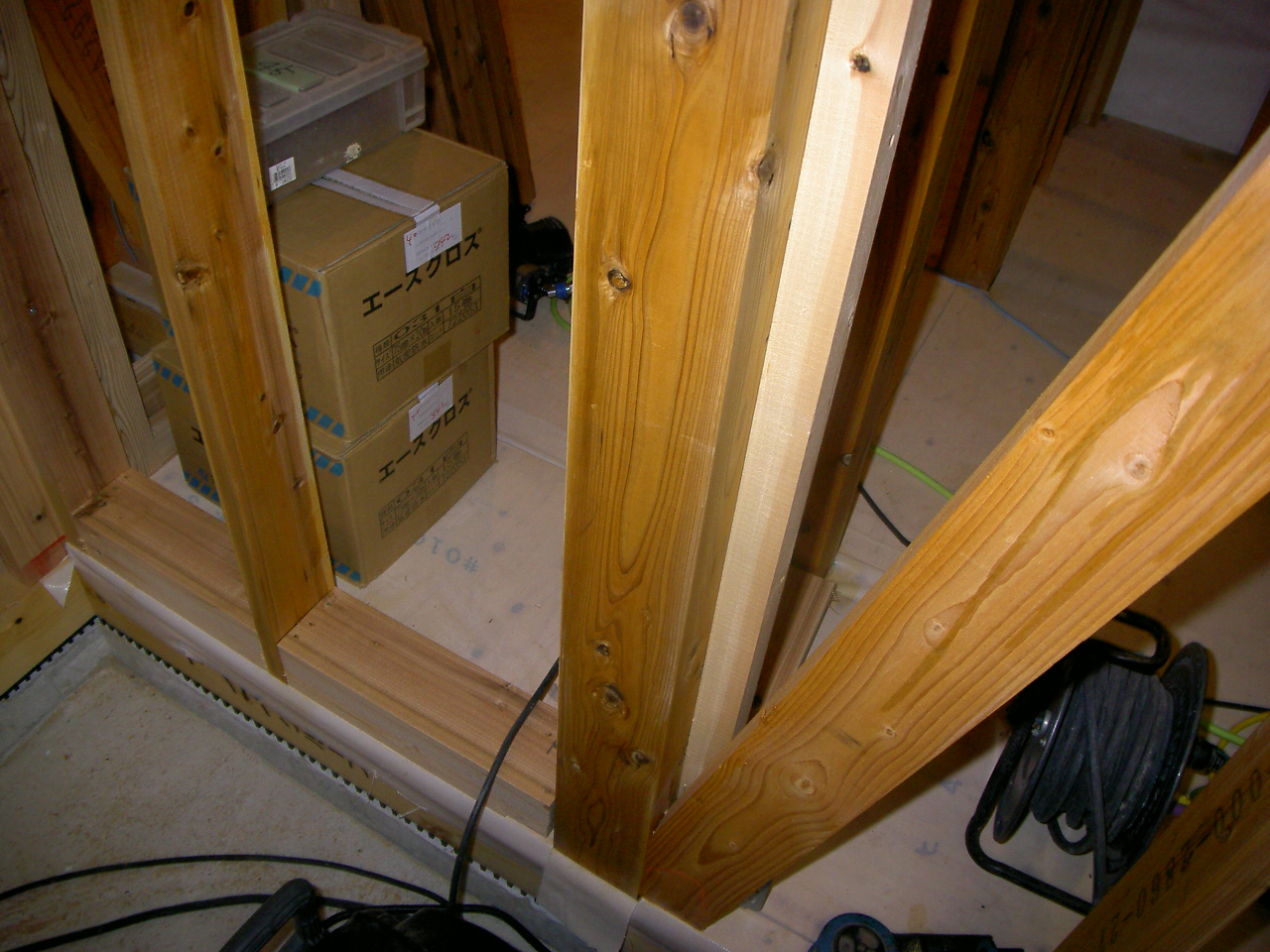

外周部に使う断熱材は、105mm厚のグラスウールを使用します。

34. 2013年09月14日
住宅設備

住宅設備

ユニットバスの設置が完了しました。
全体的に明るい仕上げになっています。

35. 2013年09月17日
木工事

木工事

2階の天井部分のボードが貼り終わりました。
これで、部屋の形がしっかり分かるようになります。

36. 2013年09月19日
木工事

木工事

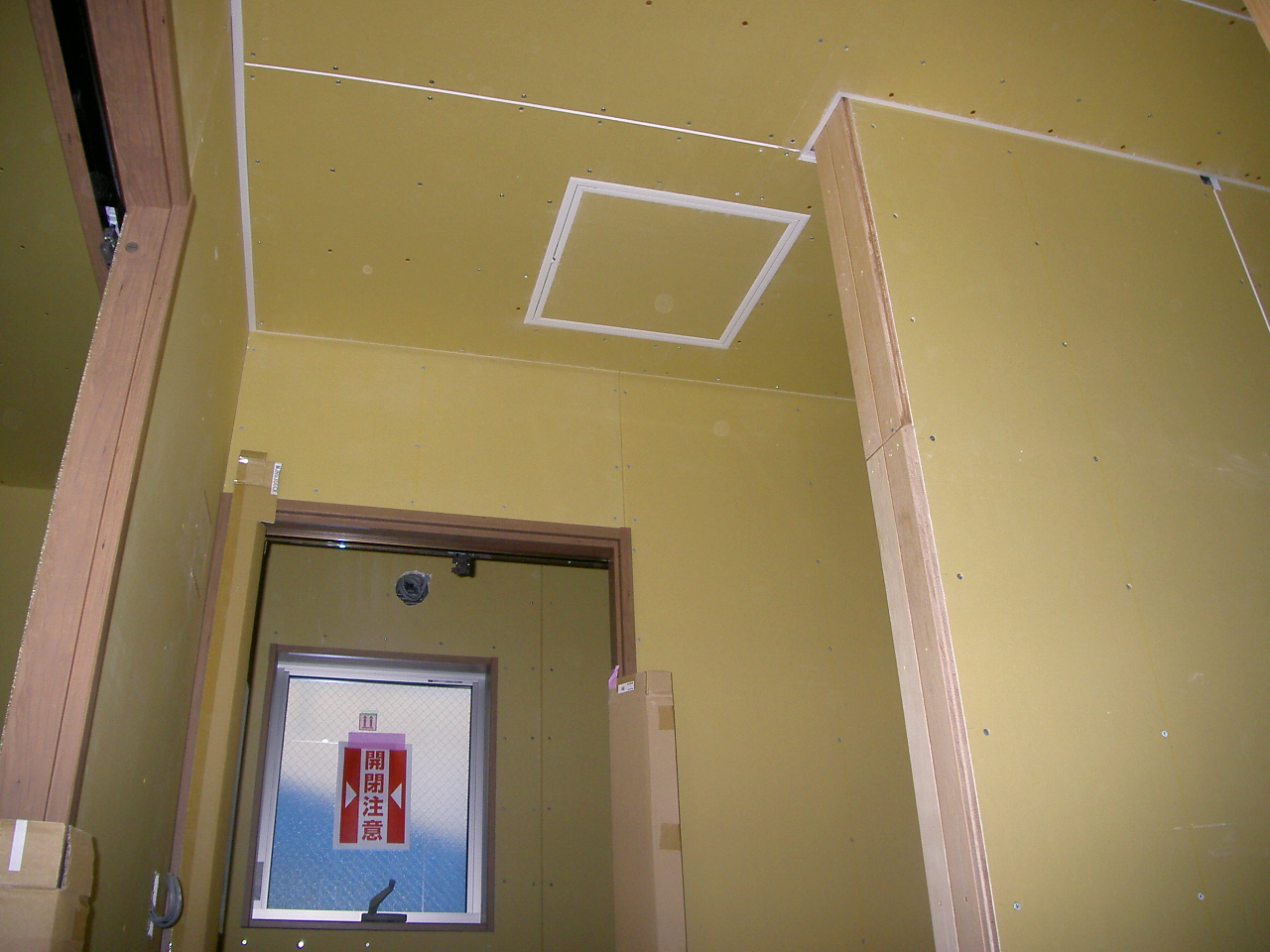

天井点検口の取り付けが完了しました。
普段は使うことはありませんが、配線、その他メンテナンス時に役立ちます。

37. 2013年09月24日
木工事

木工事

1階洗面室のライニングスペースの施行が完了しました。
この中に、配管藤がしっかり納まっています。

38. 2013年09月28日
外装工事

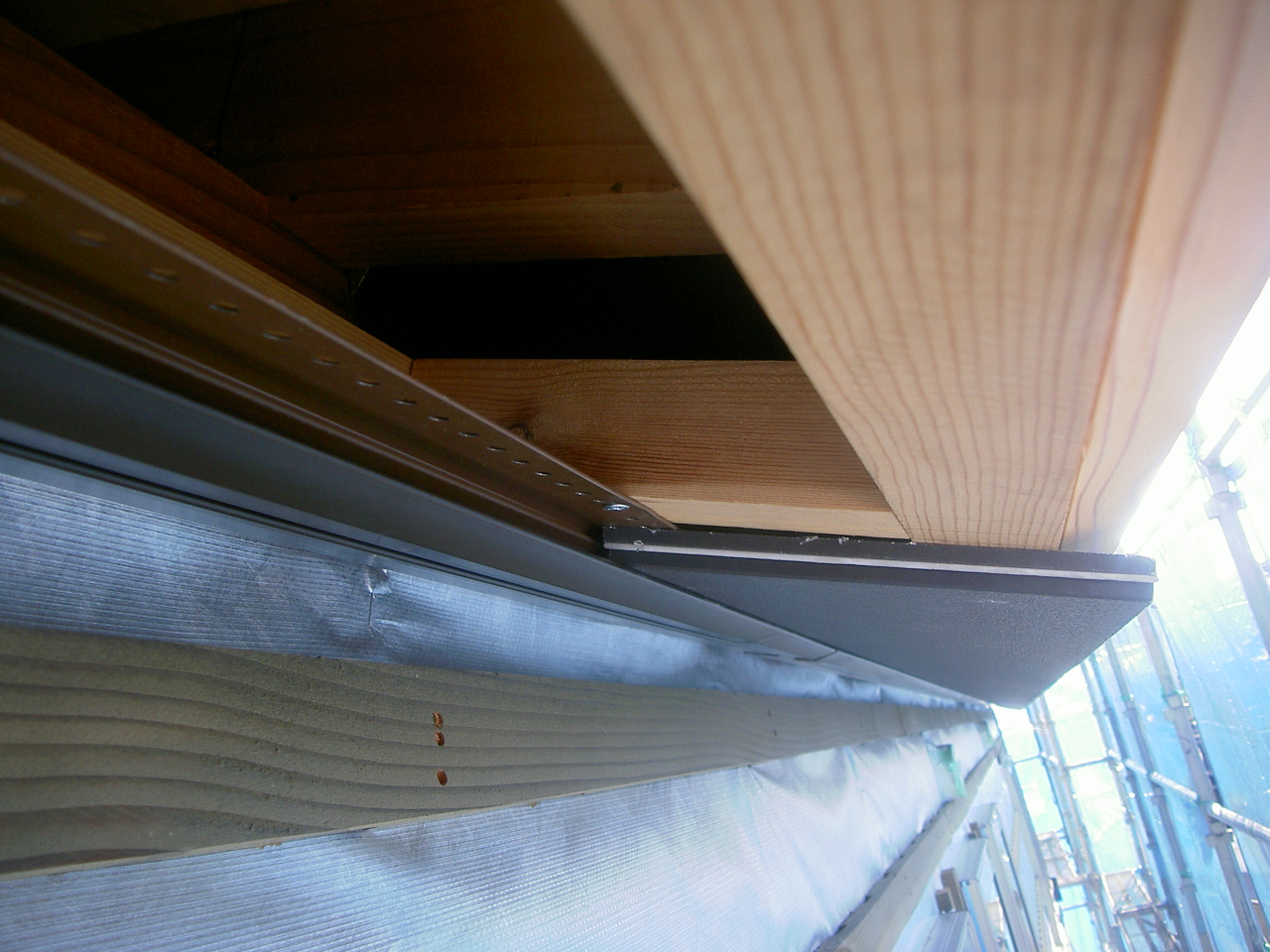

外装工事

軒天ボードを貼っています。
防火仕様の通気見切りを先につけて、そこの溝へボードを差し込んで下地部分に止めていきます。

39. 2013年10月05日
塗装工事

塗装工事

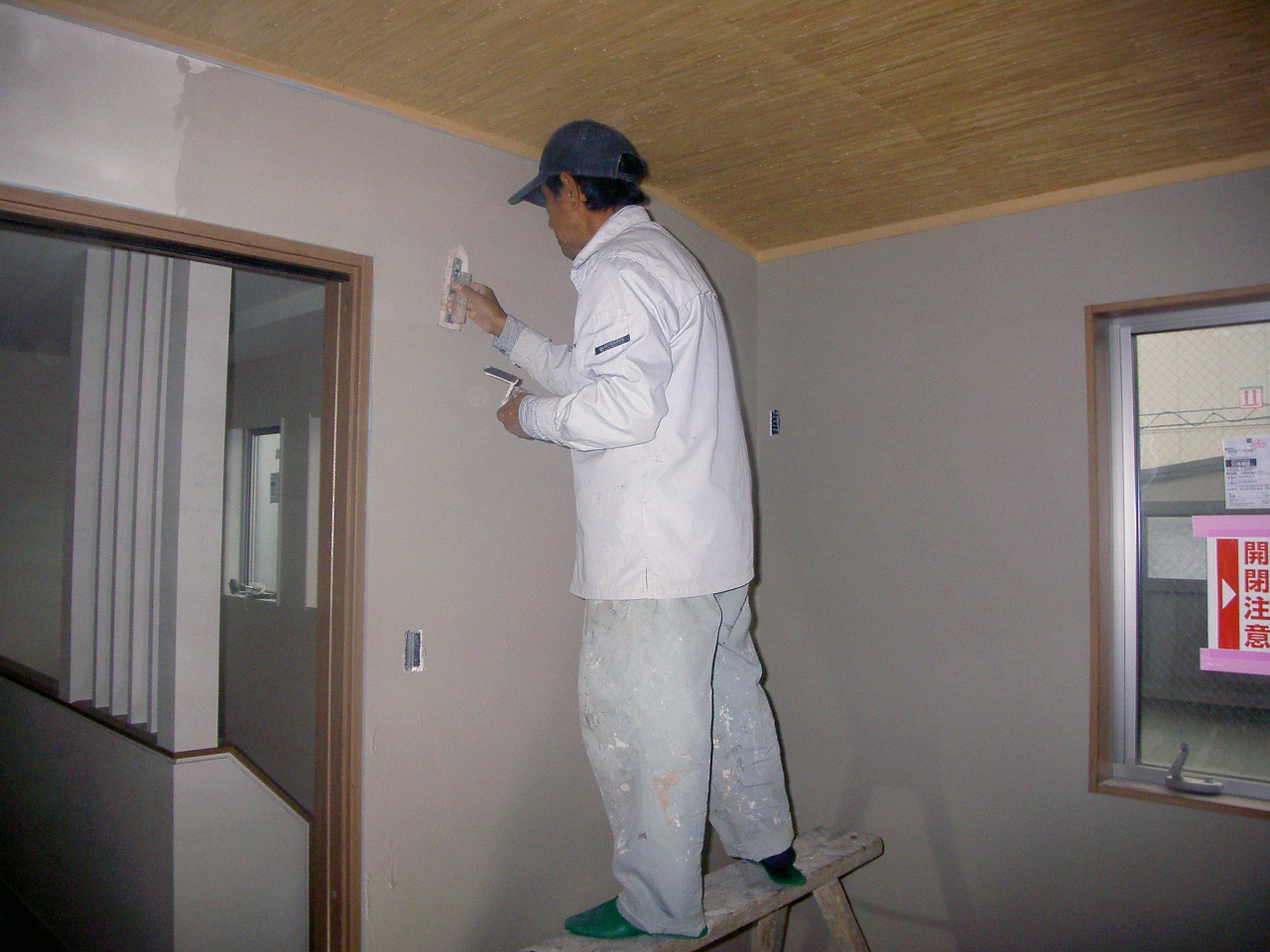

階段笠木、巾木等の塗装を行いました。
建具の色に合わせて塗装を行いました。
木目もしっかり出ていてきれいな仕上がりになっています。

40. 2013年10月07日
家具工事

家具工事

木製の付け梁を取り付けしました。
塗装も掛けて、きれいな仕上がりになってます。

41. 2013年10月08日
住宅設備

住宅設備

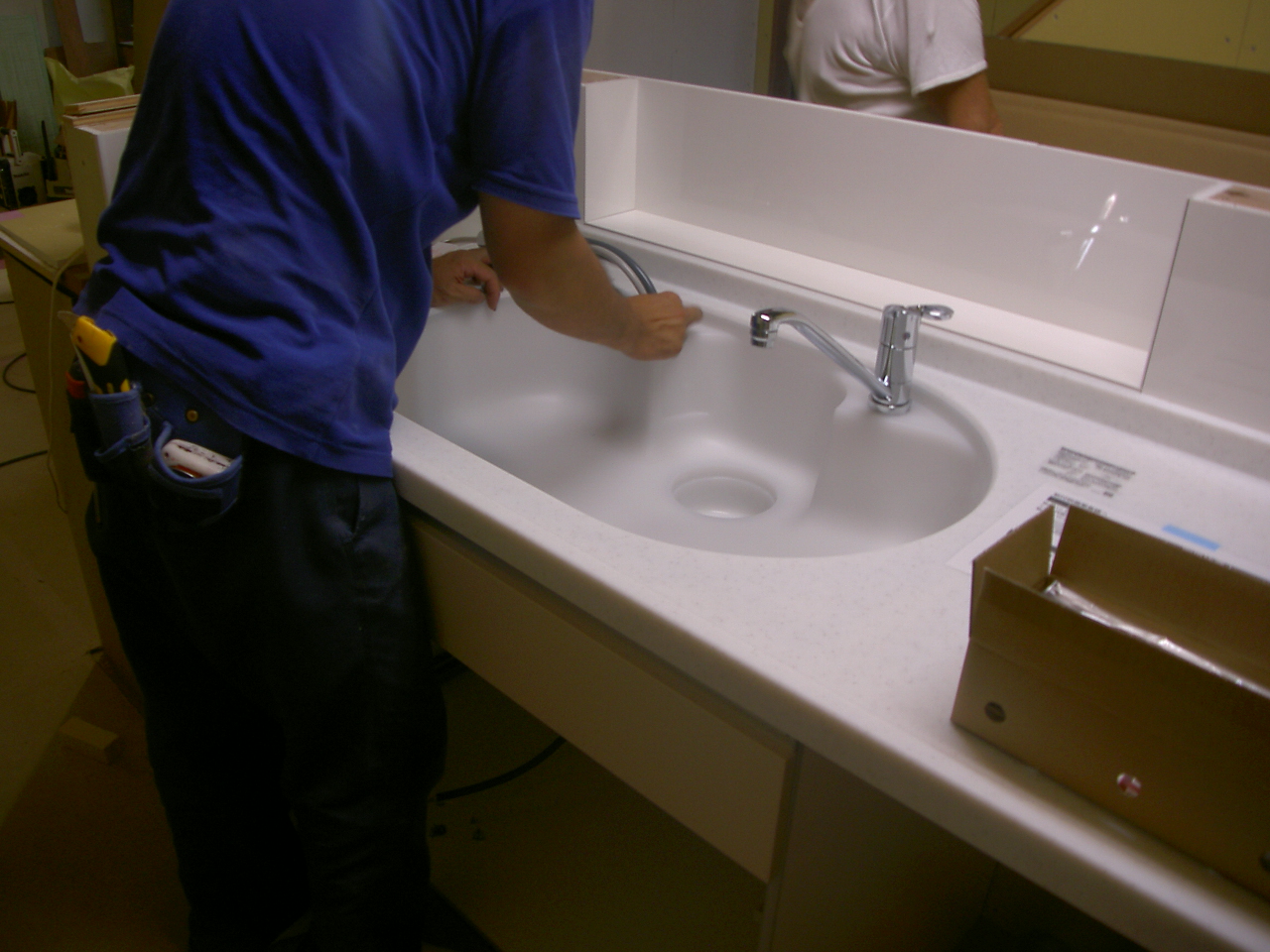

キッチンの組立を行っています。
Panasonic製のキッチンです。

42. 2013年10月10日
内装工事

内装工事

クロス貼りを行っています。
パテ処理をして、段差や、小さな隙間を埋めてからクロスを貼っていきます。

43. 2013年10月12日
左官工事

左官工事

内部の塗り壁の下処理を行いました。
この後、本塗りに入っていきます。その間十分に乾かします。

44. 2013年10月15日
左官工事

左官工事

和室の塗り壁の本塗りを行っています。
前回の下塗りが十分に乾いた後、本塗りしています。

45. 2013年10月17日
住宅設備機器

住宅設備機器

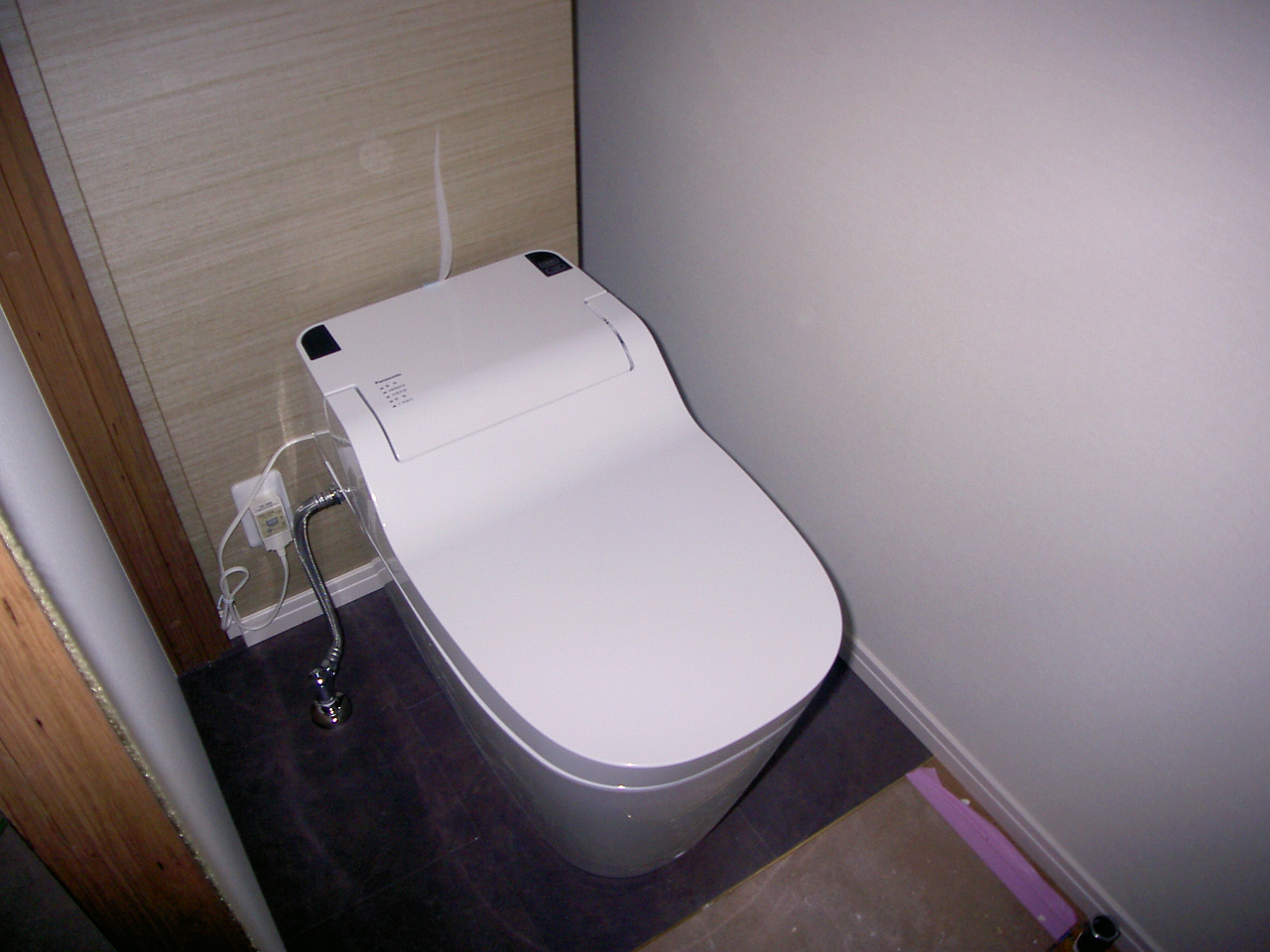

設備機器の取り付を行っています。
トイレの便器を取り付けしました。パナソニックのアラウーノです。

46. 2013年10月21日
電気工事

電気工事

照明器具の取り付けが完了しました。
これで、ブラケットやダウンライト等様々な種類の器具が使われています。

47. 2013年10月23日
畳工事

畳工事

畳の敷き込みが完了しました。
たたみは、縁無の半畳タイプです。

48. 2013年10月25日
木工事

木工事

手摺等の取り付けが完了しました。
クリーニングも終わり、これでお部屋の全体が分かります。

49. 2013年12月27日
竣工

竣工

玄関です。
壁には、4連の窓が付いて、採光がしっかりと取れます。
下足収納部分は間接照明もあり、絵等を飾ることも出来ます。

50. 2013年12月27日
竣工

竣工

洗面脱衣室です。
化粧台の横のライニングには、上にカウンターがありちょっとした小物を置けます。床は硬質塩ビタイルですので、多少水がこぼれても問題ありません。

51. 2013年12月27日
竣工

竣工

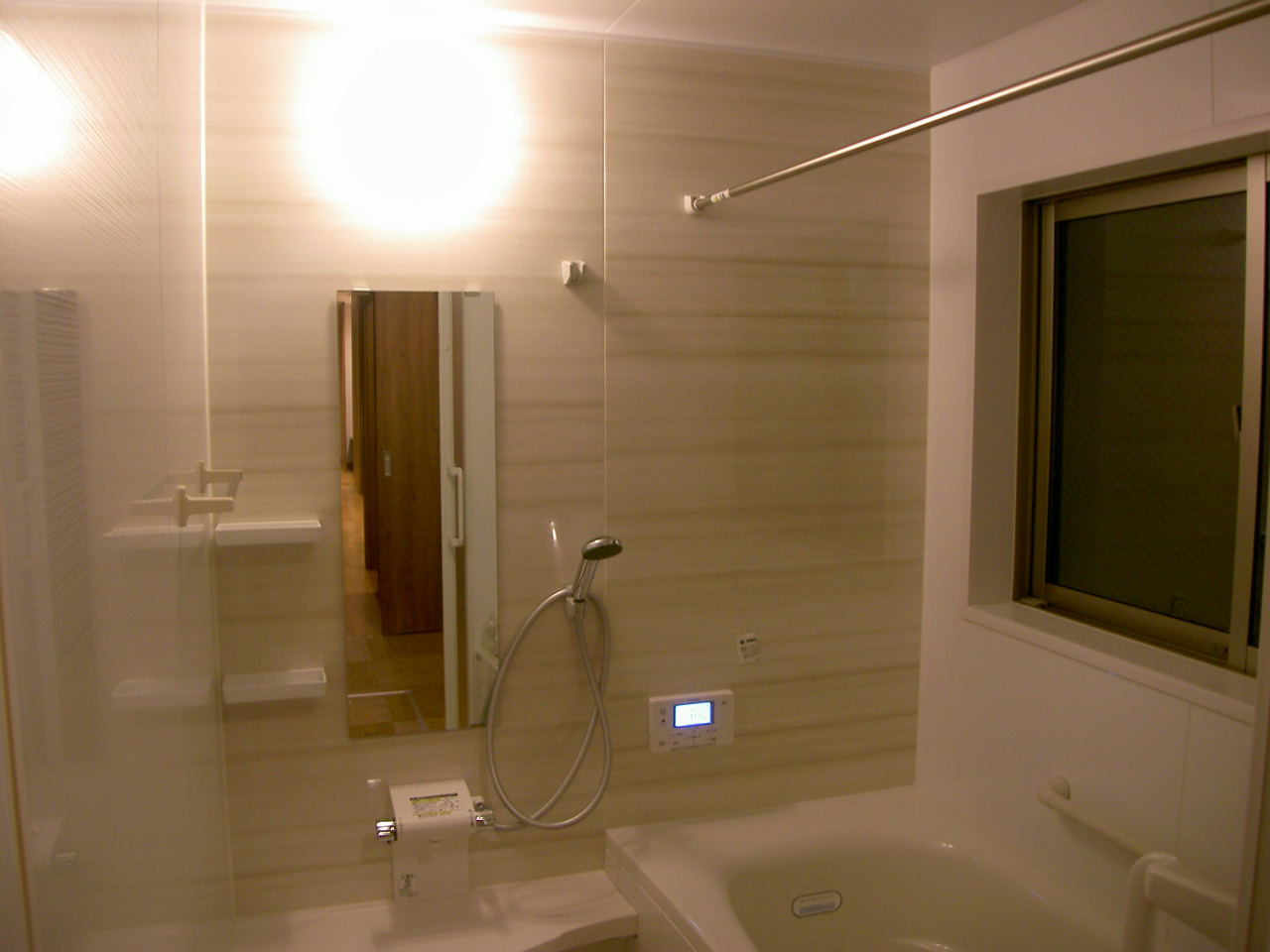

ユニットバスです。
最大の魅力は、美泡湯です。細かい泡で、湯当りが良くなります。
暖房換気扇も備わっていますので、浴室内の暖めも出来ます。

52. 2013年12月27日
竣工

竣工

リビングです。
TVボードの両サイドには、大きな収納があります。
吊戸で開け閉めが出来るようになっており、デザイン性も非常に良いイ仕上がりになりました。

53. 2013年12月27日
竣工

竣工

LDKです。
リビング部分には、堀座卓があります。
キッチンダイニング、リビングと縦に繋がっています。
キッチン後ろには蓄暖もあり、冬はお部屋全体が暖められます。

54. 2013年12月27日
竣工

竣工

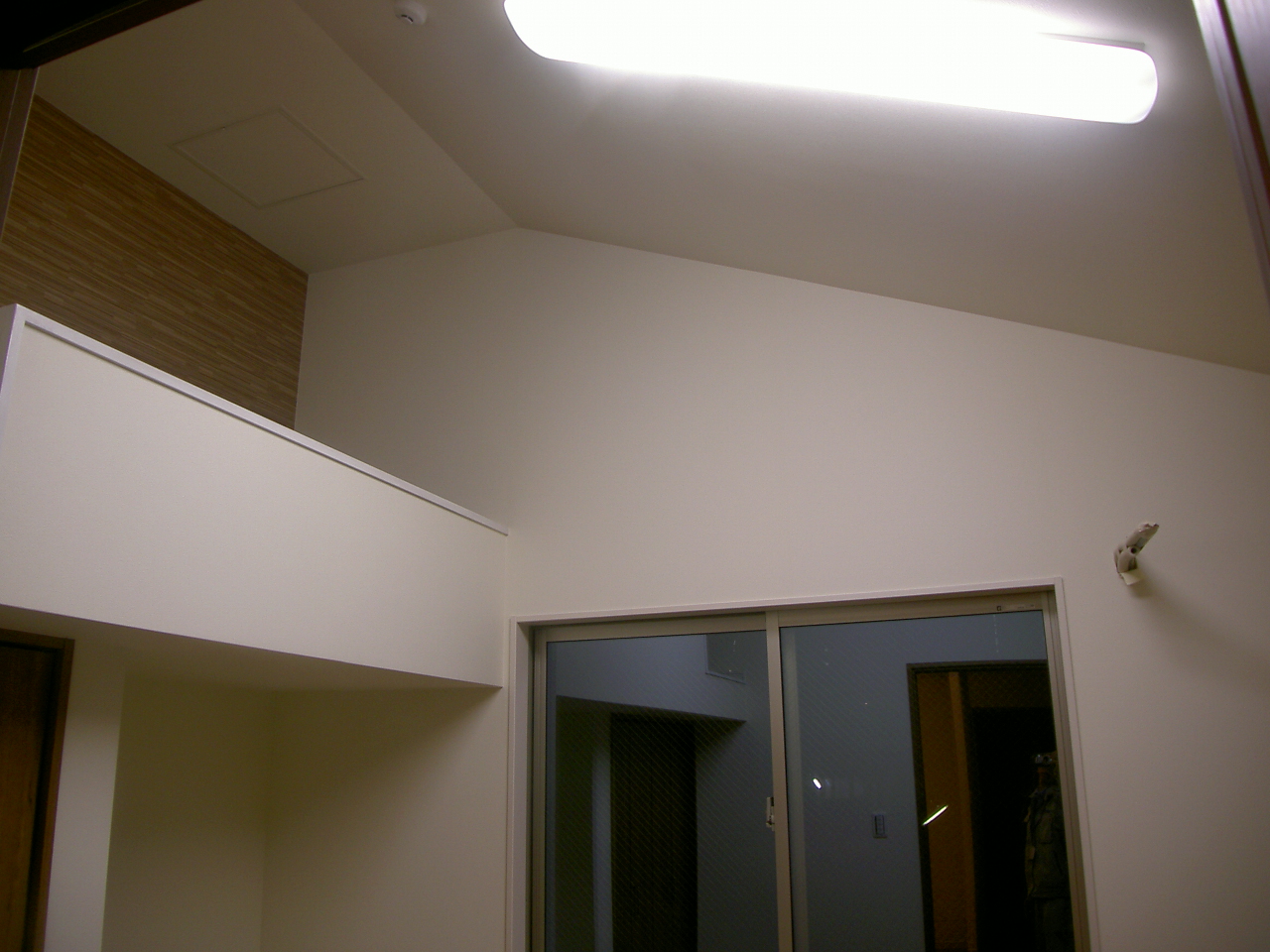

2階のファミリールームです。
勾配天井になっていて、そこに付け梁をつけました。
端部には間接照明があり、落ち着いた空間を演出しています。

55. 2013年12月27日
竣工

竣工

2階寝室です。
壁は全て塗り壁です。天井のクロスには天然素材のモノを使用しています。ベッドヘッドには間接照明も備わっています。

56. 2013年12月27日
竣工

竣工

2階洋室です。
クローゼットの上には、ロフトが備わっています。
天井も勾配天井になっており、飽きの来ない空間になっています。

57. 2013年12月27日
竣工

竣工

W様邸の完成です。
