まちなかで、光と風がいっぱい大きなバルコニーと書庫があるお住まい

金沢市菊川1丁目 R様邸

地域別に見る|金沢市

物件データ

延べ床123.84㎡(37.45坪)
施工133.34㎡(40.33坪)
担当営業鷹栖
現場担当
お客様のこだわり仕様1.回遊のあるキッチンで、さらに楽しく家事ができます。
2.リビングには、ピアノを配置。毎日のレッスンで上達まちがいなし。
3.書斎には大容量の書庫を設置。仕事もはかどります。
4.空を二人じめ。大きめのバルコニーはご夫婦の癒し空間です。
5.夫婦それぞれがゆっくりとくつろげる大きめの寝室。

建築中レポート

1. 2013年10月27日
地鎮祭

地鎮祭

地鎮祭を執り行いました。
台風の影響が心配でしたが、
晴れの中、式典を行う事ができました。
災害ゼロで、安全作業で工事を行います。

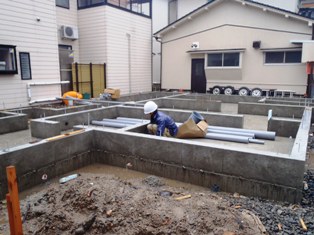

2. 2013年11月07日
基礎工事

基礎工事

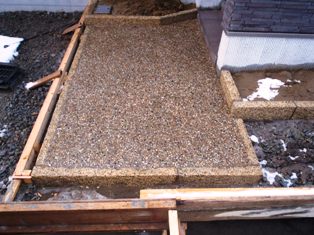

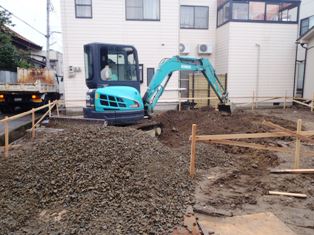

今日から、基礎工事が始まりました。
土間を鋤取りながら、砕石を敷き詰めていきます。

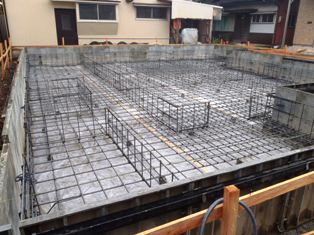

3. 2013年11月09日
基礎工事

基礎工事

砕石敷きが終わり、
外回りの型枠を組みました。

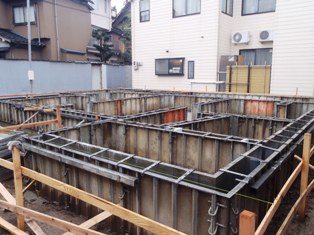

4. 2013年11月11日
基礎工事

基礎工事

鉄筋の配筋作業が終わりました。
これから、配筋検査を受けます。

5. 2013年11月14日
基礎工事

基礎工事

立上がりの型枠を組み終わり、
コンクリートを打設しました。

6. 2013年11月19日
基礎工事

基礎工事

型枠を解体し、
基礎の出来形の、
確認を行っています。

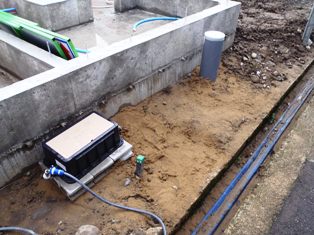

7. 2013年11月22日
給排水設備工事

給排水設備工事

給水、排水、ガス管等を、
先行して配管を行っています。

8. 2013年11月26日
設備工事

設備工事

公共桝を塩ビ製に替えました。
また、水道の配管の太さを、
大きいモノに、入れ替えました。

9. 2013年11月29日
木工事

木工事

昨日、材料を搬入し、
今日から、土台伏せを行っています。

10. 2013年12月03日
建て方

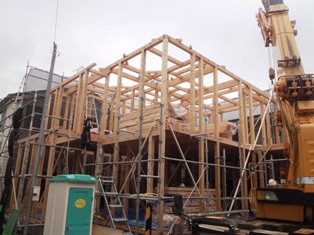

建て方

建て方を、行いました。
あまり、広いスペースがありませんでしたが、
近隣の方々の、ご協力のおかげで、
無事に建て方を終わらす事が出来ました。
近隣のみなさま、ありがとうございました。

11. 2013年12月06日
木工事

木工事

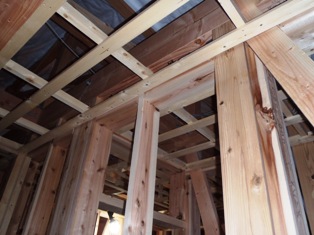

2階の、筋交い、間柱を取り付けています。
筋交いが、たくさん入っています。

12. 2013年12月09日
防蟻処理

防蟻処理

土台、大引き、柱、筋交いに、防蟻処理を行いました。

13. 2013年12月11日
木工事

木工事

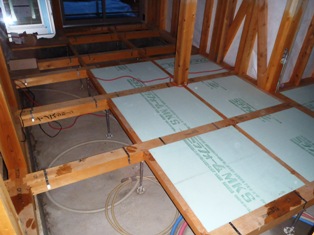

床下に、断熱材を入れています。

14. 2013年12月12日
木工事

木工事

1階床に、24㎜の合板を張りました。

15. 2013年12月14日

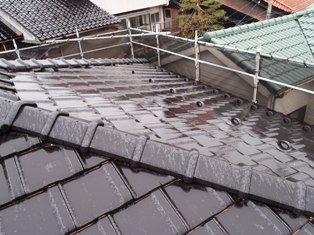

屋根工事

屋根工事

瓦葺きが終わりました。

16. 2013年12月16日
木工事

木工事

外壁の下地を取り付けています。

17. 2013年12月18日
木工事

木工事

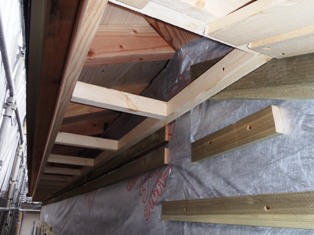

軒裏の下地を組んでいるところです。

18. 2013年12月20日

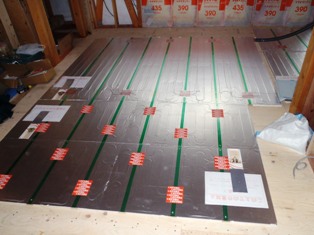

床暖房工事

床暖房工事

床暖房のパネルを張りました。
足元から温かいので、快適に過ごせます。

19. 2013年12月24日
中間検査

中間検査

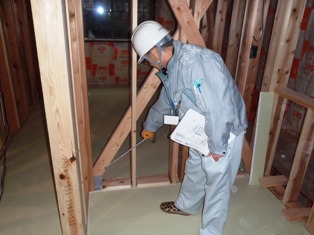

構造金物が付き終わりましたので、金物検査を受けました。

20. 2013年12月26日
木工事

木工事

2階床に、耐水石膏ボードを張りました。

21. 2013年12月27日
木工事

木工事

2階天井の下地を組んでいます。

22. 2014年01月06日
木工事

木工事

2階天井裏に、断熱材を入れました。

23. 2014年01月08日
防水工事

防水工事

ベランダに、FRP防水を行っています。

24. 2014年01月11日

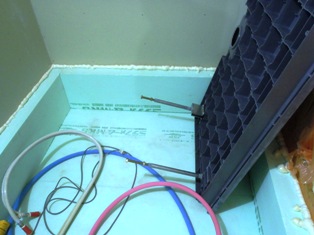

住設工事

住設工事

UBを組み始めました。

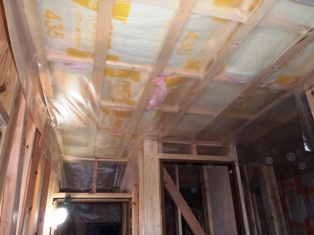

25. 2014年01月15日
木工事

木工事

天井のボードを張っています。

26. 2014年01月18日
木工事

木工事

寝室のボードが、張り終わりました。

27. 2014年01月21日
木工事

木工事

階段が付きました。
幅が広いので、楽に2階へ上がれます。

28. 2014年01月24日
外装工事

外装工事

屋根の破風に、化粧破風を張っています。
この後に、軒樋を取付る予定です。

29. 2014年01月27日
外装工事

外装工事

外壁を張っています。
この外壁の上から、リシンを吹付けます。
また、玄関周りは、タイルを張ります。

30. 2014年01月29日
外装工事

外装工事

玄関ポーチの軒裏に、
化粧ケイカル板を張りました。
木目の凹凸感があり、とてもきれいです。

31. 2014年01月31日
外装工事

外装工事

外壁材の目地部分に、
コ―キング処理を行いました。

32. 2014年02月04日
木工事

木工事

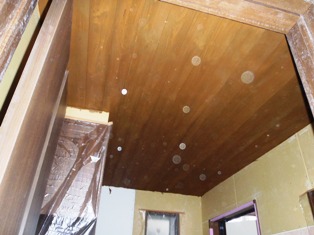

和室の天井を張りました。
アテの材料を使用しています。

33. 2014年02月06日

内部塗装

内部塗装

階段の、手摺笠木に、塗装を行いました。

34. 2014年02月08日

内装工事

内装工事

クロスを、貼り始めました。
寒い日が続くので、クロスが堅くなり、貼りづらくなっていますが、現場では、暖気をとって、貼り易くしています。

35. 2014年02月12日
塗装工事

塗装工事

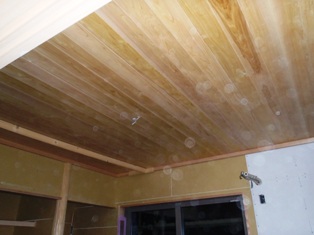

玄関の天井には、県産材の板に、塗装を行いました。

36. 2014年02月15日
木工事

木工事

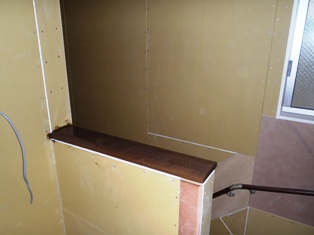

キッチン裏の裏を利用し、収納スペースを作りました。

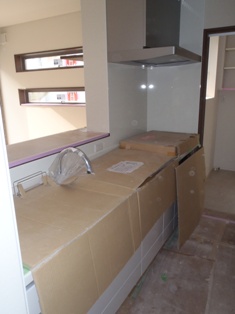

37. 2014年02月17日
住設工事

住設工事

システムキッチンが付きました。
白系の色で、清潔感があります。

38. 2014年02月19日
仮設工事

仮設工事

外部足場を、解体しました。
玄関ポーチのタイルが目をひきます。

39. 2014年02月21日
左官工事

左官工事

和室に、塗り壁をしました。
乾くまで、触らないように、テープを貼ってあります。

40. 2014年02月22日
外構工事

外構工事

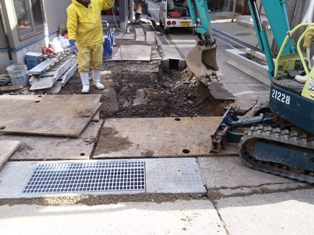

VS側溝の工事を行っています。

41. 2014年02月25日
内装工事

内装工事

リビングのクロスです。
TVボード面には、壁目地を付けました。

42. 2014年02月28日
設備工事

設備工事

トイレに器具が付きました。
タンクレスタイプなので、
お掃除も楽にできます。

43. 2014年03月04日
金属製建具工事

金属製建具工事

ベランダ手摺に、アルミ製を使用しました。
横格子状なので、道路から見上げても、ベランダの様子が見えなくなっています。

44. 2014年03月07日
外構工事

外構工事

玄関のアプローチは、洗い出しにしました。
南部石の茶色がとてもきれいです。

45. 2014年03月11日
外構工事

外構工事

今日は、晴れたので、土間コンクリートを打設しました。
貴重な晴れ間なので、打設ができて良かったです。

46. 2014年03月13日
カーテン工事

カーテン工事

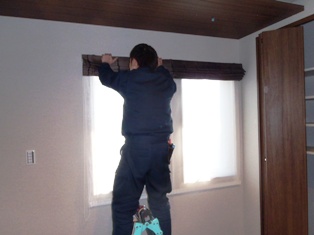

カーテンを、取り付けています。
カーテンが付くと、部屋の感じが変わります。

47. 2014年03月14日

お引渡し

お引渡し

お家が完成したので、お引渡しを行いました。
その後、システムキッチンや、給湯器等の、
住宅設備機器の、取扱い説明を、行いました。
災害無しで、無事にお引渡しができ、良かったです。

48. 2014年03月15日
竣工

竣工

玄関です。
2方向から、窓の光が入り、
とても明るいです。

49. 2014年03月15日
竣工

竣工

リビングです。
電球色のダウンライトを使用し、
落ち着いた感じにしました。

50. 2014年03月15日
竣工

竣工

ダイニングです。
キッチンカウンターの下には、
収納スペースを作りました。

51. 2014年03月15日

竣工

竣工

システムキッチンです。
ガスコンロタイプなので、
火力が強くでき、
美味しいお料理がつくれます。

52. 2014年03月15日
竣工

竣工

和室です。
天井には、県産材の板を使用して、
木の香りが、心を落ち着かせます。

53. 2014年03月15日
竣工

竣工

サンルームです。
吊り棚には、ロールスクリーンをつけ、
目隠しになるようにしました。

54. 2014年03月15日
竣工

竣工

トイレです。
小物が置けるように、
小さいカウンターを付けました。

55. 2014年03月15日
竣工

竣工

洗面室です。
洗面台の横には、造付けの家具を設置しました。

56. 2014年03月15日
竣工

竣工

洋室です。
2方向に窓を付けたので、日中は、
電気がなくても、明るいです

57. 2014年03月15日
竣工

竣工

洋室です。
こちらも、2方向に窓があるので、
日中は、明るいです。

58. 2014年03月15日
竣工

竣工

寝室です。
落ち着いた仕上がりにする為、
クロスの色を少し、濃い目を使用しました。

59. 2014年03月15日
竣工

竣工

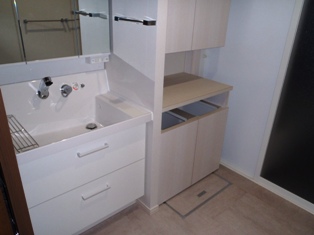

2階の、洗面化粧台です。
1階と比べると、5㎝高くなっています。

60. 2014年03月15日
竣工

竣工

2階、トイレです。
手洗いの上には、壁に埋め込む収納ボックスがあり、
たくさん収納ができます。

61. 2014年03月15日

竣工

竣工

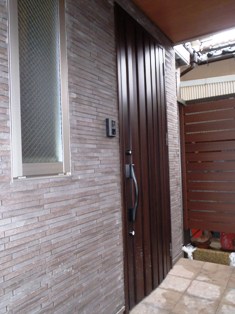

玄関ドアです。
縦格子と、真中にはガラスがあるデザインなので、
外からの光が、中まで入ってきます。
