大容量収納スペースとスイスイ家事動線家族が自然と集まるヌックライブラリーのある家
金沢市緑が丘 O様邸
地域別に見る|金沢市
物件データ
延床面積 | 148.38㎡(44.88坪) |
---|---|

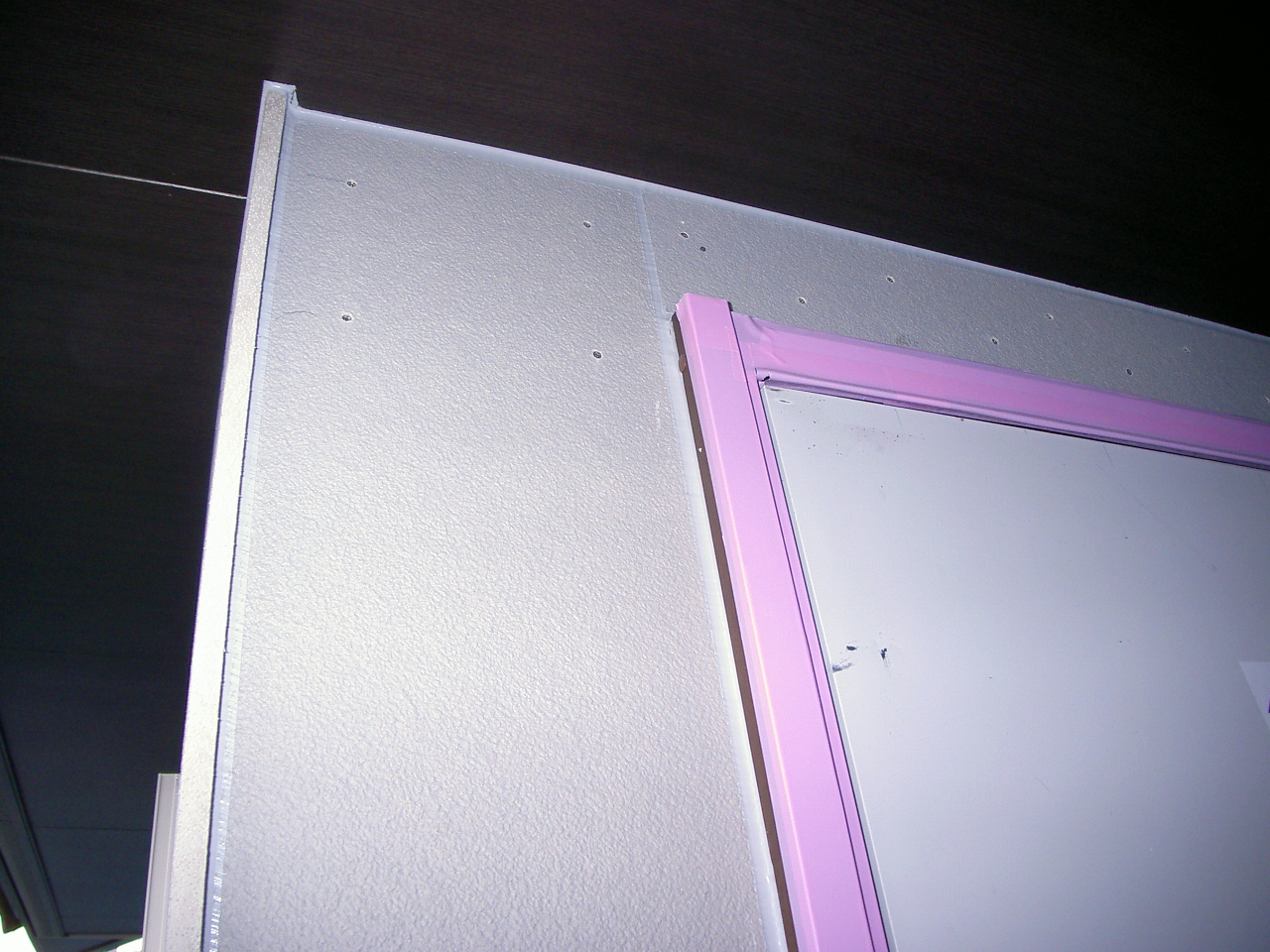

施工面積 | 157.48㎡(47.64坪) |
営業担当 | 西野 |
現場担当 | 木舟 |
お客様のこだわり仕様 | 1 子育てにやさしいスイスイ家事動線 2 玄関はいつもスッキリ!!大容量のシューズクローク 3 リビングクロークで収納力絶大!! 4 ダイニングの一角に設けた家族みんなのヌックライブラリー 5 将来の同居も見据えて配置したゆったり8帖のモダン和室 |
建築中レポート
- 1. 2013年07月13日
-

地鎮祭
本日、地鎮祭を行いました。
工事が無事完了し、お引渡し出来るようにお祈りします。
- 2. 2013年07月19日
-
基礎工事
本日より、工事の開始です。
鋤取り作業に取り掛かっています。
- 3. 2013年07月20日
-
基礎工事

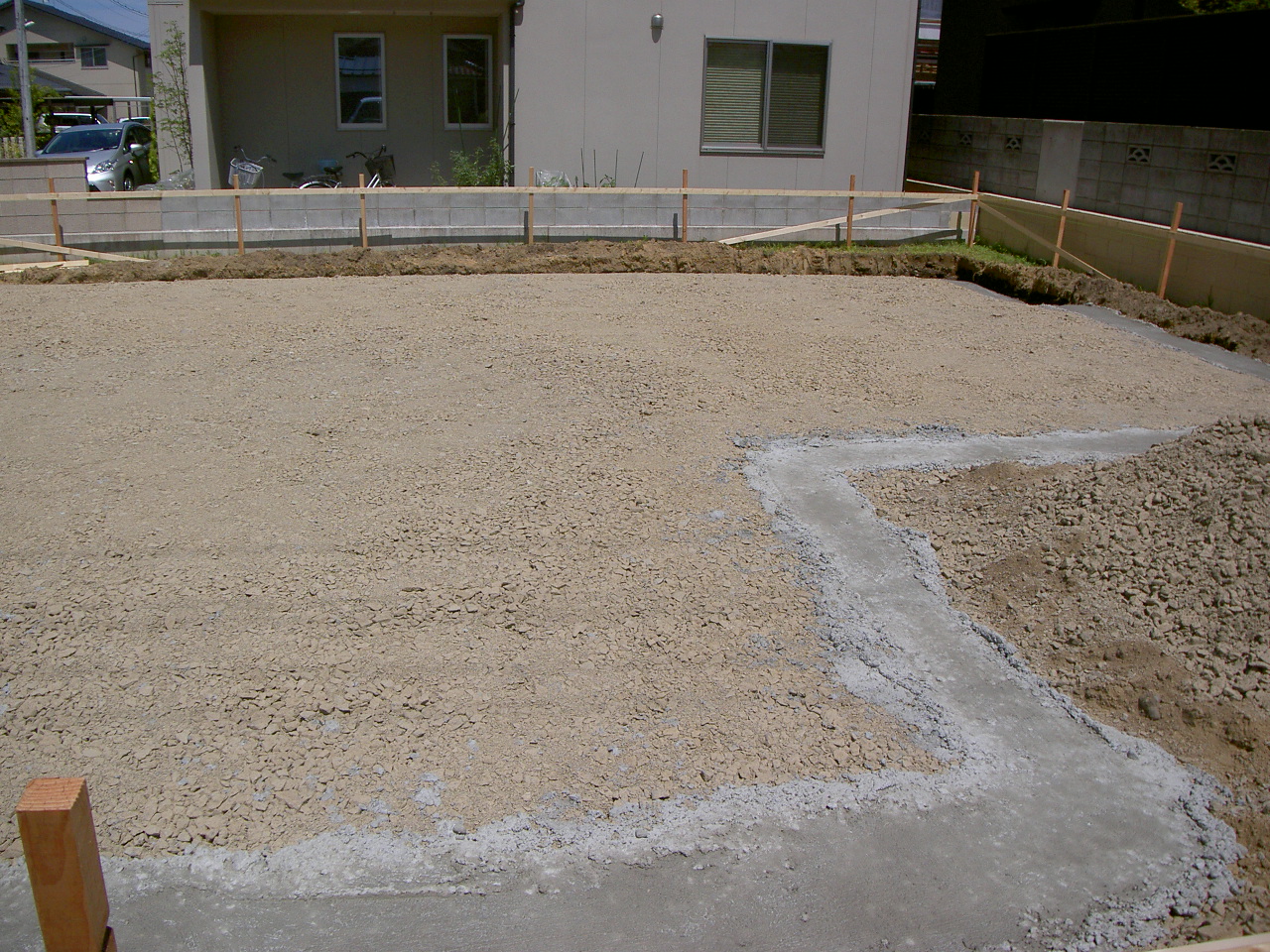

鋤取りが完了し、砕石を敷きました。
型枠を立てる部分には、捨てコンを打設してあります。
- 4. 2013年07月22日
-
基礎工事

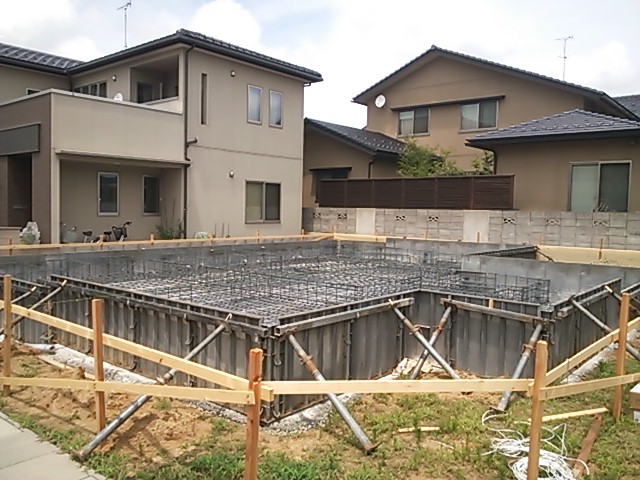

外周部の型枠を組み、基礎の鉄筋を組みました。
ベース部分と、立上り部分を一緒に組みます。
- 5. 2013年07月24日
-
基礎工事
ベース部分の打設が完了し、基礎立上りの型枠を組んでいます。
この後、コンクリートを打設します。
- 6. 2013年07月26日
-
基礎工事
基礎の、型枠をバラシました。
この後、玄関の土間部分を打設します。
- 7. 2013年07月31日
-
基礎工事
基礎の土間部分の打設が完了しました。
- 8. 2013年08月06日
-
木工事
土台伏せが完了し、上棟に向けての準備をしています。
- 9. 2013年08月08日
-

上棟
本日、上棟を行いました。
目標の工事まで、事故も無く無事作業が完了しました。

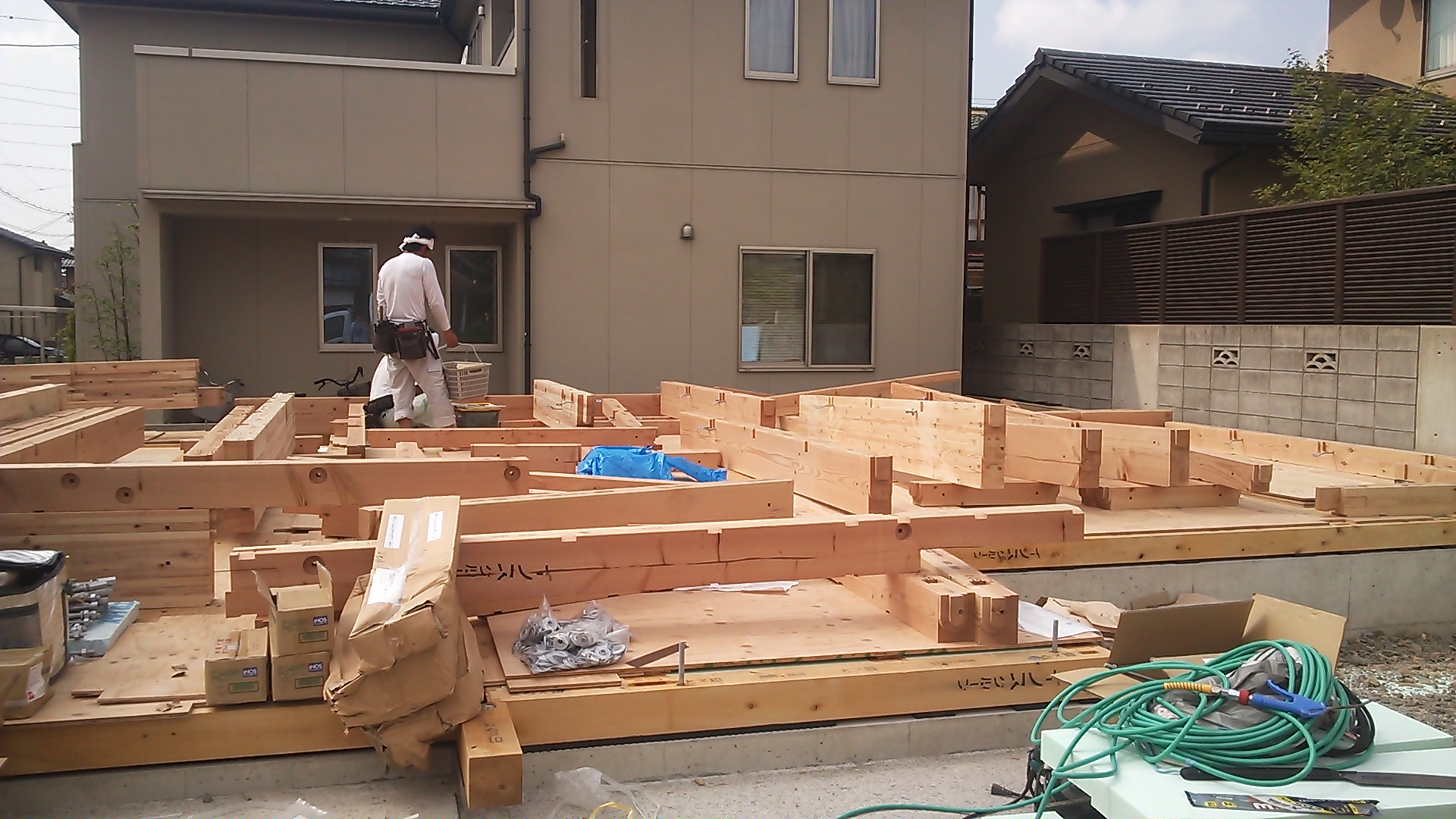

- 10. 2013年08月11日
-
木工事
外周部の筋交い、間柱を入れています。
しっかりと金物で固定します。

- 11. 2013年08月19日
-
木工事
外周部をタイベックで囲っています。
このタイベックは、遮熱性もかねています。
- 12. 2013年08月20日
-
木工事
引き続き、タイベックを貼っています。
透湿防水シートで、雨等の水は通さず、通気は行える仕様になっています。
- 13. 2013年08月23日
-
塗装工事
淀の塗装を行いました。
瓦の色に合わせて、塗装をしています。
- 14. 2013年08月26日
-
木工事
軒天の下地を組んでいます。
端にあるのは、通気見切り材で、この部分より小屋裏の通気を行います。
- 15. 2013年08月30日
-
防水工事

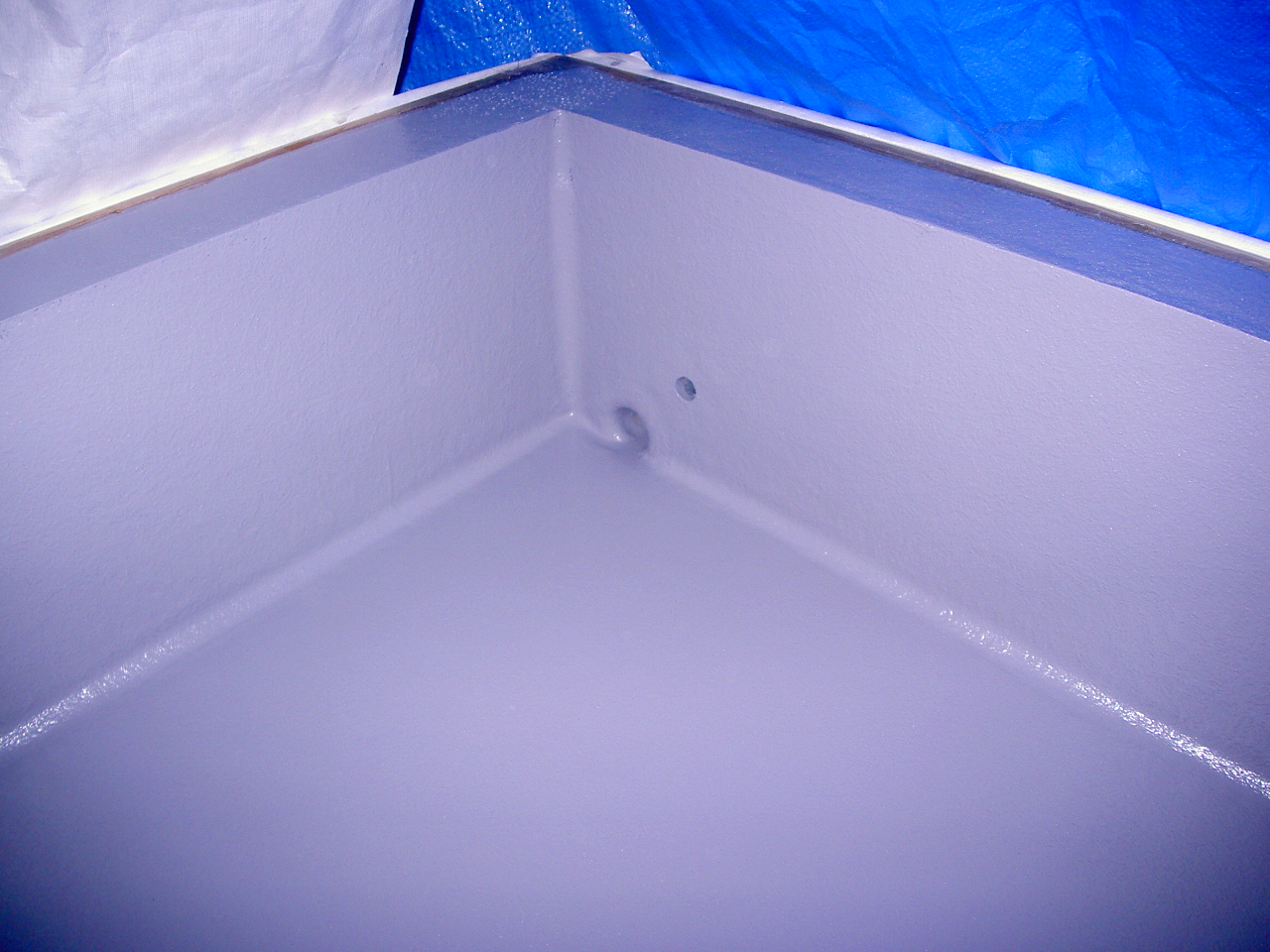

バルコニー部分のFRP防水工事を行いました。
3工程を経て施行完了です。
- 16. 2013年09月02日
-
木工事
軒天ボードが張り終わりました。
色は、明るめのベージュ色に合わせています。
- 17. 2013年09月03日
-
電気工事
内部の配線工事に取り掛かりました。
照明等の配線を各部屋に通しています。
- 18. 2013年09月06日
-

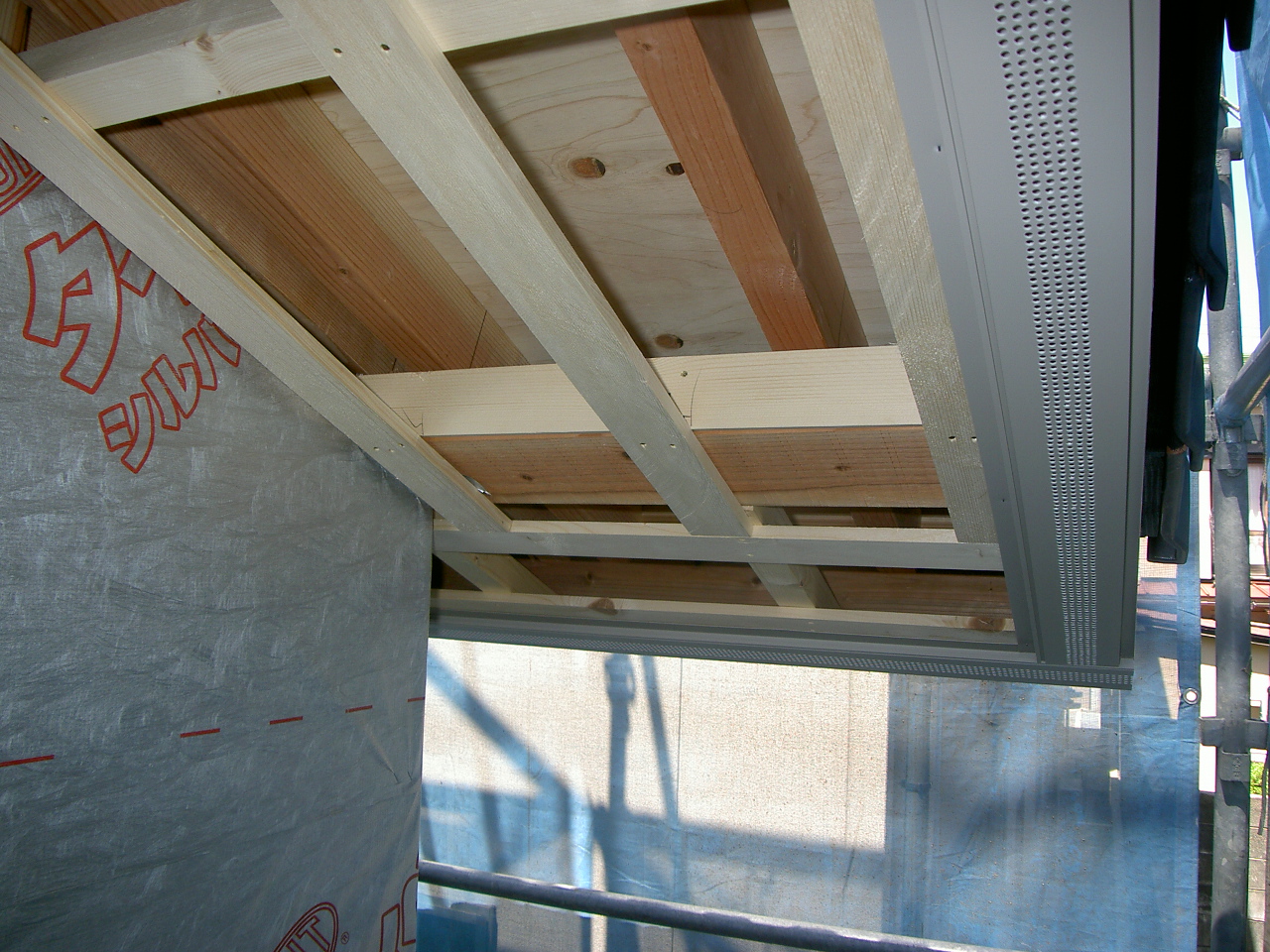

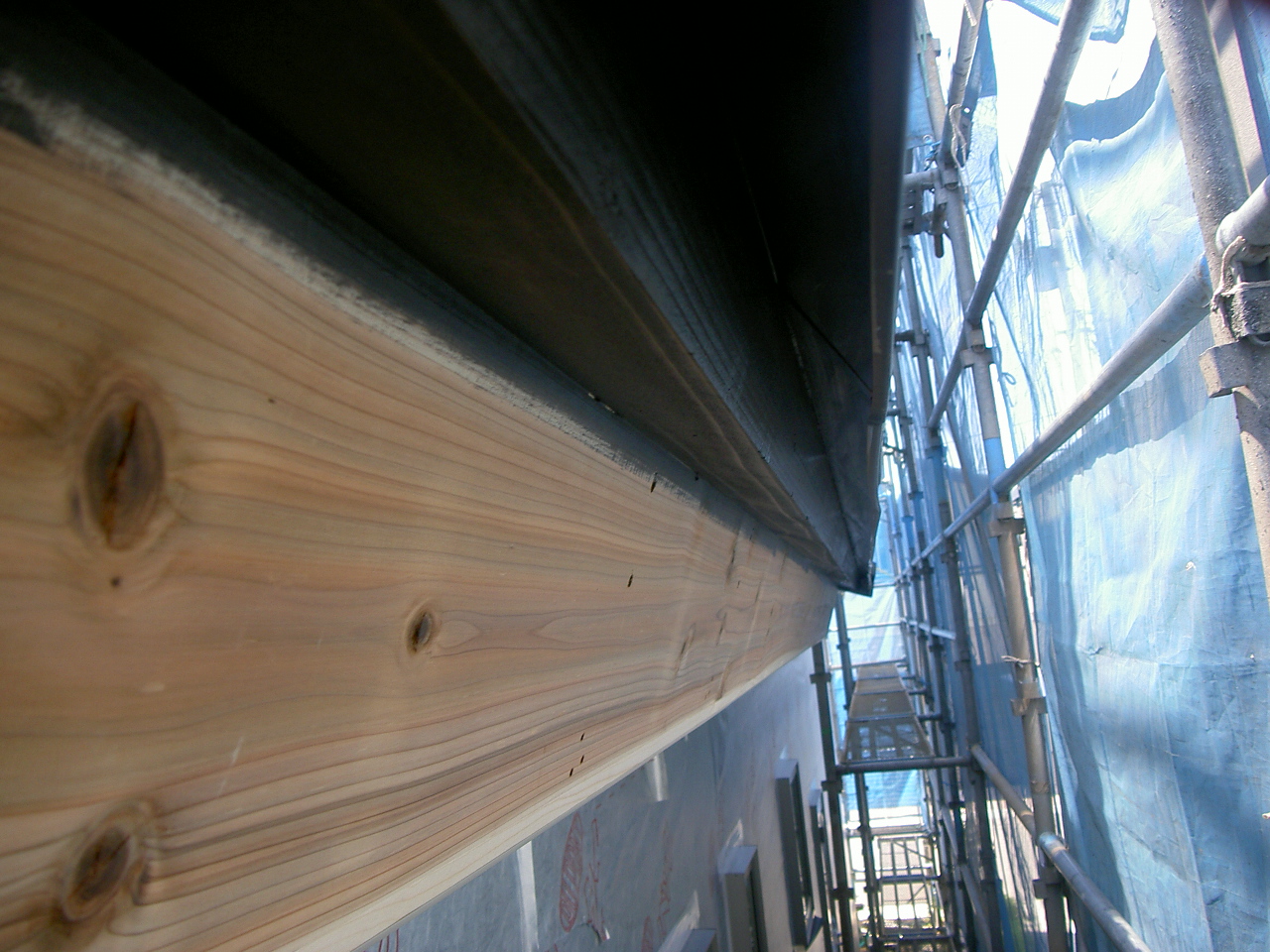

木工事
1階部分の間柱、筋交いを入れています。
床合板を敷いてから、その上に筋交いをはめ込み、金物でしっかり固定します。
- 19. 2013年09月09日
-
防蟻処理
1階部分の内部立上りの防蟻処理を施しました。
床から、1mの高さまで処理を施します。
- 20. 2013年09月12日
-
給排水衛生設備工事

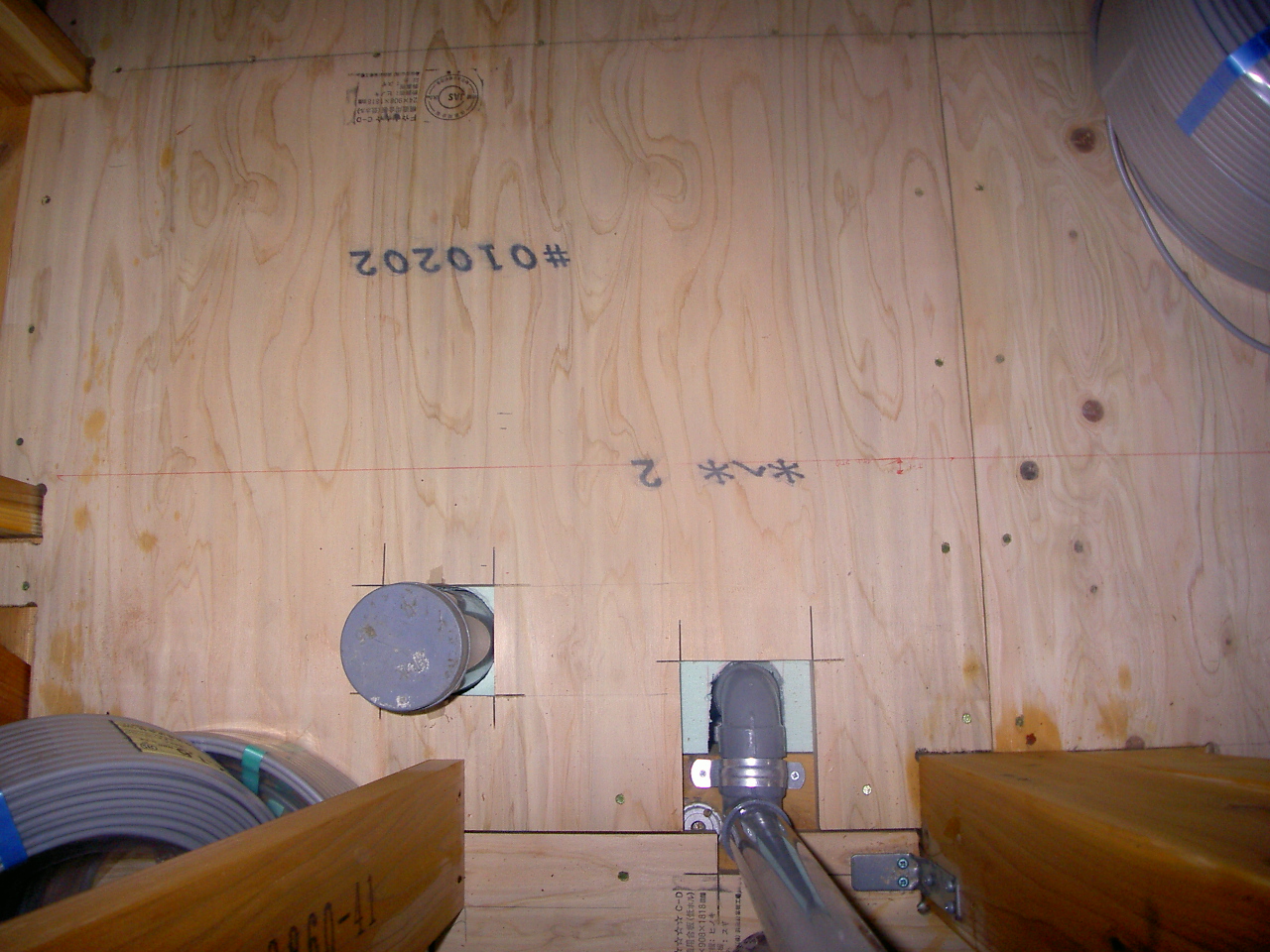

排水管の立ち上げをしました。
2階の排水は写真の部分にあるパイプスペースという部分を通って1階まで下ろします。
- 21. 2013年09月16日
-
木工事

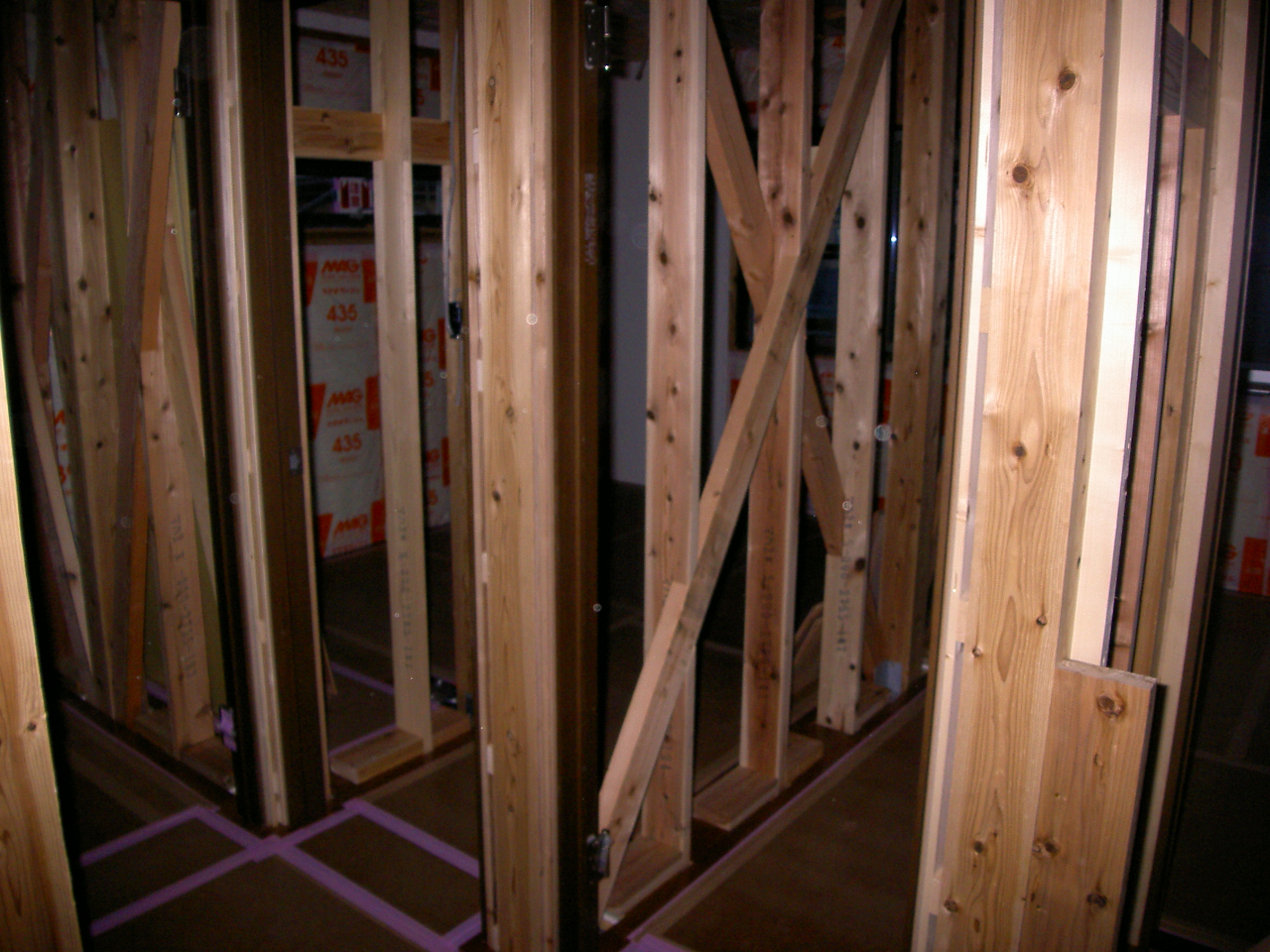

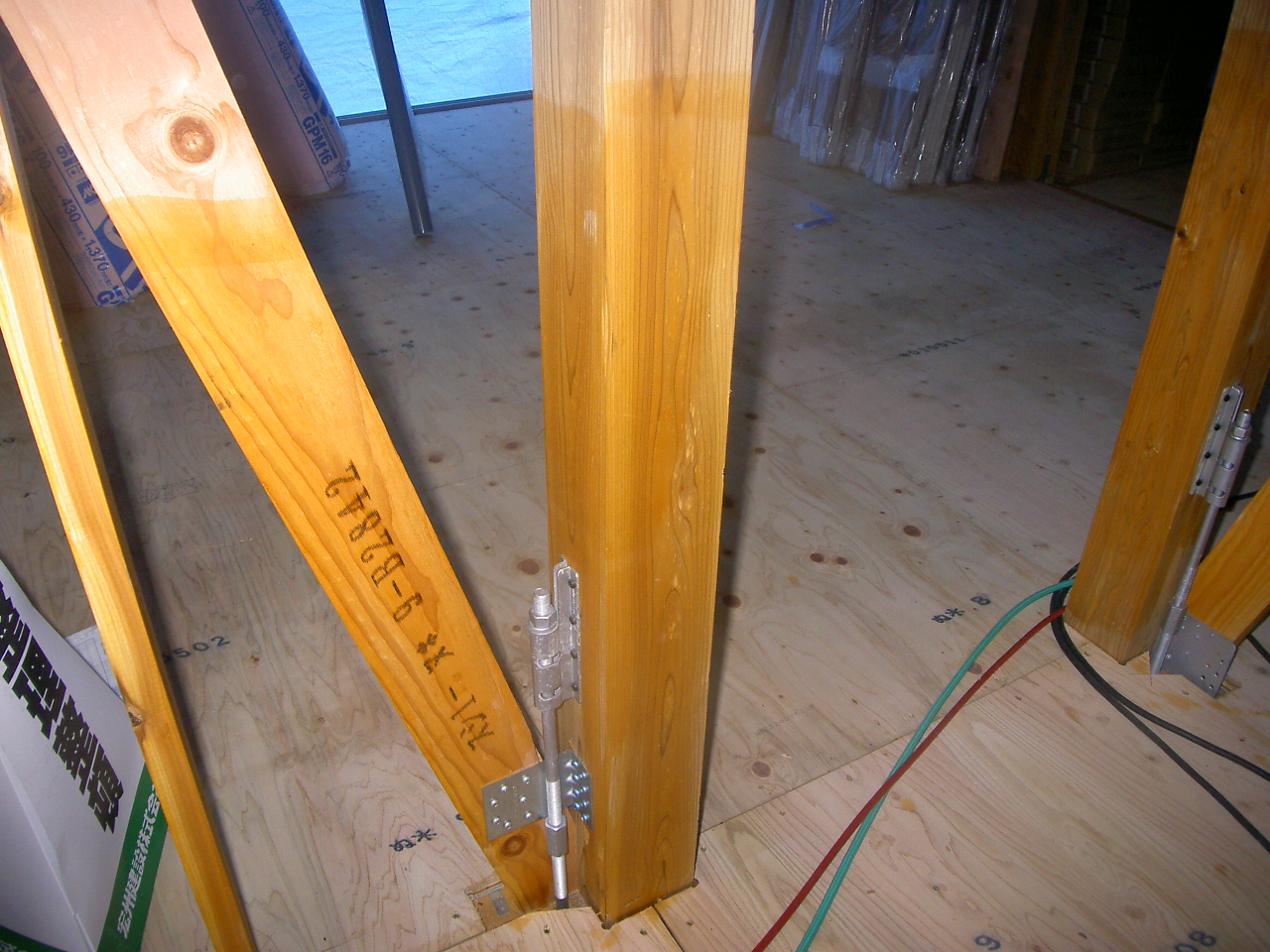

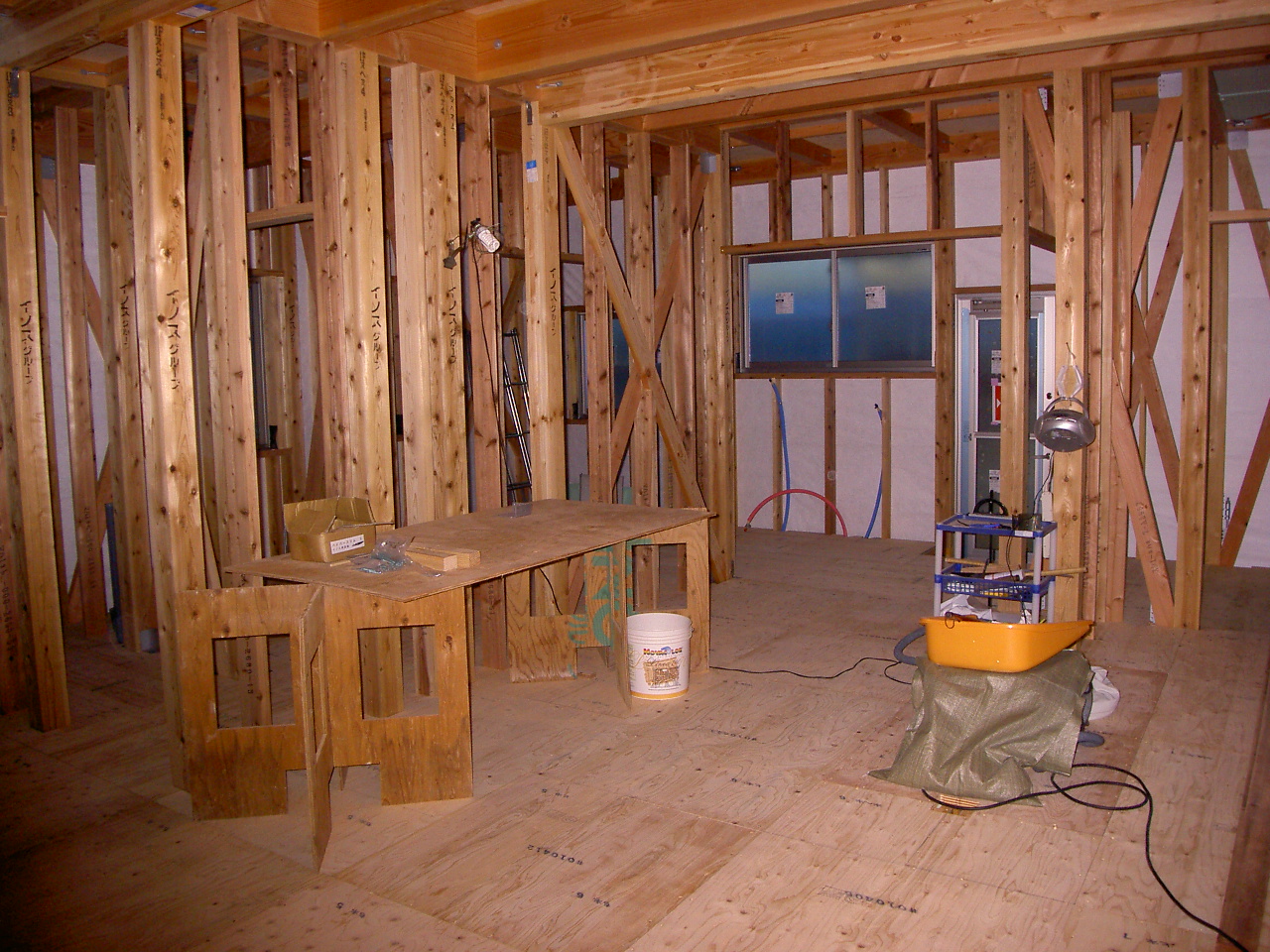

1階部分の、耐力壁の施行をしました。
面材で耐力を発揮する素材で、上部梁までしっかりビス止めをして、
支持します。
- 22. 2013年09月18日
-
木工事

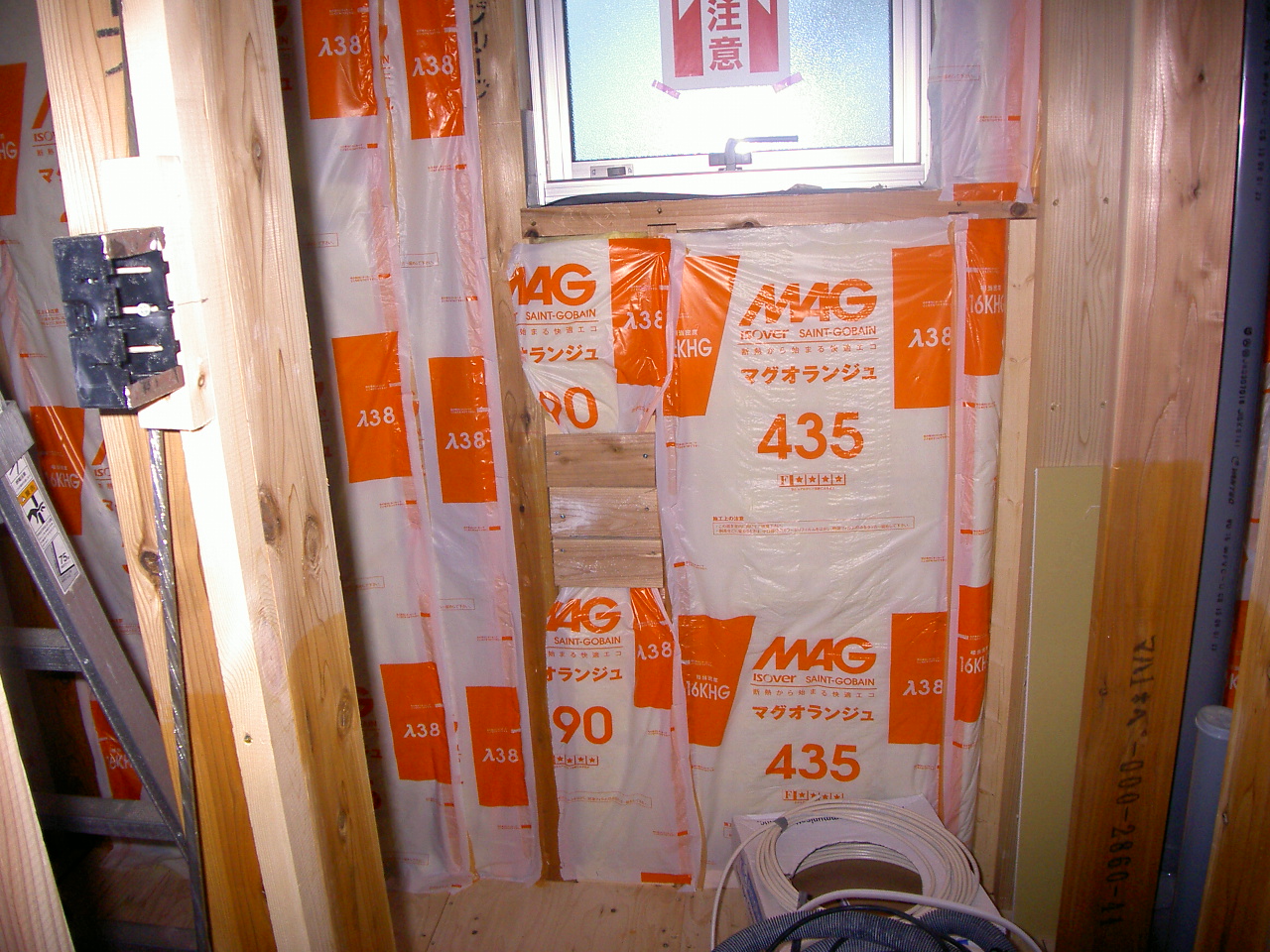

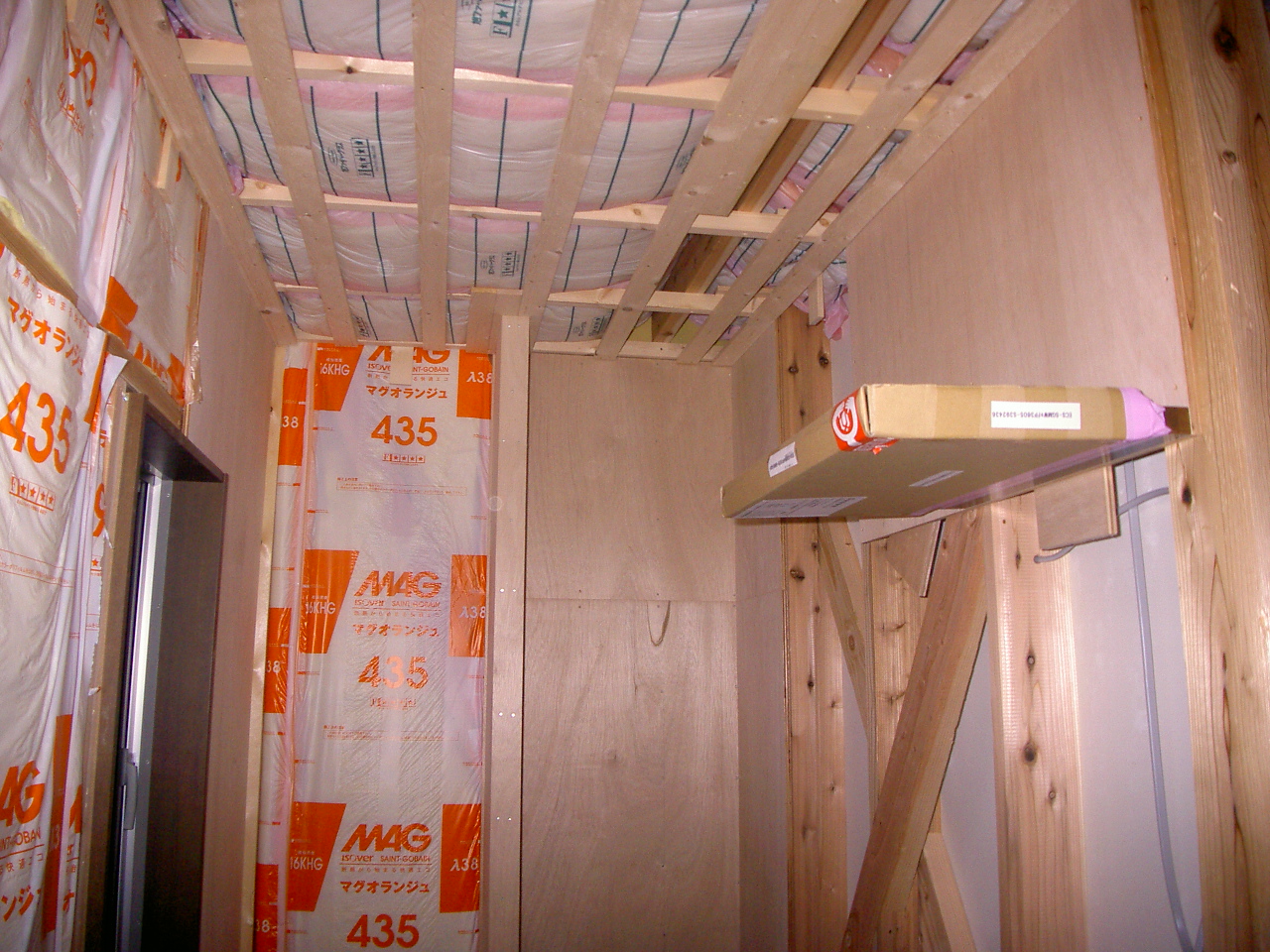

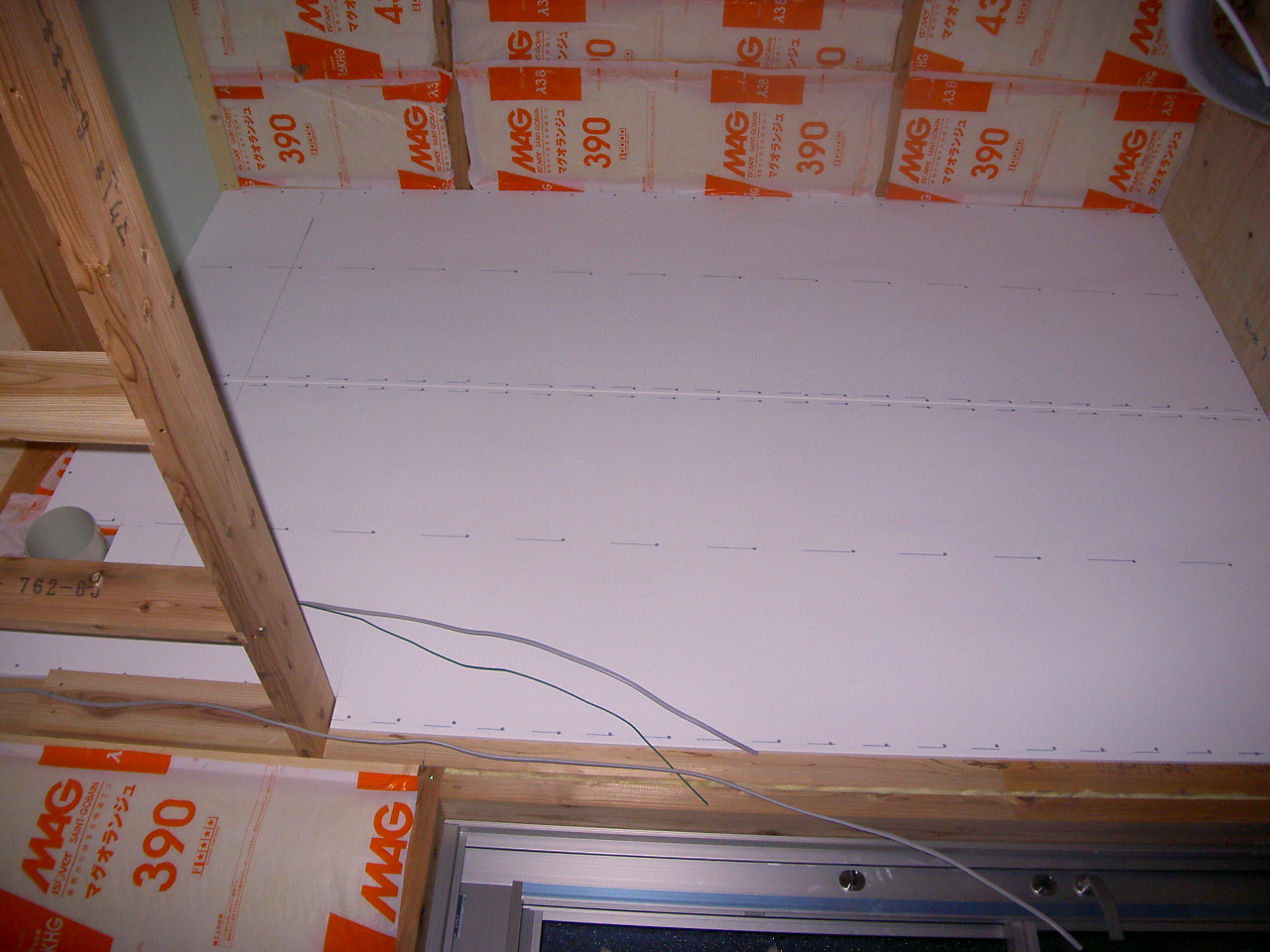

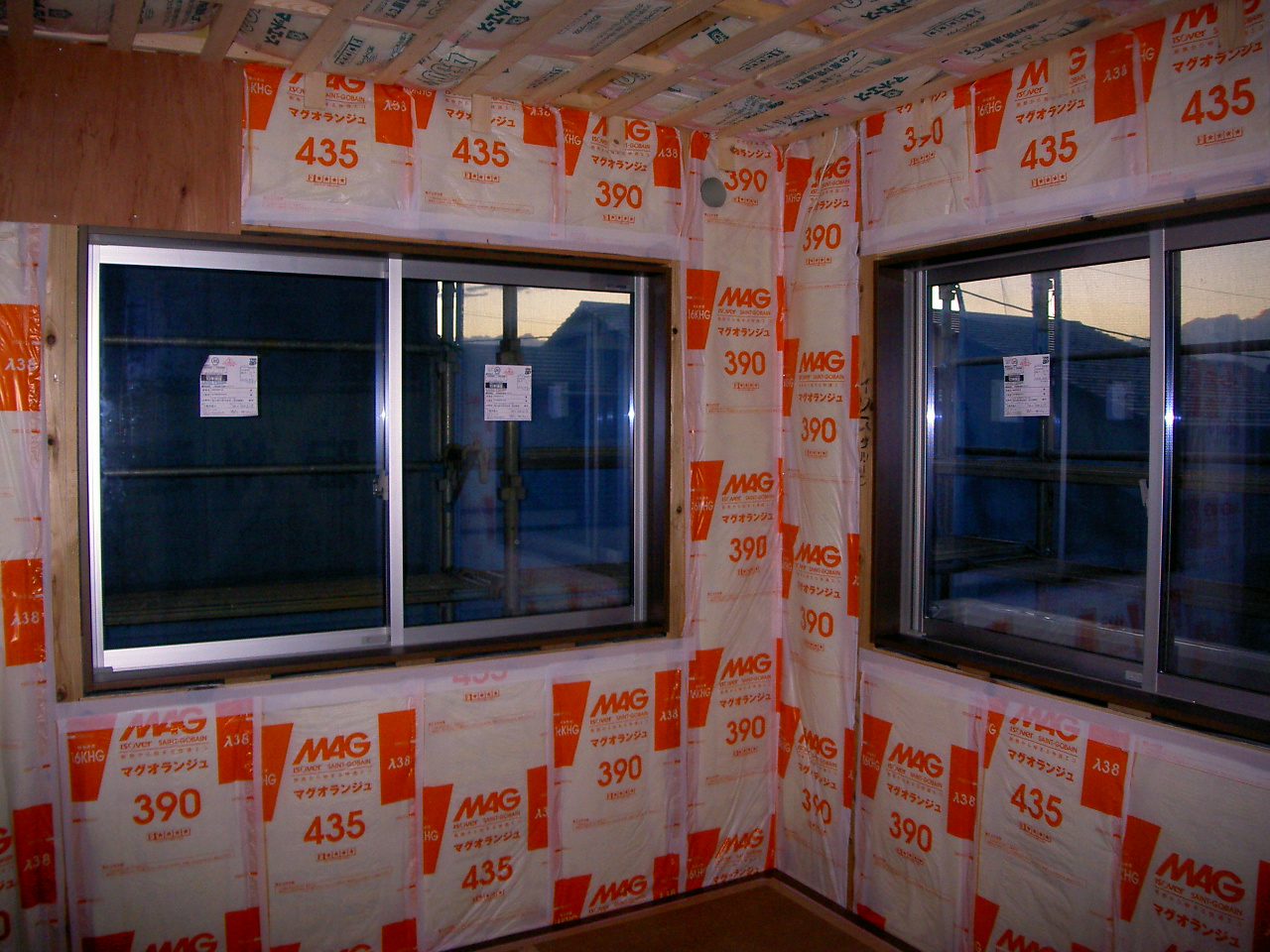

2階部分の断熱材がほぼ入れ終わりました。
断熱材はグラスウール105mmを使用しています。
- 23. 2013年09月20日
-
木工事

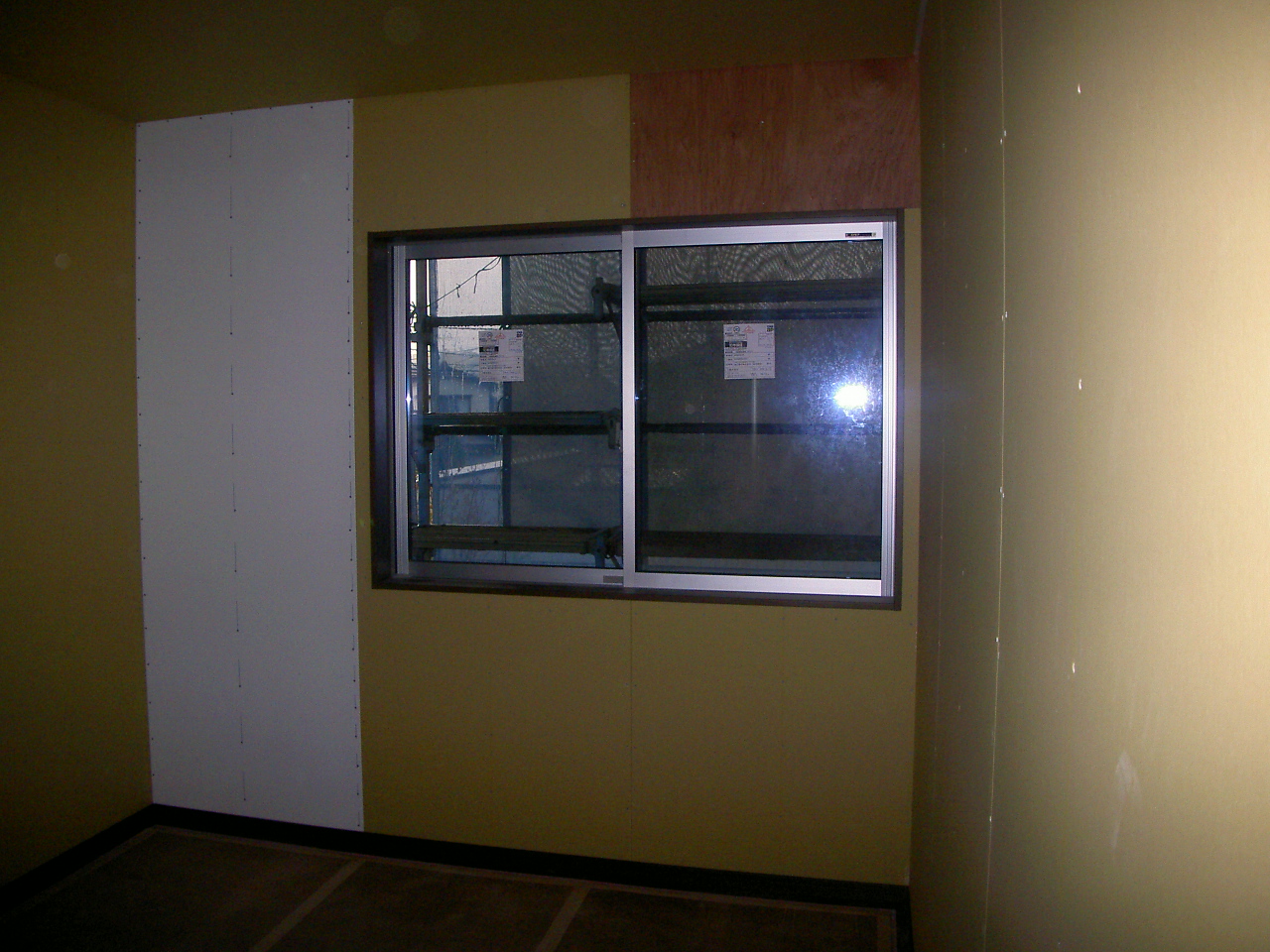

2階窓部分の枠の取り付けを行っています。
窓枠はジャストカットされていて、サッシの合わせて加工してあります。
- 24. 2013年09月24日
-
木工事

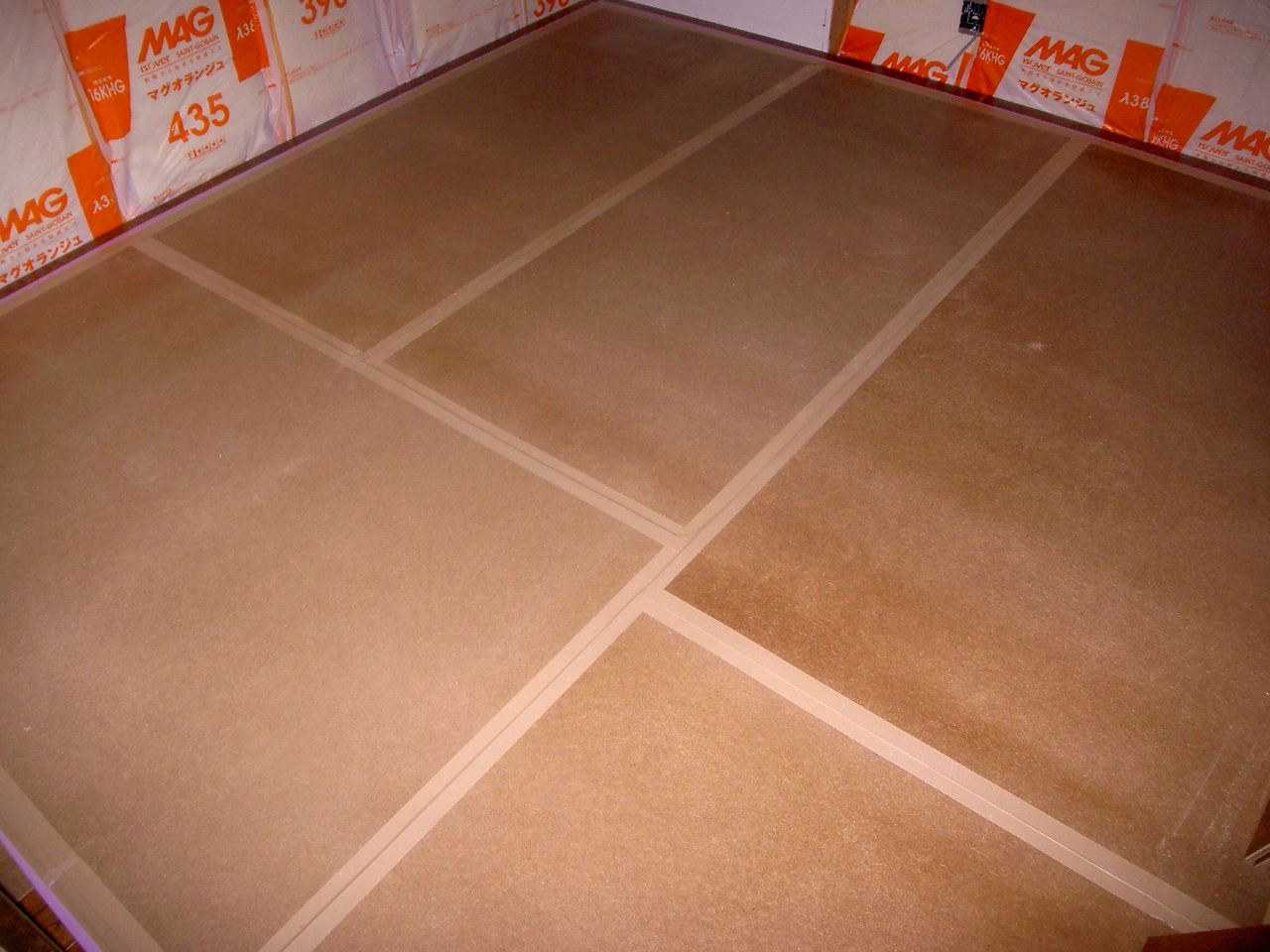

2階フロアが貼り終わりました。
フロアの上には、クッション材と養生板の2重に養生しています。
これで多少の傷は付きません。
- 25. 2013年09月27日
-
木工事
2階の建具枠の取付を行いました。
この後、ケーシング枠、建具の吊り込みになります。
- 26. 2013年10月01日
-
木工事
階段の施行が完了しました。
施工後、キズが付かないように養生しています。
- 27. 2013年10月04日
-
木工事
2階部分の壁、天井ボードが張り終わりました。
白い部分の壁は、面材で耐力材になっています。
- 28. 2013年10月08日
-
木工事
2階の収納棚の取り付けを行いました。
棚の下には、パイプハンガーも備わっています。
- 29. 2013年10月11日
-
木工事
1階部分の棚板の取り付けを行っています。
写真は、神棚になります。
- 30. 2013年10月12日
-
木工事
和室の床柱を取り付けしています。
長さの調整、欠き込み等微調整しています。
- 31. 2013年10月15日
-

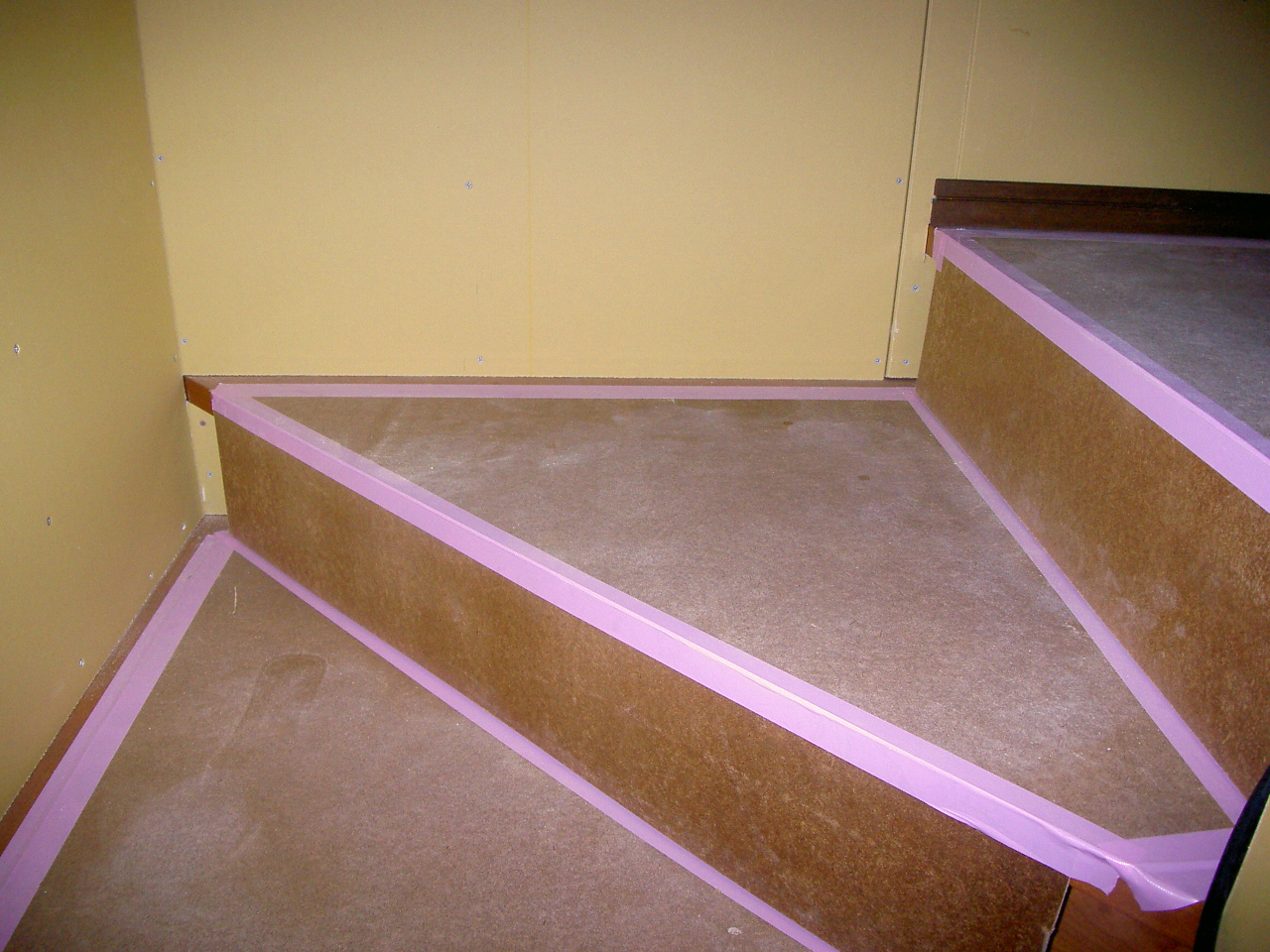

外構工事
外部の土台水切りの取り付けを行っています。
水切りの裏には、穴が開いていてそこから通気を取ります。
- 32. 2013年10月18日
-
木工事
2階、階段部分の巾木の取り付けを行いました。
巾木は、建具色に合わせてあります。
- 33. 2013年10月22日
-
木工事

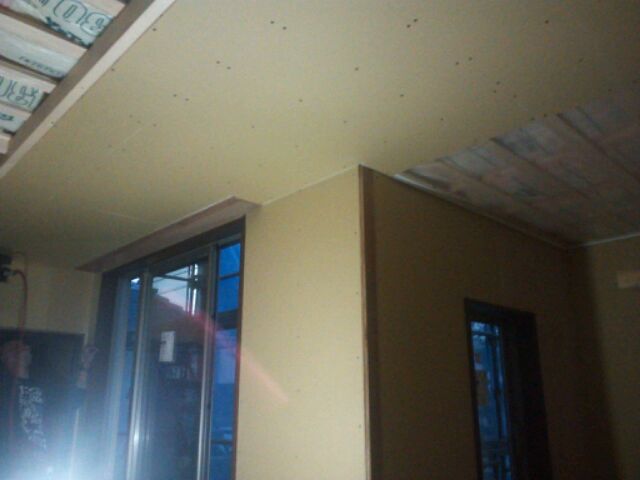

1階の天井ボードを張っています。
天井が仕上がると、部屋全体の形が完成に近づきます。

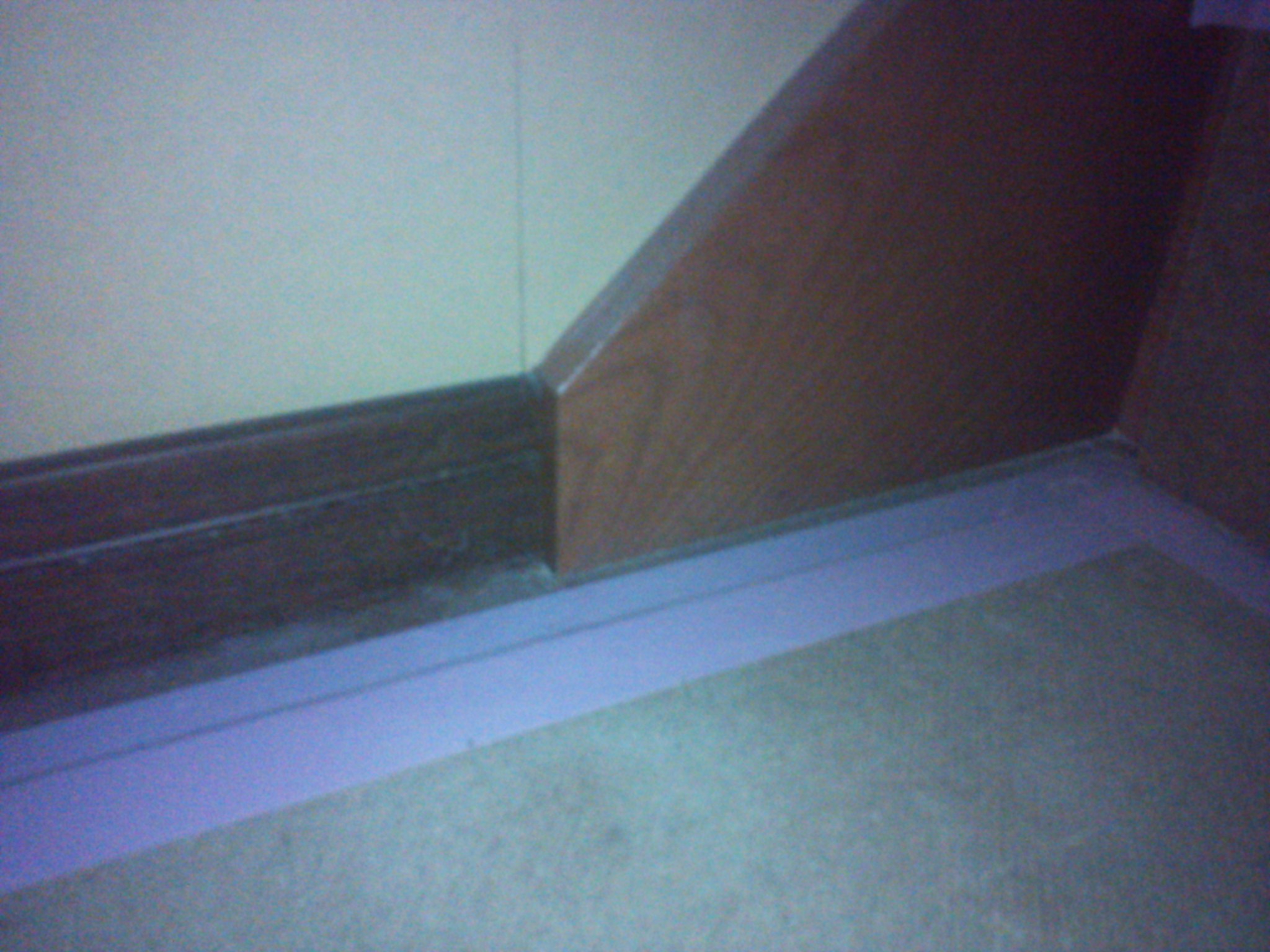

- 34. 2013年10月25日
-
木工事
1階部分の巾木の取り付けを行っています。
最後に、建具を吊り込みして木工事はほぼ完了です。
- 35. 2013年10月29日
-
外装工事
外装工事のサイディングが張り終わりました。
サイディングは3尺×10尺を使用しています。
- 36. 2013年11月01日
-
外装工事
外部のコーキングを打ちました。
サッシ周りや、コーナー材部分を打っています。

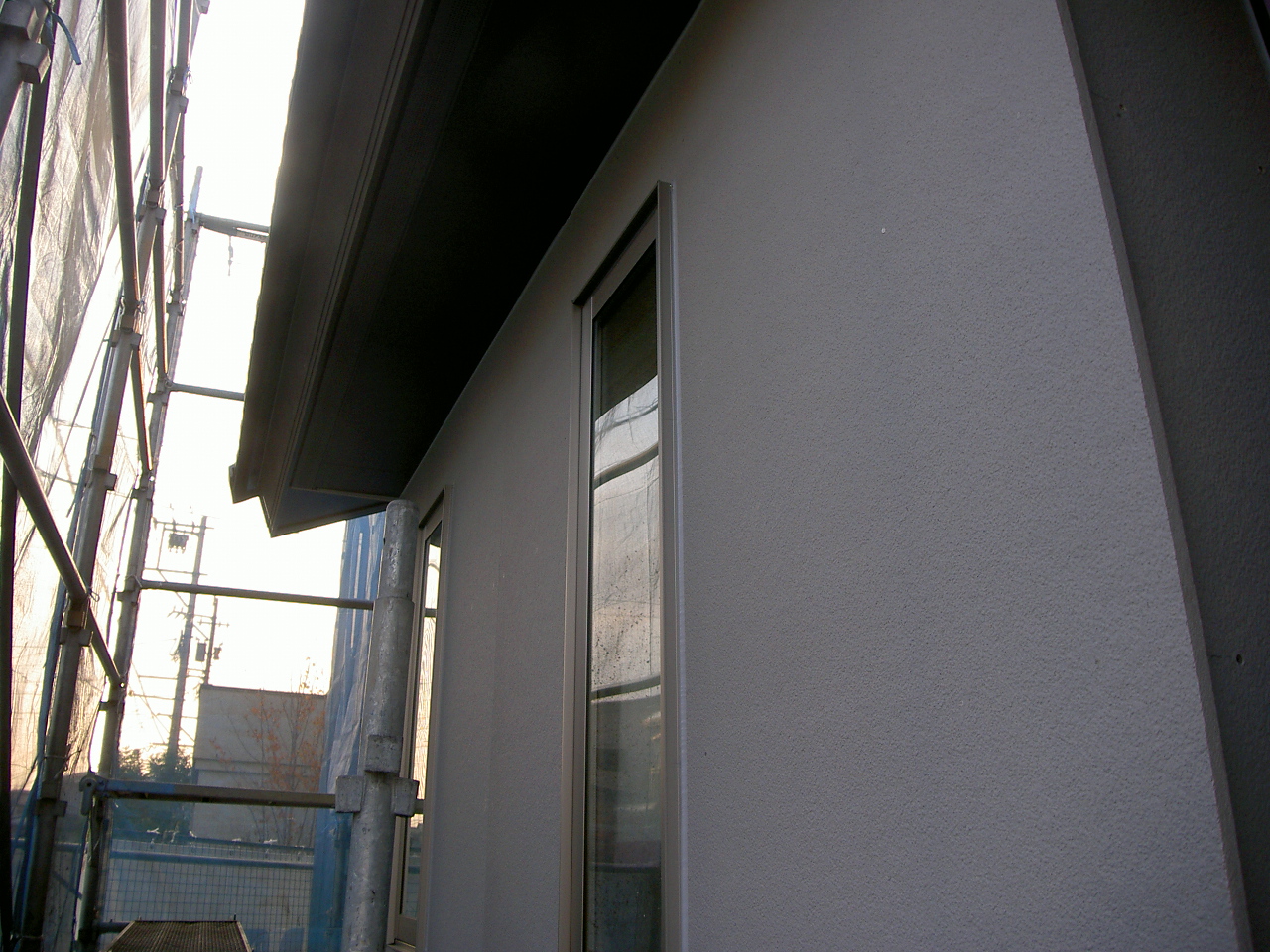

- 37. 2013年11月03日
-
木工事
和室部分の天井です。
天井材は杉板の目透かしです。
- 38. 2013年11月08日
-
住宅設備工事

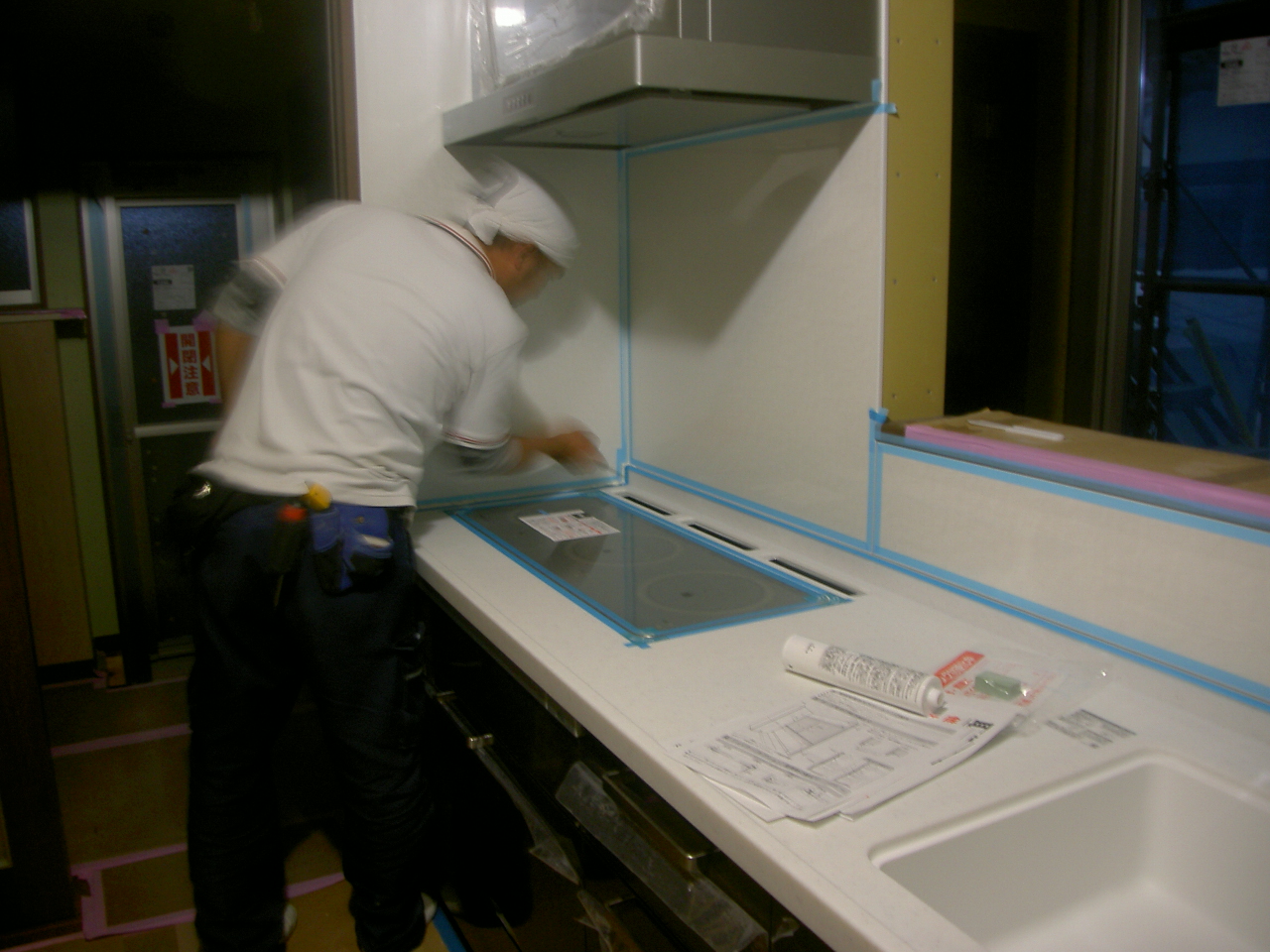

キチンの設置を行いました。
パナソニック製で、建具等の色に合わせたパネル色です。
- 39. 2013年11月11日
-
左官工事

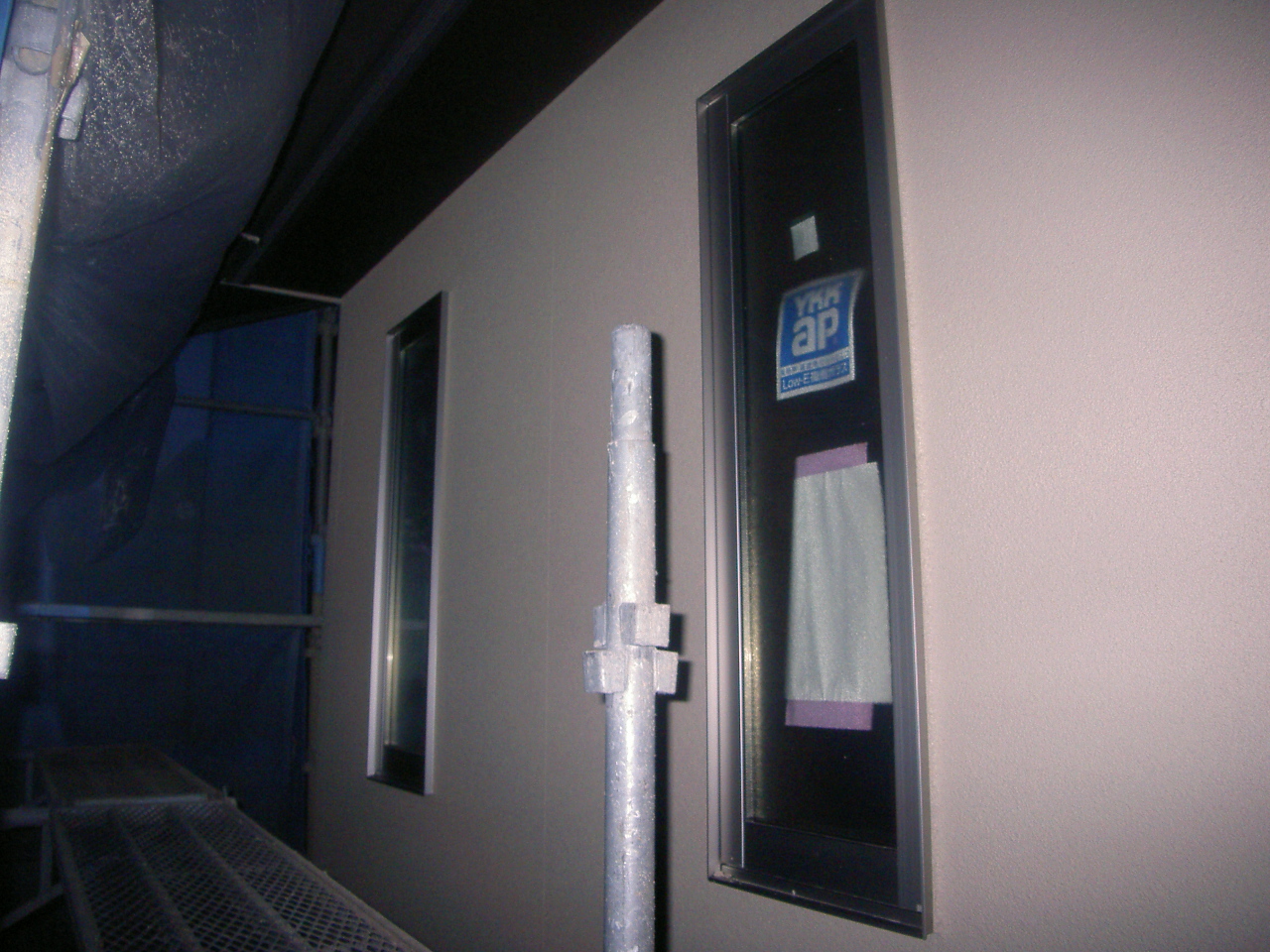

外壁の塗装が完了しました。
アクリルリシン吹き付けで、落ち着いた色に仕上がっています。
- 40. 2013年11月15日
-
タイル工事
外部のタイルを貼っています。
最初に、ボンドを壁に塗って、その後タイルを貼っていきます。
グレー色の部分がボンドを塗っている部分です。
- 41. 2013年11月25日
-

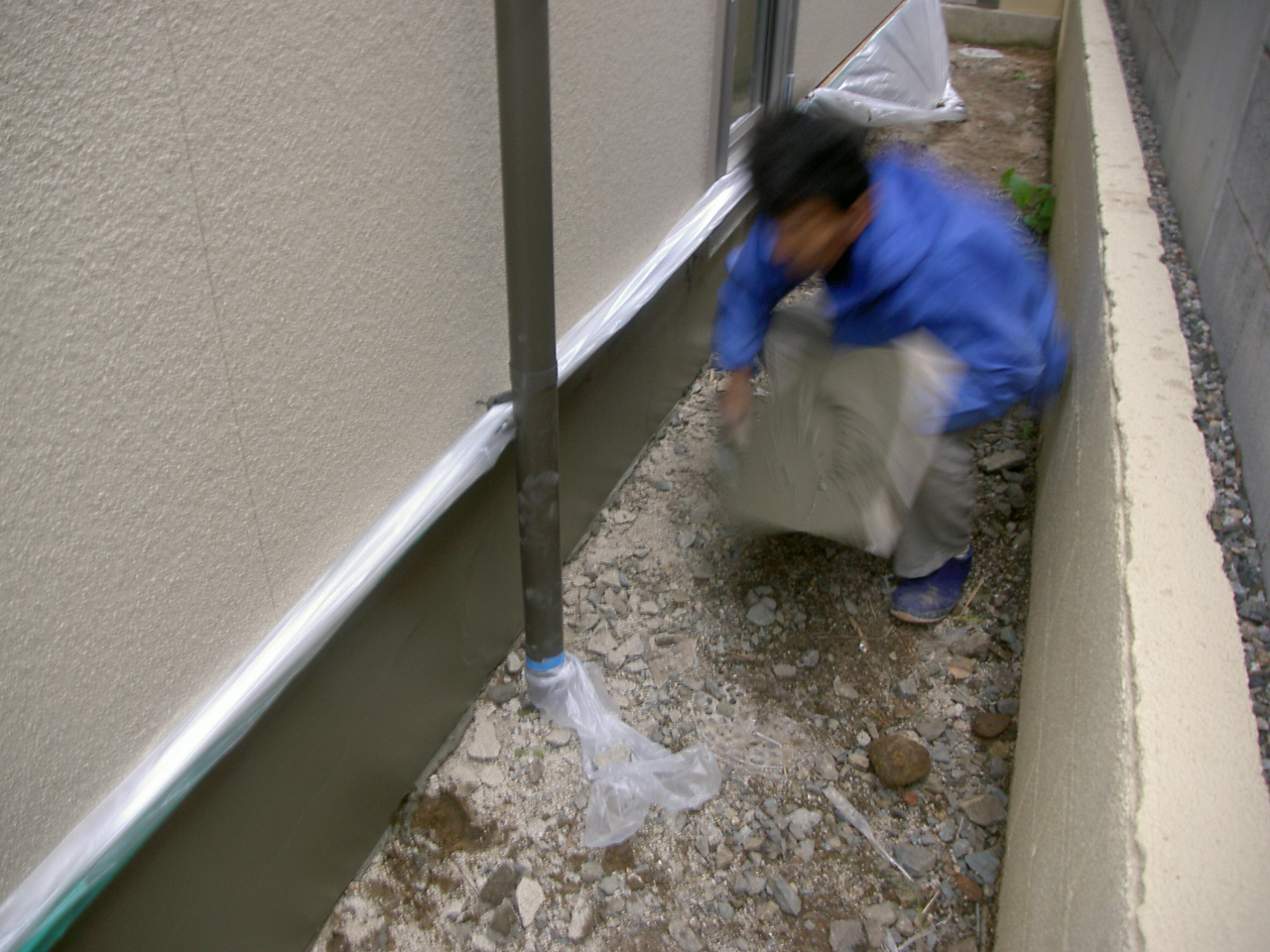

左官工事
外部巾木のクシ引きを行っています。
簡単に言えば、化粧工事をしています。
これで、表面の仕上がりがきれいになります。
- 42. 2013年11月29日
-
タイル工事

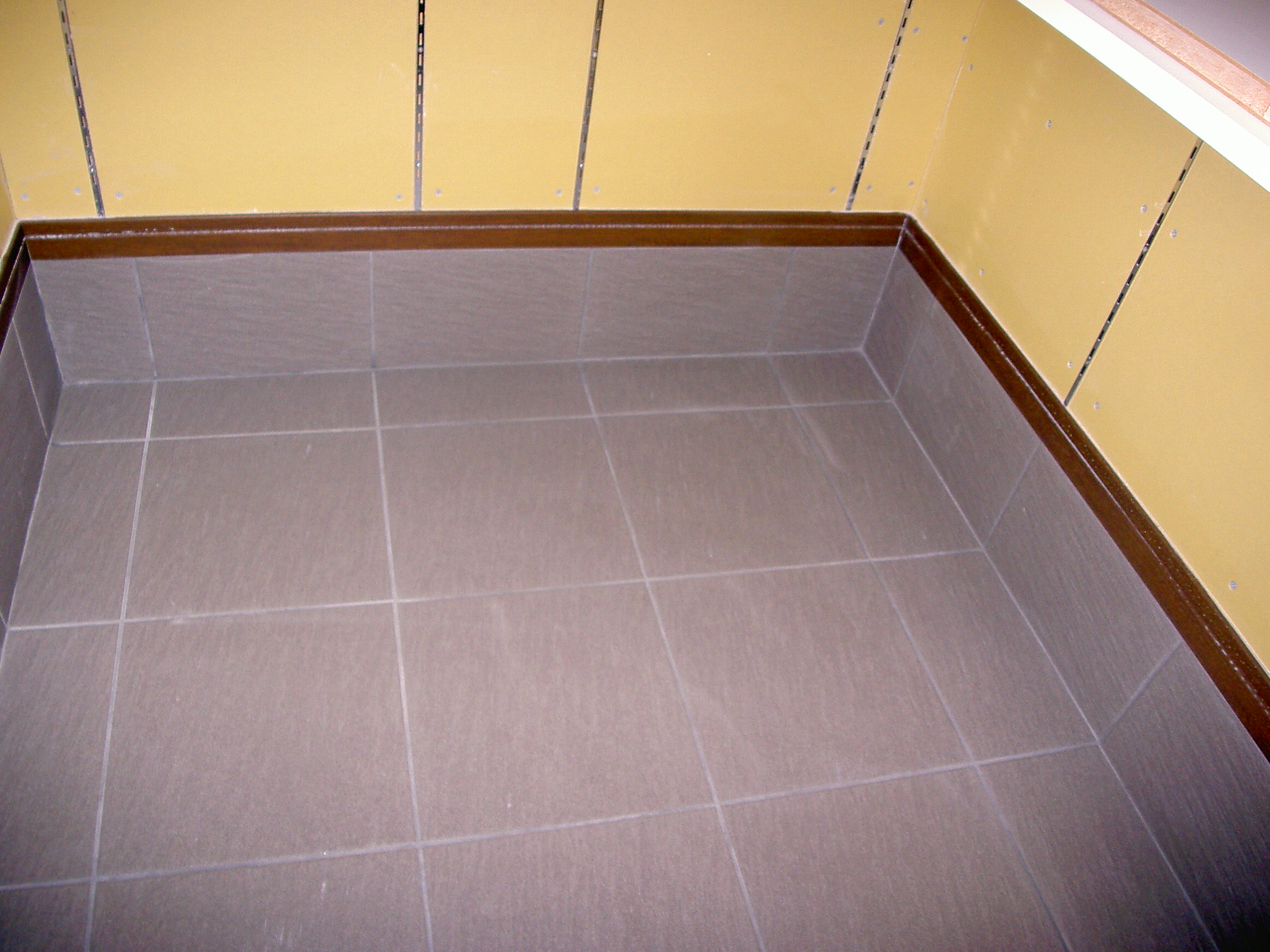

玄関、ポーチ部分の床タイルを貼りました。
タイルはオオムラのクレストマブルを使っています。
- 43. 2013年12月06日
-
家具工事

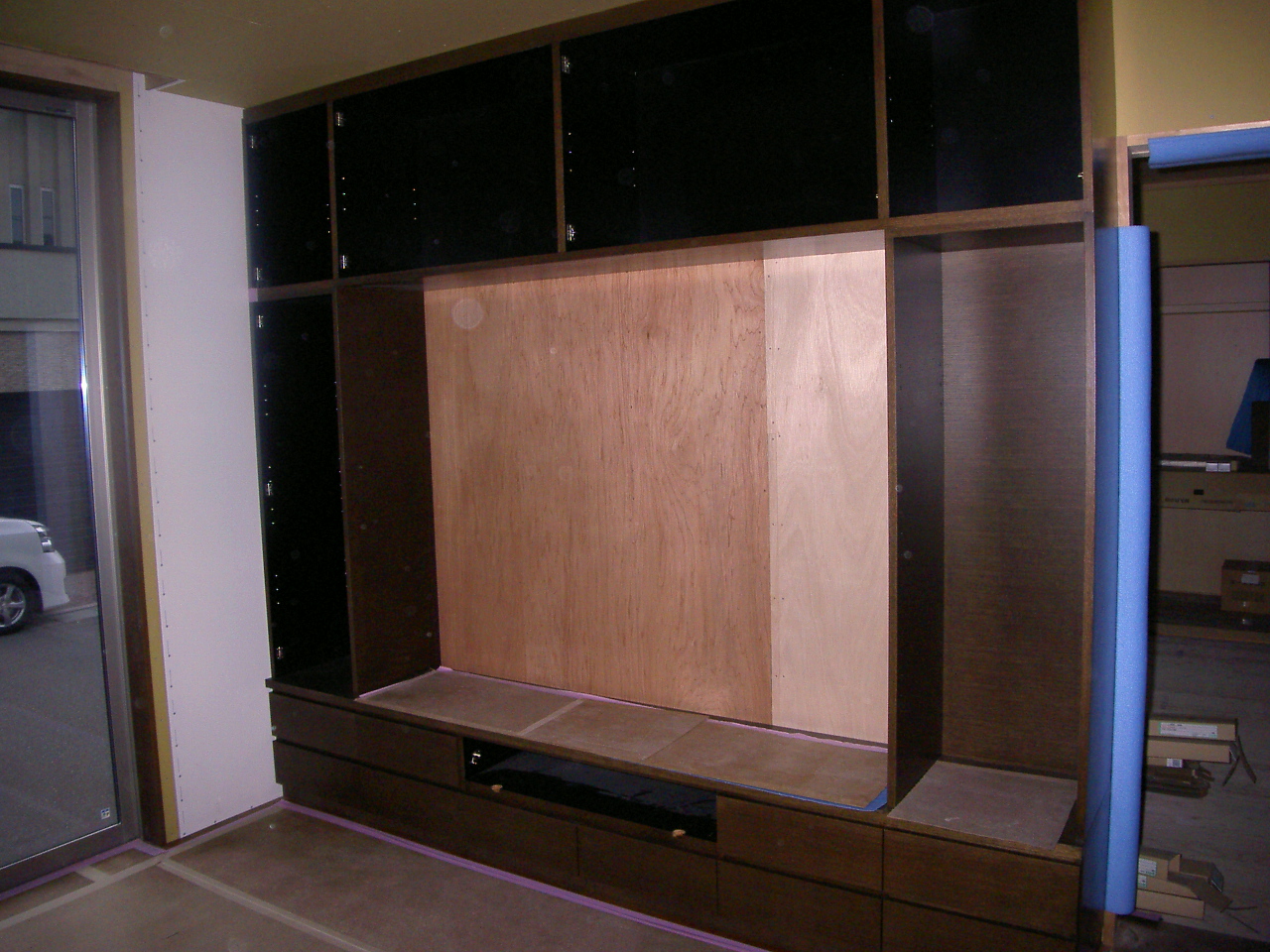

リビングのTVボードの取り付けを行いました。
たくさんの収納スペースがあります。造作なので、細かく寸法が指定してあります。
- 44. 2013年12月10日
-
内装工事
内部のパテ工事に取り掛かりました。
ボードの継ぎ目や、ビスの部分の凹みなどを平らにします。
そうする事で、クロスがキレイに貼れます。

- 45. 2013年12月13日
-
内装工事
パテが完了し、いよいよクロスを貼り始めました。
写真は、和室部分ですが少し模様の付いたクロスをしようしています。
- 46. 2013年12月20日
-
内装工事

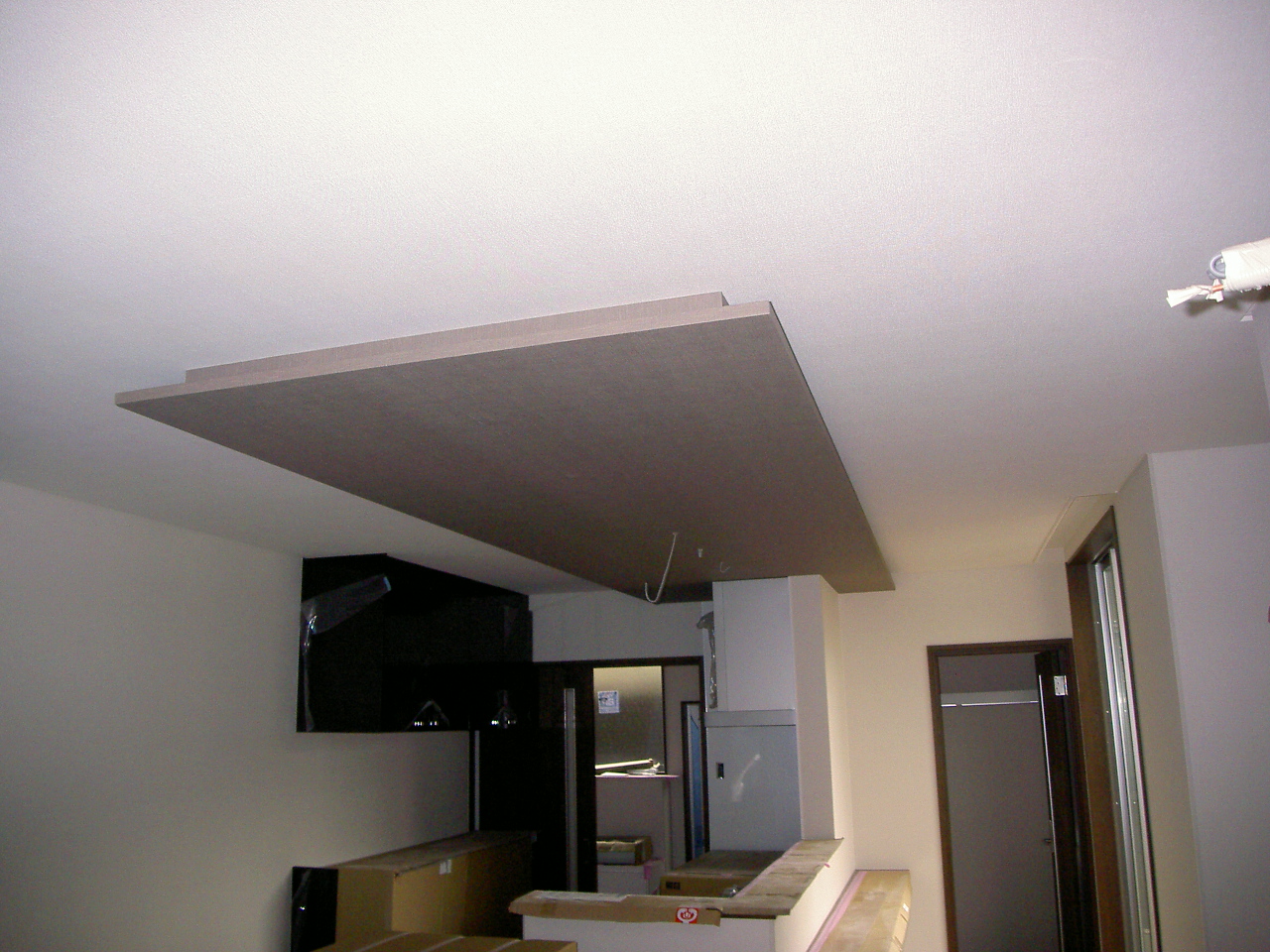

内部天井クロス、ポイントクロスが貼り終わり、壁部分のクロスを貼りました。フカシ壁部分のクロスを貼りわけしています。
- 47. 2013年12月22日
-
金属製建具工事
バルコニの手摺を取り付けています。
パネルを取り付けるための支柱を固定して、水が漏れないようシーリングしています。
- 48. 2013年12月24日
-
木製建具工事

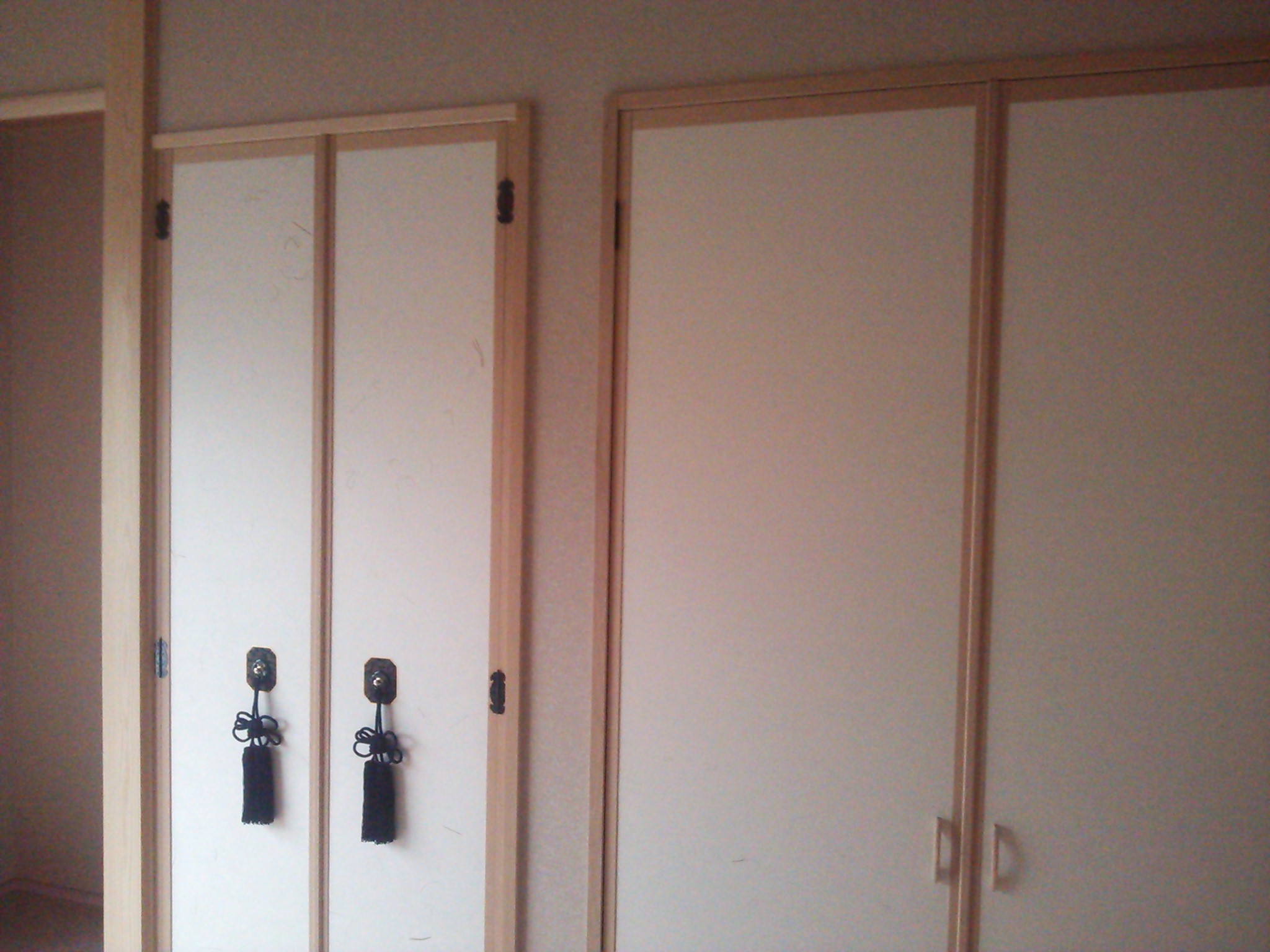

和室の造作建具の吊り込みを行いました。
- 49. 2013年12月25日
-

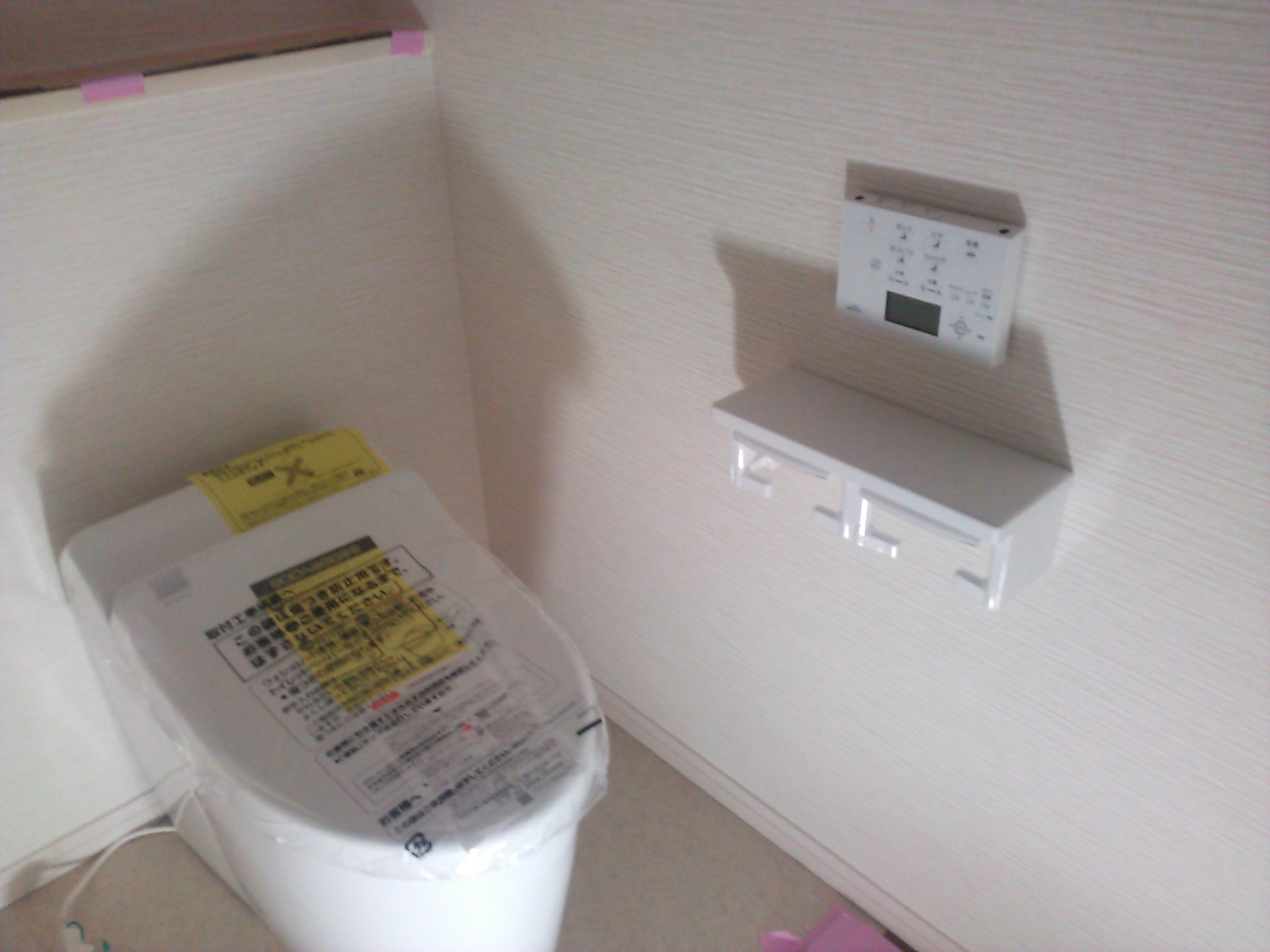

住宅設備工事
設備機器の取り付けを行いました。
写真は、トイレ周りの取り付け写真です。
- 50. 2014年01月07日
-
カーテン工事
カーテンの取り付けを行いました。

- 51. 2014年01月27日
-
外構工事
コンクリートの土間の打設を行いました。
久々の晴れで、絶好の打設日和でした。
- 52. 2014年01月30日
-

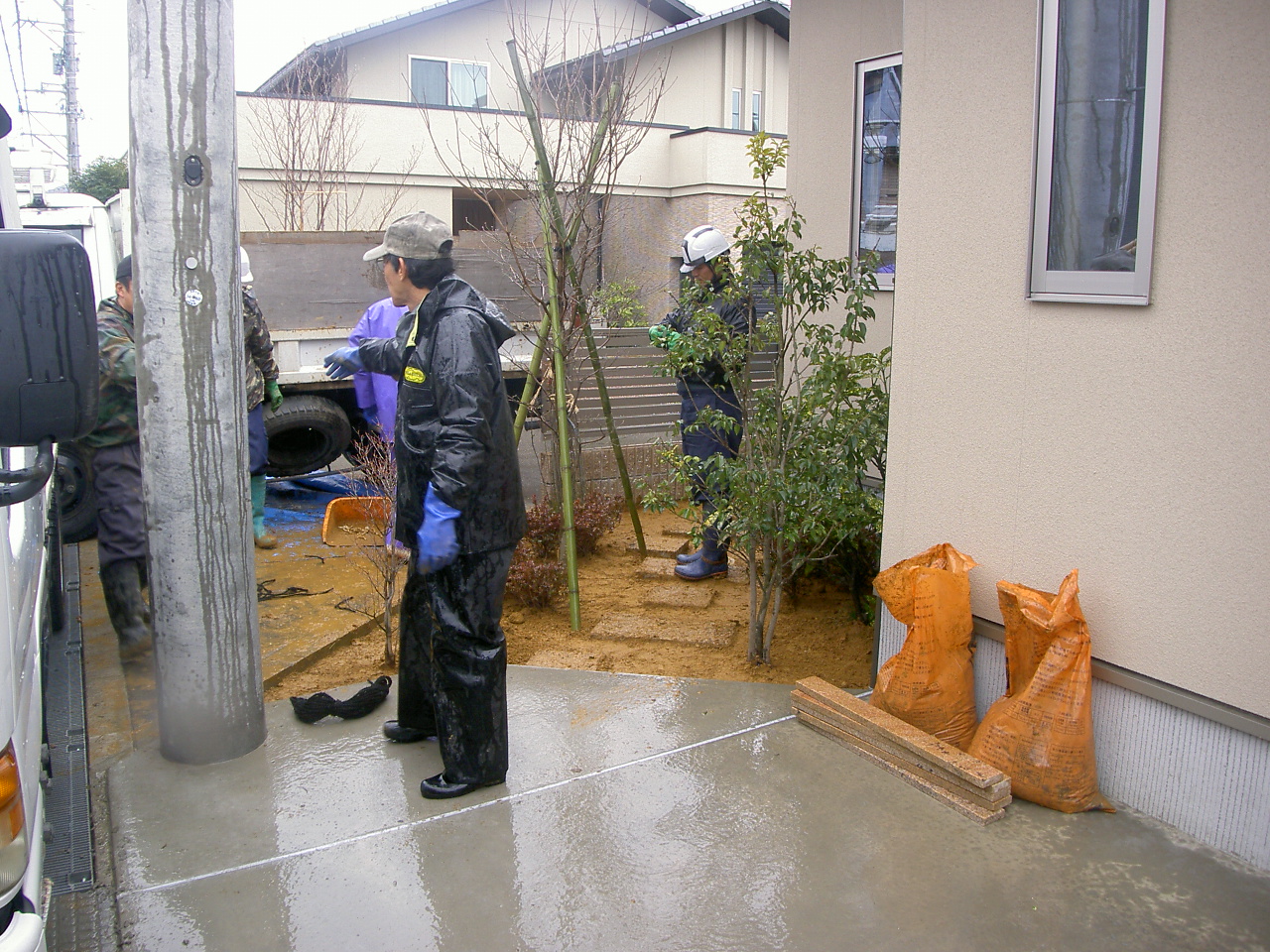

外構工事
植栽を植えています。
雨も、そこまで降っていなくて無事完了しました。
- 53. 2014年03月03日
-
竣工

リビングです。

造作のTVボードになります。
寸法等全て特注です。
- 54. 2014年03月03日
-
竣工
ダイニング、キッチンです。
キッチンの手元灯には、ペンダントライト、天井はフカシてアクセントになっています。オシャレな仕上がりです。
- 55. 2014年03月03日
-
竣工

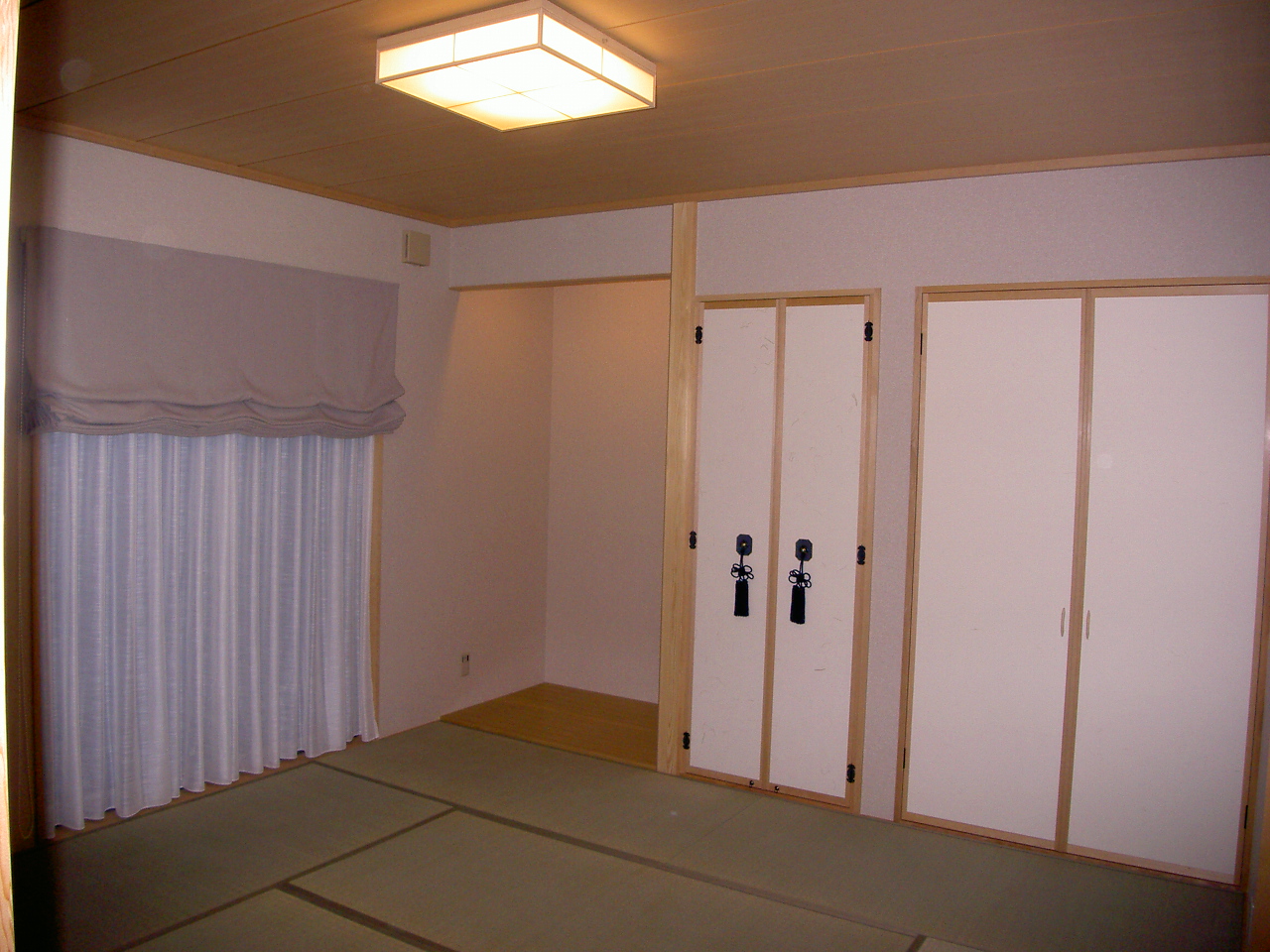

和室です。
天井は杉板天井です。
リビングから繋がっていて、畳8帖ありゆったり出来ます。
- 56. 2014年03月03日
-
竣工

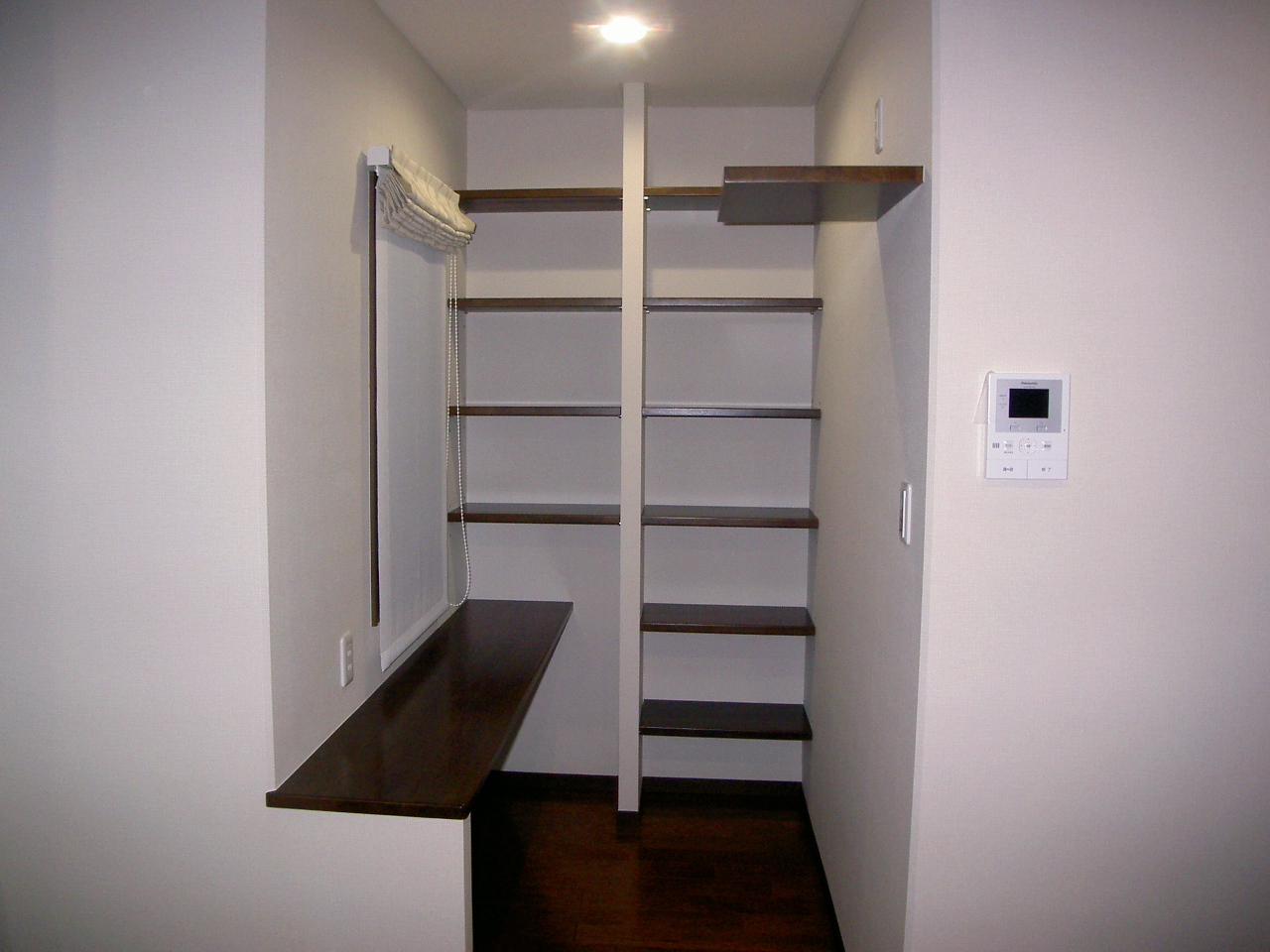

スタディコーナーです。
十分な本棚、壁面にはマグネットが付く仕掛けがしてあります。
- 57. 2014年03月03日
-
竣工

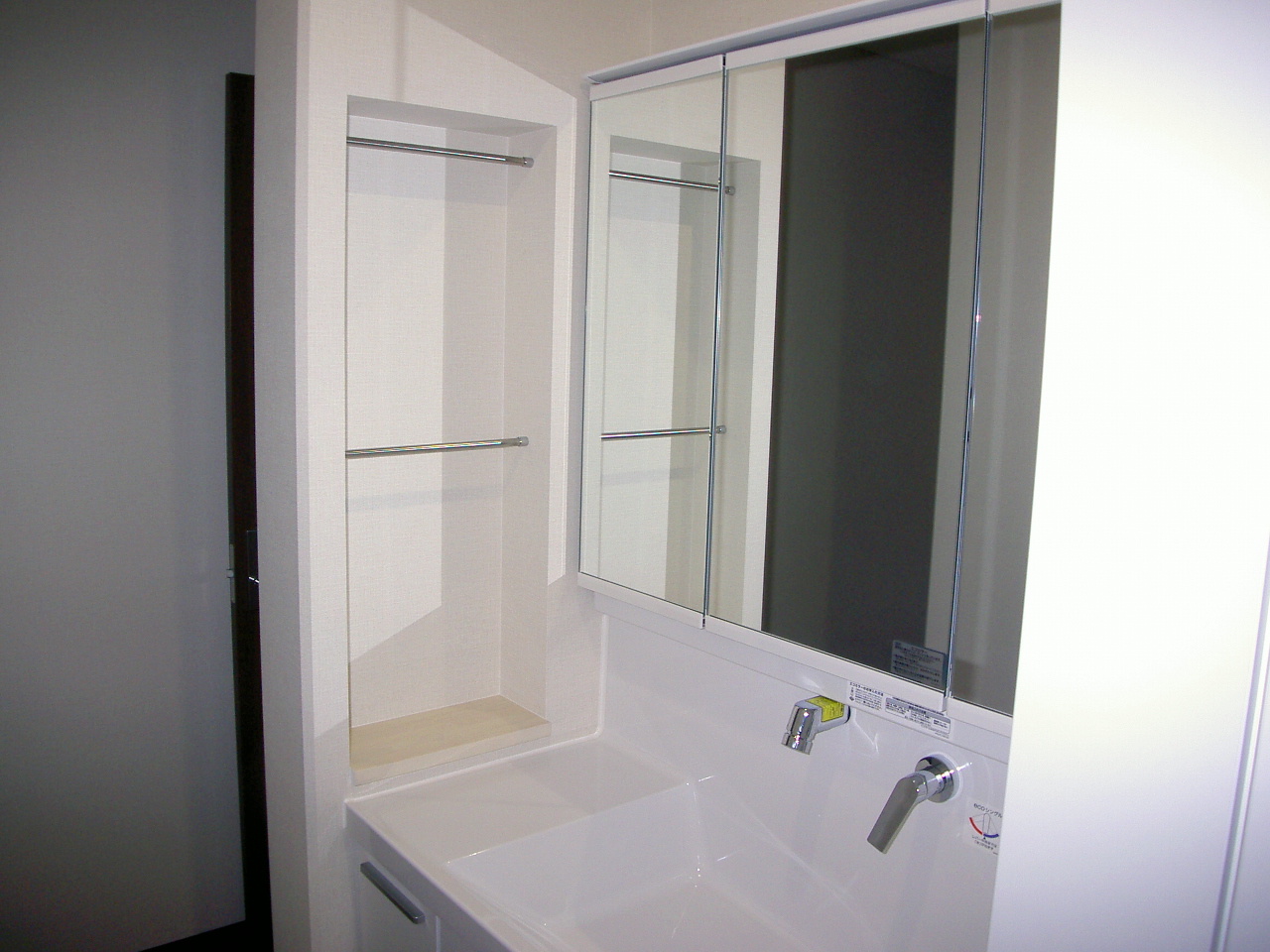

1階洗面です。
壁面に埋め込み形の造作のタオル掛けがあります。
