広々リビングに広々吹抜、しっくりとなじむ木を感じる家
金沢市元町 I様邸
地域別に見る|金沢市
物件データ
延べ床面積 | 143.58㎡(43.44坪) |
---|---|
施工面積 | 178.84㎡(54.10坪) |
担当営業 | 鷹栖 |
現場担当 | 木舟 |
お客様のこだわり仕様 | ・家族の気持ちを近くする木を感じる吹抜リビング ・脱ぐ→洗う→干すがワンフロアで出来る効率的な家事動線 ・お財布に優しくエコで快適なヒートポンプ式床暖房 ・大収納を兼ね備えた多目的インナーガレージ ・適所適量に配置された奥様にやさしくうれしい収納 |
建築中レポート
- 1. 2012年03月01日
-

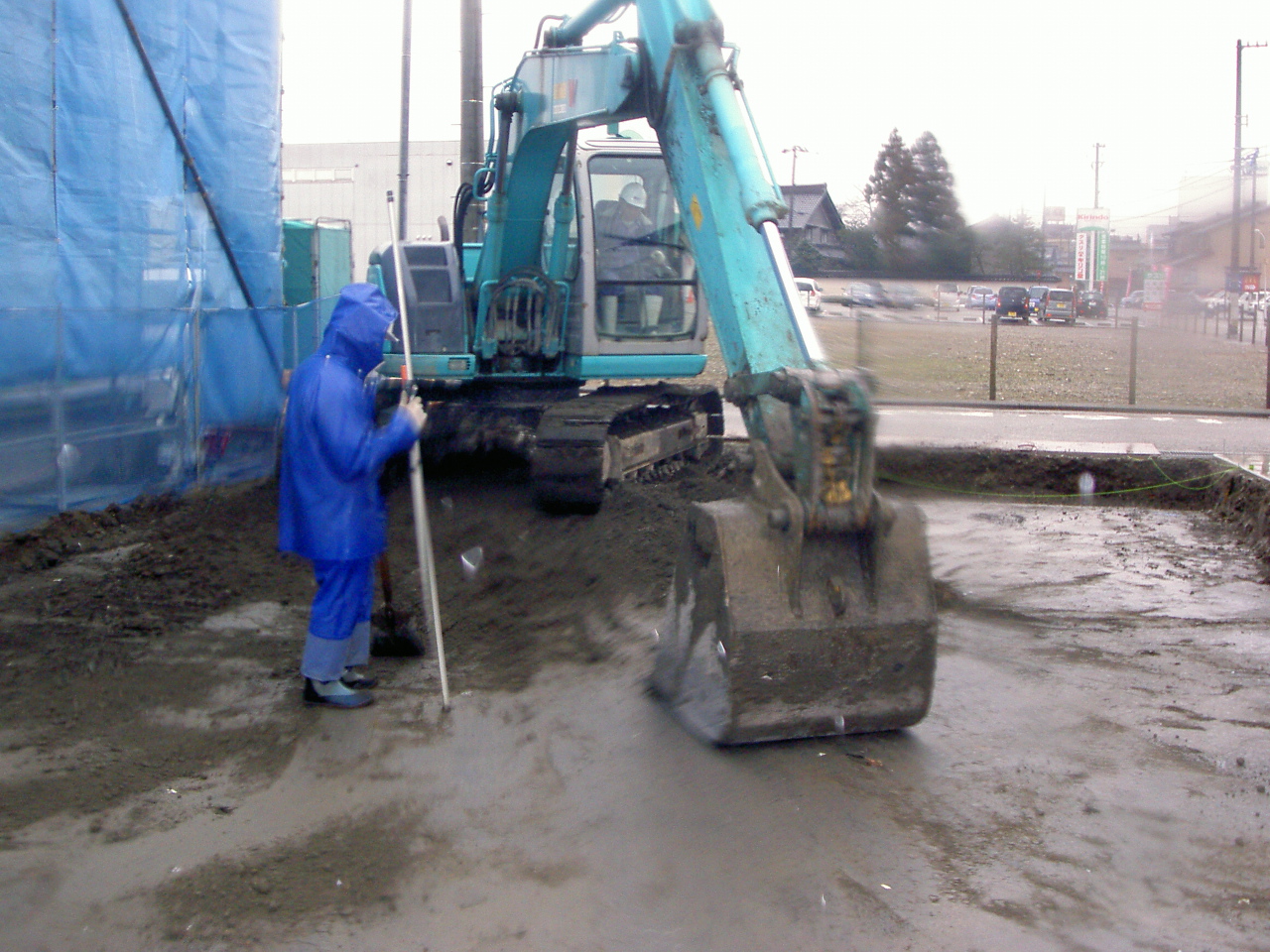

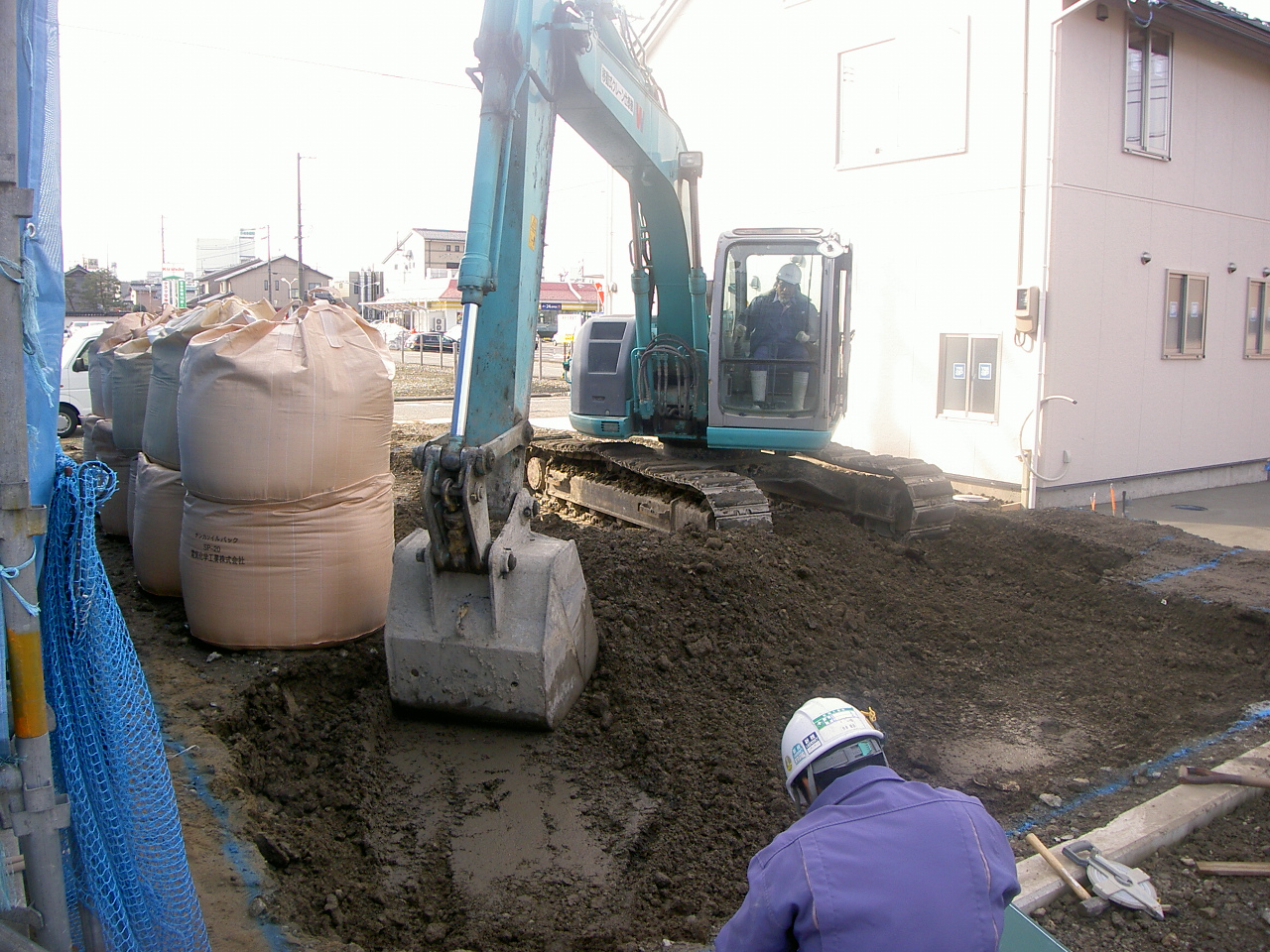

地盤改良
本日より、I様邸の工事が開始です。
写真は、表層改良を行っています。
改良深さは、1.3mです。
- 2. 2012年03月02日
-
地盤改良
二日目です。今日で地盤改良は完了しました。
写真は、表面を平らにしてレベルを合わせています。
- 3. 2012年03月06日
-

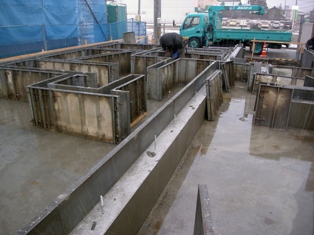

型枠工事
基礎の型枠を設置しています。
この後に、基礎の配筋を設置します。
- 4. 2012年03月08日
-

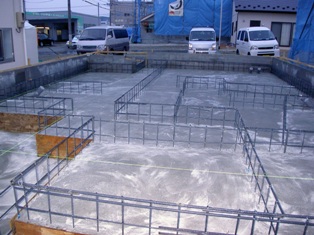

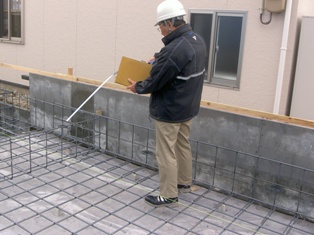

配筋検査
基礎の配筋がしっかり配置等なされているか、チェックを受けます。
問題も無く、無事検査が完了し午後より基礎のコンクリートベースの打設を行いました。

- 5. 2012年03月09日
-
基礎工事
基礎のベース写真です。
表面が乾いてきています。
この後続けて、基礎の立上り部分も打設していきます。
- 6. 2012年03月10日
-
基礎工事
基礎の立ち上がり部分を打設します。
写真は、型枠の調整を行っています。
- 7. 2012年03月13日
-
基礎工事

基礎の型枠を取り外しにかかっています。
- 8. 2012年03月15日
-
ショールーム打合せ
I様ご夫婦と、ショールームにてお打合せを行いました。
色、デザイン等実際に見てもらいイメージしてもらいます。
- 9. 2012年03月19日
-
土台伏せ
土台伏せを行っています。
写真は、床下の断熱材でミラフォーム厚さ65㎜のものが入っています。
- 10. 2012年03月21日
-

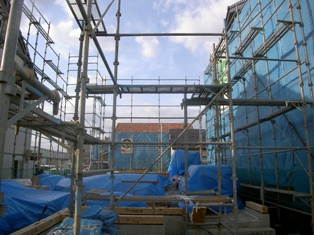

仮設工事
外部足場の施工を行いました。
木材等も、しっかり養生してあります。
- 11. 2012年03月22日
-

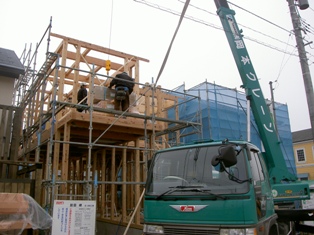

建て方
いよいよ、建て方当日です。
工事の安全を祈って、四方にお神酒を撒いています。
- 12. 2012年03月22日
-
建て方
2階の床梁を組んでいます。
I様も見守っています。
- 13. 2012年03月22日
-
建て方
2階の床梁が組み終わり、床のパネル張りに取り掛かります。
- 14. 2012年03月22日
-
建て方
2階の小屋組みまで、完了しました。
ここまでで、午前中の作業は終了しました。
- 15. 2012年03月22日
-
建て方
野地板の施工をしています。
プレカット加工してあるので、順番通りキッチリ敷いていきます。
- 16. 2012年03月22日
-
建て方
これで、目標の作業まで完了しました。
午後に、少し雨も降りましたが、事故もなく無事作業が完了できました。
- 17. 2012年03月23日
-

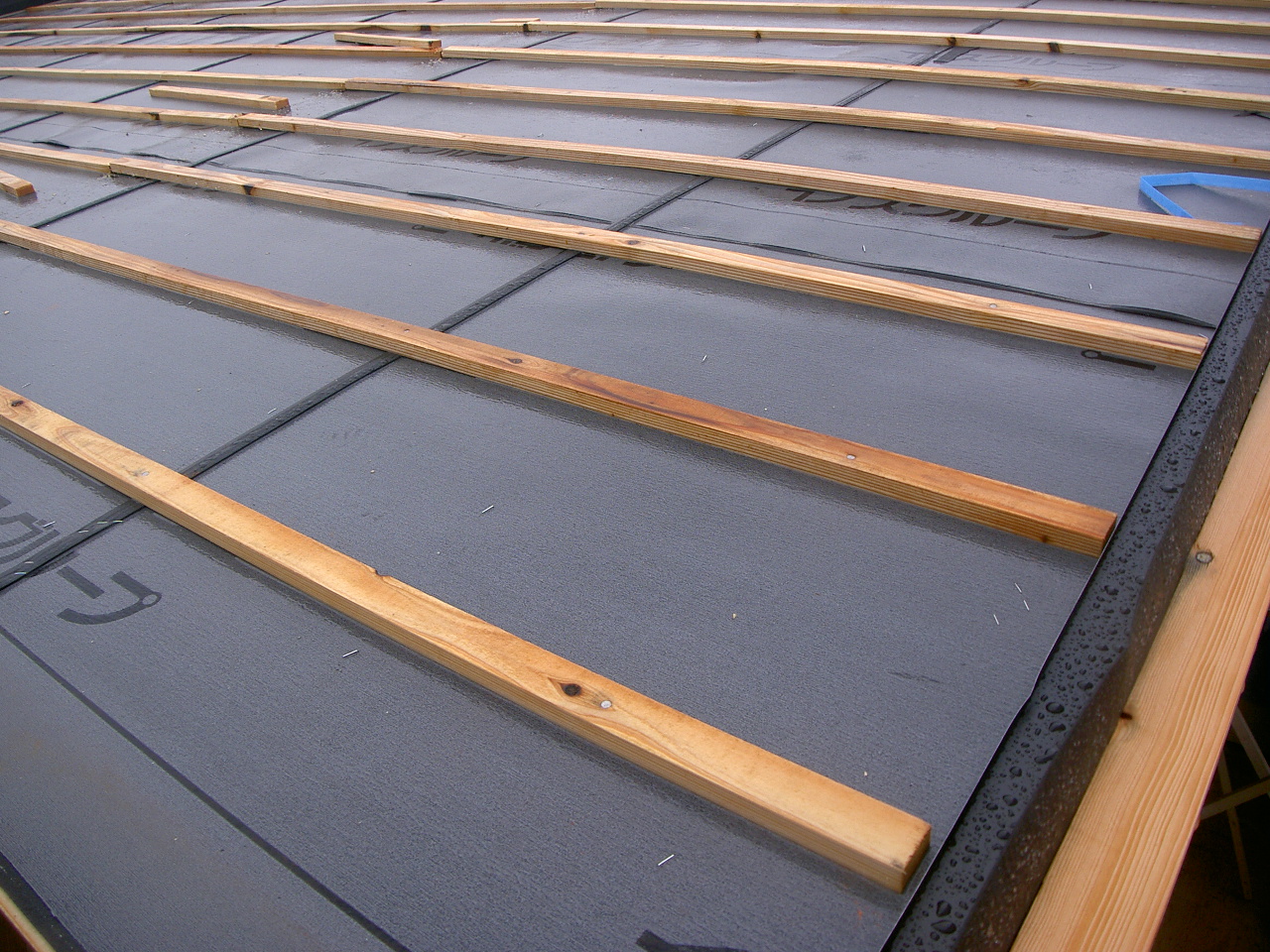

屋根工事
屋根のルーフィングを施工しました。
続いて瓦桟も取り付けて本日は、完了です。
- 18. 2012年03月24日
-

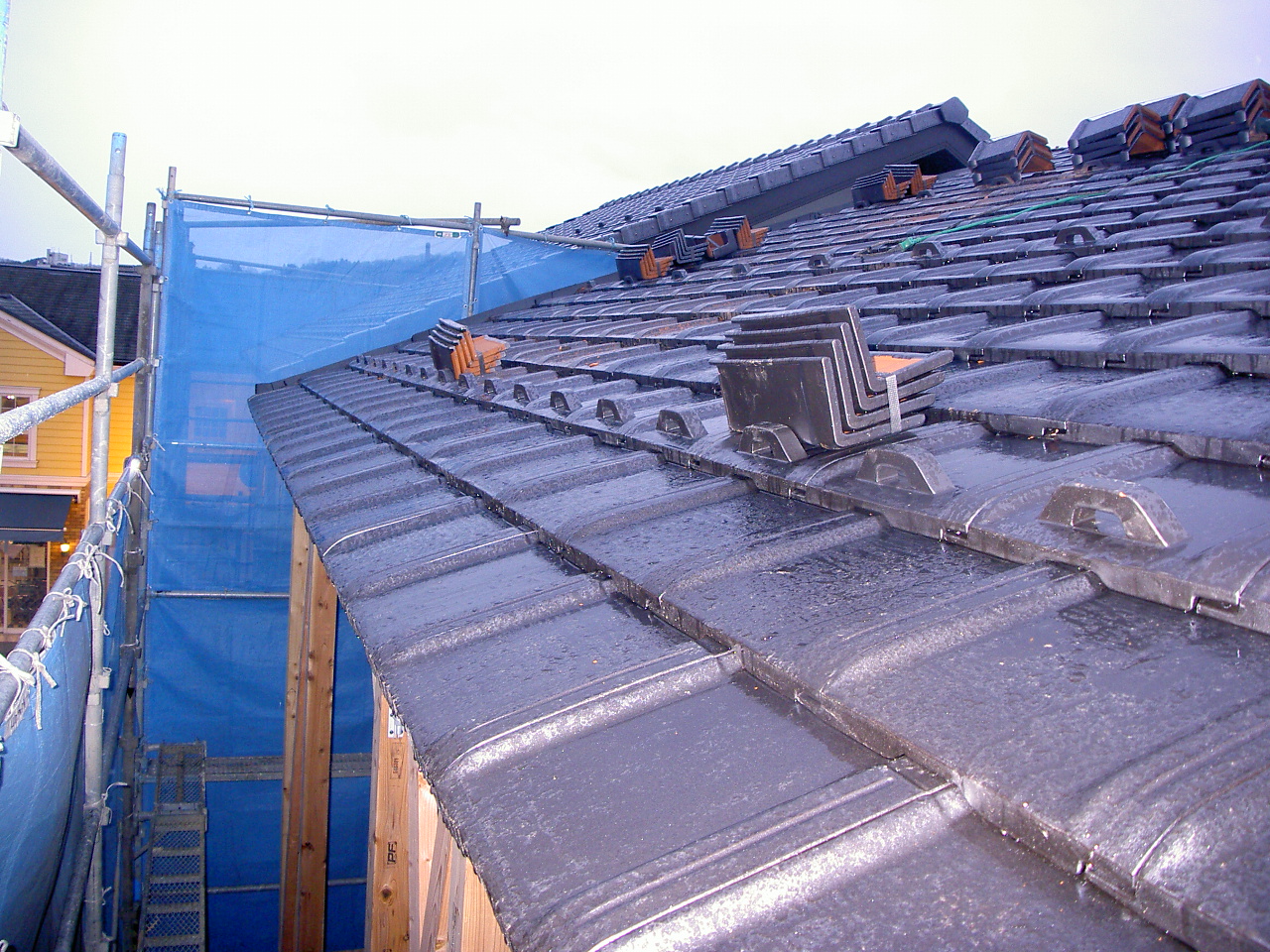

屋根工事
瓦を葺いていきました。
瓦は、平板瓦で、色は銀鱗です。
- 19. 2012年03月27日
-
木工事

サッシ部分のまぐさの取り付けを行いました。
サッシの開口に合わせて間隔を調整しますが、プレカットで大方の位置は合うようになっています。
- 20. 2012年03月28日
-
防蟻工事

柱の防蟻処理を行いました。
床から、高さ1m以上の部分にまで措置をします。
写真の黄色い部分が、処置を施した部分です。
- 21. 2012年03月29日
-
打合せ
本日、ショールームにてI様と打合せを行いました。
TOTOにて、浴室、キッチン、洗面化粧台を見て回りました。
- 22. 2012年04月03日
-
空調設備工事

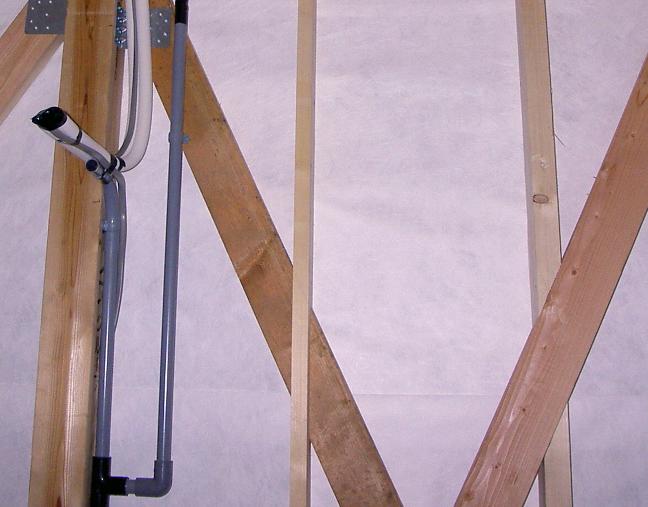

エアコンを取り付けるための先行配管を行いました。
先行配管をすれば、配管を外部に露出させることなく通すことが出来ます。
- 23. 2012年04月05日
-

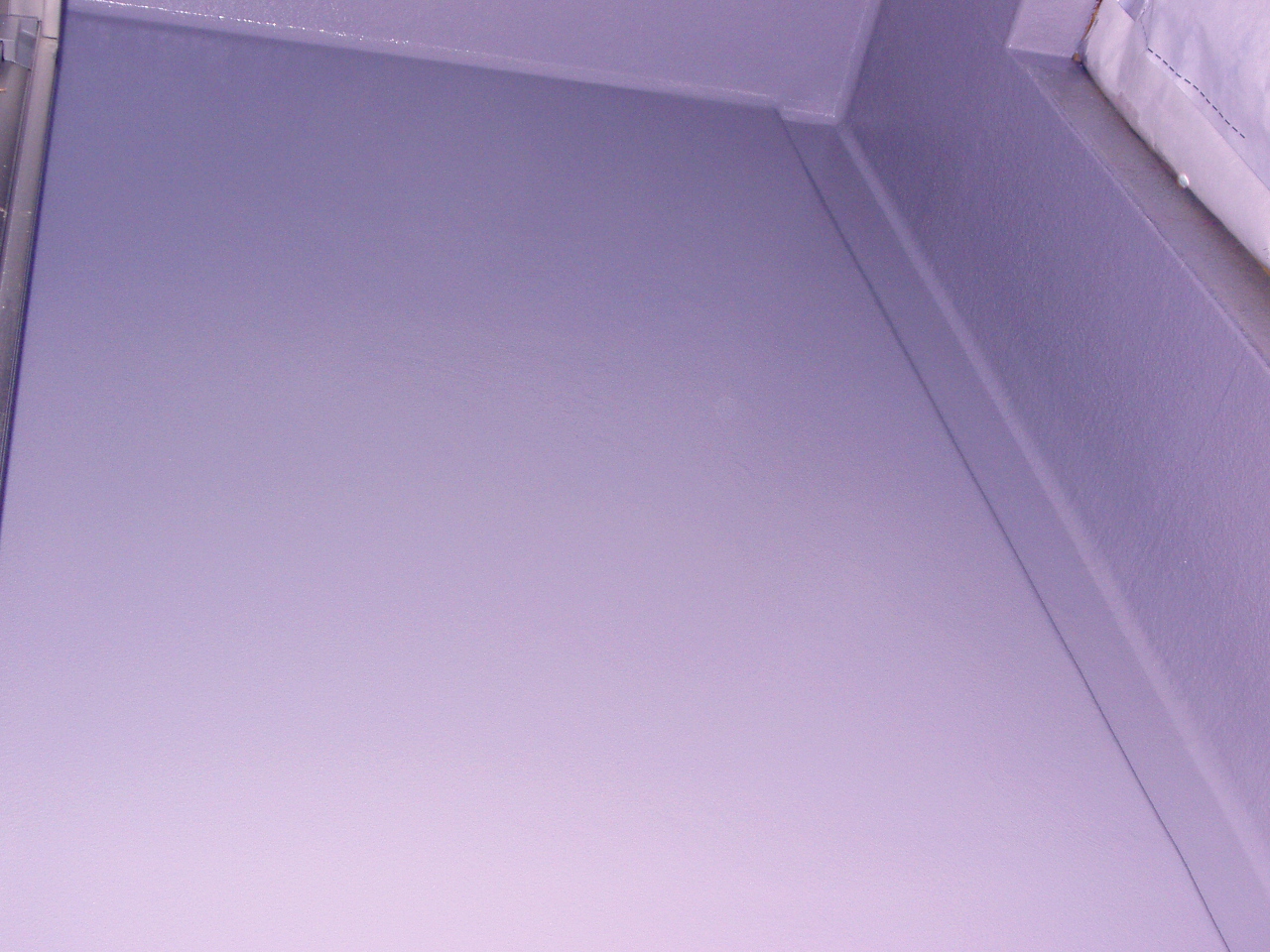

防水工事
FRPの防水工事を行いました。
約3工程かけて施工し完成です。
- 24. 2012年04月06日
-
床暖房
床暖房の設置を行いました。
LDK部分に設置しています。養生もしっかりしてあります
養生しなければ、中の管が切れたりしてしまいます。

- 25. 2012年04月09日
-
木工事
耐力壁のタフパネルを施工しました。
これは、耐力の検証試験では、改正基準法の新評価方法でも余裕を持ってクリア。大壁で壁倍率2.5を達成しています。
- 26. 2012年04月11日
-
金属製建具工事
車庫部分のシャッターを施工しました。
車庫部分は、電動式で色はペールベージュです。
- 27. 2012年04月12日
-
断熱工事

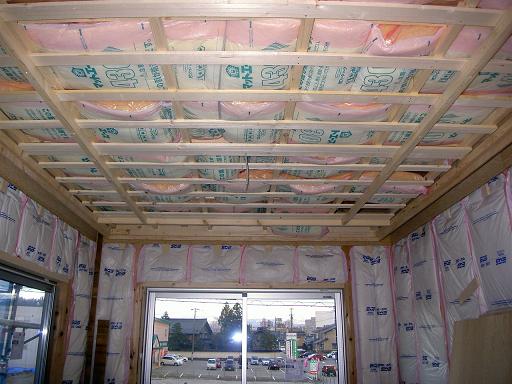

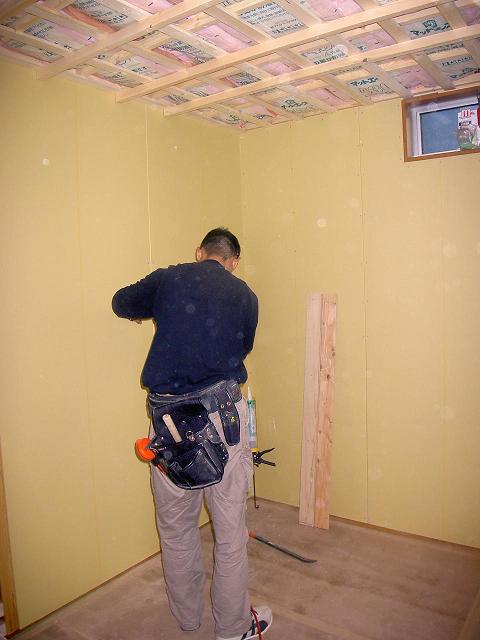

断熱材を充填しました。
壁の断熱材は105mmで、屋根直下には100mmを2枚重ねで
200mmになっています。
- 28. 2012年04月14日
-
外壁工事

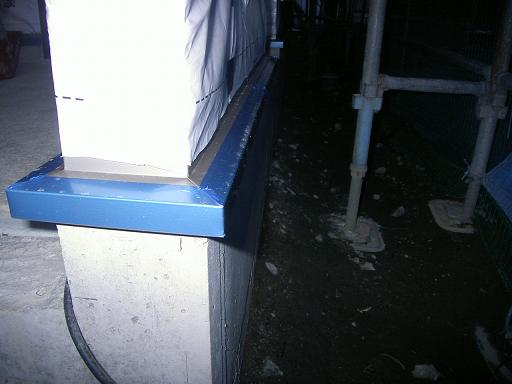

外部の水切りを施工しました。
水切りの裏には、穴が開いていて、
通気のため施工してあります。
- 29. 2012年04月20日
-

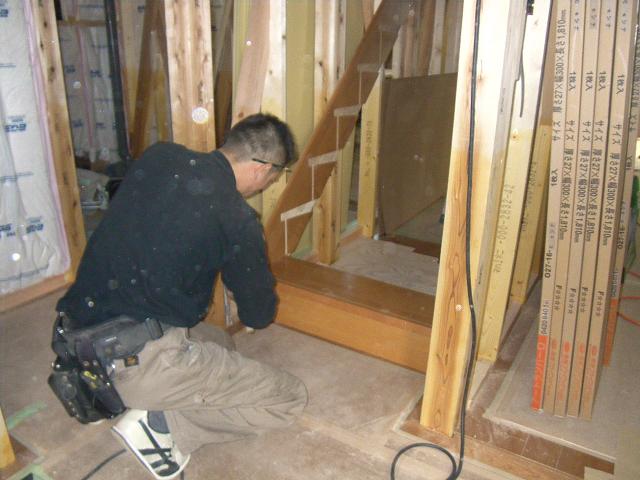

木工事
階段の施工を行っています。
階段も、床色に合わせて、ブラックチェリーです。
ちなみに階段は、直階段です。
- 30. 2012年04月23日
-
木製建具工事
アウトセットの建具レールを取付ました。
壁の外に取り付けする扉です。
- 31. 2012年04月24日
-
既製家具工事
窓枠を取付ています。
窓枠はジャストカットでサッシアングルに合わせて、
カットしてあります。
- 32. 2012年04月25日
-

木工事
壁のボードを張っています。
写真は、一階部分の執務室です。
- 33. 2012年04月26日
-
住宅設備工事

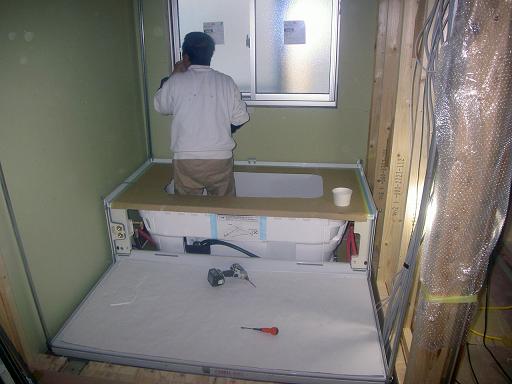

ユニットバスの施工を行いました。
2階に取り付けるので、金物等、いつもとは違うもので
固定してありました。
- 34. 2012年05月01日
-
左官工事

外壁の吹き付けを行いました。
サッシ等に塗料がかからないようにしっかり養生してあります。
吹付けはアクリルリシンです。
- 35. 2012年05月07日
-

内装工事
内部のパテ処理にかかりました。
ビス穴や小さな隙間等を埋めていきます。
そうする事でクロスがキレイに貼れます。
- 36. 2012年05月09日
-
仮設工事
外部足場を解体しました。
これで、外観が見れるようになりました。
- 37. 2012年05月11日
-
内装工事

パテ処理が完了し、クロス貼りに取り掛かりました。
天井面が貼り終わり、壁面を貼っていっています。
- 38. 2012年05月12日
-
タイル工事

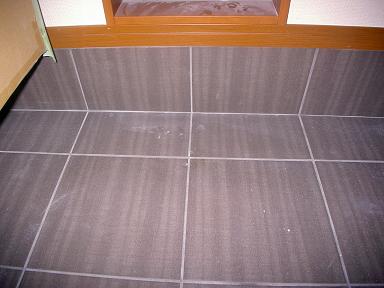

外壁面と、玄関ポーチのタイルが貼り終わりました。
写真は、玄関部分のタイルです。
INAXのIPF-300というものです。

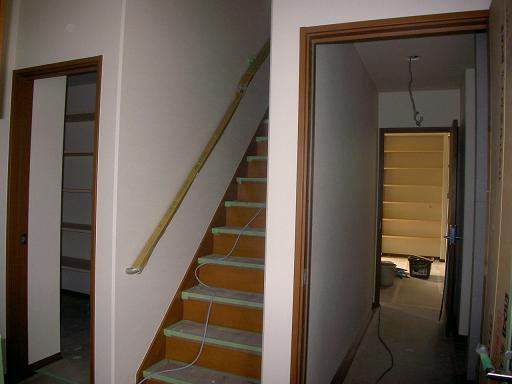

- 39. 2012年05月14日
-
内装工事
クロス貼りがほぼ完了しました。
一部アクセント部分が残っていますが、天井、壁は仕上がりました。
- 40. 2012年05月16日
-
電気工事

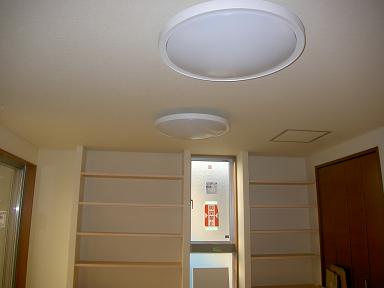

クロスが仕上がったので、照明器具の取付にかかりました。
同時に、コンセント等も取り付けに掛かっています。
- 41. 2012年05月18日
-
外構工事
外部の工事に取り掛かりました。

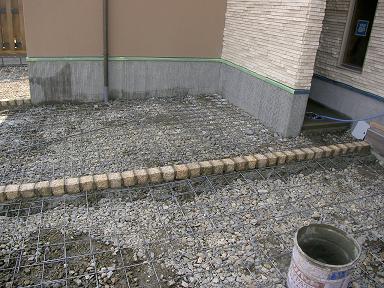

正面は、自然石と、洗出になります。
写真は、洗出のベースを打設するところです。
- 42. 2012年05月21日
-
美装工事
内部のクリーニングを行いました。
養生が取れて内部の色合いが分かるようになりました。
- 43. 2012年05月23日
-
部内検査
部内で、検査を行いました。
どうしても出てくるクロスの直し等、指摘して、直します。
こうする事で、お客様にキレイな状態でお渡しする事が出来ます。
- 44. 2012年05月25日
-
内観

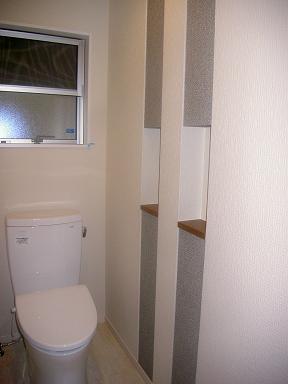

写真は、トイレ部分の写真です。
壁面に、ニッチが付いています。ニッチに合わせて、壁面に段をつけ、クロスの貼り分けをしています。
- 45. 2012年05月28日
-
外構工事
境界に、Bフェンスを取付ました。
写真の右に見えるのは、濡れ縁で、樹脂製で出来ています。
- 46. 2012年05月30日
-
内観
手直しが完了しました。
いよいよ明日、I様にお引渡しです。
- 47. 2012年06月05日
-
竣工

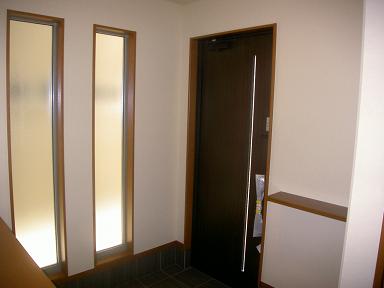

玄関です。下足棚は、プッシュオープンです。
FIX窓が2ケ所あり、明るくなっています。
- 48. 2012年06月05日
-
竣工

1階の洋室です。収納のための棚がたくさんあります。
床には、フロアコンセントも付いています。
- 49. 2012年06月05日
-

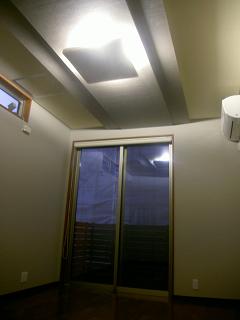

竣工
1階の洋室Bです。
天井部分には、天井を2段フカシてあります。
照明は、写真のような照らし方も出来、落ち着いた雰囲気を出します。
- 50. 2012年06月05日
-
濡れ縁

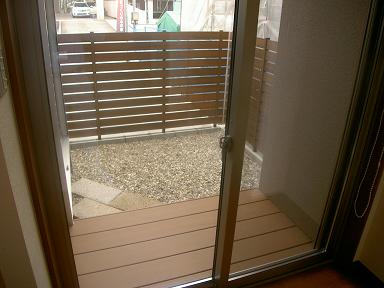

洋室の掃窓の所に、濡れ縁があります。
樹脂製でお手入れが、ほとんど不要です。
奥のフェンスも樹脂製(B-フェンス)でお手入れ不要です。
- 51. 2012年06月05日
-
竣工
1階のトイレです。
壁面にニッチが付いています。その部分をクロスでアクセントをつけています。
- 52. 2012年06月05日
-
竣工
階段です。
直通階段で、色は床と同じでブラックチェリーです。
ワイドは、芯々1000mmあります。
- 53. 2012年06月05日
-
竣工
2階のLDKです。
照明は壁面に付いています。
正面は3連のコンビネーションサッシです。そこには、バーチカルブラインドがついています。
- 54. 2012年06月05日
-

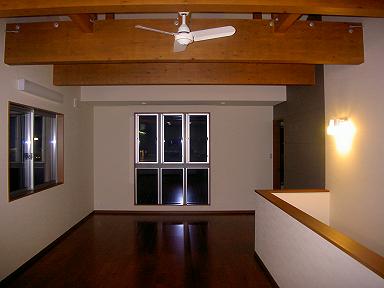

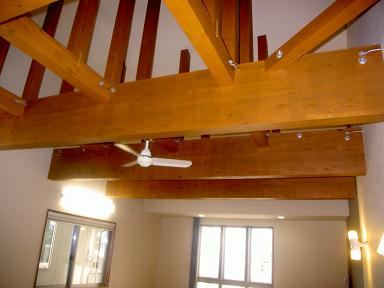

勾配天井
LDKの天井です。
開放感があり、中央には空調を考え、シーリングファンが付いています。
- 55. 2012年06月05日
-
竣工
2階寝室です。
天井には、カーテンBOXが一周しています。さらに中央部分も1段差をつけてあります。壁面にも中央に段差を付けて、クロスの貼りわけでアクセントをつけています。
- 56. 2012年06月05日
-
竣工
洗面脱衣室です。
壁一面の鏡で、それに合わせた化粧台、色はこだわってオニックスピンクです。とても開放感があります。
- 57. 2012年06月05日
-
竣工
I様邸の完成です。
外部は、南部洗出しと、自然石の組み合わせです。
車庫には電動シャッター、玄関はタイル貼りで仕上がっています。
