『美しさを保つフッ素コート外壁、開放感のあるリビングの お家』
金沢市 若宮 U様邸
地域別に見る|金沢市
物件データ
述べ床面積 | 39.08坪 |
---|---|
施工面積 | 42.30坪 |
担当営業 | 中出 |
現場担当 | 嶋 |
お客様のこだわり仕様 | ・天井の高い開放的なリビング ・大きなDカウンターと一体になった 対面キッチン ・南西2面に設けられた 花火大会が観られるベランダ ・親水性フッ素コートで美しさが長持ちする外壁サイディング ・各所に設けられた収納物入。 寝室にはWクローゼット |
建築中レポート
- 1. 2010年07月10日
-
地鎮祭
地鎮祭を行いました。
笙という楽器を使用しながらの地鎮祭でしたので、いつもと違い、おごそかな雰囲気の中での地鎮祭となり、気が引き締まりました。
- 2. 2010年07月17日
-

基礎工事
遣り方を行いました。
- 3. 2010年07月24日
-

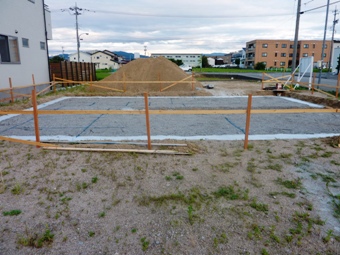

基礎工事
鋤取りをしています。
- 4. 2010年07月26日
-
基礎工事
土間に、砕石を敷いているところです。
- 5. 2010年07月28日
-
基礎工事
土間スラブに砕石を敷き、捨てコンを打設しました。
- 6. 2010年08月12日
-
基礎工事

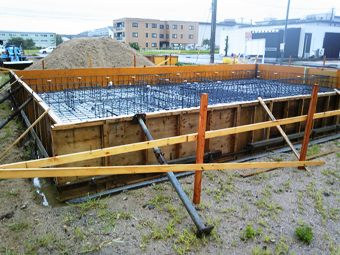

基礎の配筋工事をおこないました。
- 7. 2010年08月17日
-
基礎工事

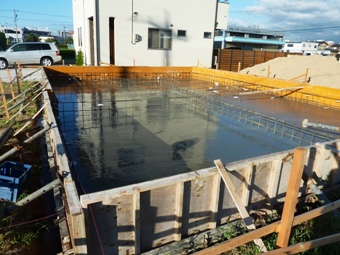

基礎のベースのコンクリートを打設しました。
厚さは、180㎜あります。
- 8. 2010年08月19日
-
基礎工事
基礎の立上がり部分の型枠を組み終わりました。
明日、コンクリートを打設します。
- 9. 2010年08月20日
-

基礎工事
立上がり部分のコンクリートを打設しました。
基礎の立上がり幅は、160㎜です。
- 10. 2010年08月24日
-

基礎工事

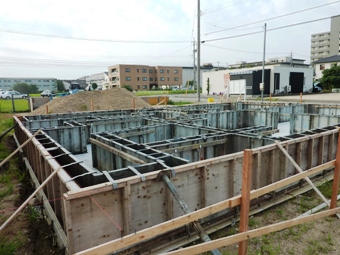

基礎の型枠の解体をしています。
- 11. 2010年08月30日
-

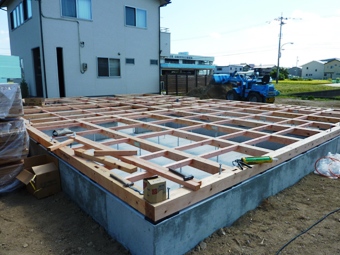

木工事
土台伏せをしています。
- 12. 2010年08月31日
-
防蟻処理
土台、大引きに防蟻処理を行いました。
- 13. 2010年09月01日
-
木工事

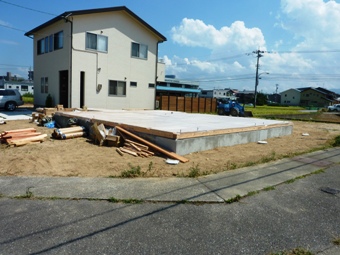

1階の床パネルを張りました。
床パネルの厚さは、28㎜あります。
- 14. 2010年09月04日
-
木工事

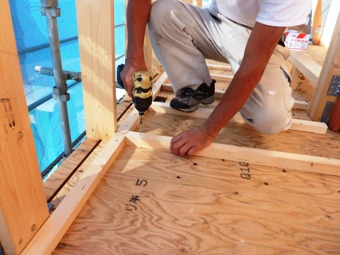

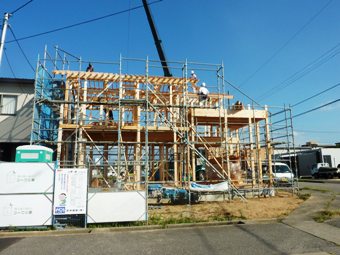

建方を行いました。作業が順調に進んだので、屋根のルーフィングまで張る事ができました。

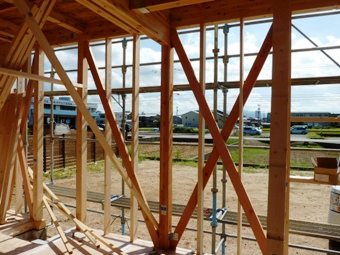

- 15. 2010年09月08日
-
木工事

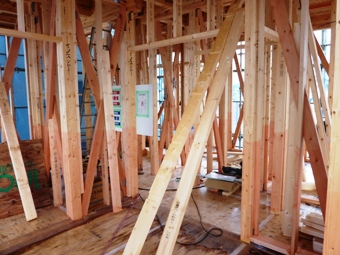

筋交いを入れています。
- 16. 2010年09月09日
-
屋根工事

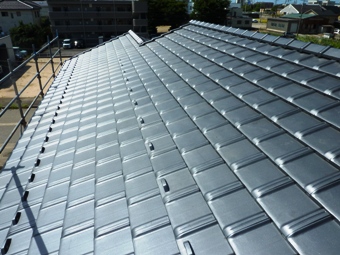

平瓦が葺き終わりました。
屋根は銀黒で、外壁は主に白色使いますので、コントラストの仕上がりが、楽しみです。
- 17. 2010年09月14日
-
木工事
ベランダの床下地を組んでいます。
水が溜まらないように、少し勾配を強めにしてあります。
- 18. 2010年09月16日
-
防蟻処理工事
柱、間柱、筋交いに、防蟻処理を行いました。
- 19. 2010年09月18日
-
木工事
ベランダ下地の、防火板を張っています。
- 20. 2010年09月21日
-
木工事

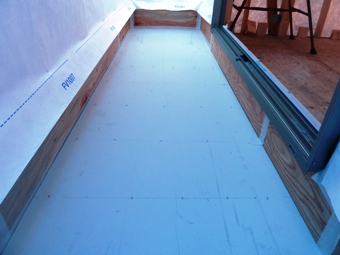

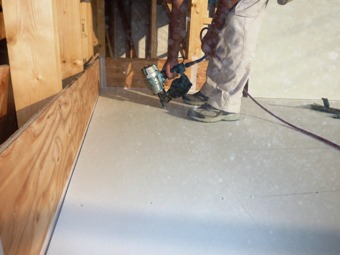

ベランダの、防水下地が終わりました。
床の白い部分は、10㎜ケイカル板です。
- 21. 2010年09月24日
-
木工事

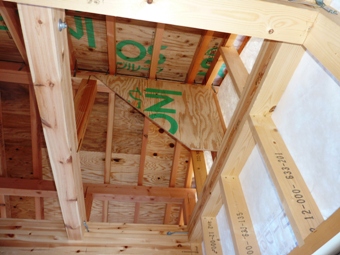

小屋組み部分です。
切妻の棟部分に、補強材として、構造用合板が付いています。
- 22. 2010年09月27日
-
木工事

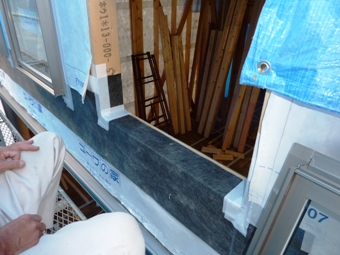

サッシを取り付ける前に、テクトンシートを張っています。
- 23. 2010年09月29日
-
木工事
サッシを取り付けています。
- 24. 2010年09月30日
-
木工事
サッシ取付完了しました。
- 25. 2010年10月01日
-
木工事

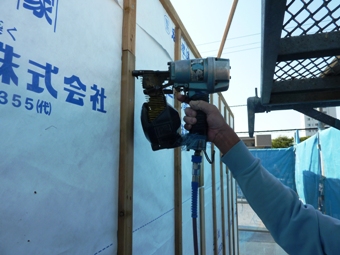

外壁下地を取付ています。
- 26. 2010年10月02日
-
FRP防水

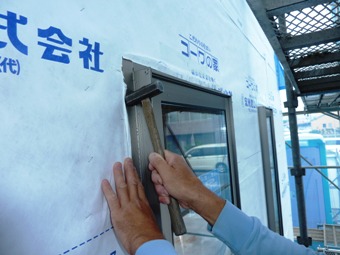

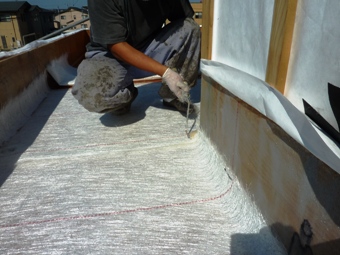

FRP防水を施工しています。
写真は、ガラス繊維を張っているところです。
- 27. 2010年10月05日
-
金物検査
構造用の金物検査を受けています。
- 28. 2010年10月07日
-

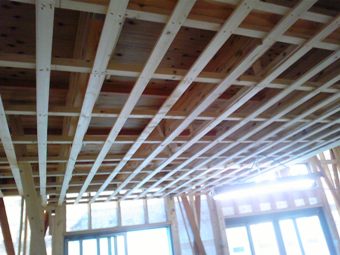

木工事
天井の下地組みを行っています。
- 29. 2010年10月12日
-
木工事

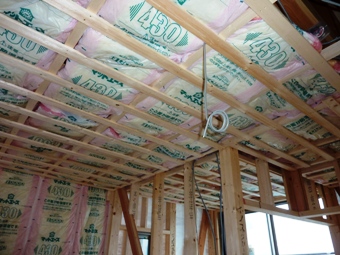

天井、壁に断熱材を入れています。
グラスウール100㎜が入っています。
- 30. 2010年10月14日
-

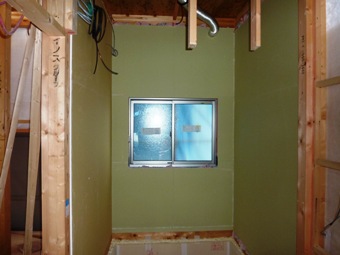

木工事

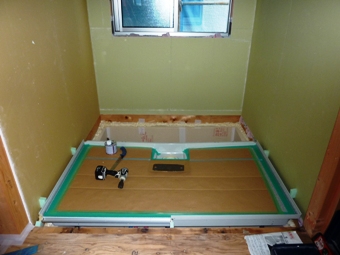

ユニットバスを組む前に、壁に耐水石膏ボードを張りました。
外壁面には、厚さ100㎜のグラスウールも入っています。
- 31. 2010年10月15日
-
住設工事
ユニットバスを組んでいます。
1坪タイプのお風呂なので、広々として使いやすいです。
- 32. 2010年10月19日
-
木工事

ドア枠が付きました。
ディープウォルナットという色を使用しています。
- 33. 2010年10月23日
-
木工事

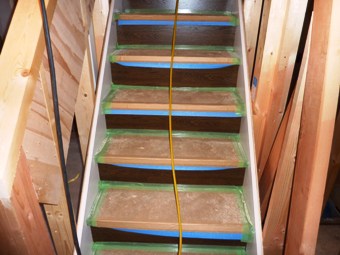

階段がかかりました。
これで、2階へ上がり易くなりました。
- 34. 2010年10月25日
-
木工事

耐力壁の部分に、面材を付けました。
ニチハのあんしんNを使用しています。
壁倍率2.5です。

- 35. 2010年10月26日
-
木工事
2階洋室の、ボード張りが終わりました。
- 36. 2010年10月28日
-
木工事

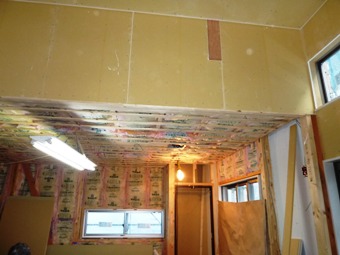

1階吹き抜け部分のボード張りをしています。
天井が高いので、開放感があります。
- 37. 2010年11月04日
-
木工事

物入の棚を受ける為に、下地材として、12㎜のベニヤ板を使用しています。
- 38. 2010年11月08日
-
住設工事

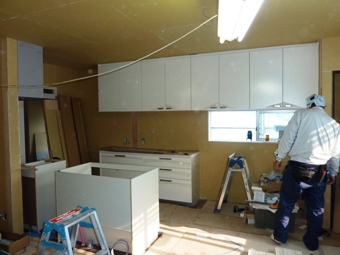

システムキッチンをくんでいます。
白を基調とした、清潔感があるキッチンです。
- 39. 2010年11月09日
-
木工事

書斎カウンター廻りに、巾木を張っています。
カウンターの色は、ダーク色を使い落ち着いた雰囲気にしています。
- 40. 2010年11月10日
-
木工事

シューズボックスを、組んでいます。
ドアの色に合わせて、濃い色にしました。
- 41. 2010年11月13日
-
内装工事
パテ処理を行っています。
- 42. 2010年11月15日
-
内装工事

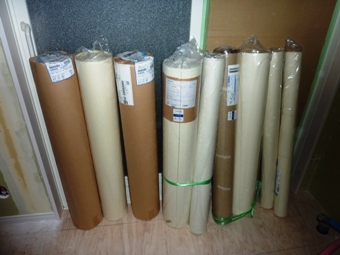

クロスの材料が入ってきました。
パテ処理も終わり、クロスを貼っていきます。
- 43. 2010年11月18日
-
内装工事

和室の天井クロスを貼っています。
和モダンな和室になるので、楽しみです。
- 44. 2010年11月27日
-
引渡し
無事に、U様邸の工事が完了し、引渡しの日を迎える事ができました。また、U様も、仕上がりに満足されていて、大変良かったです。写真は、玄関ドアに鍵かけているところですが、この玄関ドアには、カザスキーが付いています。カザスキーがあると、玄関の鍵の開閉は、楽になります。
- 45. 2010年12月04日
-
竣工

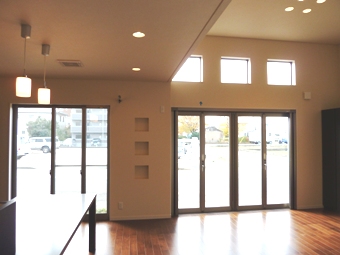

天井高さが、3.5mもあり、高窓からの日射しでとても明るく、開放感のあるリビングになりました。
- 46. 2010年12月04日
-
竣工
リビングとダイニングです。南面にサッシを設けたので、とても明るいです。
- 47. 2010年12月04日
-
竣工

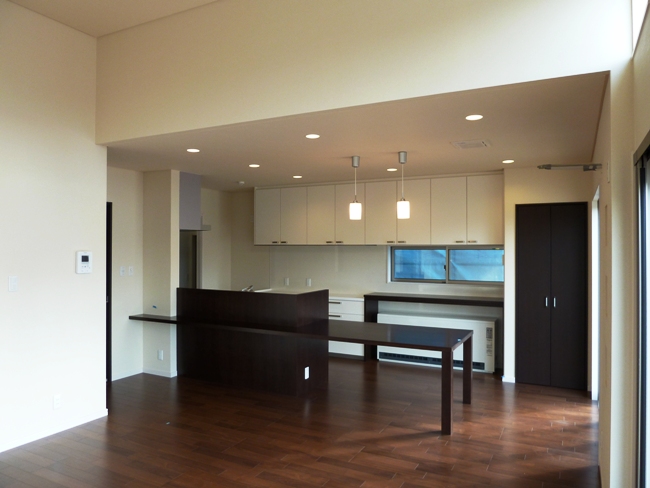

対面キッチンなので、LDKが一体となって広い空間ができました。また、蓄熱式暖房器具が設置してあるおかげで、冬場もポカポカです。
- 48. 2010年12月04日
-
竣工
リビングと、あまり相違がないようにという事で、襖を使用せず、建材の建具を使用しました。おかげで、半帖畳とも合い、モダンな仕上がりになりました。
- 49. 2010年12月04日
-
竣工
南面に設けた、ベランダからの日射しが明るい寝室になりました。南側は、前面道路に接して遮るものが無いので、1年を通して、日射しが入ってきます。
- 50. 2010年12月04日
-
竣工
寝室に、ちょっとした作業できるように、カウンターを設けました。カウンター横に、U様の支給された本棚を設置しましたが、偶然にも似た色でしたので、違和感もなく仕上がる事ができました。
- 51. 2010年12月04日
-
竣工
U様のご協力のおかげで、無事にお引渡しをする事ができました。
設計の段階から、何度かショールームへ足を運んでいただき、あらかじめ、サッシや外壁の色などを決めていただいたおかげで、スムーズに現場を進めることができました。
これからも、U様と末永くお付き合いできます事を、心より願っています。
スケジュール
全体工程 | 7月 各種申請関係・基礎工事 8月 建て方・木工事(金物等)・屋根工事 9月 木工事(外部造作)・外装工事 10月 木工事(内部造作、仕上げ)・左官工事 11月 内装仕上げ工事・外構工事・完成 |
---|
