家族や友人たちが集まりわいわいと楽しめる明るいリビングのお家
金沢市大友2丁目 H様邸
地域別に見る|金沢市
物件データ
延床面積 | 130.96㎡ (39.61坪) |
---|---|
施工面積 | 163.61㎡ (49.49坪) |
営業担当 | 中出 |
現場担当 | 岡野 芦原 |
お客様のこだわり | 1.南向きの敷地を活かし、全ての部屋が明るいお家 2.キッズルームを設け、子供の成長を一番に考えました。 3.奥様の思いを実現した収納と動線計画。 4.家族・友人が楽しく集うLDKとデッキテラス。 5.長期優良住宅と準耐火仕様で安心・安全な住まい。 |
建築中レポート
- 1. 2016年03月27日
-
地鎮祭
本日、地鎮祭を執り行いました。
工事の滞りない竣工と事故のない工事進行を祈願しました。
- 2. 2016年03月29日
-
地盤改良工事
地盤改良工事が開始されました。
着工前に地盤調査を行い、プランに合ったコンクリート柱を配置します。
- 3. 2016年03月30日
-
地盤改良工事
地盤改良が進んでおります。
天候にも恵まれております。
- 4. 2016年03月31日
-
地盤改良工事
地盤改良工事も佳境にかかり、残土を処分して完了です。
- 5. 2016年04月05日
-
遣り方
基礎工事を行うに当たり、やり方(丁張)にて基礎の芯と高さを指示します。
- 6. 2016年04月08日
-
基礎工事
基礎の大外枠を組みました。
いよいよ基礎工事です。
- 7. 2016年04月11日
-
基礎工事
鉄筋を組んでいます。
構造計算によって配置された鉄筋に間違いがないか確認して、
コンクリートを打設します。
- 8. 2016年04月12日
-
基礎工事
配筋検査を行いました。
合格しましたので、ベースから打設します。
- 9. 2016年04月14日
-
基礎工事
立上りの型枠を組みました。
再度、図面との整合性を確認しております。
- 10. 2016年04月18日
-
基礎工事
型枠を外して、基礎が出来上がりました。
これからポーチコンクリートの打設に入ります。
- 11. 2016年04月20日
-
基礎工事
ポーチコンクリートを打設しました。
内部となるポーチには断熱材を敷き、断熱区画をしております。
- 12. 2016年05月12日
-
木工事
土台を敷きました。
明日は足場を組みます。
- 13. 2016年05月13日
-
仮設工事
足場を組み上げました。
いよいよ明日が上棟です。
- 14. 2016年05月14日
-
上棟
本日は上棟を執り行いました。
まずは御神酒で建物の角を清めます。
- 15. 2016年05月14日
-
上棟
一階の柱を建てていきます。
- 16. 2016年05月14日
-
上棟
二階の床梁を組んでいます。
足場が悪く、高所作業になっていきますので、細心の注意を払います。
- 17. 2016年05月14日
-
上棟
二階の床合板を敷いていきます。
- 18. 2016年05月14日
-
上棟
二階の柱を建てていきます。
- 19. 2016年05月14日
-
上棟
小屋梁を組んでいきます。
- 20. 2016年05月14日
-
上棟
小屋束・母屋を架けていきます。
- 21. 2016年05月14日
-
上棟
小屋組が仕上がってきました。
垂木をかけています。
- 22. 2016年05月14日
-
上棟
野地板を張りました。
- 23. 2016年05月14日
-
上棟
上棟が滞りなく終了しました。
天候にも恵まれ、事故もなく終えることができました。
明日から屋根を葺いていきます。
- 24. 2016年05月16日
-
屋根工事
ルーフィングを敷いていきます。
- 25. 2016年05月18日
-
雑工事
防蟻の薬品を散布しました。
オレンジに変色している部分が散布された範囲です。
- 26. 2016年05月19日
-
木工事
一階の床に断熱材を入れながら敷いていきます。
- 27. 2016年05月23日
-
木工事
外部のタイペックを張っていきます。
- 28. 2016年05月27日
-
木工事
サッシの取付を行いました。
水切りシートで雨漏れを防止します。
- 29. 2016年05月28日
-
雑工事
バルコニー部分の防水を施しました。
FRP防水というガラス繊維などで補強したプラスチックを塗り込みます。
- 30. 2016年05月30日
-
設備工事
床暖房を敷設しました。
- 31. 2016年06月02日
-
木工事
バルコニー笠木の壁との取り合いです。
工事監理シートに則り、施工しています。
- 32. 2016年06月10日
-
木工事
壁の断熱材を入れています。
- 33. 2016年06月16日
-
木工事
UBを施工にあたり、断熱材を施工しました。
底面20mm、立上り50mmの断熱材を用います。
- 34. 2016年06月17日
-
住宅設備工事
ユニットバスを組み立てています。
- 35. 2016年06月20日
-
木工事
断熱材も進み、石膏ボードを張っています。
- 36. 2016年06月21日
-
木工事
壁の石膏ボードを施工中です。
- 37. 2016年06月22日
-
木工事
小屋周りの構造材を取付ました。
- 38. 2016年06月23日
-
木工事
面耐力壁のタフパネルを施工しています。
- 39. 2016年06月24日
-
木工事
ダクトの配管や電気の配線、木工事の石膏ボード貼りが進んでいます。
- 40. 2016年06月25日
-
木工事
二階の壁の石膏ボードがそろそろ終わりそうです。
- 41. 2016年06月27日
-
木工事
階段の取付を行いました。
- 42. 2016年06月28日
-
木工事
気密性を高めるため、タイペックと母屋の間に防水テープを施工します。
- 43. 2016年06月29日
-
木工事
外部下地を行っています。
テラスの軒天下地を施工しました。
- 44. 2016年06月30日
-
木工事
順調に木工事を進めております。
- 45. 2016年07月04日
-
木工事
造作した棚板の施工を完了しています。
- 46. 2016年07月06日
-
木工事
可動棚の受け金具を取り付け中です。
- 47. 2016年07月11日
-
木工事
順調に木工事が進められています。
- 48. 2016年07月14日
-
木工事
階段下の収納スペースです。
段々と細かな作業が進んできました。
- 49. 2016年07月16日
-
木工事
洗面脱衣室のライニング部分です。
下に石膏ボードを捨て貼りしています。
- 50. 2016年07月20日
-
木工事
二階は天井下地に入りました。
- 51. 2016年07月22日
-
外装工事
土台の水切りを施工中です。
- 52. 2016年07月26日
-
外装工事
外壁のサイディングを張っています。
- 53. 2016年08月01日
-
木工事
一階の天井下地が進んでおります。
- 54. 2016年08月09日
-
木工事
一階の天井に石膏ボードを施工しました。
- 55. 2016年08月17日
-
内装工事
二階から壁紙を貼っていきます。
- 56. 2016年08月18日
-
左官工事
外壁の吹付を行っています。
- 57. 2016年08月22日
-
内装工事
二階のクロスが進んでいます。
- 58. 2016年08月24日
-
仮設工事
外部足場が解体されました。
白を基調としたおしゃれな外観がお目見えです。
- 59. 2016年08月26日
-
タイル工事
玄関とポーチ部分のフロアタイルを施工します。
- 60. 2016年08月29日
-
内装工事
一階のクロス下地をしております。
パテと呼ばれるものを用いて、ビスの穴や石膏ボードのジョイントの溝などを埋め、
平面に仕上げます。
- 61. 2016年08月31日
-
内装工事

一階のクロスを貼っていきます。
- 62. 2016年09月01日
-
内装工事

水回りの塩ビシートを施工しました。
- 63. 2016年09月02日
-
内装工事
内装工事が進んでいます。
- 64. 2016年09月03日
-
タイル工事
内壁のタイルを施工しました。
- 65. 2016年09月05日
-
外構工事
本日より、外構工事に入ります。
- 66. 2016年09月06日
-
電気工事
電気工事の仕上げ、器具の取付を行っています。
- 67. 2016年09月07日
-
電気工事
電気の仕上げの器具付けが進んでいます。
- 68. 2016年09月08日
-
設備工事

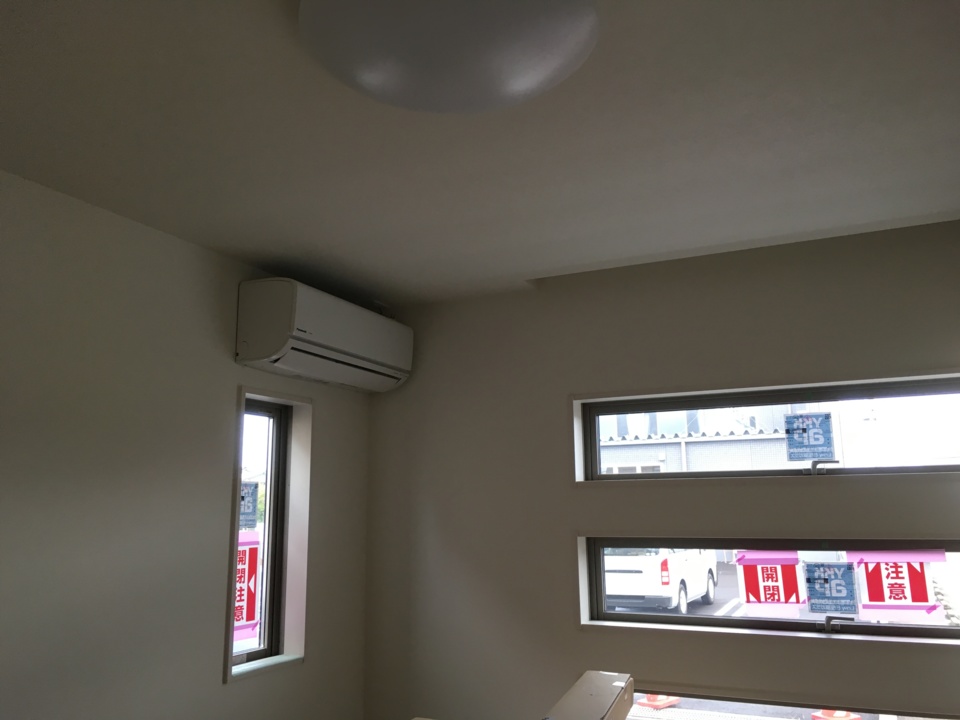

エアコンの取付を行いました。
- 69. 2016年09月09日
-
設備工事
洗面台を施工中です。
- 70. 2016年09月10日
-
仕上げ工事
本日内部クリーニングを行いました。
- 71. 2016年09月13日
-
検査
社内の検査を行いました。
第三者によるチェックで漏れのないように確認します。
- 72. 2016年09月16日
-
外構工事
植栽を施工しました。
- 73. 2016年10月01日
-
竣工
リビングです。
TVボード面のタイルがスタイリッシュです。
- 74. 2016年10月01日
-
竣工
階段周りです。
- 75. 2016年10月01日
-
竣工
キッチンです。
- 76. 2016年10月01日
-
竣工
トイレです。
- 77. 2016年10月01日
-
竣工
洗面化粧台です。
- 78. 2016年10月01日
-
竣工
浴室です。
- 79. 2016年10月01日
-
寝室
寝室です。
- 80. 2016年10月01日
-
竣工
書斎です。
- 81. 2016年10月01日
-
竣工
洋室です。
- 82. 2016年10月01日
-
竣工
洋室です。
