光と風があふれる家

白山市源兵島  H様邸

地域別に見る|白山市

物件データ

延べ床面積119.18㎡(60.26坪)
施工面積209.82㎡(63.48坪)
担当営業中出
現場担当
お客様のこだわり仕様・シンプルだけど重厚感を感じる美しい外観
・日当たりや風通しがいいように中庭と一体のオープンなLDK
・茶室を備えた本格的な二間続きの和室
・敷地を活かし、庭の風景を室内のデザインにとりこみました
・収納や動線を考慮し、使いやすさ、住み心地にこだわりました

建築中レポート

1. 2012年03月12日
解体工事

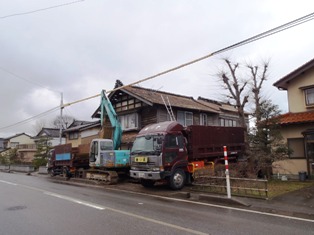

解体工事

今日から、解体工事が始まりました。
廃材の分別の為、
瓦を、一枚一枚めくっていきます。

2. 2012年03月14日
解体工事

解体工事

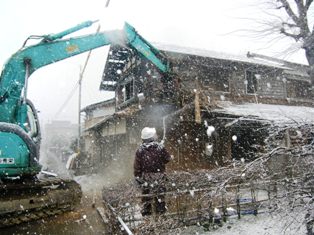

いよいよ、機械による解体作業を始めました。
解体時の、ホコリ等が飛ばないように、
水をまきながら、作業を進めていきます。

3. 2012年03月17日
解体工事

解体工事

解体工事が、ほぼ終わり、
整地をしています。
解体中は、事故もなく終わる事ができて、
良かったです。

4. 2012年03月30日
造成工事

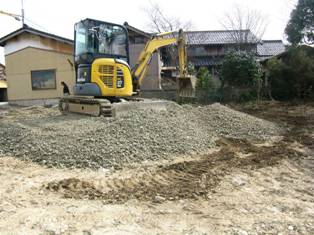

造成工事

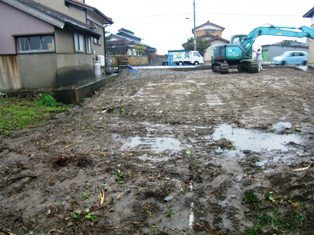

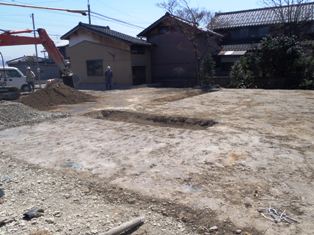

今日から、造成工事が始まりました。

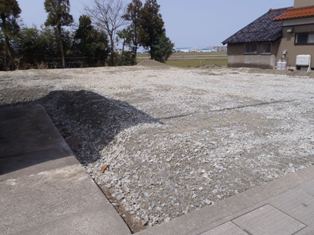

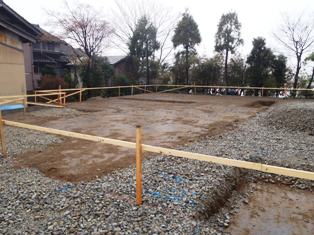

敷地内が、全面道路より、下がっているので、
盛り土を行っています。

5. 2012年04月02日
造成工事

造成工事

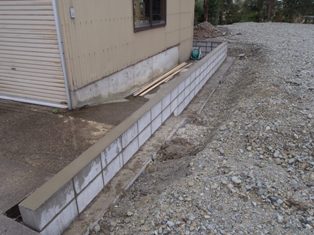

盛土作業が終わりました。
引き続き、隣地境界に、
コンクリートブロックを
積んでいきます。

6. 2012年04月05日
地鎮祭

地鎮祭

建築吉日の今日、
地鎮祭を行いました。
あいにくの、雨模様でしたが、
風がなく、無事に式典が終わりました。

7. 2012年04月07日
造成工事

造成工事

コンクリートブロックを積む為、
ベースのコンクリートを打設して、
ブロックの繋ぎ部分に、
鉄筋が入っています。

8. 2012年04月10日
造成工事

造成工事

コンクリートブロックが、
積み終わりました。
少し、時間をおいて、
埋め戻しを行います。

9. 2012年04月17日
地盤改良工事

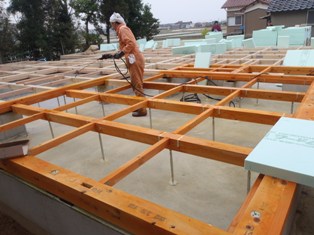

地盤改良工事

今日から、地盤改良を行っています。
表層改良で、改良深さが、1.4mになります。

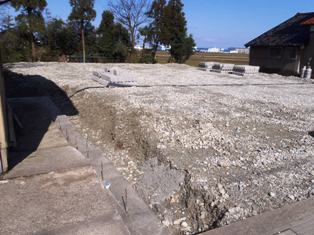

10. 2012年04月19日
地盤改良工事

地盤改良工事

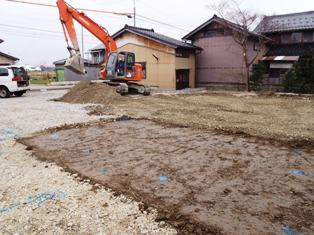

表層改良工事です。
今週は、天気が良いので、
予定通りに、終わりそうです。

11. 2012年04月21日
基礎工事

基礎工事

遣り方を、行いました。
建物の、配置、高さがわかるように
なっています。

12. 2012年04月24日

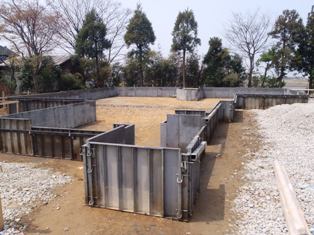

基礎工事

基礎工事

外回りの、型枠を組みました。
明日から、配筋を行っていきます。

13. 2012年04月26日
基礎工事

基礎工事

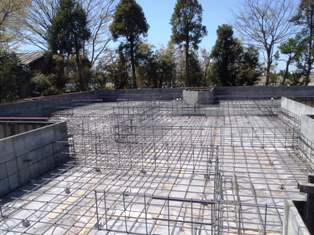

基礎の、鉄筋を組んでいます。
基礎下には、防湿シートを張り、
地面からの湿気が、
上がってこないようになっています。

14. 2012年04月27日
基礎工事

基礎工事

基礎の鉄器が組み
終わりました。
これから、配筋検査を受けて、
午後より、土間のコンクリートを
打設します。

15. 2012年05月02日
基礎工事

基礎工事

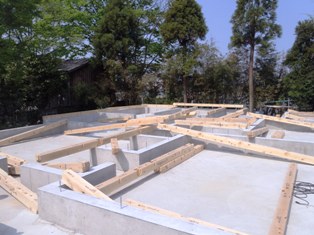

基礎の型枠を解体し、
全体の基礎が現れました。

16. 2012年05月07日
木工事

木工事

今日から、土台伏せを
行っていきます。
土台の材料は、ヒノキを使用しています。

17. 2012年05月08日
防蟻処理工事

防蟻処理工事

土台伏せの作業が終わり、
防蟻処理を行っています。
その後、床下の断熱材を
入れていきます。

18. 2012年05月09日
木工事

木工事

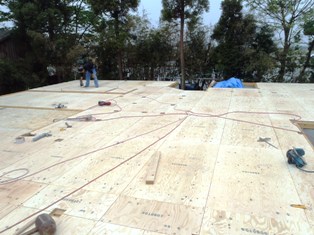

床パネルを張っています。
厚さは、24㎜あります。

19. 2012年05月11日

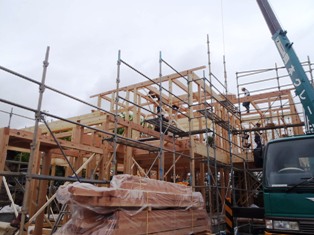

建て方

建て方

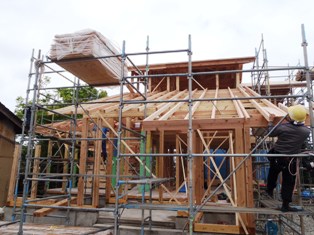

今日は、建て方を行いました。
朝から、小雨が降っていましたが、
あまり影響も無く、順調に作業を、
行う事ができました。

20. 2012年05月12日
木工事

木工事

建て方2日目です。
今日は、下屋廻りを納めています。

21. 2012年05月15日
木工事

木工事

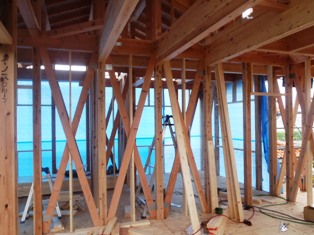

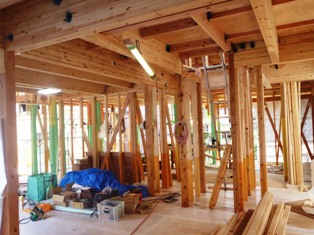

構造材を入れています。
写真の通り、構造を強化する為、
ほとんどの壁に、筋交いが、
たすき掛けになっています。

22. 2012年05月17日
屋根工事

屋根工事

平板瓦を葺いています。

23. 2012年05月18日
防蟻処理

防蟻処理

防蟻処理2回目を行いました。
床から、1mの高さまで処理を行っています。

24. 2012年05月19日
木工事

木工事

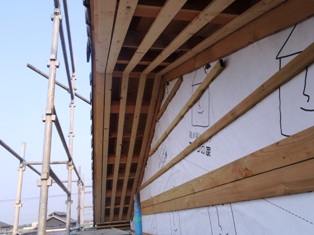

外部廻りの、
タイペックが貼り終わり
外部胴縁を取り付けています。

25. 2012年05月22日
屋根工事

屋根工事

瓦葺きが完了しました。
黒色の瓦を使用したので、
大きな屋根が映えます。

26. 2012年05月23日
木工事

木工事

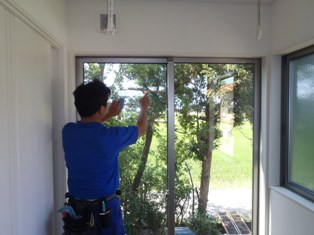

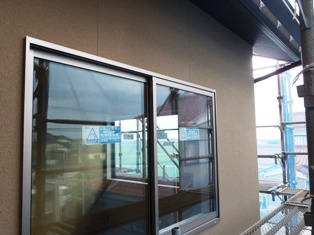

サッシを取付ました。
サッシの下には、
テクトンシートを貼っています。

27. 2012年05月25日
木工事

木工事

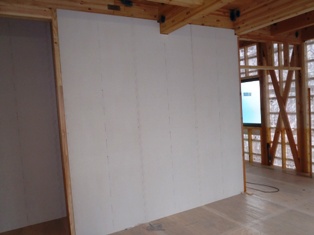

耐力壁部分に、
タフパネルを張りました。
これによって、壁の耐力が増えます。

28. 2012年05月28日
木工事

木工事

軒裏の、
下地を組みました。
明日から、
化粧ケイカル板を張っていきます。

29. 2012年05月30日
木工事

木工事

2階床に、

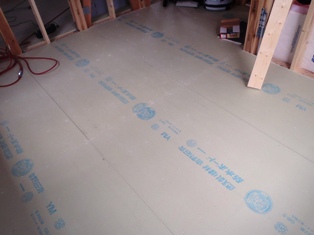

耐水ボードを張りました。
厚さは、12.5㎜あります。

30. 2012年06月01日
木工事

木工事

玄関ポーチの軒裏に、
化粧ケイカル板を張りました。

31. 2012年06月04日
木工事

木工事

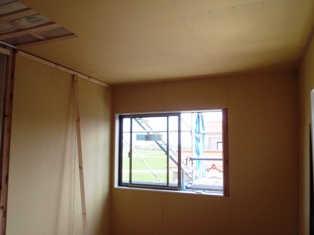

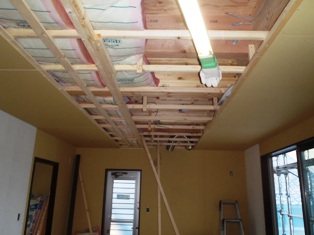

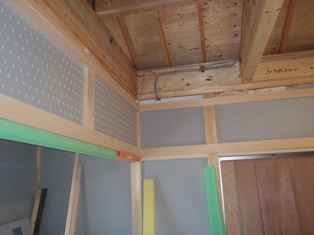

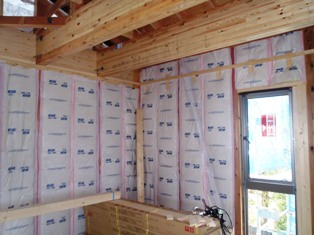

壁に、断熱材を敷き詰めています。

32. 2012年06月06日
外壁工事

外壁工事

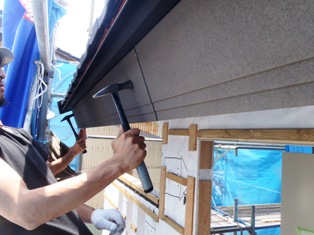

化粧の破風を取り付けています。
軒樋の掛かる場所になります。

33. 2012年06月08日
外壁工事

外壁工事

外壁面に、サイディングを張っています。

34. 2012年06月11日
中間検査

中間検査

フラットの中間検査を受けました。
建物の配置等の検査を受けましたが、
断熱材関係を、重点的に、見ていかれました。

35. 2012年06月13日
木工事

木工事

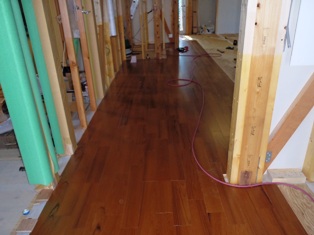

一階の、フロアーを、
張り始めました。

36. 2012年06月14日
外壁工事

外壁工事

外壁の目地に、
コ―キング処理を行う為、
外壁を汚さないように、
養生を行っています。

37. 2012年06月16日
外壁工事

外壁工事

外壁の目地に、
コ―キング処理を行いました。

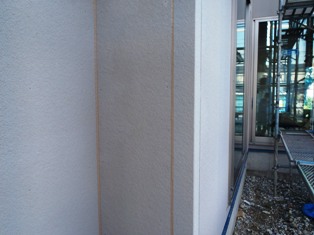

38. 2012年06月18日
木工事

木工事

1階床に、フロアーを張ったので、
傷が付かないように、
養生を行っています。

39. 2012年06月20日
木工事

木工事

1階の下屋にあたる部分の、

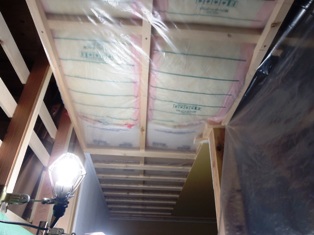

天井下地です。
気密性を撮る為、天井にシートを
張っています。

40. 2012年06月23日
木工事

木工事

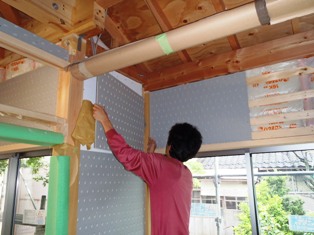

和室の壁に、
ラスボードを張っています。

41. 2012年06月27日
木工事

木工事

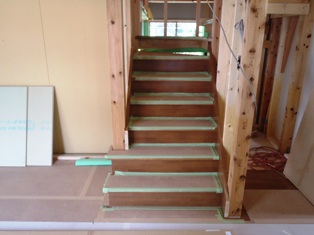

階段を組みました。
最初の2段は、ヒナ階段として、
登り易くなっています。

42. 2012年06月29日
木工事

木工事

2階洋室の、壁、天井に、
ボードを張りました。

43. 2012年07月02日
木工事

木工事

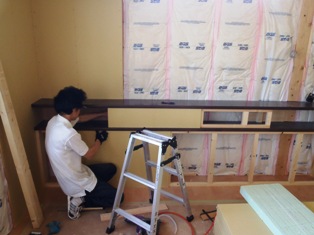

2階寝室の、
カウンターの造作を行っています。

44. 2012年07月03日
吹付け工事

吹付け工事

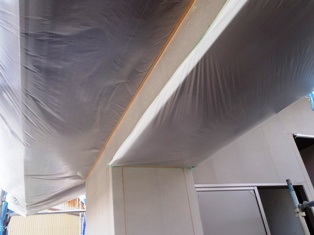

外壁にリシンを吹付けする為、
ビニールで、養生を行っています。

45. 2012年07月05日
木工事

木工事

寝室のボード張りが
終わりました。

46. 2012年07月07日
住設工事

住設工事

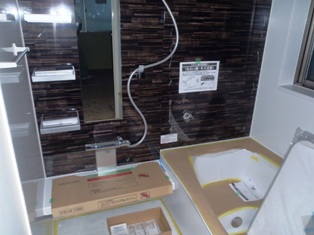

ユニットバスが、
完成しました。

47. 2012年07月10日
吹付け工事

吹付け工事

外壁に、リシン吹付けを行いました。

48. 2012年07月12日
木工事

木工事

リビングの天井です。
ボードが張り終わりました。

49. 2012年07月14日

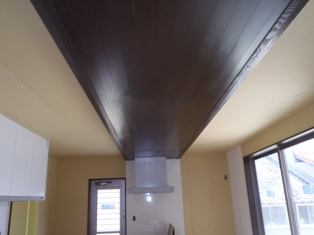

木工事

木工事

ダイニング、キッチンの天井です、
ボードの張っていない所は、

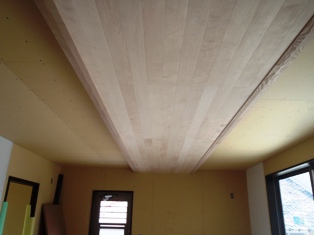

羽目板を張ります。

50. 2012年07月17日
木工事

木工事

和室の床柱を加工しています。

51. 2012年07月19日
木工事

木工事

和室の造作を行っています。

52. 2012年07月21日
木工事

木工事

床の間廻りの造作を行っています。

53. 2012年07月23日
木工事

木工事

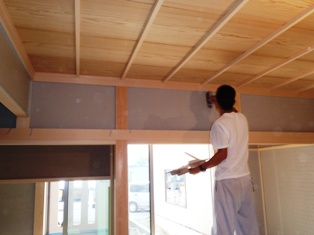

網代天井を張りました。
とても、きれいな仕上がりになりました。

54. 2012年07月25日
板金工事

板金工事

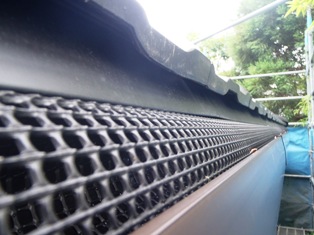

落ち葉が、雨樋に詰まらない為、
雨樋に、ネットを入れました。

55. 2012年07月27日
仮設工事

仮設工事

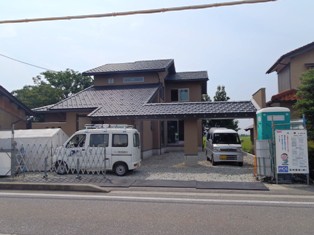

外部足場がなくなり、
お家の、外観がわかるようになりました。

56. 2012年07月28日
木工事

木工事

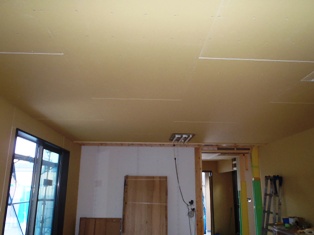

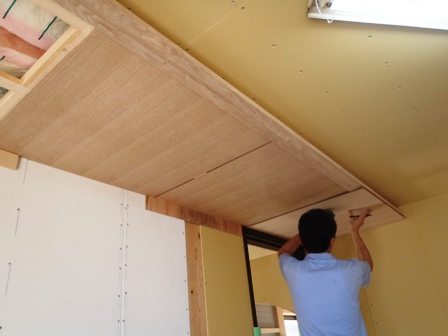

リビングの天井を、
張っています。

57. 2012年07月31日
木工事

木工事

ダイニングの天井に、
羽目板を張り終わりました。

58. 2012年08月02日

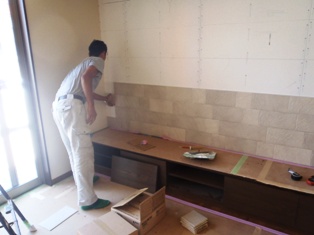

タイル工事

タイル工事

玄関の、外壁面に
タイルを張っています。

59. 2012年08月04日
タイル工事

タイル工事

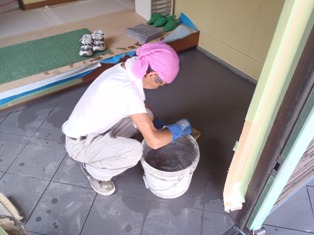

玄関の土間にタイルを張っています。

60. 2012年08月06日

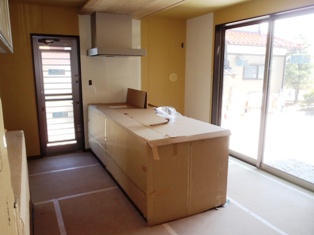

住設工事

住設工事

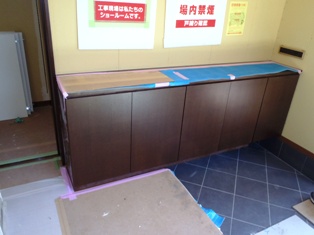

システムキッチンを、
施行しています。
最初に、カップボードを取り付けています。

61. 2012年08月08日
住設工事

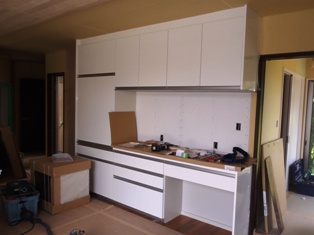

住設工事

システムキッチンの、
施行が終わりました。

62. 2012年08月11日
塗装工事

塗装工事

ダイニングキッチンの、
天井木部に、塗装仕上げを
おこないました。

63. 2012年08月17日
内装工事

内装工事

ボードのジョイントに、
パテ処理を行っています。

64. 2012年08月20日
家具工事

家具工事

下足入を付けました。

65. 2012年08月22日
家具工事

家具工事

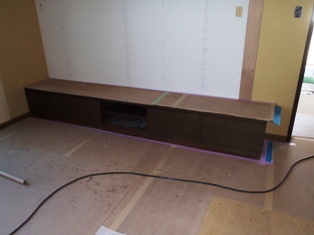

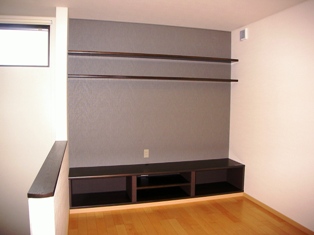

リビングに、
TVボードが付きました。

66. 2012年08月24日
内装工事

内装工事

クロスが、
貼り終わりました。

67. 2012年08月27日

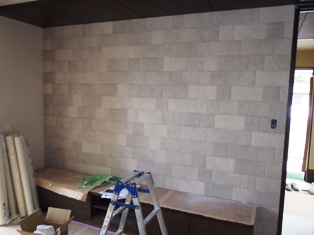

タイル工事

タイル工事

内部の壁に、
エコカラットを張っています。
調湿性があり、リビングには、最適です。

68. 2012年08月29日
タイル工事

タイル工事

エコカラットが、張り終わりました。
石柄の、落ち着いた仕上がりになりました。

69. 2012年08月31日
電気設備工事

電気設備工事

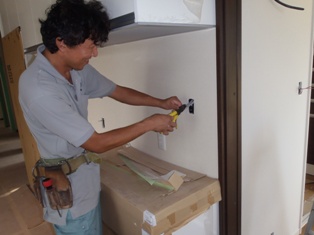

コンセト、スイッチ等の、
器具付けを行っています。

70. 2012年09月03日
給排水設備工事

給排水設備工事

洗面化粧台が付きました。
収納がタップリできます。

71. 2012年09月04日
給排水設備工事

給排水設備工事

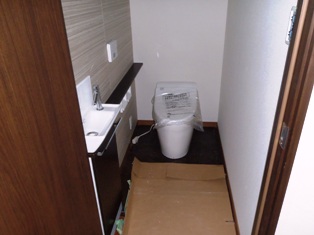

トイレ関係の器具付けが、
終わりました。

72. 2012年09月06日
左官工事

左官工事

玄関の壁に、
塗り壁処理を行っています。
下足入の上は、少し柄を付けます。

73. 2012年09月10日
左官工事

左官工事

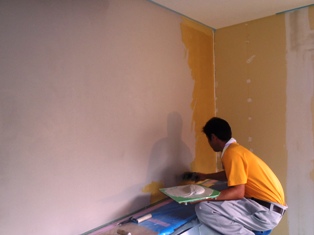

和室の壁に、
下塗りを行っています。

74. 2012年09月13日
外構工事

外構工事

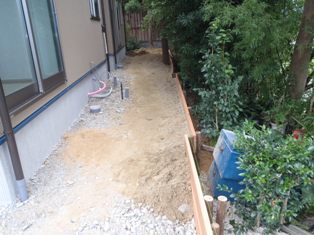

西面の外回りに、土留めを設けて、
犬走り部分に、土を埋め戻しました。

75. 2012年09月15日
左官工事

左官工事

和室の壁が仕上がりました。
まだ、乾いていませんが、
モダンな感じに仕上がりました。

76. 2012年09月17日
クリーニング

クリーニング

内部が仕上がりましたので、
掃除を行っています。

77. 2012年09月19日
完了検査

完了検査

建築確認の、完了検査を受けました。
24時間換気計画が、申請書通りになっているか等の、
チェックを受けました。

78. 2012年09月21日
タイル工事

タイル工事

玄関ポーチの、
外壁タイルのです。
新しく出たタイルなので、
いつもと違う、仕上がりになりました。

79. 2012年09月25日
タイル工事

タイル工事

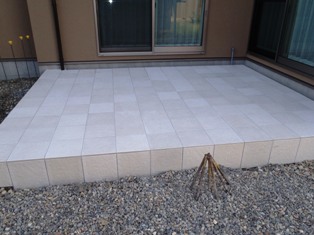

テラス部分に、
タイルを張りました。

80. 2012年09月27日

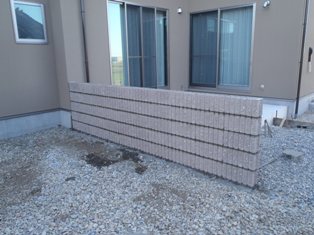

外構工事

外構工事

テラス部分を、外から見えないように、
化粧ブロックを積みました。

81. 2012年10月04日
外構工事

外構工事

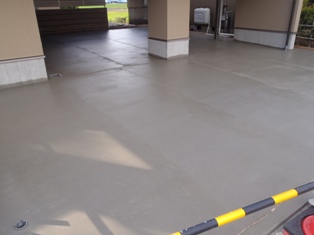

外部の土間に、
コンクリートを打設しました。

82. 2012年10月16日
お引渡し

お引渡し

H様邸の、お引渡しを
行いました。
4時から、お引渡しのセレモニーを行いました。
H様は、和室の仕上がりに、満足されていて、
とても良かったです。
これからも、末永くお付き合いを、お願いします。

午後6時半過ぎでした。

83. 2012年11月01日
竣工

竣工

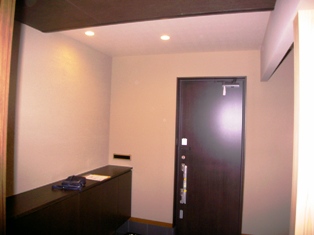

玄関です。
造付けの下足入なので、
収納量がたくさんとれます。

84. 2012年11月01日
竣工

竣工

LDKです。
TVボード面に、
タイルを張りました。

85. 2012年11月01日
竣工

竣工

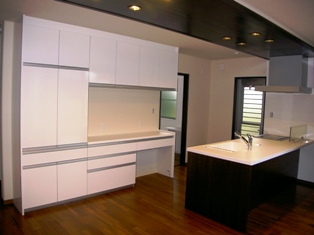

キッチンです。
カップボードを目立たせないように、
ホワイトを使用しています。

86. 2012年11月01日
竣工

竣工

洗面化粧台です。
一面鏡を使用して、
スッキリとした仕上がりです。

87. 2012年11月01日
竣工

竣工

ユニットバスです。
ほっかり床で、
足触りが、気持ち良いです。

88. 2012年11月01日
竣工

竣工

トイレです。
カウンターが付いているので、
小さい小物が置けます。

89. 2012年11月01日
竣工

竣工

縁側です。
アーチ状の下がり壁をつけ、
玄関ホールと、縁側の仕上げを、
分けています。

90. 2012年11月01日
竣工

竣工

和室です。
書院の障子は、
以前、使用していたモノを、
利用しているので、
趣きがあります。

91. 2012年11月01日
竣工

竣工

和室です。
一段下がった天井には、
網代天井で、とてもきれいに、
仕上がりました。

92. 2012年11月01日
竣工

竣工

2階ファミリールームです。
TVボードの上に、
カウンターを2段取付け、
モノを飾れるようにしました。

93. 2012年11月01日
竣工

竣工

寝室です。
ベッドヘッドになる部分に、
カウンターを設け、
照明のスイッチを、
両サイドに、付けました

94. 2012年11月01日
竣工

竣工

洋室です。
洋室は、明るく仕上げる為、
収納扉を、ホワイトにしました。

95. 2012年11月01日
竣工

竣工

外観です。

門構えと、大きな下屋が特徴的です。
夏場には、涼しい風が入り、
エアコンがほとんどいりません。

施主様は、仕上がりに満足されていたので、
とても良かったです。
これからも、末永いお付き合いをお願いします。
