まちなかで世代を超えて仲良く暮らす、3階建ての二世帯住宅のお家
金沢市宝町 Y様邸
地域別に見る|金沢市
物件データ
延床面積 | 150.63㎡(45.55坪) |
---|---|
施工面積 | 172.36㎡(52.14坪) |
営業担当 | 西野 |
現場担当 | 村井 |
お客様のこだわり仕様 | 1 敷地条件を活かし、あったらいいな・・を詰め込んだ3階建て住宅 2 おばあちゃんとお孫さんが、つかず離れずの距離感が心地いい分離型の二世帯住宅 3 おばあちゃんのくつろぎスペース!!庭を眺め、四季を楽しめる伝統的な本格和室 4 読書大好きなご夫婦のくつろぎスペース、大容量の本棚を備えた書斎スペース 5 地震に強い!!重量木骨(SE構法)の長期優良住宅 |
建築中レポート
- 1. 2013年06月24日
-
解体工事
既存の建物を解体します。
- 2. 2013年06月25日
-

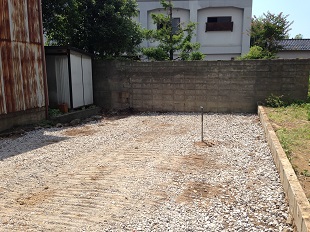

解体後、整地
キレイに解体された敷地
真ん中位に立っているのは井戸の息抜きです。
- 3. 2013年06月27日
-
地鎮祭
地鎮祭を行いました。安全に工事が行えます様に
- 4. 2013年07月01日
-

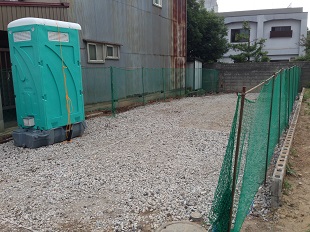

仮設工事
お隣との境界にはネットを張り、仮設トイレを設置。
工事に備えます。
- 5. 2013年07月06日
-

基礎工事

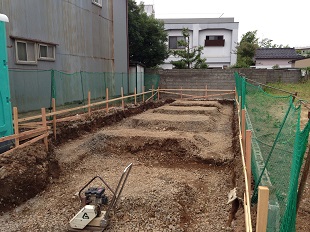

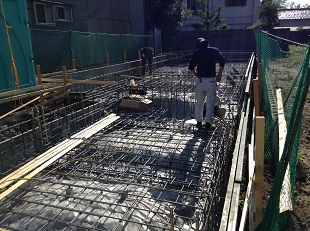

根切り工事を行いました。
境界ギリギリです。
- 6. 2013年07月08日
-

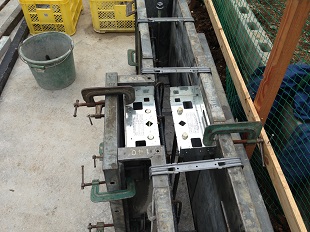

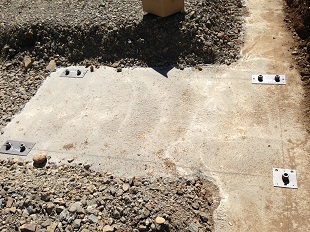

基礎工事~SE構法~
基礎の捨てコンクリート部にベースプレートを取り付け、
M20のボルトを取り付けます。
- 7. 2013年07月11日
-
基礎工事
配筋工事中、近所の方が鉄筋の多さにビックリされてました。
- 8. 2013年07月13日
-
基礎工事~SE構法~
ベースプレートに取付したボルトを専用の金物で型枠と固定。
精度が求められます。
- 9. 2013年07月17日
-
基礎工事
型枠を外しました。 基礎完成までもうすぐ
- 10. 2013年07月18日
-

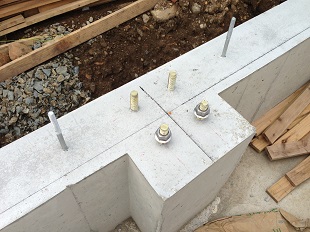

基礎工事~SE構法~
基礎に埋め込んだボルトです。
墨出しをして正確な位置を確認します。
- 11. 2013年07月22日
-

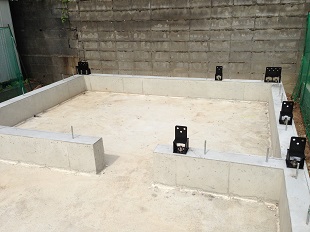

木工事~SE構法~
SE構法では柱脚金物を土台の上ではなく、
基礎の上に直接取付します。
- 12. 2013年07月22日
-
木工事

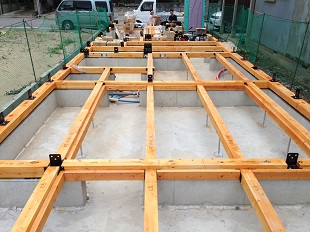

土台伏せが終わりました。

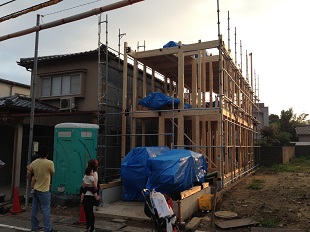

- 13. 2013年07月25日
-
木工事~上棟1日目~
3階の床まで施工しました。
明日は安全に作業が出来る様に足場を直します。

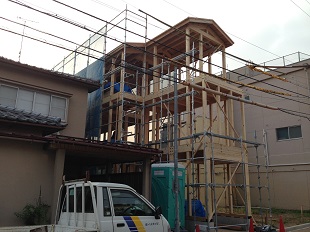

- 14. 2013年07月27日
-
木工事~上棟3日目~
予定通り無事に上棟が終わりました。
- 15. 2013年08月01日
-

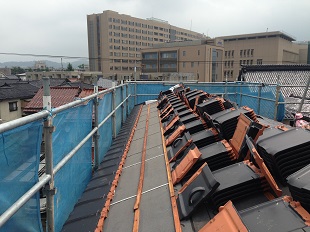

屋根工事
洋瓦を葺いています
目の前には金沢大学病院が見えます。
3階建は高いですね

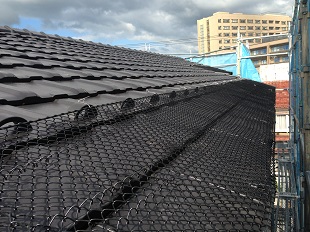

- 16. 2013年08月03日
-
屋根工事~ゆきもちくん~
3階建は高さが高いのでお隣に雪が落ちないよう
専用部材“ゆきもちくん”を施工します。
- 17. 2013年08月06日
-

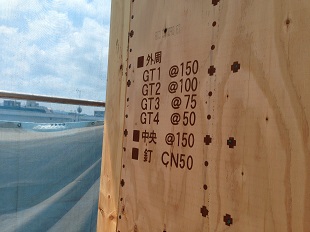

木工事~SE構法~
SE構法は建物に筋違が無く、耐力壁で建物強度を保ちます。
その合板には種類ごとに釘のピッチが印刷されているので
正確な施工ができます。
- 18. 2013年08月12日
-

木工事~サッシ取付~
サッシを取付けて外部にタイベックシートを
張りました。雨が降っても安心
- 19. 2013年08月19日
-
木工事~透湿防水紙~

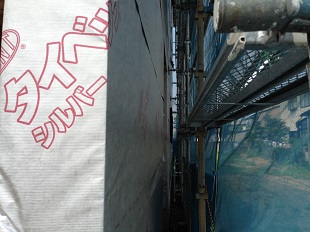

外部に張るタイベックシルバーシート
赤外線を反射して熱を反射させます。
ストーブなどのバックパネルもシルバーですね
- 20. 2013年08月22日
-
防水工事~FRP防水~

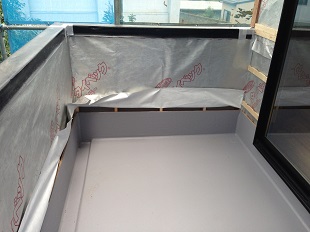

3か所あるベランダの防水工事を行いました。
- 21. 2013年08月27日
-

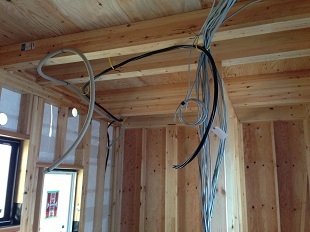

電気工事~内部配線~
電気図面に基づき配線を進めていきます。
- 22. 2013年08月29日
-

木工事~軒裏施工~
軒先に通気部材を入れて軒裏を施工しました。

- 23. 2013年08月30日
-
木工事~天井下地~
3階の天井下地を施工しています。

- 24. 2013年09月02日
-

木工事~3階フロアー貼り~

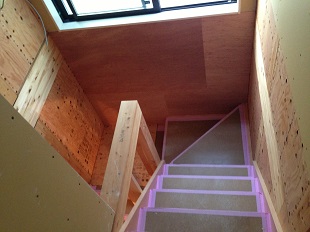

3階の床を施工しています。
振動や音を防ぐ為に緩衝材として石膏ボードを挟んでいます。
- 25. 2013年09月04日
-
木工事~2階フロアー貼り~
2階の床を施工しています。
今は大工さんが2人いますので2階と3階とで
分かれて仕事を進めています。
- 26. 2013年09月06日
-

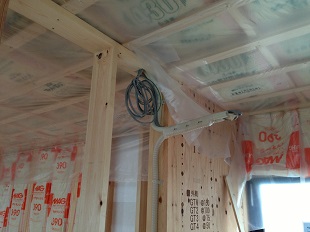

空調設備工事
エアコンの先行配管を行いました。
- 27. 2013年09月09日
-

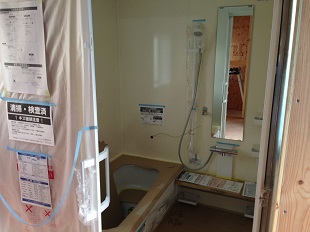

設備機器工事~ユニットバス~
2階のユニットバスを施工しました。
- 28. 2013年09月12日
-

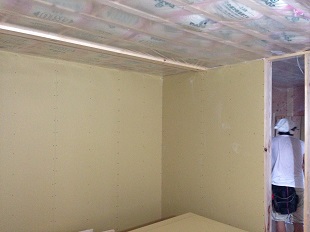

木工事~ボード貼り~
3階よりプラスターボードを貼り始めました。

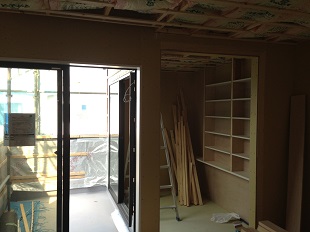

- 29. 2013年09月12日
-
お客様が現場に来て下さいました。
業者さんの為に差し入れも頂きました。
ありがとうございました。
- 30. 2013年09月14日
-
木工事~内部ボード貼り
2階、3階の大工さんがそれぞれ壁のボードを貼り始めました。

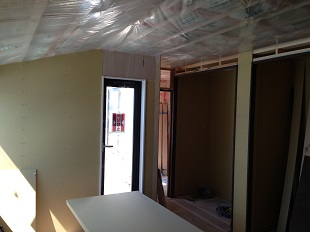

- 31. 2013年09月17日
-
木工事~内部ボード貼り~
3階の寝室です。クローゼットの枠も取付ました
- 32. 2013年09月19日
-

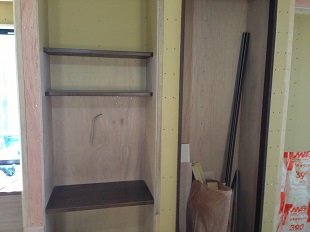

木工事~造作工事~
カウンター類の取付を行いました。
- 33. 2013年09月20日
-

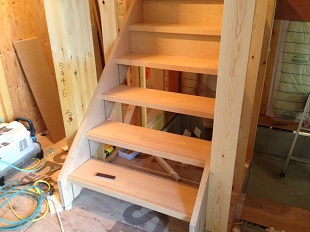

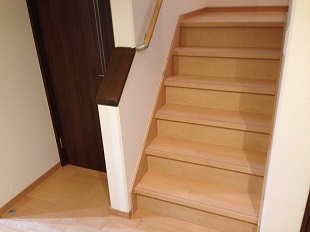

木工事~階段取付~
1階~2階の階段を架け始めました。
もう少しで3階まで上がれますよ@Y様
- 34. 2013年09月24日
-
木工事~階段取付~
3階まで階段が架かりました。
キズなど付かないようしっかり養生します。
- 35. 2013年09月27日
-
外装工事~サイディング貼り~

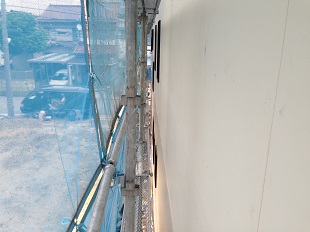

3x10板のサイディングを貼り始めました。
材料も重く、狭いスペースでの仕事なので
3人掛りで貼っていきます。
- 36. 2013年10月03日
-
木工事~造作工事~
1階の和室の枠材を取付けています。
- 37. 2013年10月07日
-

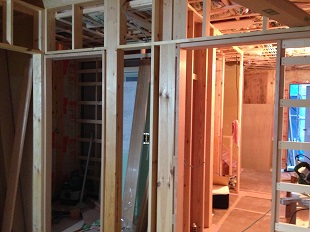

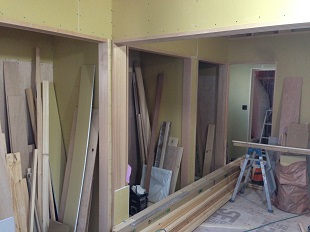

木工事~造作工事~
二間続きの和室が仕上がってきました。
- 38. 2013年10月10日
-

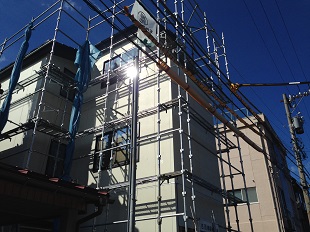

外装工事~サイディング貼り~
台風通過の為、外部シートを外しました。
今日でサイディング貼りも完了です。
- 39. 2013年10月13日
-

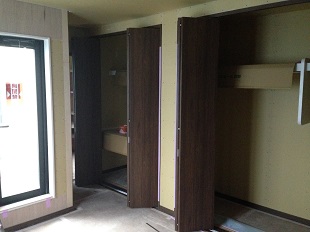

木工事~内部建具取付~
木工事も大詰め 大工さんお疲れ様です。
来週からは内装工事です。
- 40. 2013年10月14日
-

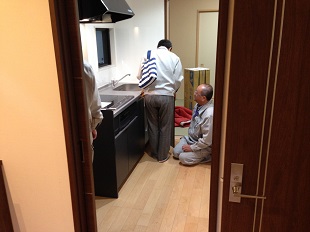

住設工事~システムキッチン~
1階、2階のシステムキッチンを取付けました。
- 41. 2013年10月15日
-

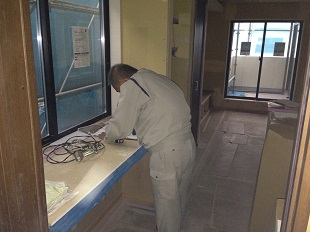

内装工事~クロス貼り~
内装工事がスタートしました。

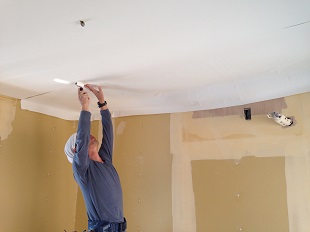

まずは天井、壁のパテ処理からです。
- 42. 2013年10月16日
-
木工事完了検査
図面通り木工事が行われているか検査しました。
- 43. 2013年10月18日
-

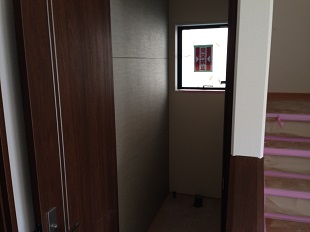

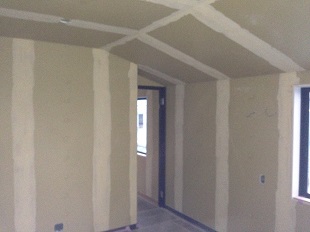

内装工事~クロス貼り~
引き続きクロス工事を行っています。
徐々に色が増えていく建物は見ていて楽しいですね
- 44. 2013年10月22日
-
内装工事~クロス貼り~
クロス工事が完了しました。
- 45. 2013年10月25日
-
外装工事~弾性リシン吹付~
足場を払しましたので外観のお目見えです。
やっぱり高いですね。
- 46. 2013年10月29日
-

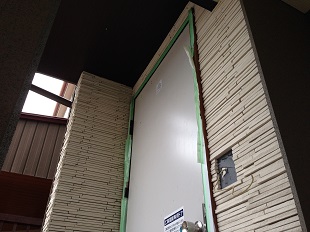

タイル工事~外壁タイル貼り~
玄関周りのタイルを施工しました。
- 47. 2013年11月02日
-
内装工事~カーテン工事~
内部クリーニングも終わり、カーテンを取付けました。
- 48. 2013年11月08日
-
部内竣工検査
建築部の検査を行いました。
キズや汚れをチェックして手直しを加えます。
次は社内検査です。
- 49. 2013年11月13日
-

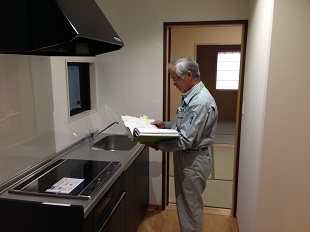

完了検査
建築基準法の完了検査を受けました。
- 50. 2013年11月15日
-

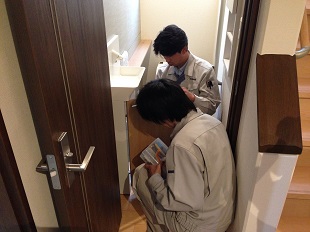

社内竣工検査
部内検査を終え、社内検査を受けました
指摘事項を手直しして引き渡しに備えます。
- 51. 2013年11月21日
-
竣工

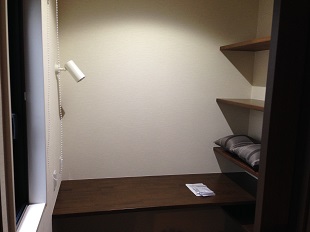

3階 書斎
落ち着ける空間です。
- 52. 2013年11月21日
-
竣工
3階 寝室
他の部屋よりトーンを抑えた寝室。
- 53. 2013年11月21日
-
竣工

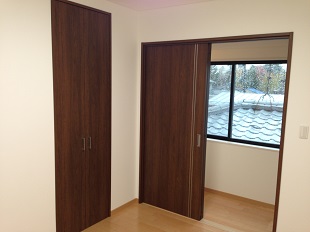

3階 洋室
- 54. 2013年11月21日
-
竣工
3階 洋室
窓からは隣りの屋根が見えますね。
- 55. 2013年11月21日
-

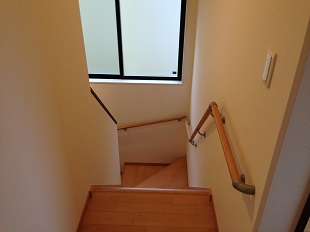

竣工
3階 階段
- 56. 2013年11月21日
-
竣工
2階 サンルーム
狭いスペースながら機能的に使えます。
- 57. 2013年11月21日
-
竣工

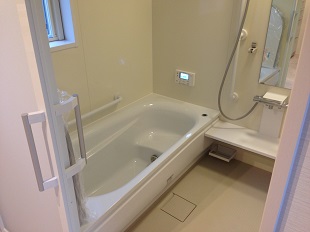

2階 システムバス
ホワイトで統一され清潔感があります。
- 58. 2013年11月21日
-
竣工

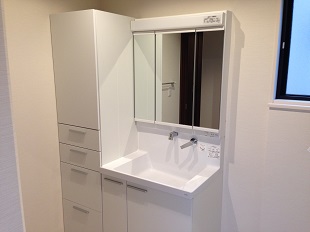

2階 洗面所
- 59. 2013年11月21日
-
竣工
2階 WC
- 60. 2013年11月21日
-
竣工

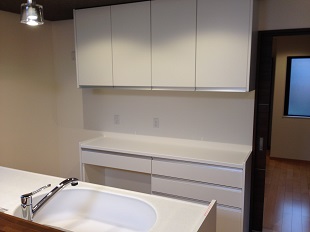

2階 キッチン カップボード
- 61. 2013年11月21日
-

竣工

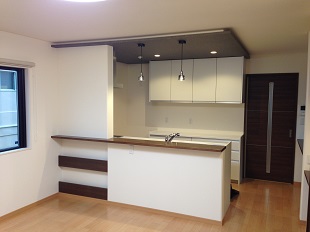

2階 キッチン
- 62. 2013年11月21日
-
竣工
2階 ダイニング
リビングと対面のキッチン、家族との
コミュニケーションも取れます。
- 63. 2013年11月21日
-
竣工
2階 タタミコーナー
3帖のスペースですがゴロンと出来て心地よいスペースです。
- 64. 2013年11月21日
-
竣工
2階 PCカウンター
キッチン横にあるカウンタースペース
下には蓄熱暖房機です。
- 65. 2013年11月21日
-

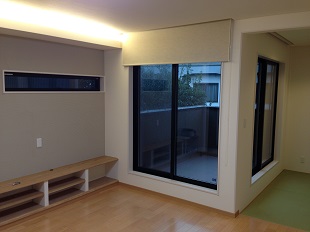

竣工
2階 リビング
南側に大きなベランダがあり開放感があります。
- 66. 2013年11月21日
-

竣工
1階 システムバス
- 67. 2013年11月21日
-
竣工
1階 WC
- 68. 2013年11月21日
-

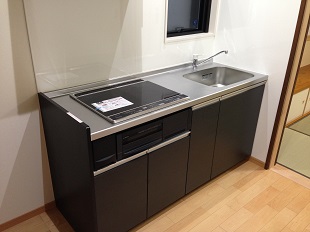

竣工

1階 システムキッチン
- 69. 2013年11月21日
-

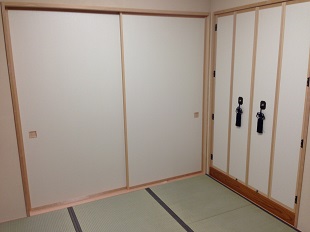

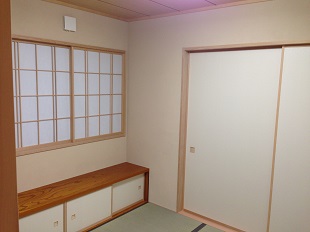

竣工
1階 和室
1階はおばあちゃんのスペース。
落ち着いた雰囲気です。
- 70. 2013年11月21日
-
竣工
1階 和室
二間続きの和室 壁は塗り壁です。
- 71. 2013年11月21日
-

竣工
1階 玄関ホール
- 72. 2013年12月18日
-
竣工
外構工事が完了しました
