『エコ暖房で冬も快適な 長期優良住宅のお家』
金沢市 小立野 I様邸
地域別に見る|金沢市
物件データ
述べ床面積 | 38.07坪 |
---|---|
施工面積 | 42.58 |
担当営業 | 西野 |
現場担当 | 林 |
お客様のこだわり仕様 | ・中庭で距離感を保つ、プライベートガーデン ・小屋裏スペースを有効活用したロフト ・デザイナーズ住宅のようなモダンな外観 ・空気の熱を利用したエコな温水床暖房 ・キッチンにディスポーザー(生ごみ処理機)設置 |
建築中レポート
- 1. 2010年06月12日
-
地鎮祭
今日は、地鎮祭。梅雨入り前に行う事ができ、とても良かったです。お施主様も、晴天で、喜んでいました。
- 2. 2010年07月01日
-
打合せ
第1回目の打合せを行いました。最初から、内容の濃い打合せを行いましたので、打合せ時間が延びてしまいました。お施主様がお疲れでないか心配です。
- 3. 2010年07月02日
-
基礎工事
遣り方を行いました。
建物の位置や、高さが、遣り方で決まります。重要な作業なので、十分確認をしながら行いました。
- 4. 2010年07月05日
-
基礎工事
砕石敷きを行っています。
転圧機で、砕石を転圧しています。
- 5. 2010年07月07日
-

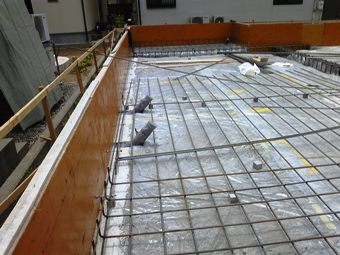

基礎工事

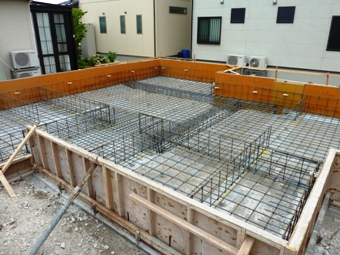

基礎配筋を施工しているところです。
- 6. 2010年07月08日
-
基礎工事

配筋が完了しました。
これで、無事に検査を迎えることができます。
- 7. 2010年07月10日
-
基礎工事

土間スラブにコンクリートを打設しました。
- 8. 2010年07月13日
-
基礎工事

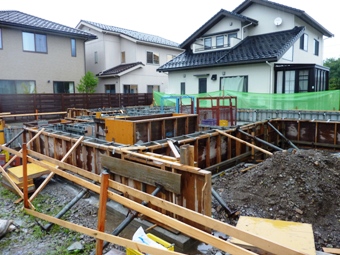

立上り型枠組みが終わりました。
- 9. 2010年07月14日
-
基礎工事
立上りのコンクリートを打ちました。
大きな雨が降らなくて、良かったです。
- 10. 2010年07月19日
-
基礎工事

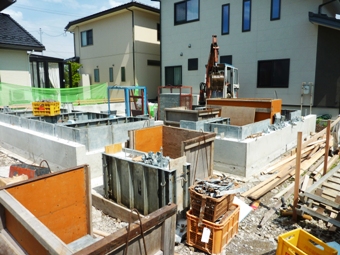

型枠を解体しています。
- 11. 2010年07月20日
-
基礎工事

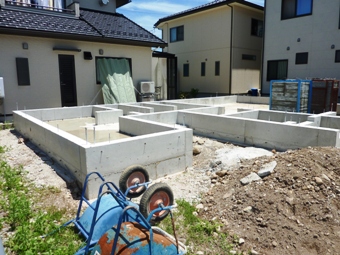

基礎工事が完了しました。
- 12. 2010年07月30日
-
木工事
土台を敷いています。
120角の檜材を使用しています。
- 13. 2010年07月31日
-
木工事
土台伏せが完了しました。
- 14. 2010年08月02日
-

防蟻処理
防蟻処理をしています。
- 15. 2010年08月04日
-
木工事

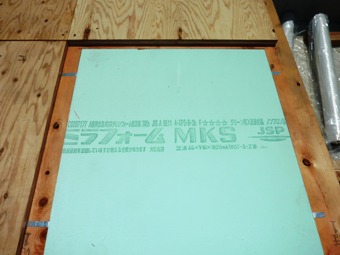

床下の断熱材です。
厚さ65㎜を使用しています。
- 16. 2010年08月05日
-

仮設工事
外部足場を組んでいるところです。
材料が、照り返しの熱で持てないので、水をまきながらの作業になります。
- 17. 2010年08月06日
-
仮設工事

外部足場が組み終わりました。

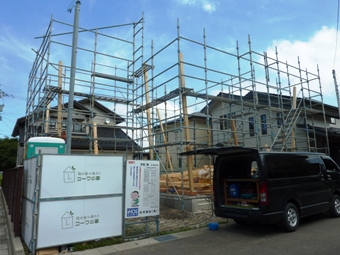

いよいよ明日、建方です。暑い日が続いていますが、体調管理をしっかりして、作業にとりくみたいです。

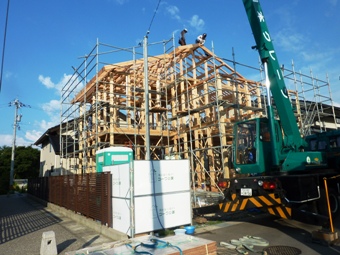

- 18. 2010年08月07日
-
木工事
建方を行いました。敷地内に、材料を置くスペースが無かったので、建方当日に2階と小屋関係の材料を搬入しながらの作業でしたが、早め早めに材料が入ってきたので、スムーズに作業が行う事ができ良かったです。
- 19. 2010年08月11日
-
屋根工事

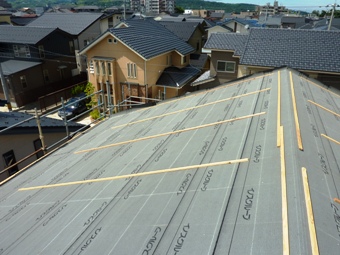

ルーフィングを張っています。このルーフィングを上手く張らないと、雨漏りの原因になるので、十分に注意が必要になる作業です。
- 20. 2010年08月17日
-
木工事
2階の、間柱、筋交いが入れています。

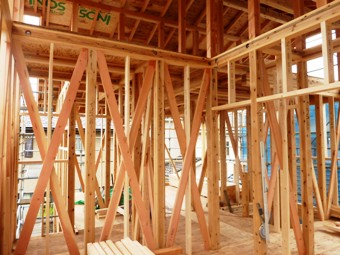

たすき掛けの筋交いが、たくさん入っているので、横揺れには強い家になります。
- 21. 2010年08月18日
-
屋根工事
瓦葺きが終わりました。

- 22. 2010年08月24日
-
防蟻処理
柱、筋交い部分に防蟻処理をしました。
- 23. 2010年08月25日
-
木工事

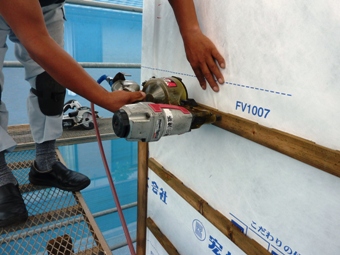

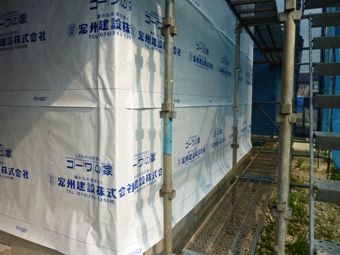

外壁面に、防湿シートを張っています。
これで、しばらくは、雨の心配はいりません。
- 24. 2010年08月26日
-
木工事

サッシ枠を取付ました。
- 25. 2010年09月01日
-
金物検査
イノスの検査がありました。
私達も、自主検査を行いますが、第三者の方の検査を行う事により、しっかりとした家づくりにつながっていきます。
- 26. 2010年09月06日
-
木工事
外壁下地材を、取り付けています。
外壁内部の、換気をよくする為、換気胴縁を使用してます。
- 27. 2010年09月09日
-
木工事
屋根の軒裏に、化粧のケイカル版を張りました。
軒先に穴の空いた部材は、軒裏を換気する為のものです。
- 28. 2010年09月13日
-

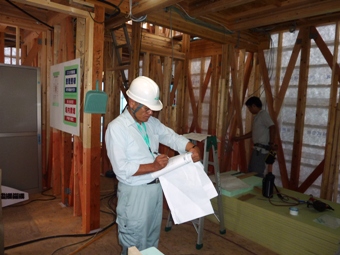

構造金物検査

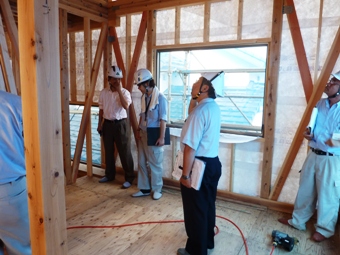

日本ERIの方から、躯体工事の検査を受けました。柱、梁の寸法の確認、筋交いの位置や、金物の位置の確認を行いました。指摘事項もなく検査が終わり、これで次の工事を進めることができます。
- 29. 2010年09月18日
-

木工事

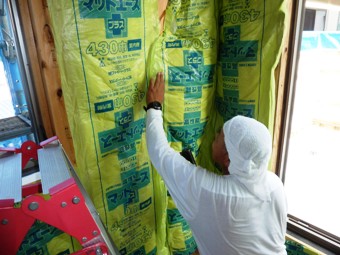

外壁面に、断熱材を入れています。
厚さは、105㎜です。
- 30. 2010年09月20日
-
木工事
2階床に、耐水石膏ボード12㎜を張りました。
- 31. 2010年09月22日
-
外壁工事
サイディングを張っています。
サイディングは、厚さ15㎜を使用しています。
- 32. 2010年09月24日
-
木工事
ユニットバスの壁面を、耐水石膏ボードを張りました。
- 33. 2010年09月27日
-
木工事

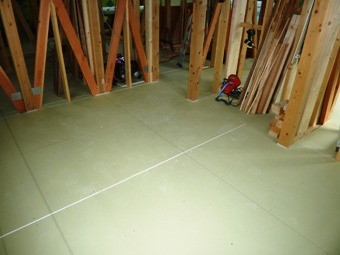

2階のフロアーを張っています。
- 34. 2010年09月29日
-

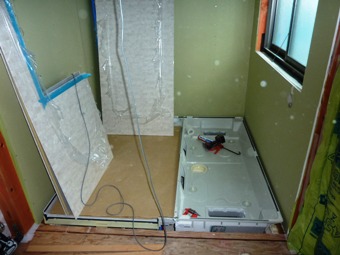

住設工事
ユニットバスを組んでいます。
ユニットバスに面する壁に、耐水石膏ボードが張られています。
- 35. 2010年10月01日
-
木工事
耐力壁の面材を、張っています。
- 36. 2010年10月06日
-
木工事
階段を組んでいます。
- 37. 2010年10月08日
-

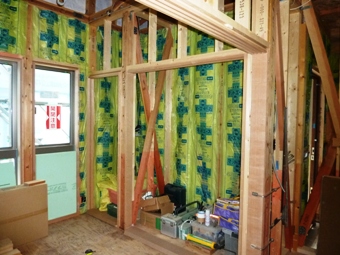

木工事
和室廻りの、枠関係を取り付けました。
写真部分(手前)には、3枚引違い襖が入ります。
- 38. 2010年10月09日
-
木工事

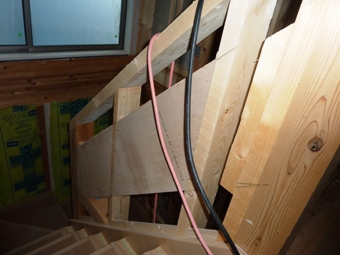

階段手摺の下地をつけました。

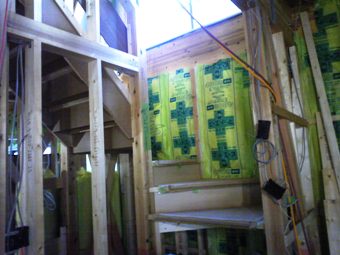

12㎜の板を入れてるので、しっかりと手摺を固定することができます。
- 39. 2010年10月13日
-
吹付け工事

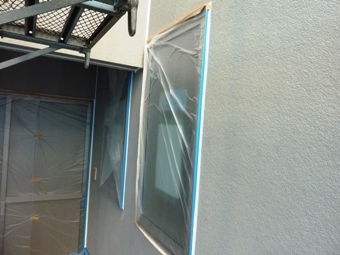

今日は外壁に、リシンを吹付ける作業を行います。
その前に、サッシや、雨樋などが、塗装で汚れない為に
養生を行っているところです。
- 40. 2010年10月15日
-
木工事

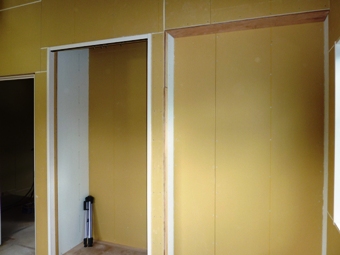

2階の壁に、石膏ボードを張っています。
白く見える壁は、耐力壁なので、違う材料を使用しています。
- 41. 2010年10月16日
-
床暖房工事

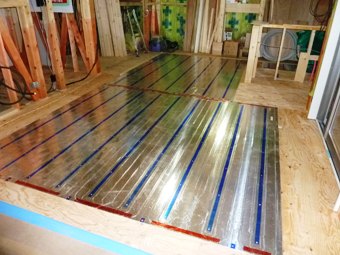

1階リビングに、床暖房のパネルを張りました。
リビングの他に、キッチン、廊下、トイレに床暖房を施工するので、冬は快適に過ごせます。
- 42. 2010年10月20日
-
木工事
天井下地組みました。
天井の断熱材は、ロックウールを使用しました。
- 43. 2010年10月21日
-
木工事

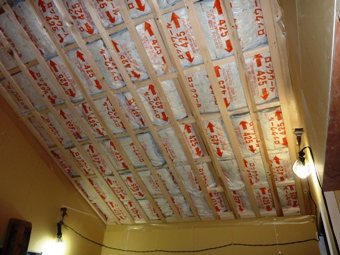

2階勾配天井に、断熱材を敷きました。
- 44. 2010年10月23日
-

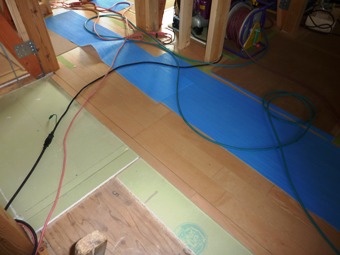

木工事

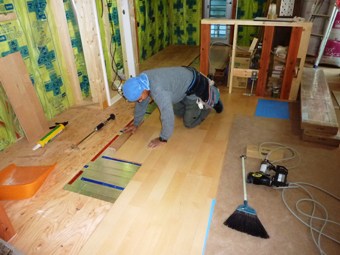

1階床に、フロアーを張っています。
銀色に見えるモノは、床暖房のパネルです。
- 45. 2010年10月26日
-
木工事

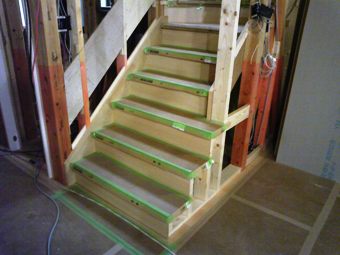

階段が付きました。
3段目までは、踏み板の小口が見える、ヒナ段になっています。
- 46. 2010年10月28日
-
木工事

1階トイレのボード張りが完了しました。
左手に見える白いモノは、壁埋込みの収納ボックスです。
- 47. 2010年10月30日
-
木工事
2階、寝室ボード張りが完了しました。

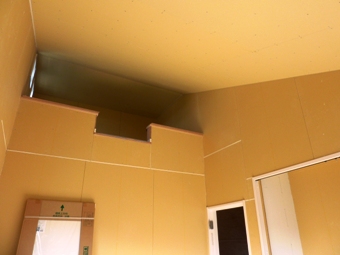

天井に、変化をもたせるために、一部下げました。
- 48. 2010年11月05日
-
木工事
2階の洋室のボード張りが終わりました。
ロフトがあるので、開放感があります。
- 49. 2010年11月08日
-
木工事

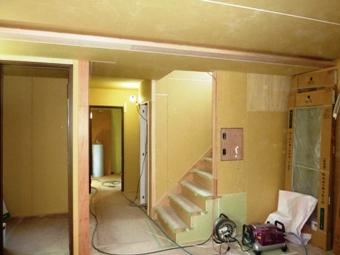

リビングから階段に向かった写真です。
当初では、階段部分が全部壁になっていましたが、開放感をもたす為に、最初の3段部分の壁をなくして、オープンにしました。
- 50. 2010年11月09日
-

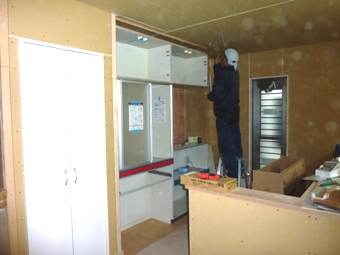

住設工事
システムキッチンを組んでいます。
I様邸のシステムキッチンは、ディスポーサーが付きなので、生ごみ心配がいりません。
- 51. 2010年11月15日
-
内装工事

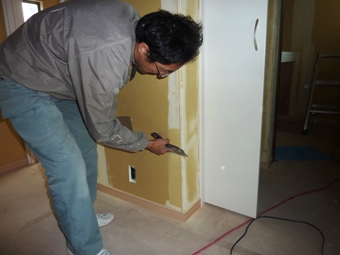

パテ処理を行っています。
この作業をしないと、クロスがきれいに貼れません。
- 52. 2010年11月21日
-
クリーニング
内装工事も終わり、クリーニングを行っています。
先週、黄砂が飛んでいたので、サッシ廻りの汚れがひどく大変ですが、天気に恵まれ、作業が進みます。
- 53. 2010年12月10日
-
引渡し
今日は、I様にお引渡しを行いました。
12月にもかかわらず、晴天にも恵まれて、
玄関ポーチでの、テープカットができました。
- 54. 2010年12月18日
-
竣工

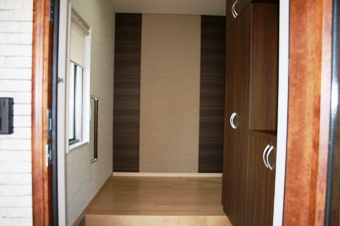

玄関ホールです。
正面のクロスを貼り分けて、アクセントを付けました。
- 55. 2010年12月18日
-
竣工
リビングと和室が続いているので、襖を外して、リビングを広く使えるようになっています。
- 56. 2010年12月18日
-
竣工
南面からの日射しが良く入る和室なので、冬でも明るいです。
- 57. 2010年12月18日
-
竣工
対面型のシステムキッチンを採用することにより、家事をしながら、小さいお子様にも、目が行き届くようになっています。
- 58. 2010年12月18日
-
竣工
寝室は、少し落ち着いた感じを出す為に、床のフロアーを濃い色にしました。
- 59. 2010年12月18日
-
竣工
子供室に、ロフトを付けました。
ロフト部分にも、小窓を4カ所設け、そのうち2カ所は開閉でき、夏場には、熱気を外に逃がすようになっています。
- 60. 2010年12月18日
-
竣工
I様のご協力のおかげで、無事に引渡す事ができました。
12月に引渡しということで、床暖房の温かさが直ぐに実感でき、改めて床暖房の良さを知る事ができました。
I様には、これからも末永いお付き合いの程よろしくお願いします。
スケジュール
全体工程 | 5月 図面確認・各種申請期間 6月 長期優良住宅認定申請・基礎工事 7月 建て方・木工事(構造金物)・屋根工事 8月 木工事(外部造作)・外装工事 9月 木工事(内部造作・仕上げ工事)・左官工事 10月 内装仕上げ工事・外構工事・完成 |
---|
