光と風が心地いい、プライベートテラスのある家

金沢市二口町 O様邸

地域別に見る|金沢市

物件データ

延床面積126.13㎡(38.16坪)
施工面積133.22㎡(40.30坪)
営業担当西野
現場担当木舟
お客様のこだわり仕様1 プライバシーを保ちつつ、光と風をふんだんに取り込むコートテラス
2 2階にも家族の広場を!!多目的に使えるファミリールーム
3 堀座卓でゆっくりくつろげる、リビング繋がりのモダン和室
4 奥様が笑顔になる、スイスイ家事動線
5 空間を最大限に活用したアイディア収納

建築中レポート

1. 2013年01月14日
地鎮祭

地鎮祭

地鎮祭を行いました。
工事が無事完了し、お引渡しが出来るようにお祈りしてきました。

2. 2013年01月23日

地盤改良

地盤改良

いよいよ工事の開始です。
写真は、地盤改良を行っています。
H型PCを打ち込んでいきます。

3. 2013年01月24日
地盤改良

地盤改良

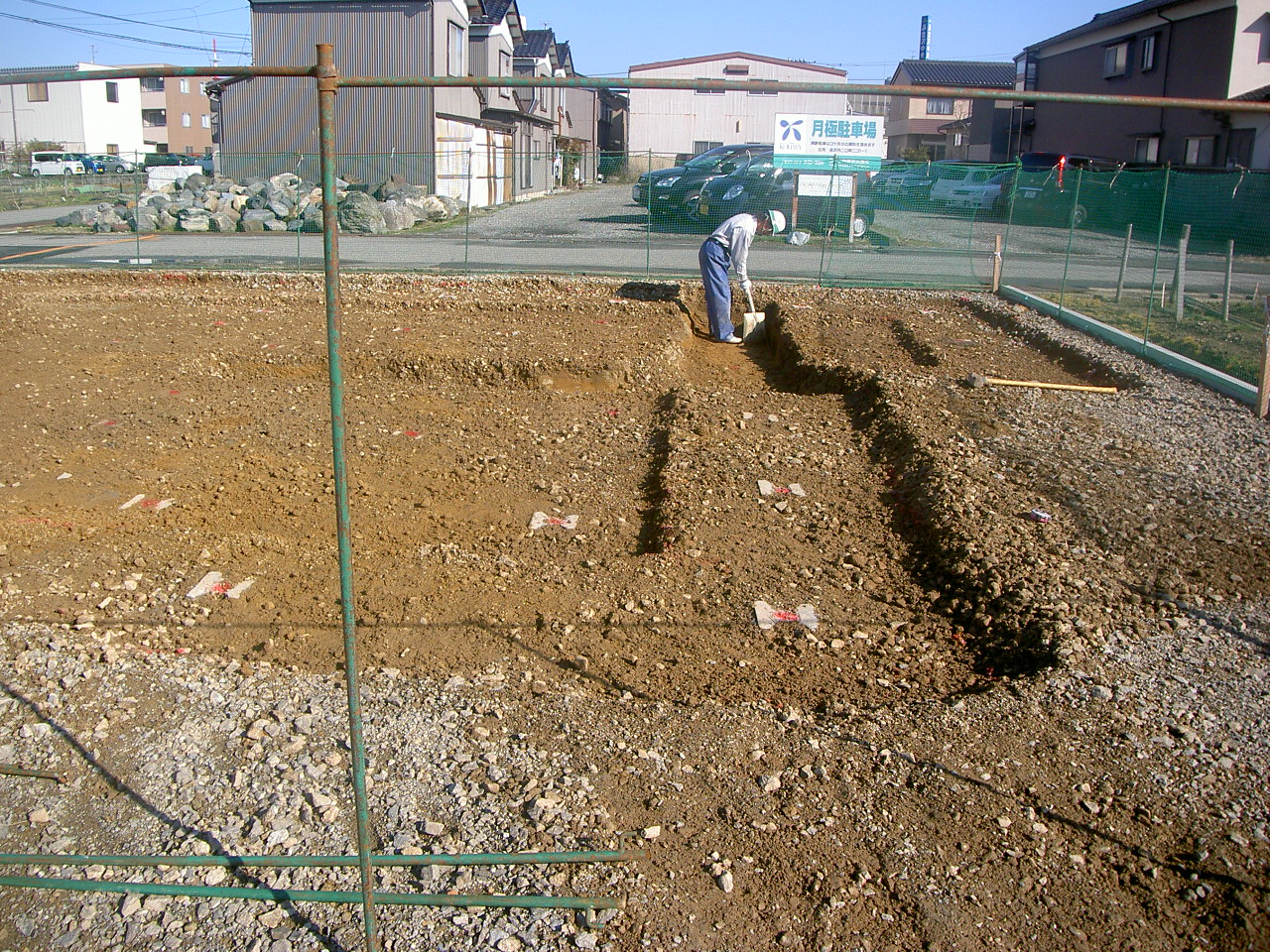

根切り作業を行っています。
基礎の高さ等考慮し、調整しています。

4. 2013年02月01日
遣り方

遣り方

基礎工事の前に、通りを出す作業です。
これで、基礎の位置等が決まりますので大切な作業です。

5. 2013年02月04日

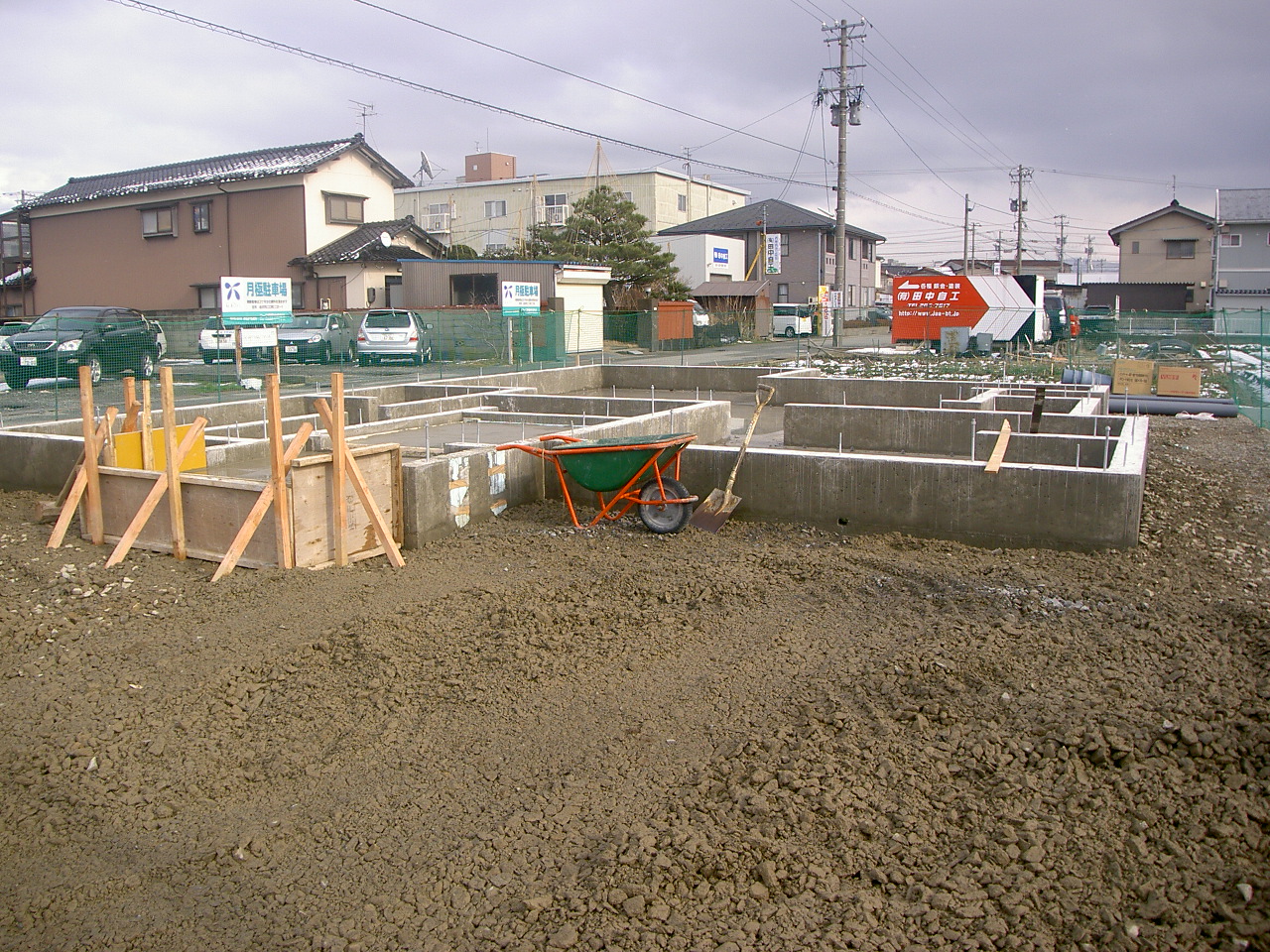

基礎工事

基礎工事

基礎の型枠を組みました。
地鎮祭でお預かりした、鎮め物も既に埋めてあります。

6. 2013年02月05日
基礎工事

基礎工事

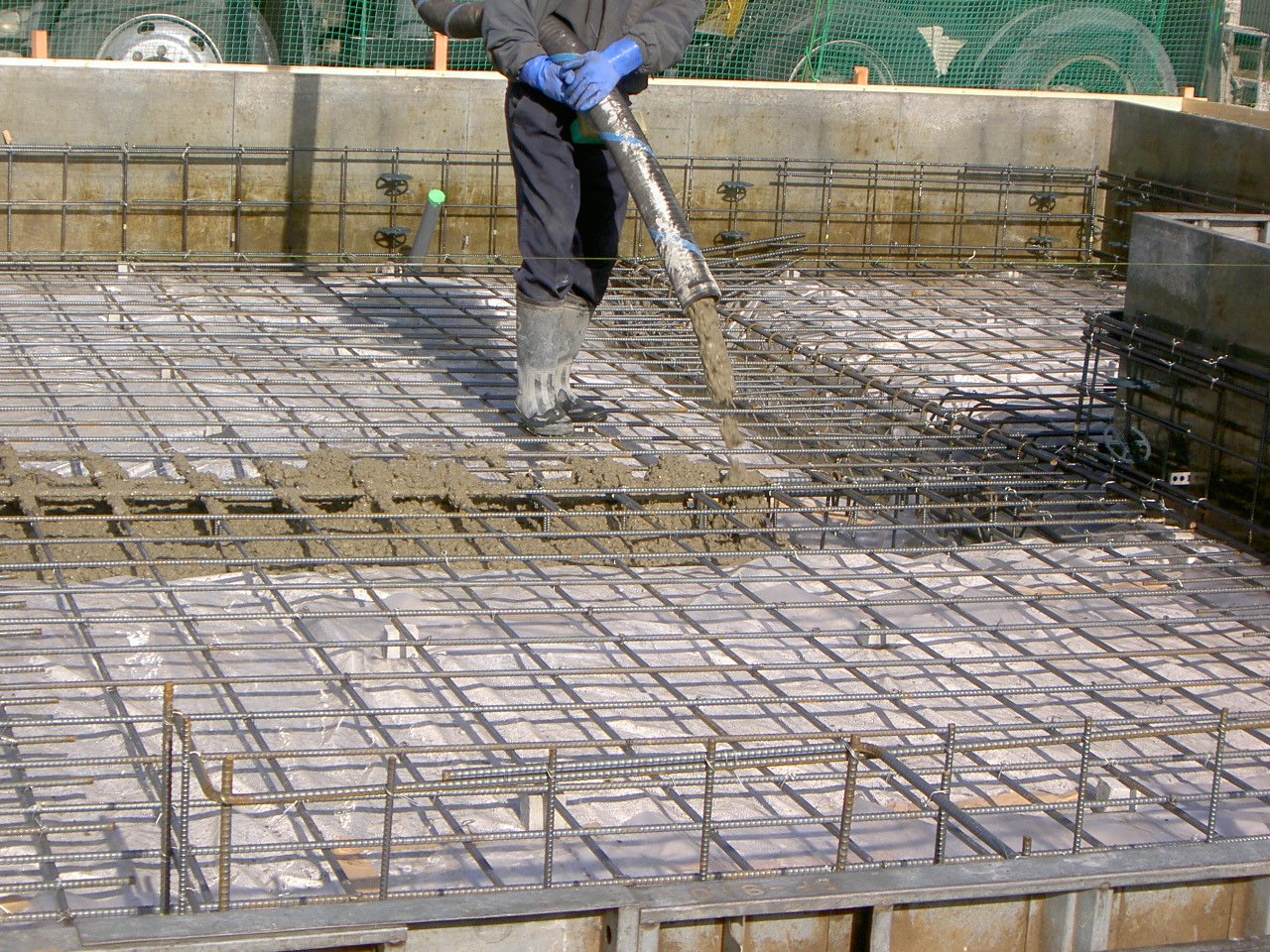

基礎のベース部分の打設を行っています。
堀下っている部分(地中梁)から順番に打設していきます。
写真は、打設を始めたところです。

7. 2013年02月09日
基礎工事

基礎工事

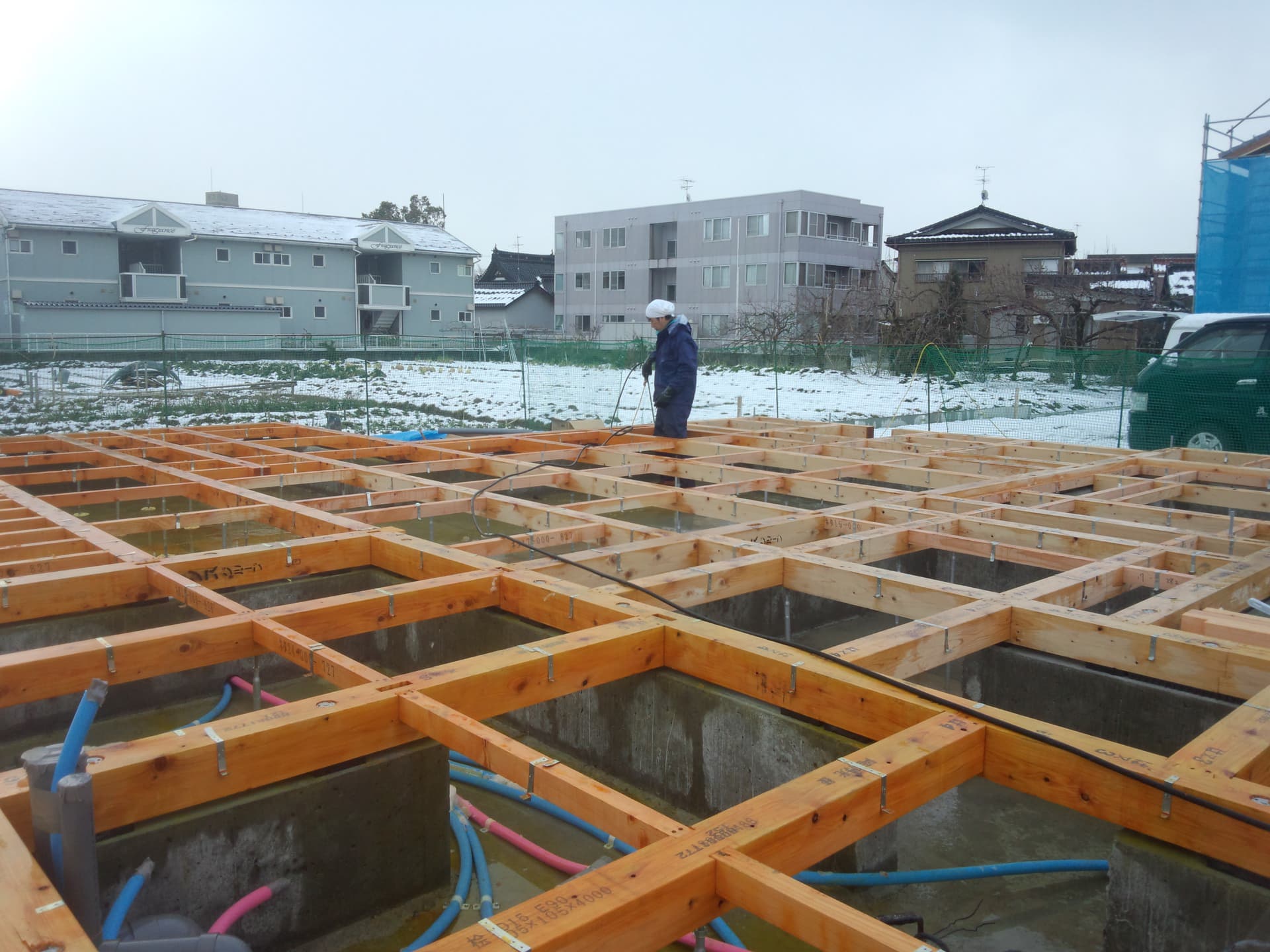

基礎の立ち上がりの打設が完了し、養生期間をおいて
型枠をバラシました。

8. 2013年02月13日
防蟻処理

防蟻処理

土台の防蟻処理を施しました。
オレンジ色に見えるのが吹き付けられているところです。

9. 2013年02月14日
木工事

木工事

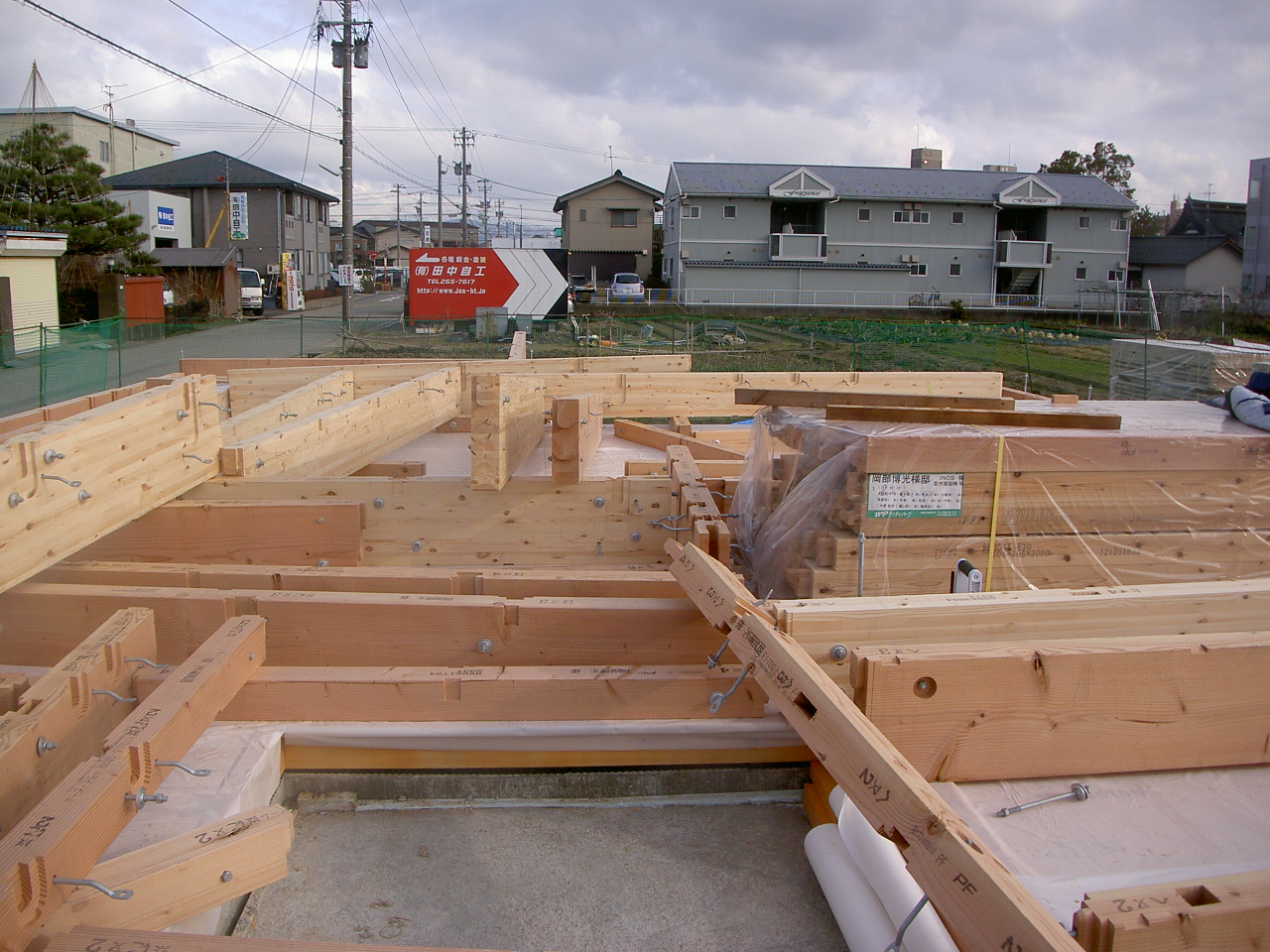

土台伏せが完了し、大工さんが上棟の準備をしています。
2階部分の梁を事前に配置しておくことで、当日すぐに組むことが出来ます。

10. 2013年02月15日
仮設工事

仮設工事

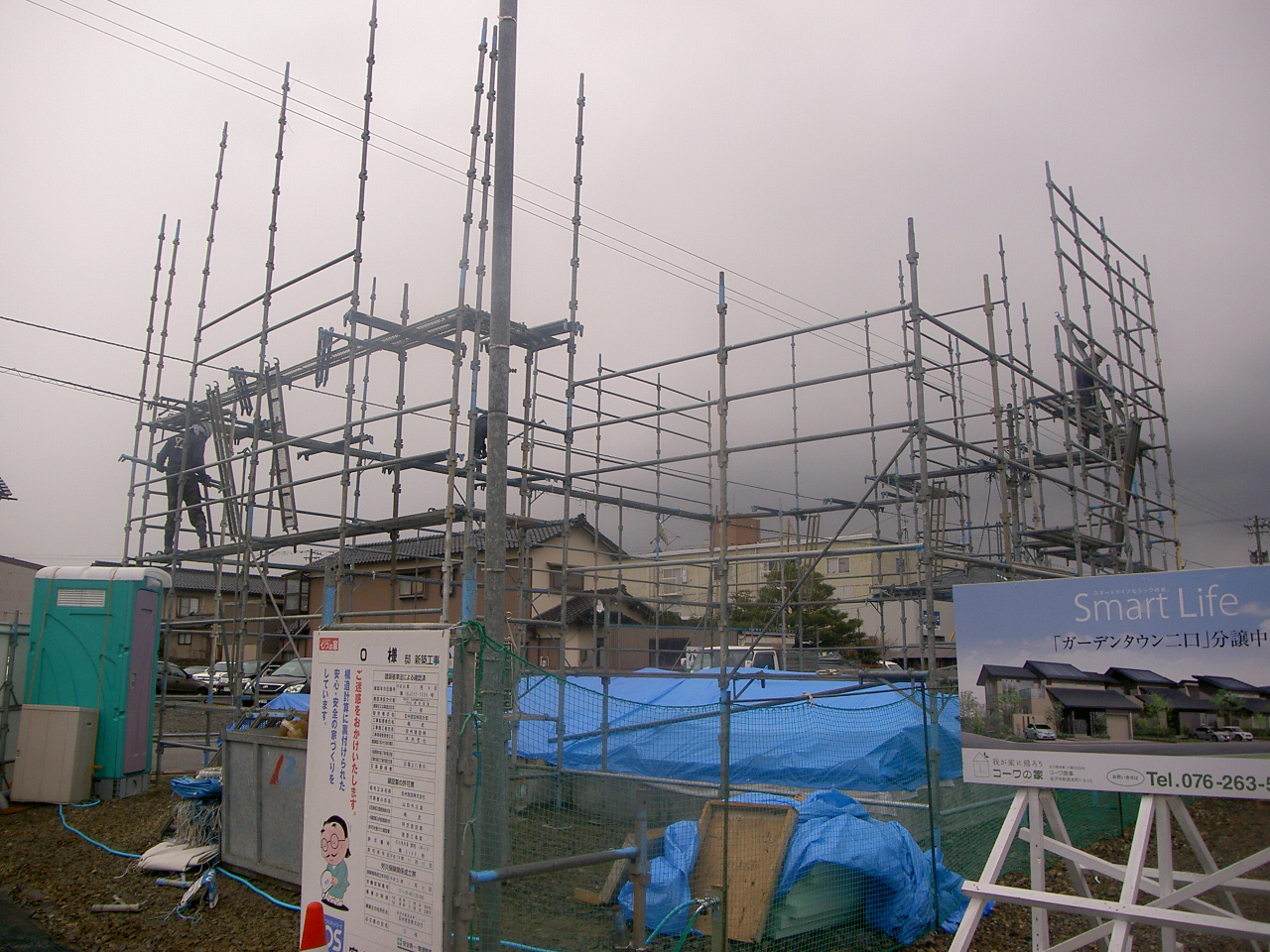

上等に先駆けて、足場を組みました。
これによって、当日の作業効率が上がります。

11. 2013年02月16日
上棟

上棟

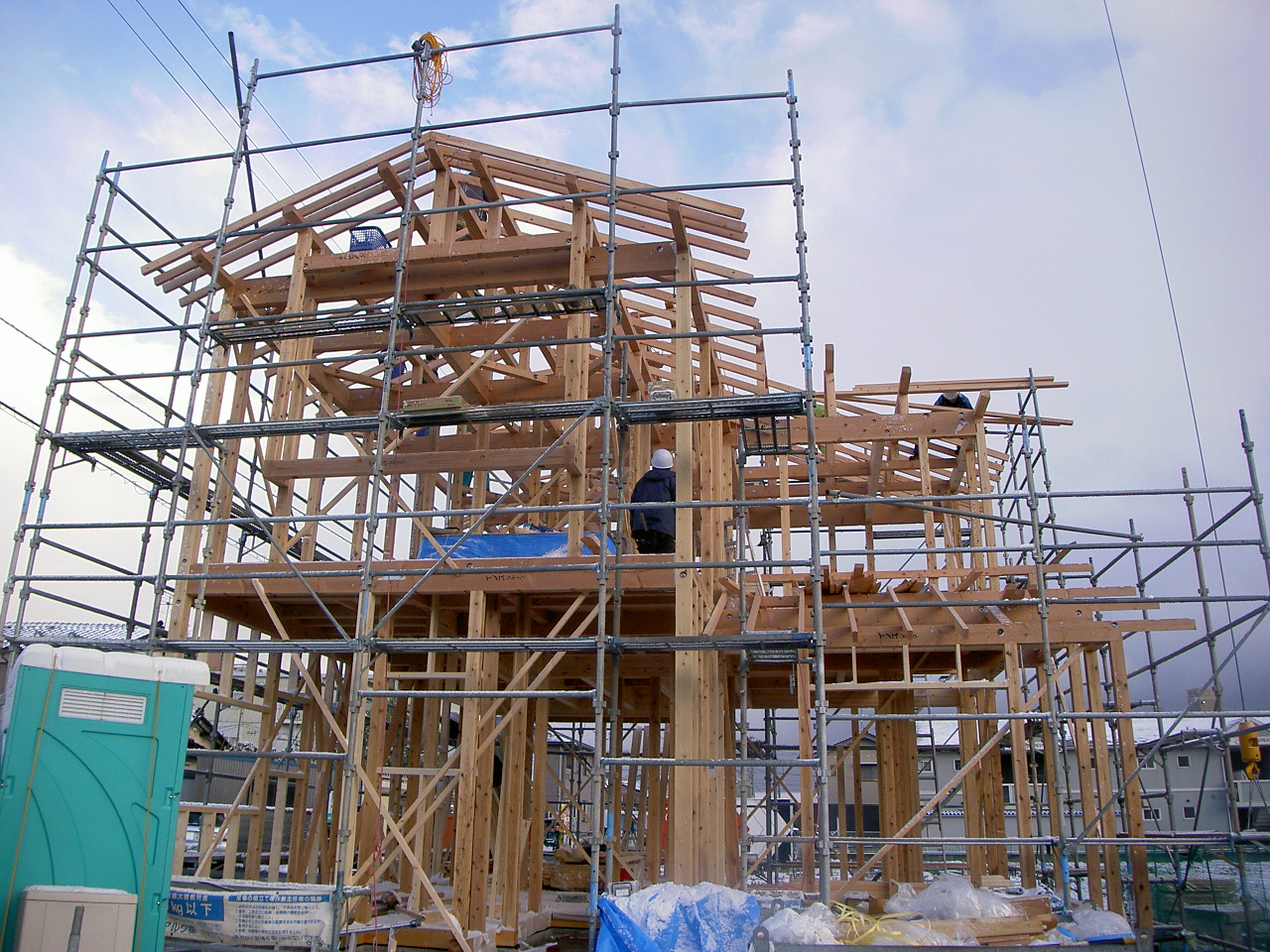

本日、上棟を行いました。
雪が降っていたため、少し作業が翌日へ持ち越しになりましたが、事故も無く無事作業を完了できました。

12. 2013年02月18日
木工事

木工事

内部の筋交い等を取り付けています。
両端を専用の金具でしっかりと固定します。

13. 2013年02月20日
屋根工事

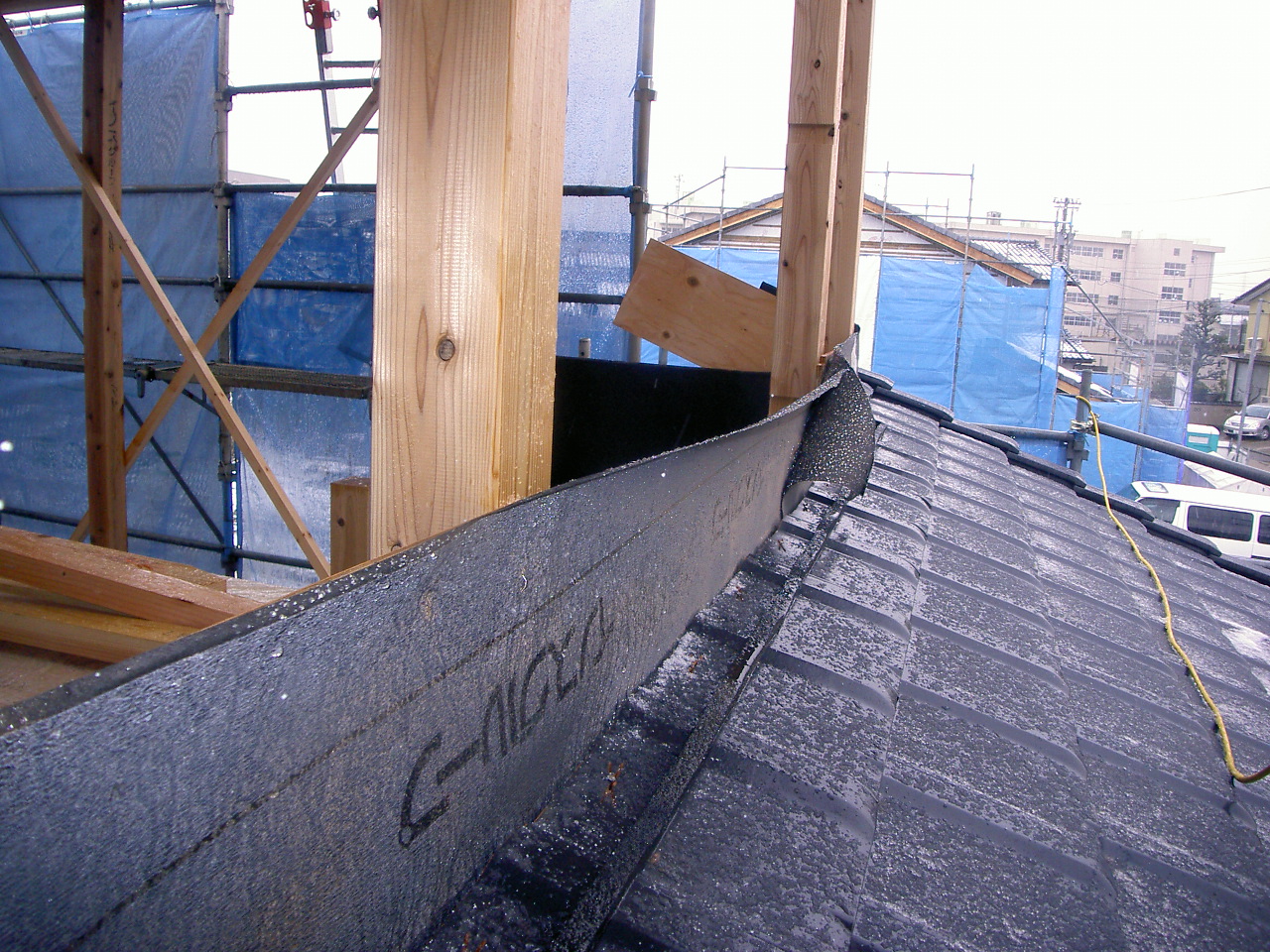

屋根工事

下屋部分の屋根が伏せ終わりました。
瓦は銀黒を使用しています。写真は下屋部分のモノです。

14. 2013年02月22日
木工事

木工事

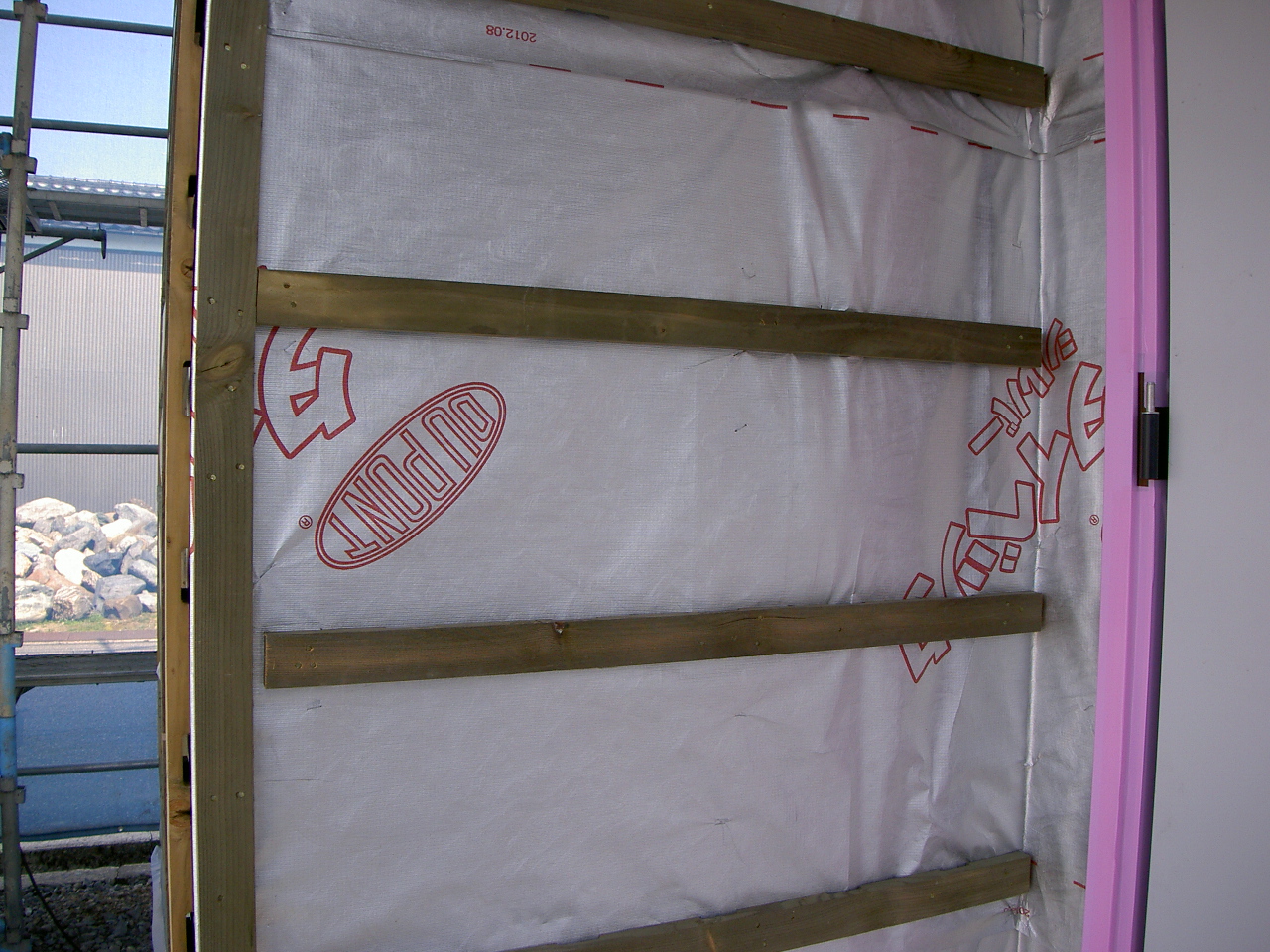

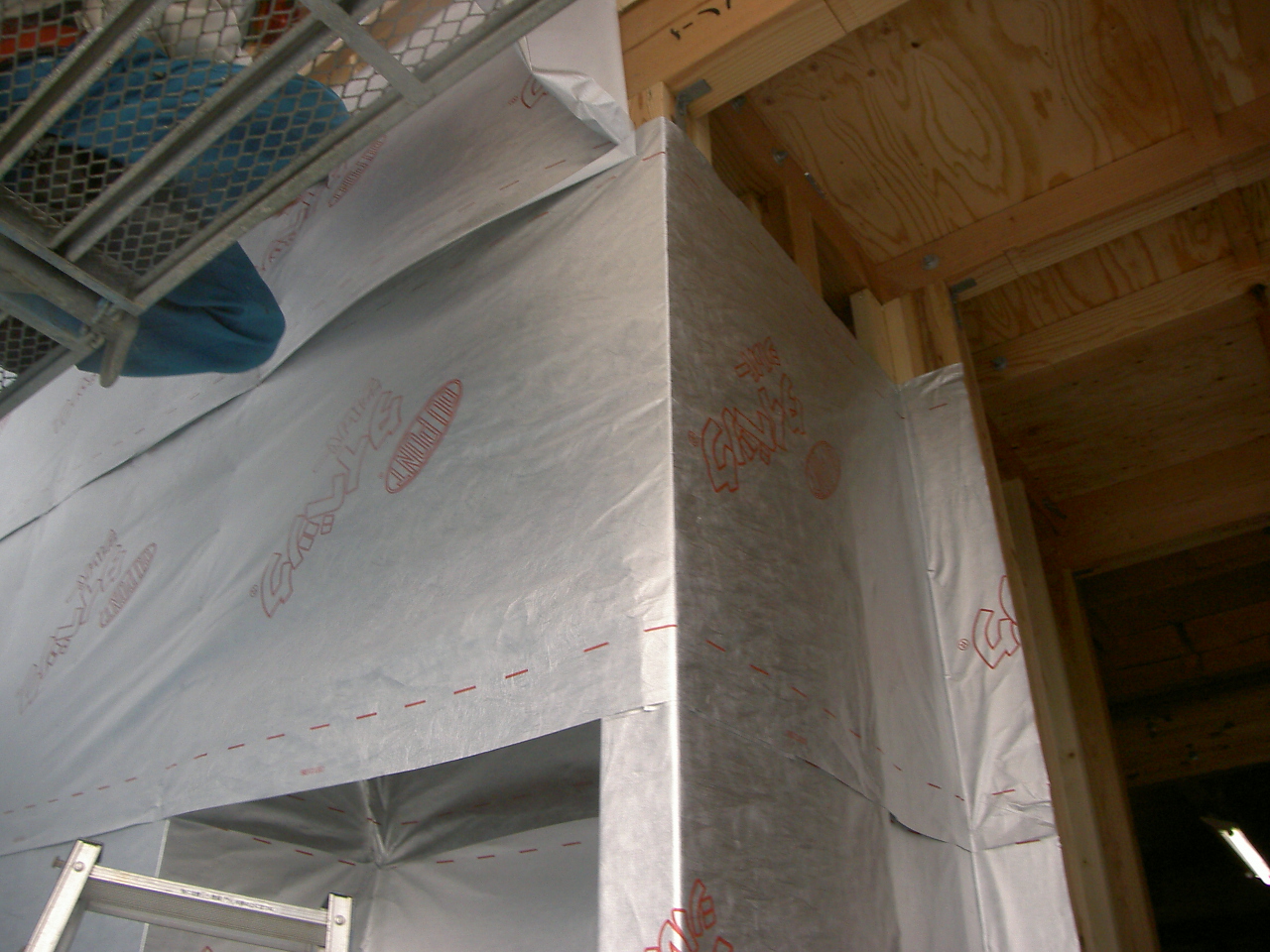

タイペックを張っています。
タイペックシルバーというのを使っています。
透湿防水機能+遮熱性もあるシートです。

15. 2013年02月28日
屋根工事

屋根工事

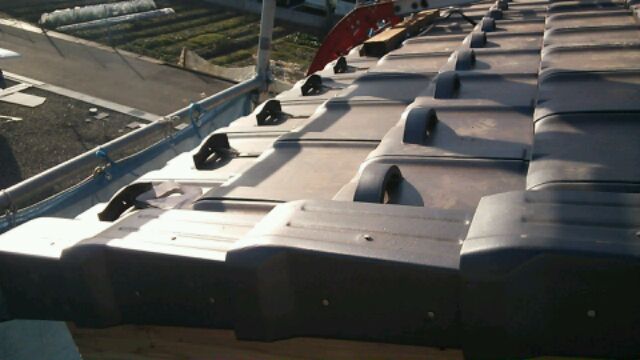

屋根の瓦工事を行いました。
久々の晴れた日でしたので作業もはかどりました。

16. 2013年03月04日
木工事

木工事

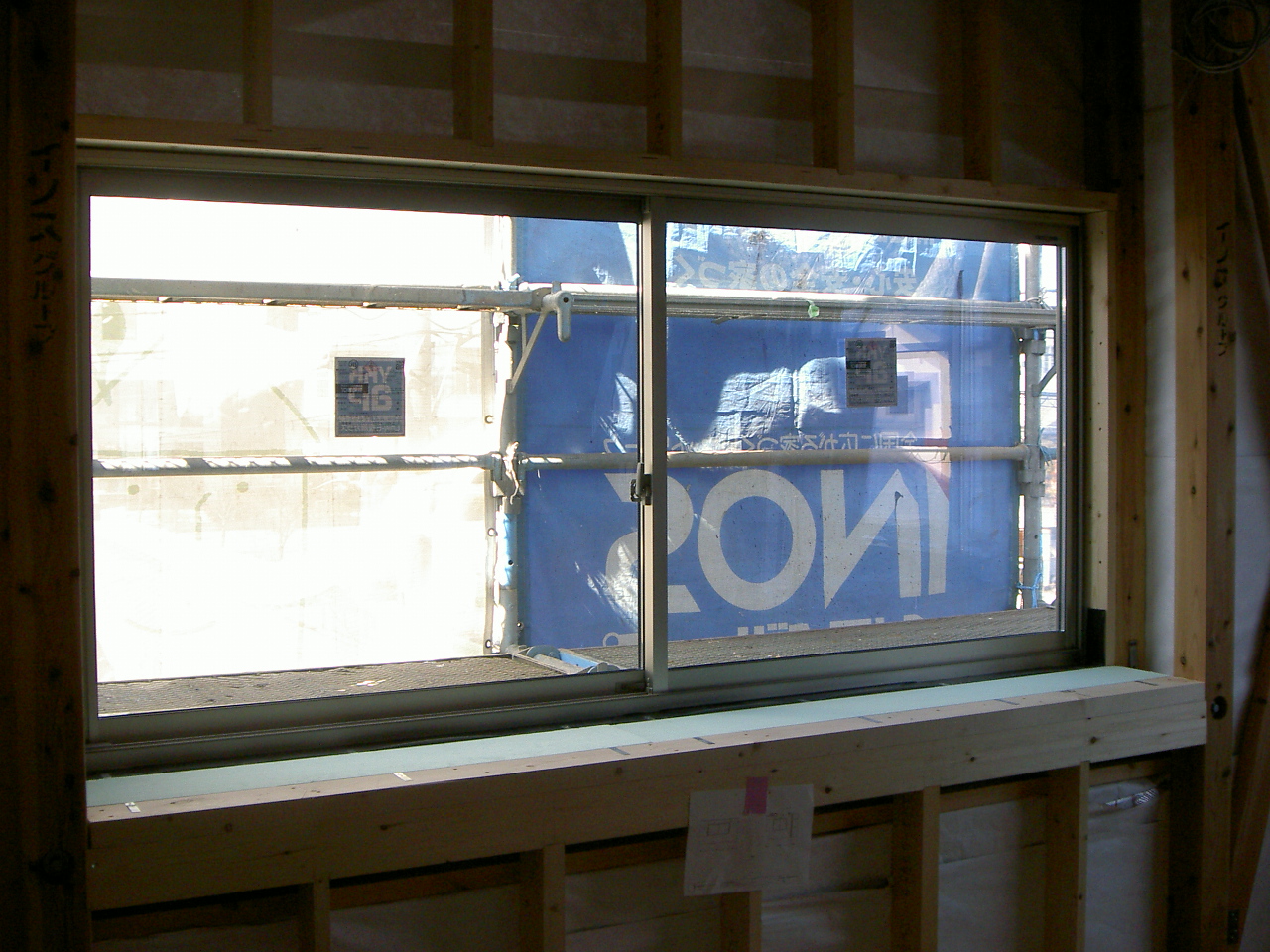

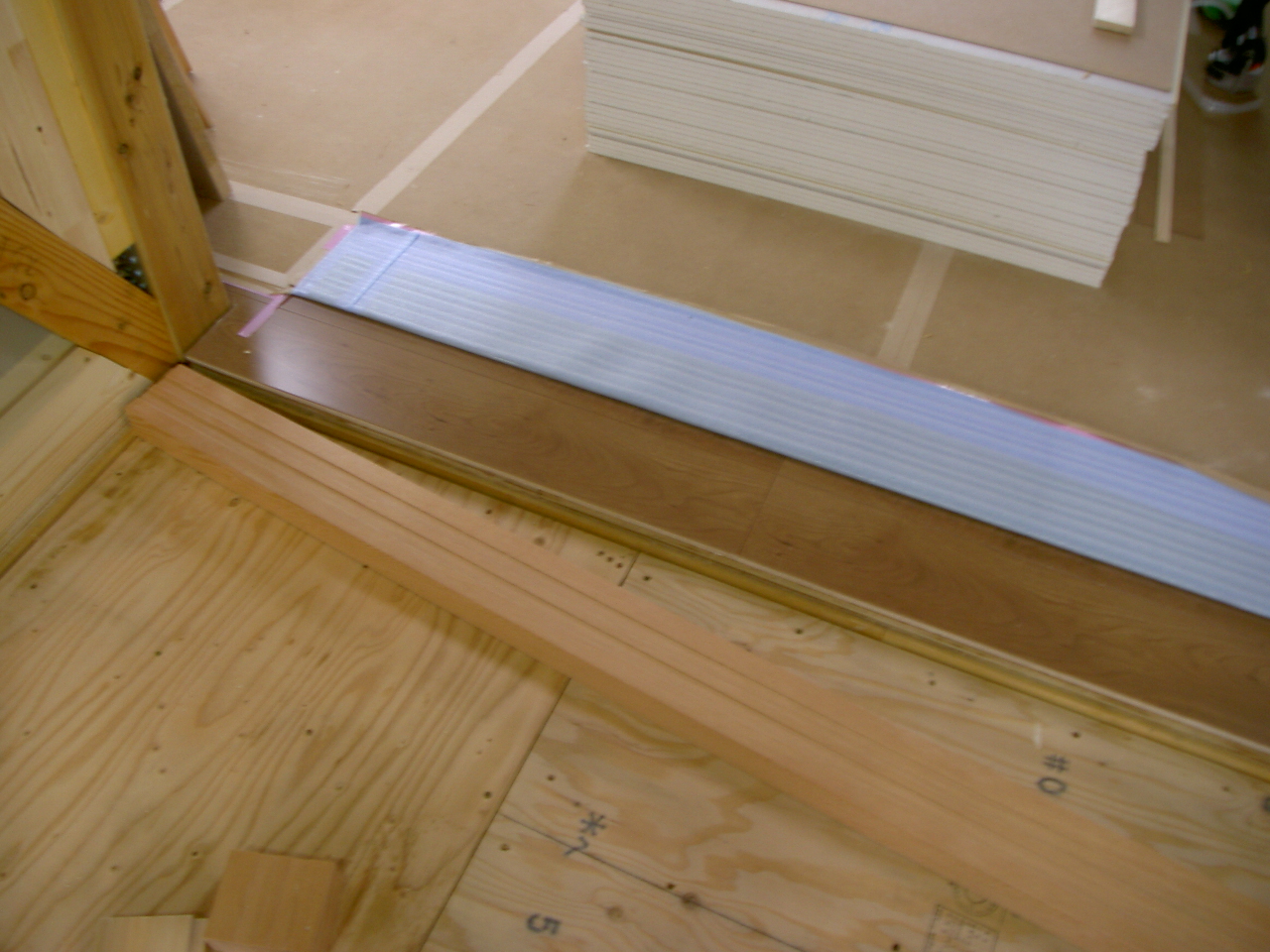

サッシの取り付けが完了しました。
下部には、水切りシートがしっかり取り付けされています。

17. 2013年03月06日
木工事

木工事

外部の胴縁の取り付けを行っています。
胴縁には、欠き込みが有り、その部分から通気出来るようになっています。

18. 2013年03月08日
木工事

木工事

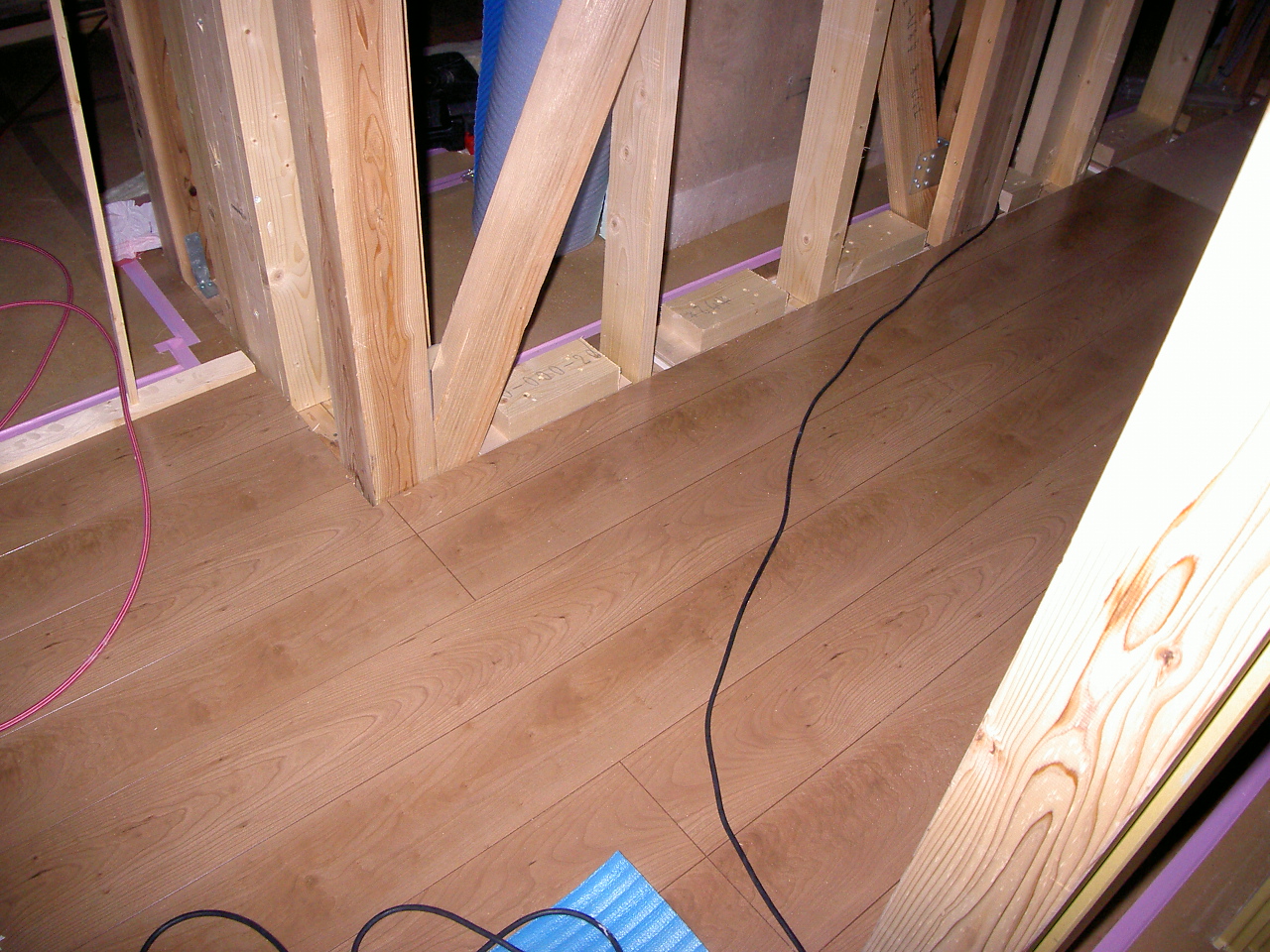

1階のフロアを張り始めました。
色は、リアロチェリーでパナソニック製です。

19. 2013年03月11日
木工事

木工事

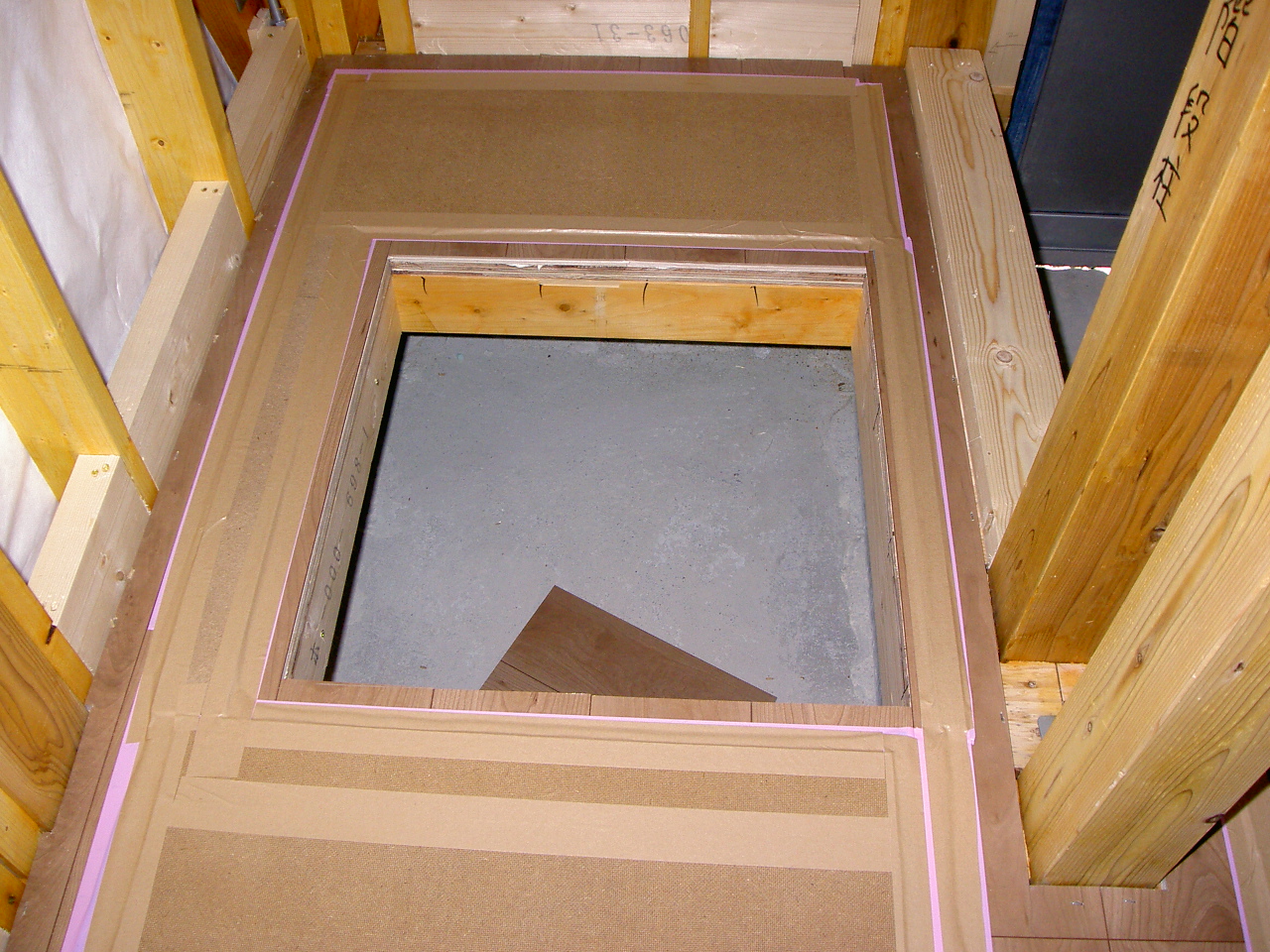

床下点検口を取り付けました。
基礎の下に、メンテや給水関係の工事の際に必要になります。

20. 2013年03月13日
木工事

木工事

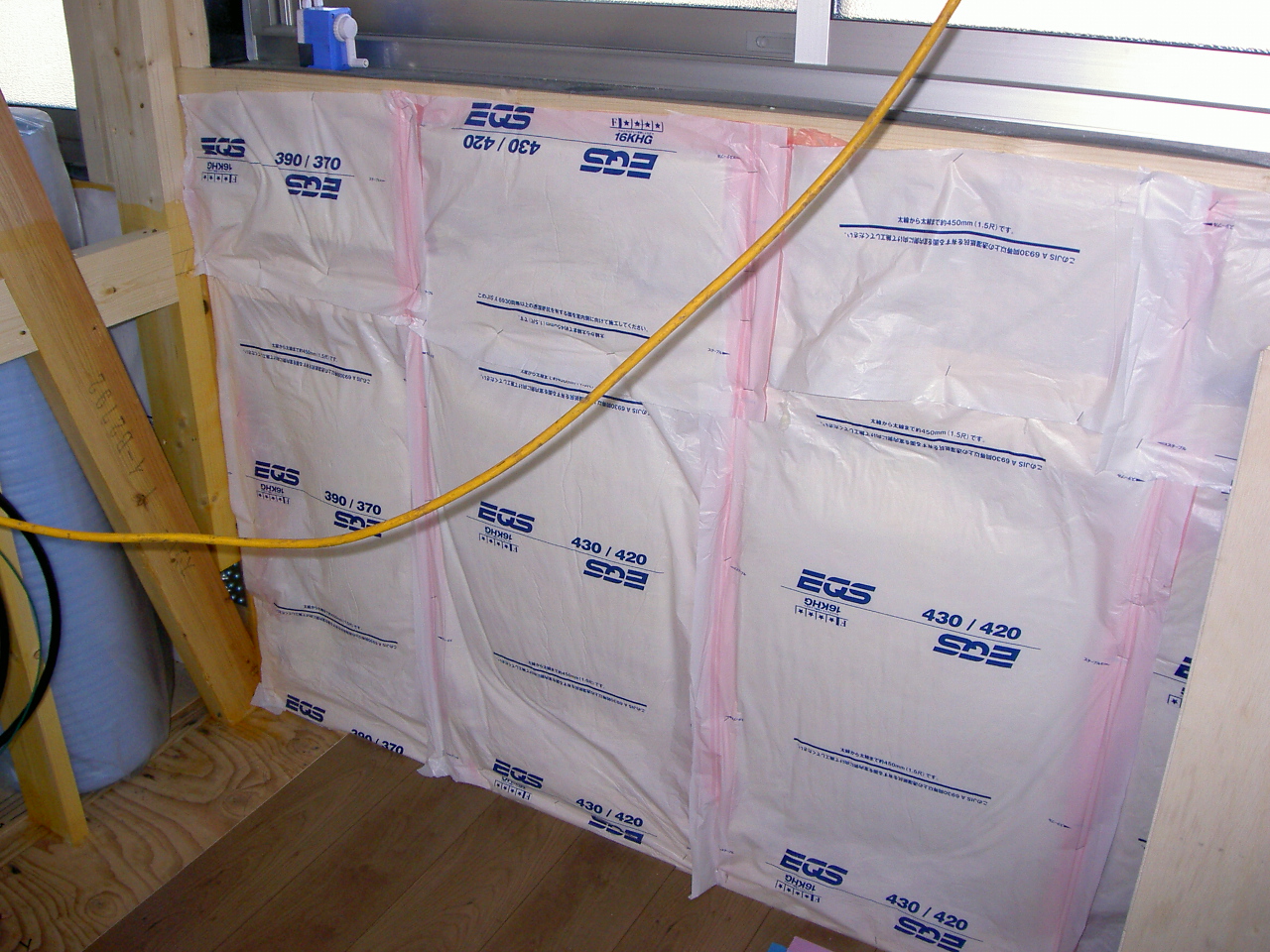

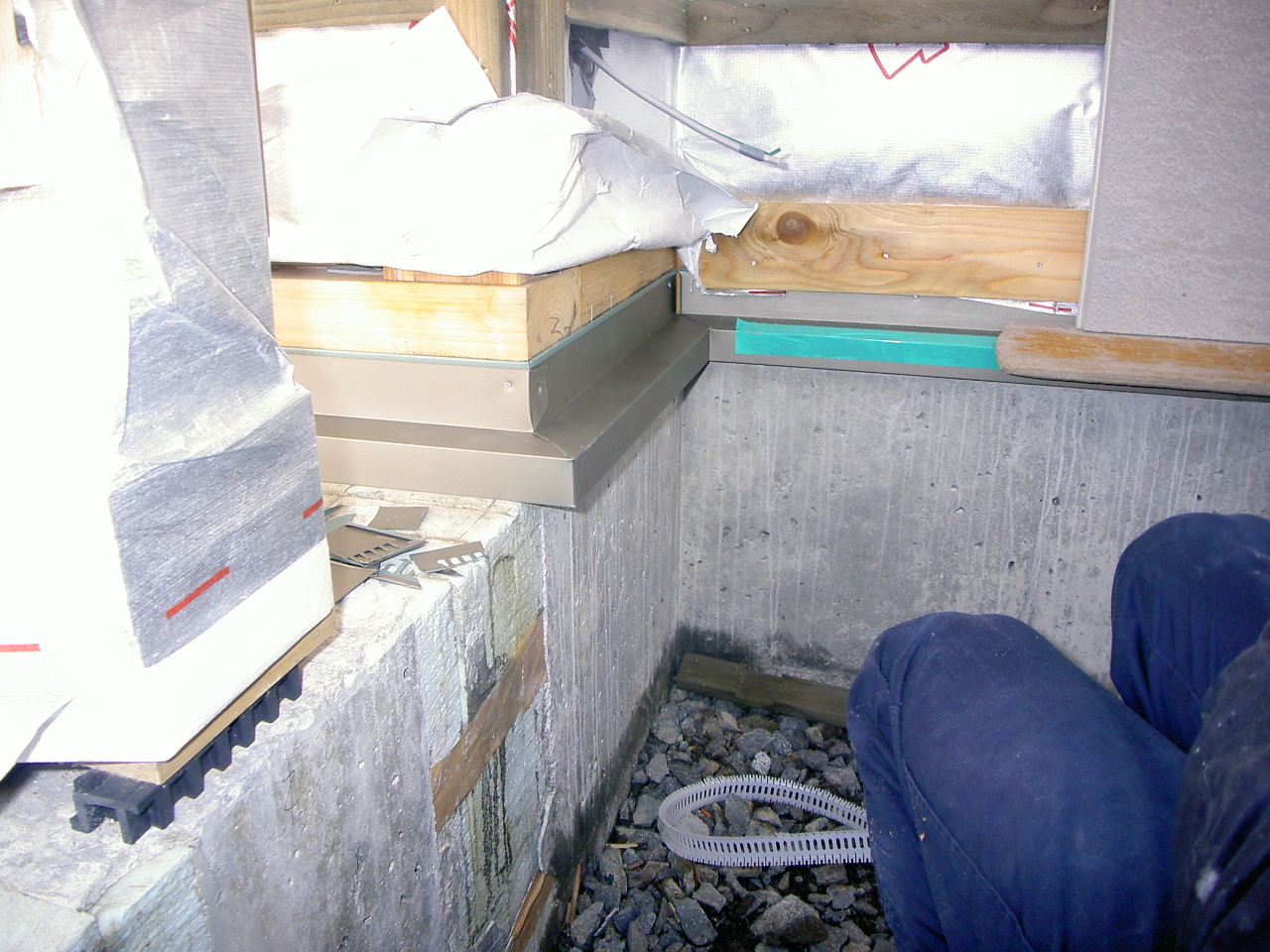

断熱材を施行しています。
外壁(外気に接する部分)は全て断熱材が入ります。
ちなみに、グラスウールです。

21. 2013年03月15日
木工事

木工事

2階のフロアを張っています。
1階と同じく色はリアロチェリーです。
この後、傷が付かないようにしっかり養生します。

22. 2013年03月18日
電気工事

電気工事

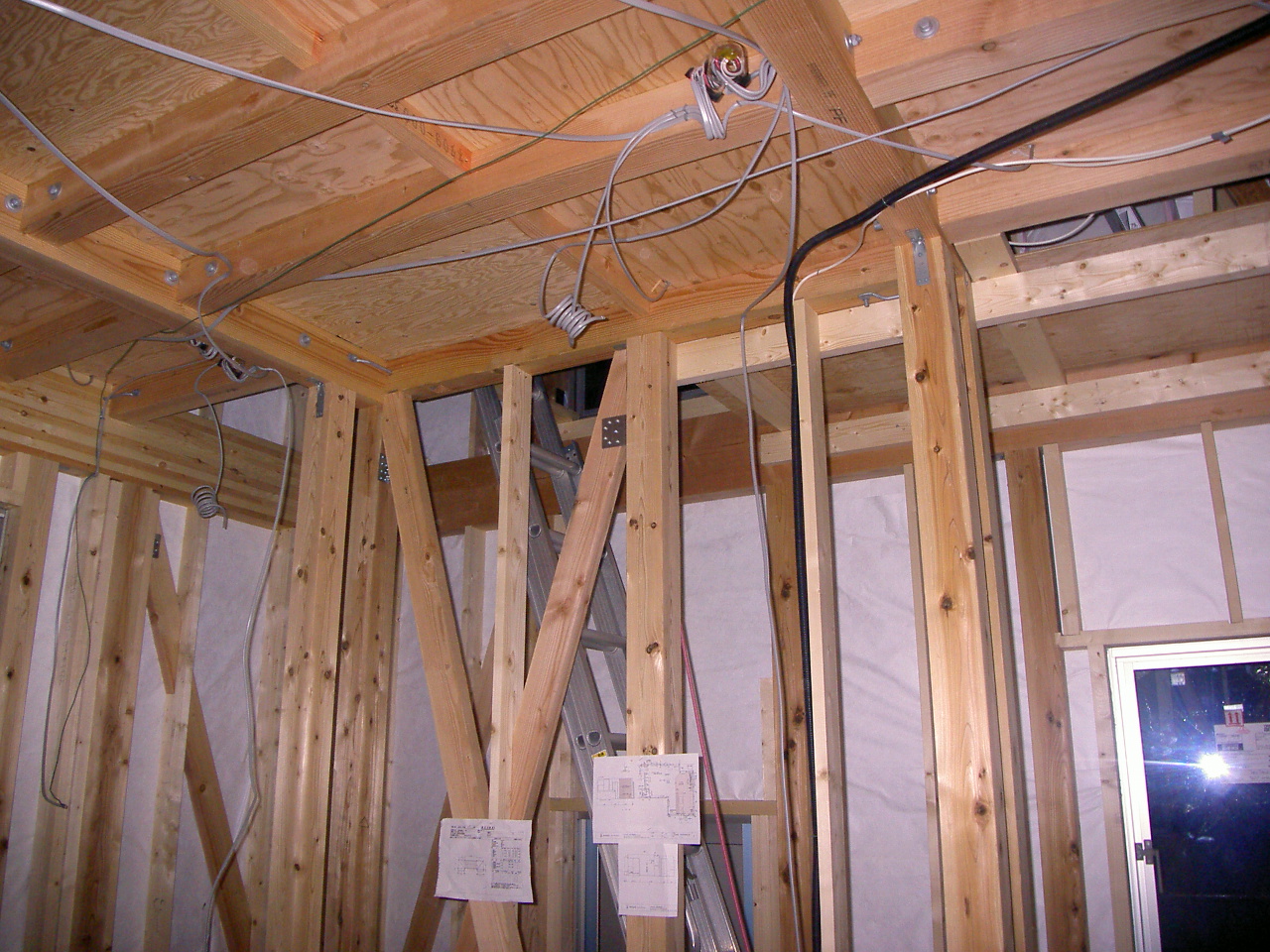

電気の配線工事に取り掛かりました。
照明器具、コンセント、スイッチ等の様々な配線が通ります。

23. 2013年03月21日
外装工事

外装工事

外部の水切りを施行しています。
取り付けが完了した部分は、テープで養生します。

24. 2013年03月23日
木工事

木工事

1階部分のボードを張っています。
ボードは石膏ボードで、ビスの間隔等も決められた
間隔でしっかり留めていきます。

25. 2013年03月25日
木工事

木工事

2階部分の壁ボードがほとんど張り終わりました。
この後、天井部分の下地に取り掛かります。

26. 2013年03月30日
外装工事

外装工事

外壁のサイディングが張り終わり、コーキングを打ちました。
サイディング間の取り合い部分に施行します。

27. 2013年04月01日
木工事

木工事

2階部分の階段笠木を取り付けました。
材料は、タモを使用しています。この後、塗装を掛けて完了です。

28. 2013年04月04日
木工事

木工事

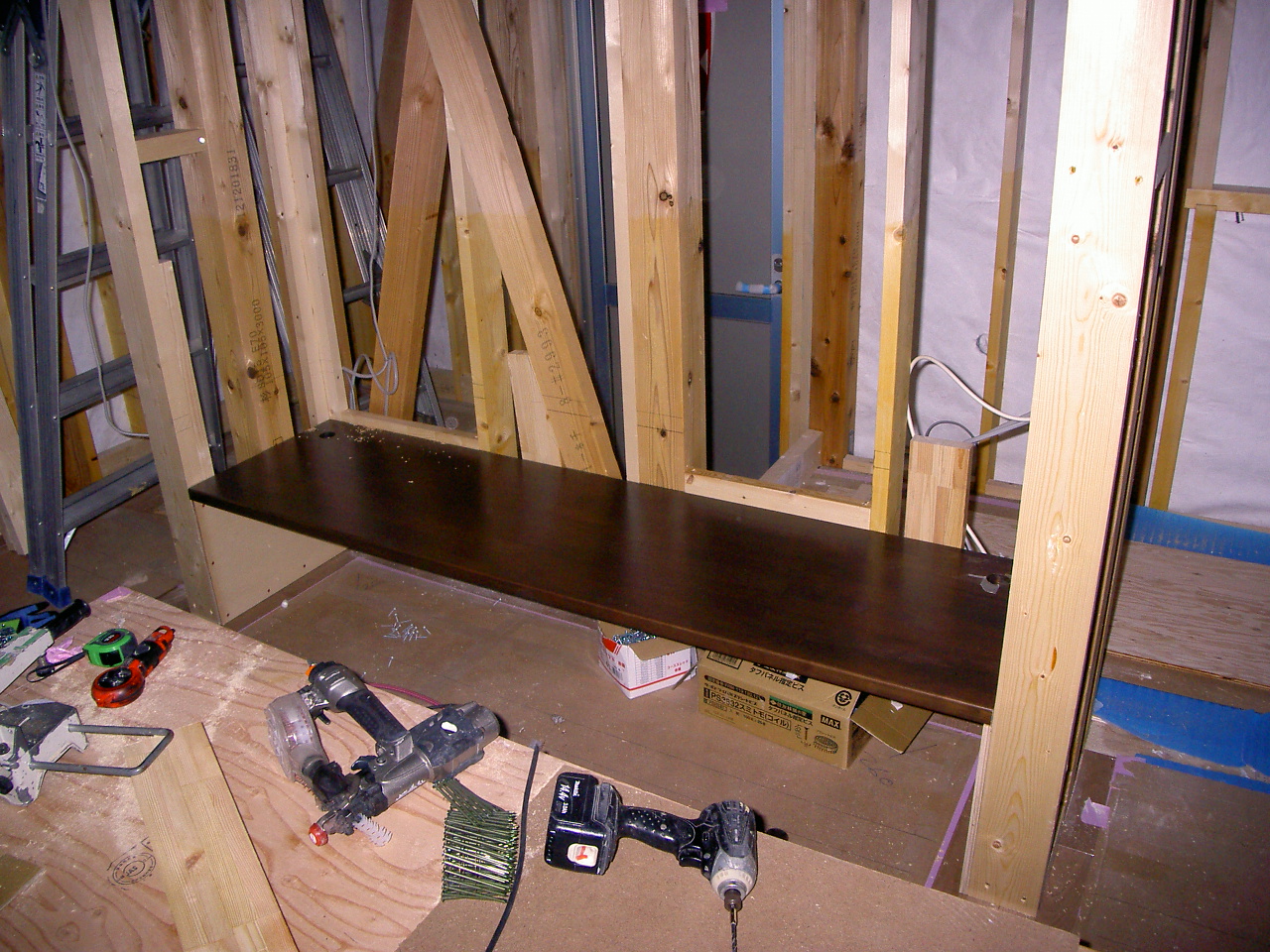

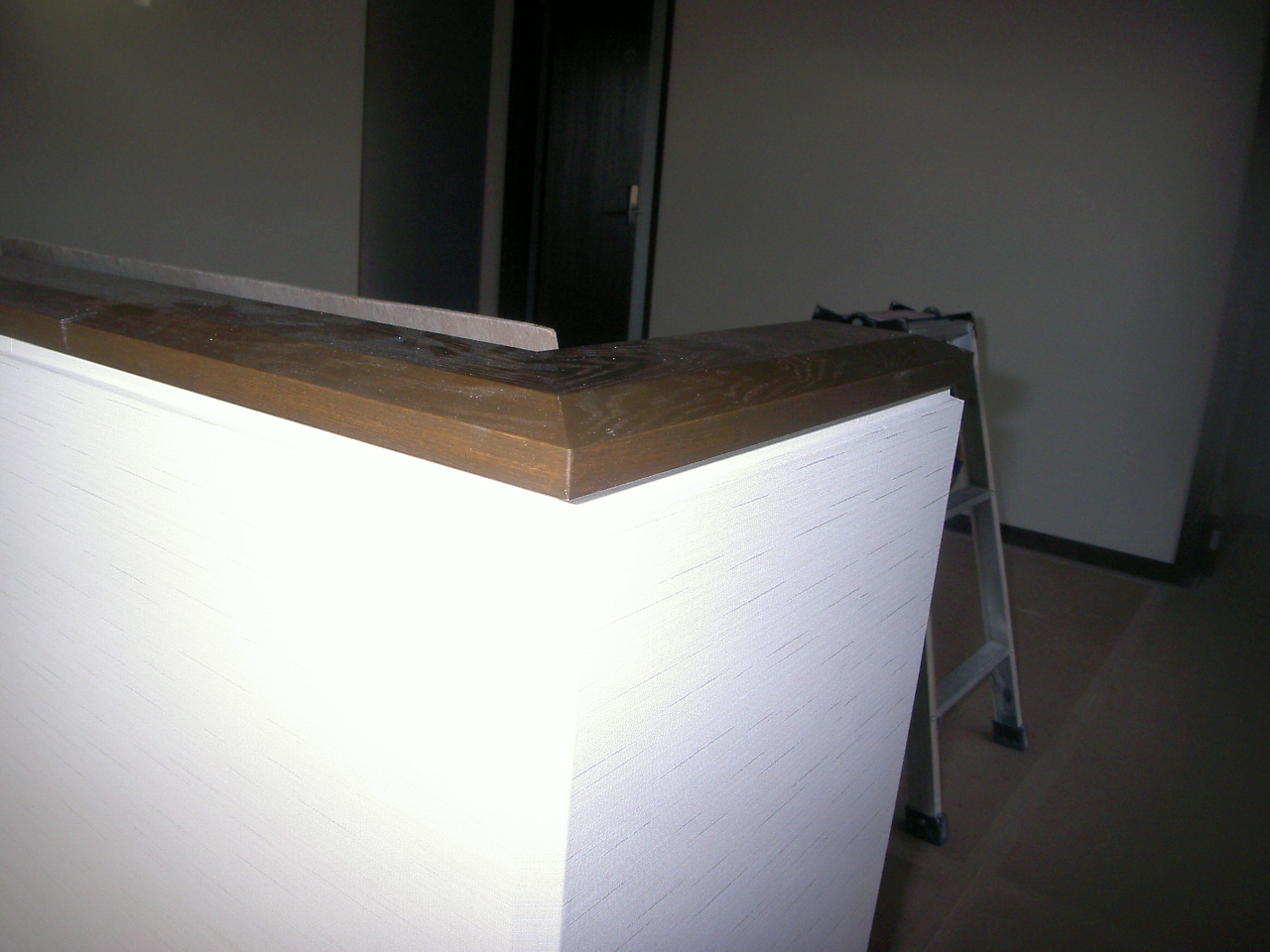

カウンターを取り付けています。
永大のミディアムウォールナット色です。しっかりと固定しています。

29. 2013年04月09日
木工事

木工事

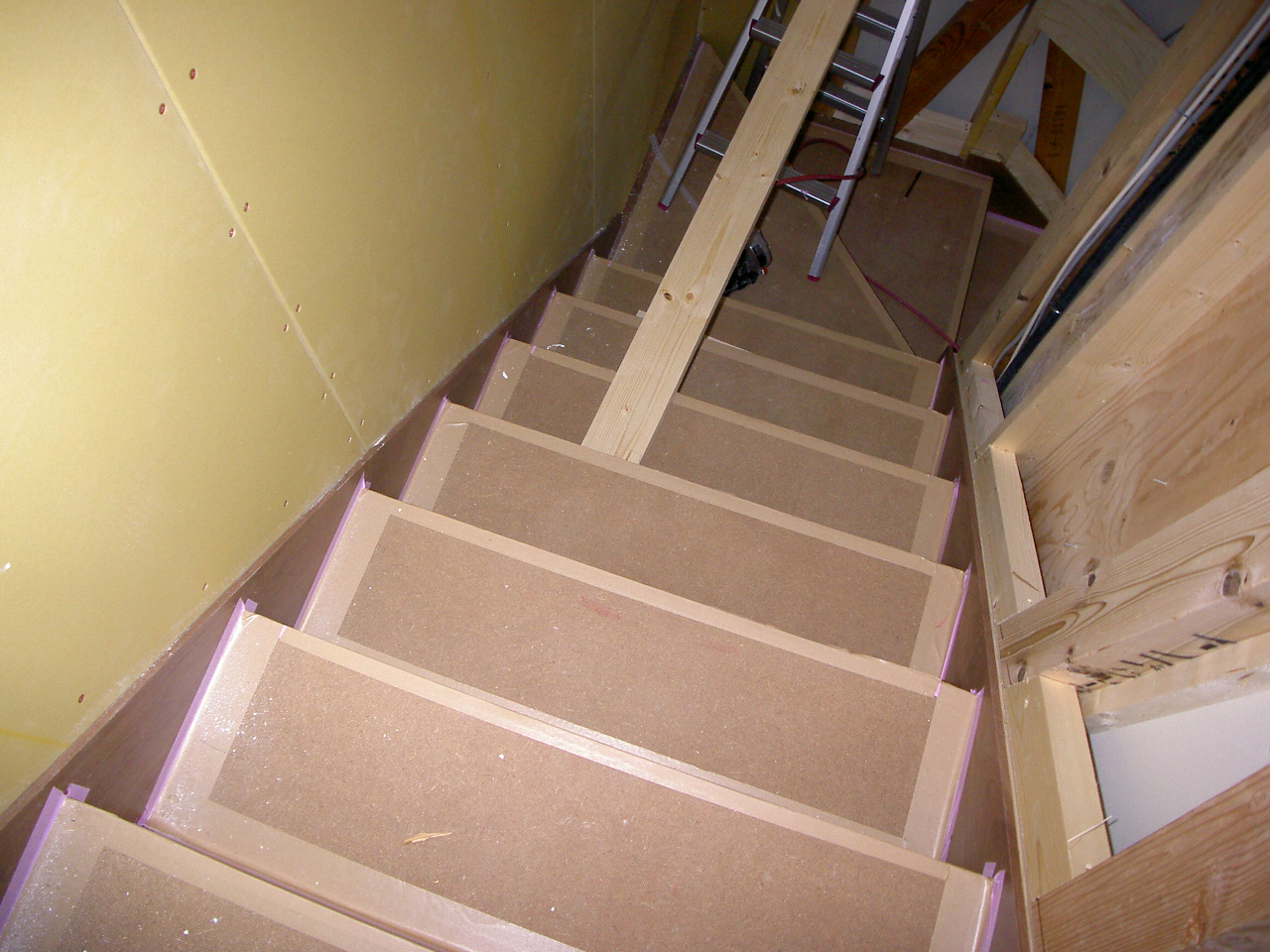

階段の施行が完了しました。
階段は、フロアに合わせてリアロを使用しています。
取り付け後、しっかりと養生します。

30. 2013年04月11日
木工事

木工事

2階の工事がほぼ完了しました。
天井のボード、フカシ部分も施行しました。
巾木も取り付けましたので、最後に建具を吊り込めば完了です。

31. 2013年04月14日
左官工事

左官工事

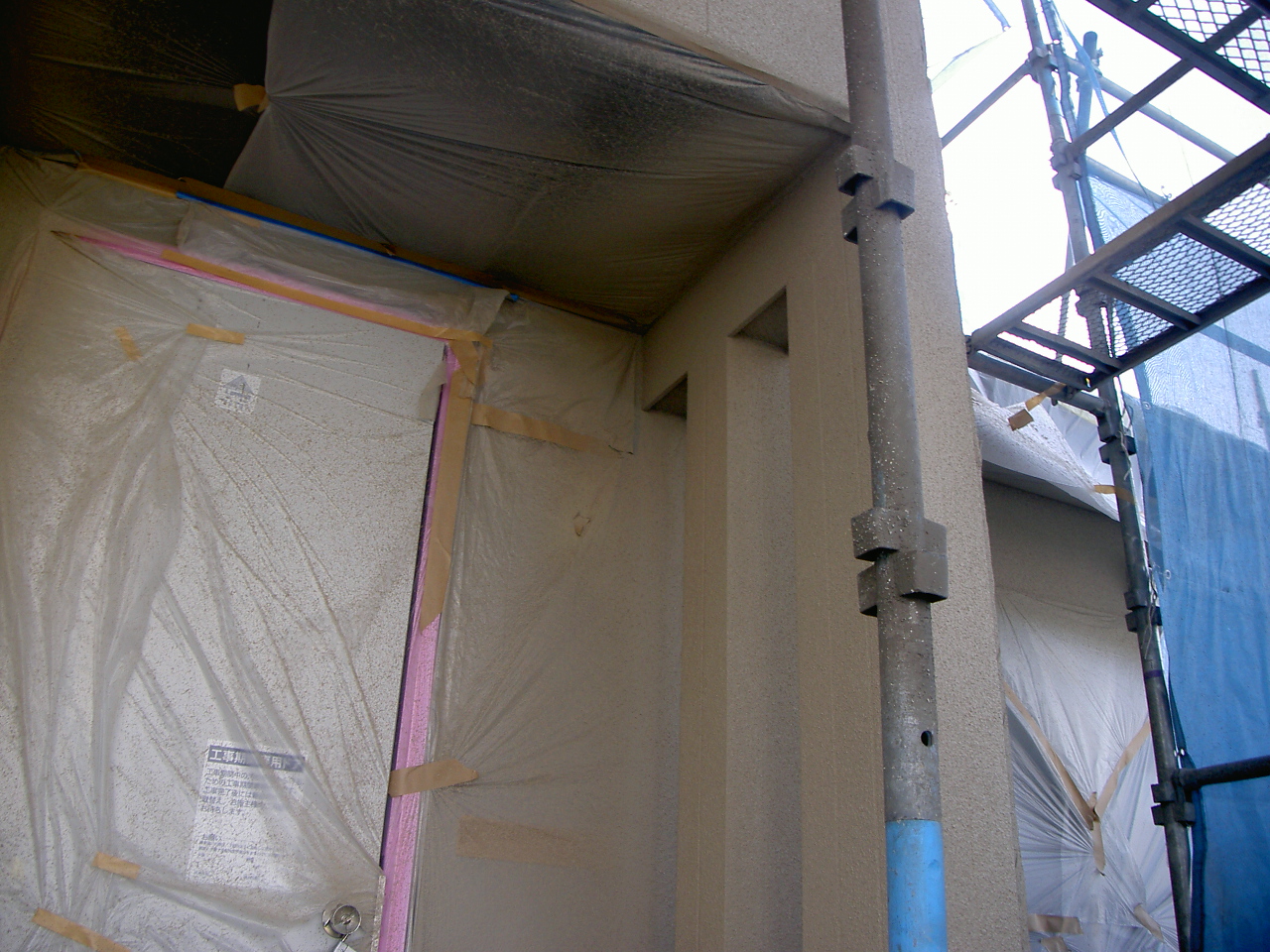

外部の吹き付け工事を行いました。
アクリルリシンの吹き付けです。
サッシの枠等は事前に養生してあります。

32. 2013年04月16日
木工事

木工事

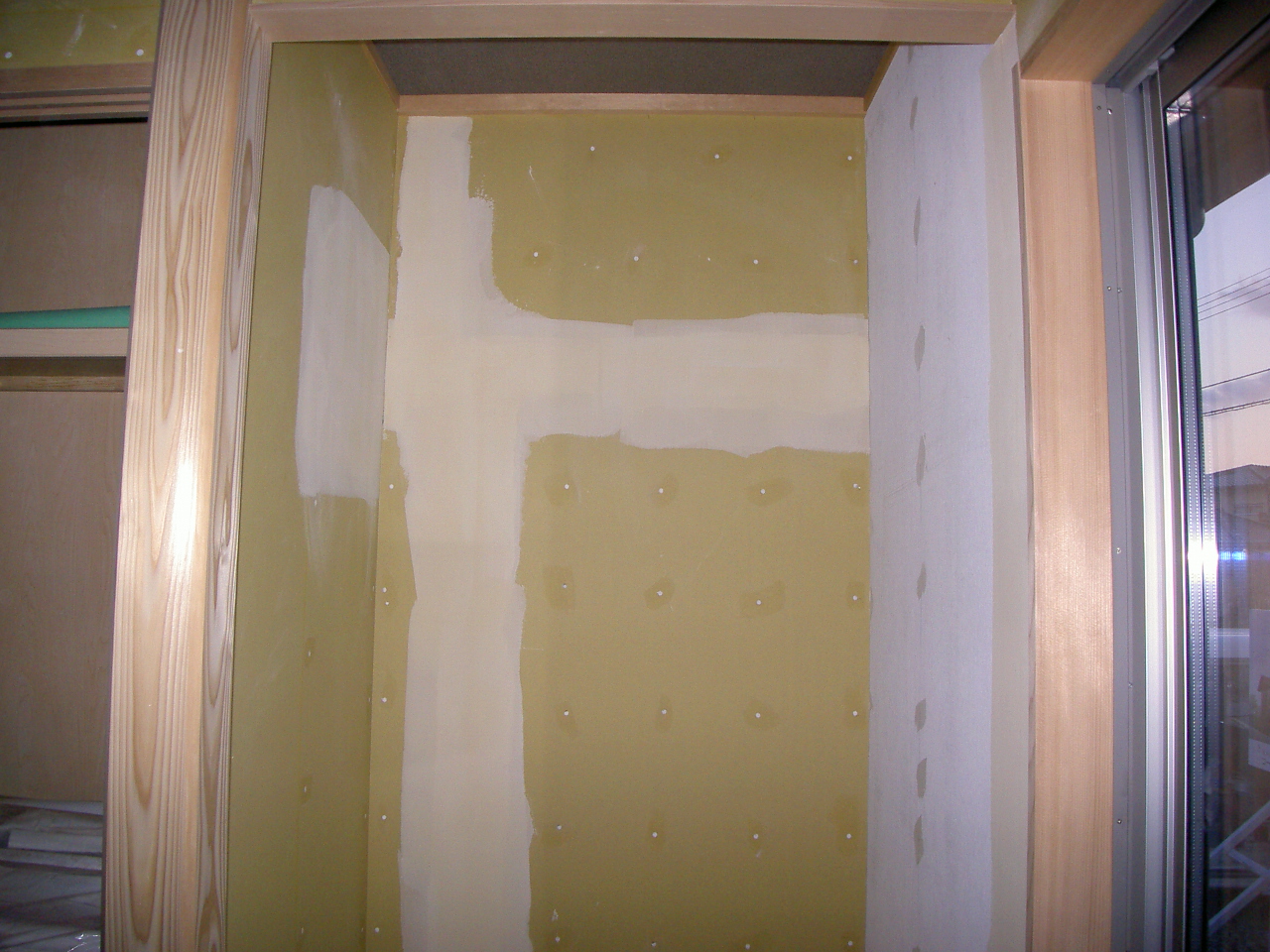

和室の造作に取り掛かりました。
写真は、敷居の調整をしている所です。

33. 2013年04月19日
左官工事

左官工事

吹き付け工事が完了しました。
養生も取外し、掃除をします。
正面の出窓部分は、色分けをしてアクセントつけてます。

34. 2013年04月23日
木工事

木工事

意匠関係の造作に取り掛かっています。
写真は、TV部分の意匠部分です。

35. 2013年04月26日
タイル工事

タイル工事

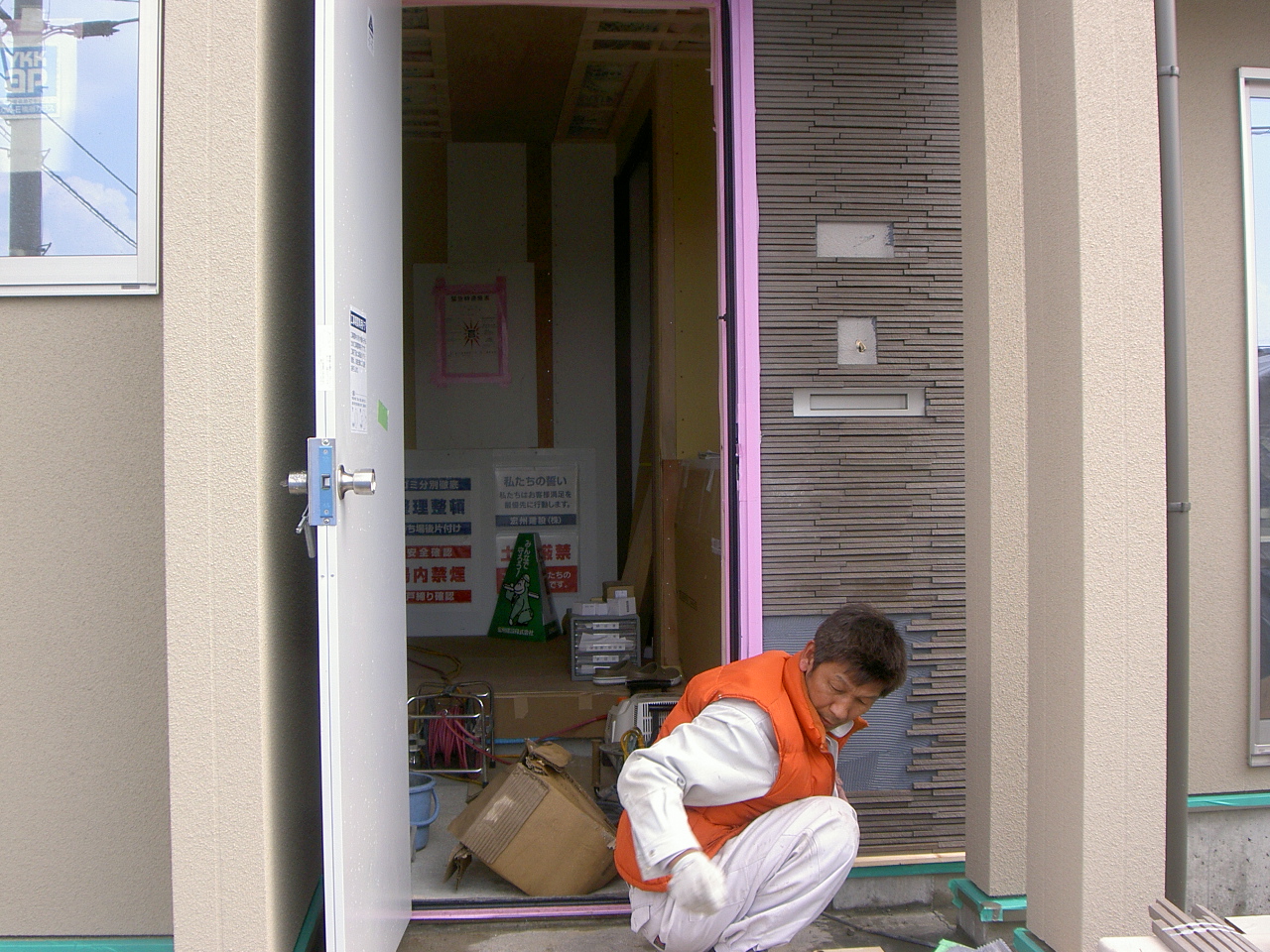

外部のタイルを貼っています。
タイルは、千陶彩を使用しています。

36. 2013年04月30日
内装工事

内装工事

内装工事に取り掛かりました。
パテ処理を行っています。この作業で、ビスのくぼみや、ボード間の隙間等を埋めて平らにします。

37. 2013年05月02日
塗装工事

塗装工事

階段の笠木、外部収納等の内部塗装を行いました。

38. 2013年05月07日
内装工事

内装工事

クロスを貼っています。
写真は、寝室の部屋です。天井部分は色の違うクロスで張りわけしています。

39. 2013年05月11日
住宅設備

住宅設備

キッチンの取り付けを行いました。
工事は約一日で完了します。写真は養生してあります。パナソニック製です。

40. 2013年05月13日
電気工事

電気工事

照明器具の取り付けが完了しました。
スイッチ、コンセント等も同じく完了です。

41. 2013年05月14日
住宅設備

住宅設備

設備機器の取り付けを行いました。
写真は、洗面化粧台です。その他に、便器等も取り付けを行いました。

42. 2013年05月15日
外構工事

外構工事

正面の玄関横に、シンボル樹を植えます。
そのための、花壇を作りました。

43. 2013年05月17日
外構工事

外構工事

外部の土間の打設を行いました。
写真は、駐車場部分です。金コテで、しっかり押えて仕上げます。

44. 2013年05月20日
クリーニング

クリーニング

内部のクリーニングが完了しました。
養生材等も取外し、仕上がり具合が分かるようになりました。

45. 2013年05月23日
外構工事

外構工事

外構の植栽を植えました。
写真は、正面のシンボル樹です。ウッドフェンスの方も取り付け完了です。

46. 2013年05月31日
お引渡し

お引渡し

本日、お引渡しを行いました。
テープカット、記念撮影!
書類のご説明、住宅設備の取扱説明を行いました。

47. 2013年06月14日
竣工

竣工

2階の寝室です。
大きな出窓が特徴てきで、お部屋の両サイドには照明!
風通しもよく快適なお部屋です。

48. 2013年06月14日
竣工

竣工

2階のWCです。
右の壁面には、ポイントクロス。
鏡が付いてる手洗いなどなど。

49. 2013年06月14日
竣工

竣工

2階ファミリールーム。
正面にカウンター棚、天井には、温度調整のためのシーリングファンが備わってます。

50. 2013年06月14日
竣工

竣工

ファミリールーム。
大きな連装窓、壁には目地を付けてアクセントに。
とっても開放感のある空間になりました。

51. 2013年06月14日
竣工

竣工

U・Tです。
天井部分にはホスクリーン。
物干竿等かけることが出来ます。

52. 2013年06月14日
竣工

竣工

洗面脱衣室です。
洗面化粧台、バスタオル掛け等備わっています。

53. 2013年06月14日
竣工

竣工

ユニットバスです。
LIXILの商品です。鏡の高さ等、お客様の拘りです。

54. 2013年06月14日
竣工

竣工

1階WCです。
ニッチの飾り、ミラー付きのキャビネット、手摺の位置等お客様の使いやすい位置に合わせてあります。

55. 2013年06月14日
竣工

竣工

和室です。
和室の中央に、堀座卓が備わっています。
窓には和紙調プリーツスクリーンで、素敵な仕上がりです。

56. 2013年06月14日
竣工

竣工

ダイニング・キッチンです!
キッチンカウンターはお客様の拘り、天井部分はフカシてアクセント!

57. 2013年06月14日
竣工

竣工

TVボードです。
背面にはタイル!カウンター2段!高さもお客様指定!
とってもかっこいい仕上がりです!

58. 2013年06月14日
竣工

竣工

玄関。
下足棚の横は傘置スペース。上には少しふかして、ポイントクロス!
明かり取りの窓もあり、隅にはコンセントも備わってます。

59. 2013年06月14日
竣工

竣工

O様邸の完成です。
正面部分の出窓は、塗り分けしてアクセントに。
玄関横には、シンボル樹もあります。
