『耐震診断・耐震設計・耐震工事・各所改修工事』

金沢市 高畠 H様邸耐震改修工事

地域別に見る|金沢市

物件データ

工事内容・耐震診断
・耐震設計
・耐震工事
・各所水廻り設備機器の交換
・居室のリフォーム
etc
担当営業山田
現場担当

建築中レポート

1. 2010年06月17日
耐震リフォーム

耐震リフォーム

あまり一般には広く知られていませんが、リフォームに関する助成金・減税等の助成は国、各地方自治体で様々なものがあります。 詳しくわ下記を参照してください。
http://www.refonet.jp/csm/info/fund/

2. 2010年07月15日
解体工事

解体工事

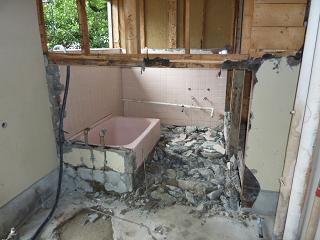

浴室の解体工事より、工事に着工しました。

3. 2010年07月20日
解体工事

解体工事

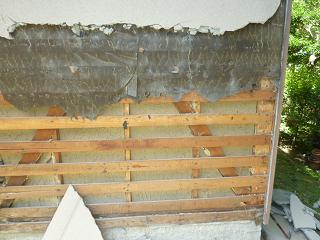

既設外壁モルタルを撤去しています。

4. 2010年07月27日
耐震補強工事

耐震補強工事

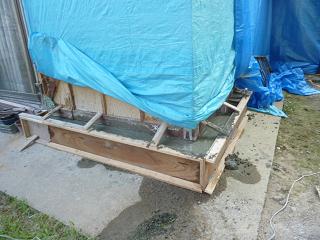

既設の基礎の側面に鉄筋を補強しコンクリートを打設しました。

5. 2010年07月30日
直接仮設工事

直接仮設工事

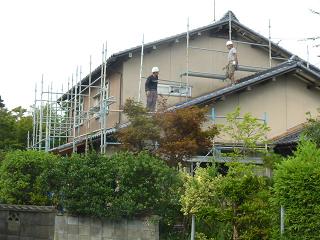

外部足場を組んでいます。

6. 2010年08月04日
UB組立

UB組立

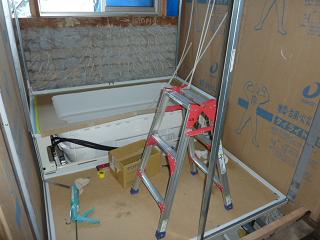

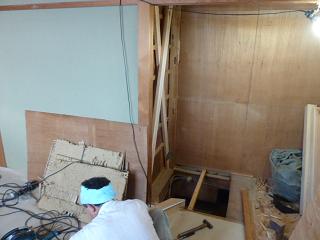

タイル貼りのお風呂を解体してユニットバスに改修しております。
従来のお風呂に比べて、お手入れが簡単になります。

7. 2010年08月05日
耐震補強

耐震補強

耐震補強のために 壁内の筋交を入れています。
柱、梁の接合部には これから金物で補強を行ないます。

8. 2010年08月07日
木工事

木工事

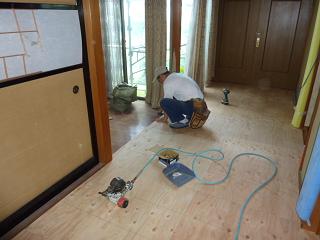

床のレベル、及び不陸調整をしながら、玄関ホールに構造用合板12mmを貼っています。

9. 2010年08月12日
木工事

木工事

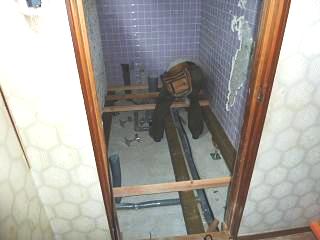

便所の床下地を組んでいます。

10. 2010年08月20日
木工事

木工事

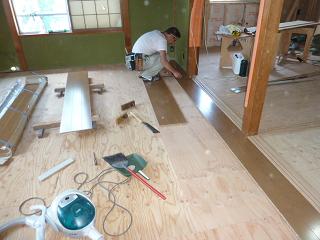

リビングのカラーフロアーを張っています。

11. 2010年08月28日
住設工事

住設工事

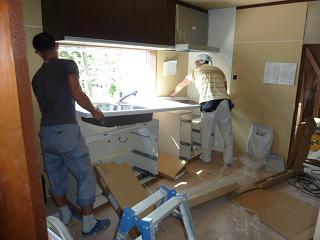

改装したキッチンに流し台を組み立てています。

12. 2010年08月31日
外壁工事

外壁工事

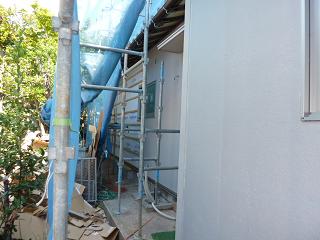

外壁にサイジングの無塗装盤を貼っています。
仕上に弾性リシンを吹付けます。

13. 2010年09月02日
木工事

木工事

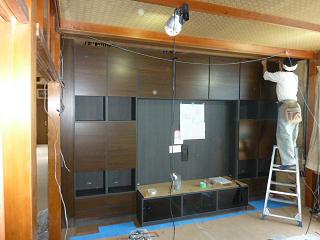

リビングで既製家具を組んでいます。
パナソニック電工のキュビオスという商品で、あつらえた様にピッタリと収まりました。

14. 2010年09月07日
左官工事

左官工事

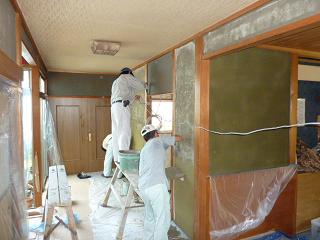

既設ジュラク仕上げ壁に、新たに上塗りを施す為に下地処理を行なっています。

15. 2010年09月14日
左官工事

左官工事

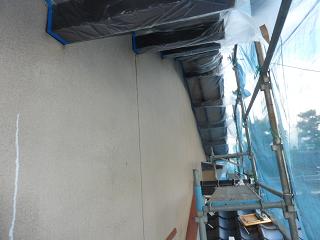

外壁の吹付け養生を行なっています。
弾性リシン吹付けが余分な所に付けない様、ビニールを掛けています。

16. 2010年09月18日
左官工事

左官工事

外壁に落ち着いた色の弾性リシンを吹付けています。
天候も良く、作業が はかどりました。

17. 2010年09月21日
左官工事

左官工事

ローカの壁をジュラク塗りで仕上げています。
天然土、珪藻土、木粉が素材ですので調湿機能を持ち、結露を防止する効果があります。

18. 2010年09月23日
内装工事

内装工事

ビニールクロス下地のパテ調整を行なっています。

この工程の仕上り次第でクロスの出来栄えが決まる大切な作業です。

19. 2010年09月25日
内装工事

内装工事

便所の床(硬質タイル)を貼っています。

20. 2010年09月29日
木製建具工事

木製建具工事

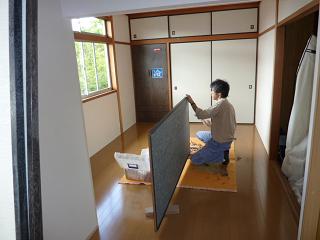

フスマを張り替えして、建込をしています。

建具の滑りが良くなるよう、調整も行なっています。

21. 2010年10月12日
完成

完成

2階の和室2部屋を洋室に改修しました。

2部屋の境壁を撤去し、大きな1部屋に改修しました。

22. 2010年10月12日
完成

完成

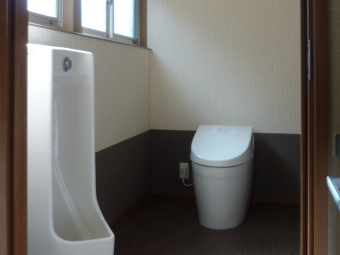

トイレの改修を行ないました。

洋便器はTOTOのウォシュレット1体型便器、小便器はプッシュボタン式を取付けました。

23. 2010年10月12日
完成

完成

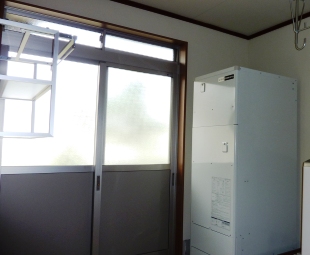

家事室(洗濯室)にエコキュートを設置しました。

左側に見えるの収納棚は洗濯物を掛けることも出来ます。

24. 2010年10月12日
完成

完成

廊下です。

壁のジュラク塗替えと、床のフローリングの張替えを、障子の修繕とカーテンの新調を行ないました。

25. 2010年10月12日
完成

完成

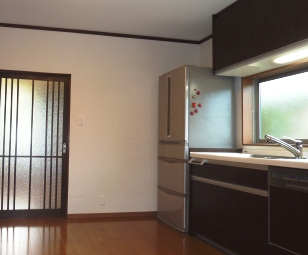

キッチンも改修しました。

パナソニックのシステムキッチン及びカップボードを設置しました。 木製建具の硝子戸により、キッチンが明るくなりました。

26. 2010年10月12日
完成

完成

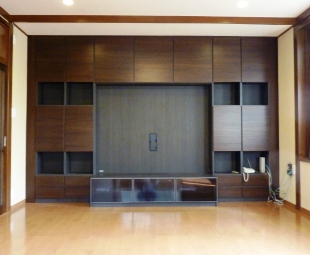

リビングに収納家具を設置しました。

パナソニック電工の家具建材「キュビオス」です。

27. 2010年10月12日
完成

完成

玄関ホールの写真です。

壁のジュラク塗替えと、床のフローリングの張替えを行いました。

28. 2010年10月12日
完成

完成

玄関を改修しました。

腰壁を一部補修、上壁のジュラクを塗り替えました。

29. 2010年10月12日
完成

完成

リビングを改修しました。

サッシにエコ内窓「プラマードU」を入れ、壁は珪藻土塗り、床フローリング張替えを行い、蓄熱暖房機を設置しました。

スケジュール

全体工程6月 耐震診断・耐震設計
7月 各種申請関係・解体工事・基礎工事
8月 木工事(1階 耐震補強)・外装工事・左官工事・内装工事
9月 木工事(2階 耐震補強)・内装工事・住設器具取付・完成
