金沢のまちなかでゆったり住まう長期優良住宅のお家
金沢市武蔵町 T様邸
地域別に見る|金沢市
物件データ
延床面積 | 106.02㎡(32.07坪) |
---|---|
施工面積 | 113.22㎡(34.24坪) |
担当営業 | 山田 |
現場担当 | 大原 |
お客様のこだわり仕様 | ・光あふれるハイサッシ ・家事が楽しい対面キッチン ・次世代省エネルギー対応のオール電化住宅 ・冬もポカポカ蓄熱暖房のリビング ・2階に憩いの大型バルコニー |
建築中レポート
- 1. 2011年09月27日
-

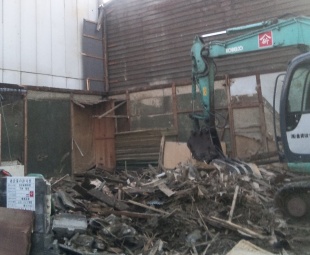

解体工事
住宅の新築工事に先立ちまして、古いお家を解体しております。
写真の左側にある白い看板には 施工業者の明示とともに、金沢市に作業を届出済みだということを示すシールが貼られています。
- 2. 2011年09月30日
-
解体工事
古い工事の解体が終わったので、金沢市の方にお願いして、埋蔵文化財が埋まっていないかの確認をしていただきました。
残念ながら、小判の入った壷などは見つかりませんでしたが、おかげで 工事を進めても良いという許可をいただけました。
- 3. 2011年10月01日
-
解体工事
解体工事を終え、整地も済ませました。
着工前に隣家の外壁に板金を張るなど補修を行います。
- 4. 2011年10月04日
-
準備工事
隣家の外壁に 角波板金を張り、屋根の軒先を修繕しました。 裏のお家も 外壁ALC版の継ぎ目などに防水シールを施しております。
足場の必要な作業が ひとまず終えられたので、地盤改良など行う準備が出来ました。
- 5. 2011年10月05日
-
地鎮祭
本日、大安吉日にて 無事に地鎮祭を執り行わせていただきました。 お施主様ご家族と 当社スタッフが、工事の安全と お施主様の繁栄を 土地の神様に祈願しました。
T様、おめでとうございます。 当社スタッフ一同、一生懸命努めますので、どうぞよろしくお願い申し上げます。
- 6. 2011年10月08日
-

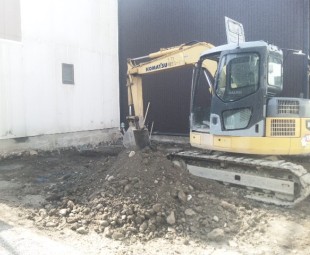

地盤改良工事

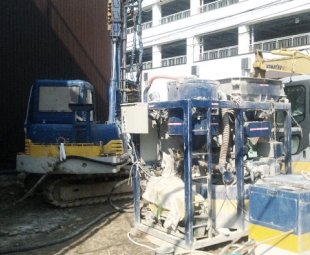

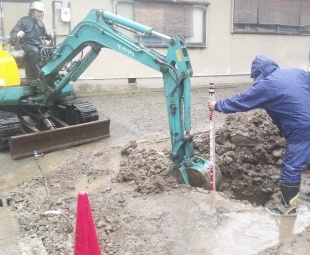

昨日から重機搬入など行い、今日から本格的に地盤改良工事を行なっています。
現場の敷地は浅野川の扇状地にあたり、5m程の深さに支持層があるので、そこまでの深さで柱状改良を行います。
- 7. 2011年10月11日
-
地盤改良工事
無事に柱状改良が終えられ、昨日のうちにプラント(セメントと水を混ぜ合わせてセメントミルクを作る機械)を搬出しました。
重機で根伐と杭頭処理を行っています。
- 8. 2011年10月13日
-
遣り方

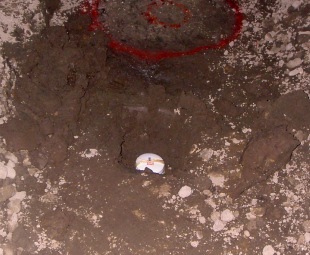

基礎工事に先駆けまして、建物の位置と高さの基準となる「遣り方」を組み立てました。
作業後に建物中央の基礎下になる土を掘り、地鎮祭でお預かりした「鎮め物」を埋めました。
- 9. 2011年10月15日
-
基礎工事

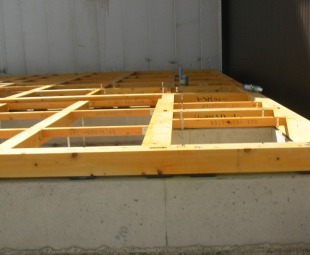

底盤基礎下地の砕石を敷き込みました。
砕石の厚みは100mmです。 砕石が窪んでいる箇所には深い基礎梁が出来ます。
- 10. 2011年10月18日
-

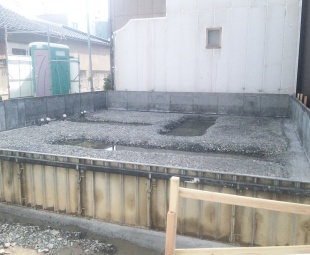

基礎工事

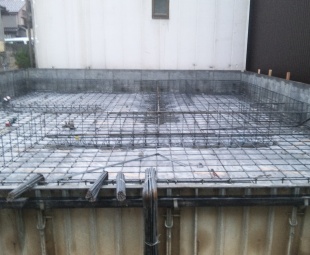

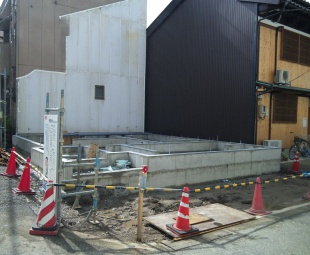

瑕疵保険に関する基礎配筋の検査を受け、無事に合格したので、午後から底盤コンクリートを打設しました。
底盤コンクリートの厚さは180mm、コンクリート強度は270KNと とても強い基礎です。
- 11. 2011年10月19日
-
基礎工事

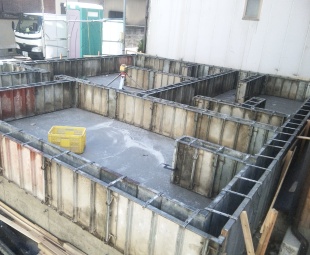

午前中にて 基礎 立上り部の型枠を組み上げました。 型板には仕上りがキレイな鋼製型枠を使用しています。
順調に作業が進み、同日にコンクリートの打設を行えました。
- 12. 2011年10月22日
-
基礎工事
基礎コンクリートの型枠を解体しました。
キレイな立上り基礎が現れました。 敷地の高低差があるため、前面側の基礎を高く(深く)施工しております。
- 13. 2011年10月26日
-
防蟻工事
今日から大工さんが土台敷きのために現場に入っています。
写真は防蟻剤を塗って少し赤みがかった色になった土台です。 当社では土台に素材のままでも防蟻の効果があるヒノキ材を用いていますので とても安心です。
- 14. 2011年10月27日
-
木工事
床下断熱材、ミラフォーム(65mm)を1階の床下地に充填しています。
断熱性能、防露に優れた材料で、省エネルギーに有効なのは もちろん、結露によるダニやカビの発生もなく、建築物の耐久性も向上させる断熱材です。
- 15. 2011年10月29日
-
木工事

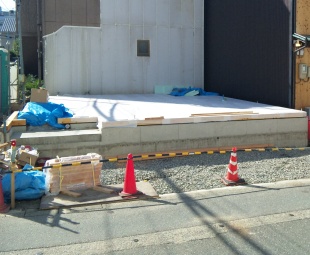

1階の床 構造パネルの施工が完了しました。
パネル面には 汚れ防止と雨養生を兼ねた 強くて透明なビニールシートが貼られています。
- 16. 2011年11月03日
-

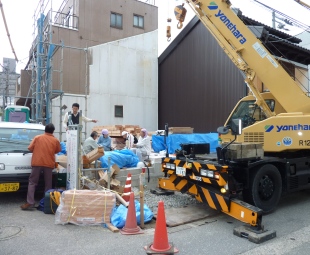

いよいよ 建て方の朝を迎えました。 清めのお酒と梅干を口にして作業開始しました。
現場には大工さんが7人、入っています。 構造梁材には先行して付けられる金具を付け、準備万端です。
- 17. 2011年11月03日
-

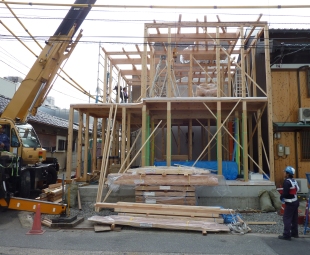

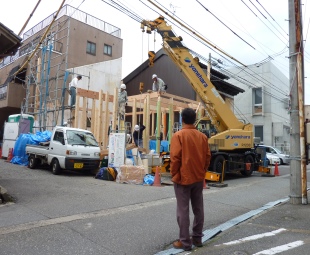

木工事 建て方
建て方作業は 敷地を はみだしてのレッカー作業となる為、事前に道路使用許可を申請したり、ご近所の方々にご理解いただいたりなど、万全の準備を行いました。
お施主様のT様が見えられました。 感慨深げに作業を眺めておいででした。
- 18. 2011年11月03日
-
木工事 建て方

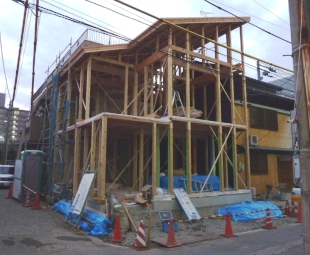

午前10時過ぎ頃に 1階の柱、梁が組み終わり、柱のたてり(垂直)を確認して、2階の床下地にかかりました。
その後 レッカー位置を変更し、午前中までに2階の柱、梁が組み終えられました。 順調に作業が進んでおります。
- 19. 2011年11月03日
-
木工事 建て方
夕方5時過ぎの写真です。
レッカー作業を順調に終え、屋根下地の合板も貼り終えられました。 大工棟梁のYさん、お疲れ様でした。
- 20. 2011年11月04日
-
屋根工事

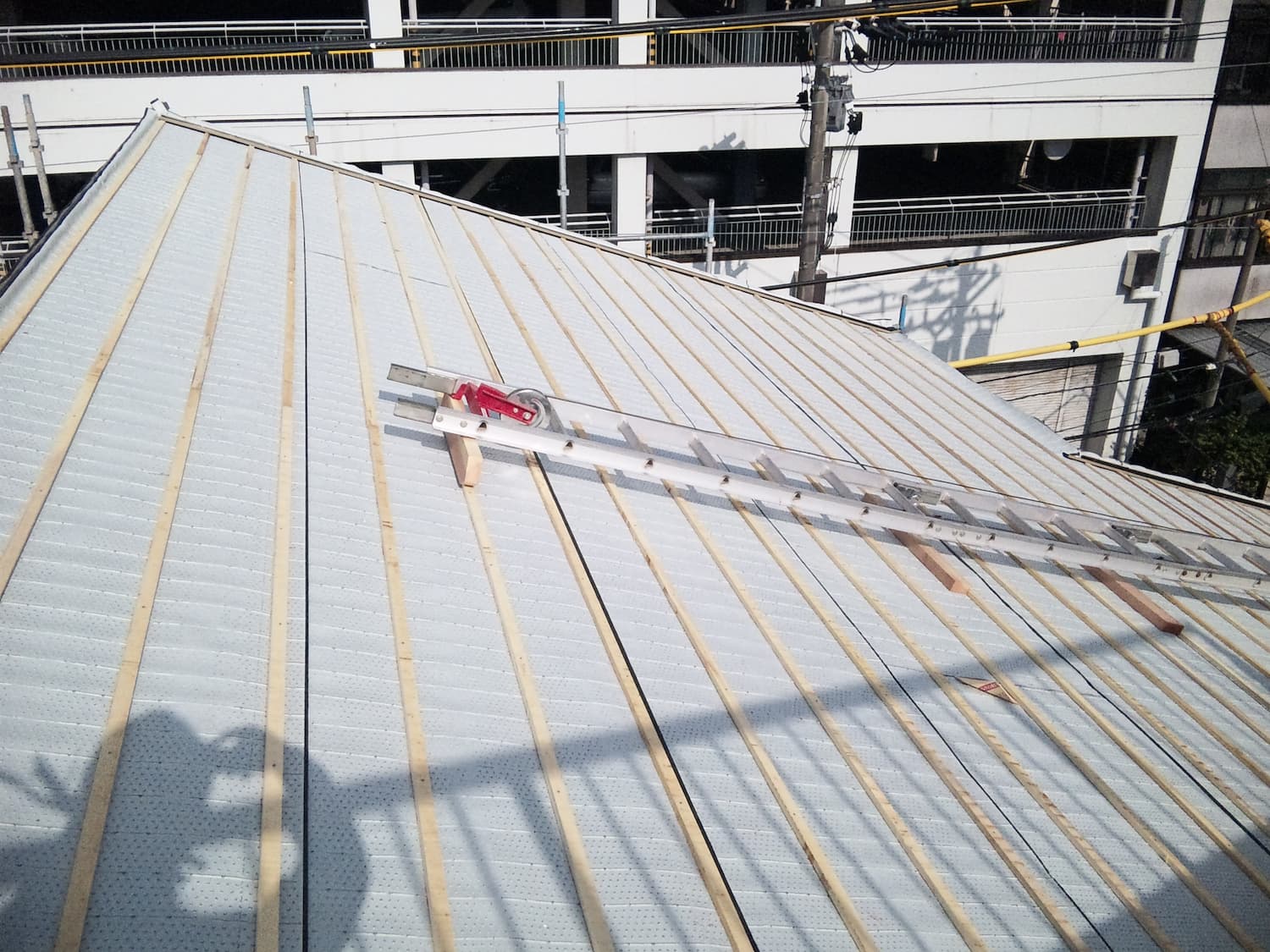

瓦屋根のルーフィング材を敷きました。

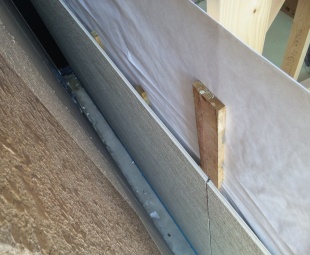

お施主様のこだわりで 当社の下地材の上に、もう一重で白いゴムアスファルトルーフィングを敷いています。
- 21. 2011年11月07日
-
隣家 外壁修繕
隣家の外壁ALC版 素地面を塗装しています。 塗材はアロンQDという柔軟で耐久性に優れ卓越した防水性能をもつ材料を用いています。
天気に恵まれ、作業はスムーズに進んでいます。
- 22. 2011年11月09日
-
防蟻処理
土台から1mの高さにある柱材に防蟻処理を行いました。 写真は浴室スペースになるため、入念に高いところまで防蟻処理を行っています。
- 23. 2011年11月11日
-
外壁工事
隣地と30cm程しか離れていないスペースで外壁サイディングを張り上げています。
内部から板幅ほどの通気防水シートと木下地を張り、サイジング板を張り上げていきます。 口で言うのは簡単ですが、とても手間のかかる作業です。
- 24. 2011年11月12日
-
防水工事

ベランダの塗膜防水工事を行なっています。 この工法は 軽量かつ強靭で耐水性・耐食性・耐候性に優れていることが特長です。
但し、雨の日に施工することが出来ない為、明朝行なう予定だった作業を 暗くなってから施工しました。
- 25. 2011年11月15日
-
外壁工事
隣家に接近した2面の外壁を張り終えました。
30cm程の空間しかなく、足場も立てられないため困難な作業でしたが、天気に恵まれたおかげで 思ったよりスムーズに行えました。
- 26. 2011年11月16日
-
木工事
バルコニー下の合板面に押出法ポリスチレンフォーム断熱材を重ねて当てています。

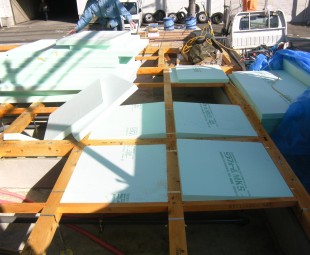

厚さは150mmもあり、断熱・防露に威力を発揮します。

- 27. 2011年11月19日
-
木工事

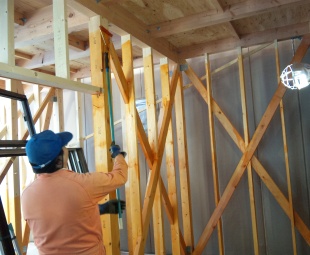

外壁面に16Kの高性能グラスウールを充填しています。
10kとは、グラスウールを1メートル角(1立方メートル)にした時、その重さが10kgであるということです。 壁面に使われるグラスウールには、10k、16k、24kなどのグレードがあります。この数字が大きくなるほど密度が高くなり、性能が上がります。 また、高性能グラスウールというのは重さが16k相当であるものの、断熱性能は24kになっており、重量が24kよりも軽くて運搬費用が下がり、施工性が上がるためよく使われます。
- 28. 2011年11月21日
-
木工事

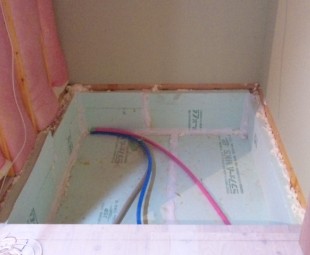

ユニットバス下の断熱処理を行いました。
従来の次世代省エネ基準では水平部(床面)20mm、垂直部50mmで十分なのですが、1階床下に用いる65mmの余剰材料を使用しました。
- 29. 2011年11月24日
-
住設機器工事
ユニットバスの据付けが完了しました。
T様邸では 通常の換気扇に代わって、浴室暖房乾燥機が設置されています。 浴室暖房乾燥機のメリットとして、ヒートショックを抑えられることや、お風呂で洗濯物が干せること。カビの発生を抑えられることがあげられます。
- 30. 2011年11月26日
-
木工事
1階の天井下地を行いました。

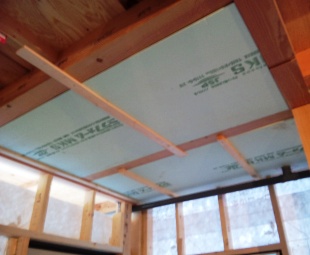

下地の上には100mmのグラスウール断熱材が充填されています。 断熱効果は もちろん、2階の足音を吸収する効果もあります。
- 31. 2011年11月28日
-
木工事

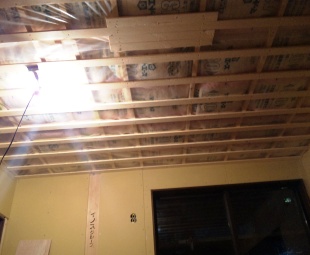

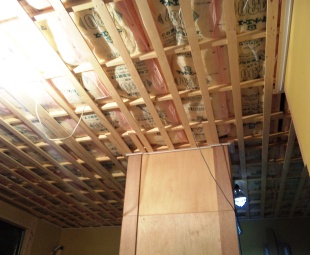

2階の天井下地です。 屋根裏との気密性を保つ為に、気密フィルムを張っております。
天井裏には 「屋根直下の天井断熱仕様」に基づき、16Kの高性能グラスウール100mmを2重に充填しております。
- 32. 2011年11月30日
-
木工事
和室の造作工事を進めています。 お施主様の お好みにて、鴨居の見面を75mmにしました。 当社のモデルハウスなど、最近は細めの鴨居が多かったので、かえって新鮮に感じました。
今週末に行われる構造見学会に備えまして、大工さんに壁面のラスボードなどは 張らずにおいてもらっています。
- 33. 2011年12月01日
-
木工事
2階の居室は 天井、壁ともに 石膏ボードを殆ど 貼り終えました。
写真は寝室の天井アクセント部の意匠造作を行っているところです。 天井面に 段差やクロスの貼り分けを行うことで、魅せる天井に仕上がります。
- 34. 2011年12月02日
-
木工事

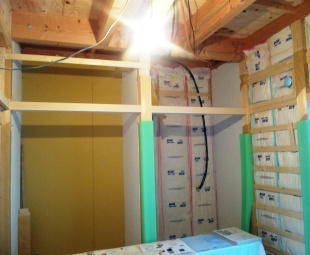

階段の手摺に格子状の造作意匠を施します。
ホールが無窓の空間になるため、寝室の壁面に大き目のスリットを2ヶ所 設けました。
- 35. 2011年12月04日
-
長期優良住宅 構造見学会
長期優良住宅 構造見学会を開催いたしました。
コーワの家は見えない部分にも自信があります。 ご来場いただいた方には、建設中の現場でしか説明が出来ない事をあらゆる面でご説明させていただきました。
- 36. 2011年12月06日
-

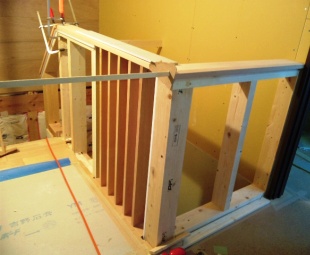

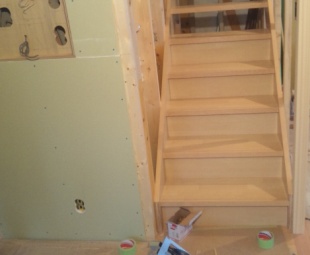

木工事
いよいよ 階段を組み立てています。 階段ホールには 外壁面に明かりを取り込む窓が無い為、明るい色を選びました。
写真 左側壁面の窪ませたスペースに ドアホンのモニターや給湯器のリモコン、スイッチ等を集中させます。
- 37. 2011年12月08日
-
木工事
先日も記事にしていましたが、2階の階段ホールです。
階段も掛かり、本格的に造作や石膏ボード、意匠用ベニヤ張りなど 取り掛かっています。
- 38. 2011年12月10日
-
外装工事
外壁3’×10’板サイディング張りを行っています。
サッシ開口部下の細い箇所などの 負荷が掛かると割れやすい箇所は、分割して張っています。
- 39. 2011年12月12日
-
木工事

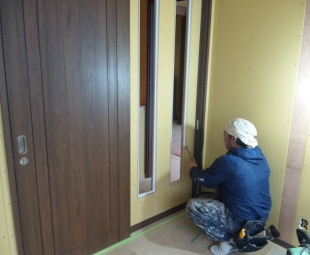

内装ドアなど、建具の吊り込みを行っています。
写真は 大工さんがクローゼット折れ戸のタテリ(垂直)を、戸の上部にある調整ネジを回して整えているところです。
- 40. 2011年12月14日
-

電気設備工事

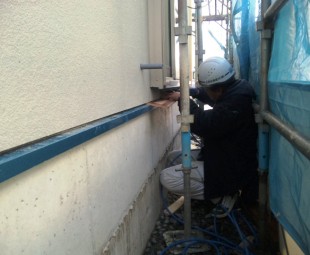

外壁サイディング張りが終わったので、電気屋さんが給排気のダクトを取り付けています。
スリーブ(貫通筒)とサイディング板の取り合いにシール充填し、ダクトカバーを取り付け、ダクト外周にもシーリングを施しますので、雨漏り対策はバッチリです。
- 41. 2011年12月16日
-
外装工事

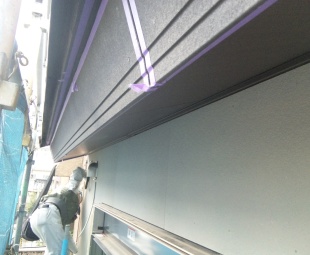

昨日から 外壁のサイディング板や 軒先の破風板の目地シールを行っています。
写真は シールする箇所を紙製のテープで養生しているところです。 シール材を充填する作業よりも、コチラの方が 何倍も時間が掛かります。
- 42. 2011年12月17日
-
塗装工事
木工事が完了し、来週から 内装仕上げ工事にかかります。

写真は 木部の塗装を行っているところです。 十分に下地処理を行い、ていねいに塗装作業を進めています。
- 43. 2011年12月19日
-
電気設備工事
内装工事に先駆け、壁や天井の石膏ボード面にコンセントやスイッチ等を付けるための開口を空けています。
写真は ダウンライト照明を付けるための開口を空けているところです。 ドリルに 大きなドンブリ状のカバーが付いていて、切り屑を散らかさないように作業しています。
- 44. 2011年12月21日
-
内装工事

内装仕上げの準備を行っています。
石膏ボード下地の継目などにパテ処理を行っています。 パテを塗り、乾いたら平滑に削る作業を繰り返して、ビニールクロスを貼る下地面を作ります。
- 45. 2011年12月24日
-
内装工事
和室に敷き込む畳を製作するために、畳職人さんが寸法取りをしています。
和室の4方を寸法取りした後、専用のレーザー計測器を使って 和室の対角寸法を確認しました。 これで畳寄せに ピッタリした畳が製作されます。
- 46. 2011年12月26日
-

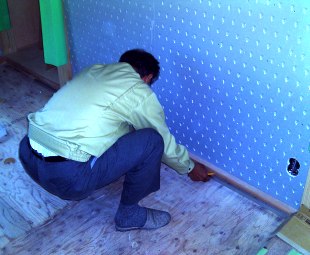

内装工事
内装仕上げとなるビニールクロスを貼っています。
写真は2階寝室の壁クロスを貼っているところです。 質感のある厚手のビニールクロスを丁寧に貼っております。
- 47. 2011年12月28日
-

左官工事

和室の壁はジュラク塗りの仕上げとなっています。
小さい窪みが たくさん開いたラスボードに、下塗りを施しました。 お正月休みの間に十分乾かして、上塗りを行ないます。
- 48. 2012年01月05日
-
外装工事

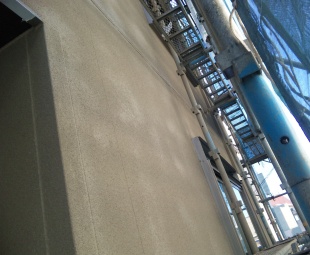

昨年末の天気が良い日に 外壁のリシン吹付けを行いました。
外壁の塗装仕上げで、骨材を混ぜた塗料をスプレーガンを用いて 薄く吹付ける工法です。
- 49. 2012年01月07日
-
仮設工事
外部仮設足場を解体しました。 これまでメッシュシートで覆われていた外観が いよいよ現れました。
来週から玄関ポーチの壁、床のタイル貼りを行います。
- 50. 2012年01月10日
-
外観写真
外観写真です。 金沢の まちなかに映える 和モダンな住宅に仕上げりました。 ベランダの手すりに 木調の横格子が配されると、さらに外観が引き締まると思います。
外部配管を行った後、外構工事に取り掛かっていきます。
- 51. 2012年01月13日
-
給排水設備工事

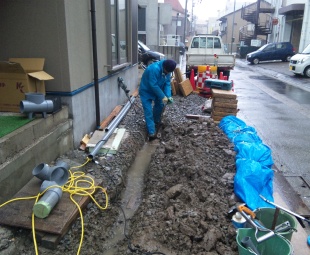

建物前方に給水と排水の配管を持ってきました。
将来、側面側の道路が広くなったときのことを考慮し、配管計画を行っております。
- 52. 2012年01月16日
-
住設機器工事

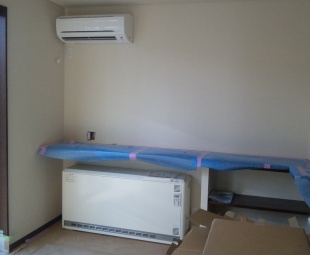

空調設備機器の据付を行いました。
写真はLDKの壁掛けエアコンと蓄熱暖房機を設置したところです。 火気を使用する暖房機を使わないことで、火災への安全性がグッと高まります。
- 53. 2012年01月18日
-
金属建具工事
アルミサッシにシャッターを取り付けました。
住宅防火戸対応品で、防火性や防犯性に優れています。 防犯耐風フックやソフトストッパー等のおかげで、丈夫なのはもちろん、シャッター開閉がスムーズです。
- 54. 2012年01月20日
-

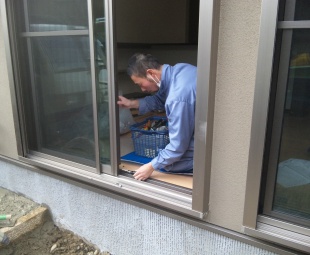

建具工事
窓サッシの調整を行っています。 サッシ戸車の調整ネジをドライバーで上げ下げして締まり具合などを調整しています。
網戸の取付も行いました。
- 55. 2012年01月23日
-
美装工事
竣工美装を行いました。
写真はLDKのダイニングスペースです。 ダイニングテーブルに向かって対面式にキッチンが配置されています。
- 56. 2012年01月25日
-
引渡し前
引渡し前の点検などを行っています。
写真は 寝室です。 奥にウォークインクローゼットと書斎コーナーが設けられています。
- 57. 2012年01月27日
-

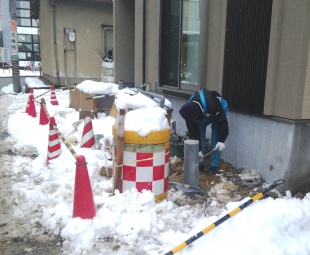

給排水設備工事
先日、前面道路拡幅に伴う公共上下水の引込工事が行われ、建物の配管繋ぎ込みも 施工しました。
道が狭い割りに交通量の多い道路(ボクも買い物などで使います)でしたが、T様の住宅新築により 土地の一部を金沢市に譲られましたおかげで、金沢の町並みが より快適になったと思います。
- 58. 2012年01月30日
-
お引渡し式
本日、T様邸のお引渡しを行いました。 写真はお引渡し書類の説明をさせていただいているところです。
雪にあうことなく、屋外での式典も行えました。 コーワの家はお引渡し=終わりではなく、これからがスタートとなります。
今後も末永いお付き合い、どうぞよろしくお願いいたします。
- 59. 2012年03月02日
-
竣工
建物全ての引き違い窓をシャッター付きにしました。 防犯性と耐風圧性、防火性に優れています。
1階の大きなシャッターは電動式に、2階のシャッターは手動式にしました。 どちらのシャッターも動作が静かです。
- 60. 2012年03月02日
-
竣工
2階には寝室、WIC以外に洋室、納戸、トイレ、収納があります。
洋室と寝室からは2坪程の広いベランダに出られます。
- 61. 2012年03月02日
-
竣工
2階の主和室です。 奥に書斎スペースとウォークインクローゼットを併設させています。
書斎コーナー奥の棚は 可動式で自由に高さやピッチを変えていただけます。
- 62. 2012年03月02日
-
竣工
1階のトイレです。 トイレはパナソニック製の全自動おそうじトイレ「アラウーノ」を据付けています。
汚れの付きにくい素材と2種類の洗浄泡、渦巻状の水流により、少ない水でも しっかりキレイに汚れをとってくれます。
- 63. 2012年03月02日
-
竣工
1階の浴室です。 冬でも寒くないように暖房換気扇を設置しています。
温水器はエコキュートなので、灯油やガスと比較して給湯のランニングコストが割安です。
- 64. 2012年03月02日
-
竣工
1階の洗面脱衣室です。 階段下スペースを利用して小物置を造作しています。
綿密な設計計画により、洗面化粧台の後ろ壁を更かして上階の配管を上げています。
- 65. 2012年03月02日
-
竣工
1階の真壁和室です。 長押を廻す代わりに 大きめの鴨居を廻しています。
リビングとの境は 大きな片引き襖戸なので、開けておくことで 開放感が得られます。
- 66. 2012年03月02日
-
竣工

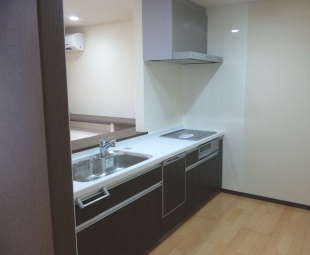

パナソニック製のシステムキッチンです。 当社の標準仕様でお決めいただきましたが、デザイン、質感、使い勝手が良く、とても おすすめです。
IHクッキングヒーターと食器洗い乾燥機もお選びいただきました。
- 67. 2012年03月02日
-
竣工
採光を取るために開口高2,200mmのテラスサッシを2ヶ所 取り付けています。
天井に掘り込みを設けて カーテンレールを目立たなくさせています。
- 68. 2012年03月02日
-
竣工
1階リビングの中央です。 照明をつけていなくても とても明るいです。
壁面に凹みを設けて TVドアホンのモニターやエコキュートのリモコン、照明やシャッターのスイッチを 見た目すっきりと取り付けています。 和室の襖戸は大幅の片引き戸です。
- 69. 2012年03月02日
-
竣工
1階LDKのダイニングスペースです。 カウンター下に蓄熱暖房機を据付けています。
深夜電力でレンガを温め、一日中 暖かいです。 火を使わないので 安全です。
- 70. 2012年03月02日
-
竣工
1階LDKのTVコーナーです。 リビングのアクセントのために 意匠性の高いクロスを貼っています。
玄関に通じる建具は 天井まである片引きドアです。
- 71. 2012年03月02日
-
竣工
玄関収納はコの字型にして収納力を持ちつつ、圧迫感を少なくさせました。
人を招く玄関なので、奥の壁面は塗り壁にして表情を出し、上から間接照明で照らす演出をさせていただきました。
- 72. 2012年03月02日
-
竣工
日中は採光だけでも十分に明るい玄関です。
外からの視線を考慮しつつ、デザイン性の高いサッシを提案させていただきました。
- 73. 2012年03月02日
-
竣工
金沢の町並みに相応しい和モダンの住宅が完成しました。
敷地や前面道路が あまり広くなく、電線も近くて 苦労もありましたが、事前の計画どおりに工事を終え、お引渡しすることが出来ました。
T様と、これからも末永いお付き合いが出来ることを 切に願っております。
