『「広く、暖かく、開放的に」家族の気配をいつも感じる吹き抜け大空間のある家』
野々市町 北西部 I様邸
地域別に見る|野々市市
物件データ
延べ床面積 | 43.29坪 |
---|---|
施工面積 | 48.47坪 |
営業担当 | 西野 |
現場担当 | 林 |
こだわり仕様 | ・縦横に広がる居心地の良い 吹き抜けLDK ・断熱性能に優れたアルミと樹脂のハイブリットサッシ ・リビングに大きなフラット畳コーナー ・毎日の家事を楽にこなせる 奥様が喜ぶ家事動線 ・各所に設けられた収納物入。 玄関にはクローク、寝室にはWクローゼットを隣接 |
建築中レポート
- 1. 2011年03月05日
-
地鎮祭
本日、I様邸の地鎮祭を行いました。
先日まで天気が悪かったのですが、今日は青空が広がり とても良い天気でした。
お施主さまをはじめ親族、工事関係者の皆様で 滞りなく神事を納めることができました。
- 2. 2011年03月26日
-

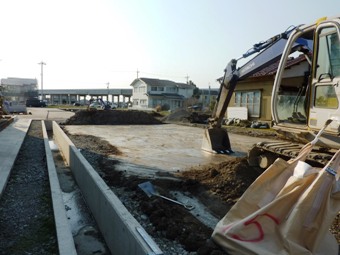

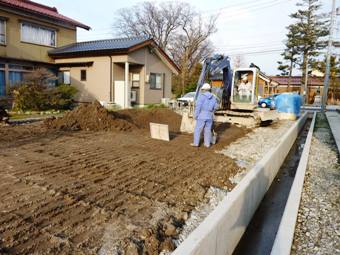

地盤改良
今日から着工です。
まずは表層地盤改良を行ないます。 表層地盤改良は、軟弱地盤にセメント系固化材(粉体)を攪拌・混合することで その地盤を硬化させ、強度を上げる工法です。
- 3. 2011年03月28日
-
地盤改良工事
表層改良を行ないました。
表層改良深さは1200mm 行ないました。 写真の手前に写っている大きな袋にセメント固化材が入っていました。
- 4. 2011年04月01日
-
遣り方
本日、同僚の大原さんと二人で遣り方出しを行ないました。
土が締まっていて木杭が なかなか入りませんでしたが、その分 しっかりした遣り方が組みあがりました。
- 5. 2011年04月05日
-
基礎工事
基礎の型枠を組んでいます。
土間下からの湿気を防ぐ為に、
土間シートを敷きながら、
作業をしています。
- 6. 2011年04月07日
-
基礎工事

べた基礎の、鉄筋を配筋しています。
スラブ筋は、D13のタテヨコ共150@で組んでいます。
- 7. 2011年04月08日
-

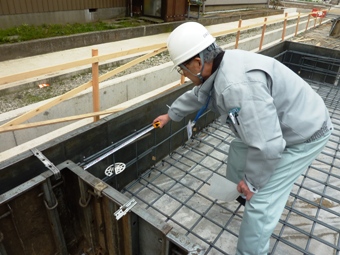

配筋検査
今日の午前、基礎の配筋検査を受けました。
検査の内容は、鉄筋の間隔や、種類が、
図面通りに施工されているかを、みてもらいました。
無事に検査も終わり、午後から、
土間のコンクリート打設を行います。
- 8. 2011年04月12日
-

基礎工事
基礎の立上がり部分の、コンクリートを
打設しました。
- 9. 2011年04月16日
-
基礎工事
型枠を解体し、埋め戻しをしています。
この後、設備工事で、給排水の先行配管を
行います。
- 10. 2011年04月20日
-
木工事
朝から、土台伏せを行い、
午後から、防蟻処理を行いました。
明日からは、床下の断熱材を入れていきます。
- 11. 2011年04月21日
-
木工事
土台伏せが完了したので、
今日から、床下の断熱材を入れていきます。
厚さは、65㎜あります。

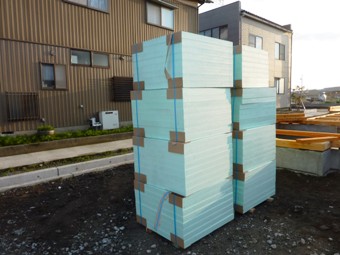

- 12. 2011年04月25日
-
仮設工事
明日の建方を行う為に、
先行足場を組んでいます。
建て方は、高所作業を行うので、
安全の為に、先行足場を行います。
- 13. 2011年04月26日
-

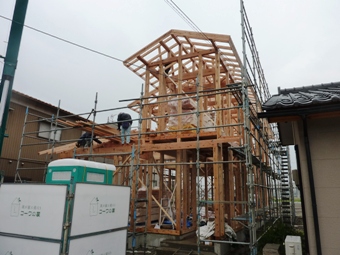

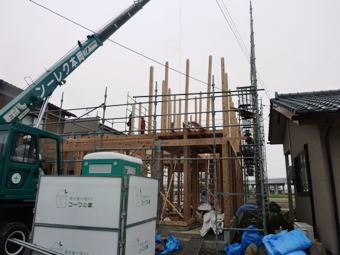

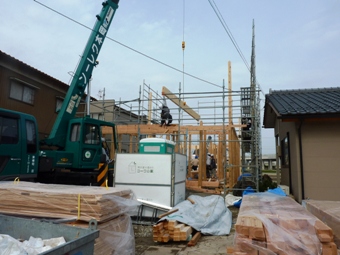

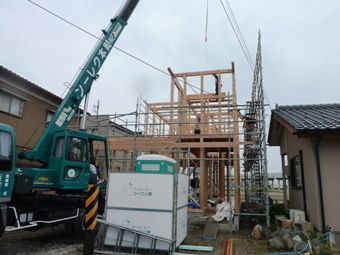

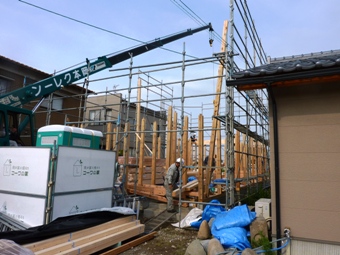

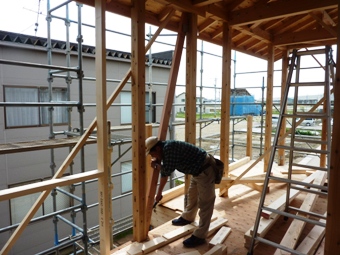

建て方

建て方を、行っています。
写真は、1階の柱を、立てています。
手前に見える、長い柱は、
1階から2階まである1本の柱で、
通柱と言います。

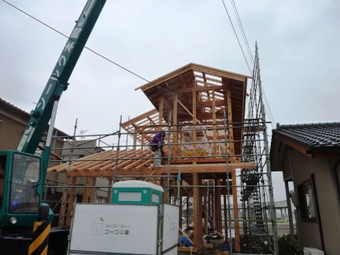

- 14. 2011年04月26日
-
建て方
1階柱が立て終わり、
2階床梁をかけています。
- 15. 2011年04月26日
-
建て方
2階の、床張りも終わり、
2階柱を立てています。
- 16. 2011年04月26日
-
建て方
小屋梁をかけています。
この作業が終わったら、
お昼休憩です。
大工さんの頑張りで、
早く作業が進でいます。
午後からも、安全作業で、
頑張ってください。
- 17. 2011年04月26日
-

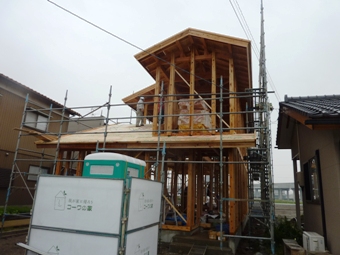

建て方
午後から、小屋束を立てて、
母屋をかけています。
ここまでくると、
お家の外観がわかってきます。
- 18. 2011年04月26日
-
建て方
屋根の、野地板を張っています。
あともう少しで、建て方完了です。
- 19. 2011年04月26日
-
建て方
大工さんの、頑張りのおかげで、
建て方を、無事に終える事ができました。
大工さん、お疲れ様でした。
- 20. 2011年04月27日
-
木工事
筋交いを、取り付けています。
このあと、筋交いプレートの金物を
筋交いに取り付けます。
- 21. 2011年04月28日
-
屋根工事

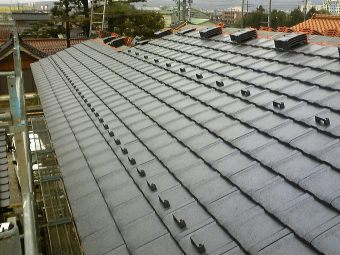

平板瓦を、葺いてます。
銀黒という色で、少しグレーかかった色で、
きれいな仕上がりになります。

- 22. 2011年04月29日
-

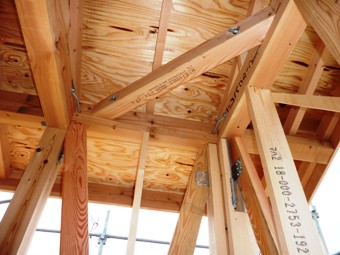

木工事
構造金物を取り付けています。
写真の金物は、柱と梁を固定する、
ハイパースリムを、取り付けています。

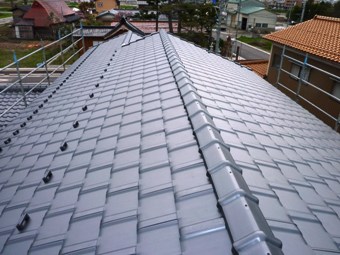

- 23. 2011年04月30日
-
屋根工事
瓦葺きが完了しました。
銀黒の瓦が、落ち着いた感じで、
きれいです。
- 24. 2011年04月30日
-
木工事
構造金物を取付ました。
ホールダウン金物や、筋交いプレートが
付いています。
連休前には、金物の取付が完了するので、
連休明けには、中間検査が受けれそうです。
- 25. 2011年05月02日
-
防蟻処理
1階の、柱、筋交いに、
防蟻処理を行いました。
床から、1mの高さまで、
処理をしています。
- 26. 2011年05月03日
-
大工工事
外部廻りに、通気防水シートを
貼っています。
水を通さないシートなので、
雨が降っても、内部は濡れません。

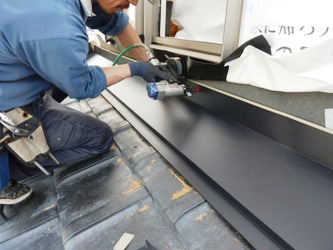

- 27. 2011年05月09日
-
板金工事
屋根と、外壁部分に、
伏せ板を取り付けています。
- 28. 2011年05月11日
-
木工事
サッシを取り付けています。
これで、全部のサッシの取付が終わりました。
- 29. 2011年05月16日
-
防水工事
ベランダ床面、及び 立上り面にFRP防水を施しました。
FRP防水は、強度が大きく耐久性に優れたFRP(繊維強化プラスチック)を防水分野に応用した工法で、軽量かつ強靭で耐水性・耐食性・耐候性に優れていることが特長です。
- 30. 2011年05月21日
-

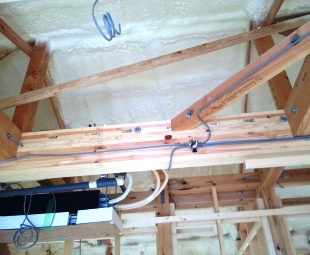

ウレタン断熱工事
ウレタン断熱の吹き付けを行ないました。
工事を行なう前に電気設備の配線工事や エアコンの冷媒配管工事を行なっています。
ウレタンの自己接着力によって 長期間にわたって優れた気密・断熱性が維持されます。
- 31. 2011年05月23日
-

外壁工事
外壁サイジング張りに先駆けまして、土台水切を取り付けています。
「水切」は文字通り、基礎や基礎の上に乗っている土台(構造材)が 外壁面を伝い下りてくる雨水で濡れないように付いています。
水切下面に 壁内に湿気が こもらないように通気口が設けられています。
- 32. 2011年05月24日
-
木工事
1階下屋部にあるリビング天井の下地を組み始めています。
若い大工さんが 寸法を確認しながら、手際よく作業を進めています。
- 33. 2011年05月25日
-
電気設備工事

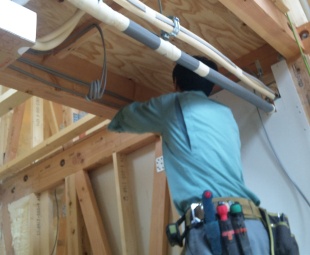

屋内外の電気の配線工事を行なっています。
図面に沿って、照明やコンセント、スイッチなどの配線を丁寧に施工しております。
- 34. 2011年05月28日
-
木工事
壁にボード張りを行っています。
壁のボードは、厚さ12.5㎜の
石膏ボードを使用しています。、

- 35. 2011年06月01日
-

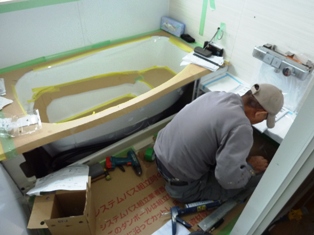

住設工事
施主様が支給された、ユニットバスを
組んでいます。
一般の一坪タイプより、一回り大きい
サイズなので、中は、ゆったりくつろげます。

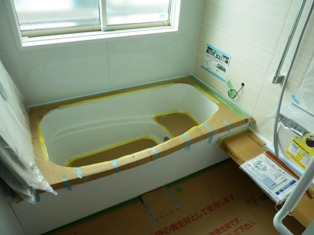

- 36. 2011年06月02日
-
住設工事
ユニットバスが、
組み終わりました。
明るく清潔感のある仕上がり
になりました。
- 37. 2011年06月03日
-
木工事
1階天井裏に、
厚さ100㎜のグラスウールを、
敷き詰めました。
1階天井裏に、グラスウール、
2階床に、石膏ボードを張る事により、
防音対策になります。

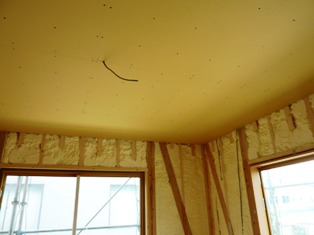

- 38. 2011年06月06日
-
木工事
1階天井裏に、グラスウールを
敷き終わりましたので、
石膏ボードを張りました。
厚さは、9.5㎜を使用しています。
- 39. 2011年06月07日
-

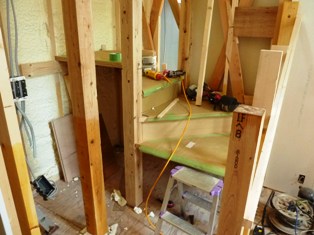

木工事
今日から、階段の組立を
行っています。
階段下は、収納スペースとして、
利用できるようになっています。
- 40. 2011年06月08日
-
木工事
ほぼ、階段の取付が完了しました。
いままでは、アルミ製ハシゴで、
2階へ行ってましたが、
これで、安全に2階へ行くことができます。
- 41. 2011年06月10日
-

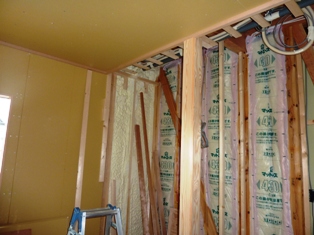

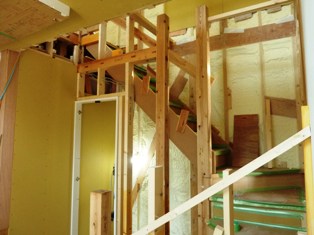

木工事

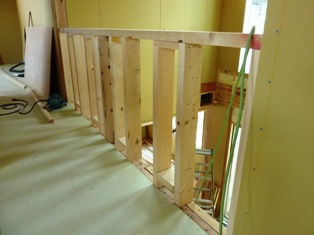

2階廊下の腰壁の下地を組んでいます。
腰壁は、吹抜け部分にあたるので、
2階からの光が入るように、
スリット4本付ける予定です。
- 42. 2011年06月11日
-
木工事

床に張る、フロアー材が入ってきました。
I様からの支給品で、
カバのムク材を、張ります。
ムク材は、木の温もりが感じられ
良いですね。
- 43. 2011年06月13日
-
木工事

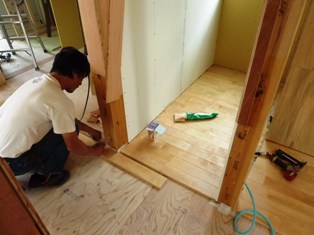

今日から、床材を張り始めました。
ムク材を使用しているので、
1枚1枚、色合いを見ながら、
施工しています。

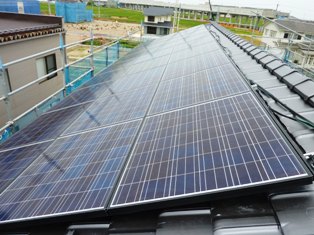

- 44. 2011年06月16日
-
太陽光パネル工事
施主のI様の施工で、
太陽光パネルを設置しました。
取付金具が、瓦に合わせた形で、
しっかりと、固定されています。
- 45. 2011年06月18日
-
木工事
2階寝室の、床材を張っています。
ムク材なので、1枚1枚、
隙間ぐあいを見ながら、
丁寧に張っています。
- 46. 2011年06月20日
-
木工事

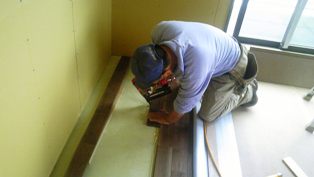

和室の造作に、かかりました。
床柱は、120角の面皮仕上げです。
大壁和室なので、スッキリとした
仕上がりになります。
- 47. 2011年06月23日
-
大工工事
和室の造作をしています。
右手の押入の上には、
エアコンが入ります。
- 48. 2011年06月24日
-

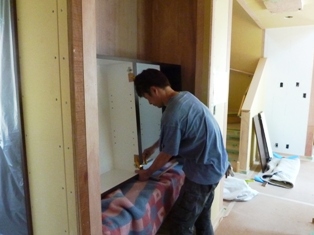

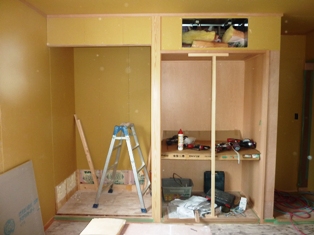

木工事
クローゼットに、
枕棚を付けました。
長さが長いので、
真中に、補強の板が
ついています。
- 49. 2011年06月27日
-

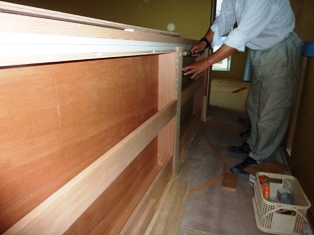

木工事
2階の、階段手摺部分の空間を、
利用して、マガジンラックを
つくっています。
- 50. 2011年06月29日
-
木工事
階段廻りの、ボード張りを、
行っています。
写真の所は、良くこすれる所なので、
12㎜のベニヤ板を張って、
壁が傷まないようにしています。
- 51. 2011年07月01日
-

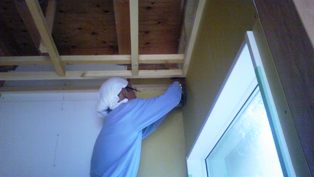

木工事
玄関の天井の下地を、
組んでいます。
段差のある天井になるので、
仕上がりが、楽しみです。
- 52. 2011年07月04日
-

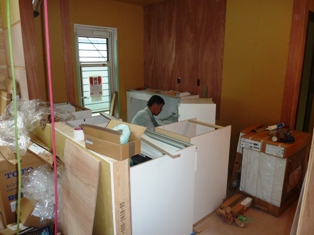

住設工事
システムキッチンを組んでいます。
今は、組始めたばかりです。
作業がたくさんあるので、
明日まで、かかりそうです。

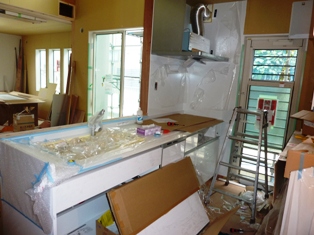

- 53. 2011年07月05日
-
住設工事
システムキッチンを組んでいます。
開放感のあるキッチンで、
窓の光で、明るいです。
- 54. 2011年07月06日
-
設備工事

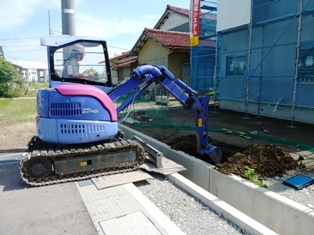

公共桝を設置しています。
- 55. 2011年07月06日
-
設備工事
堀り進めていくと、
道路からの配管がでてきました。
ここに、公共桝を据え付けます。
- 56. 2011年07月12日
-

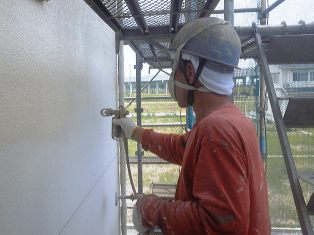

吹付け工事
先週末より、窓廻りを
養生をし、昨日から、
吹付け作業を行っています。
写真は、4回目の中塗りを
行っています。
この後、仕上げの吹付けをして、
完了の予定です。
- 57. 2011年07月13日
-
家具工事
造作家具の取付を、
行っています。
- 58. 2011年07月14日
-

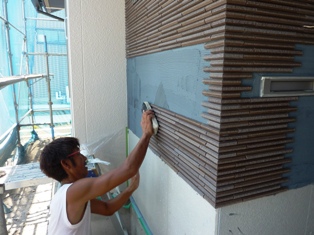

タイル工事
外壁の一部分に、
外装タイルを張っています。
- 59. 2011年07月16日
-
タイル工事
玄関廻りの外壁タイル張りが、
終わりました。
軒裏と、タイルの色合いが、
合っています。
- 60. 2011年07月20日
-

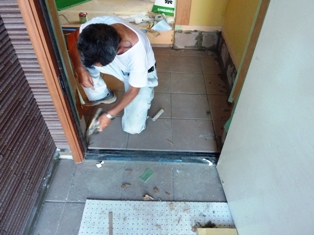

タイル工事
玄関のタイル張りが終わり、
タイル目地を詰めています。
- 61. 2011年07月22日
-
木工事
リビングとダイニングの
間に、建具を付けました。
I様の希望で、天井までの
吊込み建具を付けました。

- 62. 2011年07月22日
-
木工事
吊込み建具を、
開放した状態です。
建具が、全部、左側に納まり、
とても開放感があります。
- 63. 2011年07月25日
-

内装工事
パテ処理を行っています。
クロスをきれいに仕上げる為、
重要な作業になります。
- 64. 2011年07月26日
-
内装工事
パテ処理が終わり、
サンドペーパーで、
パテの部分を、平らに
仕上げています。
- 65. 2011年07月27日
-
仮設工事
外部足場を、解体しました。
今までは、足場があり、
お家の感じが、
わかりませんでしたが、
足場がなくなると、
わかるようになります。
- 66. 2011年07月28日
-

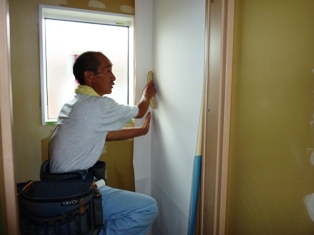

内装工事
下地処理が終わり、
今日から、クロスを貼っています。
- 67. 2011年08月01日
-

器具付け
内装工事が終わり、
今日から、器具付けを
行っています。
- 68. 2011年08月03日
-
木製建具工事
窓に、ステンドグラスを、
付けました。
素敵な仕上がりになりました。
- 69. 2011年08月04日
-
内装工事
内部のクリーニングが終わり、

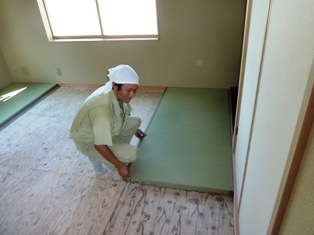

畳敷きを、行っています。
畳の匂いがします。
- 70. 2011年08月05日
-
完了検査
工事が完了しましたので、
建築確認の、完了検査をうけました。
各居室にある、建物の配置や、
給気口の位置の確認を行いました。
無事に、検査も終わり、
検査済証をいただきました。
- 71. 2011年08月09日
-

外構工事
テラスのタイル張りが終わりました。
白を基調とした、清潔感のある、
仕上がりになりました。

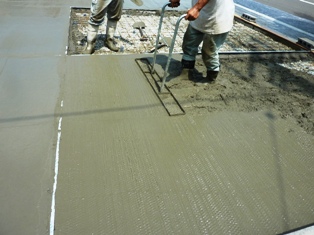

- 72. 2011年08月11日
-

外構工事
駐車スペースに、
コンクリートを打設しました。
朝方、雨が降って、心配でしたが、
日中は、晴天になり、良かったです。
- 73. 2011年08月19日
-
外構工事
駐車スペースのコンクリートの
養生期間が終わり、

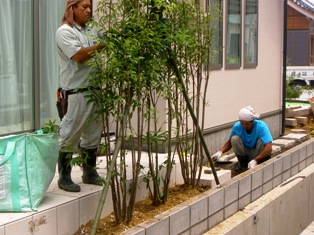

植栽工事を行っています。

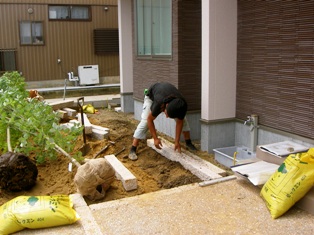

- 74. 2011年08月19日
-
外構工事
玄関廻りの部分に、
御影石を敷いています。
- 75. 2011年08月26日
-
お引渡し
I様邸の工事が完了し、
本日午後より、お引渡しを行いました。
午前中は、天気が悪く、
お引渡しのセレモニーができるか、
心配でしたが、雨が上がり、
無事に、セレモニーを行う事が
できました。
- 76. 2011年08月29日
-
竣工
玄関ドアです。
ドアのスリットの窓から、
光が入るので、
玄関の中は、明るいです。
- 77. 2011年08月29日
-
竣工
玄関に入ると、
能登産の珪藻土を使用した、
塗り壁が、正面にあります。
- 78. 2011年08月29日
-
竣工
玄関ホールから、
部屋に入ると、
リビングがあります。
畳コーナーがあり、
とても、落ち着きます。
- 79. 2011年08月29日
-
竣工
リビングと、DKとの間に、
スクリーンを設けました。
これで、プライベートな部分を、
区切る事ができます。
- 80. 2011年08月29日
-
竣工
対面キッチンで、いつでも、
家族の様子を見ながら、
家事ができます。
- 81. 2011年08月29日
-
竣工
家事動線を考えて、
キッチン横に、
家事カウンターを
設けました。
- 82. 2011年08月29日
-
竣工
カウンター付き収納があり、
トイレットペーパーや、
掃除道具が、入れられます。
- 83. 2011年08月29日
-
竣工
大きな、洗面化粧台なので、
収納タップリです。
- 84. 2011年08月29日
-
竣工
8帖の和室です。
障子の代わりに、
プリーツスクリーンを使用し、
和モダンな感じがでています。
- 85. 2011年08月29日
-
竣工
階段ホールです。
腰壁のスペースを利用して、
マガジンラックを造りました。
- 86. 2011年08月29日
-
竣工
吹抜け部分です。
大きい窓から、
光がたくさん入り、
とても明るいです。
- 87. 2011年08月29日
-
竣工
寝室です、
寝室は、落ち着いた感じを出す為に、
ダークな仕上がりにしました。
- 88. 2011年08月29日
-
竣工
I様のこだわりで、
弾性タイルを吹付けました。
フッ素系の材料なので、
汚れが付きにくく、
汚れが落ちやすくなっています。
