『家族が繋がる心地よい2つのリビングと、お客様を迎える応接室があるお家』

金沢市 駅西本町 K様邸

地域別に見る|金沢市

物件データ

述べ床面積48.58坪
施工面積49.58坪
担当営業山田
現場担当岡野
お客様のこだわり仕様・会議ができるような広々とした応接室
・道路面から見える外観のデザイン
・2世帯住宅のバリアフリー設計
・家族が繋がるファミリールーム
・ゆったりサンルームにバルコニーを+アルファー

建築中レポート

1. 2011年02月07日

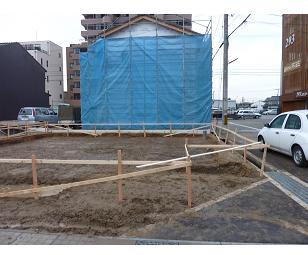

地鎮祭

地鎮祭

本日、建築吉日大安にて K様邸の地鎮祭を行い、工事の安全を関係者全員でお祈りしました。

朝から小雨の降る天気でしたが、式の後 ご主人様にお神酒を土地の四方に撒いていただく際には雨が上がってくれて良かったです。

2. 2011年02月17日

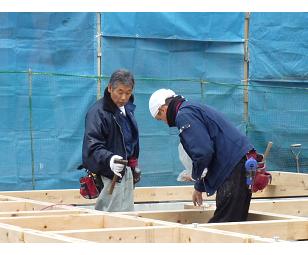

遣り方

遣り方

遣り方をおこなって来ました。
久しぶりに持つ掛矢(カケヤ)(大きな木槌)で息も絶え絶えです・・・・
明日は筋肉痛の予感です。

3. 2011年02月19日
基礎工事

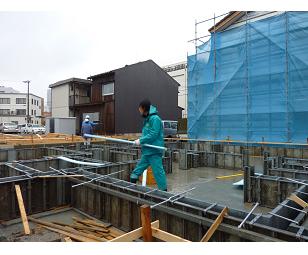

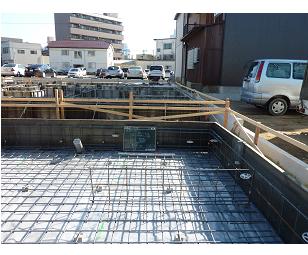

基礎工事

本日はステコン、外枠の型枠組、基礎の貫通スリブの施工を行いました。 最近は天気もよく仕事がはかどります!!

4. 2011年02月22日

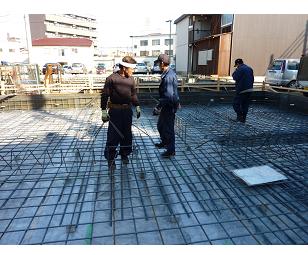

基礎工事

基礎工事

配筋工事を行っております。
様々な長さに加工された鉄筋を職人さんが1本1本針金のようなもので固定し組みあげていきます。
コンクリートは圧縮には強いが、引っ張りには弱いので鉄筋が重要な役割を果たします!

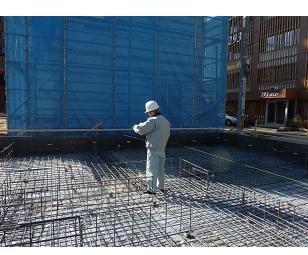

5. 2011年02月23日
配筋検査

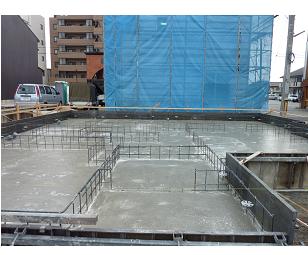

配筋検査

朝からERIさんによる配筋検査を行いました。
コーワの家の配筋はいつもよく出来ているとお褒めの言葉を頂きました。

6. 2011年02月23日
基礎配筋

基礎配筋

配筋にもさまざまな種類の配筋があります!
今回のK様のお宅では6種類の配筋が組み合わさり出来ています。
無事検査にも合格いたしましたので昼からはコンクリート打設予定です!

7. 2011年02月23日
基礎工事

基礎工事

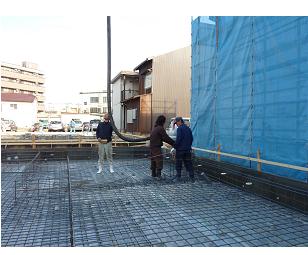

生コンクリートの打設を行っています。
天気がいいので乾きもよさそうです。
コーワの家はコンクリートの強度にもこだわっています。

8. 2011年02月24日
基礎工事

基礎工事

本日は養生日です。
まだまだ表面は柔らかそうです。

9. 2011年02月26日
基礎工事

基礎工事

立ち上がりの型枠を組んでいます!!
ここでも断熱材の不足が・・・・
ホームセンターで調達してきます!

10. 2011年02月28日
基礎工事

基礎工事

ホームセンターで入手した断熱材を入れています!
終わり次第、コンクリートを打設予定です。
あいにくの天気ですが、これぐらいの雨は散水代わりにちょうどいいぐらいですね!

11. 2011年03月01日
打合せ

打合せ

本日はショールームにて、住宅設備の打合せを行いました。
K様のご協力で打合せはスムーズに進行致しました。

12. 2011年03月02日
基礎工事

基礎工事

立ち上がりの型枠をバラシテいる最中です。
寒い中、雪が降ろうが現場は元気にフル可動です!!

13. 2011年03月03日
基礎工事

基礎工事

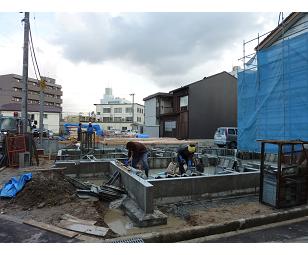

基礎の出来方のチェックを行いました。
もちろん問題ありません。

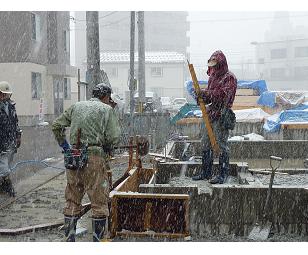

本日は、残りのポーチのコンクリートを打設しております!
あいにくの天気ですが、来週は晴れたらいいなと思います。

14. 2011年03月07日
木工事

木工事

本日から大工の棟梁の登場です。
K様のお宅を担当する棟梁は親子なので、息もピッタリです!

15. 2011年03月09日
養生

養生

無事1F土台とステージが完成しました。
明日も雨のようなので金物を取付る為に各所に配置した梁をブルーシートで養生しました。
建て方当日は晴れたらいいと思います。

16. 2011年03月10日
仮設工事

仮設工事

建て方を行う為の先行足場を施工しています。
建て方とは裸の木材の上に乗って作業するため、工事の中でももっとも危険な作業の1つです。
その為、この先行足場は重要な工程な1つです!

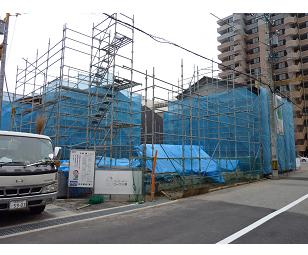

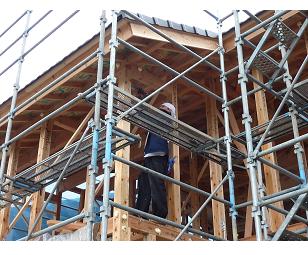

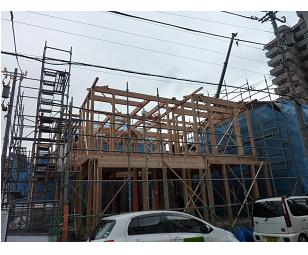

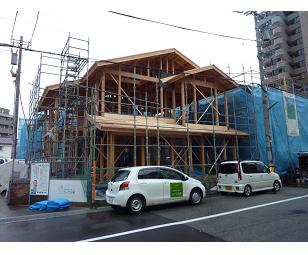

17. 2011年03月11日

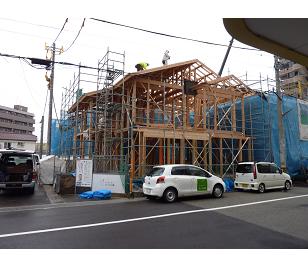

建て方

建て方

棟梁がお清めを行っているところです。
木造住宅ではこのような古くからの慣わしが今でも多く行われています!
たとえば、朝作業を開始する前に一口のお酒と梅干を食べます。 お酒は体のお清め、梅干は酸味の強いもので、眠気を覚ます意味があるようです!

18. 2011年03月11日
建て方

建て方

10時
2階の床組が完了しました。
寒いなかでも現場が活気が溢れています。

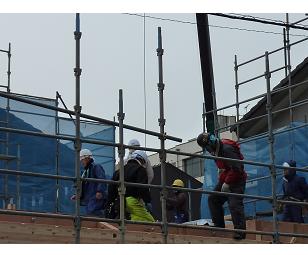

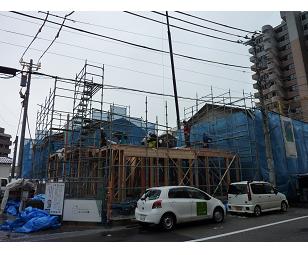

19. 2011年03月11日
建て方

建て方

11時
一服も終わり午前の第二部開始!
2階の床の合板を施工しています。

20. 2011年03月11日
建て方

建て方

12時
2階の梁の始末まで完了しお昼です。

21. 2011年03月11日
建て方

建て方

3時
屋根の作業を行っています。
ここまで来たらもう住宅の形が分かります!

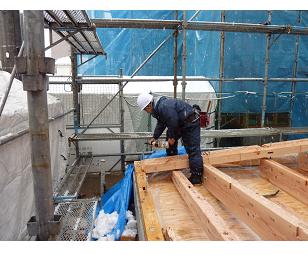

22. 2011年03月11日
建て方

建て方

5時
無事、屋根の作業もすべて完了し、本日の作業終了です。
朝の雪で、作業の遅れも心配しましたが、無事、目標としていた作業のすべてを完了しました!
事故も無くほんとう良かったと思います。

23. 2011年03月14日
屋根工事

屋根工事

瓦を葺いています。
天気にも恵まれ作業は順調に進んでおります。
本日中に瓦を全て並び終える事が出来そうです。

24. 2011年03月16日
木工事

木工事

引き続き金物の取付を行っております。
建物のためにも作業員のためにも早く外部が囲えるよう大工さんが全力で作業中です。

25. 2011年03月17日
木工事

木工事

2階の屋根裏の写真です。
梁の上に伸びる柱のような材料が「小屋束」それを固定するために雲筋交いと呼ばれる材料を打っていきます。

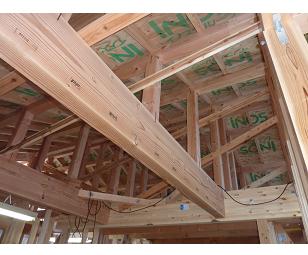

26. 2011年03月18日
木工事

木工事

内部の金物取付も完了し、外部をタイペックで囲っていきます。 ここまで来れたので雨の心配もなくなりました。

27. 2011年03月19日
木工事

木工事

サッシの取付を行っています。
サッシは雨モレの原因となる重要な箇所なのでマニュアルにそった施工をしています。

28. 2011年03月22日

サッシ廻り

サッシ廻り

先日あげた記事にあげたサッシ廻りの防水対策の写真がありましたのでUPします。
外部の透湿気密シートの他に下端に水切りシートで補強を行います。 主にサッシ廻りで起きた結露の水を外部に逃がす役割を担っている資材です。

29. 2011年03月23日
木工事

木工事

大工さんが狭い場所で一生懸命作業しています。
作業内容は次の写真

30. 2011年03月24日
木工事

木工事

大工さんは屋根面の通気層を作成していました。
この紙の下に吹きつけ断熱を行いその上のスペースが通気を行います。

31. 2011年03月24日
防水工事

防水工事

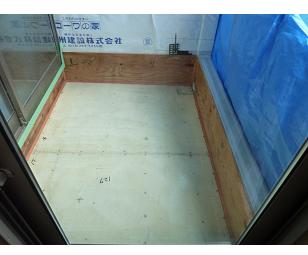

バルコニーの防水を行っています。
全3回の工程の内、写真は接着を良くするプライマーを塗り終わった様子です。

32. 2011年03月25日
防水工事

防水工事

3工程すべてが塗り終わり乾かしている最中です。
独特の匂いが辺りに充満していますが、効いているなって感じがしますね。
ちなみに匂いは竣工する頃にはまったく気になりません。

33. 2011年03月25日
木工事

木工事

屋根の通気層工事も完了しました。
ここまですればばっちりです!
通気層を作ることは家の寿命を延ばすことにも繋がります。

34. 2011年03月28日
外部工事

外部工事

外部の胴縁下地が完了しました。
いよいよ吹きつけの準備が完了してきました。
今週の木曜日に吹きつけ予定です。

35. 2011年03月29日
木工事

木工事

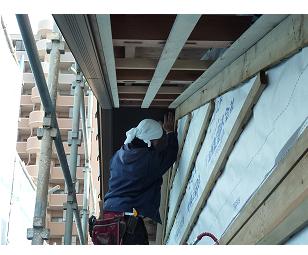

外部の軒天の施工を行っています。
震災の影響で心配されていたサイディングの品も確保出来そうなので一安心です。

36. 2011年03月30日
エアコン工事

エアコン工事

エアコンの先行配管を行っています。
明日は断熱材の吹きつけ工事となります!

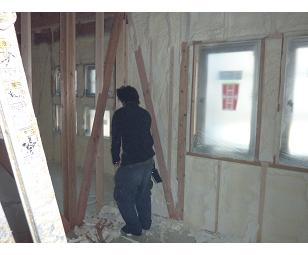

37. 2011年03月31日
断熱工事

断熱工事

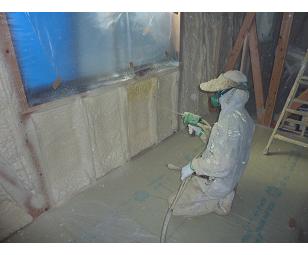

ウレタン断熱の吹きつけ工事を行っております。
写真は職人さんがただ座っているように見えますが、手に持つ噴射器から細かい粉を大量に噴射しています。

38. 2011年03月31日
断熱工事

断熱工事

噴射された細かい粉は一瞬にして100倍~1000倍に膨らみ壁を多い尽くします。
それによりはみ出した部分を削りとり作業は完了です。

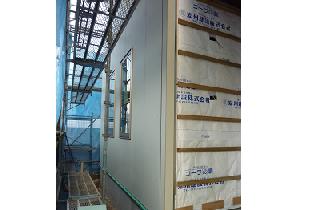

39. 2011年04月01日
床暖房工事

床暖房工事

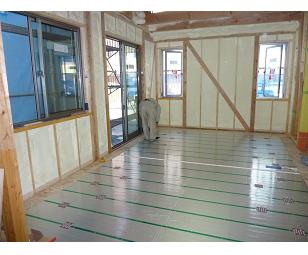

床暖房のパネルを施工しています。
このパネル内をヒートポンプ内で暖められた専用液が循環し部屋を暖める暖房器具です。

本日は昼より各部屋の建材等が搬入され、さらに現場は賑やかになっていきます。

40. 2011年04月02日
UB工事

UB工事

工事前の確認を行っています。
もちろん問題ありませんでした。

41. 2011年04月04日
木工事

木工事

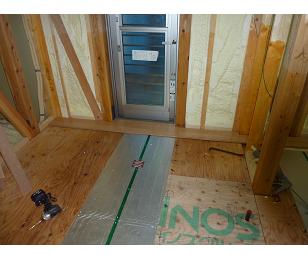

フロアを貼り始めました。
2Fも同時に貼り始め1部屋が完了しました。
床を貼ると急に工事が進んだような気がしてきます。

42. 2011年04月05日
電気工事

電気工事

配線工事を行っています。
この段階は照明器具やコンセントやスイッチの位置を1つ1つ確認しそれに向かって配線を伸ばしていく工事となります。

43. 2011年04月06日

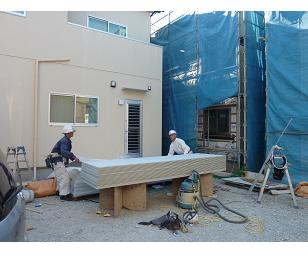

外装工事

外装工事

心配されていたサイディングも用意する事が出来、外装工事が本格的にスタートです。
写真に写る大きな板は通称3*10(サントウ)板と呼ばれるもので
大きさは3尺*10尺(909*3030)とかなり大きな板です。

44. 2011年04月07日
外装工事

外装工事

サイディング工事が進行しています。
東面のサイディングがほぼ完了し北面の作業に掛かっています。

45. 2011年04月08日
木工事

木工事

下地がどんどん進んでいます。
コーワの家は基本は直張り工法ですが、様々な取り合いで貫を打ったりしてデザイン面を作成しています。

46. 2011年04月11日
打合せ

打合せ

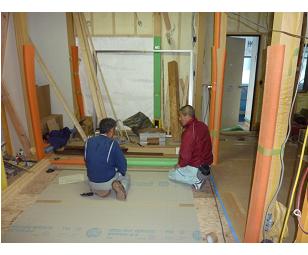

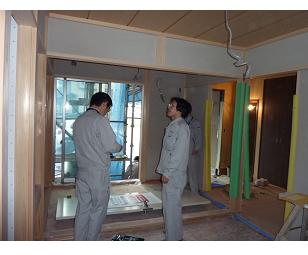

それぞれの工程でさまざまな取り合いが出てくる工事、今日は設備屋さんと大工さんが設備工事について打合せを行っています。

47. 2011年04月12日
木工事

木工事

階段を架けている最中です。
仕上げってしまってはわかりませんが、大工さんの緻密な計算な元に階段が造られているのがわかります。

48. 2011年04月13日
給排水設備工事

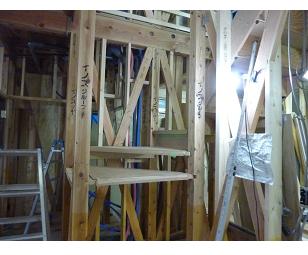

給排水設備工事

2階の設備管の立ち上げを行っています。
狭い箇所も上手に施工してきます。

49. 2011年04月14日
金属工事

金属工事

スチール製の手摺を作成する為の採寸を行っています。
スチール製品は形を決めると逃げが効かなくなるので、電子機械を使って長さ・角度を正確に採寸しています。

50. 2011年04月16日
木工事

木工事

寝室の形が見えて来ました。
勾配天井を使い空間的な変化が楽しい寝室は仕上がりは色のトーンも雰囲気があり、リッチな寝室になる予定です。

51. 2011年04月18日
木工事

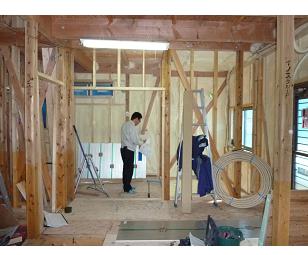

木工事

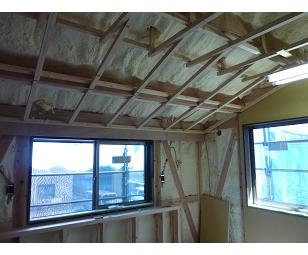

1階は細かい作業、部材がが大方取付が完了し、ボードを張る直前の段階まで来ました。 これからは、毎日、現場の変化が目に見えてわかるので、また楽しくなると思います。

52. 2011年04月20日
木工事

木工事

2階の階段ホールの写真です。
デザインの詳細がもうわかりますね。
あとはクロスを貼り照明器具がついてからのお楽しみです。

53. 2011年04月20日
鉄骨工事

鉄骨工事

階段部のスチール手摺が完成しました。
完全、オリジナルデザインの手摺は黒光してかっこいいです。

54. 2011年04月22日
木工事

木工事

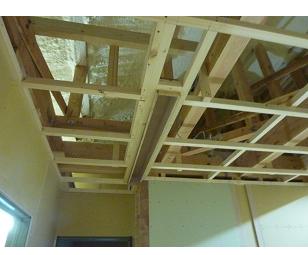

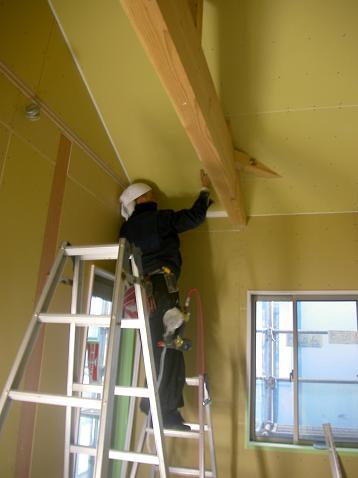

2階のファミリールームのボードを貼っています。
ファミリールームはボリュームのある勾配天井です。

55. 2011年04月23日
木工事

木工事

2階ホール天井部です。
広がりと来客時のプライバシーを両方確保する為、カーテンボックスを造り、ロールスクリーンを掛ける計画です。

56. 2011年04月25日

ブックラック

ブックラック

人気のブックラックです。
通常は無駄になるスペースを少し作りこむことで、雑誌などを置いておけるスペースの完成です。

57. 2011年04月26日
木工事

木工事

大工さんの腕の見せ所の和室の造作に掛かりました。
K様の大工さんは和室の得意で、道具もわざわざ長野?にまで足を運んで特注した、コダワリの鑿セットで少しずつ木を削っていきます。

58. 2011年04月26日
給排水設備工事

給排水設備工事

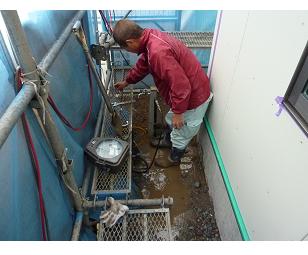

設備屋さんが、給水管の圧力試験を行っています。
給水管に圧力を掛け、配管に不備は無いか、モレは無いかを試験しています。

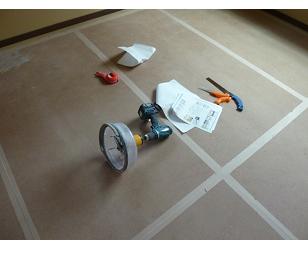

59. 2011年04月27日
木工事

木工事

今日は和室のボード張りをしていました。
和室はジュラクで仕上るので、定着をよくする為、表面がデコボコしたラスボードを施工しています。

60. 2011年04月28日
木工事

木工事

寝室の特製テレビカウンターです。
見た目のスッキリ感と強度を両立する為、大工さんの特別下地が埋め込まれています。 私が座っても大丈夫な強度です。

61. 2011年05月02日

和室

和室

和室の造作がだいぶ進め後は天井を残すのみとなっています。
最近は真壁の和室をするお宅が減って来ているので、大工さんは喜んで気合をいれて和室の造作に取り組んでいました。

62. 2011年05月06日
木工事

木工事

2階の造作工事は最終段階です。
寝室の化粧梁を切っているところです。 梁を着けてボードを貼ったら寝室は完成です。

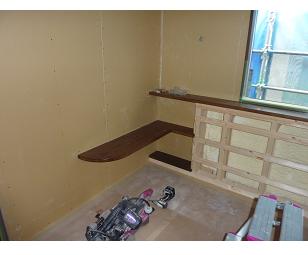

63. 2011年05月06日
木工事

木工事

家事コーナーです。
パっと見家具に見えますが、大工さんの自信作です。
家具に全然負けない完璧な仕上がりになりました。

64. 2011年05月10日
寝室

寝室

寝室のPB貼りが完成しました。
勾配天井に付け貼りで意匠をつけた寝室です。
他に先日紹介した特性TVボードなど盛りだくさんの寝室です。

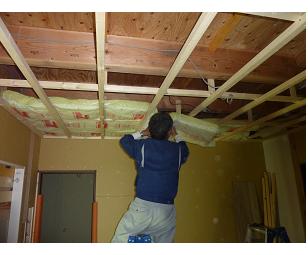

65. 2011年05月11日
断熱工事

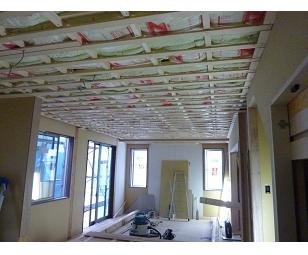

断熱工事

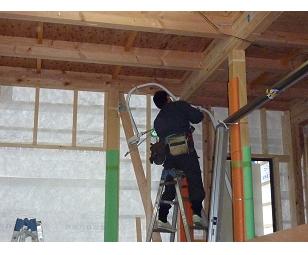

1階の天井の断熱材を施工しています。
今は貴重なグラスウールも1Fの天井分だけは建材屋さんに無理にお願いし手に入れる事が出来ました。

66. 2011年05月12日

断熱材

断熱材

リビングの断熱材の施工が完了しました。
昼からボード貼りの段取りをしていきます。
明日はキッチン設置予定です。

67. 2011年05月12日
イメージシート

イメージシート

コーワの家のイメージシートを新しくしました。
CMでお馴染みのキャラクターのデザインに新しくなりました。

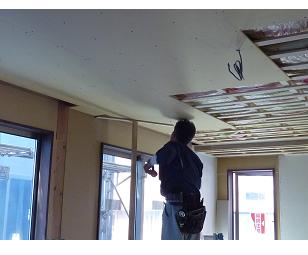

68. 2011年05月13日
木工事

木工事

一階の天井のボードを貼っています。
後ではキッチン屋さんが、取り付けの準備を行っています。
本日中には、キッチンの設置が完了します。

69. 2011年05月14日
設備工事

設備工事

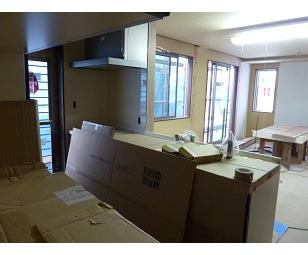

キッチンの施工が完了致しました。
せっかく施工が完了しましたが、養生で内部クリーニングまでは、またダンボールに隠れています。

70. 2011年05月17日

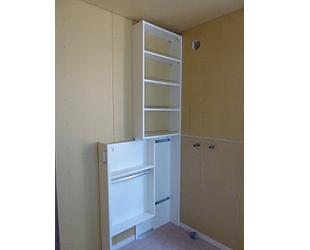

収納セット

収納セット

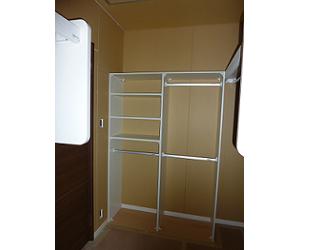

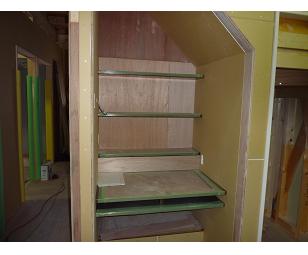

2Fのウォークインクローゼットの収納セットを施工しています。 セットが入ると収納量がさらに増えます。

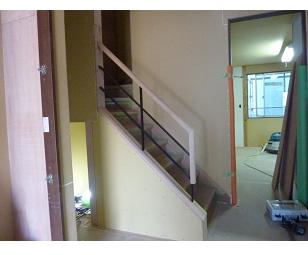

71. 2011年05月17日
階段手摺

階段手摺

前にご紹介した、鉄骨のデザイン手摺がついに現場に取り付けられました。
このままでも十分かっこいいですが、内部の雰囲気に合わせて木部を塗装してらもっと素敵になるはずです。

72. 2011年05月18日
パウダールーム収納②

パウダールーム収納②

下部はなんと引き出しになっていてタオルなどを収納出来ます!!

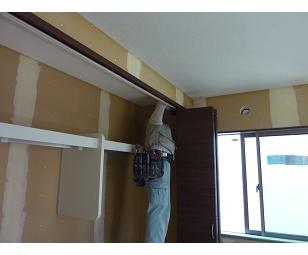

73. 2011年05月19日
収納セット

収納セット

先日に引き続き、永大産業の収納セットです。
今回はクローゼット内部の収納セットです。
細かい棚板やパイプが機能的でこちらも非常に人気が高いです。

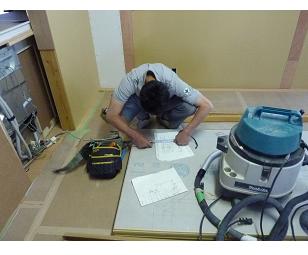

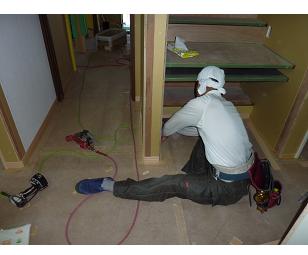

74. 2011年05月23日
木工事

木工事

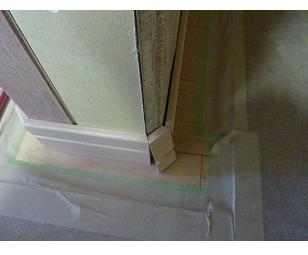

内部の巾木を取り付けています。
何気ない作業に見えますが、大工さんの腕で心遣いが見える仕事だと思います。
写真を良く見ると小さな部材が角が合うよう加工されるいるのがわかりますか??

75. 2011年05月23日
木工事

木工事

大工さんが先ほどの巾木を取り付けている最中です。
ボンドと特殊な釘のようなもので取り付けていきます。

76. 2011年05月24日
電気工事

電気工事

PB貼りも終了したので電気屋さんが、PBに電気のコンセントの穴や、照明の穴を開けています。
取り付ける箇所にサマザマな取り合いがある為、作業半分、図面確認半分といった作業です。

77. 2011年05月25日
電気工事

電気工事

昨日に引き続き電気屋さんが穴明けの作業を行っています。
上の写真は電気屋さんの7つ道具のたちです。
どれも電気屋さんが持っているもので見慣れない道具ばかりです。

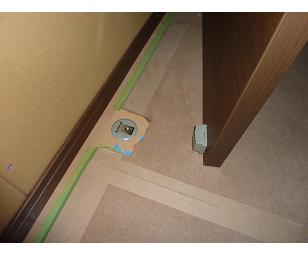

78. 2011年05月27日
吹きつけ工事

吹きつけ工事

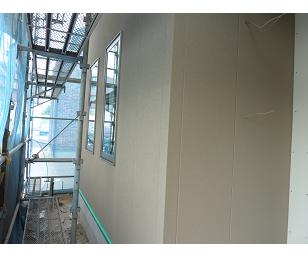

外部の吹きつけを行いました。
天気もよく作業もはかどり、落ち着いた素敵な色に仕上がりました。 足場を解体するのが楽しみです。

79. 2011年05月27日
左官工事

左官工事

和室の下塗りを行いました。
写真じゃ以前との違いが分かりにくいと思いますが、よくよく見ると以前は壁にボコボコの穴が開いていたのが、平坦になったのがわかりますか??

80. 2011年05月28日
木工事

木工事

細かい部品を取り付けています。
写真は開き扉が壁に当たらないようにするストッパーの部材です。

81. 2011年05月30日

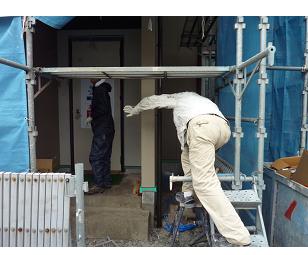

タイル工事

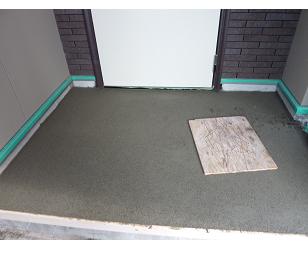

タイル工事

外部のタイルを施工しています。
約3日の工程を経て貼り終えて外部の足場を解体する予定です。 写真はまず始めにタイルの割付を確認しているところです。

82. 2011年05月30日
塗装工事

塗装工事

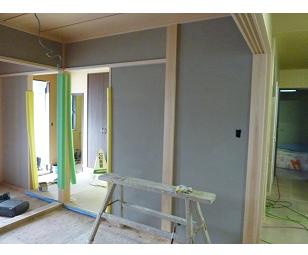

内部の塗装を行っています。
内部でホコリが立つと塗装の仕上がりに影響するので、内部はペンキ屋さんの貸切です。

83. 2011年05月31日
タイル工事

タイル工事

壁面のタイルが完成貼り終わりました。
玄関の表情を彩るポイントとして、雰囲気のあるタイルです。

84. 2011年05月31日
タイル工事

タイル工事

壁面のタイルがずれないよう見張りをしている間に、床タイルの下地を作っています。
コンクリートの上にモルタルを敷き詰め、平ら面を形成していきます。

85. 2011年06月01日
木工事検査

木工事検査

大工さんの作業が終了し、内部の1回目の検査を行いました。
仕上げを行うのに支障がないか細かく検査します。

86. 2011年06月02日
外部

外部

ついに足場を解体し全容が明らかに。
落ち着いた雰囲気に仕上がっています。

87. 2011年06月04日
家具工事

家具工事

内部の家具を取り付けています。
塗装の独特のにおいを少しでもとる為に扉を開けています。

88. 2011年06月06日
内装工事

内装工事

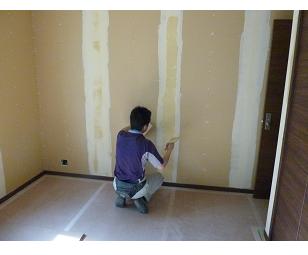

内装工事を行っています。
本日はボード面のパテ処理です。
ボードの継ぎ目を粘土のようなもので埋めて均していきます。

89. 2011年06月07日
内装工事

内装工事

クロスを貼り始めました。 動線の少ない箇所から貼り始め序々に玄関向かって貼り進ます。 キレイに仕上げるための工夫です。

90. 2011年06月08日
内装工事

内装工事

引き続きクロス貼りです。
動線の考慮の次は、天井から貼るのも工夫の1つです。

91. 2011年06月09日

左官工事

左官工事

外部の巾木にモルタルを塗る為にモルタルを作っている最中です。
でっかいミキサーでモルタルと骨材を混ぜ合わせています。
出来たモルタルは職人さんが縦ラインの模様付きで仕上げていきます。

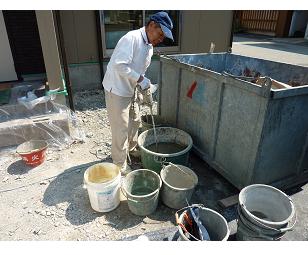

92. 2011年06月10日
タイル工事

タイル工事

内部のタイルを施工しています。
クロス、家具に飛びつくものなので順番が大事な工程です。
順番の違いで仕上がりが違ってきます。

93. 2011年06月11日
内装工事

内装工事

クロス工事5日目に突入、2階はほぼ貼り終わり完全に部屋として仕上がっています。 1階ももうひと踏ん張り!!
月曜日にはすべて完了しそうです。

94. 2011年06月15日

バー

バー

ナニに見えますか??
手摺ではありませんよ。

正解はレッスンバーです!!
K様のご子息は県内でもトップクラスのアスリートで室内にも練習出来るスペースを儲けました。

95. 2011年06月15日
内装工事

内装工事

床の工事を行いました。
写真では分かりにくいと思いますが、この床は足ざわりが大変よくコーワの家でよく使用されている商品です。

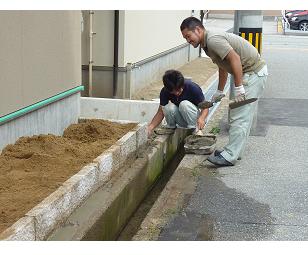

96. 2011年06月15日
外構工事

外構工事

外構工事を行っています。
今日は花壇を積むで、その廻りをモルタルでキレイにしています。
外構屋さんの職人さんはオールマイティでいろんな職人さんに変身します。

97. 2011年06月16日
エアコン工事

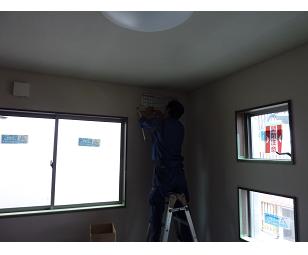

エアコン工事

内部のエアコンを取り付けています。
震災の影響もあり4月頭発注分がやっと入荷しました。

写真が見にくいですね・・・
こんな時ってどうやって撮影したら良いのですかね??

98. 2011年06月17日
木製建具工事

木製建具工事

内部の木製建具を取り付けています。
既製の建具が家のほとんどを占める最近でも和室廻りの造作建具は一枚一枚、職人さんがカンナとノミを使って現場に合わせて仕上げていきます。

99. 2011年06月18日
内部クリーニング

内部クリーニング

内部のクリーニングを行っています。
養生をすべて剥し、隅々まで掃除して行きます。
養生がすべて取れると急に建物内部が明るくなったように感じます。

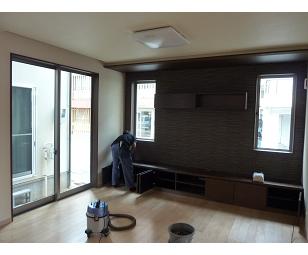

100. 2011年06月20日
外構工事

外構工事

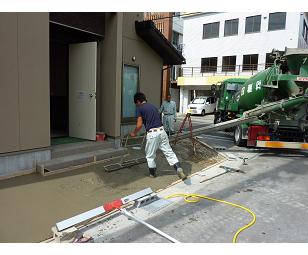

外部のメインとなる土間を打設しています。
この時期のこの工事はヒヤヒヤものです。
どうか雨が降りませんように・・・・・

101. 2011年06月22日
カーテン工事

カーテン工事

カーテンを吊り込みました。
カーテンや家具といった色味のある部材を強調するためにクロスは白系統の素材を使うことが多いので
カーテンを吊り込むことによって色合いが増えまた素敵なリビングに仕上がりました。

102. 2011年06月23日
外構工事

外構工事

植栽も植え終わりました。
一般的には植え替えには適さない時期なので、特殊な薬などを使い枯れにくくしています。

103. 2011年06月29日
お引渡し

お引渡し

無事すべての工事が完了しK様に本日、建物をお引渡し出来ました。
写真は本キーでの開錠を行っているところです。
これで、工事中使用していた鍵は使用できなくなります。

104. 2011年07月16日
竣工

竣工

玄関

壁面の一部を塗り壁を採用し、全体の雰囲気を柔らかくしつつ階段の手摺をスチールで造作する事で広がりとスマートさを演出した玄関です。

105. 2011年07月16日
竣工

竣工

応接室

K様のお宅の最大の特徴のひとつの応接室です。
床は土足でも可能な特別なシート貼、そして壁面いっぱいに賞状や記念写真等が並ぶ予定になっています。

106. 2011年07月16日
竣工

竣工

リビング

縦に繋がるLDK、さらに横には和室が繋がり、回遊性のある動線
キッチン裏には水廻りの回遊性の動線があり2つの廻る動線のあるお宅です。

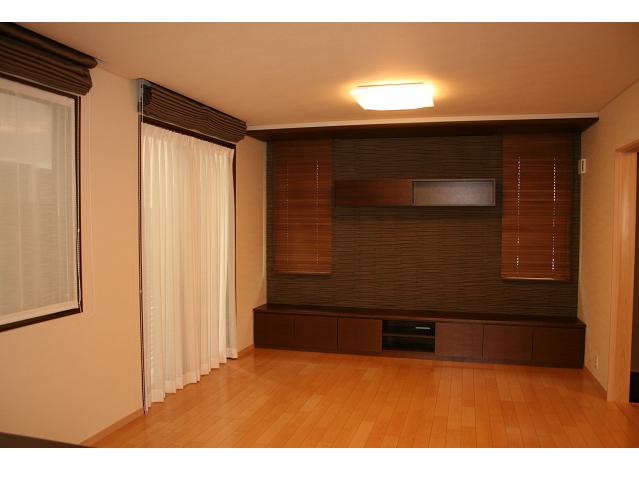

TVボード面にはタイルと木製ブラインドが目を引きます。

107. 2011年07月16日
竣工

竣工

ダイニング・キッチン

ダイニングキッチンに配置したキッチンと一体型の家具は食器などの収納量はモチロンのこと、LDK全体のイメージも演出しています。

108. 2011年07月16日
竣工

竣工

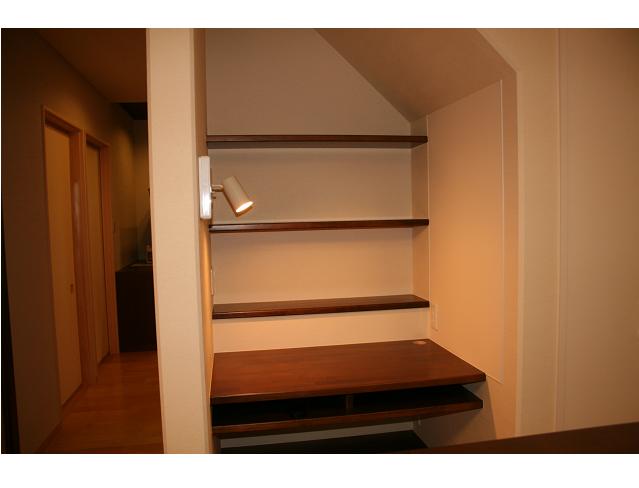

パソコンコーナー

ダイニング横に設置されたパソコンコーナーは使い勝手が良いように棚の形状が工夫されています。

109. 2011年07月16日
竣工

竣工

水廻り

キッチン裏から繋がる火事動線は回遊性が高く使い勝手はバツグン。 さらに広い洗面所に置かれた大きな洗面台とランドリーラックが家事の手助けをしてくれます。

110. 2011年07月16日
竣工

竣工

ファミリールーム

勾配天井を採用したファミリールームは2Fホールと一体となってさらに広さを演出しています。

111. 2011年07月16日
竣工

竣工

ファミリールーム

ファミリールームの一角には息子さん用のトレーニングバーが設置され、反対の壁面には大きな大きな鏡設置されトレーニングジムような雰囲気に仕上がっています。

112. 2011年07月16日
竣工

竣工

寝室

勾配天井とベッドヘッドの形状が特徴的な寝室です。
ベンチのような箇所は旦那様専用のテレビスペースになる予定です。

113. 2011年07月16日
竣工

竣工
