『大きなバルコニーが目をひくシンプルモダンな外観のお家』

金沢市 駅西本町 K様邸

地域別に見る|金沢市

物件データ

延べ床面積36.94坪
施工面積40.23坪
担当営業中出
現場担当
お客様のこだわり仕様・光を取り込む大きなバルコニー
・玄関上のアクリルパネルが際立つシンプルモダンな外観
・家族が自然と集まるヌックダイニング
・回遊性のある大きなウォークインクローゼット
・作業効率の高い水廻りの動線

建築中レポート

1. 2011年01月15日
地鎮祭

地鎮祭

K様邸の地鎮祭を行いました。
朝から、雪が降る寒い日になりましたが、工事が無事に、終わるよう、お祓いをしていただきました。
これから、工事が進んでいきますので、事故の無いように、気を引き締めて、がんばっていきます。

2. 2011年02月03日
地盤改良工事

地盤改良工事

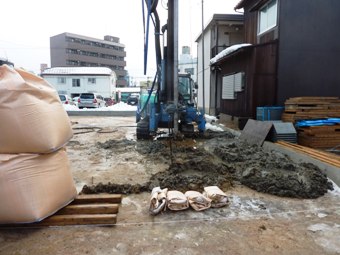

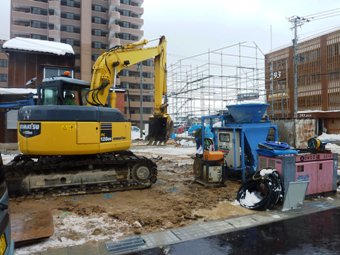

今日から、地盤改良を行います。

柱状改良を、37カ所行います。
長さは、L=6.5mです。

3. 2011年02月04日
地盤改良工事

地盤改良工事

今日から、本格的に柱状改良を行っています。
天候が少し心配でしたが、午後になるにつれて、晴れてきたので良かったです。

4. 2011年02月07日
地盤改良工事

地盤改良工事

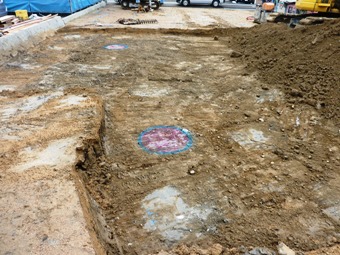

今日は、柱状改良工事が終わり、残土を搬出をしました。
白っぽく丸く見えている所が、柱状改良を行ったところです。

5. 2011年02月07日
地盤改良工事

地盤改良工事

柱状改良を行った所です。
大きさは、600Φで、長さL=6.5mです。

6. 2011年02月11日
基礎工事

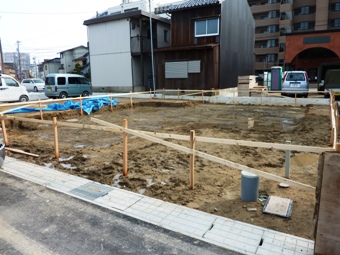

基礎工事

地盤改良が終わり、建物の位置を出す為の遣り方を行いました。いよいよ、来週より、基礎工事を行っていきます。

7. 2011年02月14日
基礎工事

基礎工事

砕石敷きを行いました。
厚さは、100㎜です。
午後から、捨てコンを行います。

8. 2011年02月15日
基礎工事

基礎工事

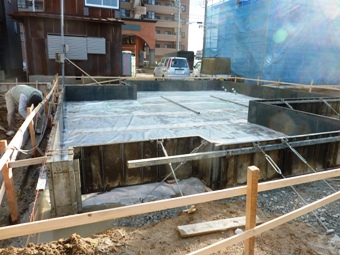

地面からの湿気を防ぐ為に、土間シートを敷きました。
外回りの型枠を組みました。
明日から、配筋を行います。

9. 2011年02月16日
基礎工事

基礎工事

今日から、基礎の配筋を行っています。
今日、明日と配筋をして、あさってERIの検査を受けます。

10. 2011年02月17日
基礎工事

基礎工事

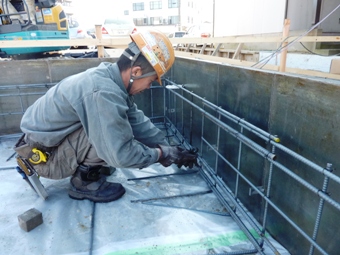

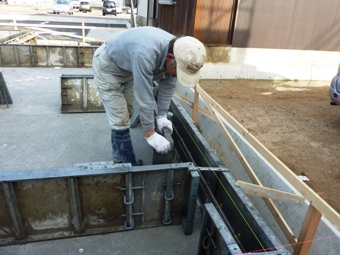

鉄筋の配筋作業が終わりました。
明日、ERIの検査を受けて、合格すれば、
土間のコンクリートを打設します。

11. 2011年02月18日
基礎工事

基礎工事

今日の午前に、ERIの配筋検査を受け、無事に、合格しました。

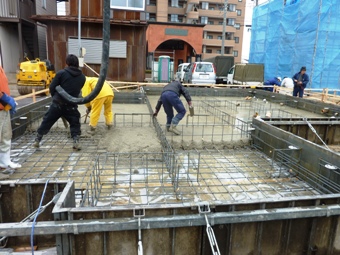

午後から、土間のコンクリートを打設しました。

12. 2011年02月19日
基礎工事

基礎工事

今日から、基礎の立上がり部分の、
型枠を組んでいます。
鋼製の型枠なので、コンクリートの仕上がりは
きれいになります。

13. 2011年02月26日
基礎工事

基礎工事

コンクリートの養生期間が終わりましたので、
今日から、型枠の解体を行っています。

14. 2011年02月26日
基礎工事

基礎工事

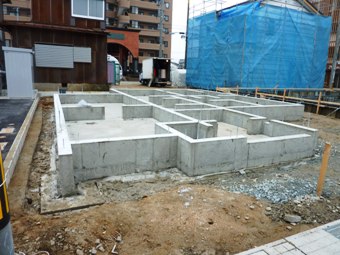

型枠の解体が終わり、基礎の形状が、
わかるようにまりました。

コンクリートの養生期間中は、気温も高く晴れ間が続いたので、
きれいなコンクリートに仕上がりになって、良かったです。

15. 2011年02月28日
木工事

木工事

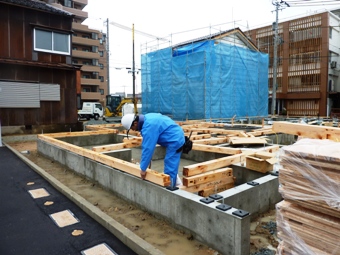

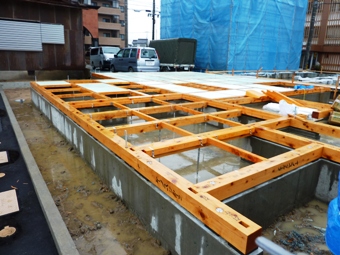

今日から、土台伏せを行っています。
土台は、檜で120角を使用しています。

16. 2011年03月01日
防蟻処理工事

防蟻処理工事

土台、大引きの材料に、防蟻処理を行いました。

17. 2011年03月01日
木工事

木工事

防蟻処理が完了したので、
引き続き、床下の断熱材を入れています。
断熱材の厚さは、65㎜あります。

18. 2011年03月03日
木工事

木工事

柱、梁関係の部材が入ってきました。
5日の建て方時に、作業がし易いように、
大工さんが、柱、梁を所定の位置に配っています。

19. 2011年03月05日
木工事

木工事

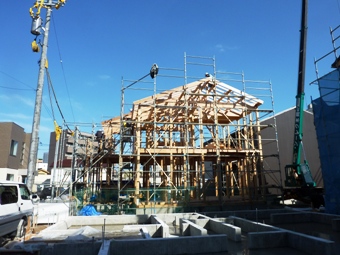

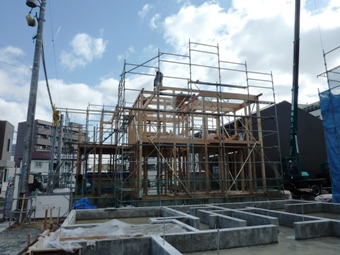

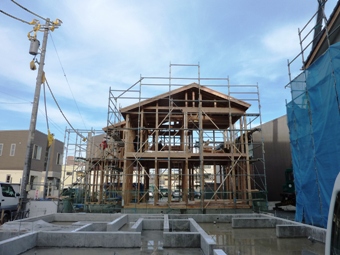

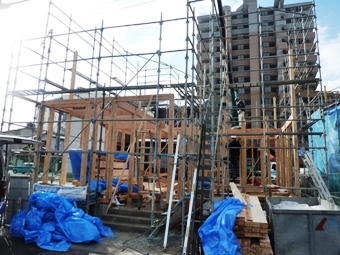

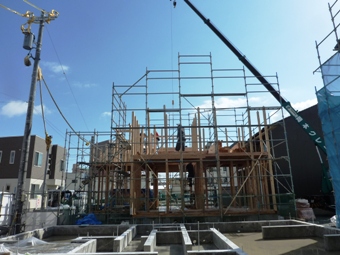

今日は、建て方を行いました。
1階柱を建てています。

20. 2011年03月05日
木工事

木工事

2階床梁をかけています。

21. 2011年03月05日
木工事

木工事

2階柱を建てています。

22. 2011年03月05日
木工事

木工事

小屋梁をかけています。

23. 2011年03月05日
木工事

木工事

屋根タルキを付けています。

24. 2011年03月05日
木工事

木工事

今日は、天候が良かったので、1日で建て方を
完了することができました。

25. 2011年03月08日
木工事

木工事

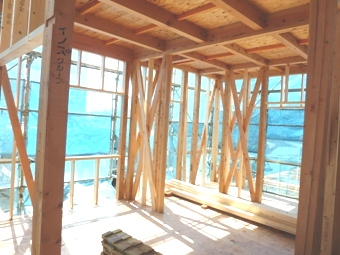

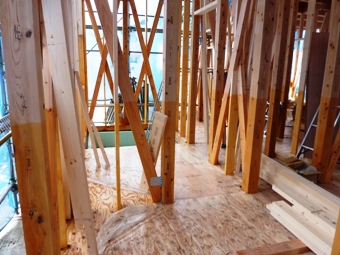

筋交い、間柱を取り付けています。
今日の、午後から床から1m部分の部材に、
防蟻処理を行います。

26. 2011年03月10日
防蟻処理

防蟻処理

筋交い、間柱の取付が終わったので、
防蟻処理を行いました。

床から、1メートルまで防蟻処理を行います。

27. 2011年03月15日
木工事

木工事

サッシを取り付けています。

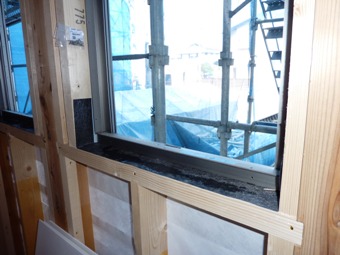

コーワの家では、サッシの結露で、木材が腐食しないように、
サッシの下枠に、テクトンシートを貼っています。
窓枠下の、黒いシートが、テクトンシートです。

28. 2011年03月18日
木工事

木工事

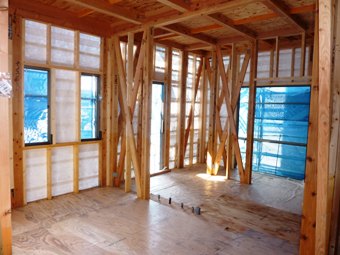

外部の、防湿シートが貼り終わり、
外壁下地材の換気胴縁を取付ています。
写真は、1階リビングの内部から見た写真です。

29. 2011年03月21日
木工事

木工事

小屋裏に、ウレタンを吹く為に、
タイペックを張っています。

30. 2011年03月22日
木工事

木工事

耐力壁を、張っています。

厚さ12ミリのあんしんNを
使用しています。

K様邸では、合計10枚張っています。

31. 2011年03月24日
木工事

木工事

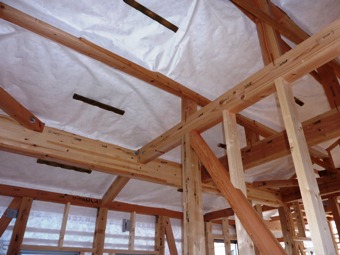

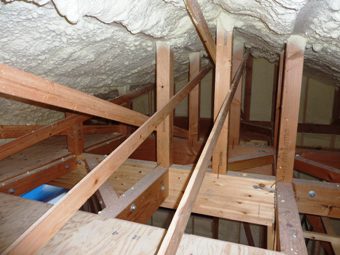

小屋裏の写真です。

雲筋交いを、小屋束に付けました。
これで、屋根部分の変形が抑えられます。
写真上部に見えるモノは、発泡ウレタンです。

32. 2011年03月25日
イノス検査

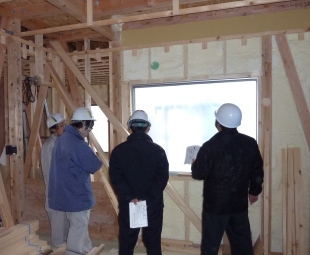

イノス検査

本日、イノス事業部の技術マネージャーにお越しいただき、「イノスの家」検査を行ないました。

私達も、自主検査を行いますが、第三者の眼で検査を行う事で、より良い品質の家づくりにつながっていきます。

33. 2011年03月28日
木工事

木工事

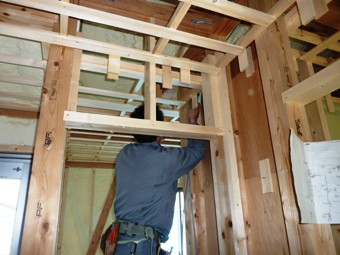

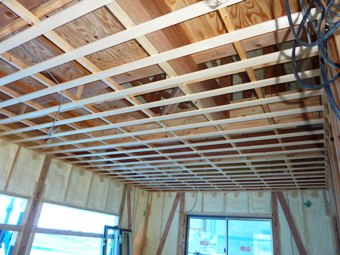

2階の天井下地を組み終えました。

まるで「碁盤の目」のように、整然と組まれています。

34. 2011年03月28日
電気設備工事

電気設備工事

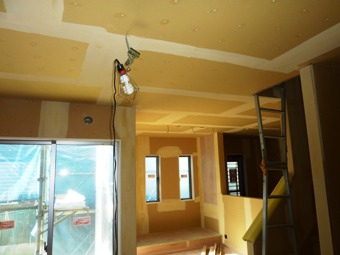

内装下地が組みあがってきたので、2階の電気配線を行なっています。

ウレタン断熱工法を用いてる為、外壁面の配線などは 既に行なっております。

35. 2011年03月30日
木工事

木工事

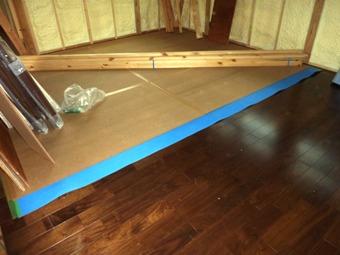

2階の木製フロアを張っています。

フロア材は永大産業のエコメッセージ ナチュラル ワイドストロングを使用しています。 新商品で、以前のフロア材に比べて 耐凹み傷性が さらによくなりました。

フロアを張ったところから 養生を施しております。

36. 2011年04月04日
外壁工事

外壁工事

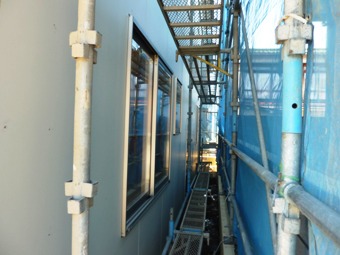

外壁を張っています。
厚さ14㎜のサイディングを
使用しています。

37. 2011年04月09日
外壁工事

外壁工事

引き続き、外壁を張り上げています。

外壁サイジングの目地部分には変成シリコンのシーリング材を充填します。 細いサイジングが張られる場所には、割れ対策として目地を入れております。

38. 2011年04月12日
木工事

木工事

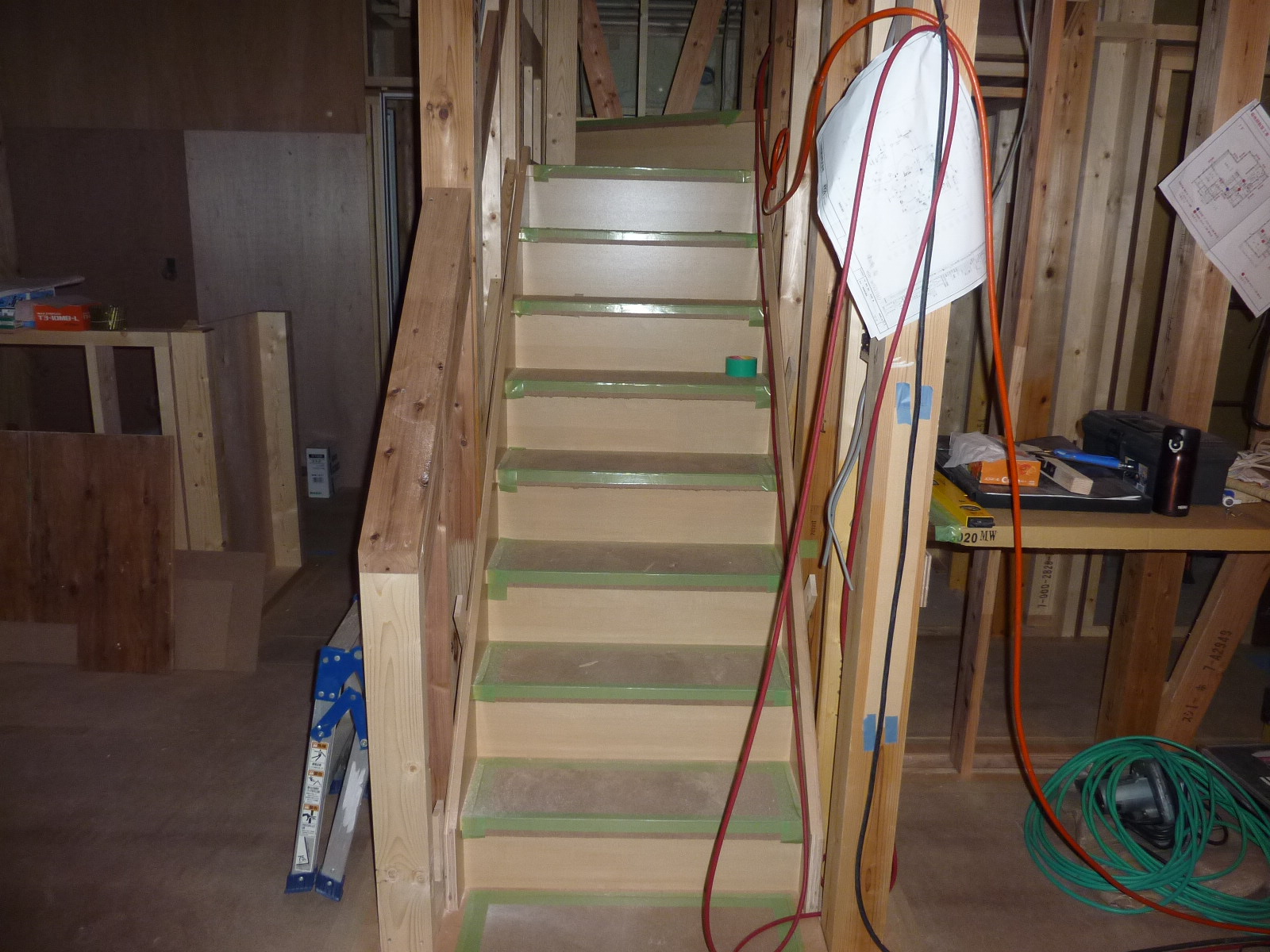

階段を組み上げました。

LDKを広く見せる為に、開放感を持たせた階段のレイアウトになっています。

作業時に あやまって傷など付けないよう、さっそく養生をしました。

39. 2011年04月14日
木工事

木工事

2階洋室の壁に、石膏ボートを張りました。
エアコンの取付位置に、補強下地として、
12㎜のベニヤ板を張っています。

40. 2011年04月16日
木工事

木工事

内装下地の石膏ボード張りを行なっています。

写真は洋室のクローゼットです。 当社では永大産業のフィルカーゴから各所物入れに最適な収納セットをご提案いたしております。

41. 2011年04月19日
木工事

木工事

順調に工事は進み、内装下地工事が ほぼ完了いたしました。

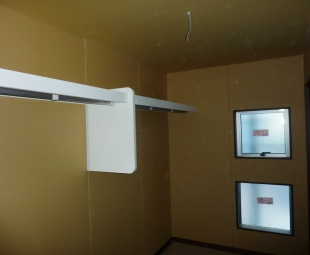

写真は広いウォークイン クローゼットです。 2階の階段ホールと主寝室の2方向から入ることが出来ます。

壁いっぱいの長さがある収納棚は、壁からの支持パネルによって 天井から吊ったり、壁を立てたりせず、スマートに洋服を掛けたり、物を置いたりできます。

42. 2011年04月21日
木工事

木工事

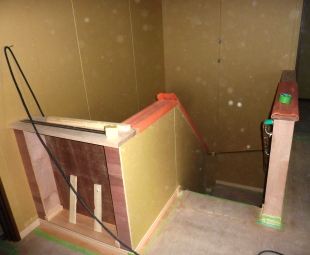

写真は2階の階段ホール、下り口です。

階段手摺の壁厚さを利用して、家族みんなが使える本棚を設けます。

43. 2011年04月28日
外壁工事

外壁工事

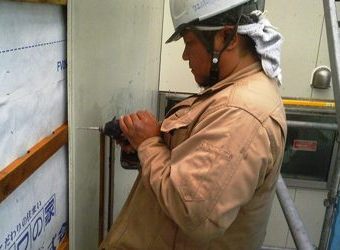

今日から、玄関廻りのサイディング張りを
行っています。
タイル張りの部分なので、ビス留めをしています。

44. 2011年05月06日
内装工事

内装工事

壁、天井にパテ処理を行っています。
パテの材料も、体に安全な、F☆☆☆☆の
商品を使用しています。

45. 2011年05月07日
塗装工事

塗装工事

外壁に、リシン吹付けをおこなうので、

サッシ等が汚れないように、養生をしています。

46. 2011年05月09日
住設工事

住設工事

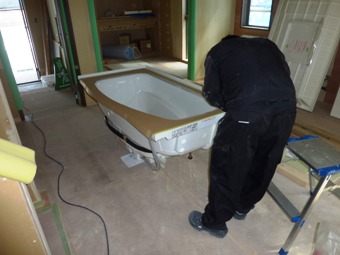

今日は、ユニットバスを組立ています。
作業中、浴槽が汚れないように、
養生をしています。

47. 2011年05月09日
住設工事

住設工事

ユニットバスが、組み終わりました。
後は、パネルと浴槽部分を、
シーリング処理をして、完了です。

48. 2011年05月11日
住設工事

住設工事

システムキッチンを、組んでいます。
レーザーレベルを使用して、
キッチンが水平になるよう、
据え付けていきます。

49. 2011年05月12日
内装工事

内装工事

パテ処理が終わり、
ビニールクロスを貼っています。

50. 2011年05月14日
内装工事

内装工事

壁、天井ビニールクロス貼りなど、内装仕上げ工事が ほぼ完了しました。

来週中に 照明器具や水廻り住設機器の据付を予定しています。

51. 2011年05月16日
タイル工事

タイル工事

玄関周りの外壁に意匠タイル貼りを行なっています。

接着と目地を兼ねた下塗り材を塗り、一枚一枚丁寧に素焼き調のタイルを貼っています。

52. 2011年05月18日
タイル工事

タイル工事

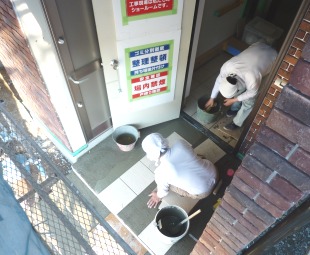

玄関の床タイルを貼っています。

水糸で90度を出し、300□の大きなタイルを丁寧に貼っていきます。

53. 2011年05月19日
木製建具工事

木製建具工事

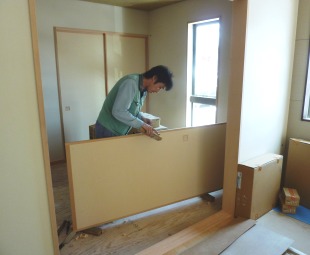

和室の襖戸を納めています。

工場で作ってきた木製建具を現場にて調整して 1枚ずつ 収めていきます。 作業に じっくりと手間を掛けております。

54. 2011年05月24日
完了検査

完了検査

今日は K様邸の完了検査を受けました。

石川県住宅センターから検査員の方が来られまして、建築基準法や金沢市が定めた条例に照らし合わせて施工されているか検査を受けました。 特に 24時間換気の給気、排気の配置の確認をされました。

検査は無事に終わり、検査員の方から検査済証をいただきました。

いよいよ来週、K様にお引渡しができます。

55. 2011年05月25日
外構工事

外構工事

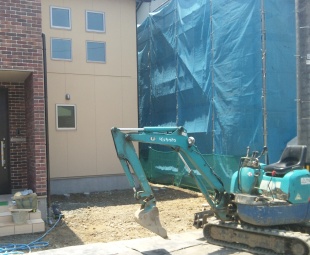

建物前面などにコンクリート土間を打設するために、土間下地の調整を行ないました。

土間面に雨水が溜まったりしないよう、十分な勾配をとるよう外構計画されています。

56. 2011年05月26日
外構工事

外構工事

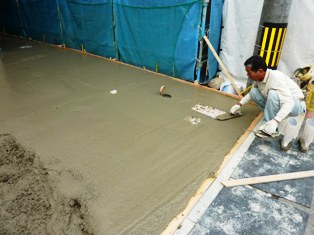

今日は、外部土間のコンクリートを
打設しました。

57. 2011年05月30日
お引渡し式

お引渡し式

本日、お引渡し式を行いました。
午前中の雨も止み、
晴れ間が出てきた所で、
テープカットができ、良かったです。

58. 2011年06月08日
竣工

竣工

玄関ポーチです。

収納スペースとして、玄関ポーチに面した外部物入れを作りました。

59. 2011年06月08日
竣工

竣工

リビングです。

お庭からの採光のおかげで、日中は照明を付けなくても とても明るいリビングになりました。

60. 2011年06月08日
竣工

竣工

縁無しの半畳タタミを用いた モダンな和室です。

床からの高さが2mの窓を付けたので、開放感のある和室に仕上りました。

61. 2011年06月08日
竣工

竣工

ダイニングスペースです。

家族の憩いの場となるヌックを据付けました。
ヌックの座面下には 収納スペースが設けられています。

62. 2011年06月08日
竣工

竣工

2階 階段ホールです。

階段 手摺壁の厚さを利用して 本棚をつくりました。

63. 2011年06月08日
竣工

竣工

広い寝室です。

K様の ご要望で 将来、2部屋に分ける可能性を考慮しまして、窓や入口建具など 左右対称に配置されています。

64. 2011年06月08日
竣工

竣工

ウォークインクローゼットです。

使い易さを考えて、寝室からと、廊下から 出入りできるようになっています。

65. 2011年06月08日
竣工

竣工

赤レンガ調がきれいな、趣のあるお家に
仕上がりました。

工事中に、震災がありましたが、
無事に竣工することができました。
