採光、風通し抜群! 収納充実、永く楽しめる家
金沢市 二口町 M様邸
地域別に見る|金沢市
物件データ
延床面積 | 110.54㎡ (33.43坪) |
---|---|
施行面積 | 118.82㎡ (35.94坪) |
営業担当 | 宮崎 |
現場担当 | 木舟 |
お客様のこだわり仕様 | ・各部屋の収納充実! 片づけ上手の家 ・居室すべて南向き! 採光、風通し抜群! ・キッチン、水廻りぐるり一周楽々家事導線 ・小川にたわむれる鳥、群魚を眺められる庭 ・休日はゆっくり読書三昧。 書斎完備 |
建築中レポート
- 1. 2012年12月09日
-

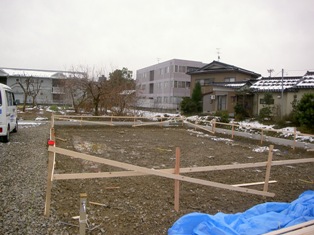

地鎮祭
M様邸の地鎮祭を行いました。
風が強かったので急遽神社で執り行うことになりました。
最後に、現地へ赴き敷地の四方へお神酒を撒いてお清めしてきました。
- 2. 2012年12月21日
-
遣り方
今日、遣り方をしてきました。
基礎の、境界からの位置、通りを出す作業です。
- 3. 2012年12月26日
-

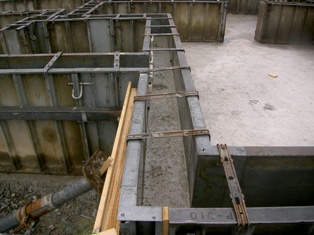

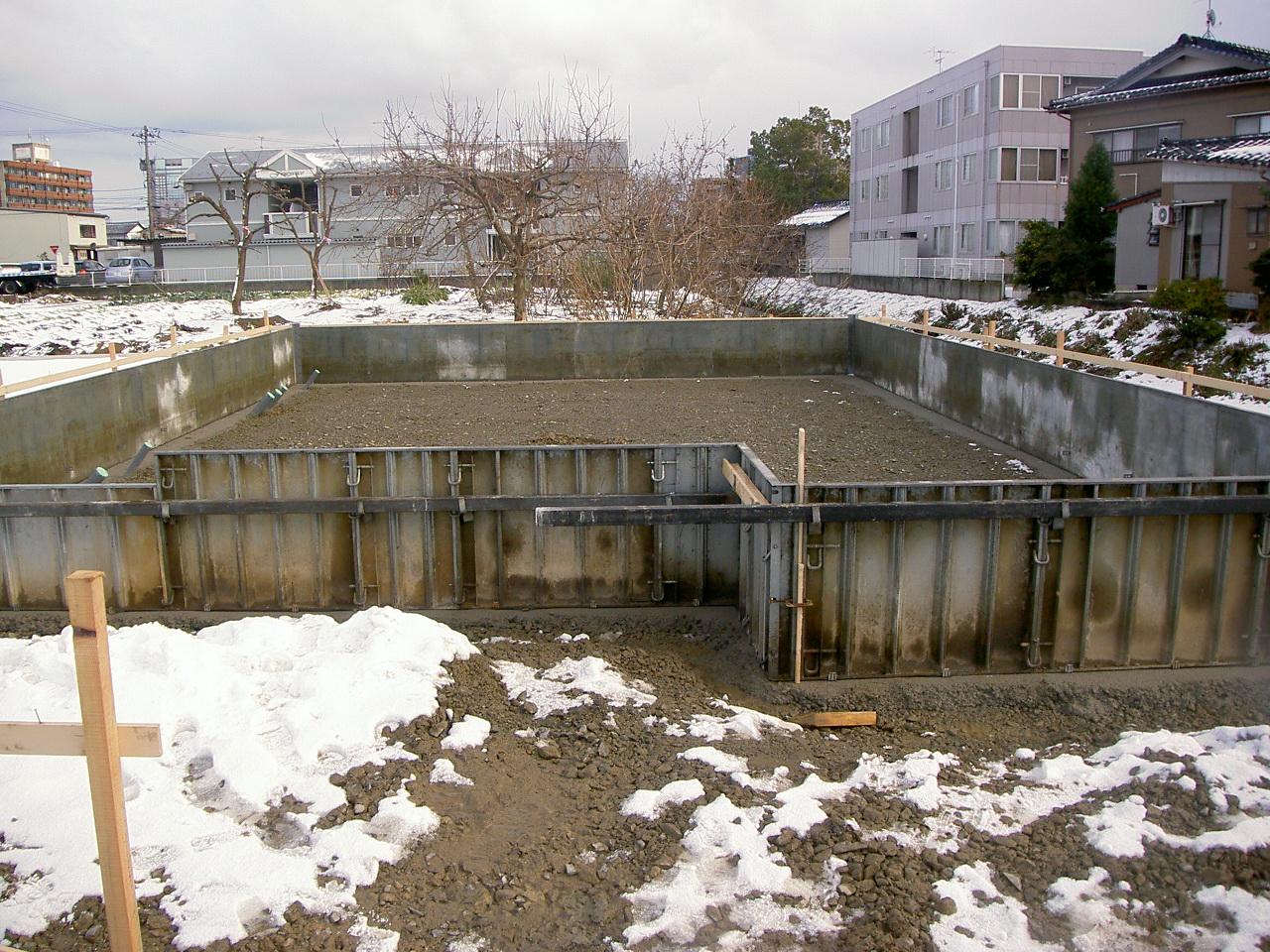

基礎工事
捨てコンの打設が完了して、基礎の型枠を組みました。
この後、鉄筋を組みます。
- 4. 2013年01月07日
-

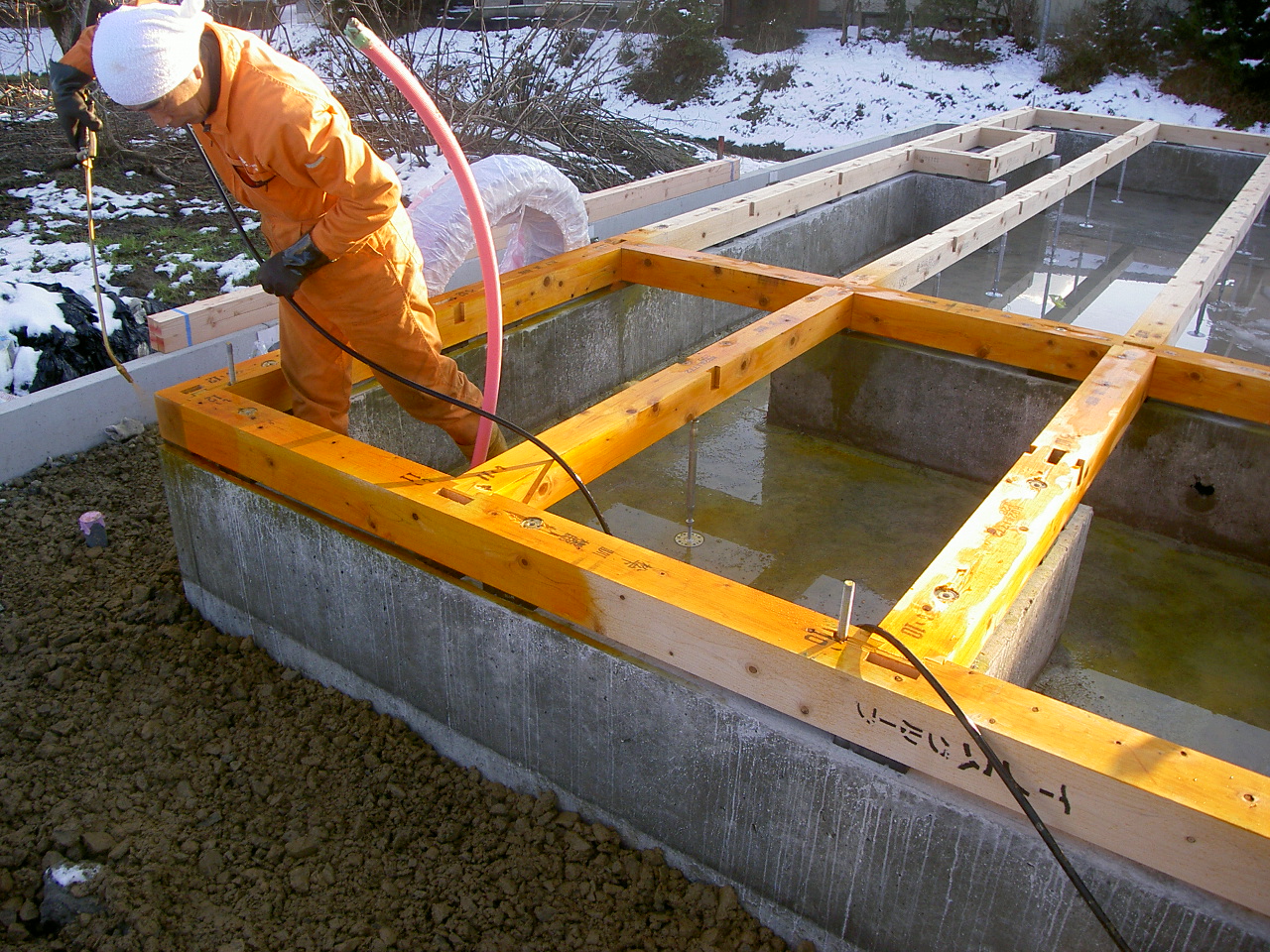

基礎工事

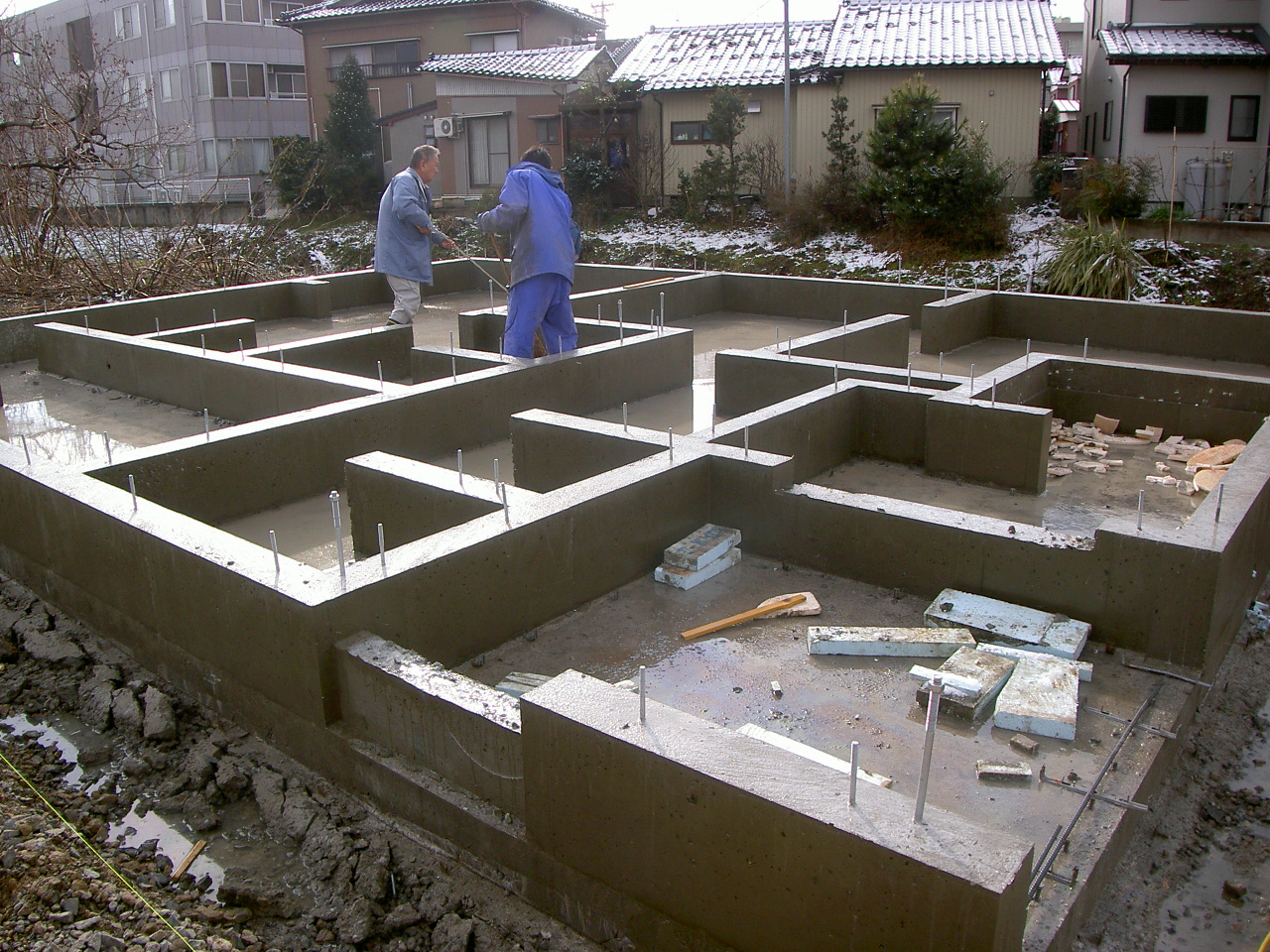

基礎の立ち上がりを打設しました。
この後、天端を均一にするために、レベラーを流し込みます。
- 5. 2013年01月10日
-
基礎工事
基礎の型枠を外しました。
この後、土台を伏せるための墨出しを行います。
- 6. 2013年01月11日
-
防蟻処理
土台の防蟻処理を行っています。
黄色く添付しているのが防蟻材です。
- 7. 2013年01月14日
-
仮設工事

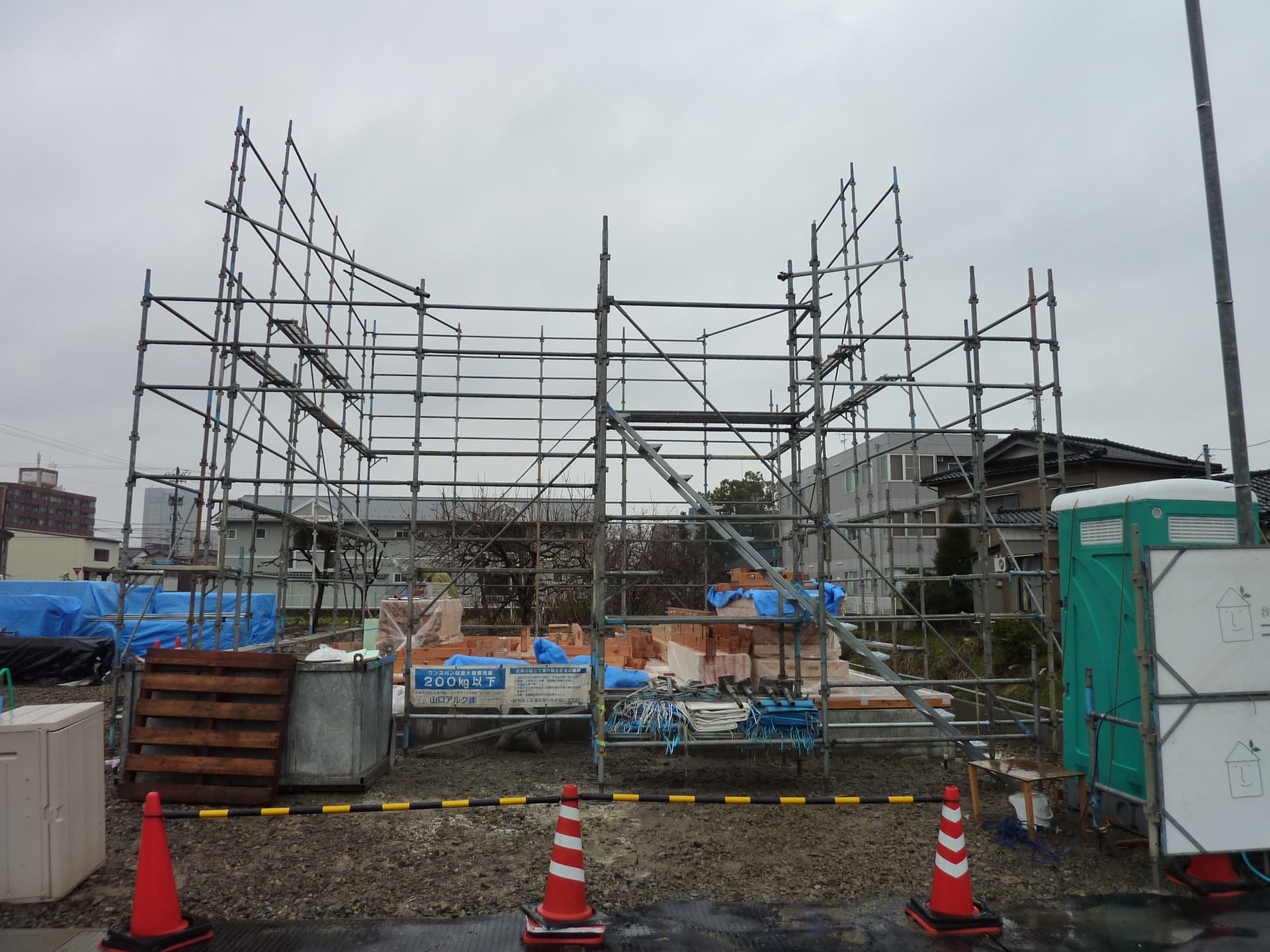

外部の先行足場を組みました。
構造材等もブルーシートでしっかりと養生してます。
- 8. 2013年01月15日
-

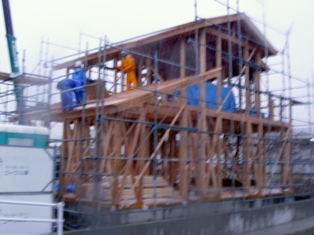

上棟
本日、上棟を行いました。
少し雪も降ってきましたが、事故も無く、目標の無事作業まで完了する事が出来ました。
- 9. 2013年01月16日
-
屋根工事

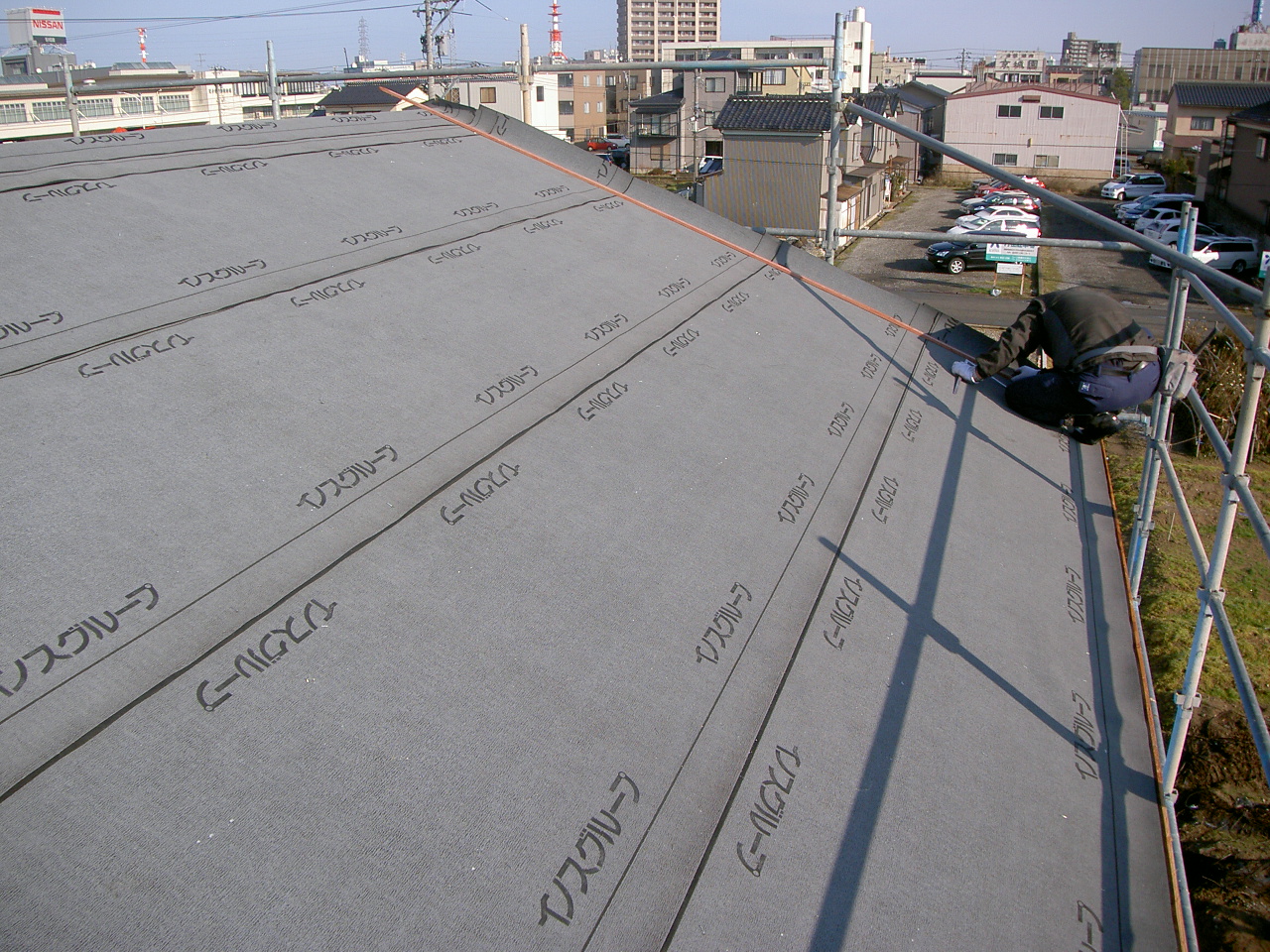

屋根のルーフィングを張っています。
ホームルーフαという商品を使用しています。
重ね等しっかりと確保して施行しています。
- 10. 2013年01月18日
-
木工事
外部のタイペックを張りました。
タイペックは、遮熱性のある透湿防水シートです。
外面は、銀色、内面は白色です。
- 11. 2013年01月22日
-
防水工事

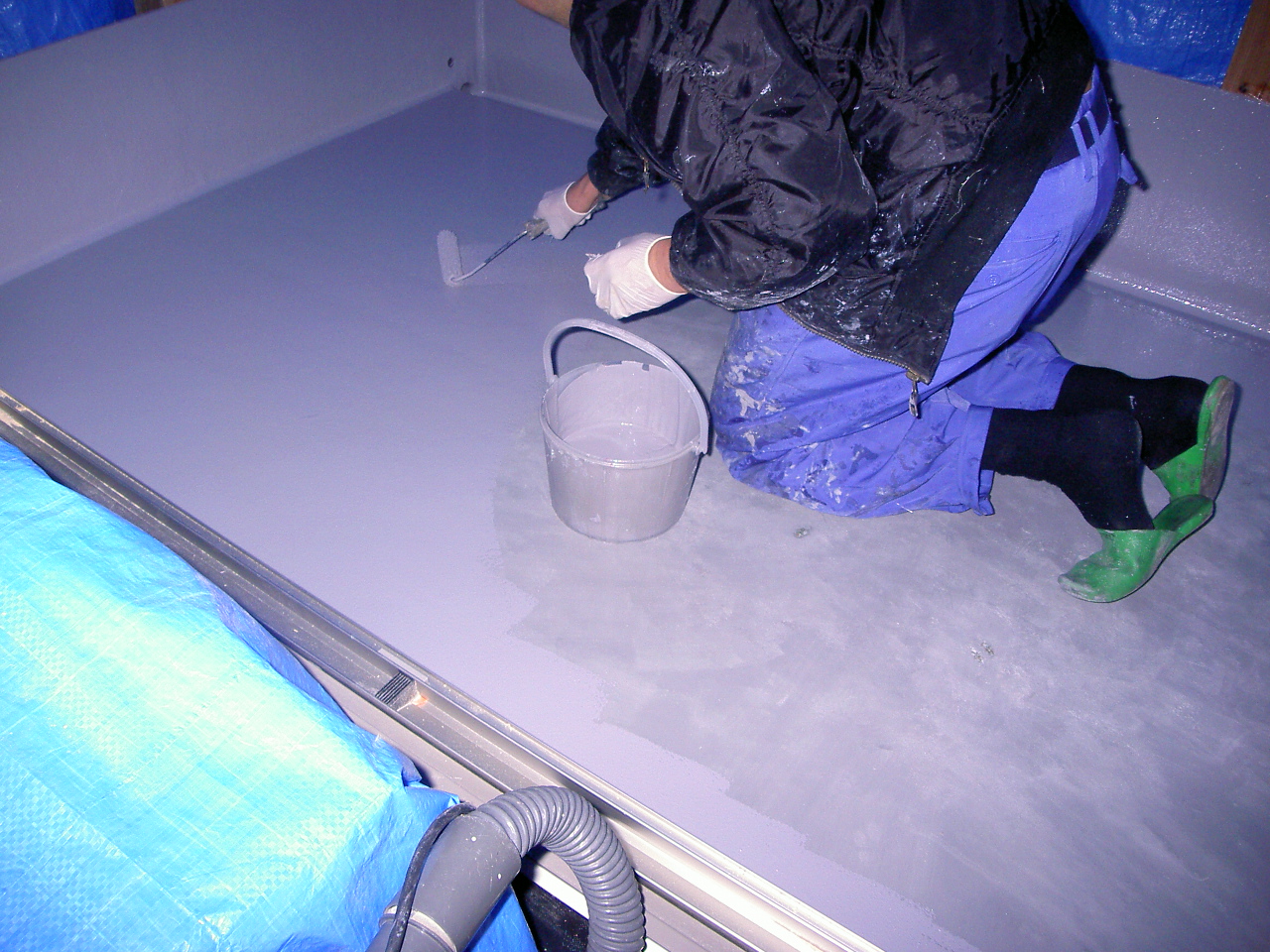

バルコニーの防水工事を行いました。
FRP防水で、約3工程からなります。
- 12. 2013年01月23日
-
金物検査
上部躯体の金物検査を受けました。
適切な箇所に金物が配置されているかをチェックします。
- 13. 2013年01月24日
-
屋根工事
瓦が葺き終わりました。
写真では分かりにくいかもしれませんが、
銀黒色で、太陽光でキレイに光っています。
- 14. 2013年02月04日
-
木工事
2階の断熱材を充填し終わりました。
断熱材は、グラスウールを使用しています。
厚みは105mmです(外壁面)。
- 15. 2013年02月05日
-
木工事

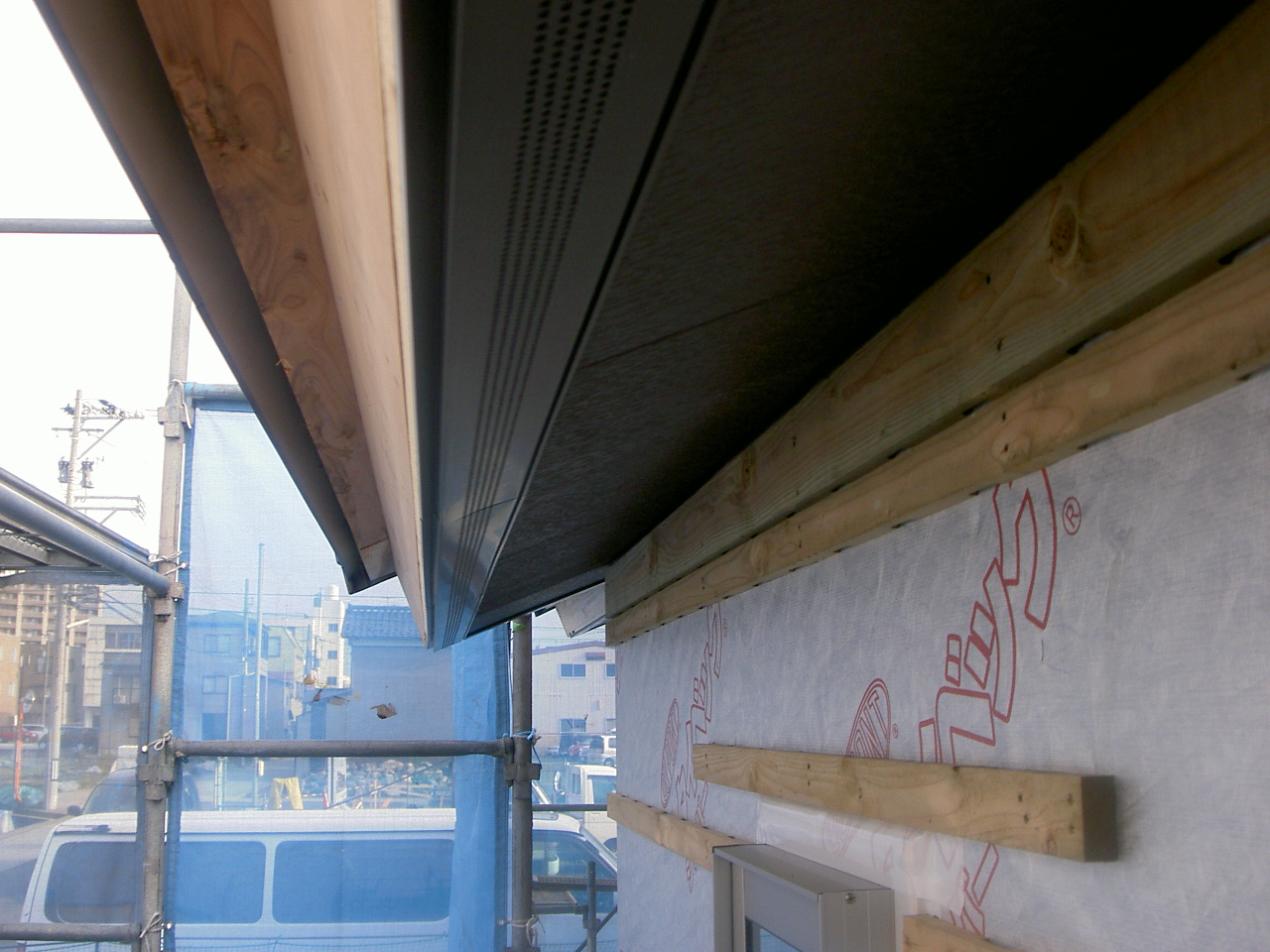

軒天ボードを施行しました。
軒先部分には、通気見切りが取り付けてあり屋根裏の通気が取れるようになってます。
- 16. 2013年02月08日
-
木工事
2階部分のボードを張り始めました。
当社は12.5mmを直張りで施行しています。
- 17. 2013年02月13日
-
木工事

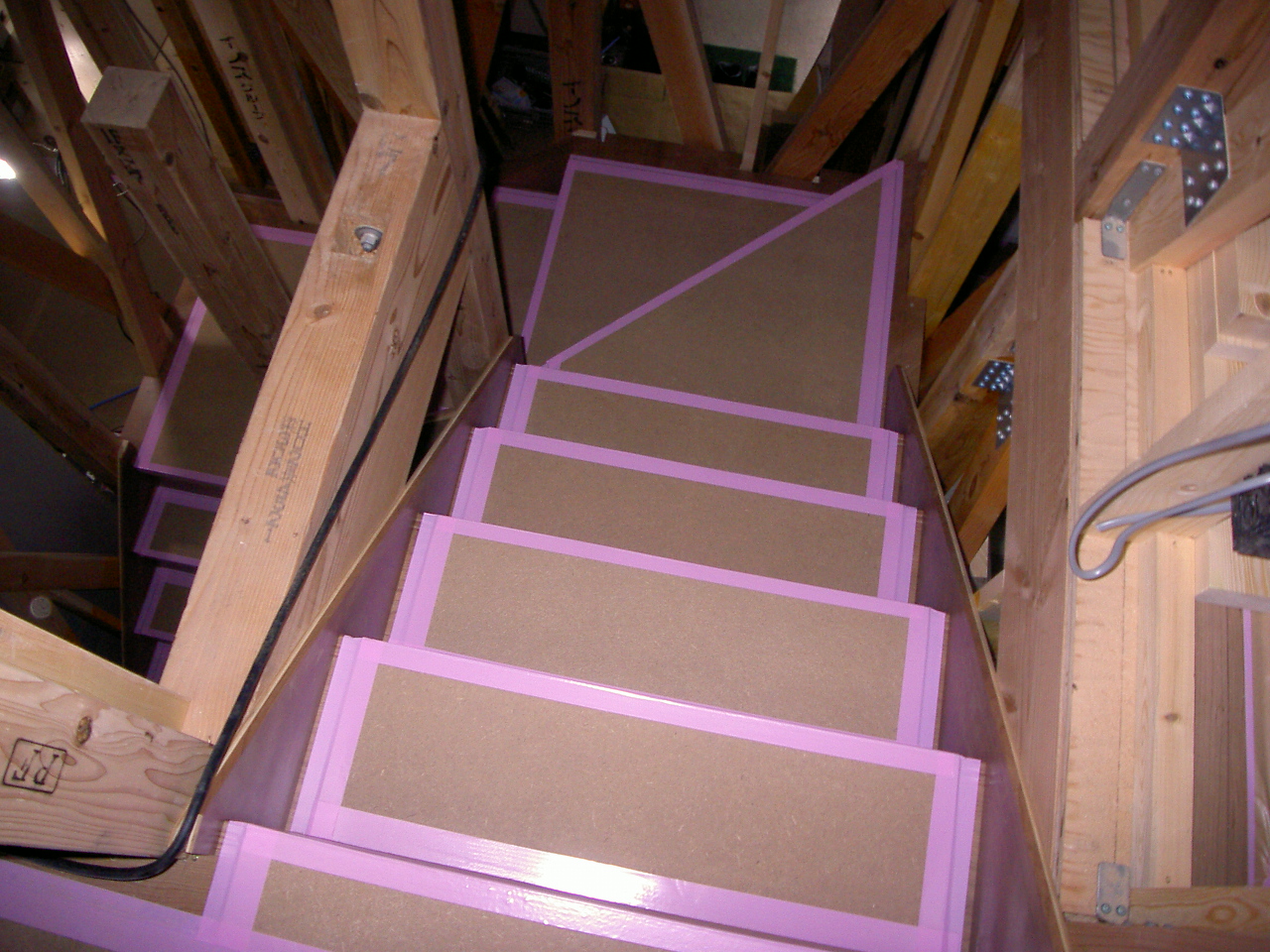

階段を取り付けました。
階段はフロアと同色で合わせてあります。
段板は、傷が付かないようしっかり養生されています。
- 18. 2013年02月15日
-

木工事

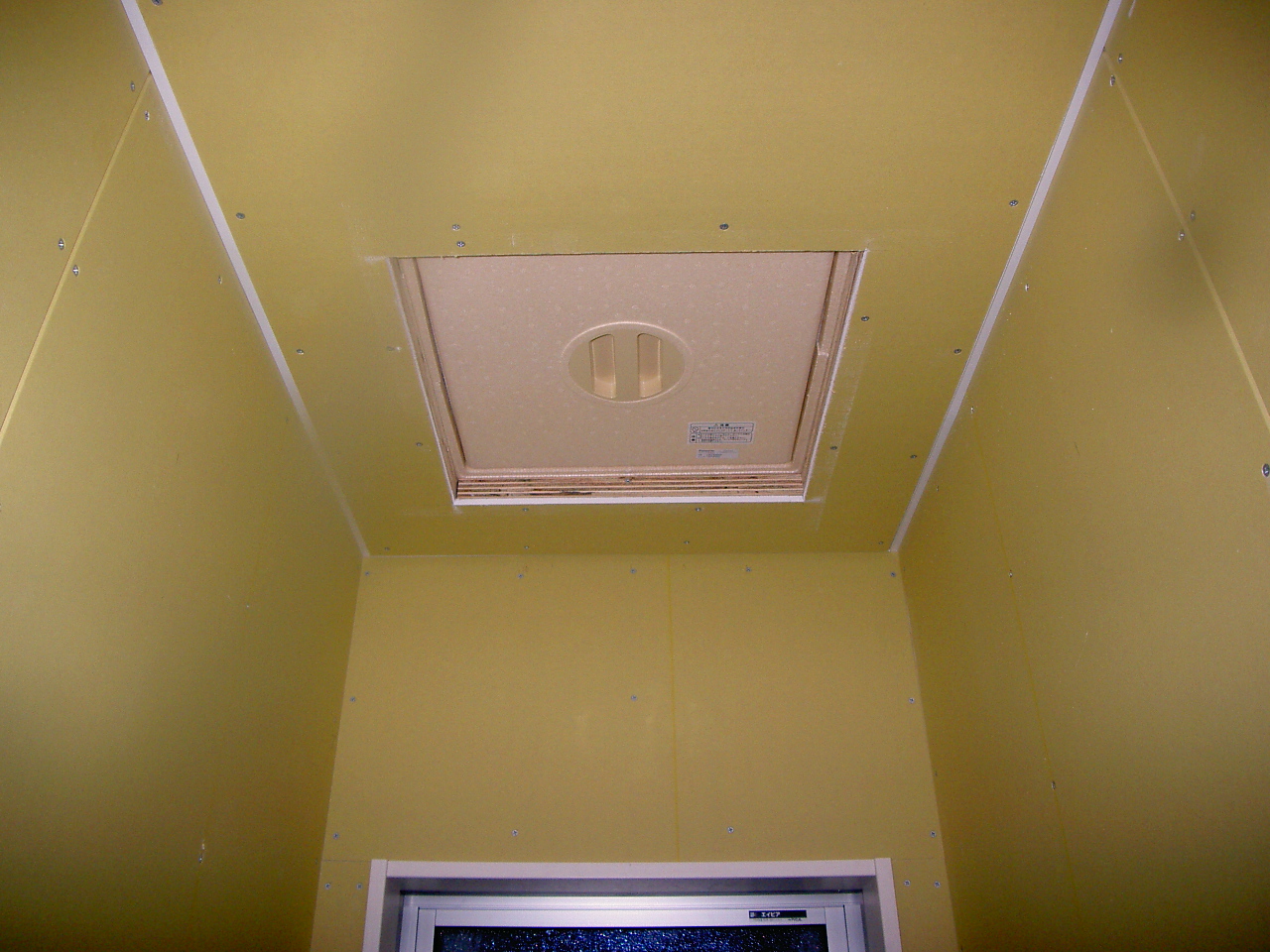

天井の点検口です。
2階部分は断熱気密性のある天井点検口を使っています。
写真で見えている部分がそれになります。
- 19. 2013年02月18日
-
木工事

間接照明部分の掘り込みを作りました。
この部分にダウンライトが取り付けられます。
- 20. 2013年02月19日
-
木工事
内部の棚板の取り付けが完了しました。
カウンターは傷が付かないようにしっかり養生します。
- 21. 2013年02月21日
-
木工事

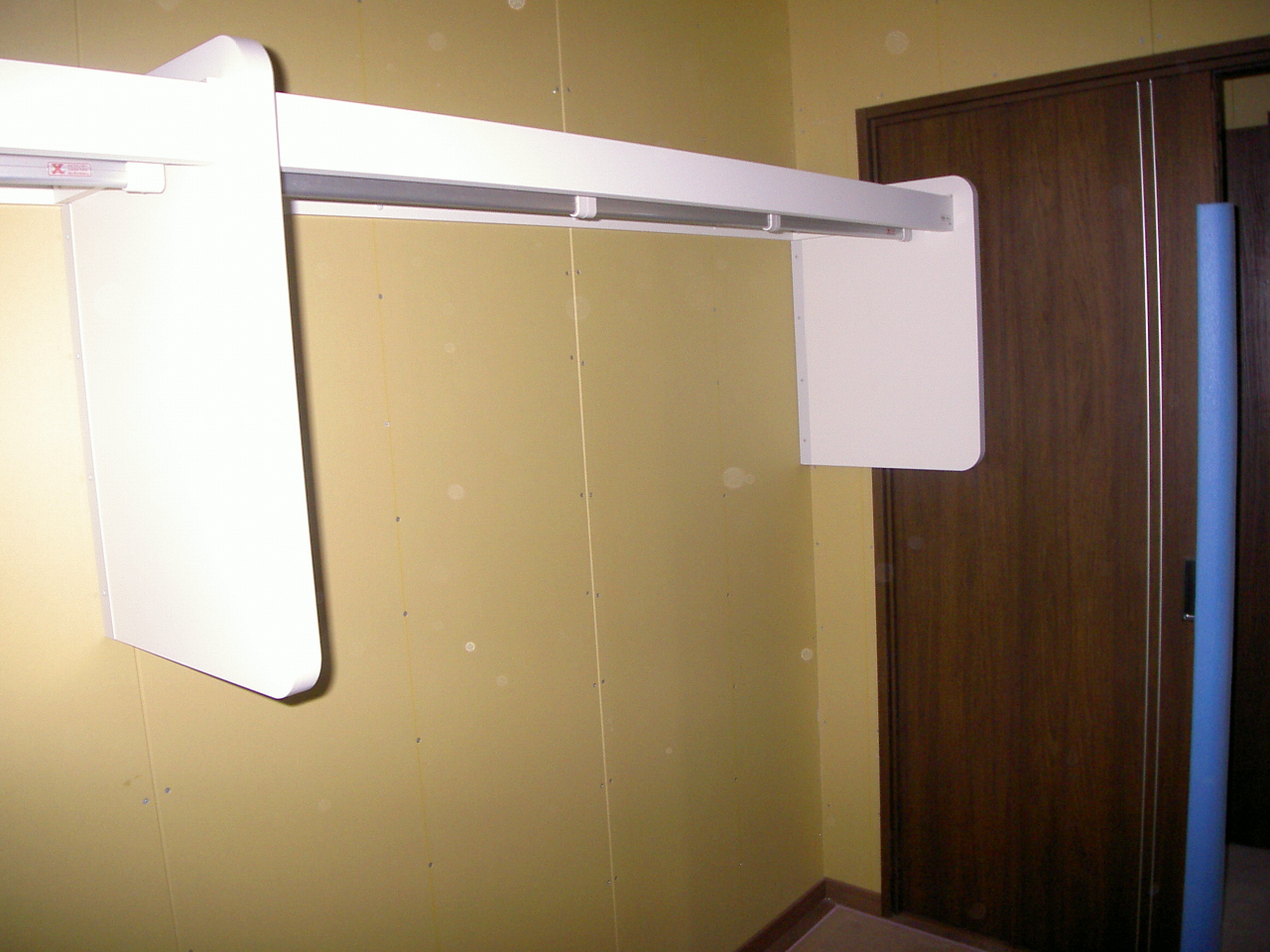

2階クローゼットの棚板を取り付けました。
枕棚でハンガーパイプが取り付けられています。
- 22. 2013年02月25日
-
外装工事

外部の水切りの施行が完了しました。
水切りの下部には通気用の穴が開いてます。
- 23. 2013年02月28日
-
外装工事
外装のサイディングを張っています。
下地部分にしっかりと取り付けていきます。
その後、破風板の取り付けも行いました。
- 24. 2013年03月01日
-
住宅設備

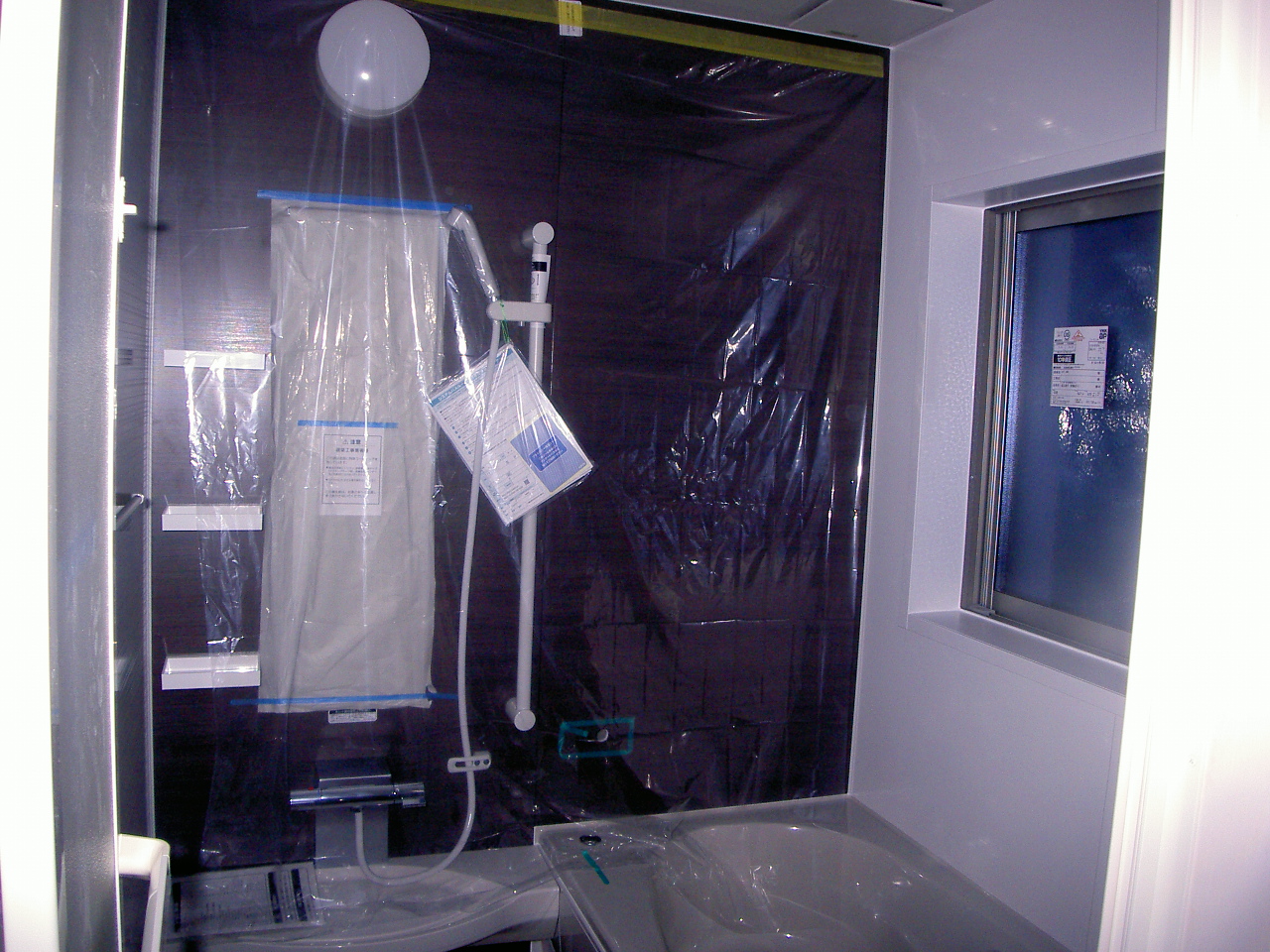

ユニットバスの取り付けを行いました。
工事は約1日で完了します。
- 25. 2013年03月13日
-
左官工事

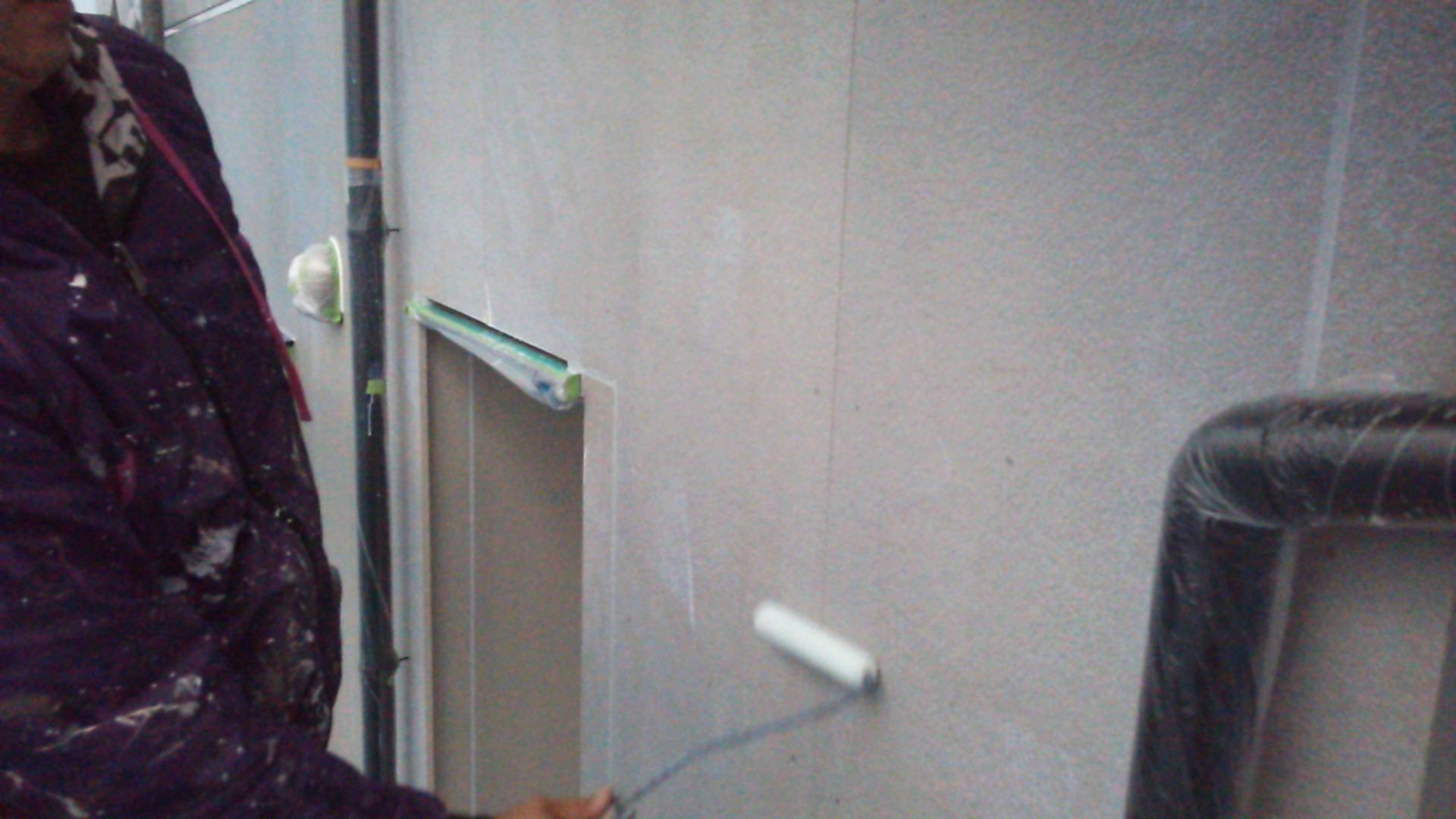

外部吹き付けの下処理を行っています。
吹き付け材がきちんと着くようにプライマーを塗っています。
- 26. 2013年03月18日
-
住宅設備

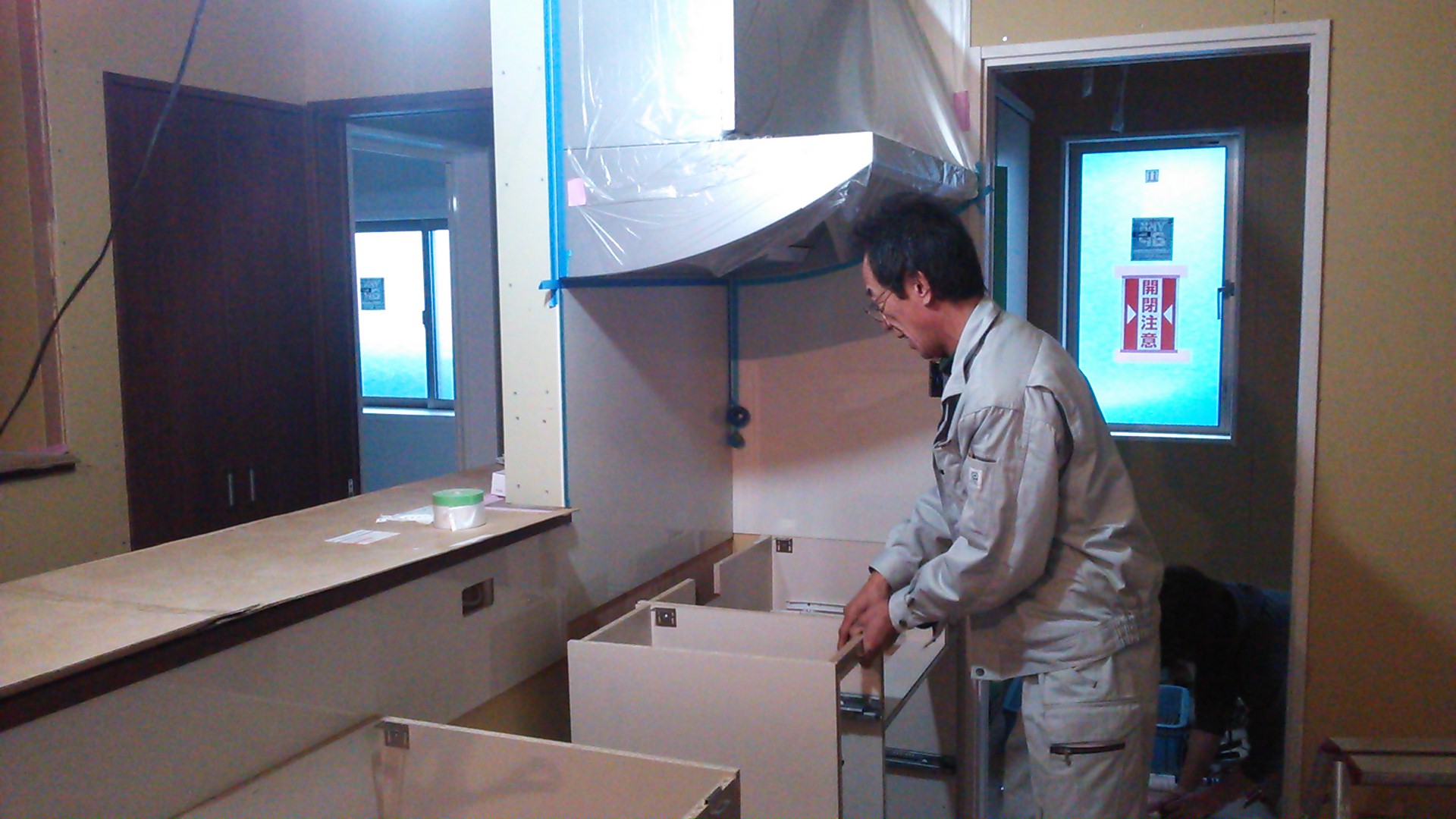

キッチンの取り付けを行っています。
カップボードも同時に取り付けします。
写真は、収納部分を組み立てている所です。
- 27. 2013年03月25日
-
タイル工事
玄関部分のタイル下地を施行しています。
この上にタイルを張ります。
- 28. 2013年03月26日
-

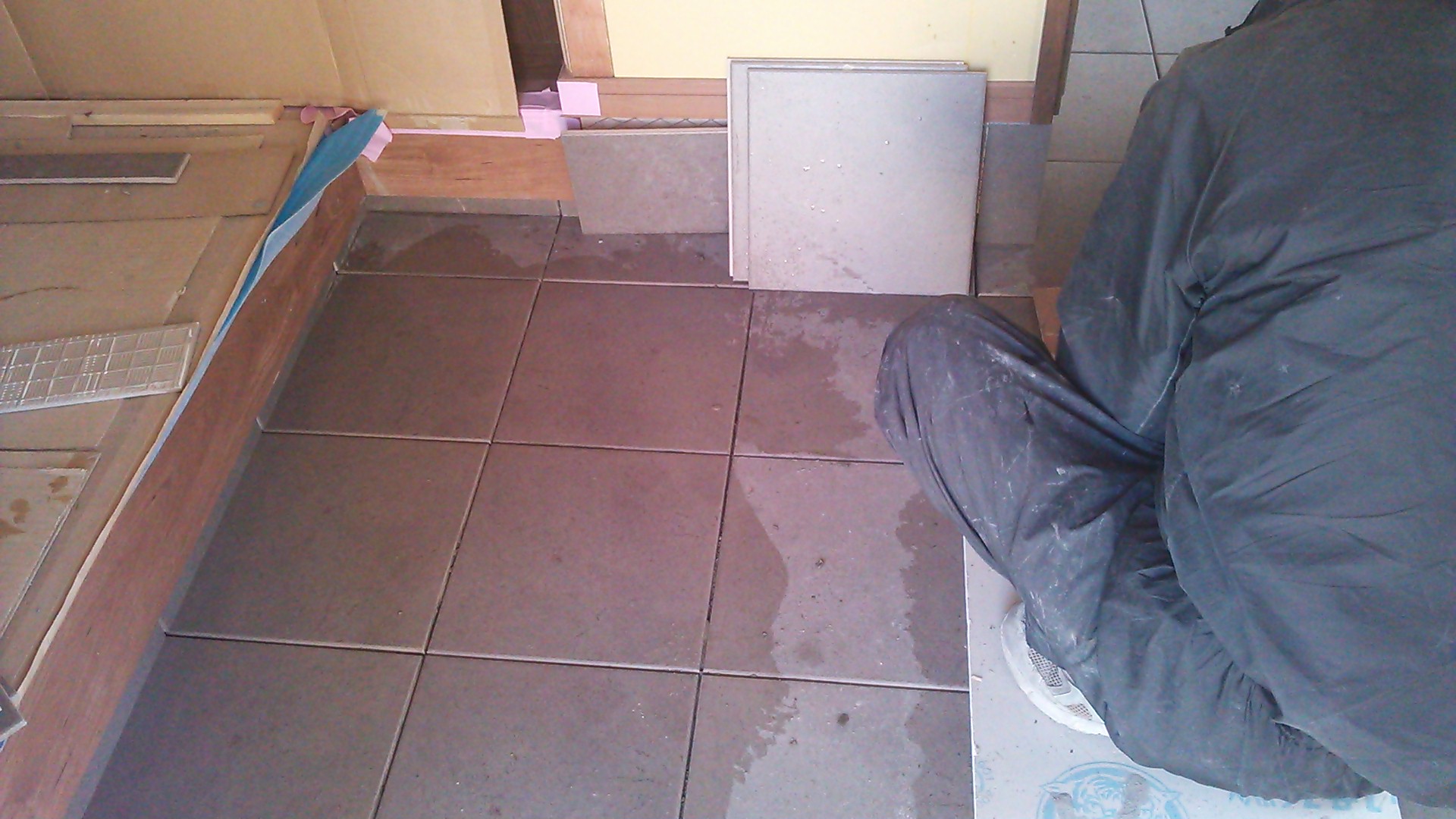

タイル工事
タイルが張り終わり、最後にタイルとタイルの間の目地を埋めていきます。これでタイル工事は完了です。
- 29. 2013年03月27日
-
タイル工事

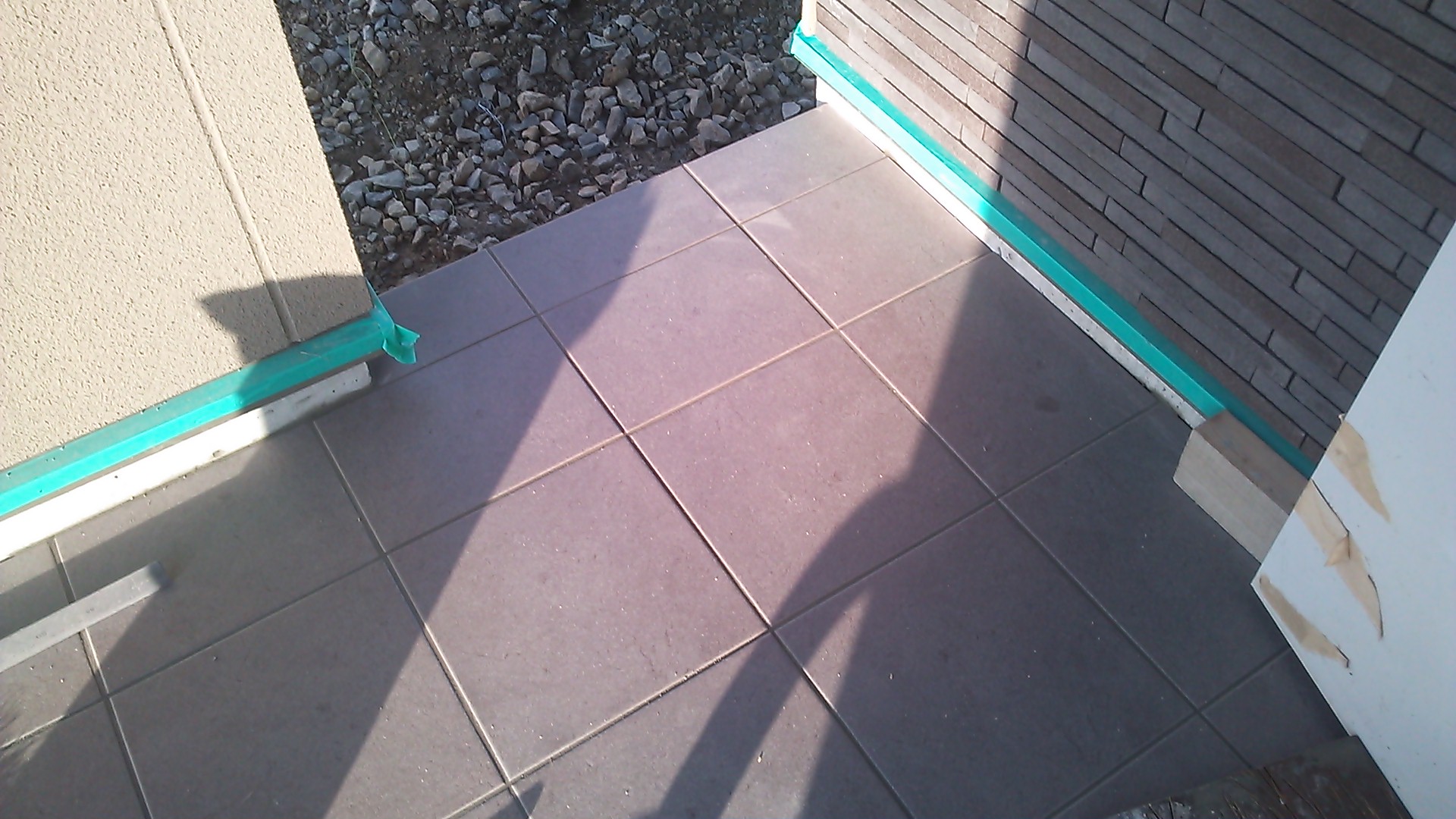

玄関ポーチ部分のタイルも完了しました。
目地もしっかり入っています。
これでタイル工事は完了です。
- 30. 2013年03月30日
-
内装工事

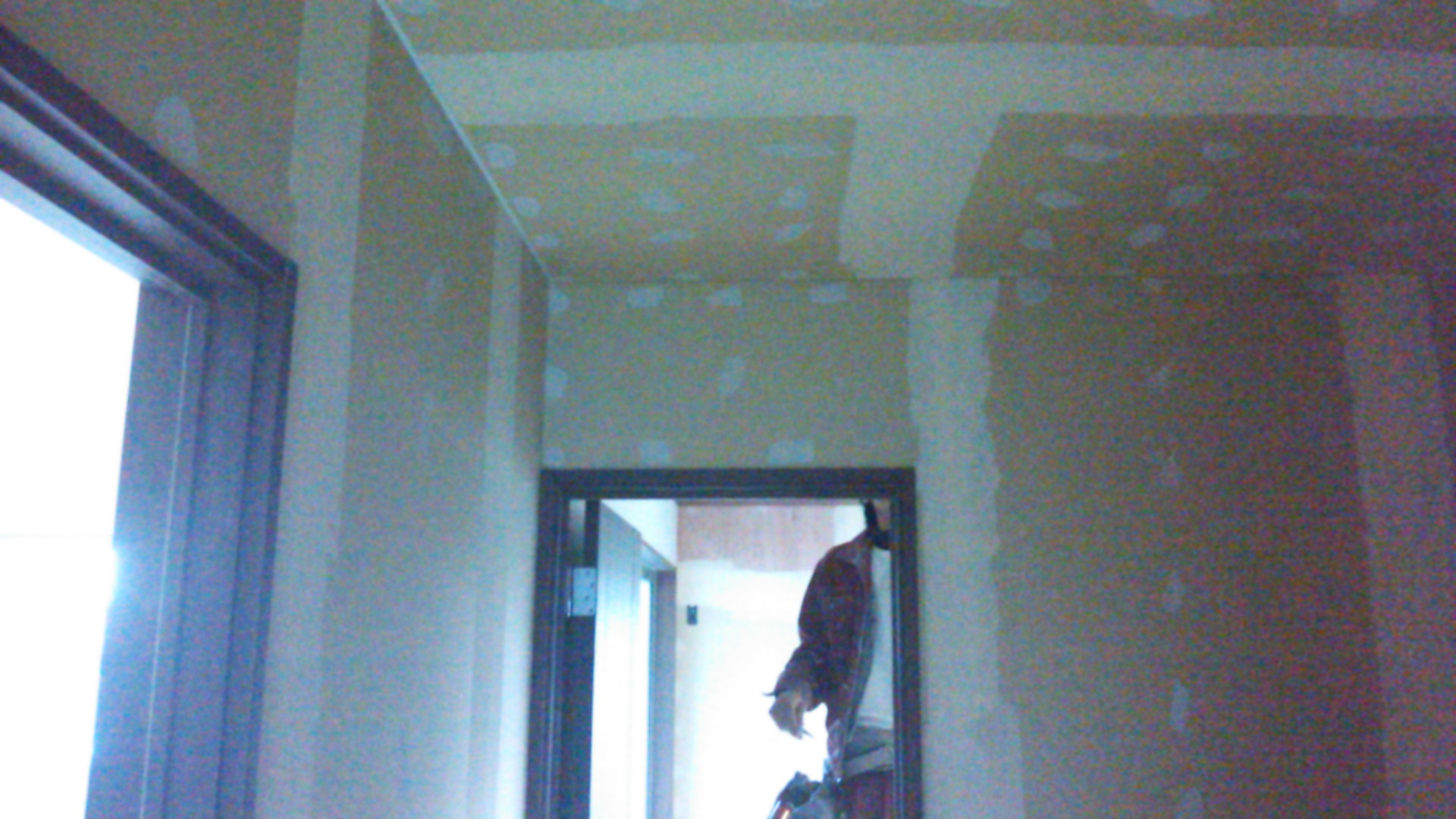

内装工事に取り掛かりました。
最初にパテ処理を行い、ボードのビス、ジョイント部分の隙間を埋めていきます。
- 31. 2013年04月01日
-
給排水工事

外部の配管工事を行っています。
写真は、雨樋を接続している所です。
- 32. 2013年04月04日
-
外構工事

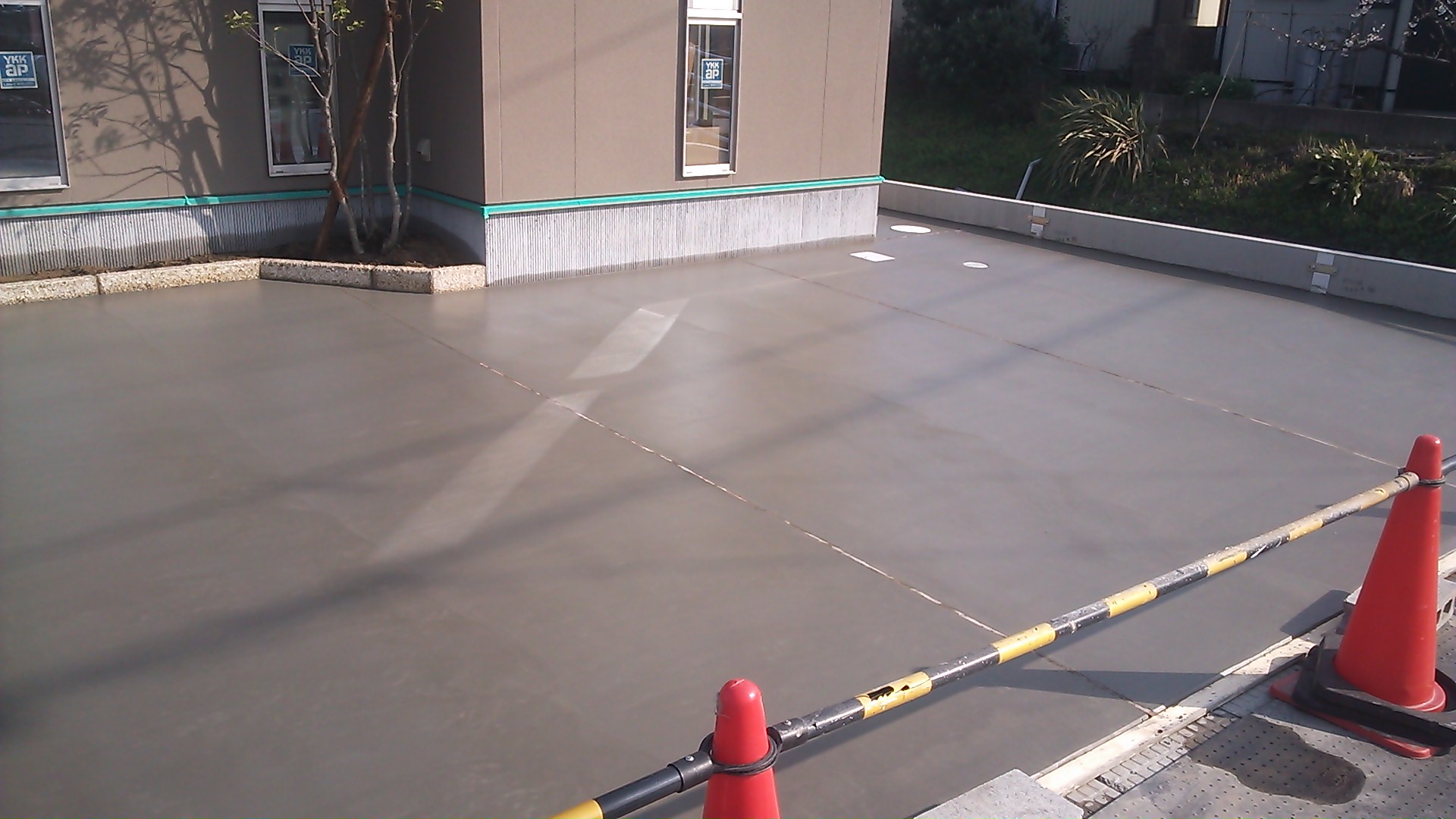

花壇の工事も完了して、
外構の土間の打設を行いました。
金コテでしっかりと押さえ、きれいに仕上がっています。
- 33. 2013年04月06日
-
外構工事
外部の植栽も完了しました。
これで、外部の工事はほとんど終了です。
- 34. 2013年04月09日
-
左官工事

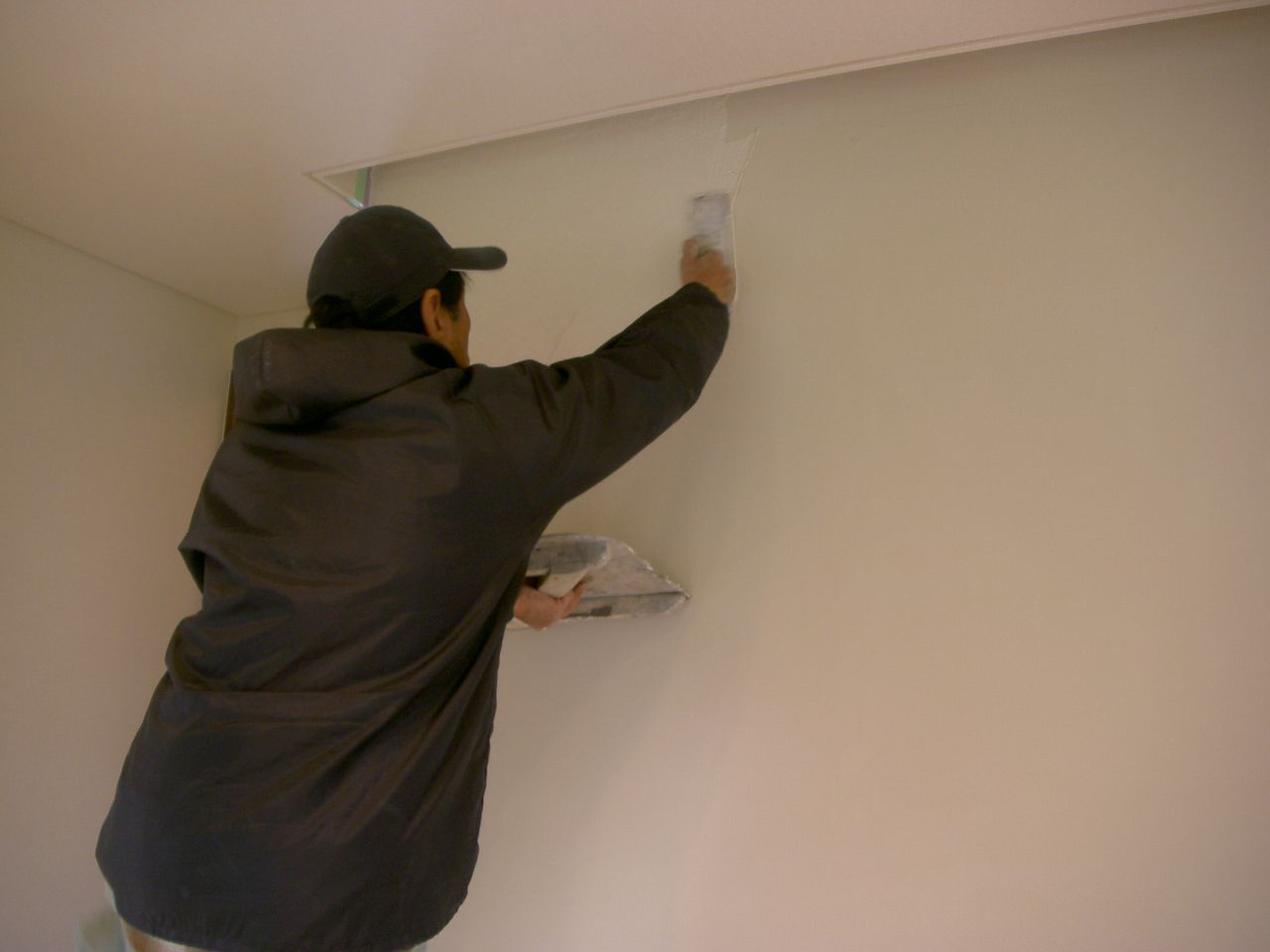

内部の左官工事を行いました。
TVボードの壁部分を塗り壁で仕上げます。
- 35. 2013年04月14日
-
お引渡し

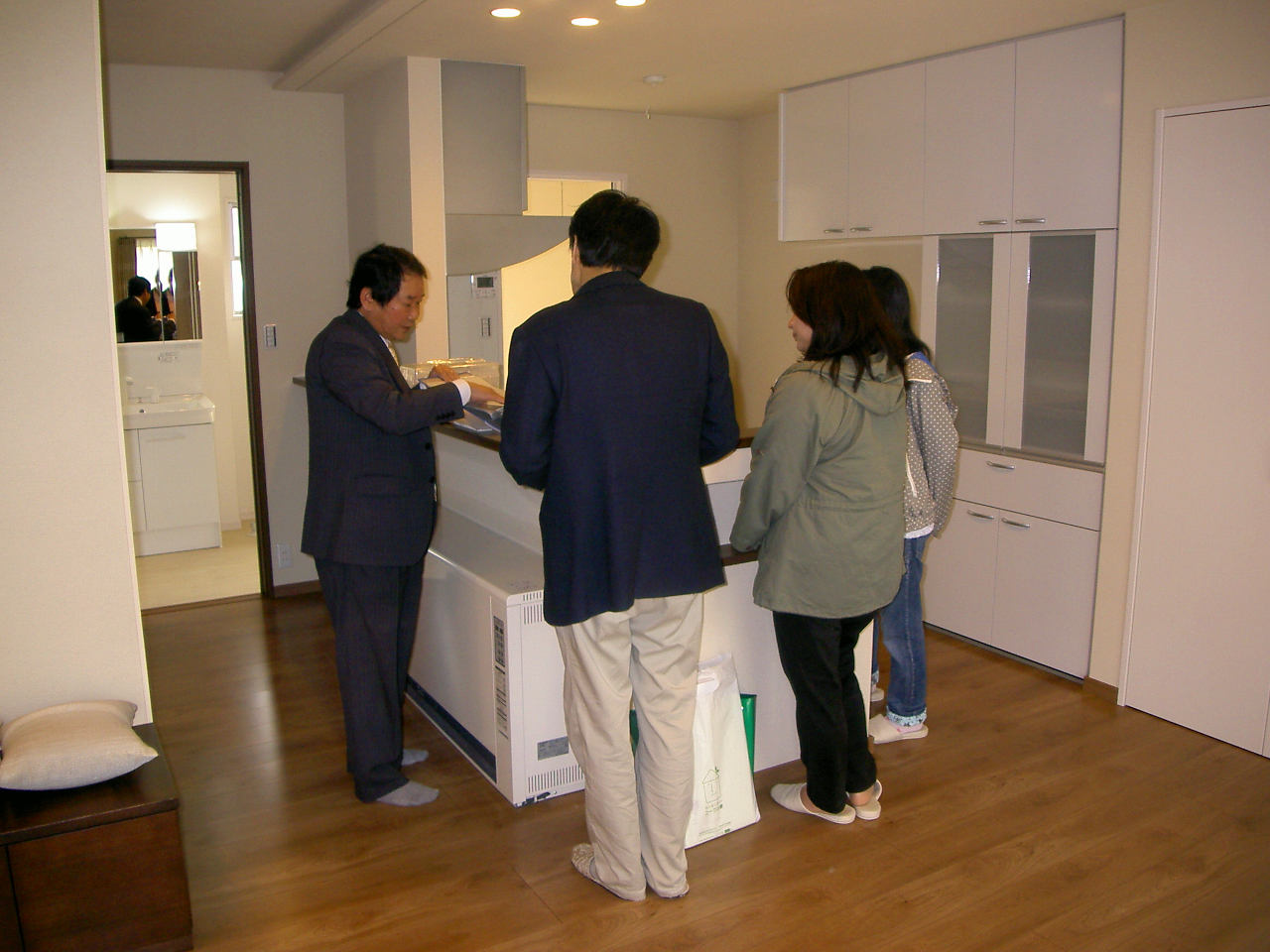

本日、お引渡しを行いました。
同時に、住宅設備の取扱のご説明も行いました。
M様、おめでとうございます。
- 36. 2013年05月08日
-
竣工
2階の寝室です。
天井を一段フカシてアクセントをつけています。
- 37. 2013年05月08日
-
竣工
寝室に繋がる書斎部屋です。
カウンター、横には可動棚が備わっています。
- 38. 2013年05月08日
-
竣工

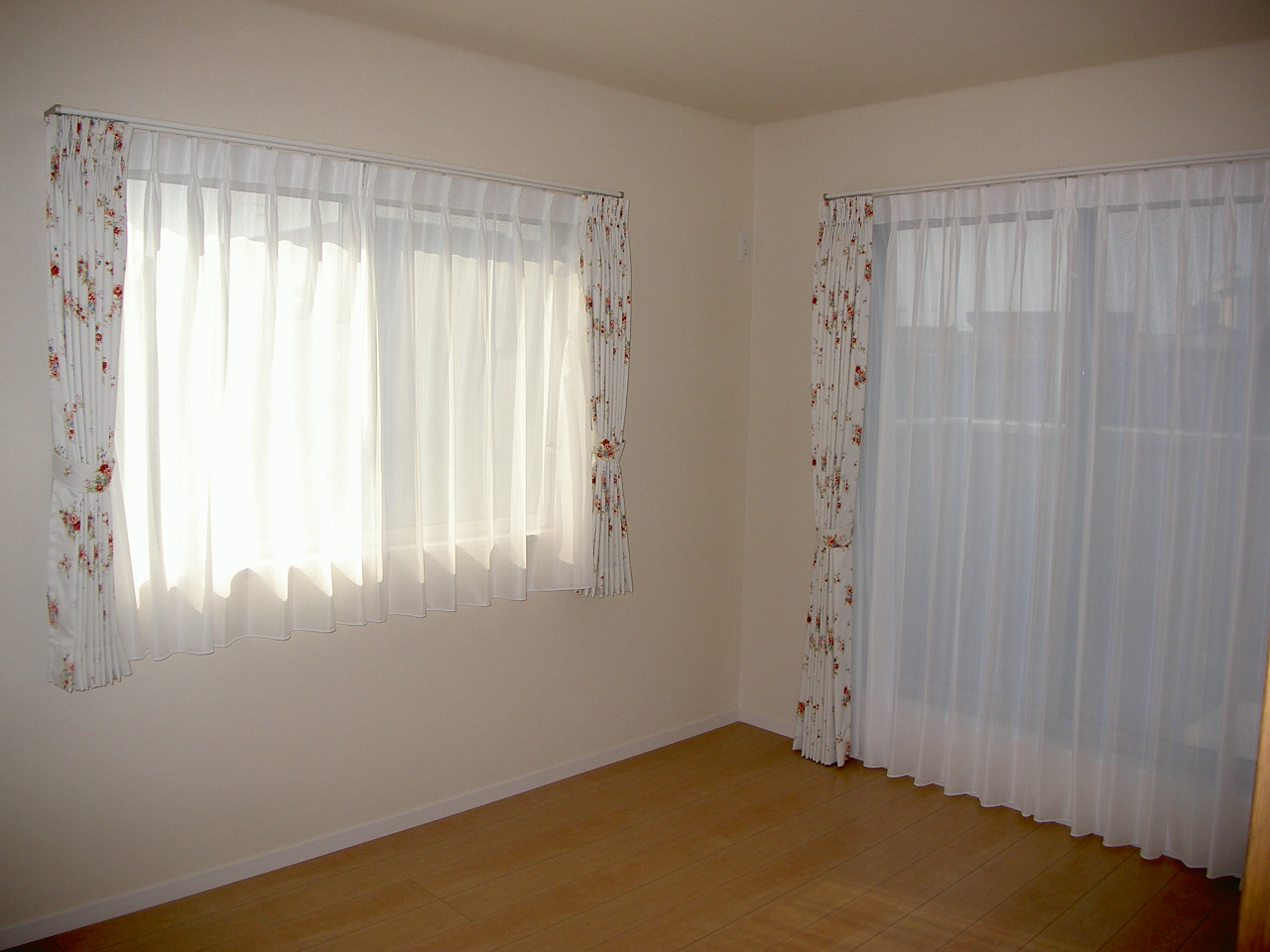

洋室です。
カーテンが特徴のお部屋です。
隣には、ウォークインクローゼット、バルコニーへの出入りが出来ます。
- 39. 2013年05月08日
-
竣工

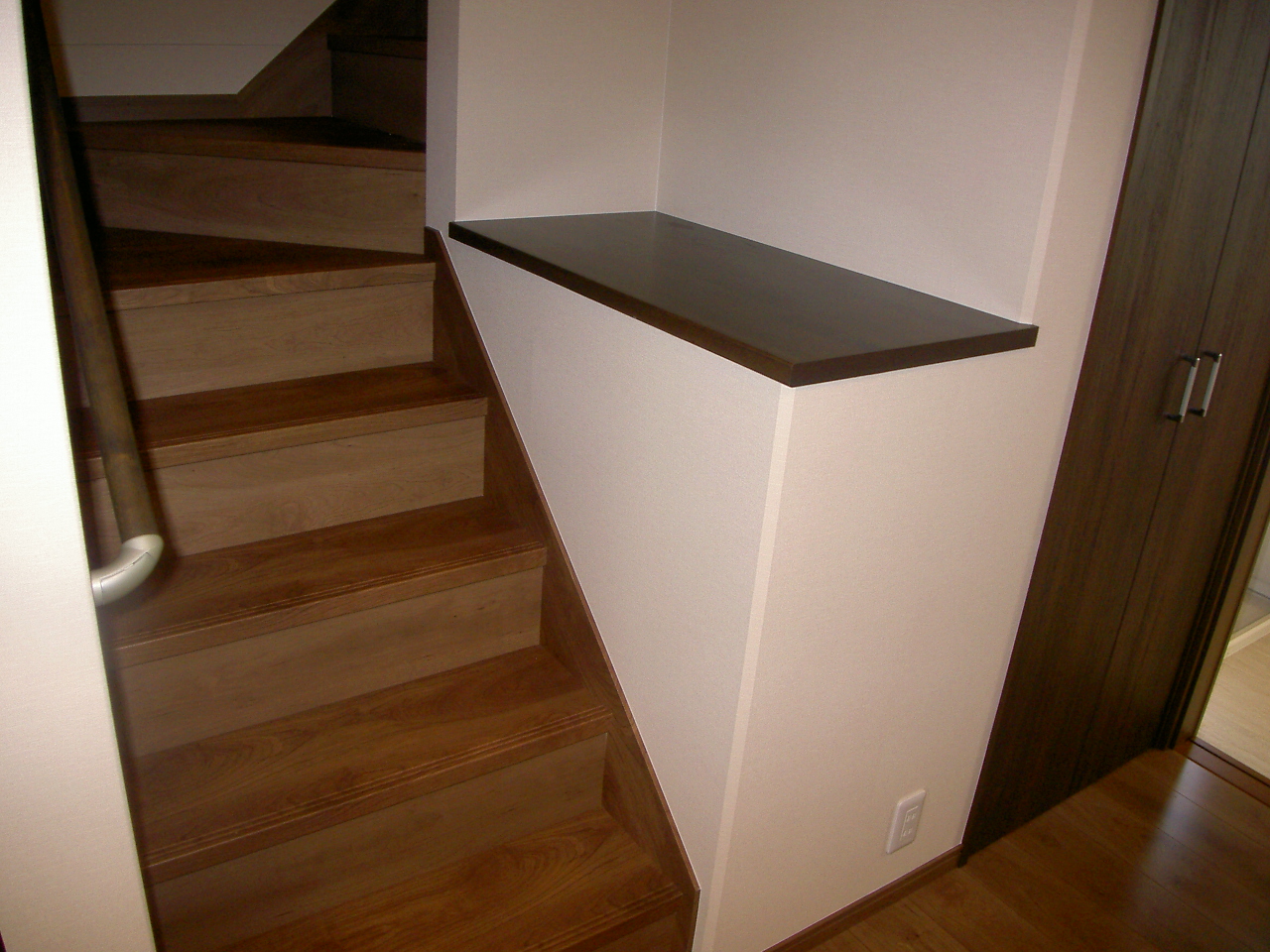

階段です。
階段部分に飾り棚カウンターが備えられています。
- 40. 2013年05月08日
-
竣工

サンルームです。
天井には物干金物が備えられており、十部な広さも確保されています。
- 41. 2013年05月08日
-
竣工

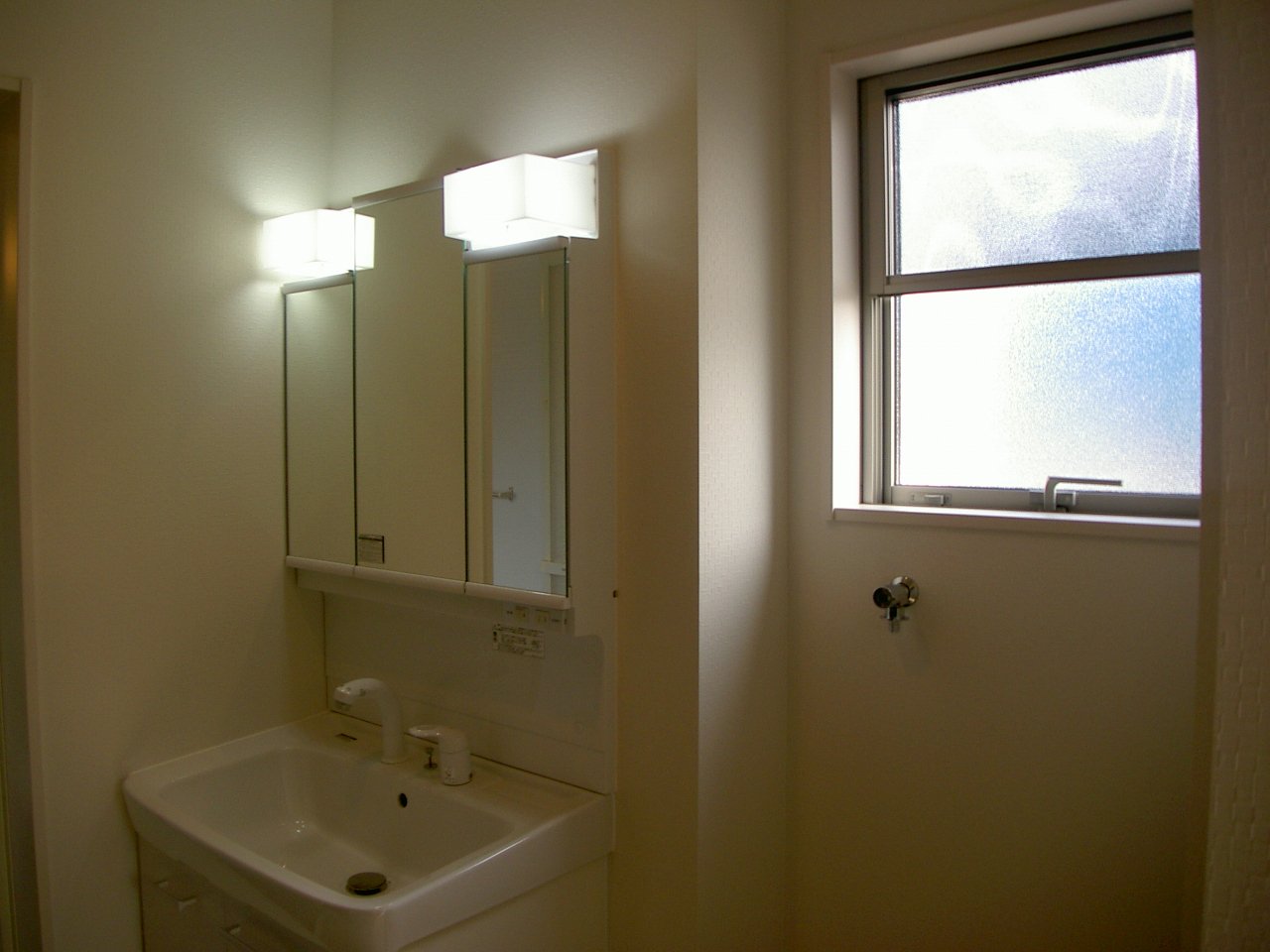

洗面脱衣室です。
洗面化粧台に、洗濯機も置けるスペースを十部に確保してあります。
床は、硬質塩ビタイルで水に強いものを使用しています。
- 42. 2013年05月08日
-
竣工
1階のトイレです。
LIXILで、床のトイレ廻りは硬質塩ビタイルを使用しています。
背面は、木目調のクロスでアクセントを付けています。
- 43. 2013年05月08日
-
竣工
リビングと、ダイニングです。
川沿いに面した出窓、ダイニングの奥にはパソコンコーナーが設けてあります。
- 44. 2013年05月08日
-
竣工
リビングのTVボード部分です。
造作のTVボードに、塗り壁で仕上げてあります。
- 45. 2013年05月08日
-
竣工
和室です。
大壁和室で、天井、壁共にクロスで仕上げてあります。
窓には、和室に合ったプリーツスクリーンを取り付けてあります。
- 46. 2013年05月08日
-
竣工
シューズクロークです。
棚板は全て可動棚で十部な収納が確保されています。
- 47. 2013年05月08日
-
竣工
玄関です。
正面からの採光もしっかり取れて明るく、下足棚、隣の部屋にはシューズクロークがあり、使い勝手も良いようになってます。
- 48. 2013年05月08日
-
竣工

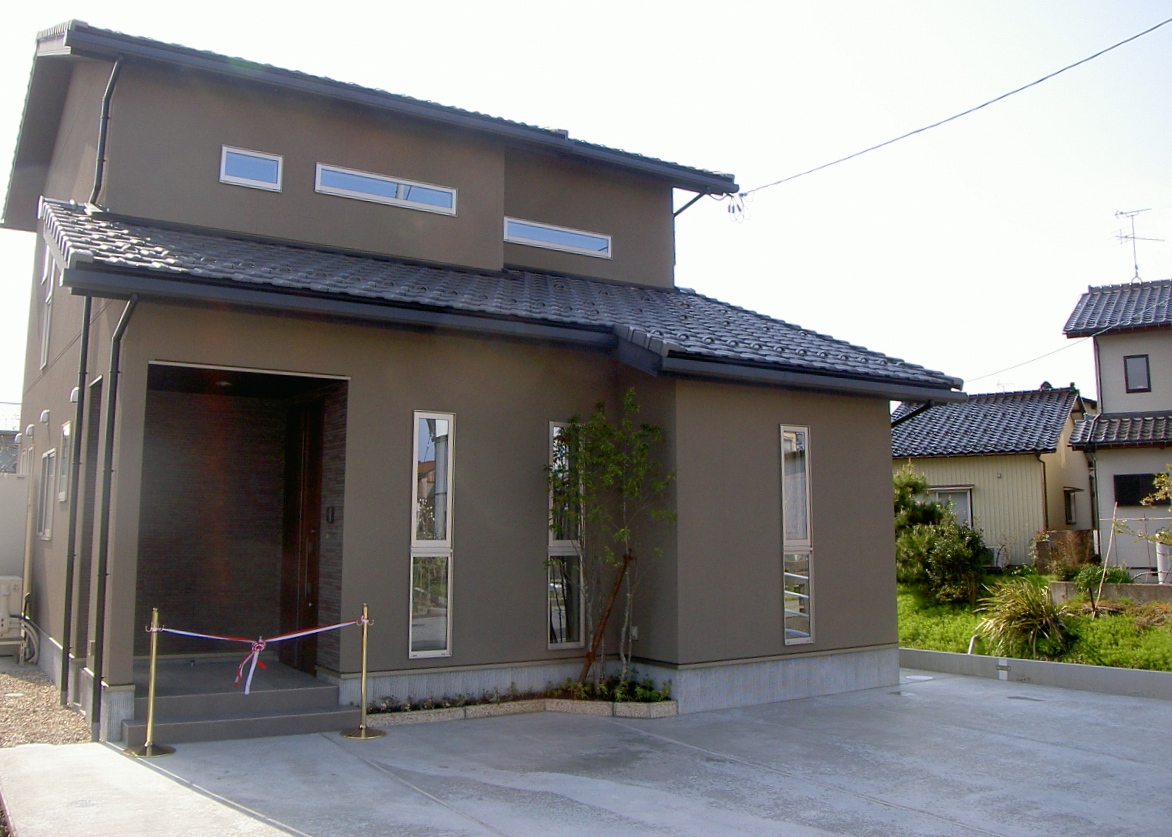

M様邸の完成です。
全体的に、落ち着いた感じに仕上がっています。
正面には花壇があり、シンボル樹が植えられています。
