限られた空間に暮らしやすい工夫と生活動線と収納で快適なお家

金沢市 浅野本町  K様邸

地域別に見る|金沢市

物件データ

延床面積110.95㎡ (33.55坪)
施工面積115.10㎡ (34.81坪)
担当営業西野
現場担当
お客様のこだわり仕様・家族とコミュニケーションがとれる対面キッチン
・水廻りを集中させた効率の良い家事動線
・家族みんなが使える、ゆとりのストックルーム
・伝統的な本格和室
・環境にもお財布にもエコな、オール電化住宅

建築中レポート

1. 2011年08月07日
地鎮祭

地鎮祭

K様邸の地鎮祭を行いました。
暑い中での、地鎮祭でしたが、
滞りなく進み、工事の安全を、
祈願しました。

2. 2011年08月22日
地盤改良

地盤改良

今日から、地盤改良工事を
始めました。
廻りには、十分気を配り、
工事を進めたいと思います。

3. 2011年08月23日
地盤改良

地盤改良

地盤改良を行っています。
改良材を、混ぜながら、
柱状の地盤改良を行っていきます。

4. 2011年08月27日
地盤改良

地盤改良

地盤改良が終わりました。
来週から、基礎工事にかかります。

5. 2011年08月31日

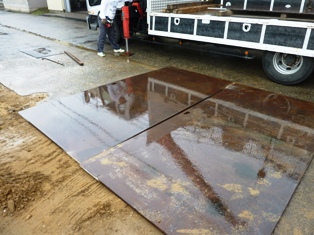

仮設工事

仮設工事

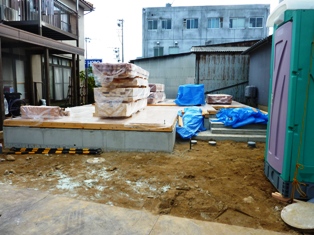

基礎工事を始める前に、
現場の入り口に、
鉄板養生を行いました。

6. 2011年09月01日
基礎工事

基礎工事

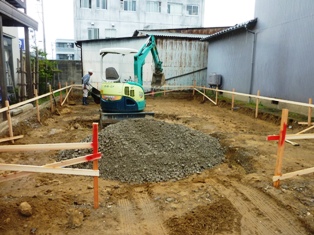

今日から、基礎工事を開始しました。
砕石を入れています。

7. 2011年09月02日
基礎工事

基礎工事

砕石敷きが終わり、
外廻りの型枠を組んでいます。

8. 2011年09月03日
基礎工事

基礎工事

配筋が、組み終わったので、
来週、検査を受けます。

9. 2011年09月05日

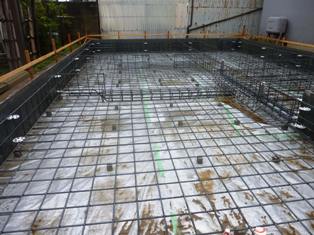

配筋検査

配筋検査

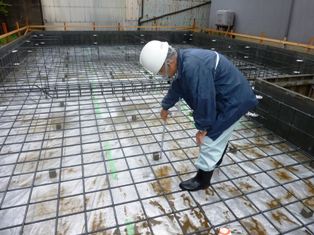

配筋検査を、受けました。
配筋状況や、継手、定着長さを、
見ていただきました。

10. 2011年09月05日
基礎工事

基礎工事

配筋検査が、

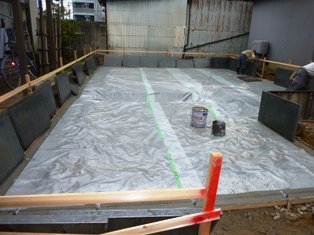

無事に終わったので、

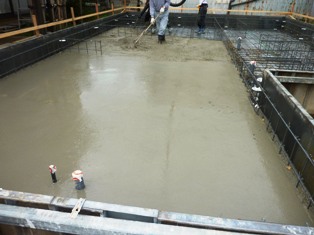

午後から、土間のコンクリートを

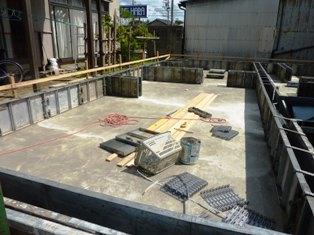

打設しました。

11. 2011年09月06日
基礎工事

基礎工事

立上がりの型枠を、
組んでいます。

12. 2011年09月06日
基礎工事

基礎工事

立上がりの、
コンクリートを打設しました。

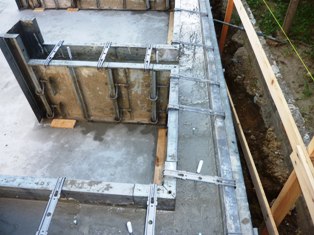

13. 2011年09月10日
基礎工事

基礎工事

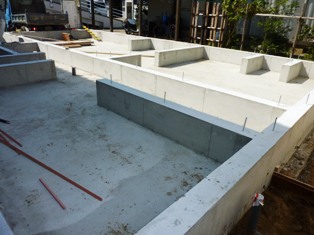

基礎の型枠を、
解体しました。
ジャンカも無く、
きれいに仕上がりました。

14. 2011年09月12日
木工事

木工事

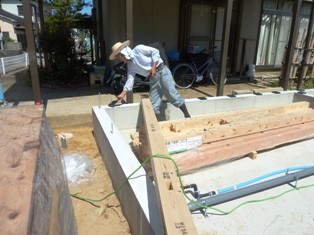

土台伏せを始めました。
写真は、床下換気を行う為に、
基礎パッキンをいれているところです。
基礎と、土台の隙間が2㎝できるので、
床下は、カラカラに乾燥します。

15. 2011年09月14日
木工事

木工事

1階の構造材が、
現場に搬入しました。
いよいよ、明日、建て方です。

16. 2011年09月15日
木工事

木工事

建て方、開始です。

17. 2011年09月15日
木工事

木工事

1階柱を立てています。

18. 2011年09月15日
木工事

木工事

2階床の、梁をかけています。

19. 2011年09月15日
木工事

木工事

2階柱が立て終わり、
小屋梁をかけています。

20. 2011年09月15日
木工事

木工事

屋根タルキも掛け終わり、
野地板を、張っています。
あと、もう少しで、建て方完了です。

21. 2011年09月16日
屋根工事

屋根工事

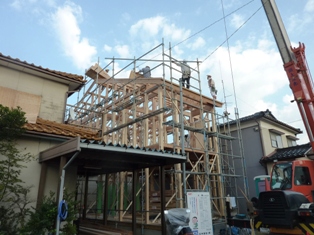

昨日、建て方が終わりましたので、

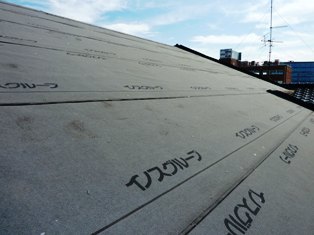

屋根に、ルーフィングを張っています。

22. 2011年09月20日
屋根工事

屋根工事

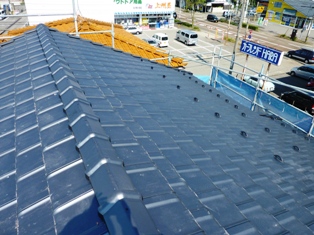

瓦が葺き終わりました。
屋根の工事中には、
大きな天気の崩れもなく、
良かったです。

23. 2011年09月22日
木工事

木工事

サッシを取り付ける前に、
結露対策として、
テクトンシートを張っています。

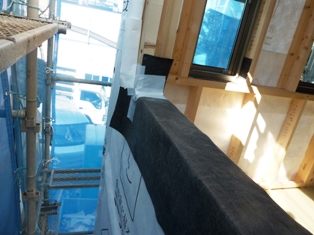

24. 2011年09月24日
木工事

木工事

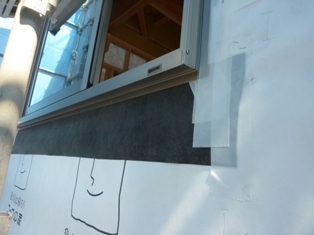

サッシを取り付けています。
防湿シートの上に、
テクトンシートを張っています。

25. 2011年09月27日
木工事

木工事

筋交い、構造金物の取付が
完了しました。
明日、中間検査を受けます。

26. 2011年09月28日
中間検査

中間検査

今日は、日本ERIの検査員が来られ、
中間検査を受けました。
お家には、重要な、筋交い、構造金物が、
図面通りの位置に、取り付けられているか、
検査を受けました。
結果は、指摘事項無しでした。

27. 2011年09月30日
木工事

木工事

2階床のフロアーを張る前に、
厚さ12.5㎜の、石膏ボードを
張りました。

28. 2011年10月03日
木工事

木工事

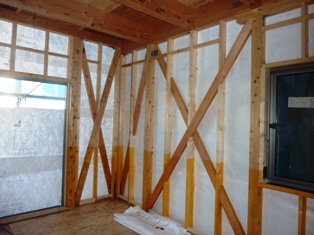

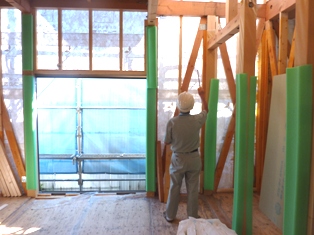

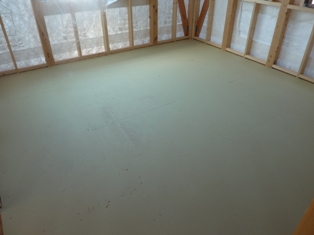

外壁面に、断熱材を入れています。

29. 2011年10月06日
木工事

木工事

ユニットバスの、
外壁面には、
耐水ボードを
張りました。

30. 2011年10月08日
木工事

木工事

真壁和室の下地を
組み始めました。

31. 2011年10月14日
木工事

木工事

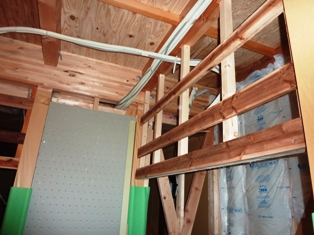

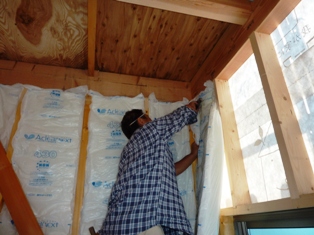

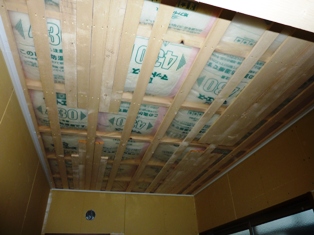

天井裏に、断熱材を入れました。
2階の天井は、断熱材が、
2重になっています。

32. 2011年10月21日
木工事

木工事

階段がつきました。
これで、安全に2階へ、
上がれます。

33. 2011年10月24日
木工事

木工事

1階部分の天井裏に、
グラスウールを敷き詰めました。
2階からの、防音対策の1つです。

34. 2011年10月28日
木工事

木工事

和室のラスボードが、
張り終わりました。

35. 2011年10月31日
外壁工事

外壁工事

外壁の、サイディングが張り終わったので、
目地や、窓廻り部分に、
コ―キング処理を行います。

36. 2011年11月02日
木工事

木工事

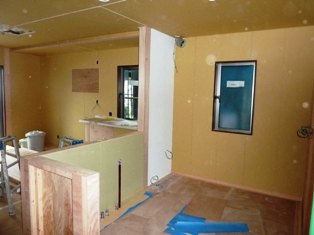

キッチン廻りのボードが、
張り終わりました。
奥に見える、白い壁は、
耐力壁で、構造上大事な所になります。

37. 2011年11月04日
木工事

木工事

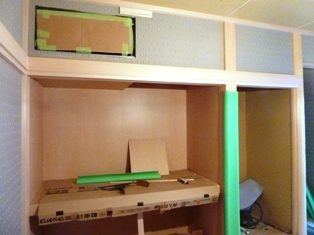

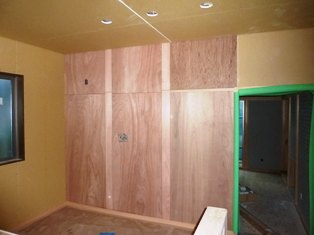

食器棚が付く壁面です。
補強下地として、
厚さ12㎜の、板を張りました。

38. 2011年11月08日
仮設工事

仮設工事

外壁の、吹付け作業が、先週末終わったので、
外部足場を、解体しました。
この、外壁の色は、たいへん人気のある色で、
この、地域の景観にも溶け込んで、
良い仕上がりになりました。

39. 2011年11月10日
内装工事

内装工事

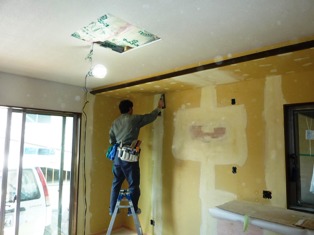

内装工事を行っています。
写真は、パテ処理をした後、
平らにする作業をしています。

40. 2011年11月14日
内装工事

内装工事

2階の部屋の、
クロスが貼りあがりました。
明日で、内装工事が終わり、
明後日から、器具付けに入ります。

41. 2011年11月15日
左官工事

左官工事

和室の壁に、聚楽塗りなので、
中塗りが終わったところです。
この後、十分に乾かした後、
上塗りを行います。

42. 2011年11月16日
タイル工事

タイル工事

玄関土間の、タイル張りを行っています。
写真は、モルタル下地を作っているところです。

43. 2011年11月17日
住設工事

住設工事

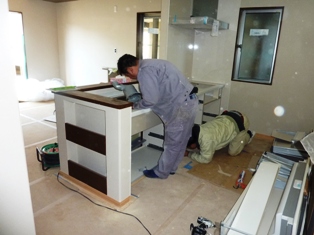

システムキッチンを組んでいます。

44. 2011年11月21日
左官工事

左官工事

壁の上塗りも仕上がり、
畳が入りました。

45. 2011年11月29日
外構工事

外構工事

土間コンクリートを
打設しています。

46. 2011年11月30日
お引渡し

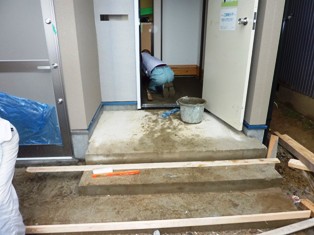

お引渡し

今日、K様のお引渡しを行いました。
写真の風景は、引渡し書類の、
ご説明をさせているところです。

47. 2011年12月05日
竣工

竣工

玄関廻りです。
アクセントに、
外壁にタイルを張りました。

48. 2011年12月05日
竣工

竣工

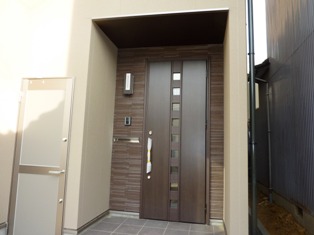

玄関です。
下足入れの上に、
タイル仕上げにしました。

49. 2011年12月05日
竣工

竣工

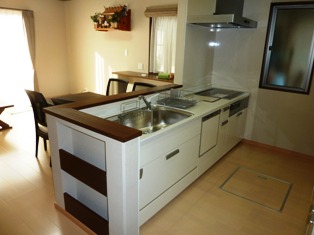

LDKです。
床が明るい色なので、
部屋全体が明るく、
広く感じられます。

50. 2011年12月05日
竣工

竣工

キッチンです。
キッチン前には、
壁が無いので、開放感があります。

51. 2011年12月05日
竣工

竣工

和室です。
エアコンは、目立たないように、
押入の上部に、納めました。

52. 2011年12月05日
竣工

竣工

トイレです。
窓下のスペースを有効に使う為、
埋め込み型の、収納BOXを入れました。

53. 2011年12月05日
竣工

竣工

2階和室です。
畳に座り作業が出来るように、
カウンターを設けました。

54. 2011年12月05日
竣工

竣工

周りの町並みにも合い、
全体的に、落ち着いた仕上がりに
なりました。
