ママが笑顔になる家事ラク収納と家計に優しい太陽光発電のお家

金沢市西念3丁目 西念モデル

地域別に見る|金沢市

物件データ

延床面積120.62㎡(36.48坪)
施工面積123.10㎡(37.22坪)
担当営業西野
現場担当岡野
こだわり仕様1 会話が弾む対面スタイル、家族を見守るキッチン
2 ラクラクキッチン家事!!大容量のウオークインパントリー
3 パソコン、宿題、家事作業・・家族が一堂に使える広いファミリーカウンター
4 初めは広々、将来はプライベート空間。フレキシブルに使える洋室
5 太陽光発電+次世代省エネルギー基準のエコハウス。更に安心・安全な長期優良住宅

建築中レポート

1. 2013年11月18日

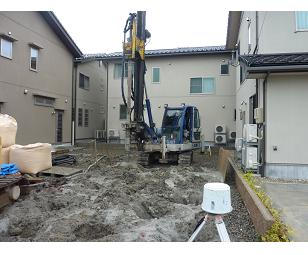

地盤改良工事

地盤改良工事

地盤改良の杭を打設しているところです。
打設というと打ち込んでいるように思えますが、実際は穴を掘りながら、コンクリを混ぜていくようなイメージです。

2. 2013年11月22日
仮設電気

仮設電気

仮設の電気ポールを建てる為に穴を掘っている最中です。

3. 2013年11月25日
鉄筋工事

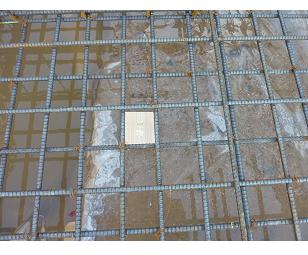

鉄筋工事

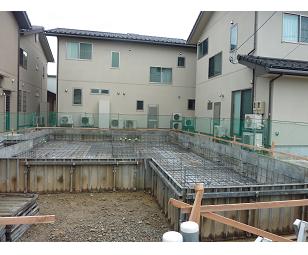

鉄筋が組み終わり、本日は鉄筋の検査を行ってきました。
一部手直しを行い、明日はコンクリート打設予定です。

4. 2013年11月26日
基礎工事

基礎工事

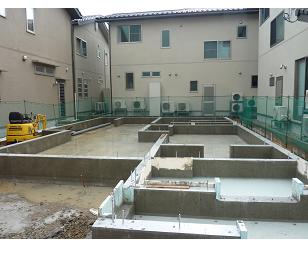

昼からコンクリを打設するにあたって地鎮祭で頂いた鎮め物を現場に納めて来ました。

5. 2013年11月28日
基礎工事

基礎工事

型枠を組み終わりました。
今から、アンカーをセットし昼からコンクリの打設予定です。

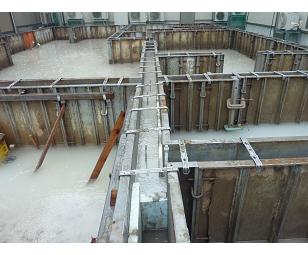

6. 2013年11月29日
基礎工事

基礎工事

本日はコンクリの養生日です。

7. 2013年12月02日
基礎工事

基礎工事

型枠の脱型を行いました。
本日は給排水の段取りを行っています。

8. 2013年12月04日
基礎工事

基礎工事

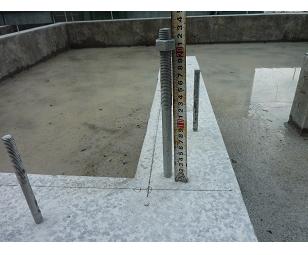

本日は基礎天端の墨出しと出来型検査を行いました。
図面との誤差は最大2mmでしたので非常に良い出来でした。

9. 2013年12月09日
上棟

上棟

本日はめでたく上棟する事ができました。
朝の一番のお神酒を建物の四隅に撒いているところです。

10. 2013年12月09日
上棟

上棟

桁も乗るだけ乗って建物の垂直を確認しているところです。
これを終えて建物を固めていきます。

11. 2013年12月11日

屋根工事

屋根工事

瓦を葺く前に下地の防水処理を行っています。
端部が防水上弱点になりやすいので、入念に防水テープで補強している最中です。

12. 2013年12月13日
防水工事

防水工事

下屋廻りの防止工事が完了し、写真の形がなりました。
2重の補強です

13. 2013年12月14日
木工事

木工事

タイペックの施工が完了しました。
外部が囲われたので、雨の心配がひとまず終わりました。

14. 2013年12月17日
木工事

木工事

外部が囲われたので仮に引いていた合板を撤去し、新しい合板を入れる前です。本日は防蟻処理を行いました。

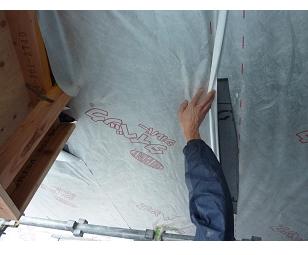

15. 2013年12月18日
木工事

木工事

外部のタイペックが一通り貼り終わり、雨の侵入がとりあえず心配なくなったので、内部の合板を貼る為に断熱材を入れています。

16. 2013年12月19日
木工事

木工事

合板が張り終えたので、内部の間仕切りを金本を取り付けています。

17. 2013年12月21日
既製建具工事

既製建具工事

既製建具と窓枠を発注するべく現場の寸法を確認し、図面と照合している最中です。

18. 2013年12月24日
防水工事

防水工事

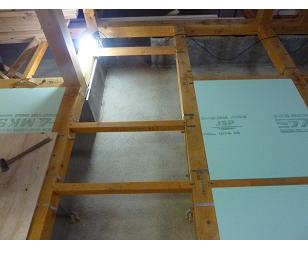

胴縁を施工する前に、雨モレの心配される個所をテープで補強しているところです。

19. 2013年12月26日
木工事

木工事

延焼ボードを施工しています。
万が一火災があった場合、隣家に燃え移るのを遅延する効果があります。

20. 2013年12月27日
木工事

木工事

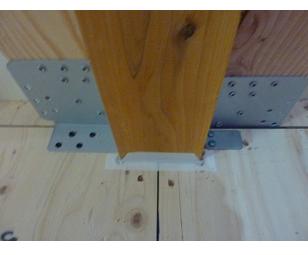

柱の隙間から冷たい空気が漏れるので気密テープで補強しています。

21. 2014年01月06日
木工事

木工事

外部の軒裏を施工しています。
手前にみえるのは、軒裏内部の通気をする通気見切りです。

22. 2014年01月08日
電気工事

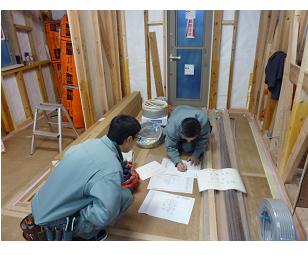

電気工事

電気の配線工事を始めました。
作業前の確認と打合せを行っている最中です。

23. 2014年01月11日
木工事

木工事

断熱を入れているところです。
この長さの断熱材をカットして壁に入れています。

24. 2014年01月14日
木工事

木工事

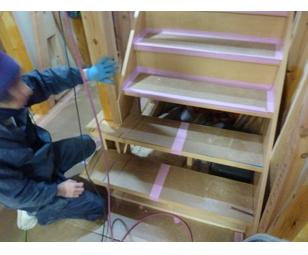

階段をかけている最中です。
1段目と2段目だけ形が違う階段を採用しています。

25. 2014年01月17日
断熱工事

断熱工事

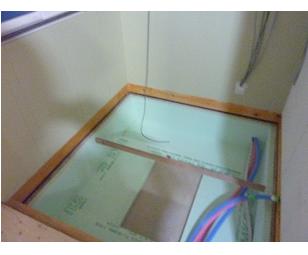

UB廻りの断熱処理を行いました。
断熱材を廻りに貼る事で、考え方的に室内の扱いになります。

26. 2014年01月18日
木工事

木工事

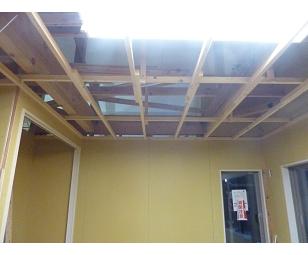

2Fは天井下地に取り掛かり始めました。
だいぶ部屋らしくなってきました。

27. 2014年01月20日
木工事

木工事

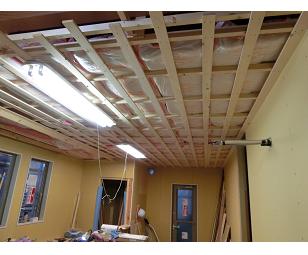

1Fも天井下地の段階まで来ました。
他に棚などの取付も行っております。

28. 2014年01月21日
外装工事

外装工事

サイディング貼りを始めました。
シートにかぶっている分は全てこの現場の分です。

29. 2014年01月27日
太陽光工事

太陽光工事

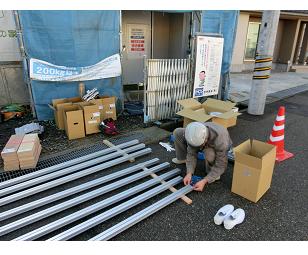

太陽光のパネルを乗せる段どりを行っています。
下で組んで上でさらに組みます。

30. 2014年01月27日
太陽光工事

太陽光工事

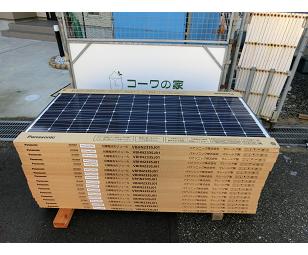

太陽光パネルです。
パナソニック製品です。

31. 2014年01月29日
木工事

木工事

1Fの天井下地もほぼ完了し断熱材の施工も終わりました。
あとは天井にPBを貼ったら完全に部屋になります。

32. 2014年01月30日
電気工事

電気工事

本日は外部のキャップの処理と本線との受け点を作っています。

33. 2014年01月31日
木工事

木工事

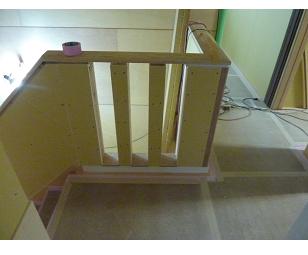

階段の意匠のスリットです。
明りのと空間の広がりを演出してくれます。

34. 2014年02月03日
木工事

木工事

階段の面の意匠です。
面がでかくなり平坦になるので目地を切っています。
意匠性だけでなく。クロスのメンテにも役立ちます。

35. 2014年02月04日
木材ポイント

木材ポイント

コーワの家は全棟
木材ポイント対象住宅です。

36. 2014年02月05日
板金工事

板金工事

樋の取付を行っています。
写真は軒樋を受ける金物を取り付けています。

37. 2014年02月06日
木工事

木工事

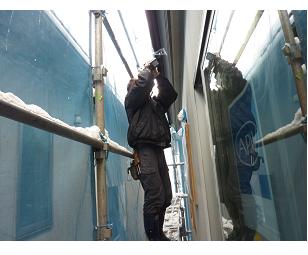

巾木の取付を行っています。
見ているこっちが思わず黙ってしまうような細かい仕事をしている最中です。

38. 2014年02月08日
吹付工事

吹付工事

外部の吹付を行っています。
あいにくの天気が続き延期になっていましたが、ようやく外部の工事も進みそうです。

39. 2014年02月10日
木工事

木工事

大工の最後の仕事の和室です。
大工さんと頭をひねって写真の吊押入れが完成しました。

40. 2014年02月11日
塗装工事

塗装工事

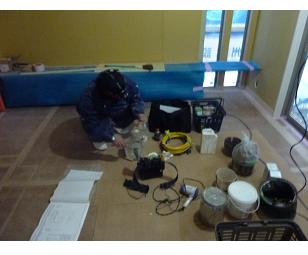

明日から内装工事が始まる前に塗装工事を行っております。
本日は祝日で現場が貸切なのでホコリもたたずに順調に作業は進んでおります。

41. 2014年02月12日
タイル工事

タイル工事

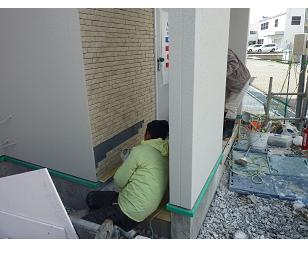

外壁のタイルを施工しています。
最近、人気の高いタイルを採用致しました。

42. 2014年02月13日
外観

外観

ついに足場が解体されました。
天気もよく全体に明るいトーンの色が映えています。

43. 2014年02月14日
内装工事

内装工事

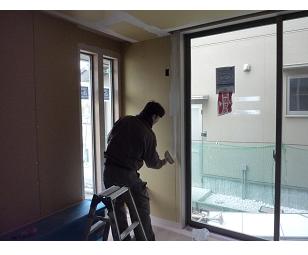

本日から内装工事を行っております。
本日は継ぎ目を平坦にならす為、パテ処理を行っています。

44. 2014年02月18日
外構工事

外構工事

今日から外構工事を初めております。

前面の鋤取りを行い、ポーチの段を打っている最中です。

45. 2014年02月18日
外構工事

外構工事

ポーチが固まったので
タイルを施工しているところです。
斜めの部分を割り付けている最中です。

46. 2014年02月20日
タイル工事

タイル工事

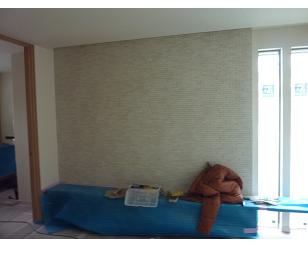

内部のタイルも貼っています。
意匠性と共に、調湿も行うタイルを採用しました。

47. 2014年02月21日
左官工事

左官工事

和室の下塗りを行っています。
この作業だけで10種類以上のコテを使って仕上げています。

48. 2014年02月22日
外構工事

外構工事

昨日の雨で一日順延して土間を打設する事が出来ました。
まだ打ちたてでムラが目立ちますが、これからコテで押えて平坦に仕上げます。

49. 2014年02月24日
外構工事

外構工事

本日は植栽を植えています。
写真は植栽の位置を見栄えがするように微調整しているところです。

50. 2014年02月26日
給排水設備工事

給排水設備工事

内部の器具付けを行っています。
始めて付ける便器らしく、一生懸命取扱い説明書を読んでいます。

51. 2014年02月27日
内部クリーニング

内部クリーニング

内部のクリーニングを行いました。
後は残工事と手直しを行いいよいよ来週展示開始です。

52. 2014年02月28日

社内検査

社内検査

本日は1回目の社内検査を行いました。
たくさんの目で確認し、細かい是正を行います。

53. 2014年03月16日
竣工

竣工

玄関
シンプルかつ機能的な玄関を目指しました。
左側の引違は壁と同化しつう大容量の収納です。

54. 2014年03月16日
竣工

竣工

リビング
白を基調としたリビングです。
TVボード上に貼ったタイルが同じ白の中でもリズムを生み出している空間に仕上がりました。

55. 2014年03月16日
竣工

竣工

ダイニング
家事スペースと蓄暖コーナーが目を引くダイニングキッチンに仕上がりました。
奥にはパントリーも備え機能性あふれる仕上りです。

56. 2014年03月16日
竣工

竣工

和室
シンプルかつモダンな和室に仕上がりました。
建物全体に合わせた落ち着く空間です。

57. 2014年03月16日
竣工

竣工

寝室
寝室は色のトーンを落として落ちついた空間になっています。
中に書斎コーナーも設けています。

58. 2014年03月16日
竣工

竣工

ウォークイン
大型のウォークインクローゼットです。
これだけあればスッキリ収納です

59. 2014年03月16日
竣工

竣工

洋室
シンプルな洋室です。
いつも通り将来区切れるような設計です。

60. 2014年03月16日
竣工

竣工

外観
金沢市の中心部に建設された今回の「西念モデルハウス」
けして大きな家ではありませんが、最新の設備、細かい収納など
あったらいいながギッシリ詰まったモデルハウスに仕上がりました。
