『将来の快適な二世帯住宅を見据えた お家』

金沢市 柳橋 H様邸

地域別に見る|金沢市

物件データ

述べ床面積65.49坪
施工面積74.12坪
担当営業鷹栖
現場担当嶋・林
お客様のこだわり仕様・既存の欄間など再利用した本格的な和室
・将来用に2世帯住宅を意識した間取り
・あらゆる場所にちりばめられら収納スペース
・1階、2階に それぞれWクローゼットのある寝室を設ける
・1階LDKと2階ファミリールームで 広い憩いの空間を演出

建築中レポート

1. 2010年07月16日

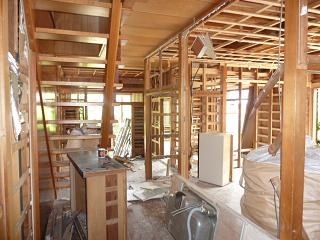

解体工事

解体工事

分別をして内部を解体してます。

2. 2010年07月19日
解体工事

解体工事

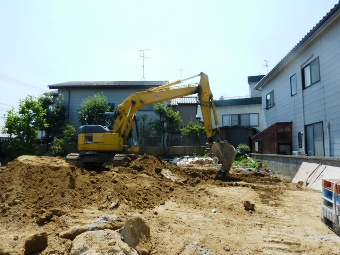

重機を入れて、解体工事をしています。

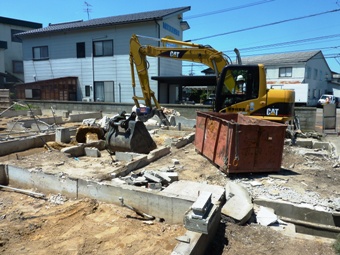

3. 2010年07月20日
解体工事

解体工事

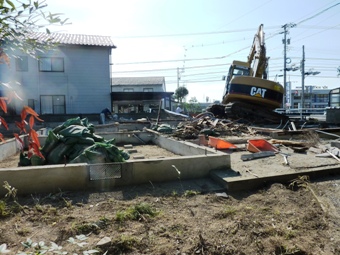

木造部分の解体が完了しました。
後は、基礎の解体だけです。

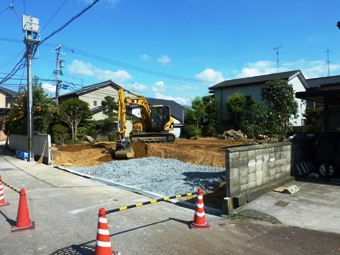

4. 2010年07月23日
解体工事

解体工事

基礎部分を解体しているところです。

5. 2010年07月24日
解体工事

解体工事

解体工事が完了しました。

6. 2010年07月29日
地鎮祭

地鎮祭

地鎮祭を行いました。
天気予報では、雨になっていたので心配でしたが、降らずに終わり良かったです。

7. 2010年08月17日
地盤(柱状)改良工事

地盤(柱状)改良工事

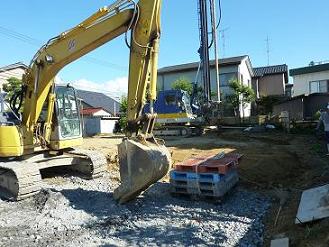

機械を搬入し組立をしています。
明日よりφ600mmの柱状改良工事を行ないます。

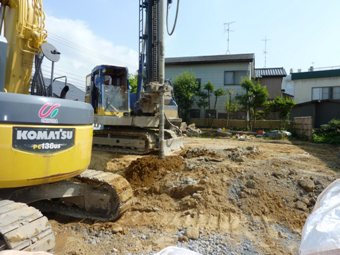

8. 2010年08月19日
地盤(柱状)改良工事

地盤(柱状)改良工事

柱状改良工事を行っています。

9. 2010年08月23日
地盤(柱状)改良工事

地盤(柱状)改良工事

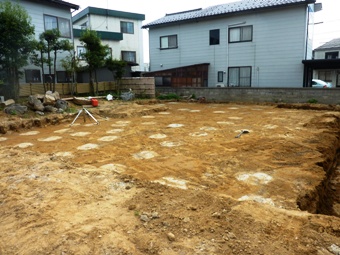

基礎下まで、鋤取りをしています。

10. 2010年08月24日
地盤(柱状)改良工事

地盤(柱状)改良工事

地盤改良工事が、完了しました。
丸い部分が、柱状改良を行った所です。

11. 2010年08月30日
基礎工事

基礎工事

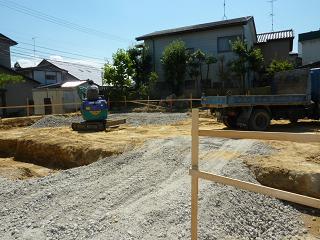

いよいよ基礎工を開始しました。
 基礎下に砕石を敷いています。

12. 2010年08月31日
鎮め物

鎮め物

地鎮祭で預った鎮物を建物の中心部に埋めました。

13. 2010年09月02日

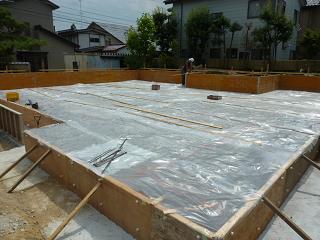

基礎工事

基礎工事

基礎下に土間防湿シートを敷きました。
 床下に湿気が上がってこないようになります。

14. 2010年09月03日
基礎工事

基礎工事

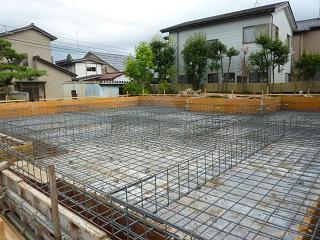

基礎配筋工事を行ないました。。下には防湿フィルムが張ってあります。
H60のスペーサーブロックで、鉄筋下の被り厚さを確保しています。

15. 2010年09月09日
基礎工事

基礎工事

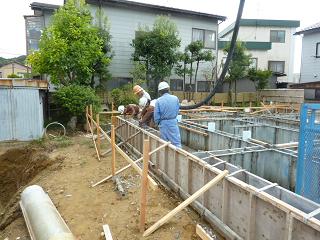

ポンプ車でコンクリートを流しこみます。 流し込みながら、振動機で、コンクリートが分離しない様に振動を与えていきます。

16. 2010年09月13日
基礎工事

基礎工事

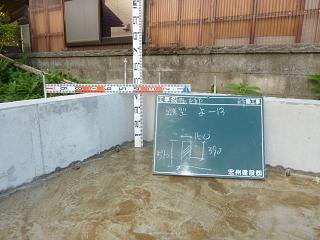

基礎の出来型を確認しました。
設計H390、実測H390と、設計通りの施工を確認できました。

17. 2010年09月15日
木工事

木工事

土台の間に1階床下の断熱材を入れています。
65mm厚のポリスチレンフォーム断熱材を、きっちりと嵌め込んでいってます。

18. 2010年09月18日
木工事

木工事

建て方 2日目です。
天候に恵まれたおかげで、順調に作業を行なっています。

19. 2010年09月21日
屋根工事

屋根工事

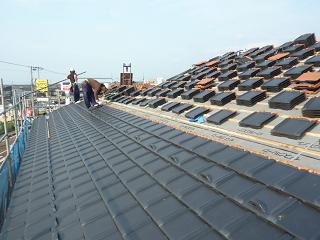

屋根の平瓦を葺いています。
下地にはホームルーフαというルーフィング材を敷いてます。
大きな屋根の家ですので、今から外観を見るのが楽しみです。

20. 2010年09月24日
木工事

木工事

大工さんが構造金物を取り付けています。
写真はホールダウン金物を取付けているところです。
この金物は台風や地震の際に、土台から柱が抜けないよう、基礎から柱を引っ張る役目を果たします。

21. 2010年10月01日
NO2,打合せ

NO2,打合せ

当社のゲストルームにて、第2回目の打合せをしています。

木製建具など、内部の仕様について打合せを行ないました。

22. 2010年10月07日
木工事

木工事

ERIによる上部構造検査を受けました。

23. 2010年10月13日
木工事

木工事

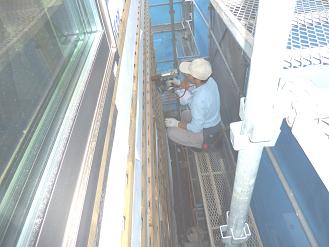

外壁にサイジングを貼る為の下地の
通気胴縁を取付けています。

24. 2010年10月15日
木工事

木工事

バルコニーの床に勾配をつけて、防水の下地を作っています。

25. 2010年10月20日
木工事

木工事

外壁部分にグラスウール16Kを入れています。

26. 2010年10月23日
木工事

木工事

2Fの外壁にグラスウール高性能(16K)を取付けています

27. 2010年10月27日
木工事

木工事

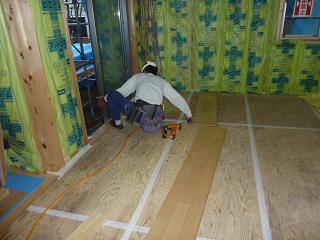

リビングの床にカラーフロアー(12mm)を貼っています。

28. 2010年11月02日
外壁工事

外壁工事

外壁にサイジング無塗装板を貼っています。

29. 2010年11月05日
木工事

木工事

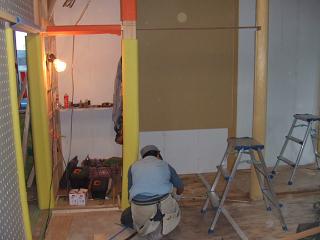

ベテランの大工さんによる和室の造作工事を行なっています。

30. 2010年11月08日
外壁工事

外壁工事

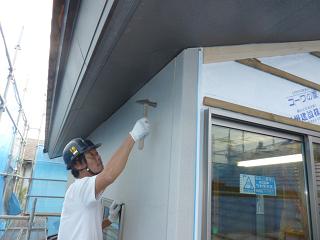

2階部分のサイジング(無塗装板16mm)を貼った後
釘頭の処理、確認をしています。

31. 2010年11月12日
木工事

木工事

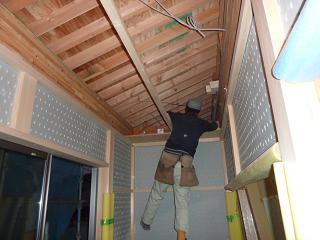

広縁の天井板(杉目透)を貼っています。

32. 2010年11月17日
木工事

木工事

2階の天井の石膏ボードを貼っています。

33. 2010年11月24日

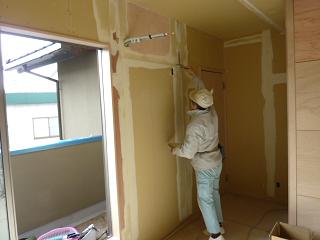

内装工事

内装工事

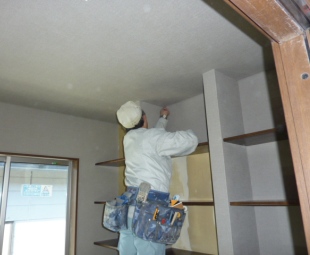

今日からクロス下地のパテ処理を行なっています。

34. 2010年12月01日
タイル工事

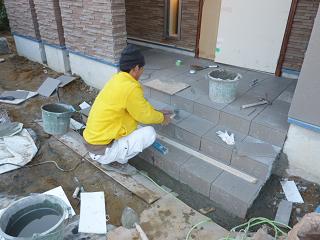

タイル工事

天然の砂岩のような300角のタイルを
貼っています。

35. 2010年12月02日
内装工事

内装工事

内装の壁、天井にビニールクロスを貼っています。

36. 2010年12月03日
内装工事

内装工事

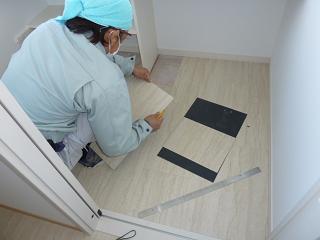

2階のサンルームの床に450角の石目調の硬質塩ビタイルを
貼っています。

37. 2010年12月09日
外構工事

外構工事

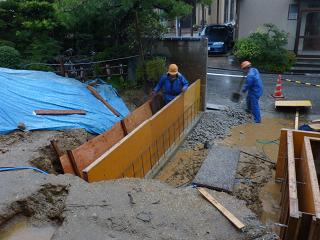

擁壁の型枠を建て込んでいます。(前面道路側です。)

38. 2010年12月15日
お引渡し

お引渡し

本日、お引渡しをさせていただきました。

写真はH様に本鍵を初めて回していただいているところです。 本鍵を回すことで工事中に使っていました仮鍵では開錠が出来なくなります。

39. 2010年12月15日
お引渡し

お引渡し

セレモニーや書類などの説明を終えたところで、H様と当社スタッフとで記念撮影をさせていただきました。

H様、これからも末永くお付き合くださいませ。

40. 2010年12月27日
完成

完成

2階のトイレです。

床を木製フローリングと塩ビ製タイルとで張り分けしています。

41. 2010年12月27日
完成

完成

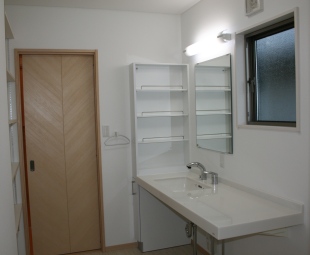

2階の洗面室です。

モダンなイメージのスッキリした洗面スペースです。 隣にはサンルームがあります。

42. 2010年12月27日
完成

完成

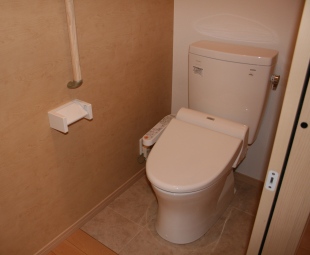

1階のトイレです。

洋便器は タンクレスのウォシュレット一体型便器です。

43. 2010年12月27日
完成

完成

1階の洗面脱衣室です。

隣に家事室(洗濯室)があり、奥様の家事動線を重視した間取りになっています。

44. 2010年12月27日
完成

完成

2階の洋室です。

白色を基調とした内装や建具で仕上げています。

45. 2010年12月27日
完成

完成

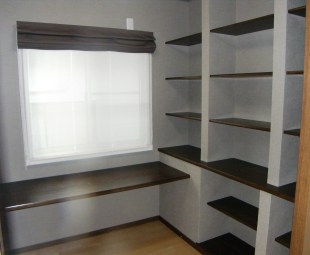

2階の書斎です。

本などを たくさん仕舞えるように、大きな棚を壁一面に作りました。

46. 2010年12月27日
完成

完成

2階の寝室です。

将来、息子さん夫婦が入られる予定だそうです。 こちらの寝室にも1階同様、大きなウォークインクローゼットがあります。

47. 2010年12月27日
完成

完成

2階のリビングです。

写真右側にベランダへの大きなサッシがあり、とても明るいリビングです。 こちらにも蓄熱暖房機が設置されています。

48. 2010年12月27日
完成

完成

1階の寝室です。

H様ご夫妻の寝室になります。 隣に大きなウォークインクローゼットがあります。

49. 2010年12月27日
完成

完成

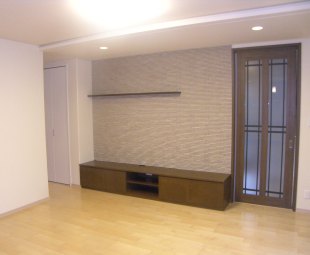

1階のリビングです。

大きなガラスドアやTVボード上の塗り壁など意匠に富んでいます。

50. 2010年12月27日
完成

完成

1階のLDKです。

格子の付いた壁の向こう側に便利な家事カウンターがあります。

51. 2010年12月27日
完成

完成

1階の玄関です。

写真には写っていませんが 右側に副玄関への引戸があり、大きな玄関収納を備えています。

52. 2010年12月27日
完成

完成

H様のこだわりが たくさん込められた1階の和室です。

出書院の障子は 建替え以前の住宅にて使われていたもので、お引渡しの際に「昔から慣れ親しんだものが残っている」と喜ばれておいででした。 我々も お施主様に喜んで頂けて とても嬉しいかったです。

将来、2世帯住宅になることを見据えて建てられたお家ですので、これからも末永いお付き合いの程、よろしく お願いいたします。

スケジュール

全体工程7月 各種申請関係・解体工事・整地作業
8月 地盤改良工事・基礎工事・建て方
9月 木工事(金物等、外部造作)・屋根工事
10月 木工事(内部造作)・外装工事
11月 ・内装仕上げ工事・外構工事・完成
