子育て家族の家計に優しいスマートハウス
金沢市薬師堂町 K様邸
地域別に見る|金沢市
物件データ
延床面積 | 136.22㎡ (41.20坪) |
---|---|
施工面積 | 141.84㎡ (42.90坪) |
担当営業 | 宮崎 |
現場担当 | 村井・米林 |
お客様のこだわり仕様 | 1.太陽光、HEMS、EVコンセント採用 理想的なスマートハウス 2.明るく清潔感漂うインテリア 3.シューズクロークなど豊富な収納と カウンター。 機能性あふれる住空間 4.優れた断熱構造で夏も冬も快適 5.子育てと家事が楽しくなる家事動線 |
建築中レポート
- 1. 2013年06月24日
-
地鎮祭
本日、K様邸の地鎮祭を行いました。
お子様も大変元気なご様子!
本日はおめでとうございます!
- 2. 2013年07月01日
-

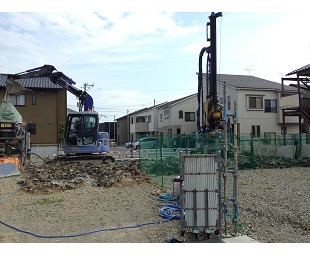

地盤改良工事
地盤改良を行っています。
今回は柱状改良を行っています。
- 3. 2013年07月09日
-

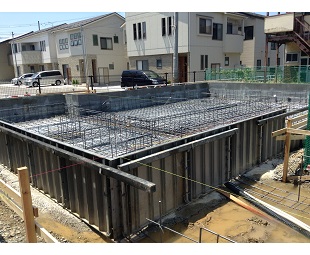

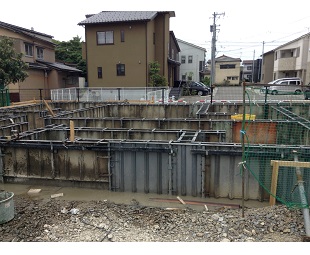

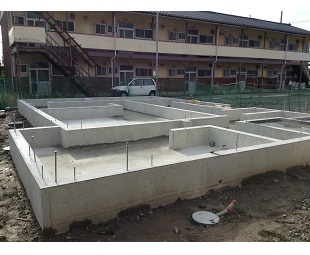

基礎工事

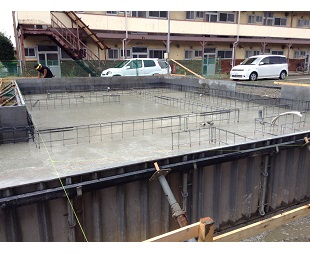

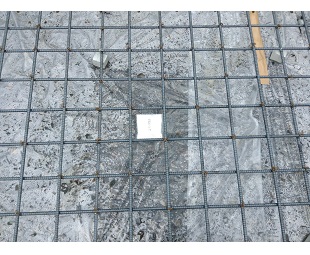

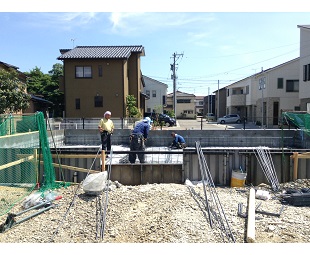

捨コンクリートの打設が終わったので、配筋を組んでいます。
この後、配筋検査を行います。
- 4. 2013年07月10日
-
基礎工事

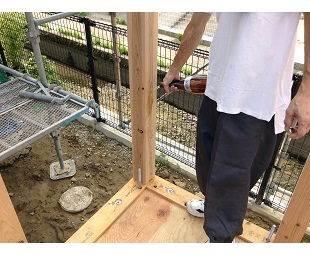

鎮めものを埋設しました。
事故が起こらないように細心の注意を払いながら、工事を進めます。
- 5. 2013年07月10日
-
基礎工事
配筋検査が終わりました。
少し図面と違っている箇所があったので、修正をしてもらいました。

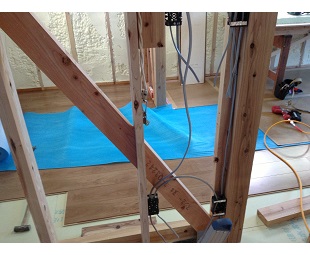

- 6. 2013年07月11日
-

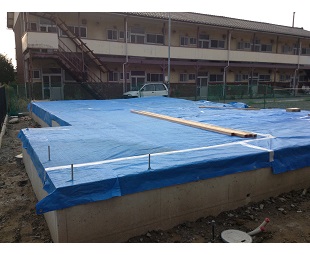

基礎工事

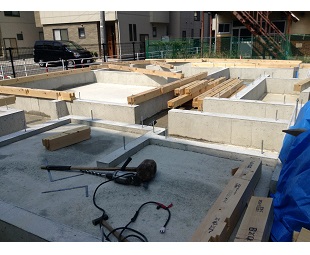

スラブコンクリートの打設を行いました。
散水養生を行い、ひび割れが発生しないようにします。
- 7. 2013年07月12日
-
基礎工事
立ち上がりの型枠を組みました。
あとはコンクリートを流し込むだけです。
- 8. 2013年07月22日
-
基礎工事
養生期間が終わり、型枠を解体しました。
綺麗な仕上がりになっています。
- 9. 2013年07月25日
-
木工事

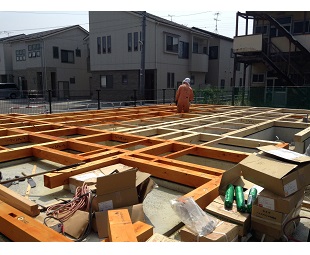

土台伏せをしています。
腕の良い大工さんが段取り良く仕事を行っています。
- 10. 2013年07月27日
-
防蟻工事
土台に防蟻処理を行っています。
シロアリから木材を守ります。
- 11. 2013年07月28日
-
木工事
土台伏せが無事に終わりました。
雨に当たらないようにブルーシートで養生を行っています。
- 12. 2013年07月30日
-
木工事

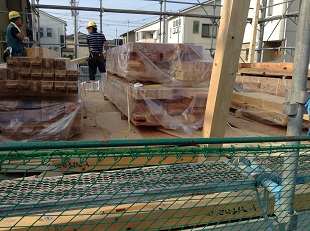

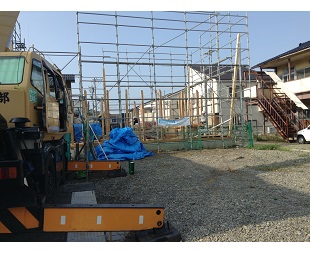

建て方の材料が搬入されました。
足場も組み立てたので、上棟の準備は万端です!
- 13. 2013年07月31日
-
上棟
工事中に事故が起こらないように願いながら、建物の通し柱にお神酒を注ぎます。
- 14. 2013年07月31日
-
上棟

1階の柱が立てられました。
ここから大工さんとレッカーさんの共同作業になります。
- 15. 2013年07月31日
-
上棟
小屋梁までくみ上げました。
ここまでくればあと少しです。
- 16. 2013年07月31日
-
上棟
事故もなく無事に屋根まで組みあげることができました。
雨が降ってもいいように、ルーフィングを敷いています。

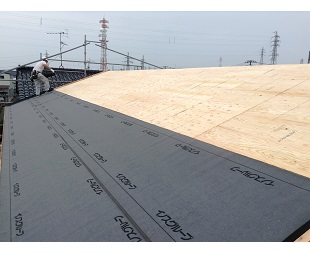

- 17. 2013年08月01日
-
仮設工事

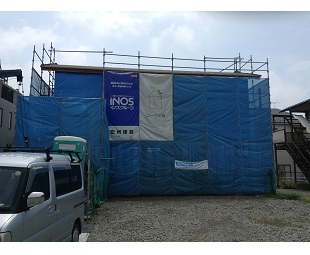

上棟が終わったので、足場にシートを張りました。
たるまないようにしっかりと張っています。
- 18. 2013年08月02日
-

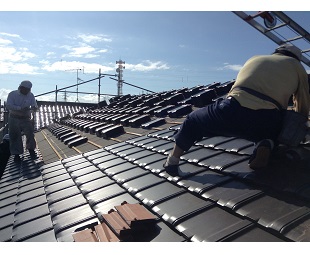

屋根工事
瓦を葺いています。
職人さんたちが、綺麗に葺いています。
- 19. 2013年08月03日
-

屋根工事
瓦が葺き終わりました。
雪止め瓦もついてばっちりです。
- 20. 2013年08月05日
-
防蟻工事

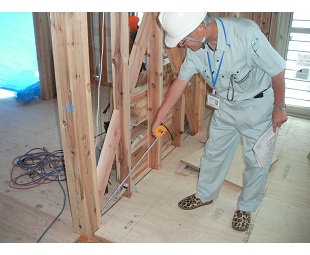

柱、間柱の外周部の防蟻処理を行っています。
あとは内部の防蟻処理を行えば、防蟻はばっちりです!
- 21. 2013年08月07日
-
木工事

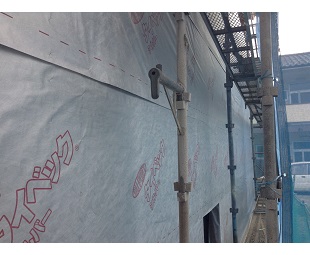

雨が内部に入らないようにタイペックを貼っています。
下から上に貼っていくことで、中に雨が入ることはありません。
- 22. 2013年08月09日
-

木工事

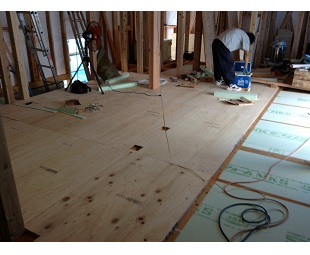

1Fの床合板を貼っています。
床断熱材もしっかり入って高気密になっています。
- 23. 2013年08月13日
-
木工事

軒裏のケイカル板を貼りました。
淡く暖かい色を使用しています。
- 24. 2013年08月17日
-
木工事
2Fの床に防水ボードを貼っています。
腕の良い大工さんがきれいに敷き詰めていきます。
- 25. 2013年08月20日
-

電気工事
電気配線工事をしています。
K様邸は吹付断熱なので、性能が落ちないよう、外壁部分は先に配線を終わらせます。
- 26. 2013年08月23日
-
金属建具工事

サッシ枠が搬入されたものから順々に、大工さんが取り付けていきます。
- 27. 2013年08月26日
-
防水工事
バルコニーと陸屋根に防水工事を行っています。
勾配もとってあるので、水が溜まることもありません。
- 28. 2013年08月27日
-

金属建具工事

サッシ枠に硝子が取り付けられました。
外部の雨仕舞もばっちりです。
- 29. 2013年08月28日
-
太陽光配線工事
太陽光の配管を行っています。
ウレタン吹付断熱なので、外周部に関係する箇所は先に配管などをしないといけません。
- 30. 2013年08月29日
-
金物検査
本日金物検査を受けました。
しっかりと金物がついていたので、しっかりと合格をいただきました。
- 31. 2013年08月30日
-

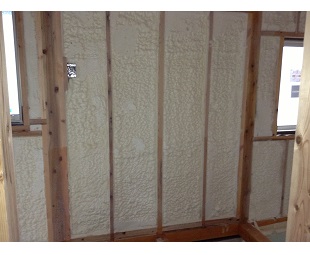

断熱工事
ウレタン吹付断熱を行いました。
現場発泡断熱なので冬は暖か、夏は涼し、です。
- 32. 2013年09月02日
-
木工事

タフパネルを貼っています。
ビスピッチもしっかり取っています。
- 33. 2013年09月09日
-
木工事
2階のフロアを貼り始めました。
フロアを貼った後は、傷がつかないようにしっかりと
養生を行います。
- 34. 2013年09月10日
-

電気工事
1階の配線工事を行っています。
外周部はほとんど終わっていたので、内部の配線を行っています。
- 35. 2013年09月12日
-
木工事
2階のフロアを引き続き貼っています。
寝室は他の部屋よりも濃い色を使用して、落ち着いた雰囲気を出しています。
- 36. 2013年09月13日
-
空調設備工事
1階の天井カセットエアコンの配管を行っています。
配管を圧迫しないように施工を行ってもらっています。
- 37. 2013年09月17日
-
住宅設備工事
UBの施工を行っています。
組立の作業も浴槽などに傷がつかないよう、丁寧に作業を行います。
- 38. 2013年09月20日
-

木工事

2階のPBを貼っています。
壁ができたことで、ようやく部屋らしくなりました。
- 39. 2013年09月24日
-

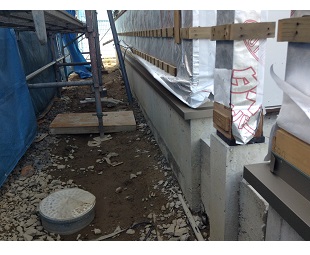

外装工事

土台水切りを取り付けています。
取り付けた後はしっかりと養生を行います。
- 40. 2013年09月26日
-

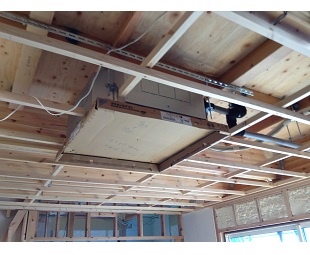

空調設備工事
1階の天井カセットエアコンの取り付けを行いました。
部屋全体に空調の効果がいきわたるような配置になっています。
- 41. 2013年09月28日
-
外装工事

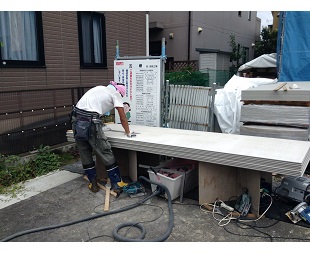

サイディング貼りを行っています。
腕の良い職人さんたちが段取り良く貼っていきます。
- 42. 2013年10月01日
-
外装工事
サイディングが貼り終わりました。
この後シーリング、吹付を行います。
- 43. 2013年10月03日
-
外装工事

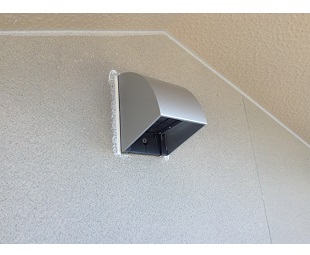

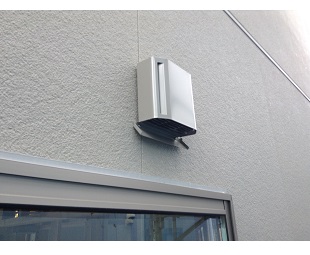

外壁に換気扇のフードが取り付けられました。
シーリングもしっかり行います。
- 44. 2013年10月05日
-
床暖房設備工事

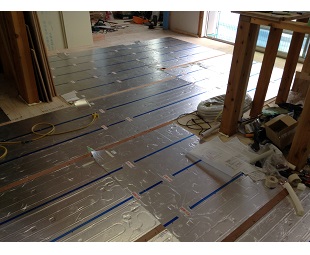

床暖のパネルを敷いています。
リビングのほとんどに敷かれているので、とても暖かそうです。
- 45. 2013年10月07日
-
木工事
1階のフロアを貼り終えました。
これから壁のPBを貼り始めます。

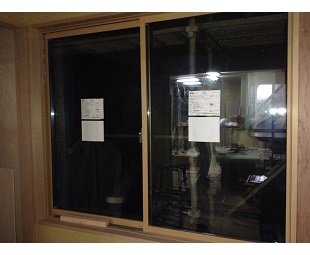

- 46. 2013年10月09日
-
木工事
和室のサッシ、建具の枠を取り付けました。
白木の造作材を使用しています。

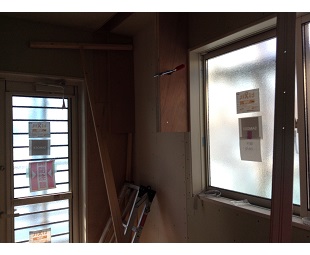

- 47. 2013年10月11日
-
木工事

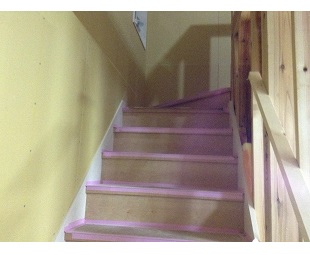

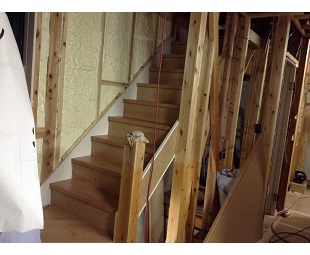

階段を取り付けています。
これで2階へ上がりやすくなりました。
- 48. 2013年10月14日
-
木工事
階段をかけ終わりました。
傷がつかないよう、養生もしっかりと行っています。
- 49. 2013年10月16日
-
太陽光パネル工事
太陽光パネルから配線を引き込むフードを取り付けました。
換気扇のフードとあわせてシルバー色としています。
- 50. 2013年10月18日
-
木工事

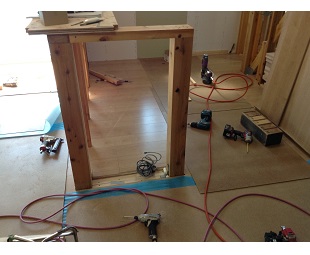

内部の意匠工事を行っています。
腕の良い大工さんがしっかりと造作していきます。
- 51. 2013年10月22日
-
木工事
木工事も最終段階になりました。
あとはカウンターなどの意匠工事です。
- 52. 2013年10月24日
-
木工事
カウンターを取り付けています。
傷がつかないようしっかりと養生も行います。
- 53. 2013年10月25日
-
家具工事
既製品の家具が搬入されました。
雰囲気の良い家具となっております。
- 54. 2013年10月28日
-

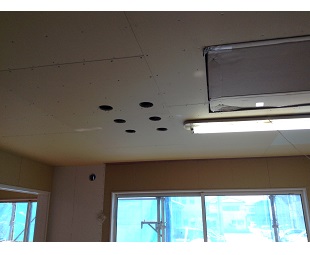

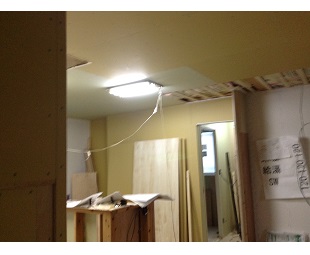

電気工事
内部のDL照明の開口を開け終わりました。
部屋全体が明るくなるような設計になっております。
- 55. 2013年10月30日
-
木工事

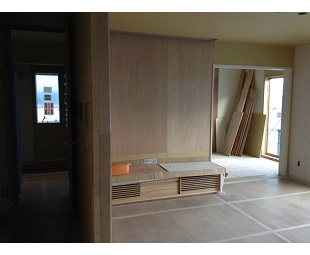

WICの棚を組みました。
収納スペースのたくさんあるクロゼットとなっています。
- 56. 2013年11月01日
-

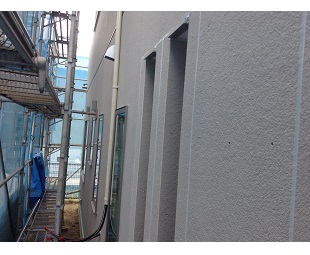

外装工事
外壁の吹付を行いました。
腕の良い職人さんがムラのないように吹付ます。
- 57. 2013年11月05日
-
仮設工事

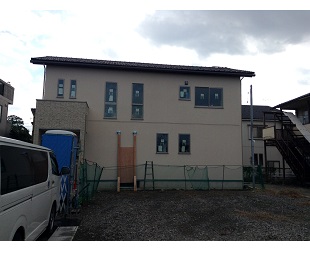

足場が解体され、外観が見えるようになりました。
これから外部配管を行います。
- 58. 2013年11月06日
-
給排水設備工事

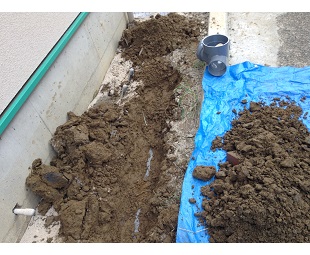

外部配管を行っています。
隣地との間の幅があまりないので、手掘りで配管を行っています。
- 59. 2013年11月08日
-

電気工事
引き込みのポールが立てられました。
これで電気を引き込むことができます。
- 60. 2013年11月09日
-
住宅設備工事

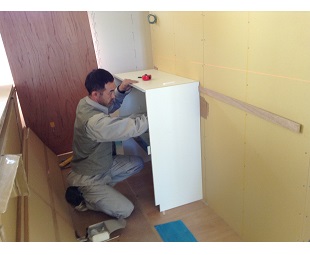

カップボードを取り付けています。
腕の良い職人さんが段取り良く組み立てていきます。
- 61. 2013年11月11日
-
金属建具工事
外部物入れの建具が搬入されました。
アルミパネルの開き戸となっています。
- 62. 2013年11月13日
-
タイル工事

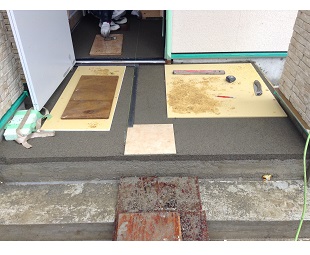

玄関ポーチのタイルを貼るための下地を行っています。
一点に荷重がかからないようにボードを敷きながら作業を行います。
- 63. 2013年11月15日
-

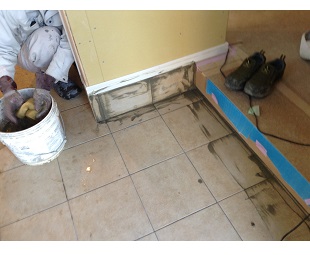

タイル工事

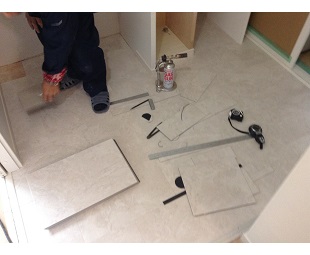

玄関内部のタイルを貼っています。
明るい色を使用したタイルになっています。
- 64. 2013年11月20日
-
内装工事
2度目のパテ処理を行っています。
この後、ペーパー処理をしてパテの凹凸をなくします。
- 65. 2013年11月22日
-

内装工事
クロス貼りが始まりました。
職人さんが綺麗に納めていきます。
- 66. 2013年11月26日
-
左官工事
玄関の壁の左官工事を行いました。
塗り壁がクロスとは違った一面を見せてくれます。
- 67. 2013年11月27日
-
タイル工事

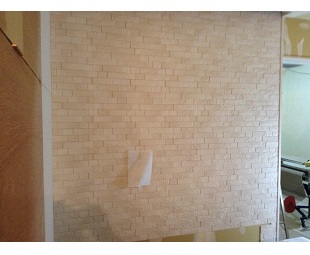

リビングの内部にタイルを貼りました。
K様邸はエコカラットを貼っています。
- 68. 2013年11月28日
-
内装工事
内部のクッションタイルを貼っています。
クロスに合わせて色も白にしています。
- 69. 2013年11月29日
-

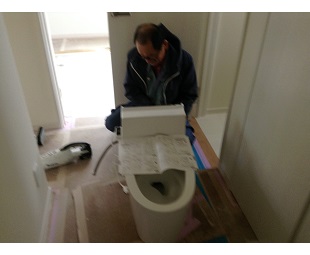

給排水設備工事
器具の取り付けを行っています。
1階にも2階にも器具があるので、職人さんが段取り良く取り付けていきます。
- 70. 2013年11月30日
-
外構工事
エコキュートの架台の打設を行いました。
他の土間より少し高めに土間を打設しています。
- 71. 2013年12月02日
-
照明器具工事
照明器具が取り付けられ、明かりがつくようになりました。
もう少しで完成です!
- 72. 2013年12月03日
-
畳工事
和室に畳が敷かれました。
半畳の縁なし畳となっています。
- 73. 2013年12月07日
-
器具説明
K様邸の住設器具の説明をメーカーの担当者さんにきていただいてしました。
- 74. 2013年12月07日
-
左官工事

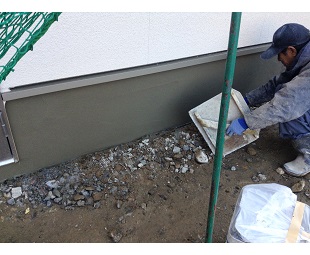

基礎巾木の施工を行っています。
綺麗な櫛引となっています。
- 75. 2013年12月11日
-
竣工
LDK
カーテンも取り付けられ、落ち着いた雰囲気のリビングとなっています。
- 76. 2013年12月11日
-
竣工
シューズクローク
大容量の収納スペースを備えた収納スペースとなっています。
可動式なので大きなものも収納できます。
- 77. 2013年12月11日
-
竣工

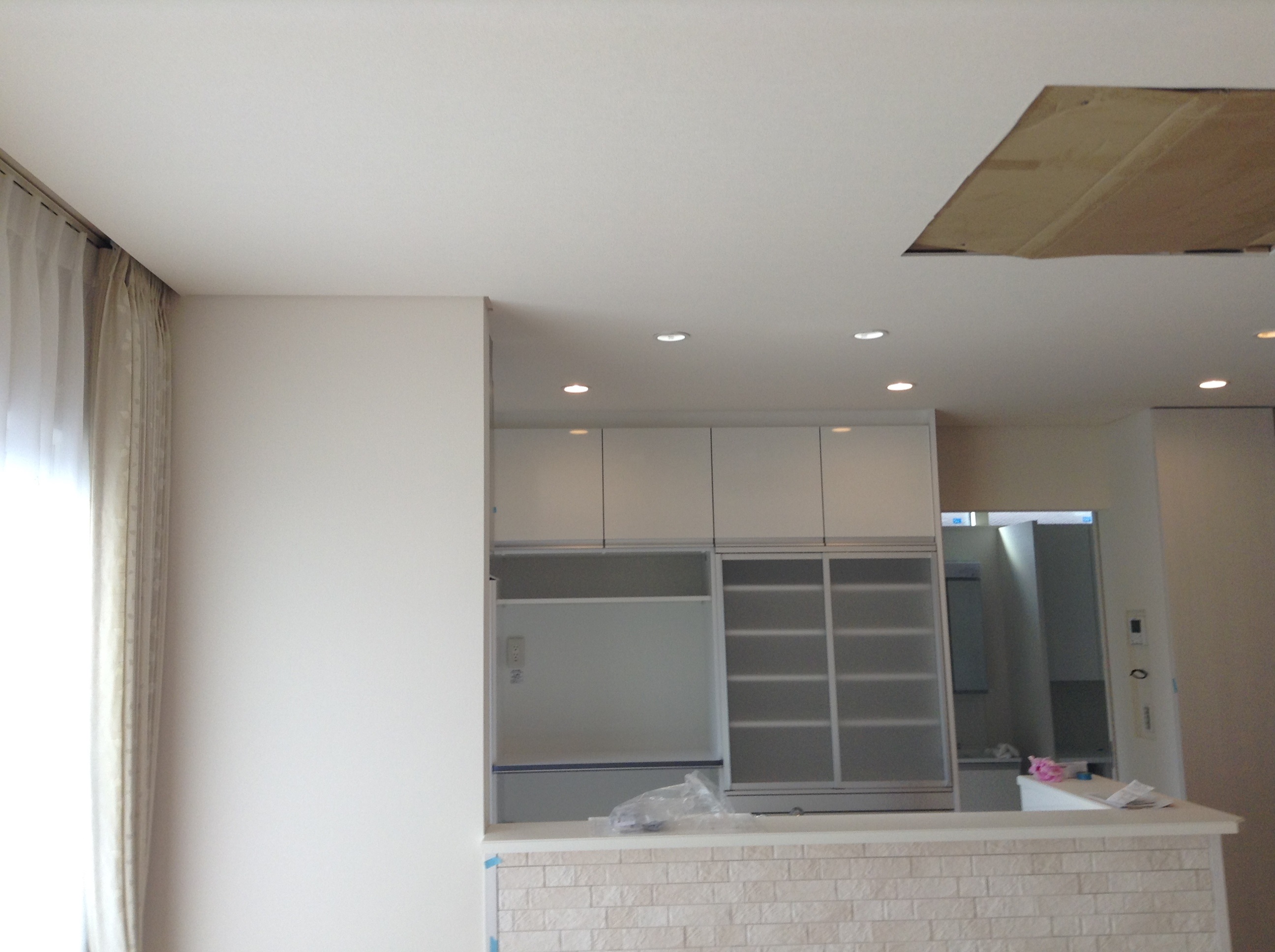

キッチン
白を基調としたキッチン・カップボードになっています。
収納量もばっちりです。
- 78. 2013年12月11日
-
竣工
玄関
玄関に入ってすぐに塗り壁があります。
クロスの中に塗り壁があるとその部分が映えて見えます。
- 79. 2013年12月11日
-
竣工
洋室
明るい雰囲気の洋室です。
大きな窓を取り付けて、光がたくさん入るようになっています。
- 80. 2013年12月11日
-
引き渡し
事故も起こらず無事に工事が終わり、お引渡しを行うことができました。
もう少し工事が残っていますが、これからも末永くお付き合いをお願いいたします。
