2つの家族を楽しくつなぐ、完全分離型2世帯住宅
金沢市南塚町 M様邸
地域別に見る|金沢市
物件データ
延床面積 | 285.89㎡(86.48坪) |
---|---|
施工面積 | 316.52㎡(95.74坪) |
営業担当 | 中出 |
現場担当 | |
お客様のこだわり仕様 | 1 南に面したオープンLDK 明るい空間でふた家族みんなで料理や会話を楽しみます。 2 ご夫婦のコミュニケーションをとりやすくする為の各お部屋の配置に気を付けました。 3 親世帯には来客用とプライベート用のラバトリー(WC)を設けました。 4 大型の収納はもちろん、小物や飾りを収める為造作家具もインテリアに合わせコーディネートします。 5 太陽光発電や省エネ設備で家計の省エネも対策しました。 |
建築中レポート
- 1.
-
木工事
2階TVボードの上に、
間接照明の入るスペースを作りました。
- 2. 2012年06月13日
-

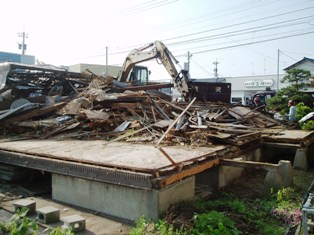

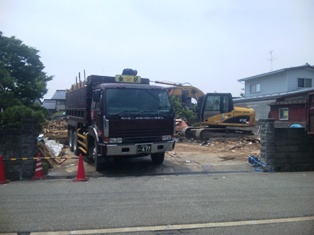

解体工事

今日から、解体工事が始まりました。
最初は、瓦めくりから始まります。
- 3. 2012年06月14日
-
解体工事
今日から、機械を搬入して、
解体を始めます。
- 4. 2012年06月15日
-
解体工事
基礎以外が、はぼ解体が
終わっています。
この後は、廃材を搬出します。
- 5. 2012年06月16日
-
解体工事
解体時の出た、
廃材を搬出しています。
- 6. 2012年06月18日
-
解体工事
基礎の解体も終わり、
整地を行っています。
- 7. 2012年06月19日
-
解体工事
きれいに整地が終わり、
解体工事が完了しました。

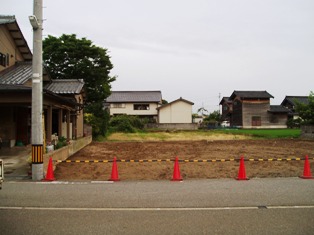

- 8. 2012年06月26日
-
地鎮祭
M様邸の、地鎮祭を行いました。
また、同時に、井戸のお祓いも行いました。
- 9. 2012年07月10日
-
造成工事

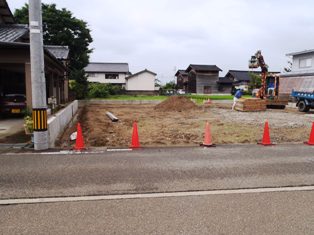

造成工事を行っています。

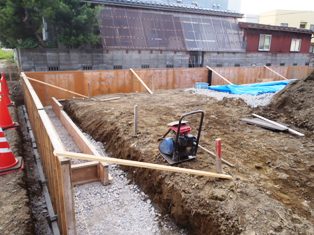

- 10. 2012年07月12日
-

造成工事
擁壁の、立上がり部分の、
型枠を組み終わりました。
- 11. 2012年07月17日
-
造成工事
コンクリートの養生期間が
終わりましたので、
型枠の解体しています。
- 12. 2012年07月19日
-
造成工事

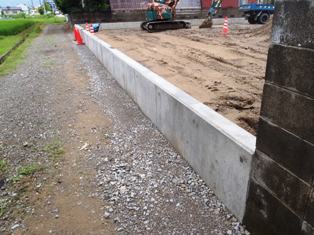

農道側の、擁壁工事が終わりました。
- 13. 2012年07月21日
-
造成工事
擁壁工事が終わりましたので、
今日から、盛り土、整地作業を行っていきます。
- 14. 2012年07月24日
-
造成工事

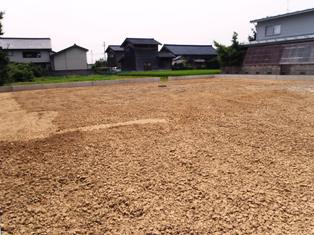

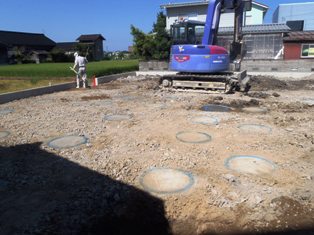

土間の整地が終わり、
造成工事が完了しました。
- 15. 2012年07月27日
-

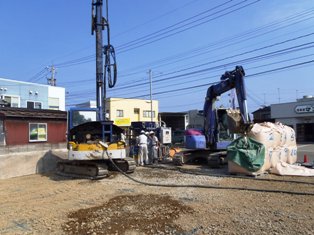

地盤改良工事
地盤改良工事が始まりました。
長さ5.5mの柱状改良を行います。
- 16. 2012年07月28日
-
地盤改良工事

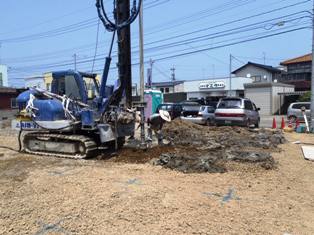

地盤改良工事 2日目です。
今日で、半分ぐらいが終わります。
- 17. 2012年08月01日
-
地盤改良工事

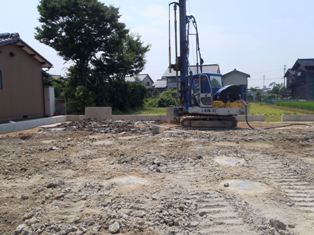

地盤改良工事3日目です。
- 18. 2012年08月02日
-
地盤改良工事
地盤改良が終わり、
整地を行っています。

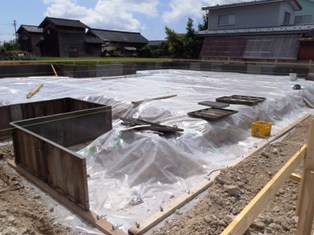

今日で、地盤改良工事は終了です。

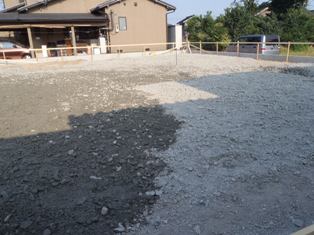

- 19. 2012年08月04日
-
基礎工事
砕石を敷き詰めています。
厚さは、100㎜です。
- 20. 2012年08月07日
-

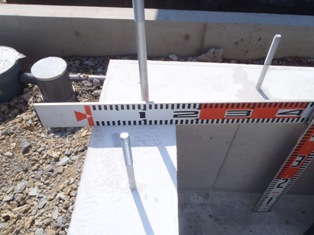

基礎工事
基礎の、
外枠を組んでいます。

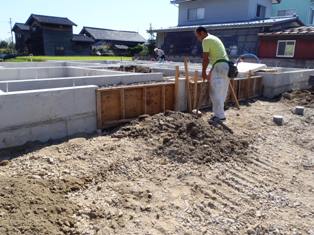

- 21. 2012年08月08日
-
基礎工事
基礎の、
配筋を行っています。
- 22. 2012年08月09日
-
基礎工事
基礎の配筋が組終わりました。
- 23. 2012年08月09日
-

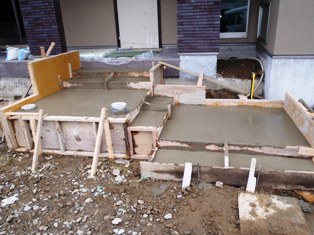

基礎工事
配筋検査が終わり、
午後から、土間スラブの
コンクリートを打設しました。
- 24. 2012年08月10日
-
基礎工事
基礎の立上がり部分の、
型枠が組み終わりました。

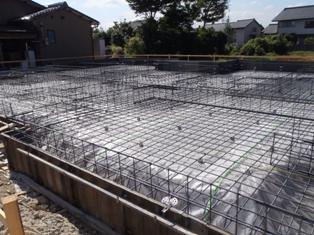

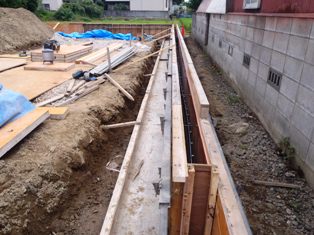

- 25. 2012年08月11日
-
基礎工事

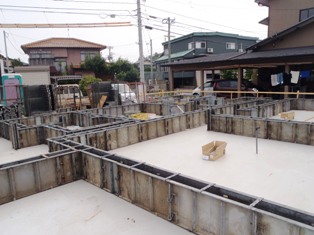

基礎の立上がりの
コンクリートを打設しました。
- 26. 2012年08月17日
-
基礎工事
基礎ができました。
基礎の幅は、16㎝もあります。
- 27. 2012年08月20日
-
基礎工事
玄関廻りの、土間の
コンクリートを打設する作業をしています

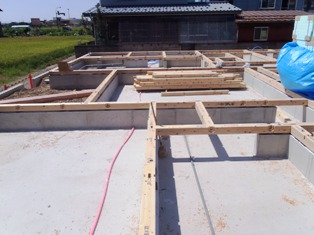

- 28. 2012年08月24日
-
木工事
今日から、
土台伏せを行っています。
- 29. 2012年08月25日
-
木工事
土台、大引きに、
防蟻処理を行い、
断熱材を敷き詰めています。
- 30. 2012年08月27日
-
木工事

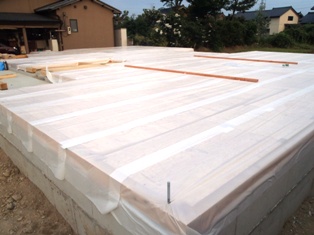

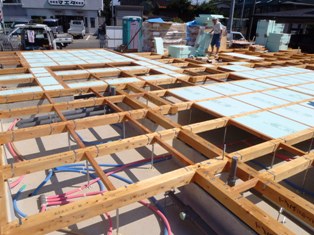

1階床張りが完了しました。
床材の養生の為、半透明のシートを張っています。
- 31. 2012年08月29日
-
木工事
1階の柱、梁等の材料が入り、
施行し易いように、あらかじめ、
所定の位置に、部材を配りました。
- 32. 2012年08月30日
-
仮設工事
建て方を、安全に行えるように、
先行足場を組みました。
- 33. 2012年09月01日
-

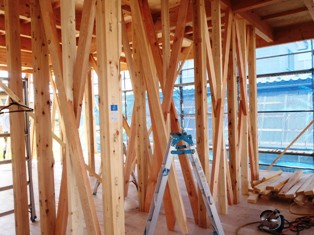

木工事

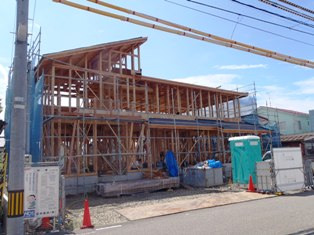

建て方完了しました。
大きいお家なので、
2日間かかりました。
- 34. 2012年09月03日
-
木工事
建て方が終わり、
筋交い、間柱を取り付けています。
- 35. 2012年09月04日
-

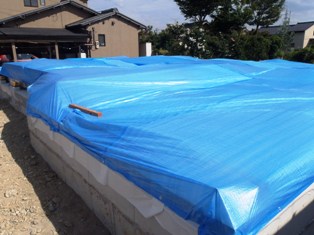

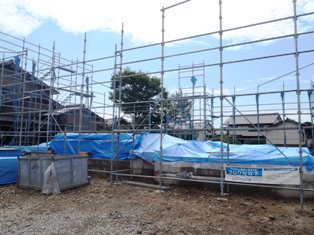

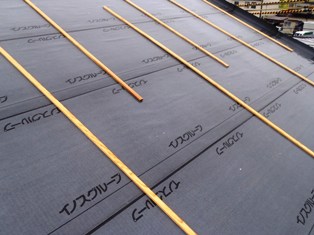

屋根工事
屋根の、野地板に、
ルーフィングを張りました。
- 36. 2012年09月06日
-
木工事
構造金物を取付ています。
- 37. 2012年09月08日
-
防蟻処理
内部の木造部に、
防蟻処理を行いました。
- 38. 2012年09月11日
-
木工事
ベランダの下に、

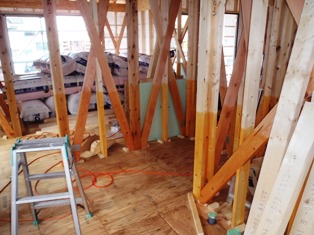

断熱材を2重に入れています。
- 39. 2012年09月13日
-

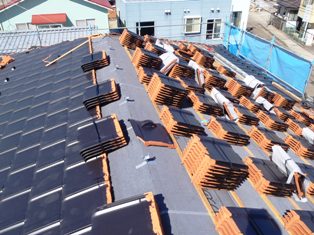

屋根工事
平板瓦を葺いています。
- 40. 2012年09月15日
-
木工事
玄関の軒先裏の、
下地を組んでいます。
- 41. 2012年09月18日
-
木工事
軒裏に、化粧のケイカル板を張っています。

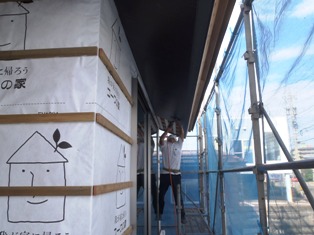

- 42. 2012年09月20日
-
中間検査

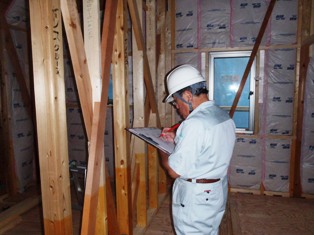

中間検査を受けました。
筋交い、構造金物の抜けが無いか、
チェックをしていただきました。
- 43. 2012年09月22日
-

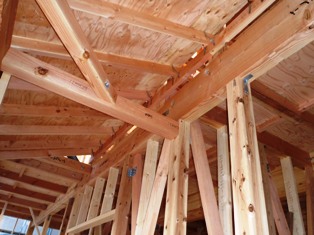

木工事

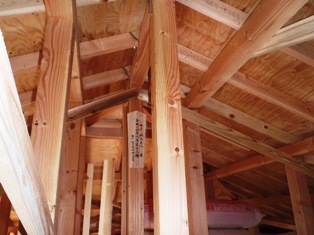

小屋裏にある、

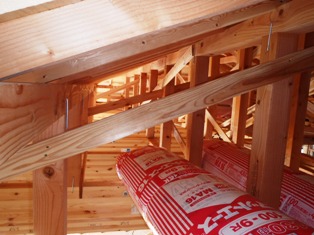

雲筋交いの様子です。

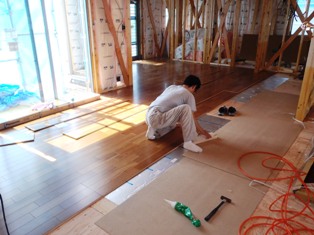

- 44. 2012年09月24日
-
木工事
1階床に、床暖房の施行が終わったので、
フロアーを張っているところです。
- 45. 2012年09月26日
-
木工事
玄関ポーチの、

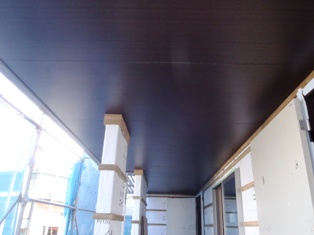

軒裏が張り終わりました。
- 46. 2012年09月28日
-
木工事
床のフロアー張りが終わり、
壁のボードを張っています。
- 47. 2012年10月01日
-

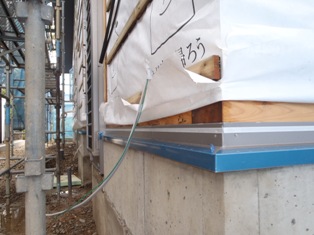

外装工事
外壁と基礎との間に、
土台水切りを取付ました。
- 48. 2012年10月03日
-

外壁工事

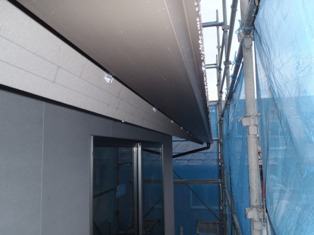

屋根の先にあたる、
破風を取付ました。
- 49. 2012年10月05日
-
木工事
いよいよ、
内部の壁に、ボードを張っています。
ここまでくると、部屋の大きさが、
わかってきます。

- 50. 2012年10月09日
-

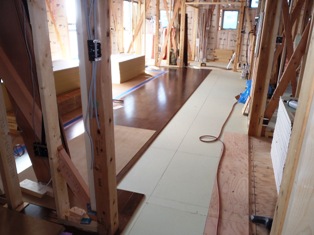

木工事

2階の床に、フロアーを
張っています。
コーワの家では、2階の床は、
24㎜の合板、12.5㎜の石膏ボード、
12㎜のフロアーの3重になっています。
- 51. 2012年10月12日
-
外装工事
外壁材を張っています。
外壁の仕上げは、
リシンを吹付けます。
- 52. 2012年10月15日
-
木工事
小屋裏に、M様が、
用意した棟札を、
取付ました。
- 53. 2012年10月18日
-
木工事
階段をつけています。
これで、施主様も、
安全に2階へ上がれます。
- 54. 2012年10月20日
-
木工事

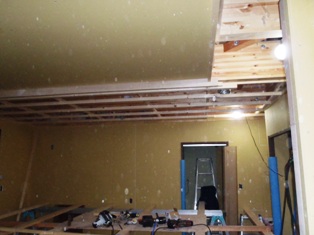

LDKの天井下地です。
キッチンの置く場所の天井は、
一段下がります。
- 55. 2012年10月22日
-
外装工事
外壁の目地に、
コ―キング処理を
行いました。
- 56. 2012年10月24日
-
木工事
寝室に、
カウンターの造作を
行っています。
- 57. 2012年10月26日
-
住設工事

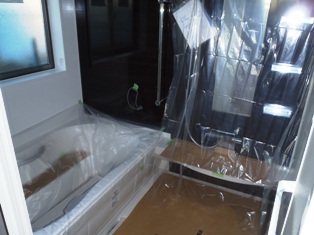

1階に、UB入りました。
YメーカーのUBなので、
お風呂に入りながら、
音楽が聴けるようになっています。
- 58. 2012年10月29日
-
木工事
1階トイレに、
可動棚板をつけ、
小物等をおけるように、
しました。
- 59. 2012年10月31日
-
住設工事
2階に、UBが入りました。
落ち着いた、温かい感じの色を選んだので、
長風呂になりそうです。
- 60. 2012年11月02日
-
木工事
下足入を、取付ました。
内部のドアと同じ色なので、
統一感があります。
- 61. 2012年11月05日
-
板金工事
雨樋を取付ました。
軒樋の金物が、表から見えないように
なっています。

- 62. 2012年11月07日
-

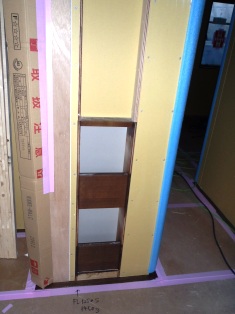

木工事
2階の壁厚のスペースを、
利用して、ニッチを設けました。
- 63. 2012年11月10日
-

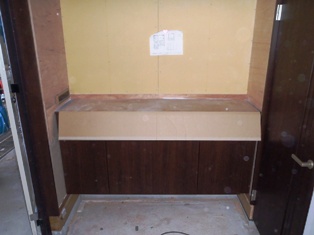

木工事

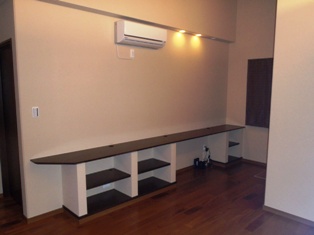

1階TVボードの天井部分に、
羽目板を張りました。
- 64. 2012年11月13日
-
木工事
キッチン部分の天井を、
一段下げて、ボードを張りました。
- 65. 2012年11月15日
-
タイル工事
外壁に、タイルを張りました。
張る面積が大きいので、
とても、重厚感があり、
とても良い、仕上がりになりました。
- 66. 2012年11月19日
-

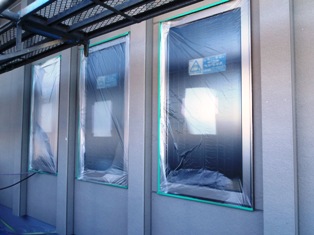

吹付け工事
貴重な、天気の晴れ間をみて、
サッシ関係を汚さないように、
養生を行っています。

- 67. 2012年11月22日
-

木工事

TVボード上に、
間接照明のスペースを作りました。
- 68. 2012年11月27日
-

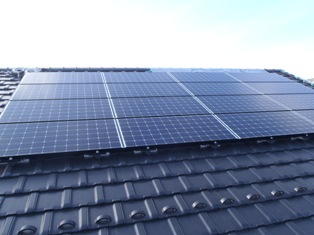

太陽光工事
屋根に、太陽光パネルを付けました。
- 69. 2012年11月29日
-
木工事
2階LDK天井に、
ボードを張っています。
- 70. 2012年12月01日
-

木工事
2階の書斎天井に、
ボードを張っています。
- 71. 2012年12月05日
-

塗装工事
内部塗装を行っています。

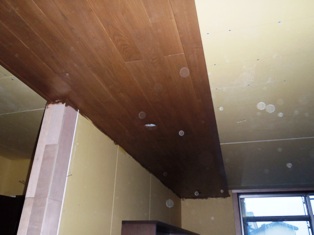

天井羽目板に、指定された
クロスの色に合わせて、色を付けました。
- 72. 2012年12月08日
-

内装工事

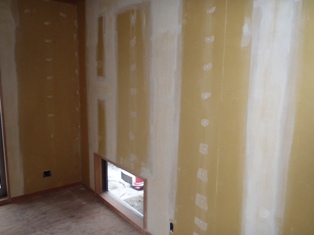

1階和室に、
パテ処理を行っています。
- 73. 2012年12月12日
-
左官工事
玄関正面に、
塗り壁処理を行いました。
- 74. 2012年12月15日
-

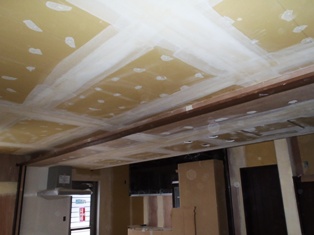

内装工事
1階リビングの天井に、
パテ処理を行いました。
- 75. 2012年12月19日
-
内装工事
1階洋室の、
クロス貼りが終わりました。
明るい部屋になりました。
- 76. 2012年12月22日
-
内装工事

2階和室のクロス貼りが終わりました。
- 77. 2012年12月28日
-
内装工事
階段のクロス貼りが、
終わりました。
1面だけ、クロスの貼分けを、
行いました。
- 78. 2013年01月09日
-
左官工事
玄関の壁に、仕上げの作業を行っています。
- 79. 2013年01月11日
-
タイル工事
リビングのTVボード部分に、
タイルを張りました。
- 80. 2013年01月12日
-
タイル工事
玄関の床に、
タイルを張りました。
- 81. 2013年01月14日
-
電気工事
照明器具を付けています。
- 82. 2013年01月16日
-

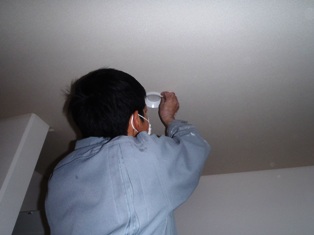

クリーニング

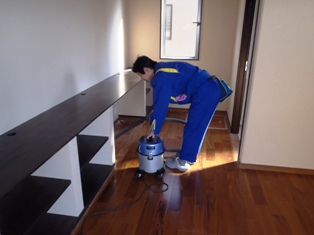

器具付けが終わったので、
きれいに、クリーニングを行っています。
- 83. 2013年01月18日
-
外構工事
化粧ブロックを積む為に、
下地を作っています。
- 84. 2013年01月21日
-
完了検査
完了検査を受けました。
無事に、完了検査済書を、
いただきました。
- 85. 2013年01月24日
-
外構工事
境界部分に、ブロックを積んでいます。
- 86. 2013年01月26日
-
外構工事
テラスの、タイルが張り終わりました。

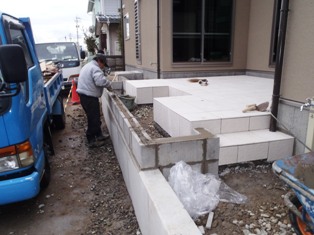

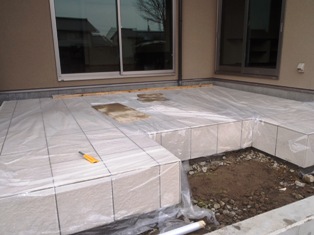

- 87. 2013年01月29日
-
外構工事
玄関のアプローチ階段の、
下地コンクリートを打設しました。
- 88. 2013年01月31日
-
外構工事
境界部分に、ブロックを積んでいます。
- 89. 2013年02月02日
-
外構工事

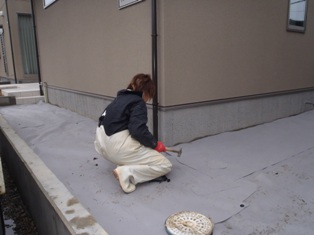

お家の、周りに、防草シートを、
敷き込んでいます。
- 90. 2013年02月05日
-
外構工事
土間のコンクリート部分に、
ワイヤーメッシュを敷きました。

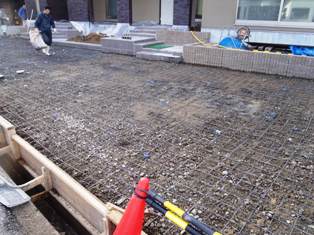

- 91. 2013年02月10日
-
お引渡し
工事が完了し、
無事に、お引渡しが出来ました。
- 92. 2013年02月27日
-
竣工
玄関Aです。
下足入の上には、
ピクチャーレールを付けたので、
絵等を飾る事ができます。
- 93. 2013年02月27日
-
竣工
玄関Aの横にある、

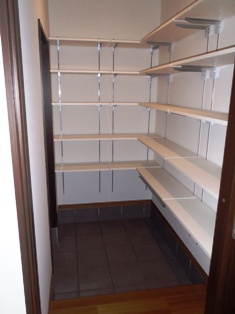

シューズクロークです、
15枚の可動棚で、収納がだくさんできます。
- 94. 2013年02月27日
-
竣工
廊下です。
奥の窓には、
坪庭を設けました。
- 95. 2013年02月27日
-
竣工

1階リビングです。
床暖が入っているので、
足元が温かいです。
- 96. 2013年02月27日
-
竣工
1階ダイニングです。
- 97. 2013年02月27日
-
竣工

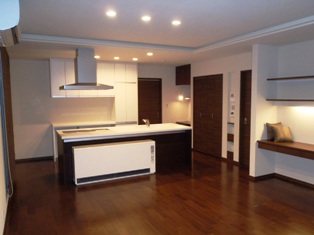

1階キッチンです。
アイランド型で、
家族のコミュニケーションがとれます。
- 98. 2013年02月27日
-
竣工
1階洗面化粧台です。
ワイドが広くので、
ゆったりできます。
- 99. 2013年02月27日
-
竣工

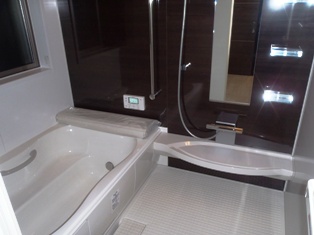

1階UBです。
浴槽が、広く、
ゆったりくつろげます。
- 100. 2013年02月27日
-
竣工

1階UTです。
作業台や、吊棚などがあります。
- 101. 2013年02月27日
-

竣工
1階寝室です。
パソコンができるように、
カウンターを付けました。
- 102. 2013年02月27日
-
竣工

1階寝室横のトイレです。
寝室の中にトイレがあるので、
とても便利です。
- 103. 2013年02月27日
-
竣工

1階和室Bです。
襖の枠を隠して、
壁面がきれいに、
仕上がっています。
- 104. 2013年02月27日
-
竣工
玄関Bです。
玄関ドアのスリットから、
外の光が入り、明るくなっています。
- 105. 2013年02月27日
-
竣工
玄関Bの横の、
シューズクロークです。
モノが掛けれるように、
棚板に、パイプを付けました。
- 106. 2013年02月27日
-
竣工
階段ホールです。
ポイントクロスに、
布地のクロスを使用しました。
- 107. 2013年02月27日
-
竣工
2階ホールです。
壁厚のスペースを使い、
ニッチを付けました。
- 108. 2013年02月27日
-
竣工
2階リビングです。
TVボードのサイドに、
間接照明を付けました。
- 109. 2013年02月27日
-
竣工
2階ダイニングです。
蓄熱暖房があるので、
寒い朝でも、温かいです。
- 110. 2013年02月27日
-
竣工
2階キッチンです。
トリプルワイドのIHを使用しました。
- 111. 2013年02月27日
-
竣工
2階洗面化粧台です。
トール型なので、
たくさんの収納ができます。
- 112. 2013年02月27日
-
竣工
2階トイレです。
- 113. 2013年02月27日
-
竣工
2階UTです。
1階と同じで、
家事が出来るように、カウンターや、
吊棚を設けました。
- 114. 2013年02月27日
-
竣工
2階UBです。
壁1面を、濃い色なので、
落ち着いた感じになりました。
- 115. 2013年02月27日
-
竣工
2階寝室です。
ベッドヘッドには、
カウンターを付けて、
小物等が置けるようにしました。
- 116. 2013年02月27日
-
竣工
2階和室です。
押入の襖戸には、
取手を付けずに、
スッキリとした仕上げにしました。
- 117. 2013年02月27日
-
竣工
大きな屋根がポイントになりました。
また、アプローチ階段も、斜めや横に
変化をつけました。
