子育て家族の絆が、ますます深まるお住まい

野々市市押野 S様邸

地域別に見る|野々市市

物件データ

延床面積128.76㎡(38.94坪)
施行面積132.49㎡(40.07坪)
営業担当鷹栖
現場担当木舟
お客様のこだわり仕様1.広々ファミリークローゼットは、整理整頓の強い味方
2.いつでもスッキリ玄関、大収納のシューズクローク
3.広々スタディルームでご家族全員、楽しくお勉強が出来ます
4.楽しくお料理、大収納家事コーナー
5.リビング続きの和室で友達との会話もはずみます

建築中レポート

1. 2013年08月08日
地鎮祭

地鎮祭

地鎮祭を行いました。
工事が無事完了し、お引渡し出来るようお祈りしました。

2. 2013年08月24日

地盤改良工事

地盤改良工事

地盤改良が完了しました。
改良は、表層改良です。約1日半で工事完了です。

3. 2013年09月02日

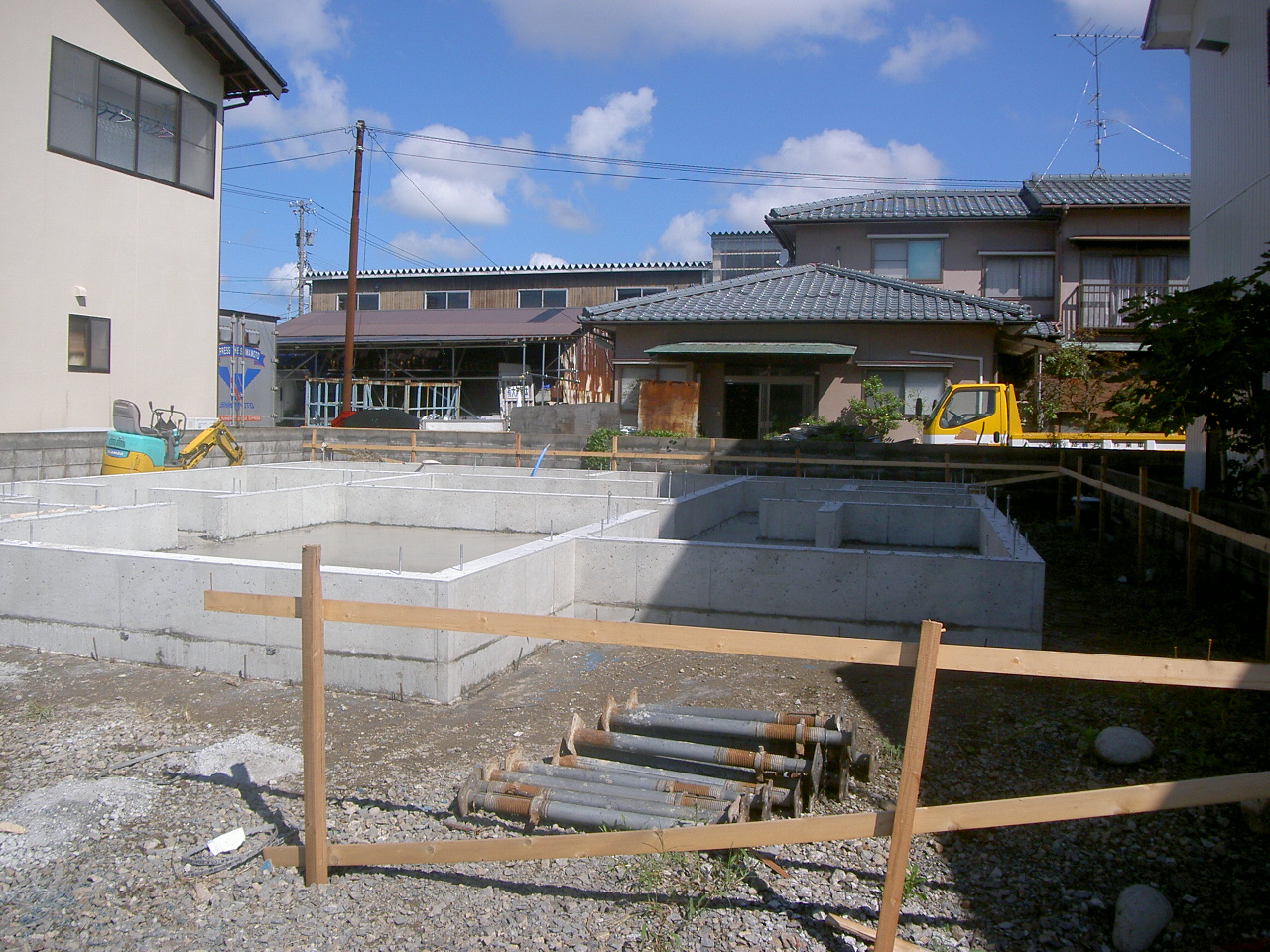

基礎工事

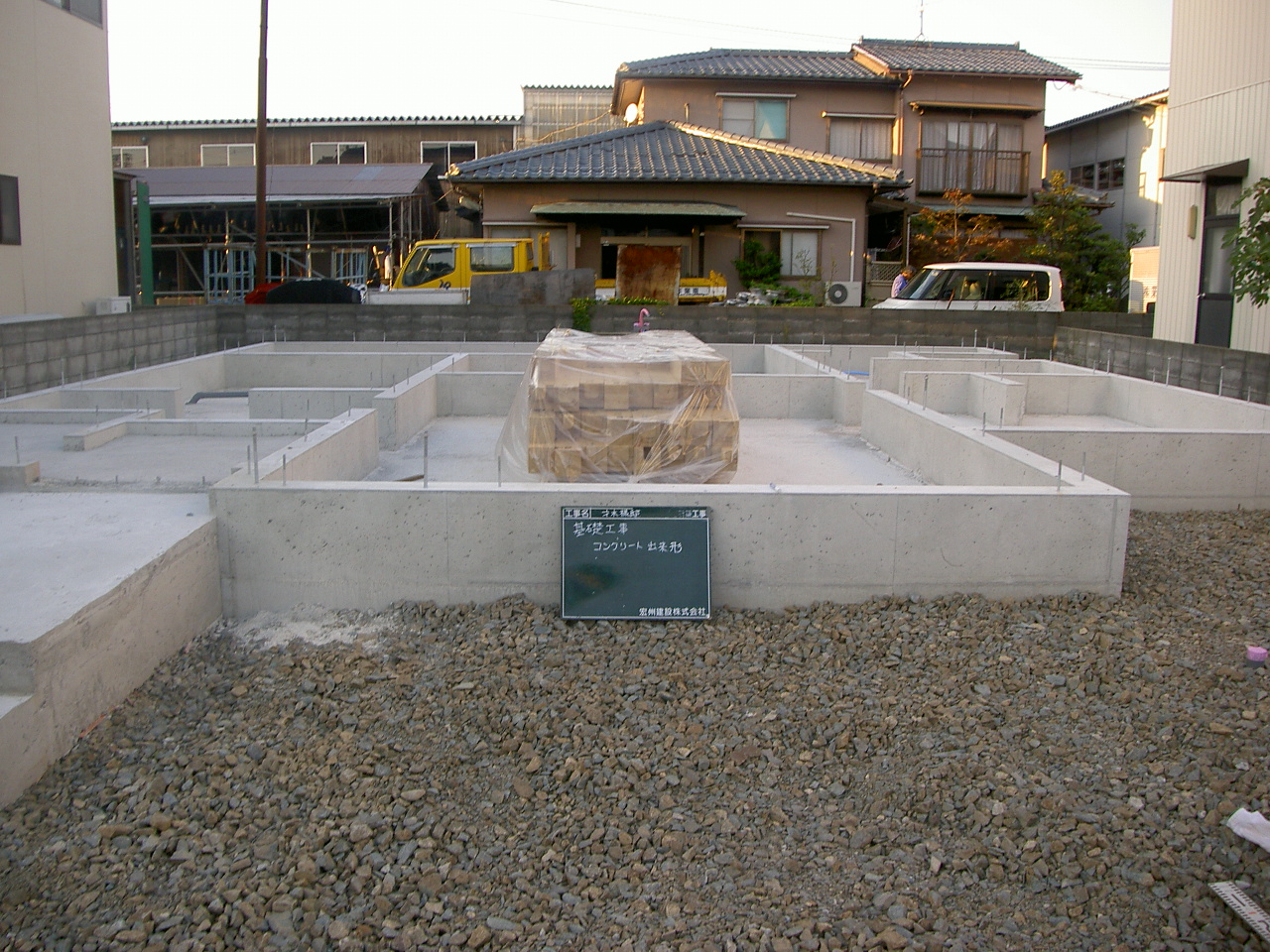

基礎工事

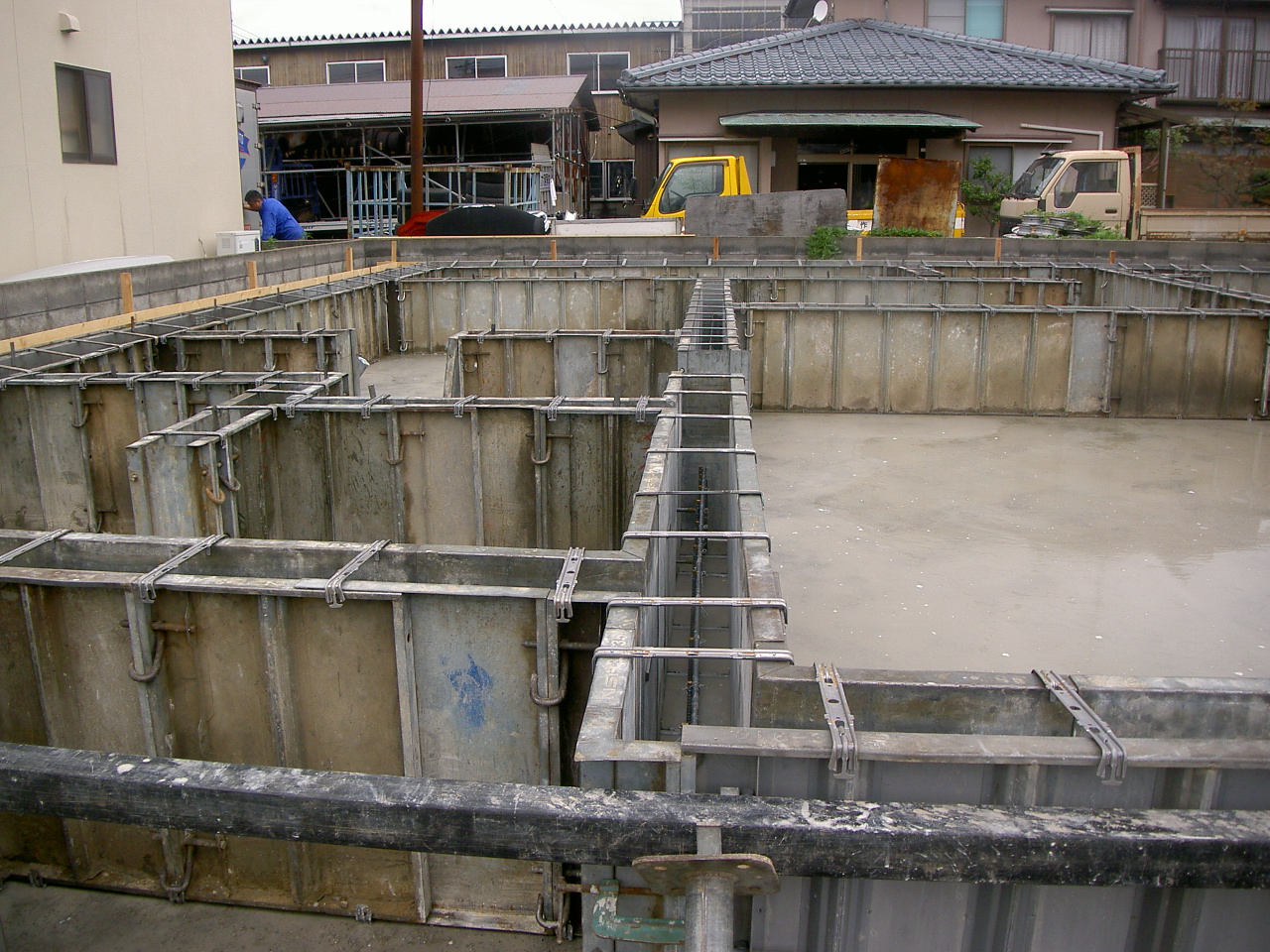

遣り方が完了し、基礎の型枠を組みました。

4. 2013年09月03日
基礎工事

基礎工事

基礎の鉄筋を組みました。
補強筋等もしっかりチェックします。

5. 2013年09月05日
基礎工事

基礎工事

基礎の立上りの型枠を組んでいます。
この後、コンクリートを流し込んで、基礎の立上部分が完成します。

6. 2013年09月09日
基礎工事

基礎工事

養生が完了し、枠をバラシました。
これで、大方基礎工事の完了です。

7. 2013年09月20日
木工事

木工事

土台の搬入を行いました。
いよいよ明日から、土台伏せに取り掛かっていきます。

8. 2013年09月23日
木工事

木工事

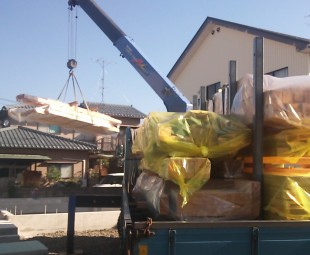

構造材の搬入を行っています。
翌日の、上棟に向けて事前に部材を搬入しておきます。

9. 2013年09月24日

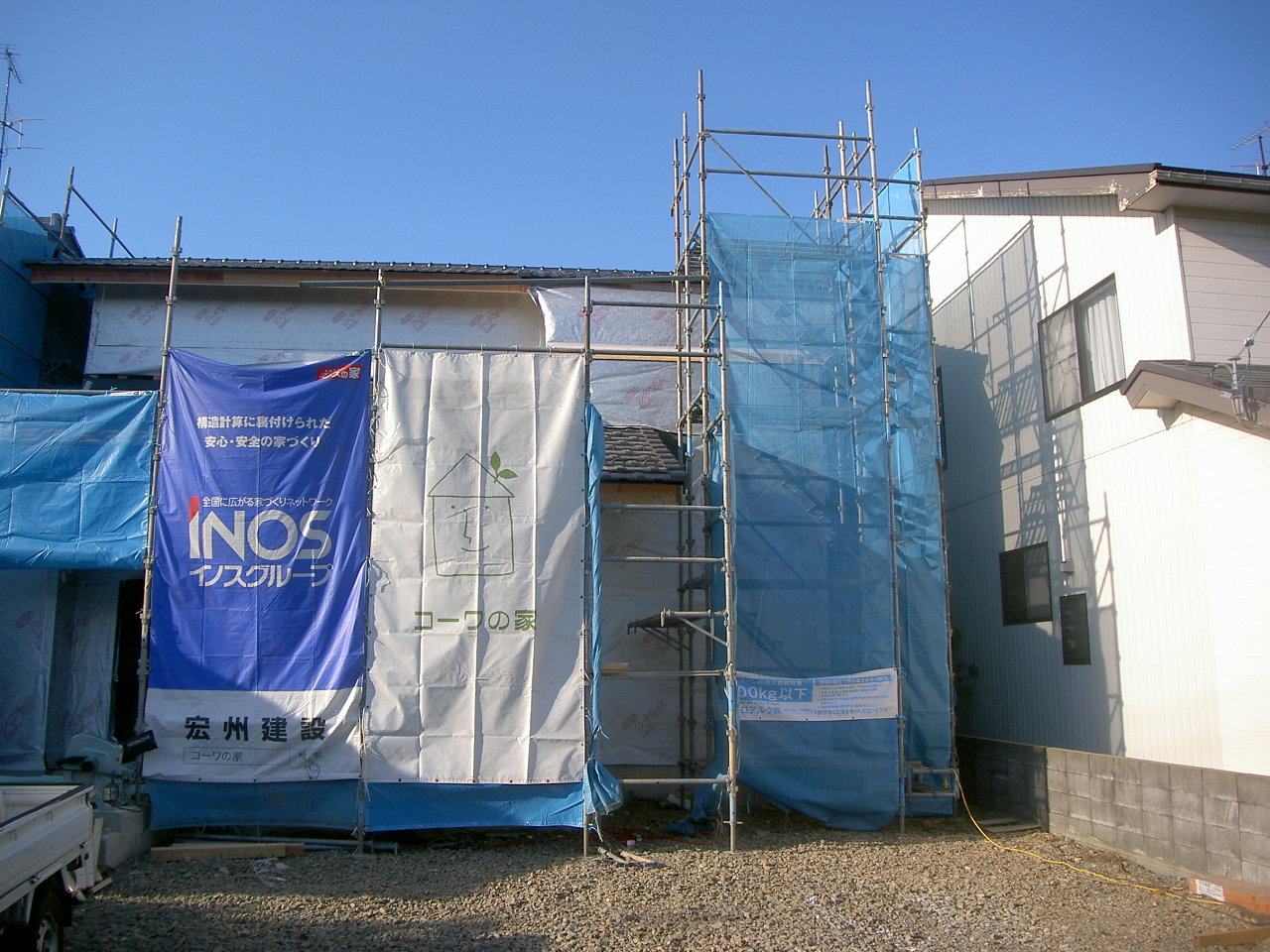

上棟

上棟

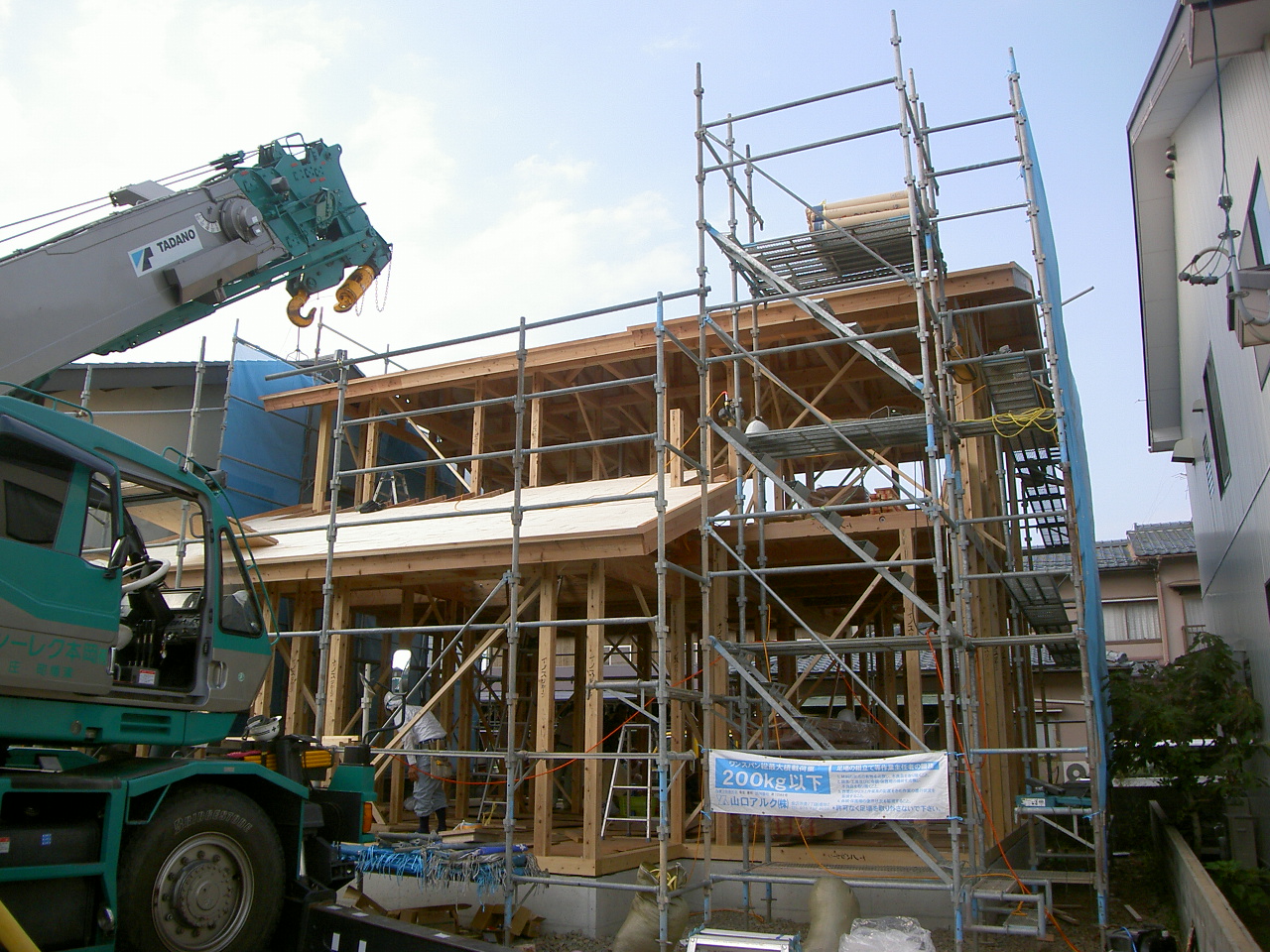

本日、上棟を行いました。
午前中で、屋根垂木まで施行が完了し、夕方の4時ごろには目標の作業まで完了しました。
事故も無く無事作業が出来て良かったです。

10. 2013年09月25日
屋根工事

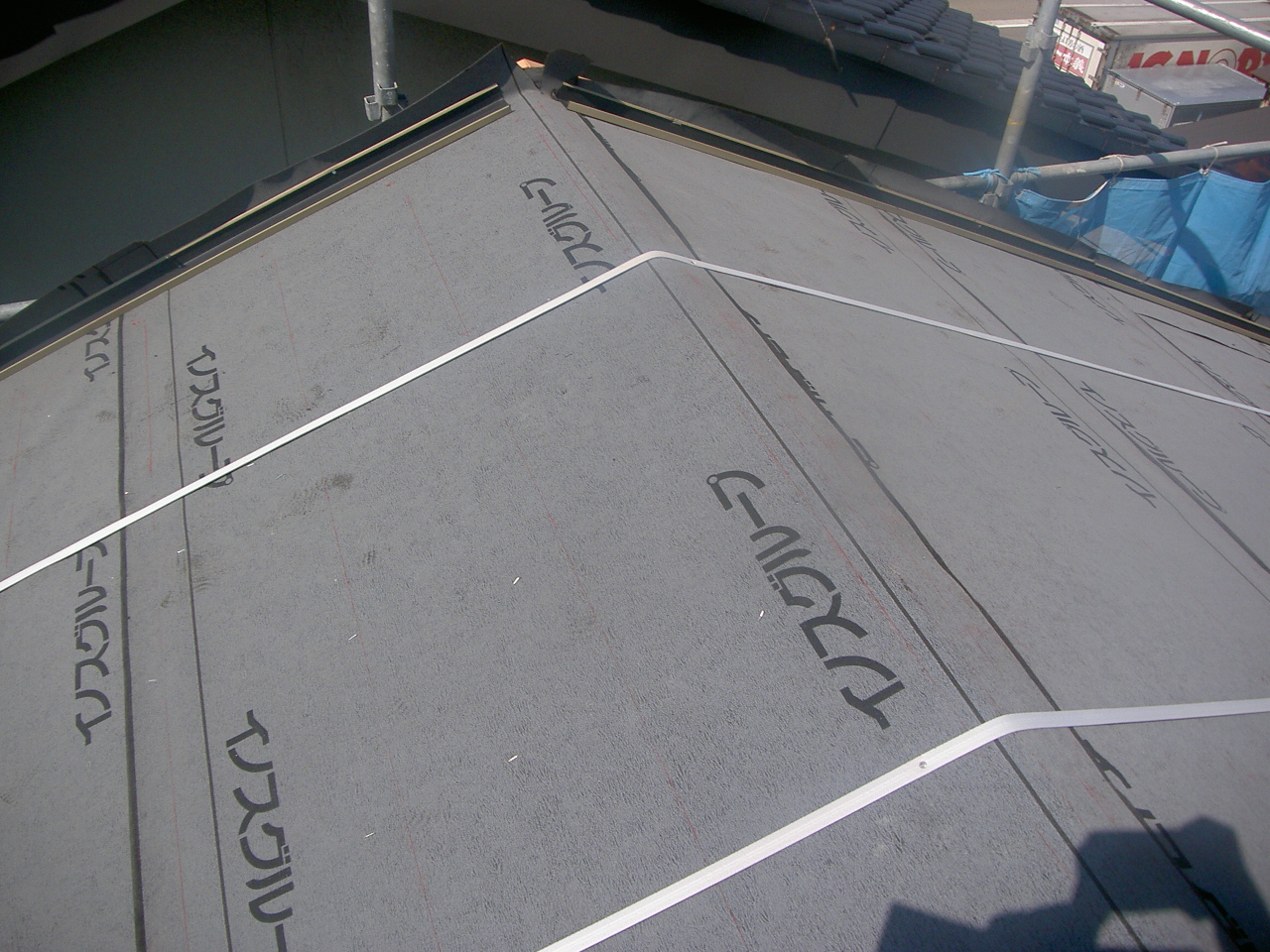

屋根工事

屋根のルーフィングを貼っています。
防水の役目を果たしますので、一番先の施行します。
その後、パッキン、瓦桟、瓦葺きと進んでいきます。

11. 2013年09月27日
木工事

木工事

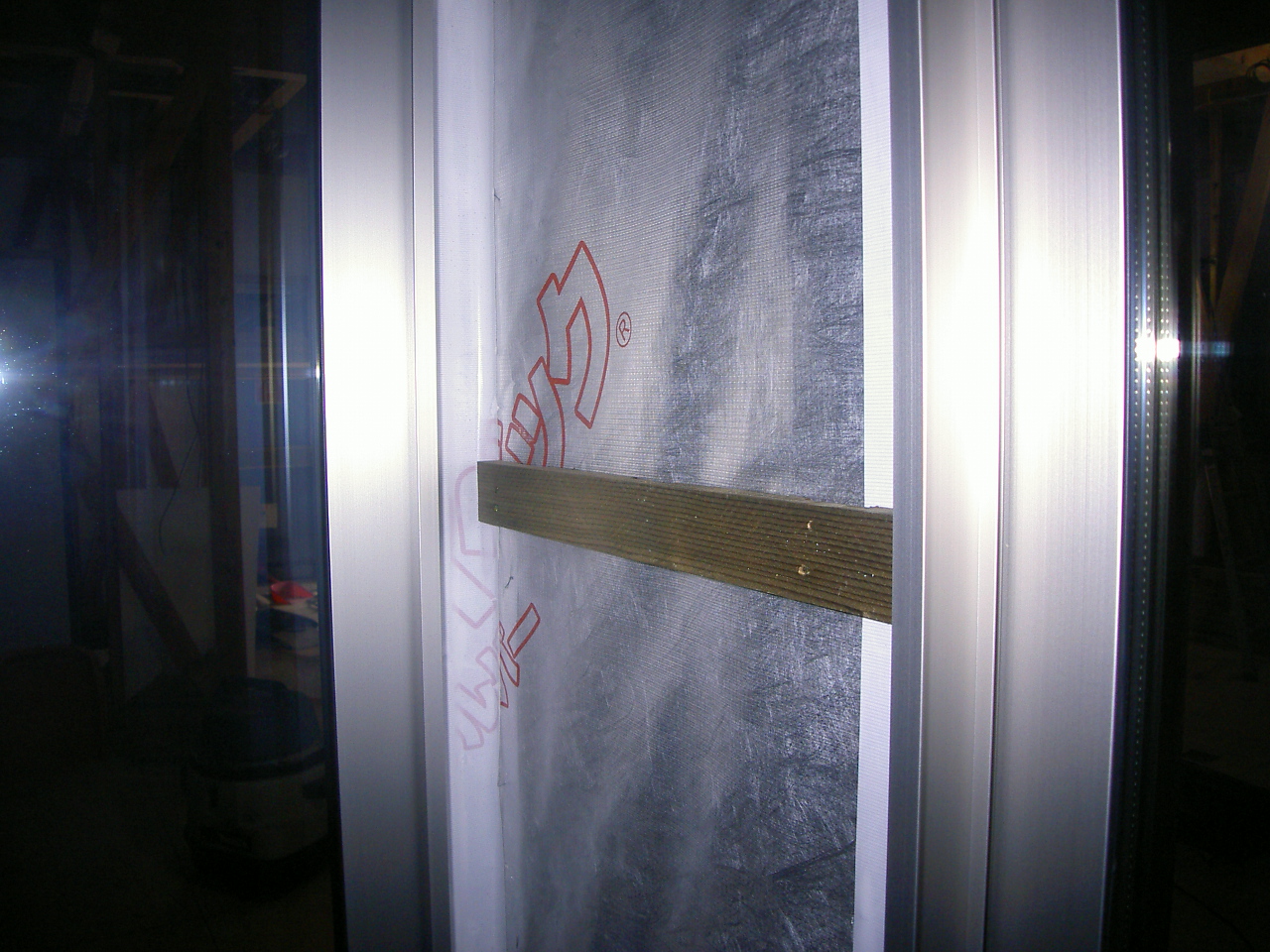

外周部のタイベックを貼りました。
タイベックは、遮熱効果も備わっています。
これで、雨が中に入ってくる可能性が低くなります。

12. 2013年10月01日
木工事

木工事

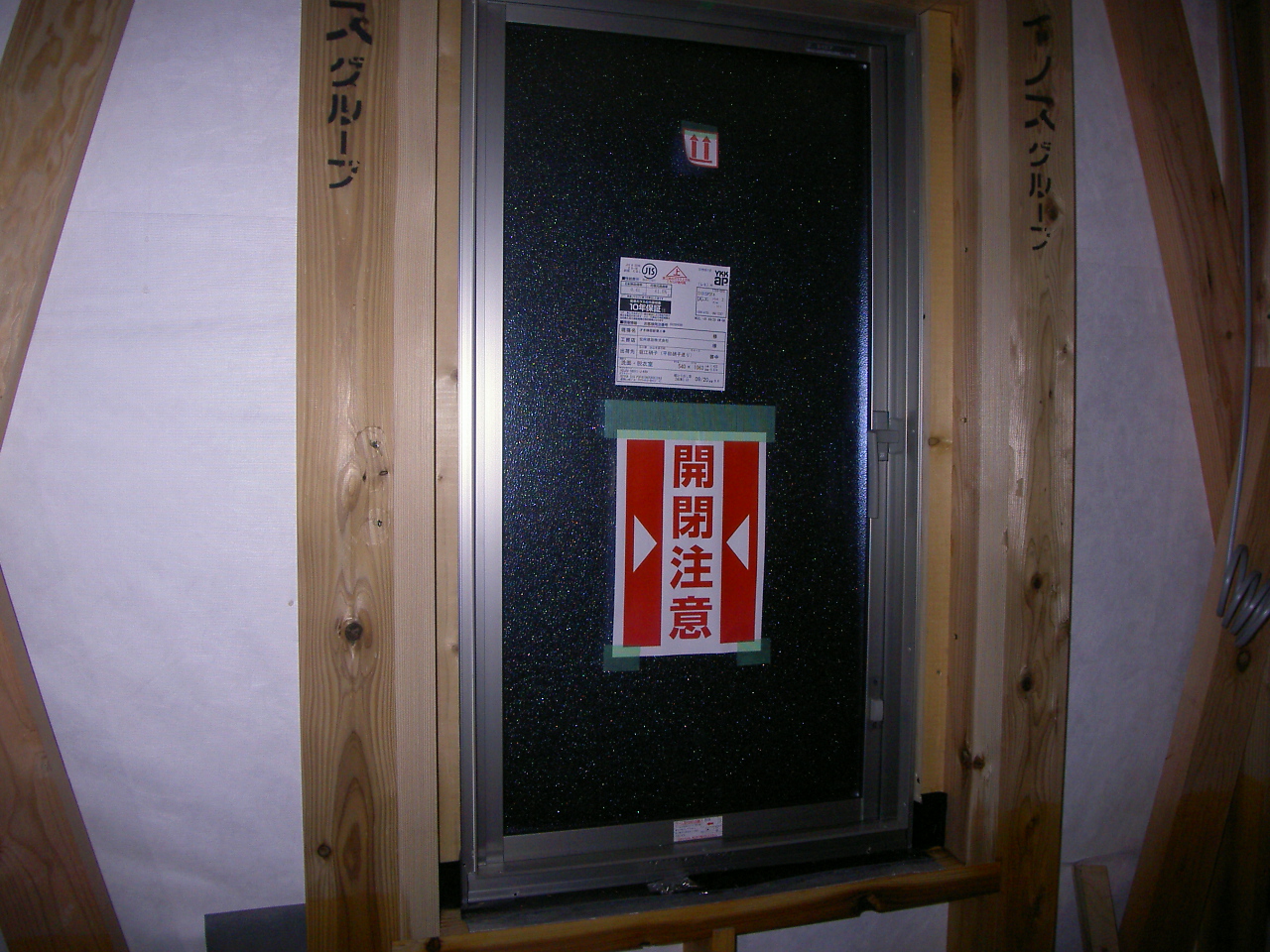

サッシの取り付けを行いました。
サッシ下部の防水処理もしっかり施してあります。

13. 2013年10月04日
木工事

木工事

外部の胴縁の取り付けを行っています。
通気胴縁で、躯体側に欠き込みがありそこから通気出来るようになっています。

14. 2013年10月16日
電気工事

電気工事

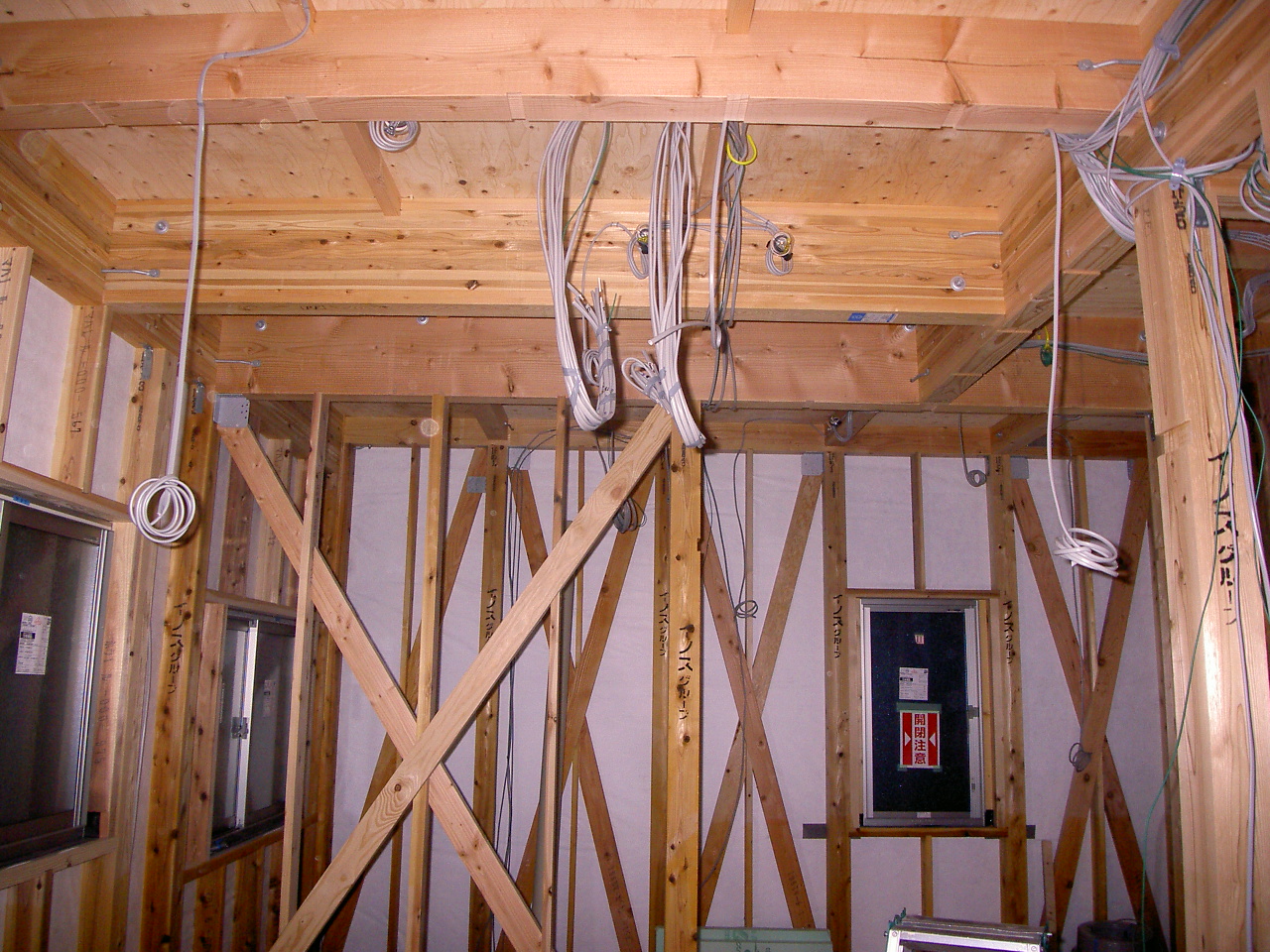

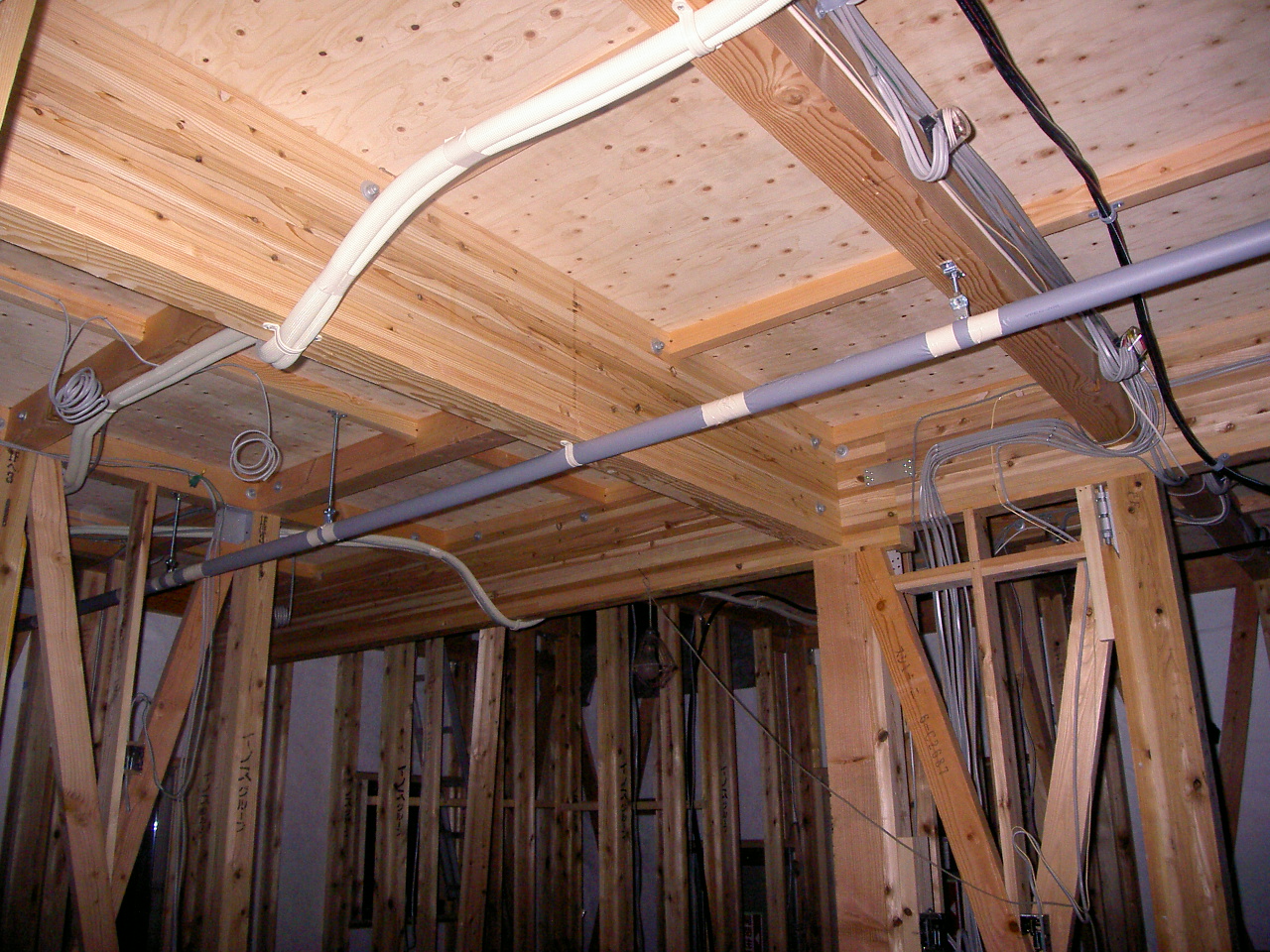

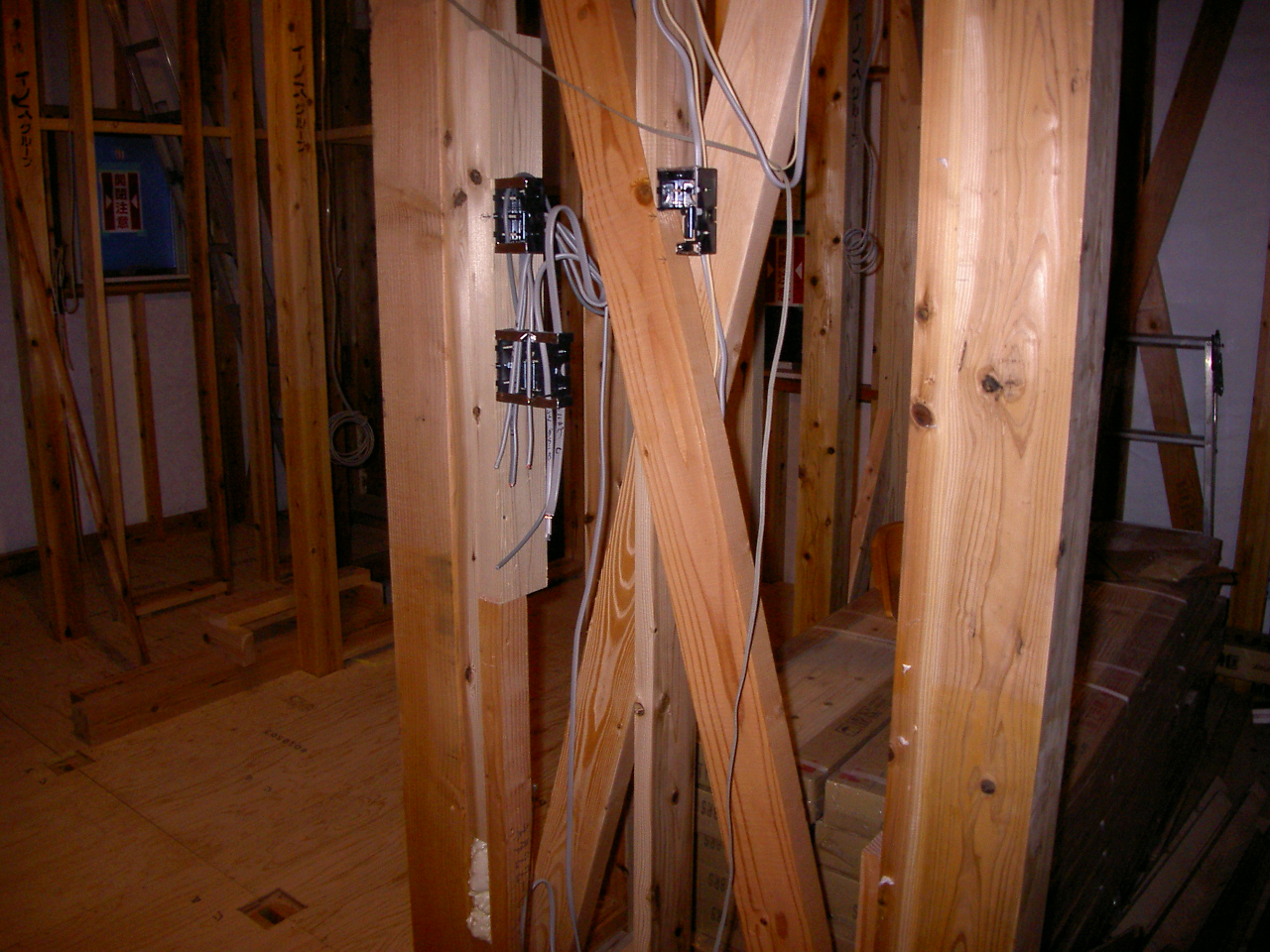

電気の配線工事を行っています。
照明、スイッチ、コンセント等色々な配線を通しています。

15. 2013年10月19日
電気工事

電気工事

引き続き、電気配線工事を行っています。
写真は、スイッチ、コンセントのBOXを取り付けています。

16. 2013年10月21日
木工事

木工事

2階床のボードを張っています。
遮音、耐火も備わります。この後、フロア材を張って行きます。

17. 2013年10月23日
木工事

木工事

床材の搬入が完了です。

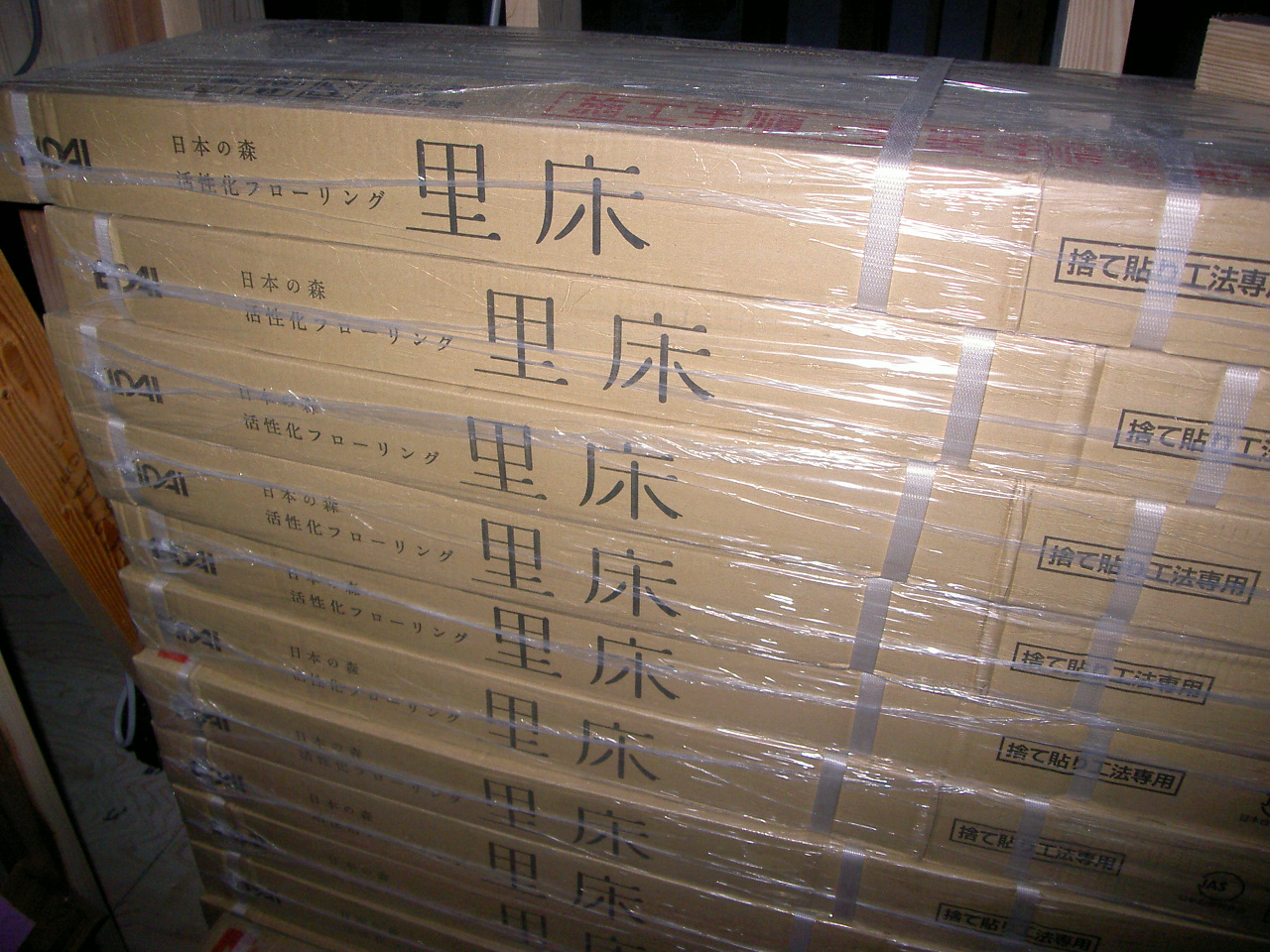

床材は、永大の里床です。ちなみに、木材ポイント対象のフロア材です。

18. 2013年10月26日
空調設備工事

空調設備工事

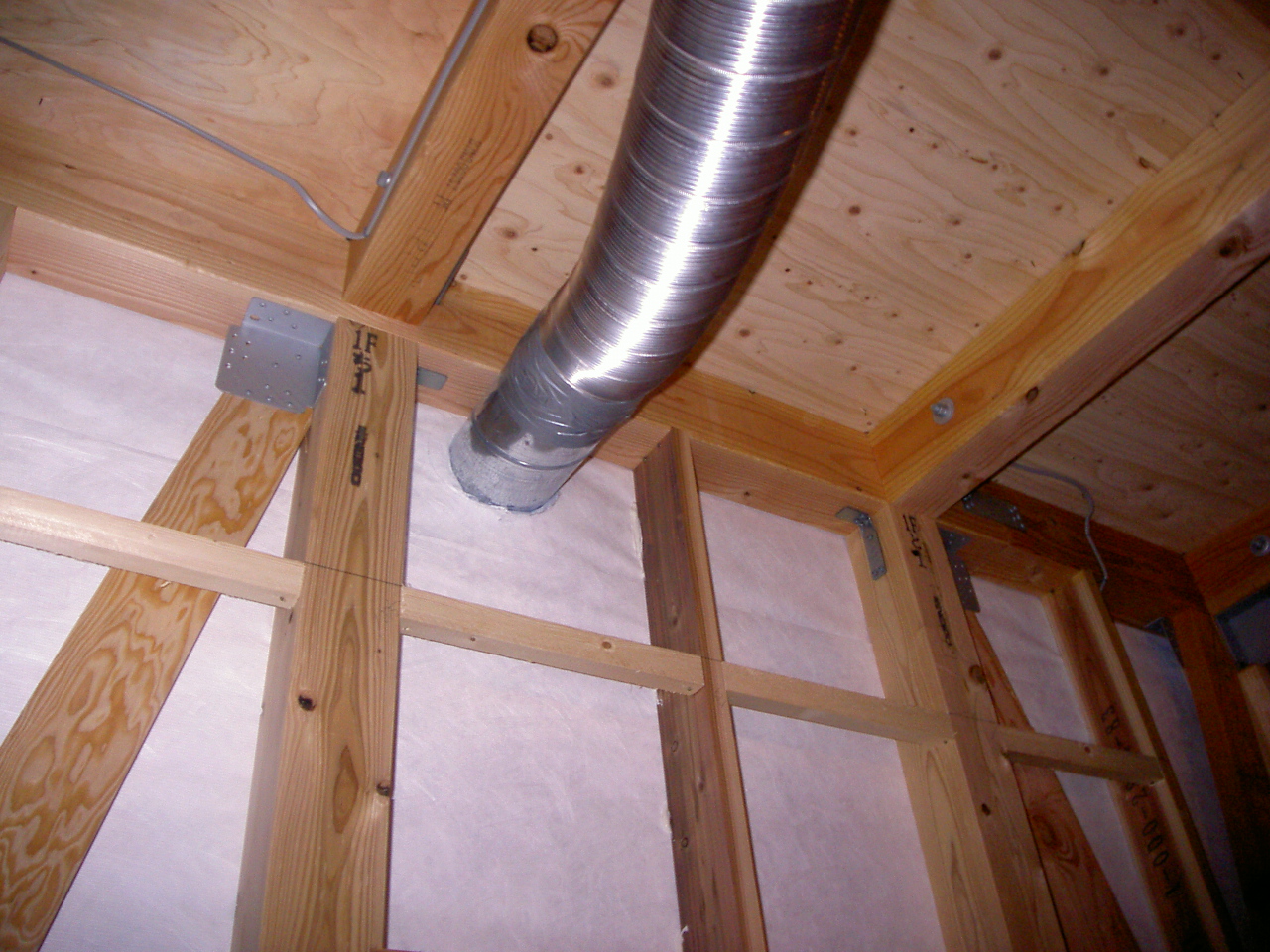

エアコンの先行配管を行いました。
冷媒管、ドレン管の取り付けを先に配管しておくことで、任意の場所に室外機を設置できます。

19. 2013年10月29日
電気工事

電気工事

キッチンのフードの配管を取り付けしました。
同時に、給気口、換気扇部分も取り付けしました。

20. 2013年10月30日
金物検査

金物検査

瑕疵保険に必要になる、金物検査を受けました。
筋交いや、金物等しっかり入っているかチェックします。
指摘はありませんでした。

21. 2013年11月04日
木工事

木工事

1階のフロアを張っています。
フロアは永大の里床シリーズです。

22. 2013年11月07日
木工事

木工事

1階の断熱材を施行しています。
105mmのグラスウールを取り付けしています。

23. 2013年11月12日
木工事

木工事

引き続き、断熱材の取り付けを行っています。

窓周りも隙間無くしっかり充填します。

24. 2013年11月15日
木工事

木工事

タフパネルの取り付けを行いました。
この材料は、ボードによって耐力を発揮します。
なので、柱、梁にはしっかりビスで固定します。

25. 2013年11月19日
外装工事

外装工事

外部破風板の取り付けを行いました。
化粧板のタイプをしようしています。色は黒です。

26. 2013年11月22日
木工事

木工事

建具枠の取り付けが完了し、壁ボードを張っています。
その後、ケーシング枠の取り付けを行います。

27. 2013年11月25日
木工事

木工事

意匠部分の工事を行っています。
カウンターや、フカシ壁を造作します。
コーディネーターが書いた図面で作っていきます。

28. 2013年11月29日
外装工事

外装工事

サイディングが張り終わり、コーキングを打ちました。
コーナー材部分との継ぎ目や、破風板の継ぎ目に打って行きます。

29. 2013年12月02日
木工事

木工事

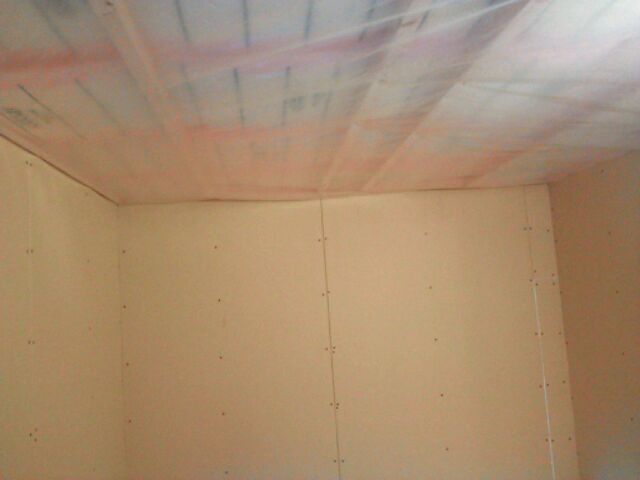

天井の防湿フィルムを張っています。
屋根の直下にあたる部分に張っています。大屋根と、下屋部分ですね。

30. 2013年12月05日
木工事

木工事

2階の天井ボードを張っています。
縁には、天井に見切り材を付けています。天井部分に目地が出来ます。

31. 2013年12月09日
木工事

木工事

階段の笠木の取り付けを行いました。
この後、塗装を掛けて仕上げます。木目がきれいに浮き出て仕上がります。

32. 2013年12月13日
木工事

木工事

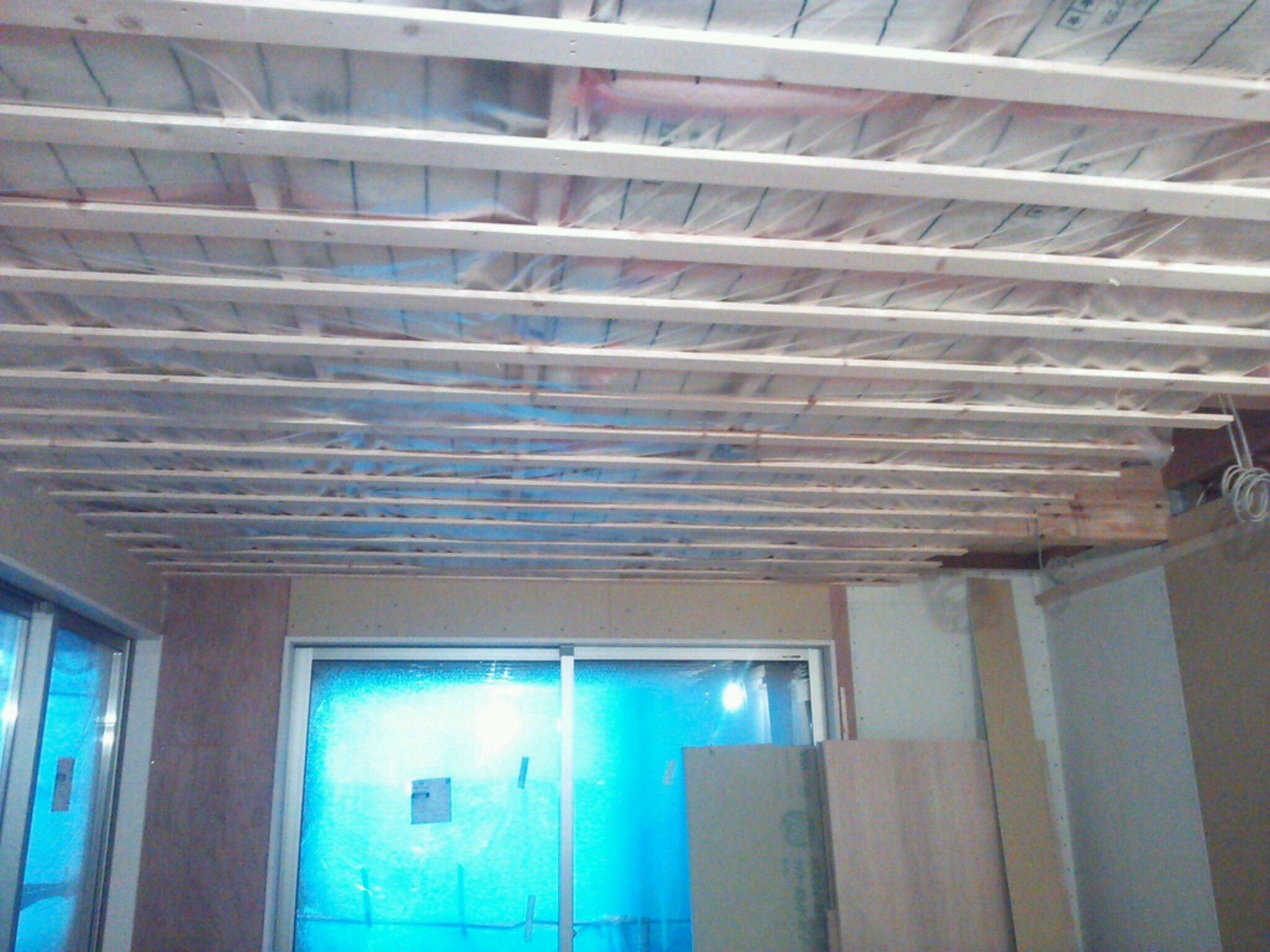

1階の天井部分の下地を組んでいます。
天井裏にはしっかり断熱材が充填されています。
この後に、天井のボードを貼って行きます。

33. 2013年12月18日
住宅設備工事

住宅設備工事

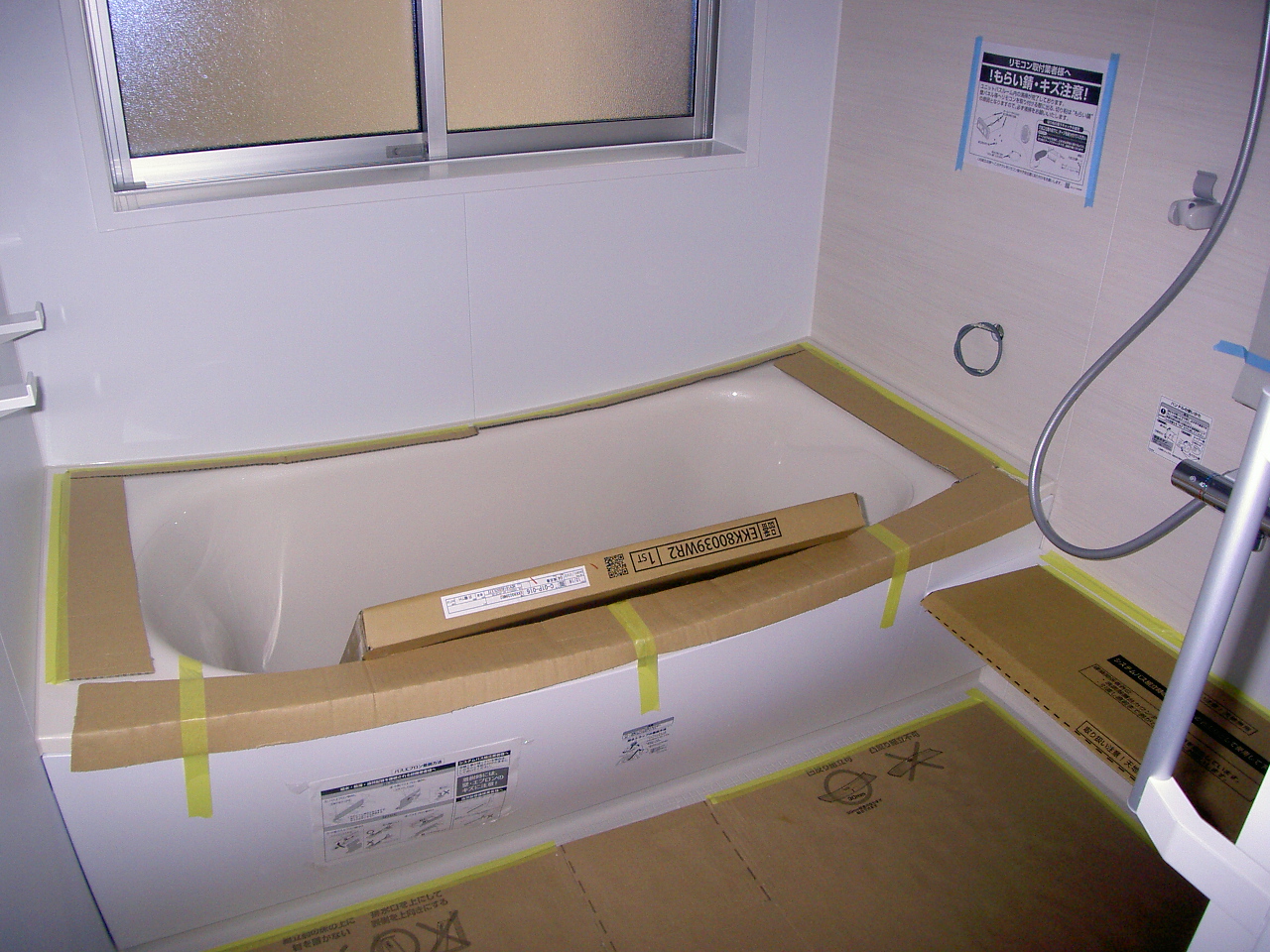

ユニットバスの施行が完了しました。
工事としては、1日で組みあがります。
入口は引戸のなっていて出入りしやすくなっています。

34. 2013年12月21日
木工事

木工事

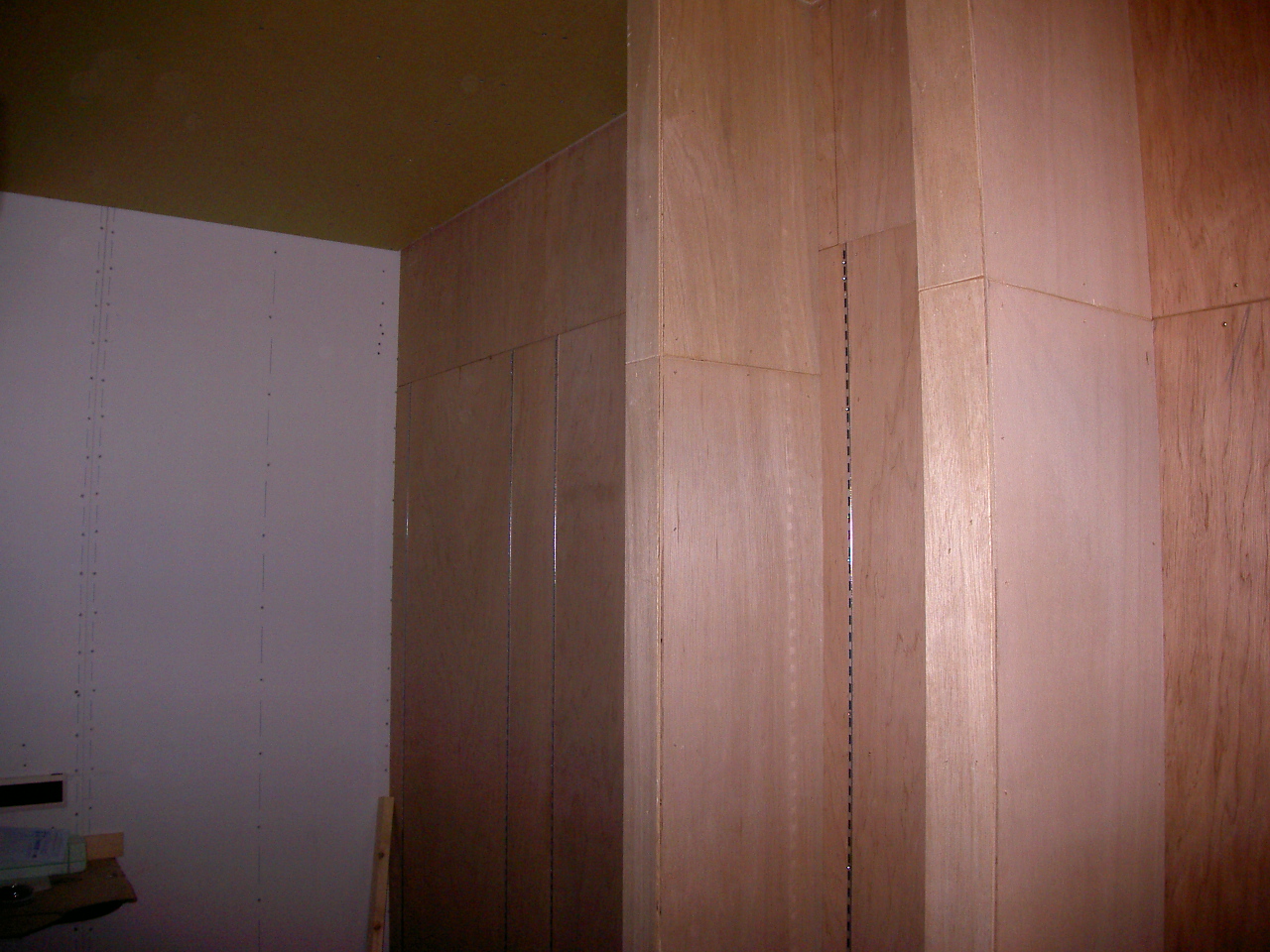

玄関のシューズクローク部分が完成しました。
壁部分には可動棚のレールが埋め込んであり、後に、ブラケット金具で棚板を作ります。

35. 2013年12月24日
木工事

木工事

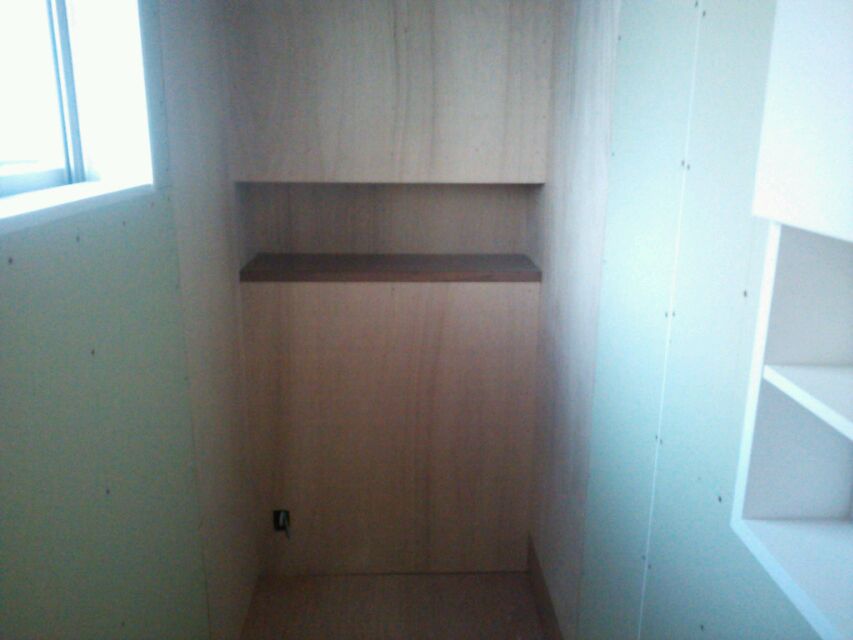

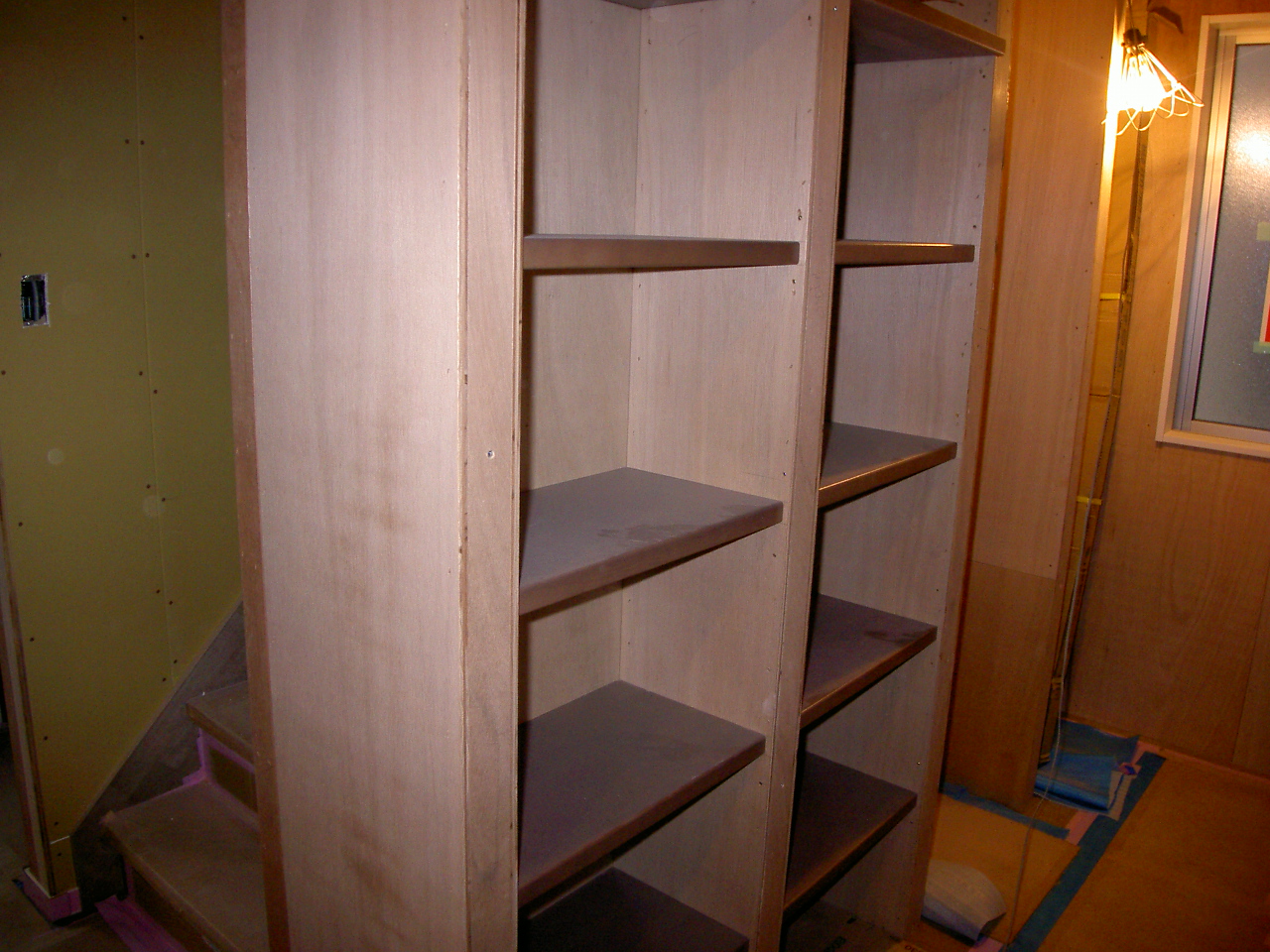

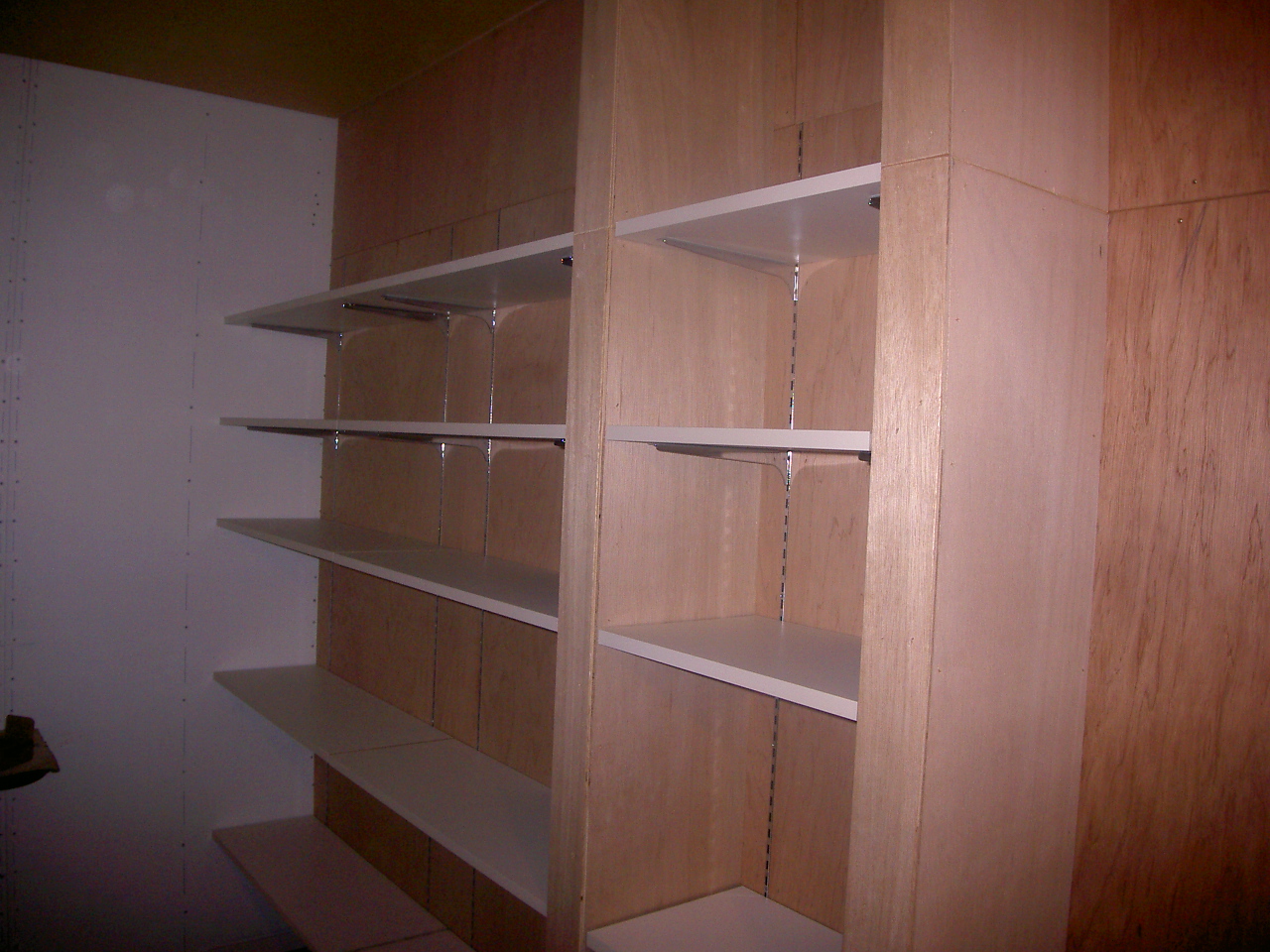

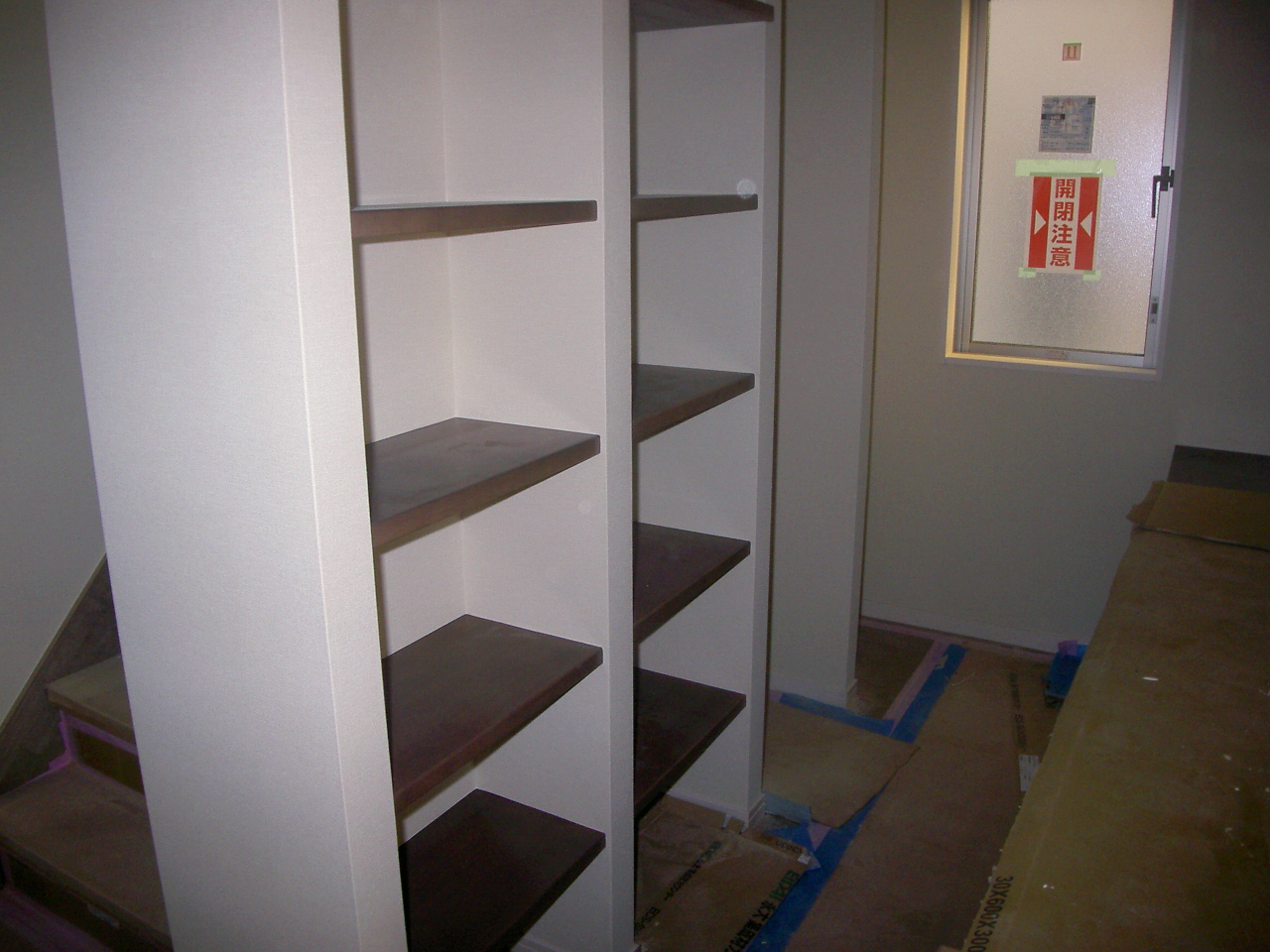

内部の固定本棚です。
造作のモノで、カウンター等加工して作っています。
隣は可動式の棚板を取り付けます。

36. 2014年01月07日
左官工事

左官工事

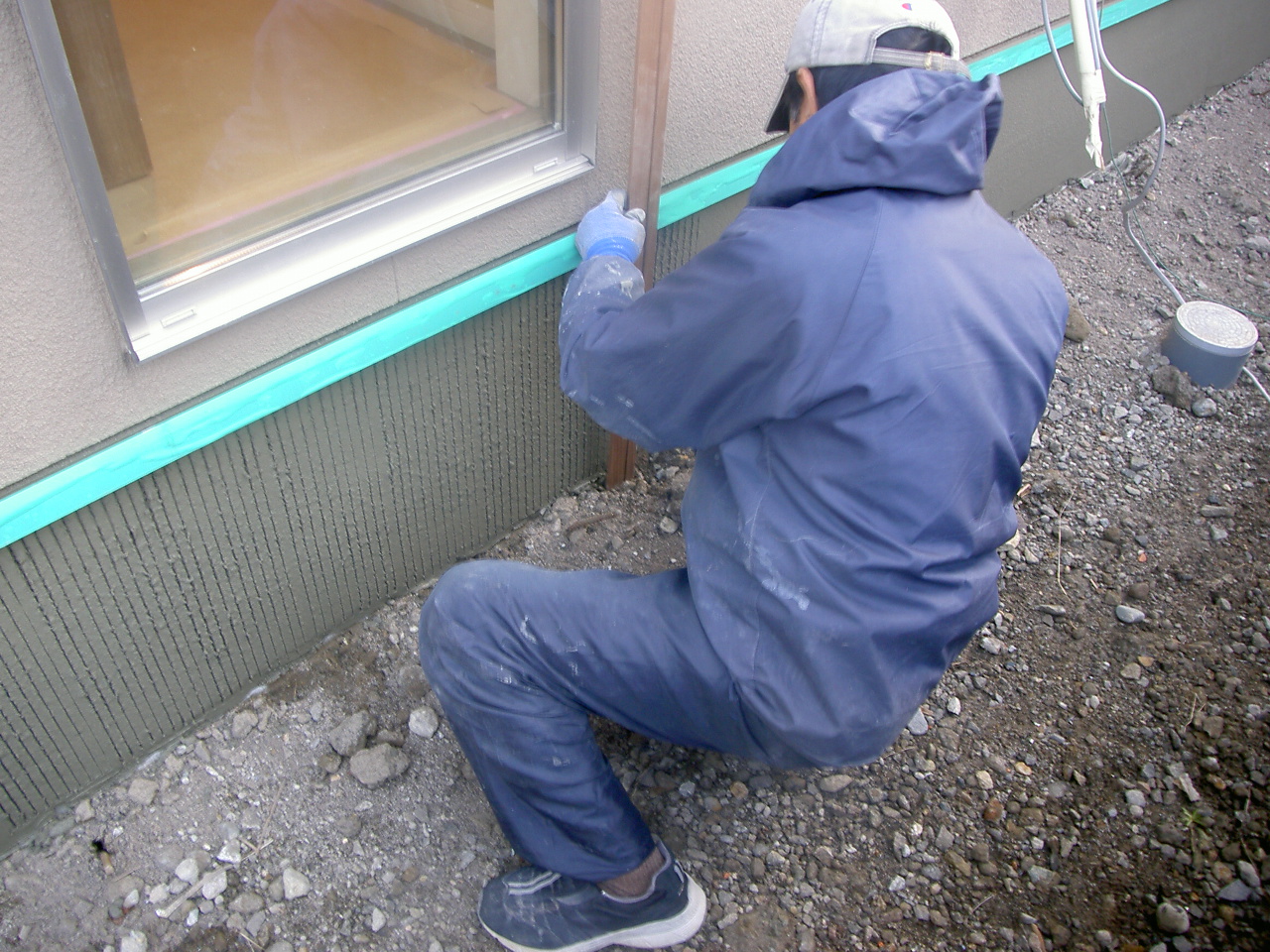

外部の巾木の施行をしています。
当社は、櫛引仕上げです。

37. 2014年01月10日
木工事

木工事

シューズクロークの棚板の取り付けを行いました。
棚板は、可動棚となっています。

38. 2014年01月15日
木工事

木工事

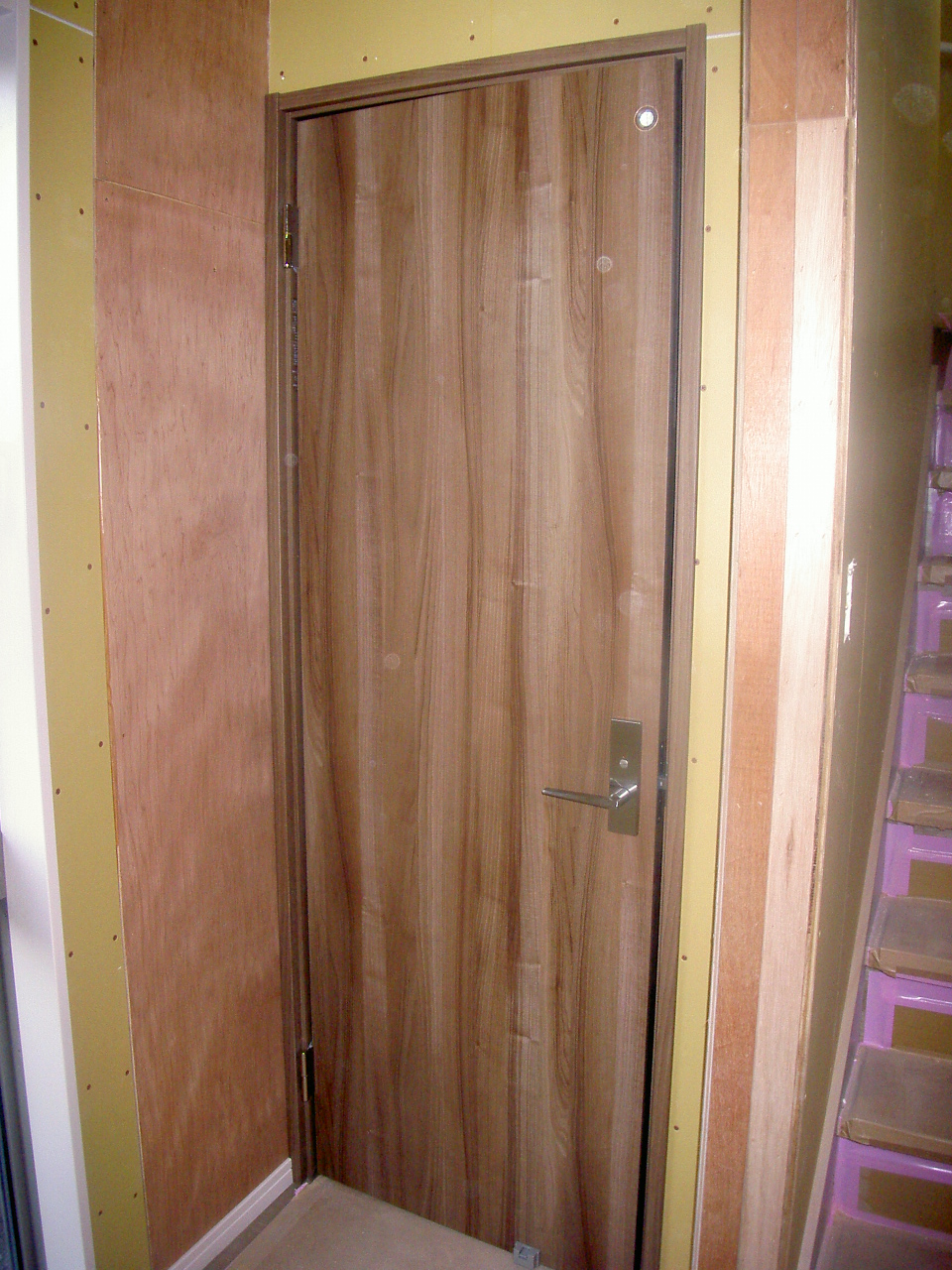

建具の吊り込みを行いました。
建具、ドアノブの取り付けを行い完了です。

39. 2014年01月18日
内装工事

内装工事

内部のパテ工事を行っています。
ビスの頭や、ボードの継ぎ目の段差をなくしていきます。

40. 2014年01月20日
内装工事

内装工事

クロスを張っています。
意匠や、デザインに合わせて貼りわけをしながら行っています。

41. 2014年01月25日
内装工事

内装工事

引き続きクロス貼りを行っています。
収納部分の内部もしっかりと張っていきます。

42. 2014年01月28日
外構工事

外構工事

外構工事に取り掛かりました。

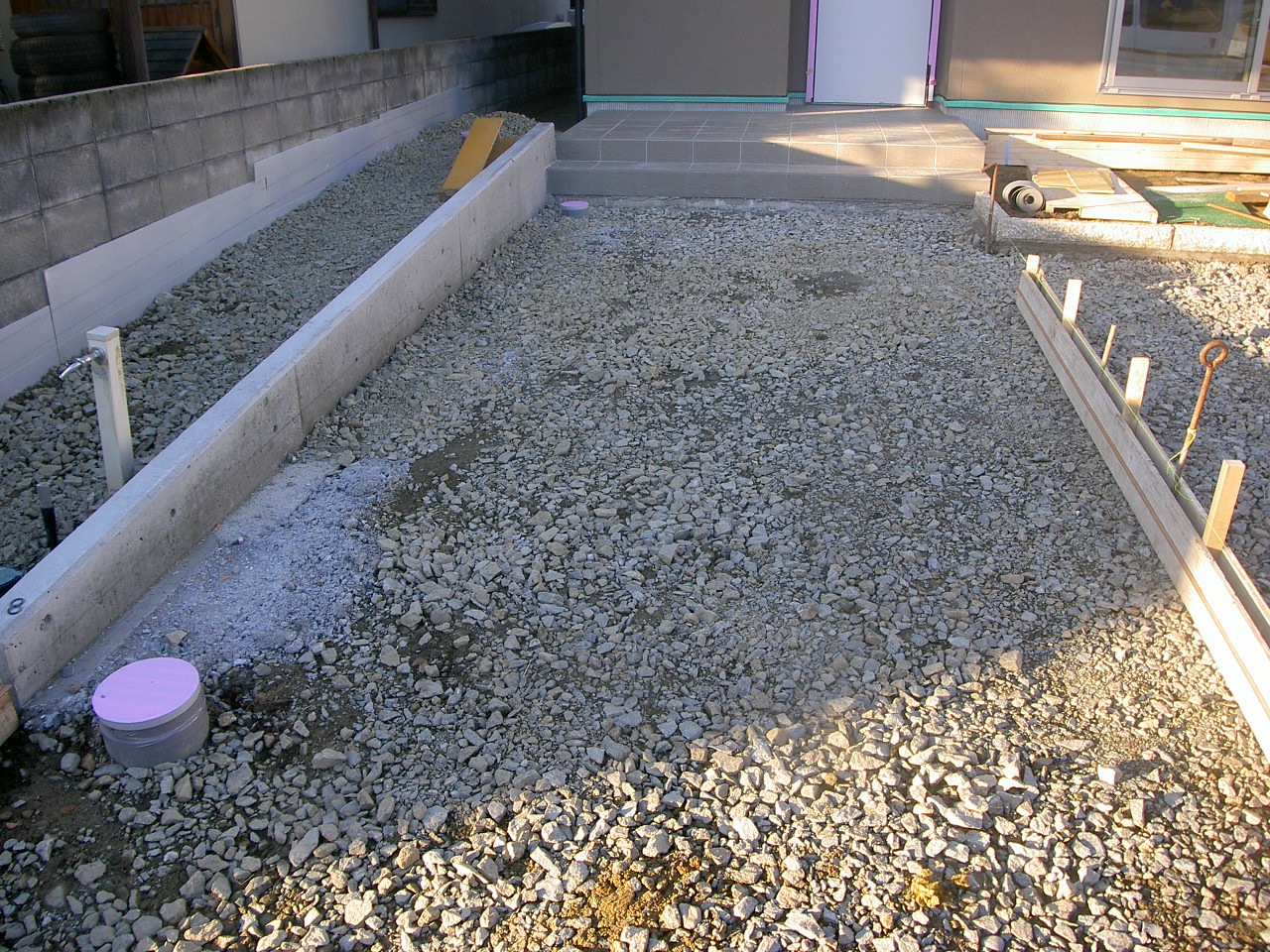

写真は、土間部分です。鋤取りをして、砕石を敷いてあります。

43. 2014年02月03日
給排水衛生設備工事

給排水衛生設備工事

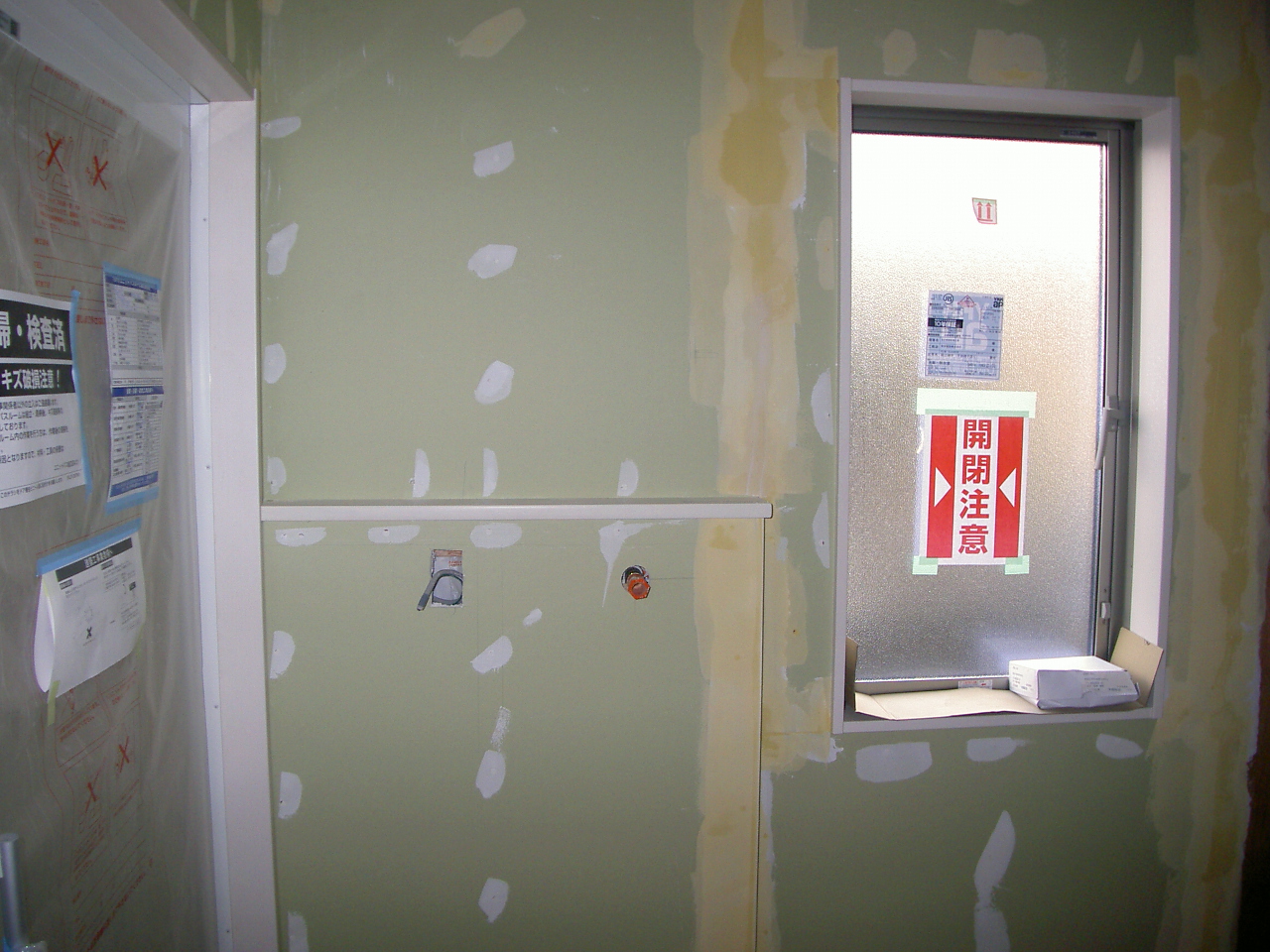

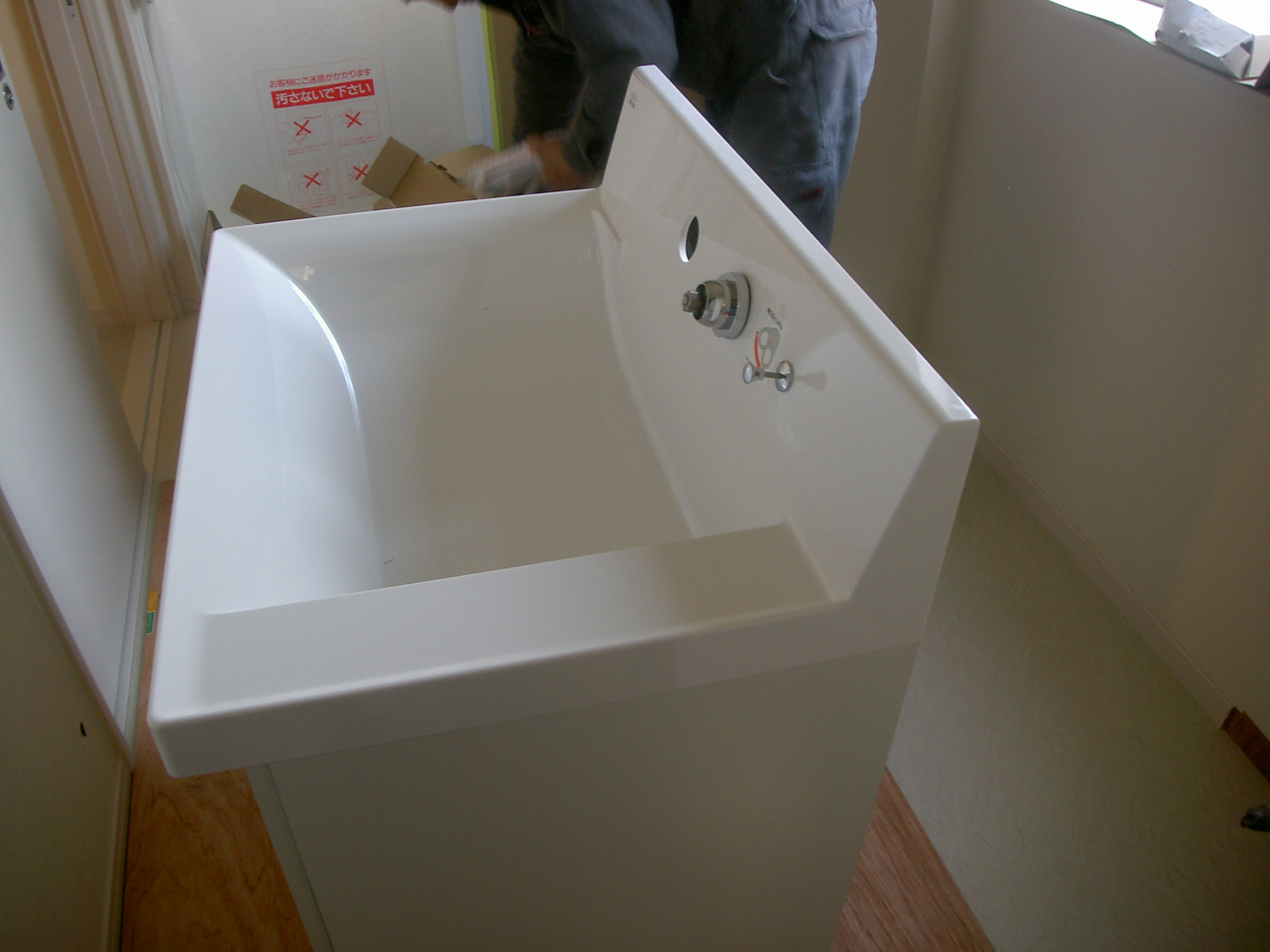

内部の器具の取り付けを行いました。
