子育てファミリーの「あったらいいな」が満載の家
河北郡津幡町 T様邸
地域別に見る|かほく市
物件データ
延床面積 | 139.73㎡ (42.26坪) |
---|---|
施工面積 | 143.46㎡ (43.39坪) |
営業担当 | 鶴見 |
工事担当 | 米林 |
お客様のこだわり仕様 | 1 ゆったりした玄関にジューズクロークを設置しました。 2 LDK、和室からテラスに出られるプライベートガーデンが魅力です。 3 キッチンからすべての水まわりに回遊できます。 4 御主人の「男の隠れ家」書斎を造りました。 5 御夫婦の希望で太陽光を設置しました。 |
建築中レポート
- 1. 2014年10月20日
-
解体工事
解体工事が始まりました。

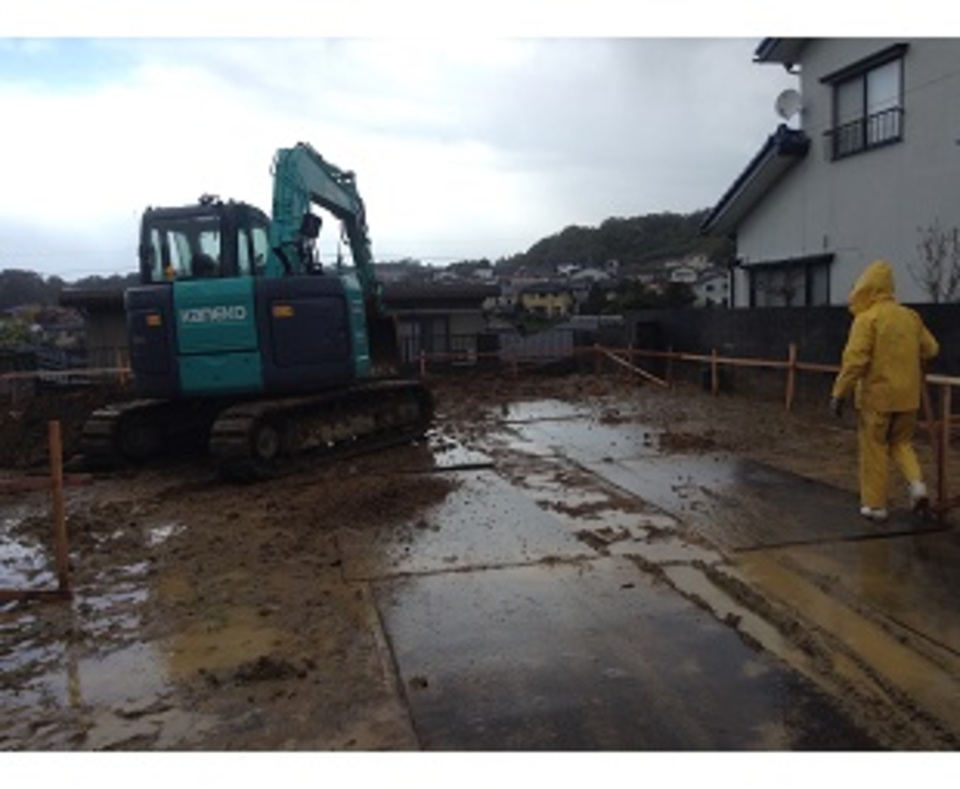

職人さんが重機を使って、どんどん解体を進めていきます。
- 2. 2014年11月01日
-
地鎮祭
本日、T様邸の地鎮祭を執り行いました。
あいにくの雨でしたが、無事に現地で地鎮祭を行うことが出来ました。
T様、本日は本当におめでとうございます。
- 3. 2014年11月12日
-

基礎工事
地鎮祭が終わり、明日から基礎工事の着工になります。
何もない土地に建物が建ちます。
- 4. 2014年11月13日
-
基礎工事
基礎工事が始まりました。
最初は地盤の掘削からです。

- 5. 2014年11月17日
-

基礎工事
掘削が終わり、砕石を敷いています。
敷地が広いので、職人さんも工事がしやすそうです。
- 6. 2014年11月19日
-

基礎工事
配筋組を行っています。
とても配筋が多いので、職人さんも大変そうです。
- 7. 2014年11月20日
-
基礎工事
スラブの打設を行っています。
ミスのないようにしっかりと施工しています。
- 8. 2014年11月20日
-
配筋検査
配筋検査を行いました。
一部間違っていたのですが、職人さんに直していただき、無事に検査を終えました。
- 9. 2014年11月22日
-
基礎工事
型枠を組んでいます。
アンカーボルト、ホールダウン金物を取り付けたら、立上がりコンクリートの打設準備はオッケーです!
- 10. 2014年11月26日
-
基礎工事
型枠の解体を行いました。
クラックなどもなく、綺麗な状態です。
- 11. 2014年11月28日
-

給排水設備工事
外部配管を行っています。
ミスのないように施工を行っています。
- 12. 2014年11月29日
-

木工事

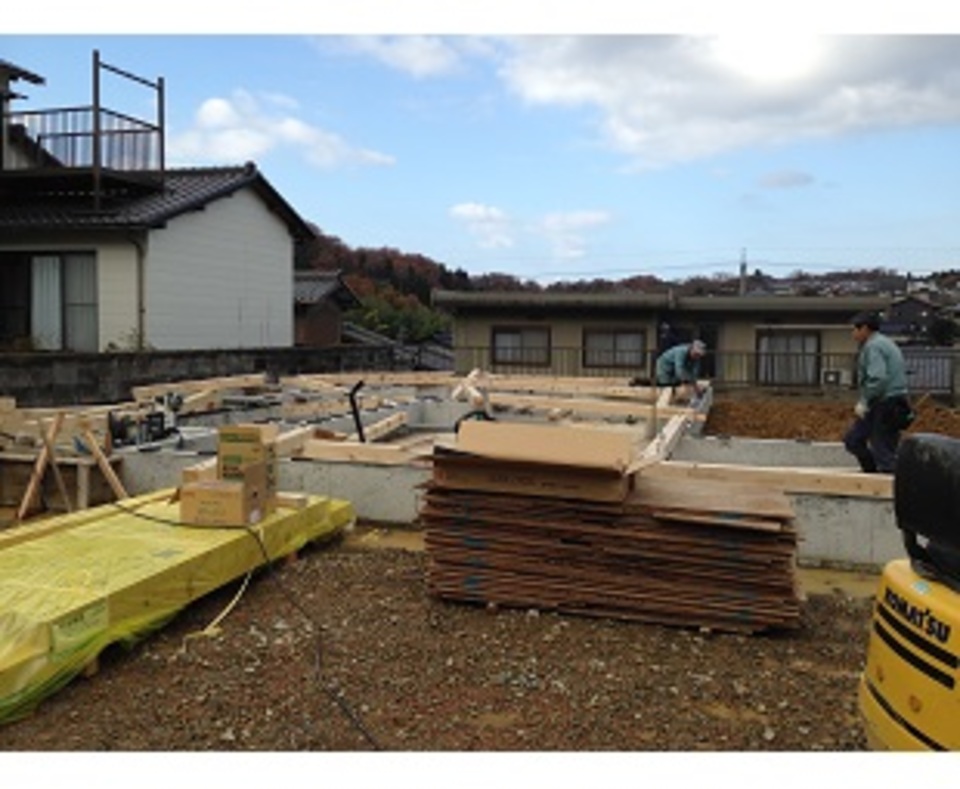

土台伏せを行っています。
腕の良い大工さんが、綺麗に組んでいきます。
- 13. 2014年12月01日
-

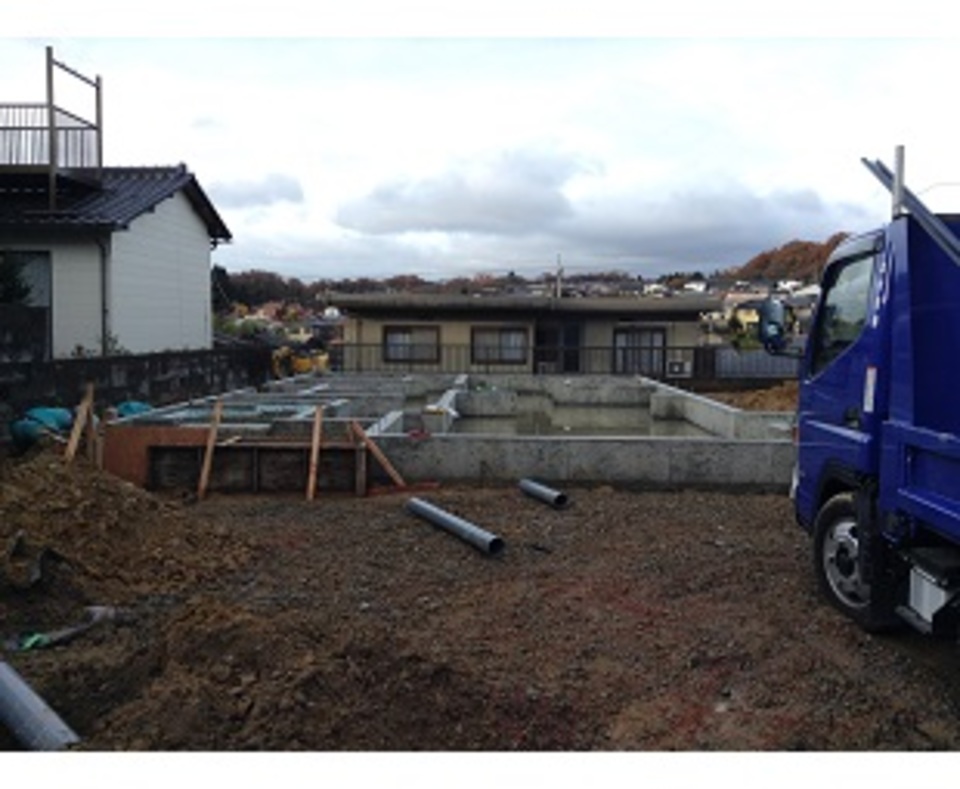

木工事
建て方材料が搬入されました。
しっかりと養生を行いました。
- 14. 2014年12月08日
-
上棟
屋根の母屋を架けました。
雨が降り出してきたので、滑らないように作業を行っています。
- 15. 2014年12月08日
-
上棟
2階の柱を立てています。
雪がとても多いので、大工さんも気をつけながら仕事を進めています。
- 16. 2014年12月08日
-
上棟
柱を立てています。
今のところ、晴れ間が見えているので、このまま良い天気が続くことを願っています。
- 17. 2014年12月08日
-
上棟
昨日までの天気が嘘のように、空に晴天が広がる中、上棟式を行いました。
四方の柱にお神酒をまいて清めます。
- 18. 2014年12月10日
-

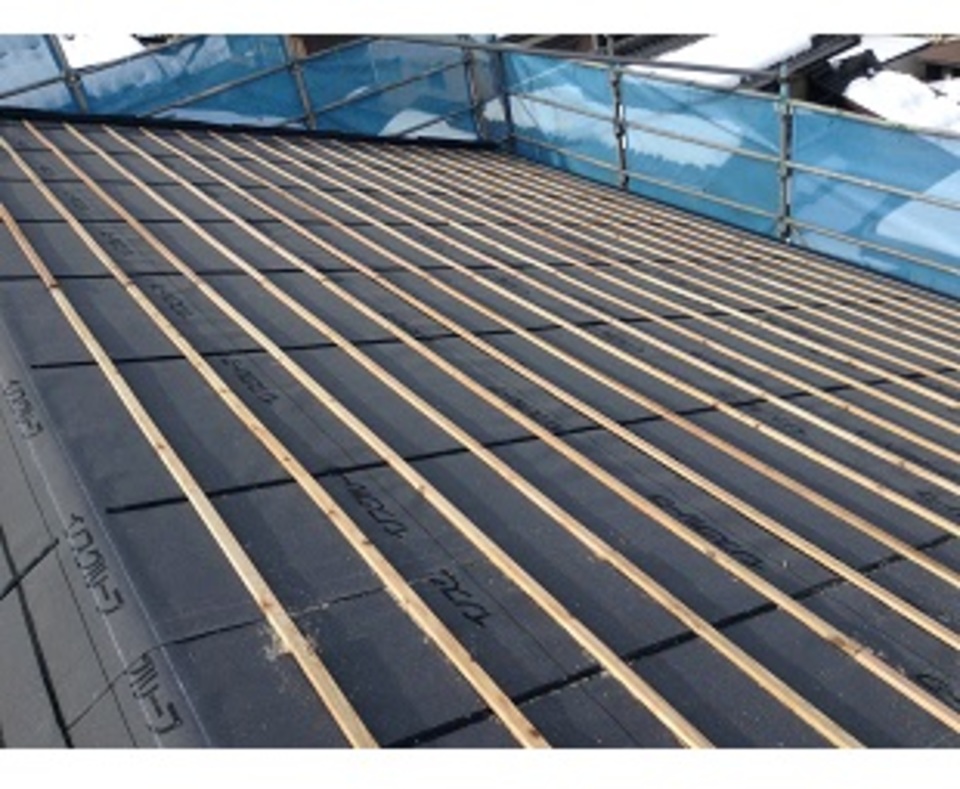

屋根工事

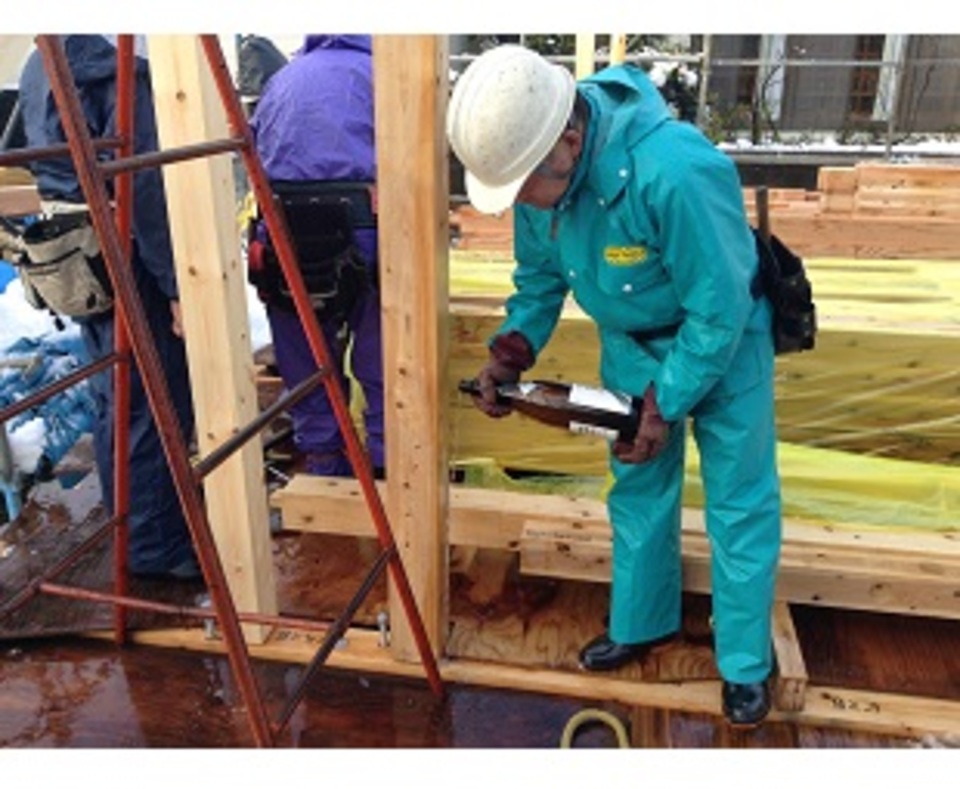

屋根のルーフィングを貼りました。
これでもう、屋根からの雨の心配はありません。
- 19. 2014年12月10日
-

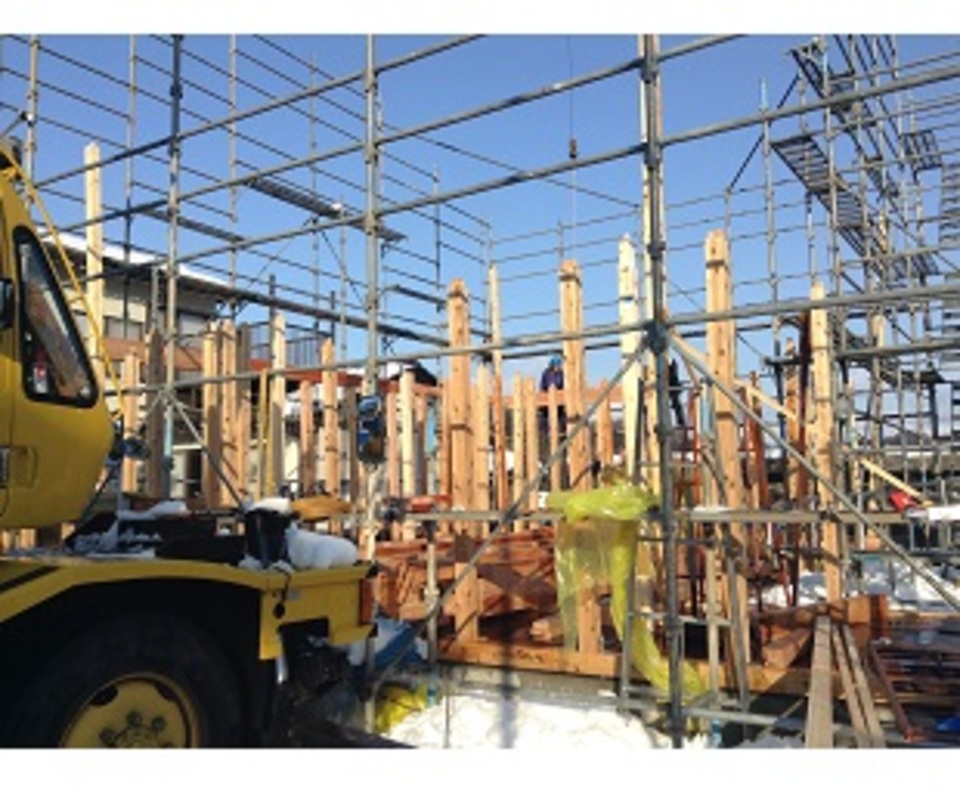

上棟
本日、無事に下屋の屋根まで、組み上げることが出来ました。
時間がかかりましたが、事故もなく終えることができました。
T様、遅れましたが、上棟おめでとうございます!
- 20. 2014年12月12日
-
屋根工事
屋根瓦を葺き終えました。
雨が降っていましたが、事故もなく工事を終えることが出来ました。
- 21. 2014年12月15日
-

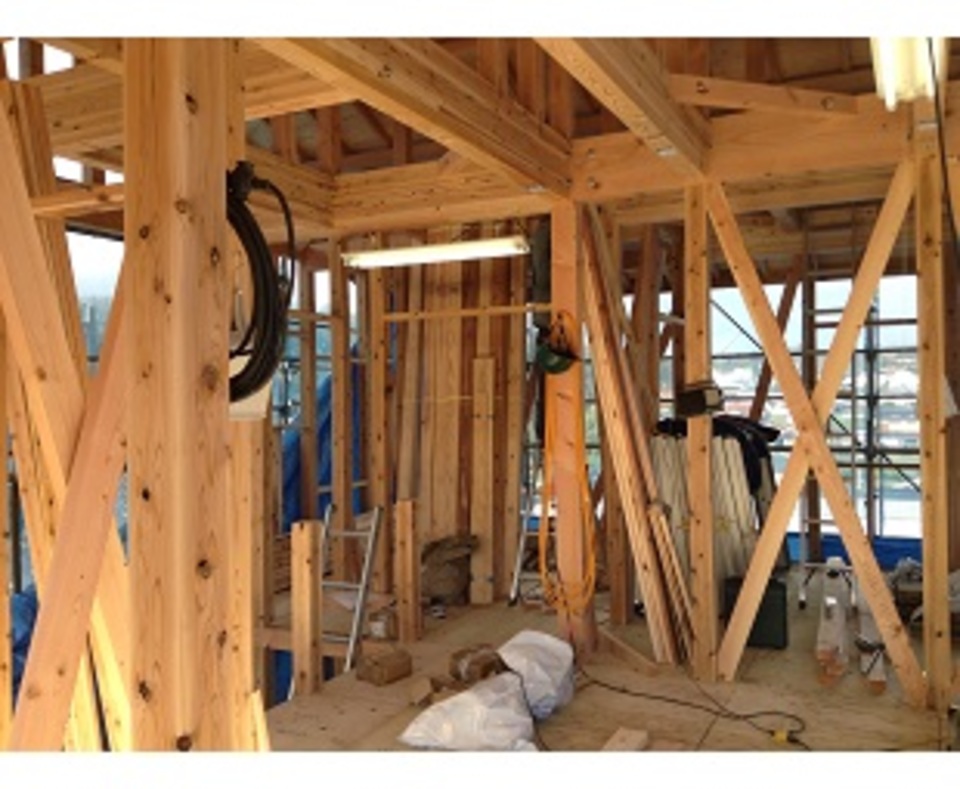

木工事
内部の筋違、まぐさを取り付けています。
丁寧に金物などを取り付けています。
- 22. 2014年12月17日
-
木工事
金物を取り付けています。
イノスの基準に従ってしっかりと取り付けています。
- 23. 2014年12月19日
-
木工事
内部の金物のほとんどを取付ました。
抜けもありませんでした。

- 24. 2014年12月22日
-
木工事

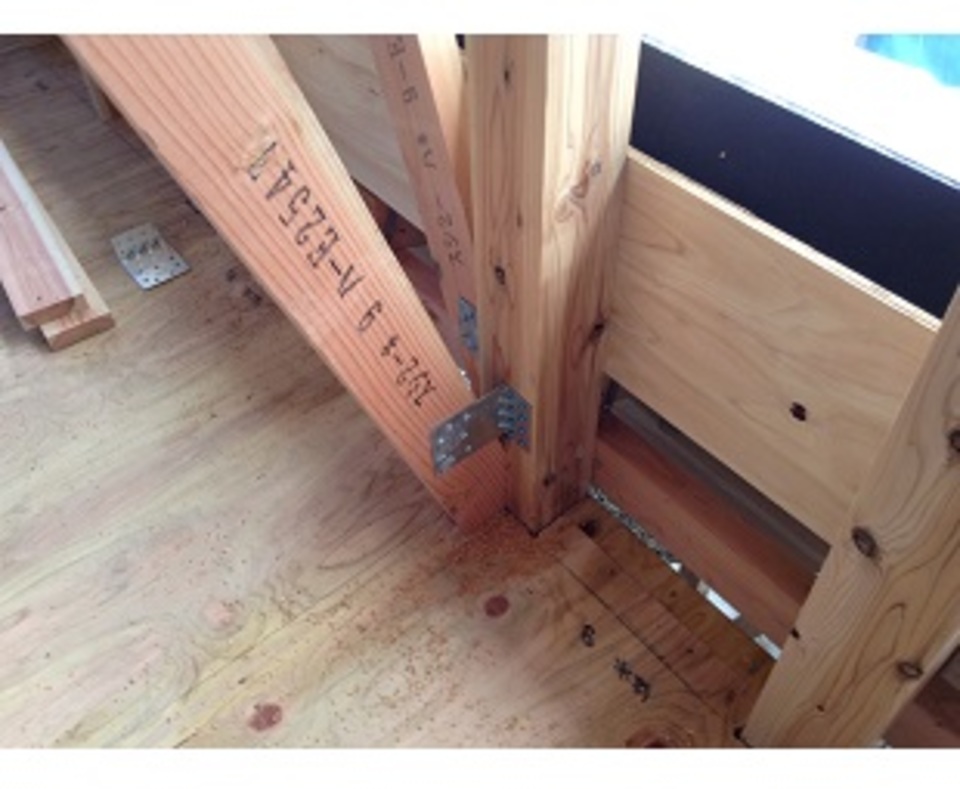

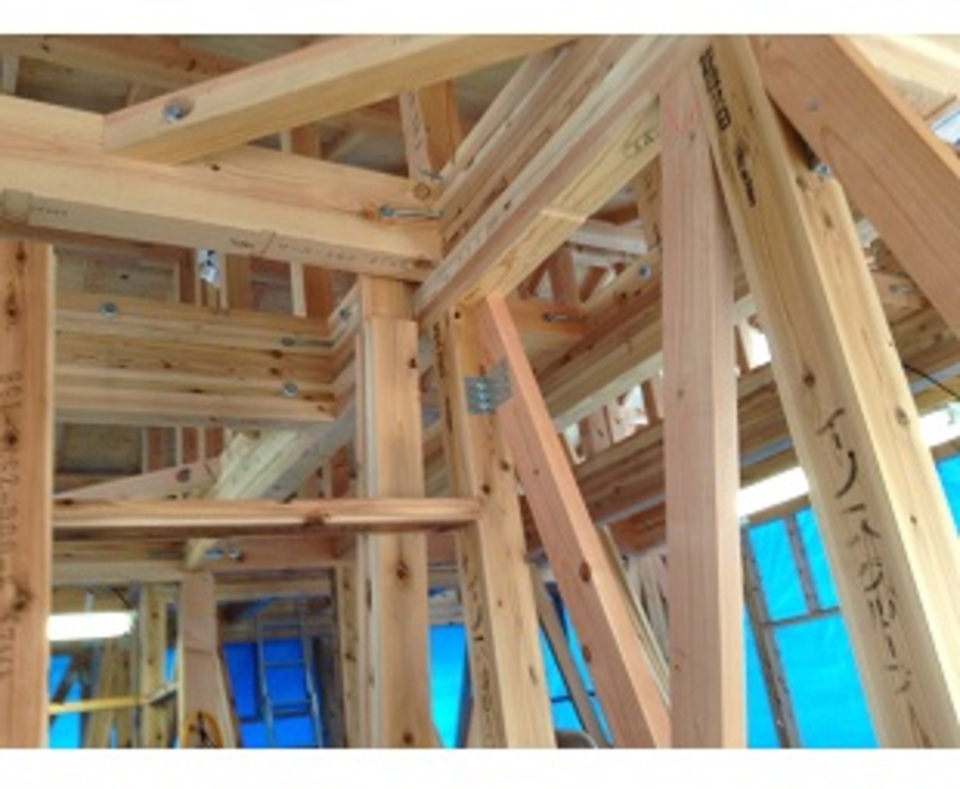

内部の棟飾りを取り付けました。
T様のますますのご繁栄をお祈りしております。
- 25. 2014年12月26日
-
金属建具工事
サッシを取り付けました。
大小さまざまなサッシがあるので、大工さんも大変そうでした。
- 26. 2015年01月06日
-
木工事
外部のタイペックを施工しました。
これで、もう雨が内部に入りません。
- 27. 2015年01月09日
-
防蟻工事
防蟻処理を行いました。
もともと桧を使用しているので、白蟻には強いのですが、念には念を入れて防蟻処理を行います。

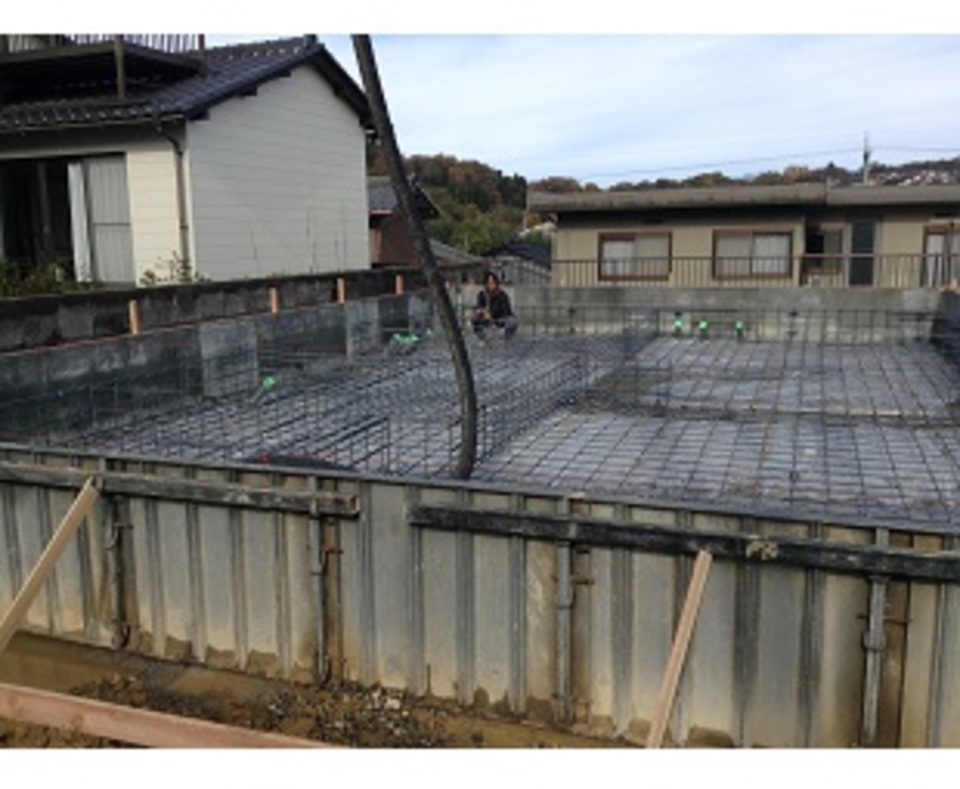

- 28. 2015年01月13日
-
検査
金物検査を行いました。
問題なく、無事に検査を終えることが出来ました。

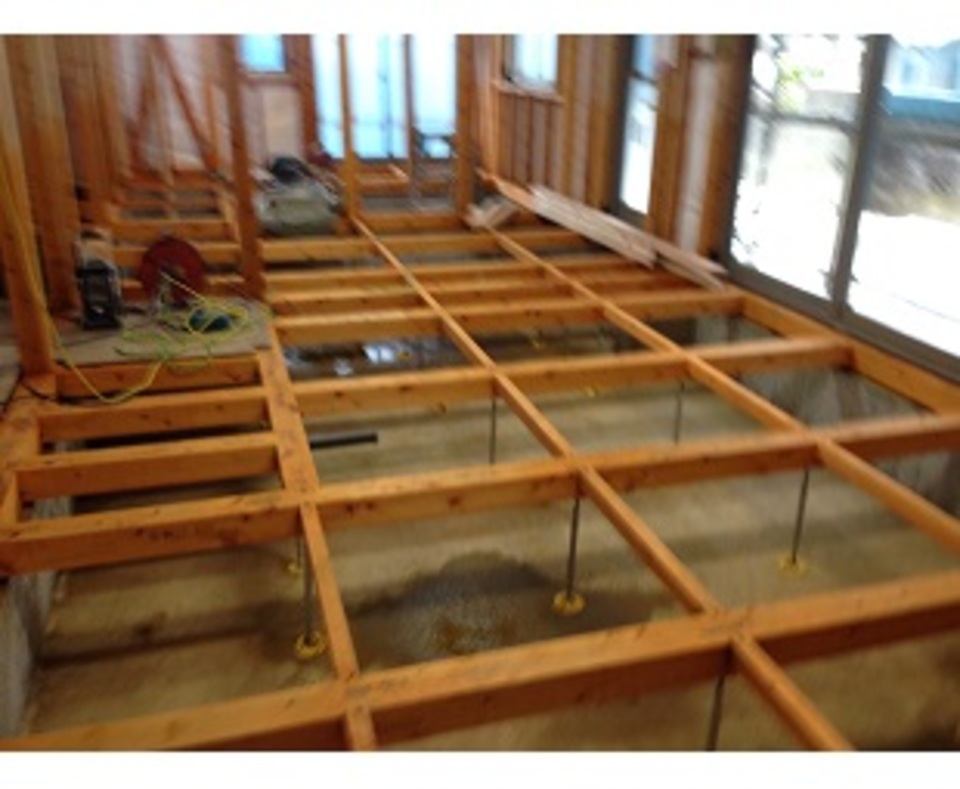

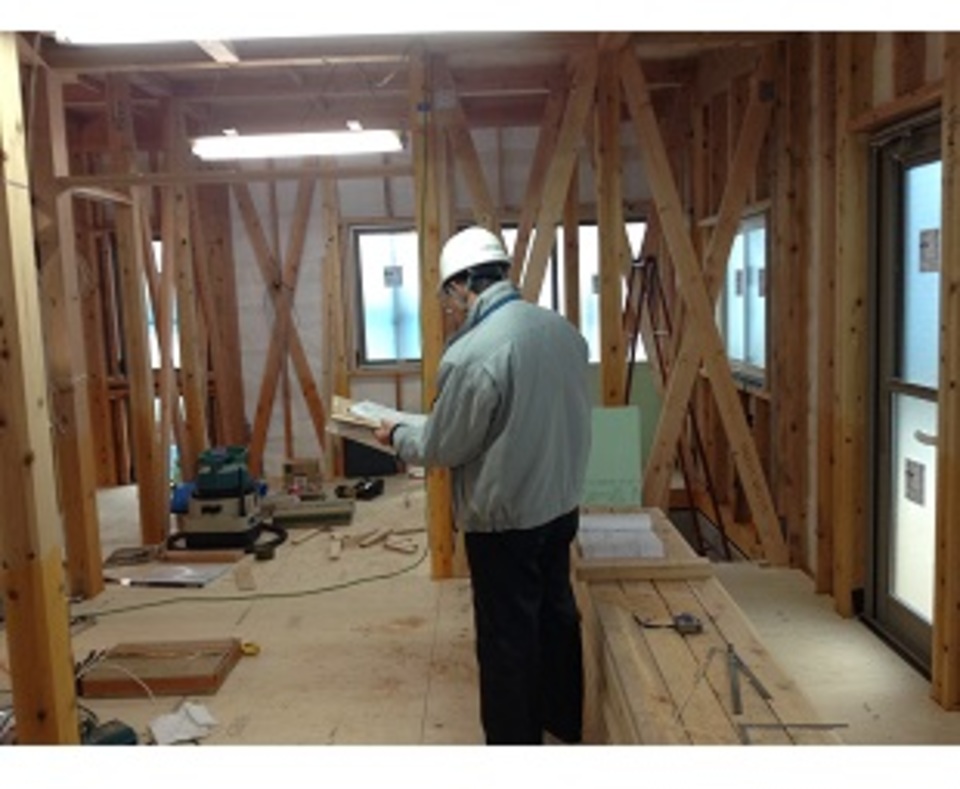

- 29. 2015年01月15日
-
木工事
2階の床に耐水PBを施工しました。
あとはフロアーを貼れば床は仕上がります。
- 30. 2015年01月17日
-
電気工事
内部の配線を行いました。
たくさんの配線を間違えないよう、気を使っています。
- 31. 2015年01月20日
-
木工事

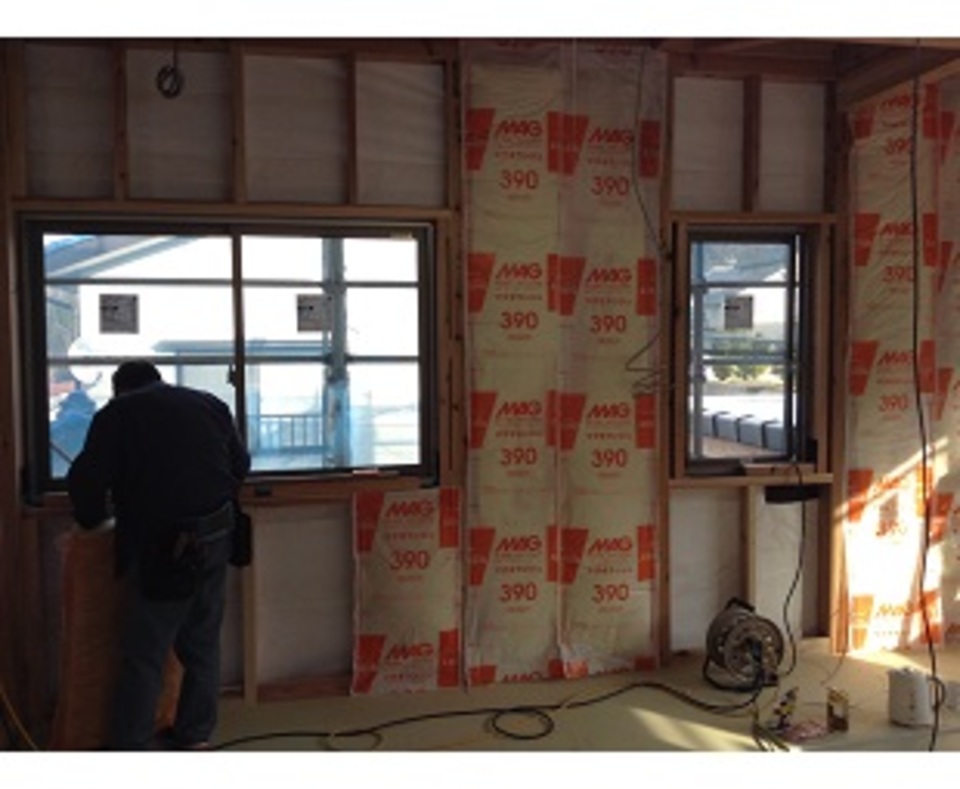

断熱材を入れています。
隙間のないように、しっかりと敷き詰めています。
- 32. 2015年01月22日
-
木工事

2階のフロアを貼っています。
木目の綺麗なフロアです。
- 33. 2015年01月23日
-
断熱工事

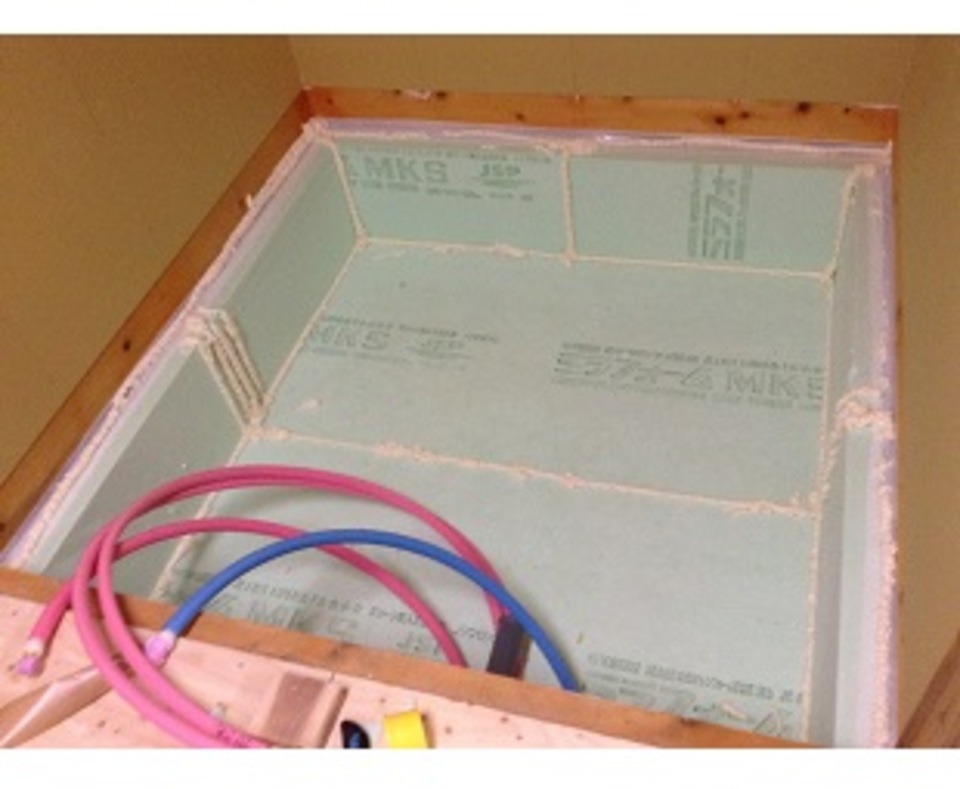

UBの断熱材を施工しました。
これでUBの施工準備はばっちりです。
- 34. 2015年01月27日
-
住宅設備工事

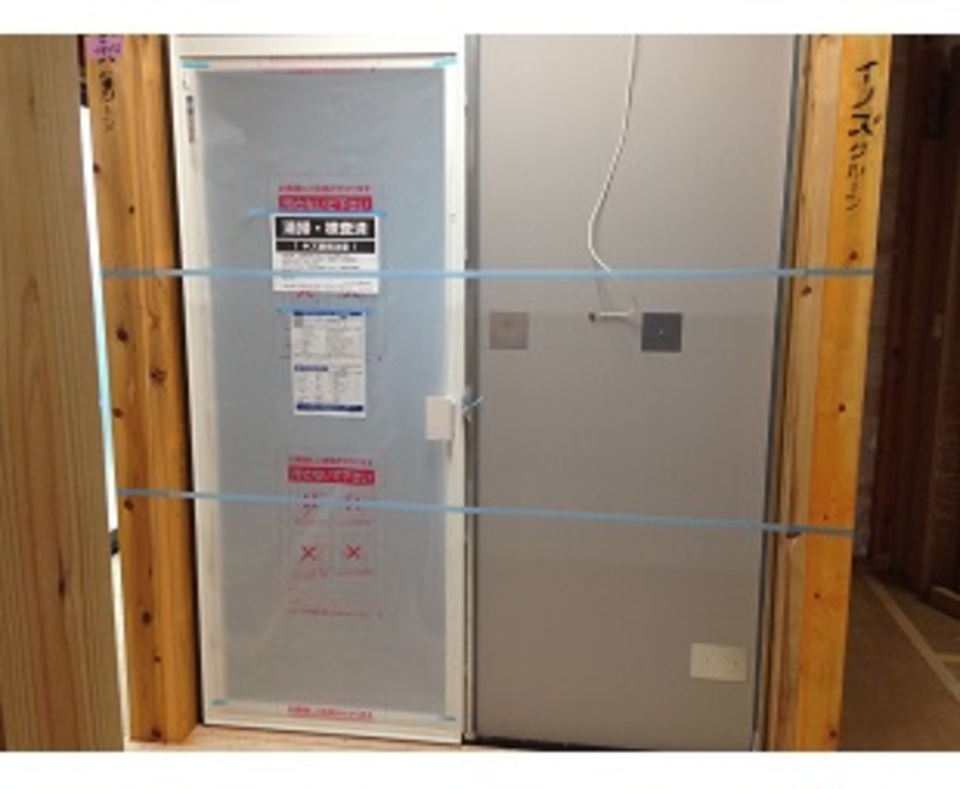

UBを施工しました。
UBが施工されると中の様子もかなり変わります。
- 35. 2015年01月30日
-

木工事
2階の壁のPBを貼っています。
ビスピッチなどもしっかりと守っています。
- 36. 2015年02月03日
-
木工事
窓枠を取り付けています。
その部屋にマッチした色を施工しています。
- 37. 2015年02月06日
-
木工事
タフパネルを施工しています。
一枚一枚がとても重いので、大工さんが大変そうでした。

- 38. 2015年02月09日
-
木工事
2階の天井下地を行いました。
とても頑丈に作られています。
- 39. 2015年02月12日
-
木工事

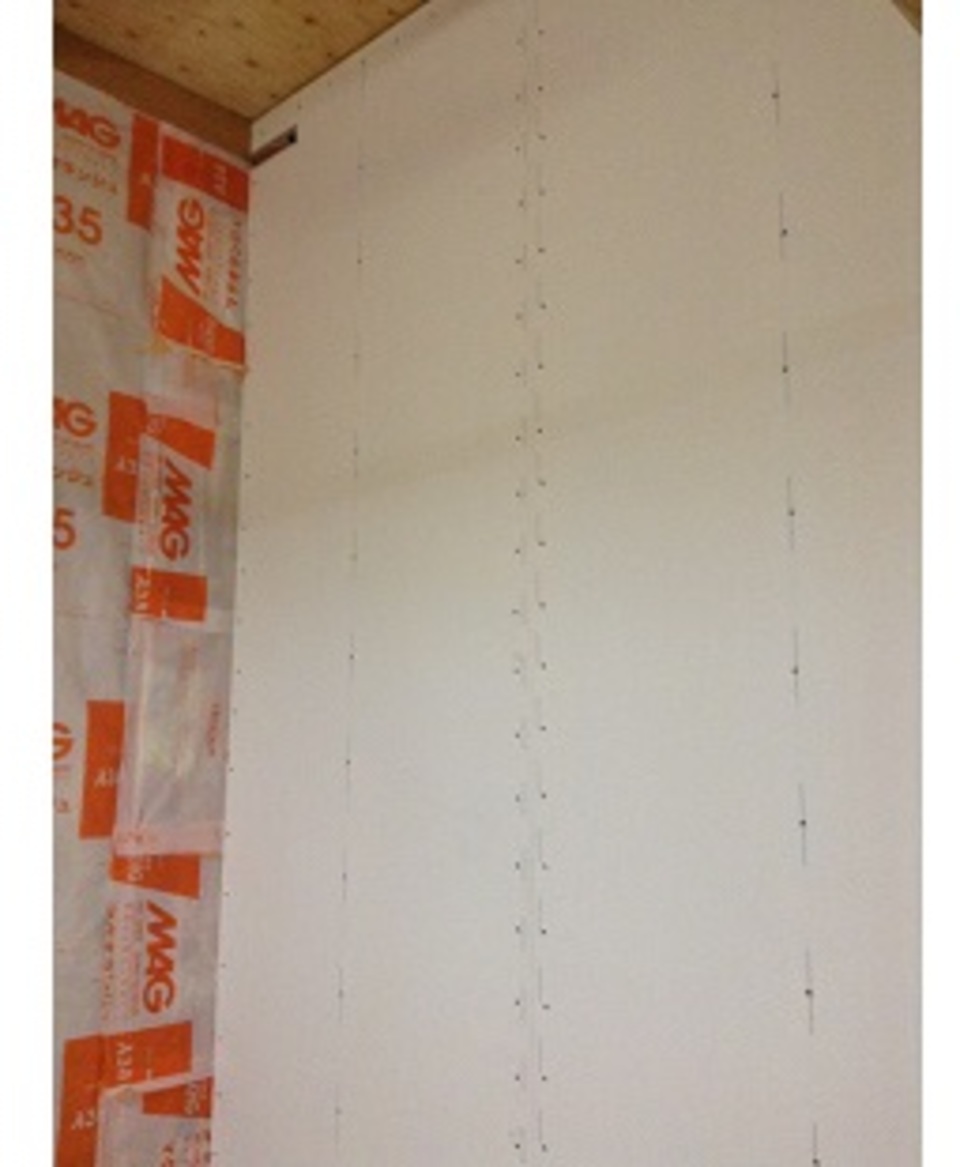

1階のPBを施工しています。
ビスピッチもしっかりと守って施工しています。
- 40. 2015年02月14日
-
木工事

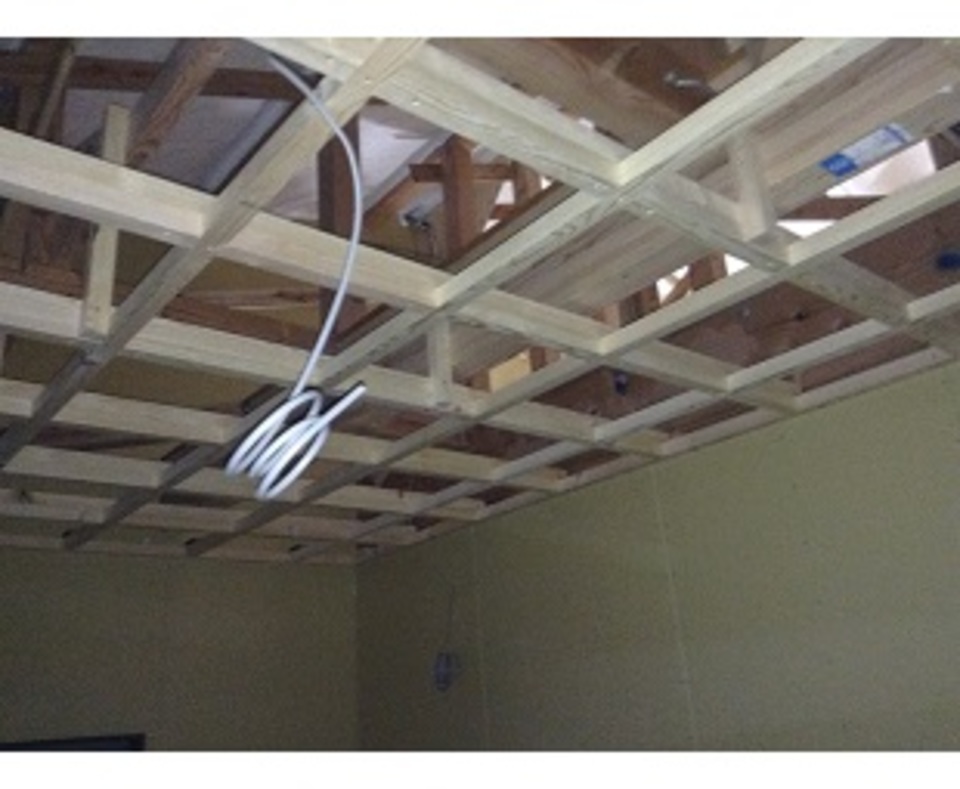

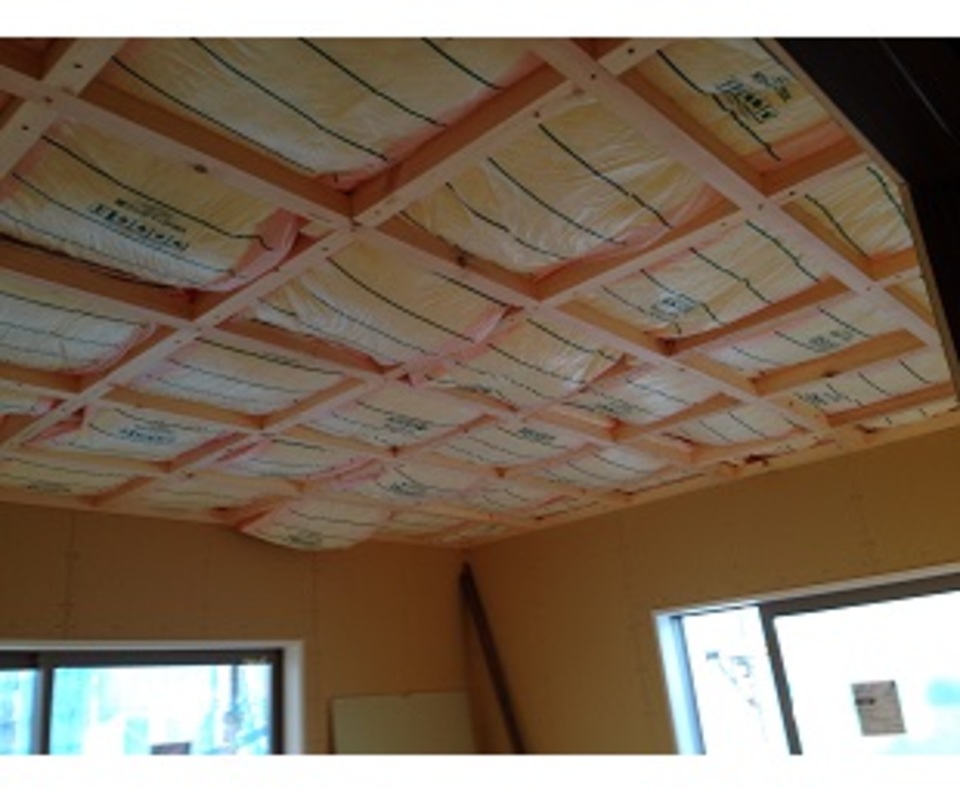

2階の天井に断熱材を敷きました。
隙間のないように、しっかりと敷いています。
- 41. 2015年02月16日
-
外装工事
サイディングを貼っています。
外部を囲うと、見た目がかなり変わって見えます。
- 42. 2015年02月18日
-

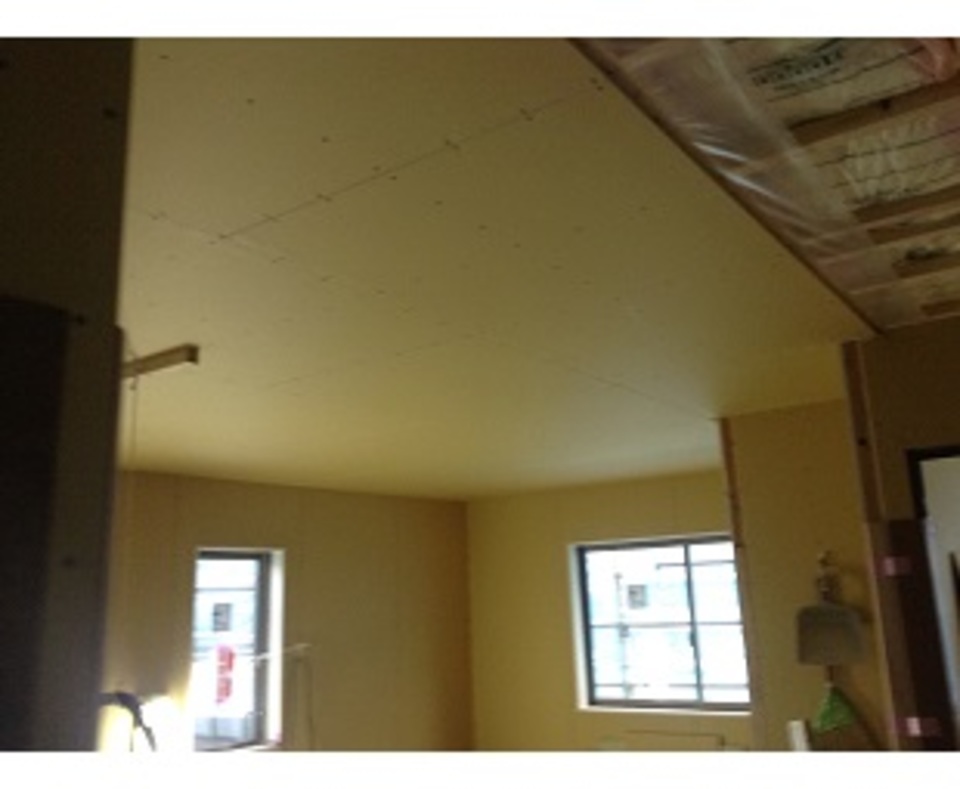

木工事
2階の天井PBを貼っています。
壁のPBと同じものを貼っているので、とても重いです。
- 43. 2015年02月20日
-
外装工事
サイディング貼りが終わったので、シーリング処理を行っています。
- 44. 2015年02月23日
-
木工事
2階のWICの収納棚を施工しました。
かなり大きいので、収納量も抜群です。
- 45. 2015年02月25日
-

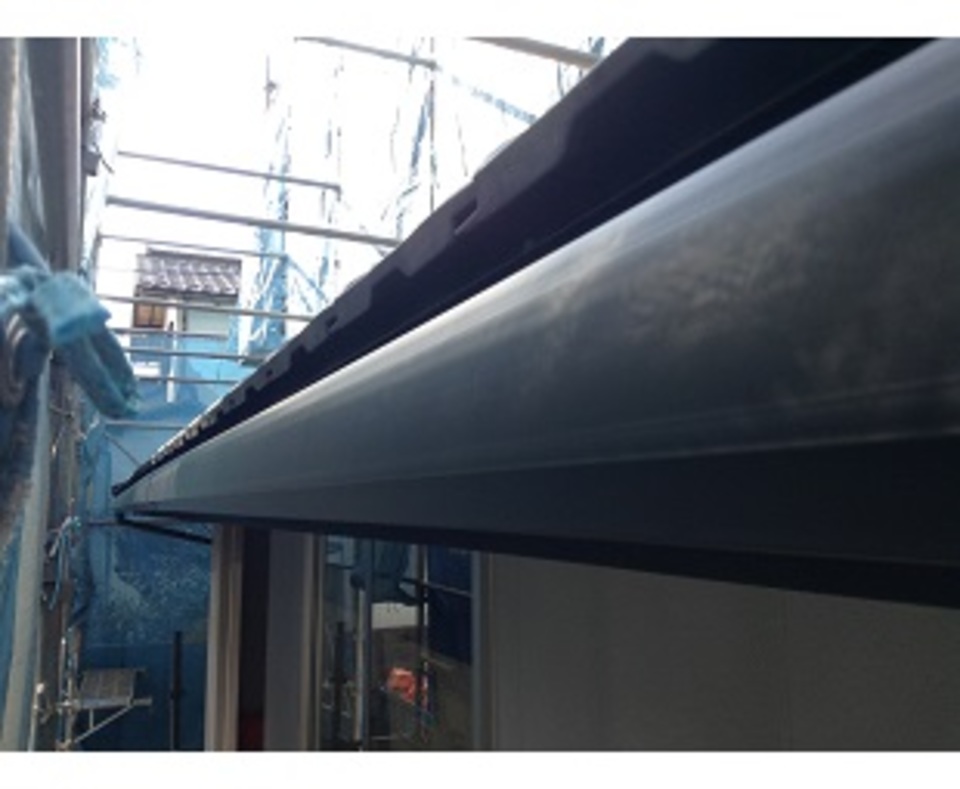

板金工事
樋の取付を行いました。
樋は落ち着いた、黒を使用しています。
- 46. 2015年02月28日
-
木工事
2階の巾木を取付ました。
これで2階の作業はほとんど終わりです。
- 47. 2015年03月02日
-

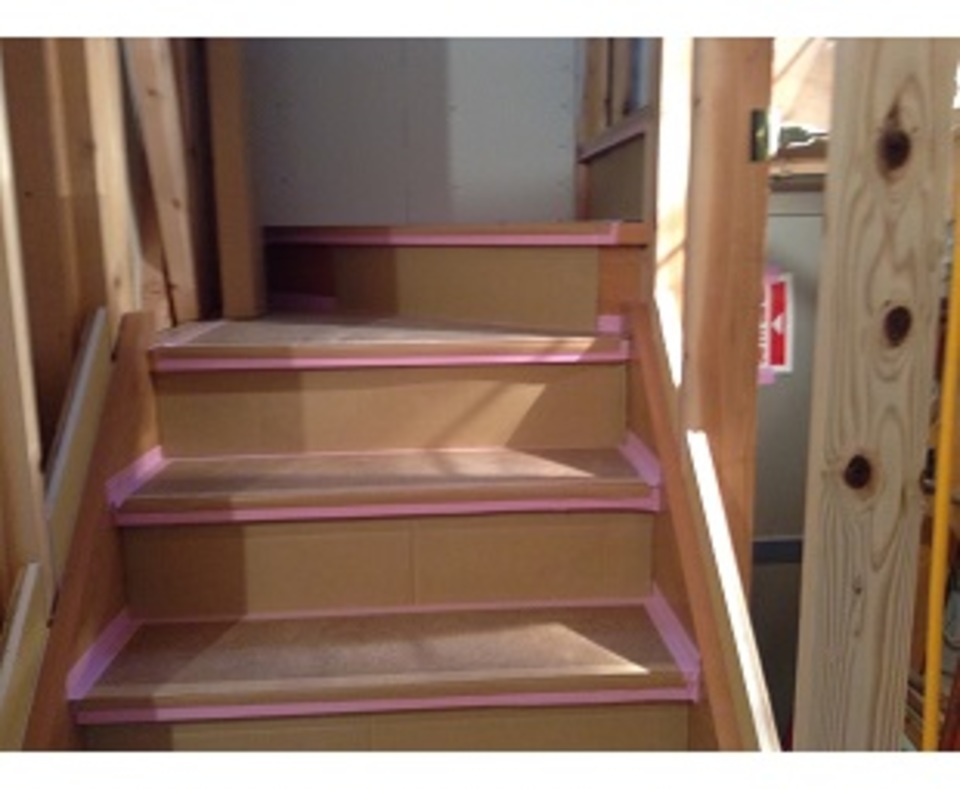

木工事

階段を施工しています。
これで、簡単に2階へ上がれるようになりました。
- 48. 2015年03月04日
-
木工事
1階の天井下地を施工しています。
天井のPBがとても重いので、しっかりと組んでいます。
- 49. 2015年03月06日
-
木工事
和室の造作材を加工しています。
失敗しないように慎重に加工しています。
- 50. 2015年03月09日
-

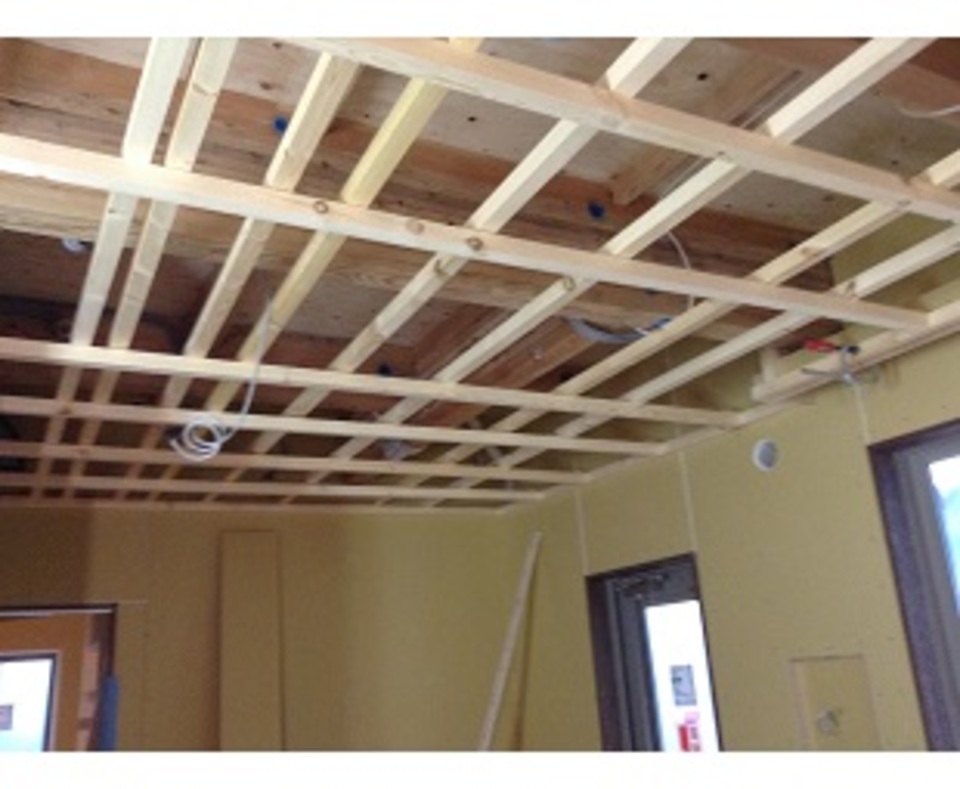

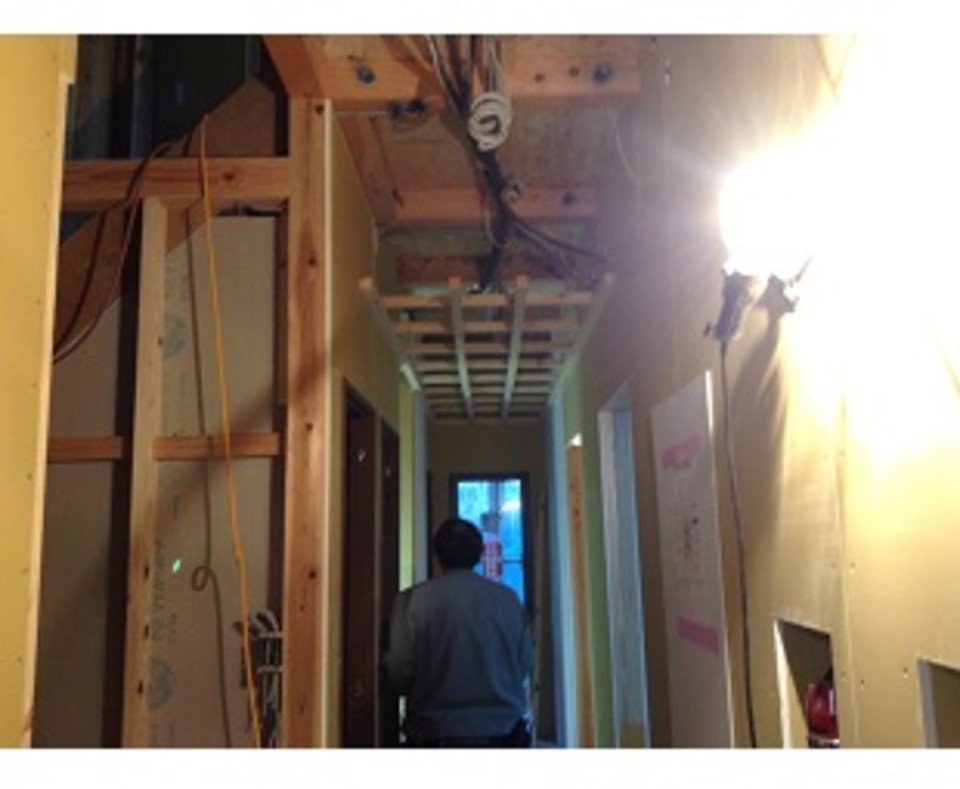

木工事
リビングの天井下地を行っています。
大工さんの工事も終わりに近づいています。
- 51. 2015年03月11日
-

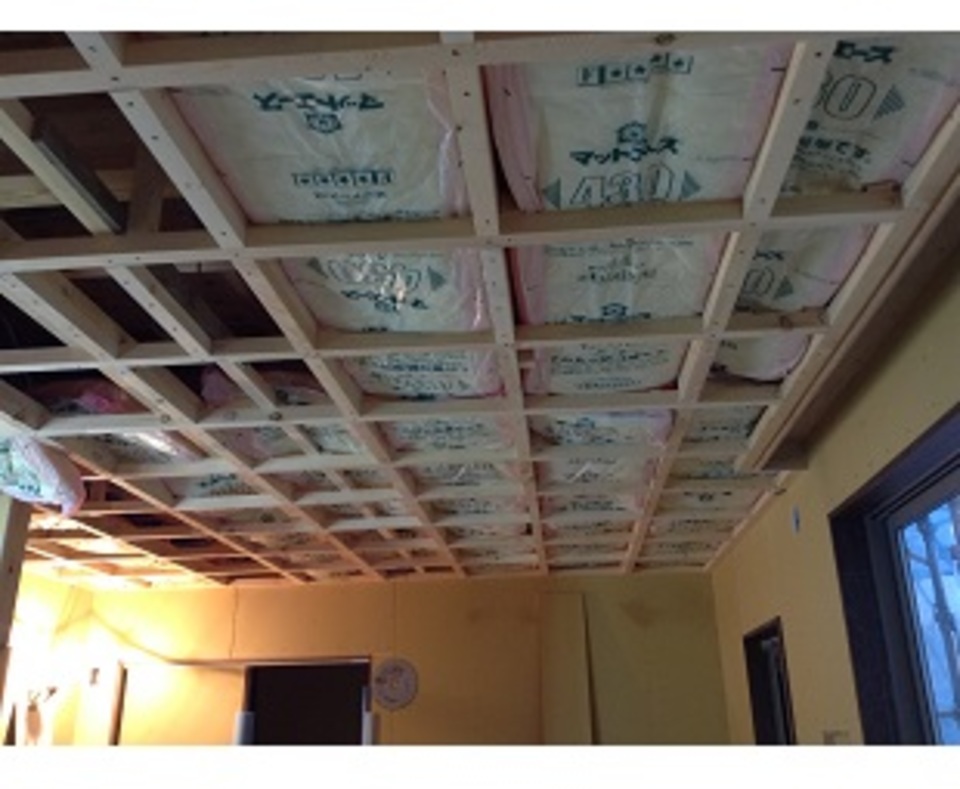

木工事
1階の天井に断熱材を敷いています。
本来なら敷かなくてもいいのですが、防音のために敷いています。
- 52. 2015年03月13日
-
木工事

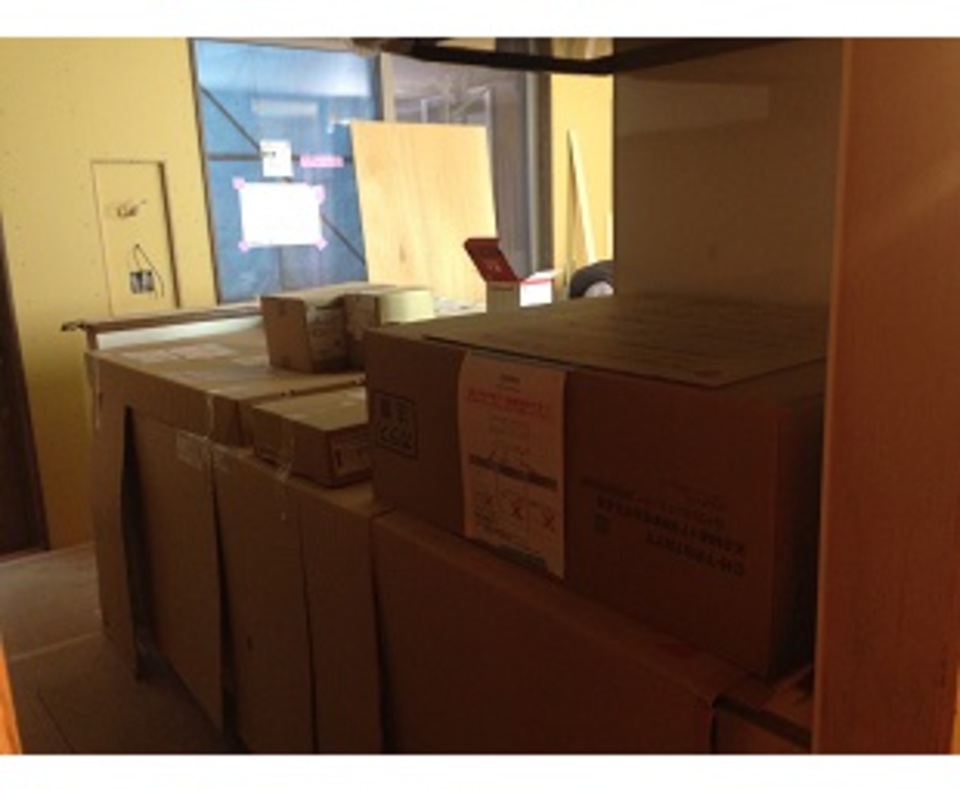

天井のPBを貼っています。
大工さんの工事もほとんど終わりです。
- 53. 2015年03月14日
-

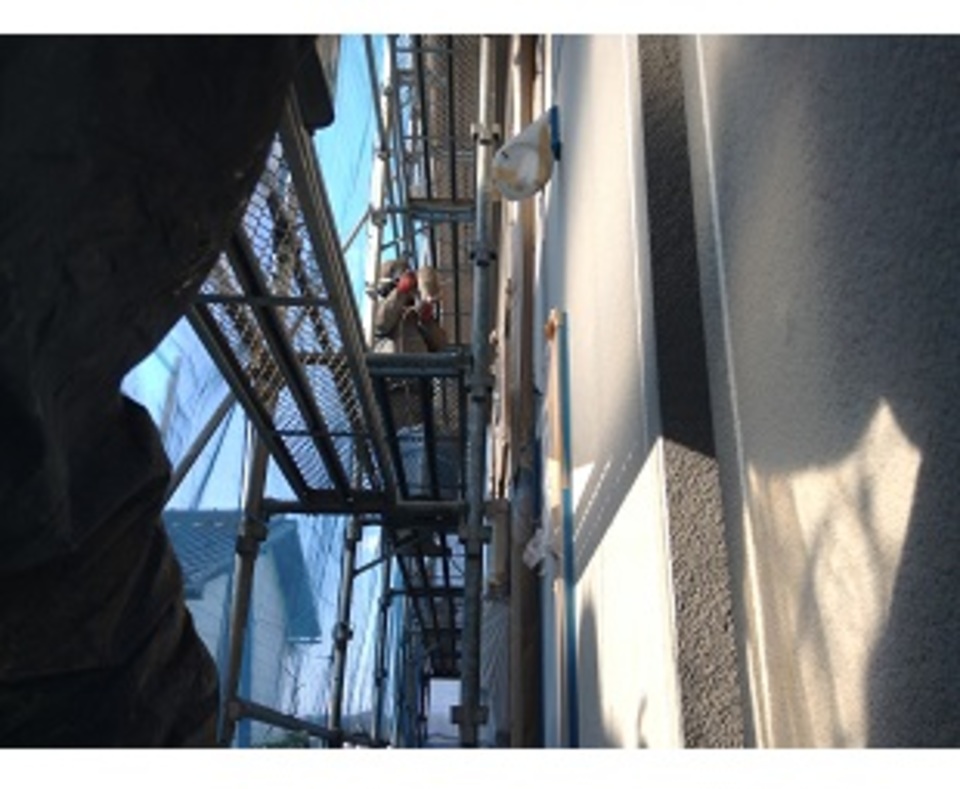

左官工事
外部の吹付を行いました。
ムラにならないように吹付を行っています。
- 54. 2015年03月16日
-
木工事
カウンターを取り付けています。
高さを間違えないように丁寧に仕事をしています。

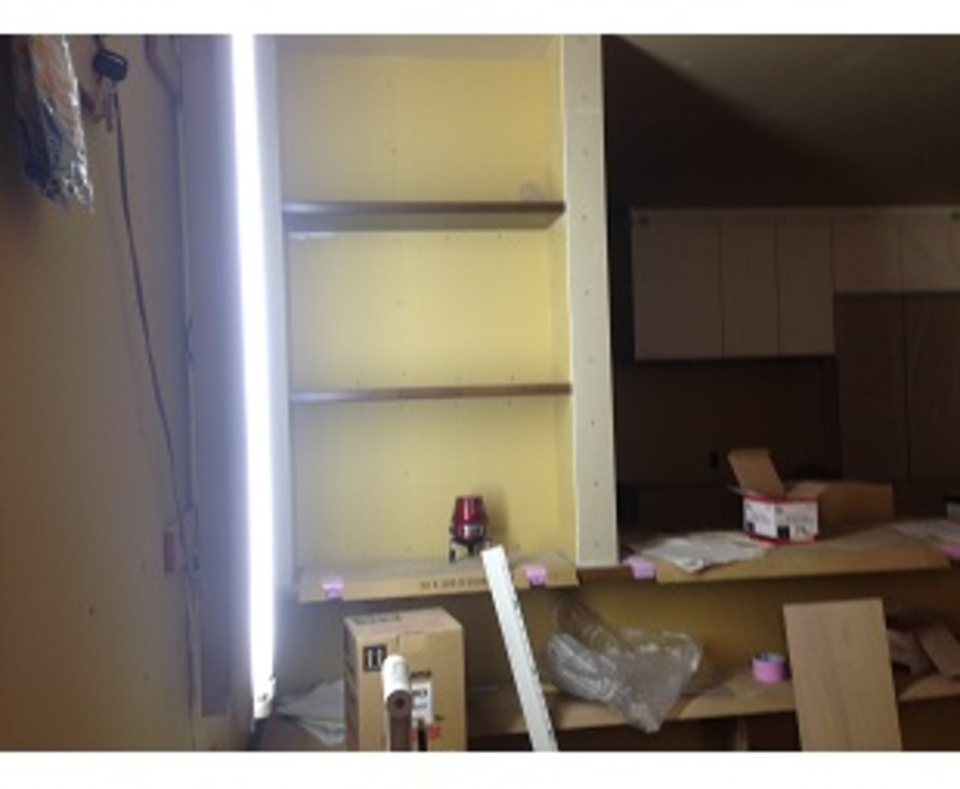

- 55. 2015年03月18日
-
住宅設備工事
キッチンを施工しました。
もう工事も終盤です。
- 56. 2015年03月20日
-
仮設工事

足場が解体され、外観があらわになりました。
外部も着々と進んでいます。
- 57. 2015年03月23日
-
内装工事

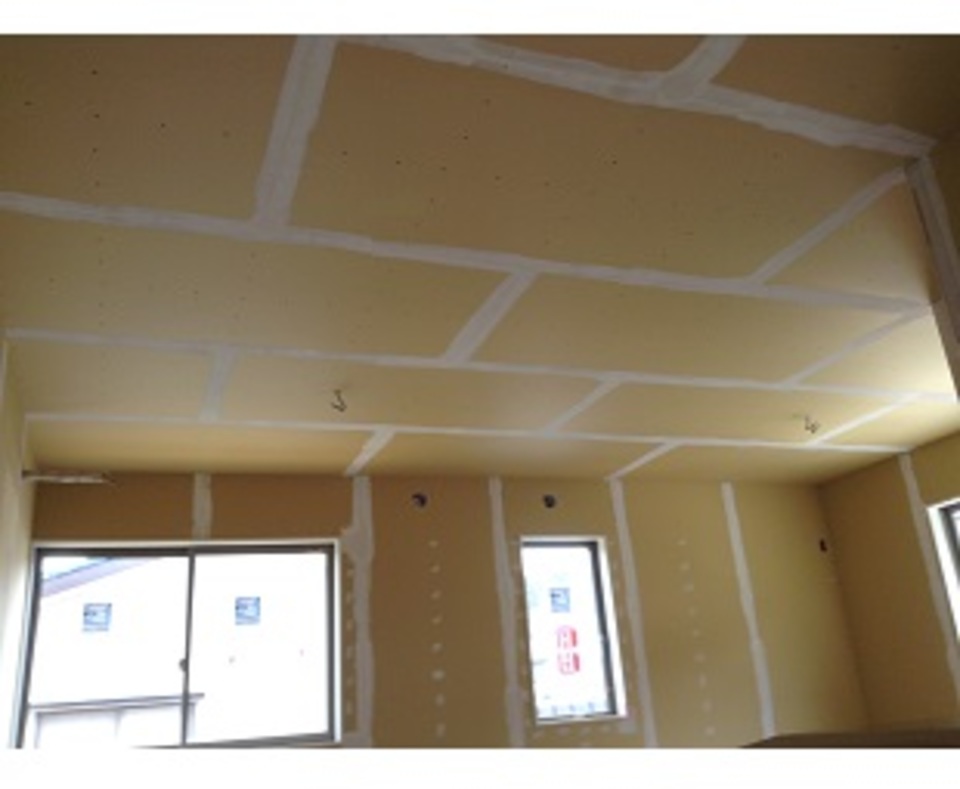

パテ処理を行っています。
隙間などをしっかりと埋めていきます。
- 58. 2015年03月25日
-
タイル工事
外壁のタイルを貼りました。
落ち着いた雰囲気のタイルです。

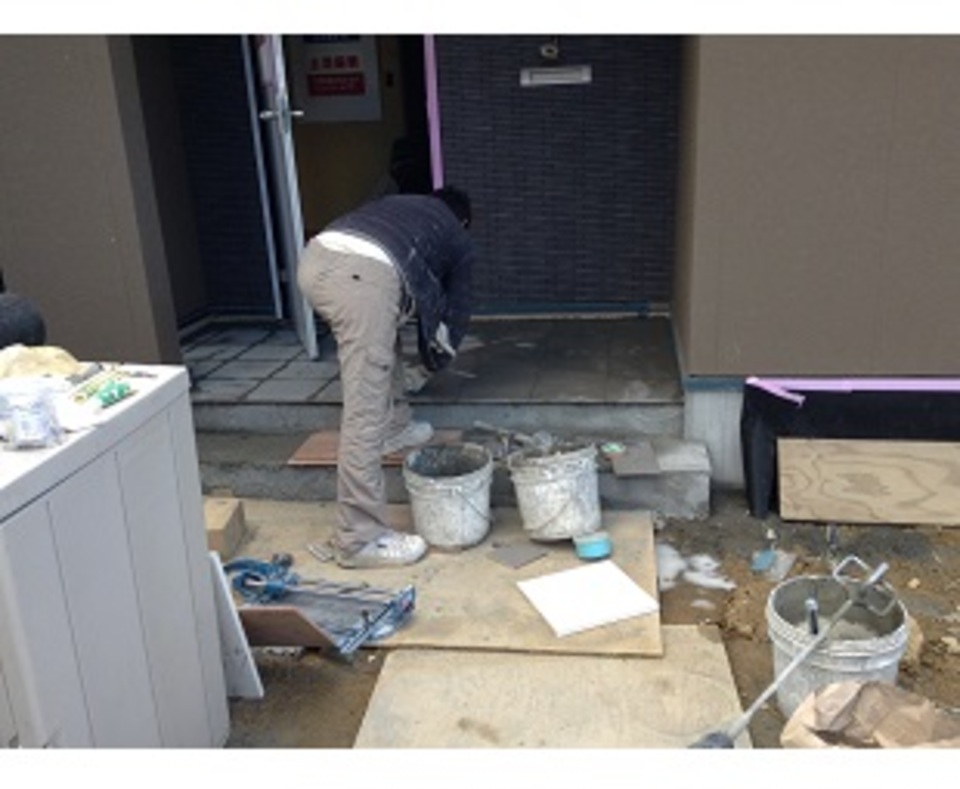

- 59. 2015年03月27日
-
タイル工事
ポーチのタイルを貼っています。
腕のいい職人さんが綺麗に施工しています。
- 60. 2015年03月30日
-
内装工事
クロスを貼っています。
内部も完成に近づいてきました。
- 61. 2015年04月01日
-

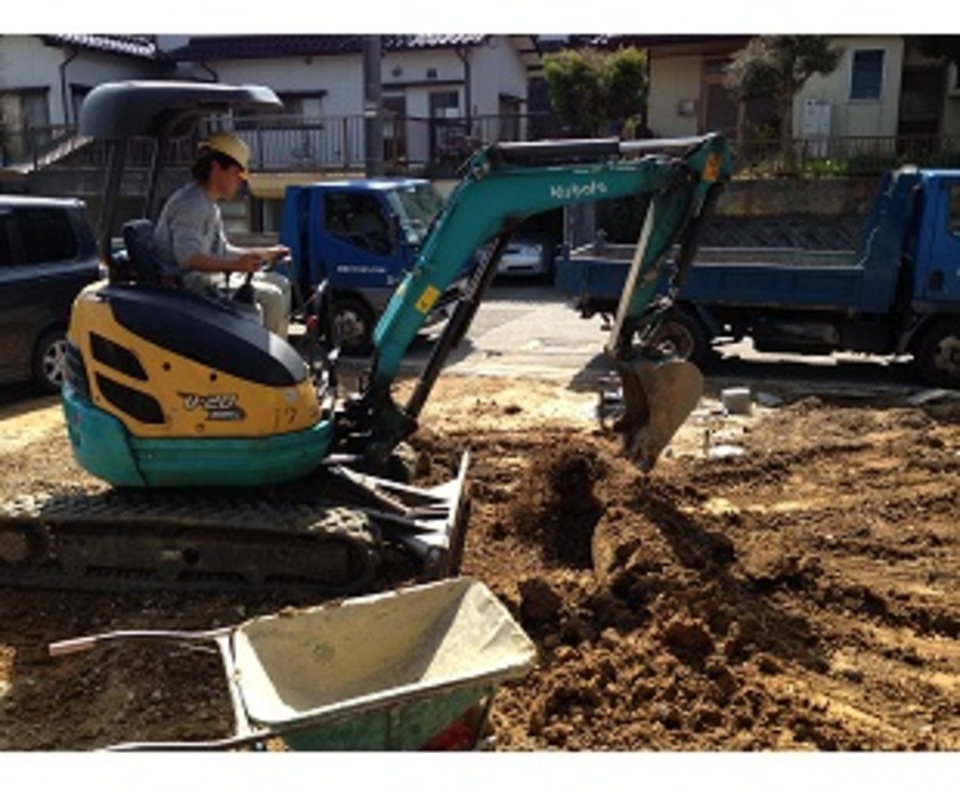

外構工事
外構工事を行っています。
晴れているので、工事が捗ります。
- 62. 2015年04月02日
-

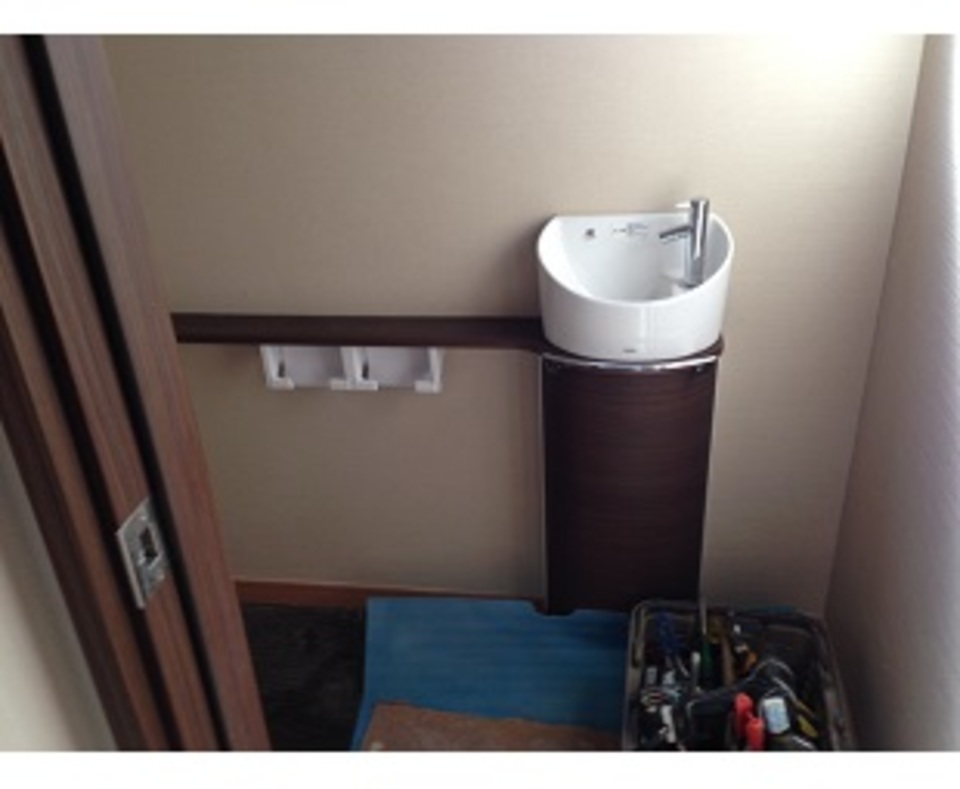

住宅設備工事
トイレの手洗いを施工しています。
色の濃いものを使用しているので、落ち着いた雰囲気になっています。
- 63. 2015年04月06日
-
照明器具工事

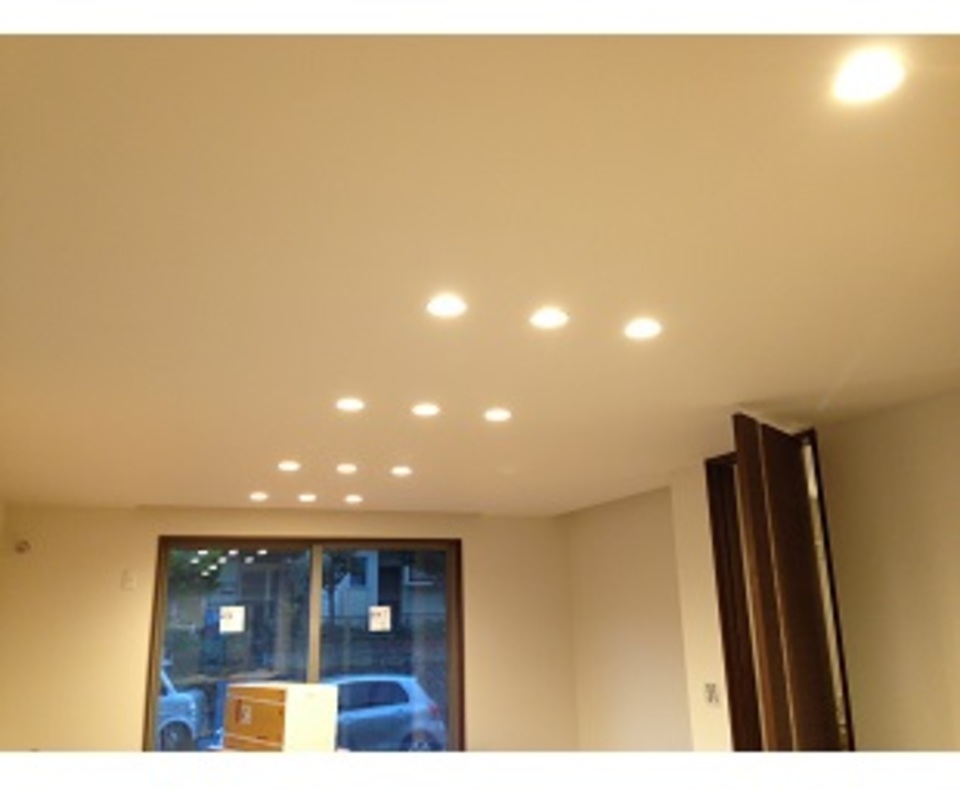

照明を取り付けました。
灯数がたくさんあるので、とても明るいです。

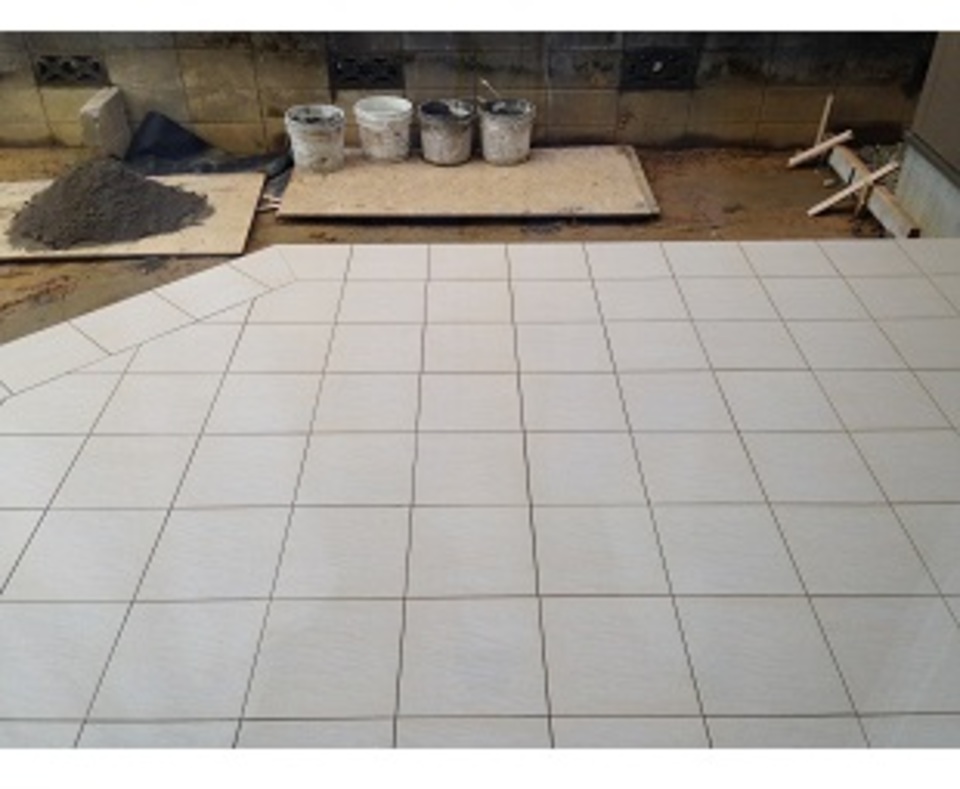

- 64. 2015年04月08日
-
外構工事
テラスのタイルを貼っています。
明るいタイルはテラスにピッタリです。
- 65. 2015年04月10日
-
外構工事
外構のタイルを貼っています。
細かい部分のタイルまでしっかりと貼っています。
- 66. 2015年04月15日
-
竣工
書斎

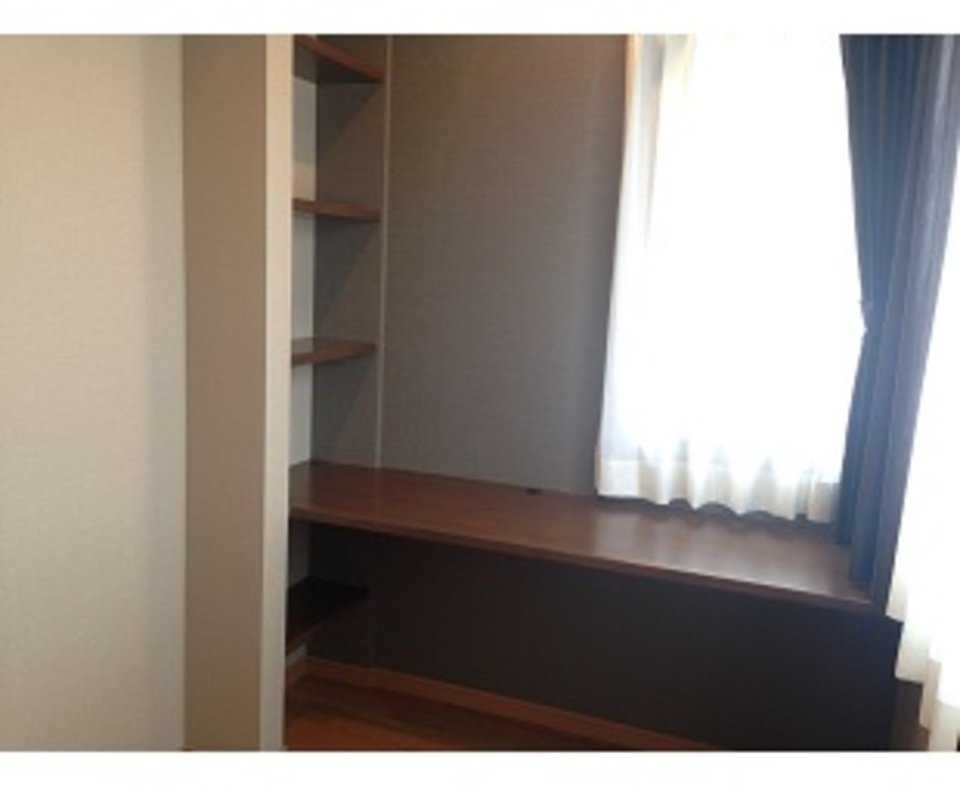

旦那様の個人スペースの書斎は落ち着いた雰囲気の、いい部屋になっています。
- 67. 2015年04月15日
-
竣工
ダイニング
ダイニングのカウンターの下には可動棚付の収納スペースが。
たくさんのものを収納できます。
- 68. 2015年04月15日
-
竣工
LDK
広いリビングは大きな窓もあって、とても明るいです。
- 69. 2015年04月15日
-
竣工

シューズクローク
たくさんの可動棚があるシューズクロークは大容量の収納スペース!
たくさんの靴を置くことができます。
- 70. 2015年04月15日
-
竣工
洗面室
広い洗面室はサンルームの役割も兼任しています。
たくさんの洗濯物を干すことができます。
- 71. 2015年04月15日
-

竣工

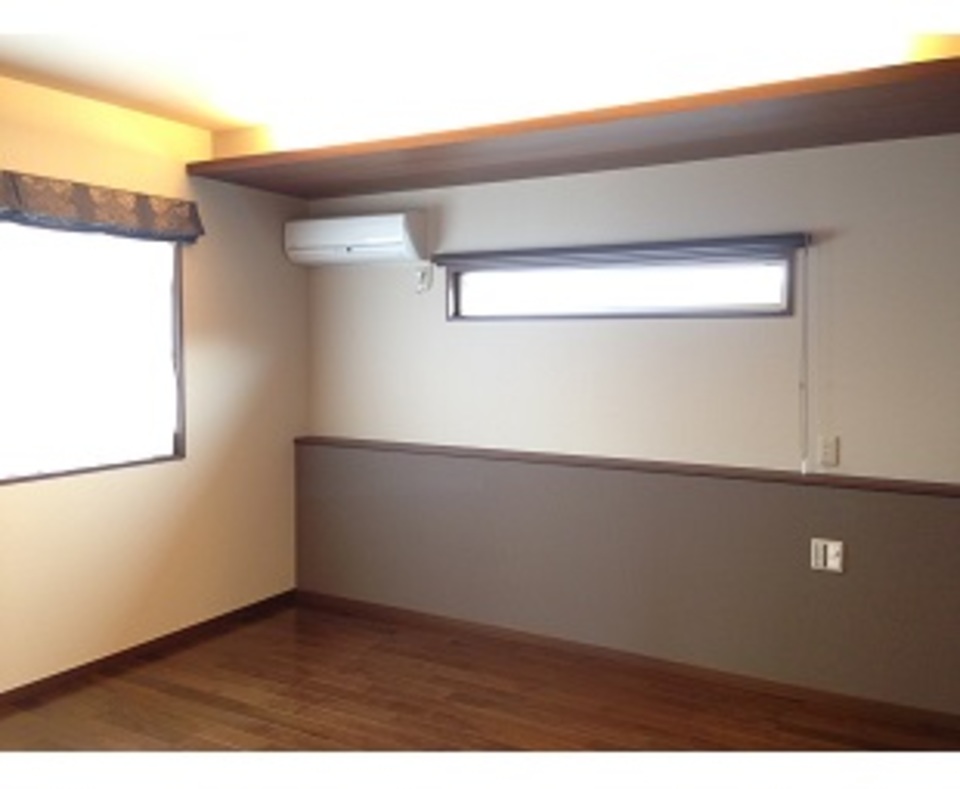

寝室
濃いめの色を使用した寝室はとても落ち着いた雰囲気になっています。
- 72. 2015年04月16日
-
お引渡し
本日T様邸のお引渡しを行いました。
事故もなく無事にお引渡しを行い、非常に喜んでいただけたことに、とても嬉しく思います。
お引渡しはゴールではなく、新たなスタートとなりますので、今後とも末永いお付き合いをよろしくお願いいたします。
