『LDKと庭が一直線に繋がる住まい』

金沢市 畝田 K様邸

地域別に見る|金沢市

物件データ

営業担当岡野
工事担当岡野・木舟
述べ床面積26.99坪
施工面積27.87坪
お客様のこだわり仕様・自分サイズでゆったり暮らせるプランニング
・合理的でコンパクトな家事動線
・光と風を取り込む明るいLDK
・安心・安全のALL電化のECO住宅
・機能的な対面キッチン

建築中レポート

1. 2011年04月20日
地鎮祭

地鎮祭

本日、K様邸の地鎮祭を行いました。
直前まで雨が降っていましたが、開始とともに晴れてきて、滞りなく行なうことが出来ました。
無事にK様に、引渡しが出来るようにお祓いをしてもらいました。

2. 2011年05月10日

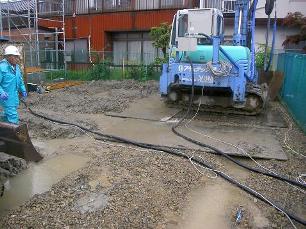

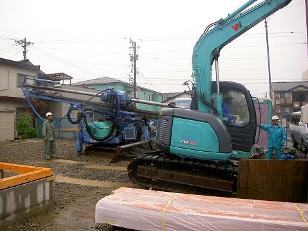

地盤改良工事

地盤改良工事

杭を打ち込むための機械を搬入しています。
支持層まで杭を打ち込むことで基礎の不同沈下を防ぎます。

3. 2011年05月11日
地盤改良工事

地盤改良工事

今日も、杭打ちをしています。
雨が、降っていたのでポンプで水を汲取りながら、作業に支障が出ないようにしています。

4. 2011年05月14日
基礎工事

基礎工事

捨てコンを打っています。
基礎を打つ地盤を均等にする為に打つコンクリートのことです。

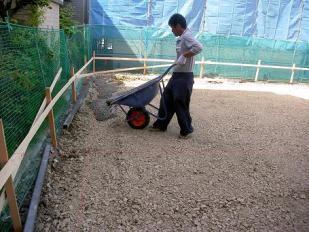

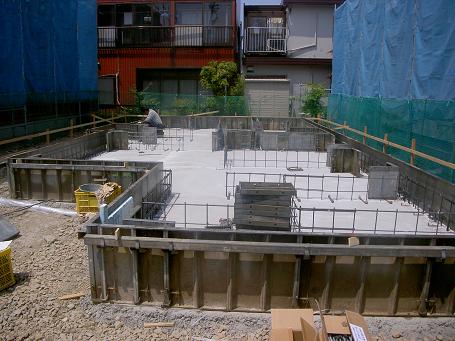

5. 2011年05月16日
基礎工事

基礎工事

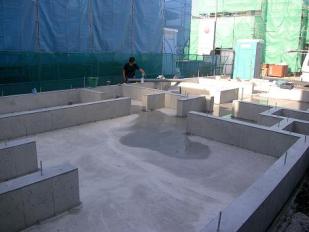

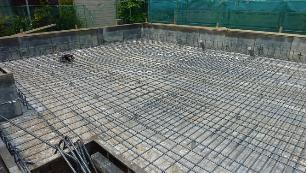

配筋工事をしています。
ベタ基礎は、下部が一体になっていて、コンクリート全体で建物を支えることが出来ます。

6. 2011年05月19日
基礎工事

基礎工事

無事に配筋検査が終わり、ベタ基礎の底盤部分のコンクリートが打たれました。

7. 2011年05月20日
基礎工事

基礎工事

今日は、いよいよ基礎の立上り部分を打ちます。
型枠を組み立て、金物を配置後にコンクリートを打ち込みました。

8. 2011年05月24日
基礎工事

基礎工事

立上り部分の型枠を取り外し、基礎の立ち上がりも完成しました。
この後は、配管工事に入ります。

9. 2011年05月26日
配管工事

配管工事

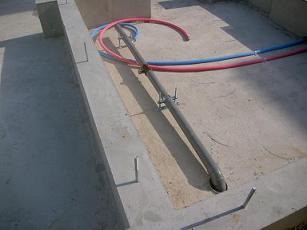

今日は、給水の工事をしています。
青色が水、赤色がお湯に分けられ間違いのないようになっています。

10. 2011年05月27日
打合せ

打合せ

今日は、お客様との打合せでした。
キッチン、U.Bやトイレなどの水廻りと、内部の建具、サッシ、瓦の色を決めてきました。

11. 2011年05月31日

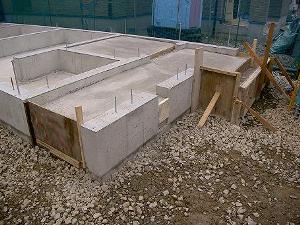

玄関部分のコンクリートが打たれました。
階段部分の形がはっきりしてきました。

12. 2011年06月01日
木工事

木工事

いよいよ、土台の配置です。
基礎の上に土台を置いて組み立てていきます。
その後で、アンカーボルトと固定します。

13. 2011年06月02日
木工事

木工事

土台と大引きが出来上がりました。
この後は、間に断熱材を入れて、構造用パネルを敷いていきます。

14. 2011年06月06日
建て方

建て方

いよいよ、建方の開始です。
大工さんが、建物の周りにお酒を撒いてお清めをしているところです。

15. 2011年06月06日
建て方

建て方

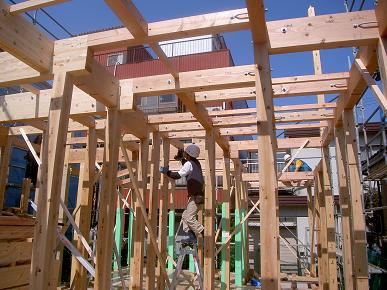

一階の柱に、梁を乗せてはめ込んでいき、
金具で締め付けて固定していきます。

16. 2011年06月06日
建て方

建て方

お昼頃には、2階床が貼り終わり、屋根の垂木もしっかりと固定されています。この時点で家の形がわかるようになりました。

17. 2011年06月06日
建て方

建て方

屋根の工事に取り掛かりました。
パネルを敷いて垂木に打ち付けていきます。

18. 2011年06月06日
建て方

建て方

目標の作業まで、完了しました。
ここまで来ると、より家の形が分かってきます。
天気も晴れていて、事故も無く無事に作業が、進みました。

19. 2011年06月07日
打合せ

打合せ

外部吹きつけの色や、フロアの色や、巾木などをきめ、コンセントなどの配置も話合いました。

20. 2011年06月08日
屋根瓦

屋根瓦

今日は、瓦を運んでいます。小さい電動式のリフトで屋根まで瓦を運びます。重い瓦をスーっと運んでいました。ちなみに、瓦は黒色で、きれいな仕上がりになっています。

21. 2011年06月13日
金物検査

金物検査

金物が正しい位置や、数、図面との整合性を検査しました。
異常はありませんでした。

22. 2011年06月14日
木工事

木工事

サッシ部分の取り付けを行なっています。
サッシが入ると、部屋の雰囲気がだいぶ変わり、どの様に外が見えるのかがはっきりします。

23. 2011年06月17日
木工事

木工事

写真は玄関ポーチ部分です。
軒裏になる、天井下地ができました。
高さが分かるようになって、形が分かるようになりましたー。

24. 2011年06月20日
木工事

木工事

今日は、和室のサッシの取付作業をしています。
サッシ下の木材が腐食しない為に、黒いシートを貼ります。
最後に、気密テープでしっかり止めます。

25. 2011年06月22日
外壁工事

外壁工事

土台水切りを取付けました。
外壁から流れ落ちてくる水等を、土台にかからないようにするためのものです。

26. 2011年06月23日
断熱工事

断熱工事

断熱材の現場発泡ウレタンを施工しています。
直接吹付けるので隙間無く施工することが出来ます。
なので、吹付ける厚さが大事になります。

27. 2011年06月24日
木工事

木工事

和室のボードを貼っていきます。
ボードは、真壁用で表面が凸凹したものになっています。

28. 2011年06月25日
木工事

木工事

天井下地を取付ています。これで、天井の高さが決まって、部屋の大きさがはっきりします。

29. 2011年06月28日
木工事

木工事

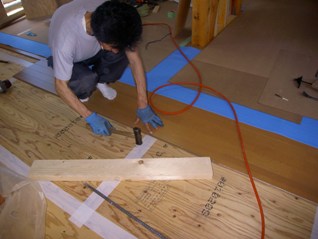

今日は、床のフロア張りです。色は、バーチと呼ばれるモノです。

30. 2011年07月01日
電気工事

電気工事

配線の工事を行いました。
コンセントのBOXや、照明のための配線を伸ばしていきました。
場所を確認しながら取付けていきます。

31. 2011年07月04日
木工事

木工事

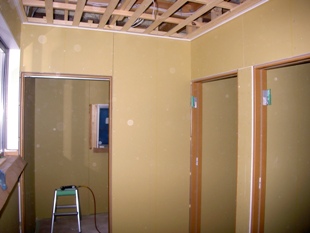

壁のボードを貼りつけてます。2階は、ほとんどのボードが貼り終わり部屋の形がはっきり分かります。
部屋ごとにしっかり分けられました。

32. 2011年07月06日
断熱工事

断熱工事

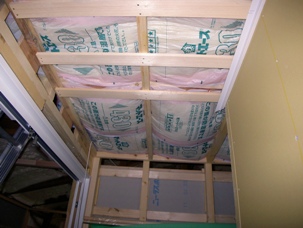

1階の天井部分に断熱材をしいていきます。
隙間が出来ないようにしっかり敷き詰めていくことで、結露などを防いでくれます。

33. 2011年07月08日
木工事

木工事

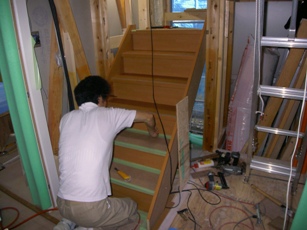

階段を取付けています。
1段1段仕上るごとに、傷がつかないようにしっかりと養生していきます。

34. 2011年07月09日
木工事

木工事

今日は、トイレの壁収納を取付ました。
はめ込む形で取付けるので、寸法をしっかり取りしっかりとはまりました。

35. 2011年07月11日

外壁工事

外壁工事

今日から、外壁サイジングを張って着ます
サイジングが張終わると、家の形が分かります。
この後、シーリング等の施工を行なって行きます

36. 2011年07月18日
外壁工事

外壁工事

外壁のコーキングを打ちました。
テープでしっかり養生して、はみ出さないようにします。
打った後養生期間を経て、いよいよ吹き付け工事です。

37. 2011年07月21日
木工事

木工事

今日は、和室の天井を張っています。
部材は、杉 柾目です。1枚1枚しっかりと、目地が揃って出来るように調整しながら取付けていきます。

38. 2011年07月22日
木工事

木工事

和室の天井の施工が完了しました。明日は、構造見学会が行なわれるので、ぜひ実際に見てもらえればと思います。
断熱材等も見れるようになっているので、是非構造のことを知ってもらえればと思います。

39. 2011年07月26日
外壁工事

外壁工事

外壁の吹き付けが完了しました。今日は雨樋の取り付け作業をしています。これで、屋根部の雨仕舞いが出来ます。

40. 2011年07月29日

木工事

木工事

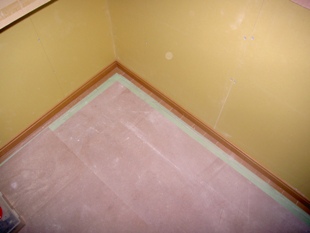

巾木の施工が完了しました。巾木の色は床の色に合せてあります。そして、階段の笠木も塗装に掛かりました。完成の色具合が楽しみです。

41. 2011年07月29日
タイル工事

タイル工事

玄関のタイルを施工しました。ポーチ部分も取り掛かりました。明日足場を解体する予定なので、全体を見るのが楽しみです。

42. 2011年08月01日
内装工事

内装工事

今日は、パテで隙間などを埋めていきました。
天井面や、壁のボードを処理して表面をきれいにしていきます。

43. 2011年08月01日
外構

外構

足場を解体しましたー。外壁の色、屋根が分かりますよー。

44. 2011年08月02日
外構工事

外構工事

今日は、外部の配管工事をしています。
雨樋からの水を流す為に、
地中に埋め込む配管の施工をしています。

45. 2011年08月03日

内装工事

内装工事

ボードのパテ処理が終わり、クロス貼に入りました。
シワや、空気が入らないようにヘラでしっかりおさえて、スピーディに仕上ていました。貼り終わりが楽しみです。

46. 2011年08月08日
内装工事

内装工事

とうとう、クロスが貼り終わりました。後は、照明器具等を取り付けて行きます。家全体が以前より明るい雰囲気になりました。明日は、外構工事に取り掛かります。

47. 2011年08月09日

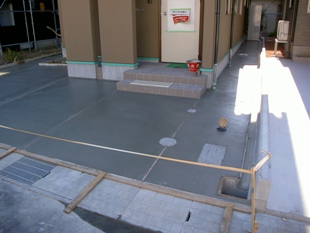

外構工事

外構工事

外部の土間打ちを行いました。隅にはU字溝を設けて、水はけを良くしてあります。

48. 2011年08月17日
外構工事

外構工事

外構工事の土間の打設が終わり、客土を入れました。
玄関ポーチの横と土間の外側にあります。

49. 2011年08月22日
お引渡し

お引渡し

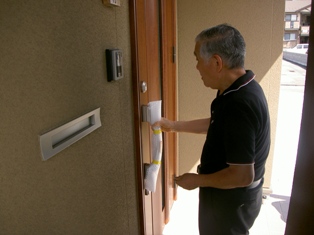

本日、K様のお引渡しを行いました。
工事用でなく、本当の鍵で開錠して、初めて扉を開けるところです。

50. 2011年08月22日
竣工

竣工

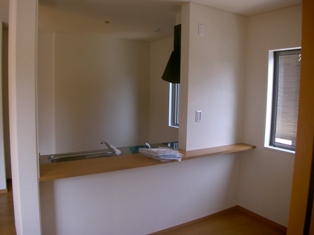

キッチンは対面になっています。
IHも取付してあります。

51. 2011年08月22日
竣工

竣工

和室は、落ち着いた感じに仕上げています。
インターホン等が、集中して設置してあります。

52. 2011年08月22日
竣工

竣工

リビングです。
アクセントに、クロスの貼り分けと、目地が入っていてきれいに仕上がっています。

53. 2011年08月22日
竣工

竣工

ウォークインクローゼットです。
2階の、ホールからも入ることができ、使いやすくなっています。

54. 2011年08月22日
竣工

竣工

K様のご協力の元、事故災いなく無事お引渡しを終えることが出来ました。 K様にとっても満足の仕上がりになったと信じております。 これからの末永いお付き合いとK様ご一家のますますのご清栄をスタッフ一同心よりお祈りしております。
