まちなか狭小地に建つ充実な住まい
長土塀MAMAHOUSE
地域別に見る|金沢市
物件データ
延床面積 | 104.55㎡(31.63坪) |
---|---|
施工面積 | 113.51㎡(34.33坪) |
営業担当 | 山田 |
現場担当 | 八田 |
建築中レポート
- 1. 2023年06月21日
-

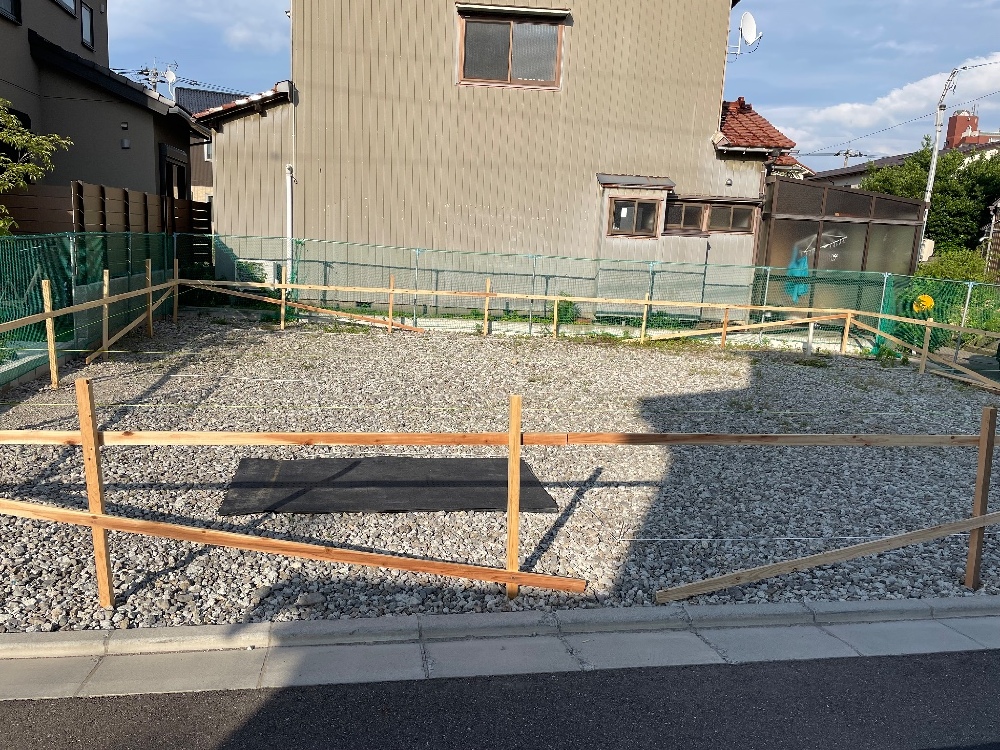

遣り方
建物の位置を決める遣り方をしました。
- 2. 2023年06月27日
-

基礎工事
捨コンを打設し、外周型枠を組みました。
- 3. 2023年06月29日
-
基礎工事

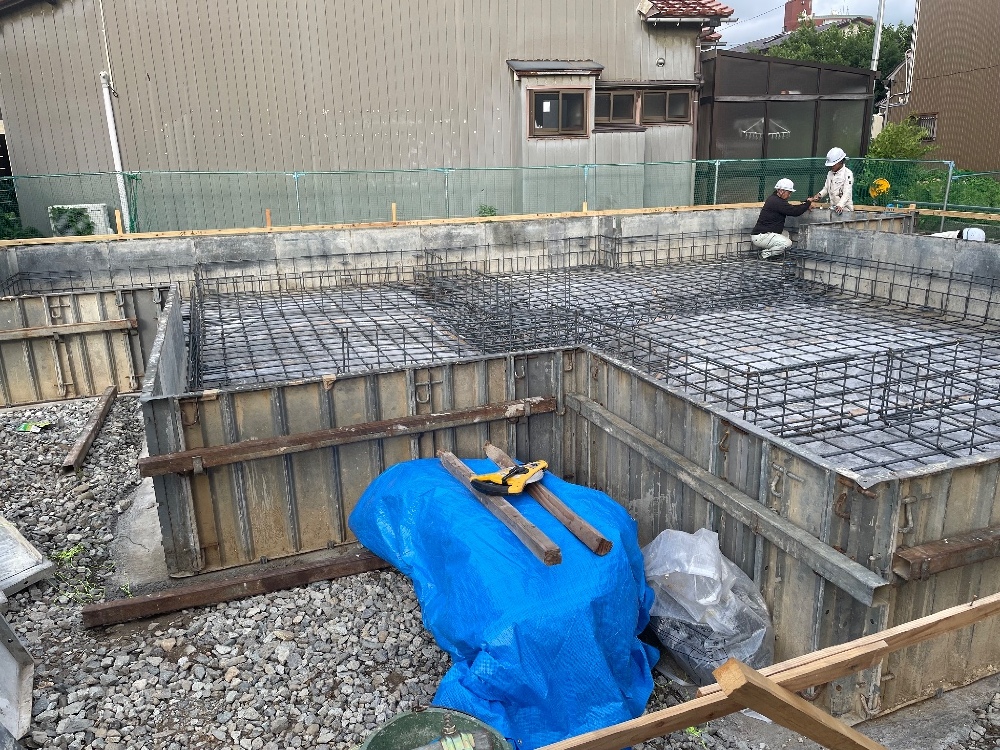

鉄筋組みを行いました。
- 4. 2023年06月30日
-

基礎工事

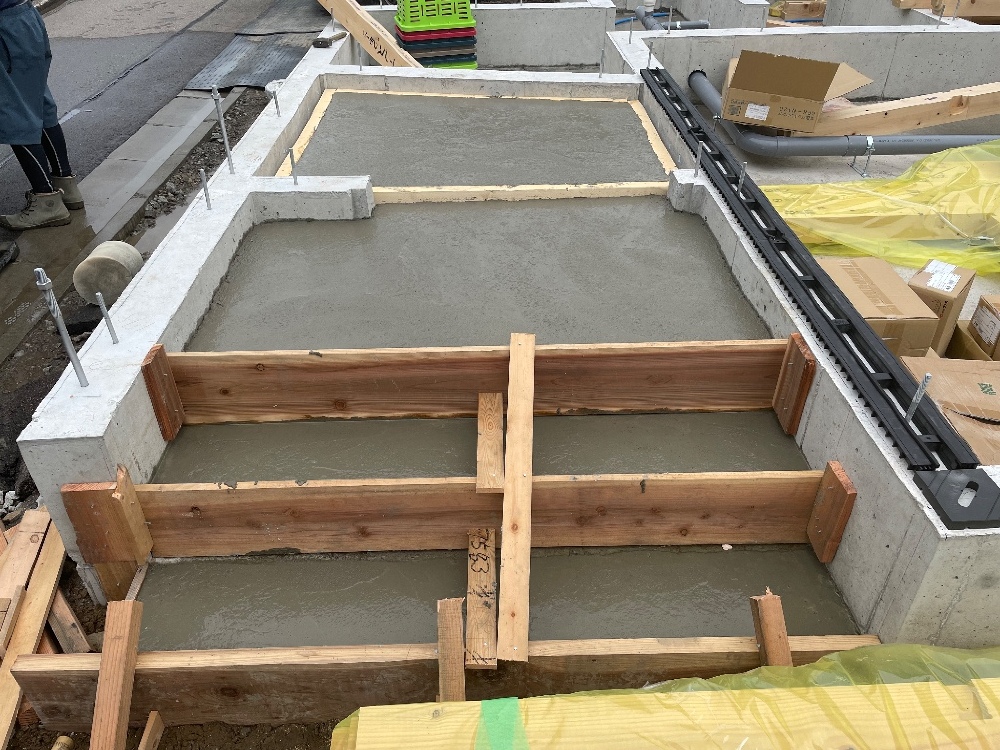

スラブの打設をしました。
- 5. 2023年07月05日
-
基礎工事

内部の型枠を組み、生コンを打設しました。
- 6. 2023年07月10日
-
基礎工事
型枠を解体しました。
- 7. 2023年07月12日
-
給排水設備工事

外部の先行配管をしました。
- 8. 2023年07月14日
-
基礎工事
玄関部分の基礎断熱をしました。
- 9. 2023年07月15日
-
木工事

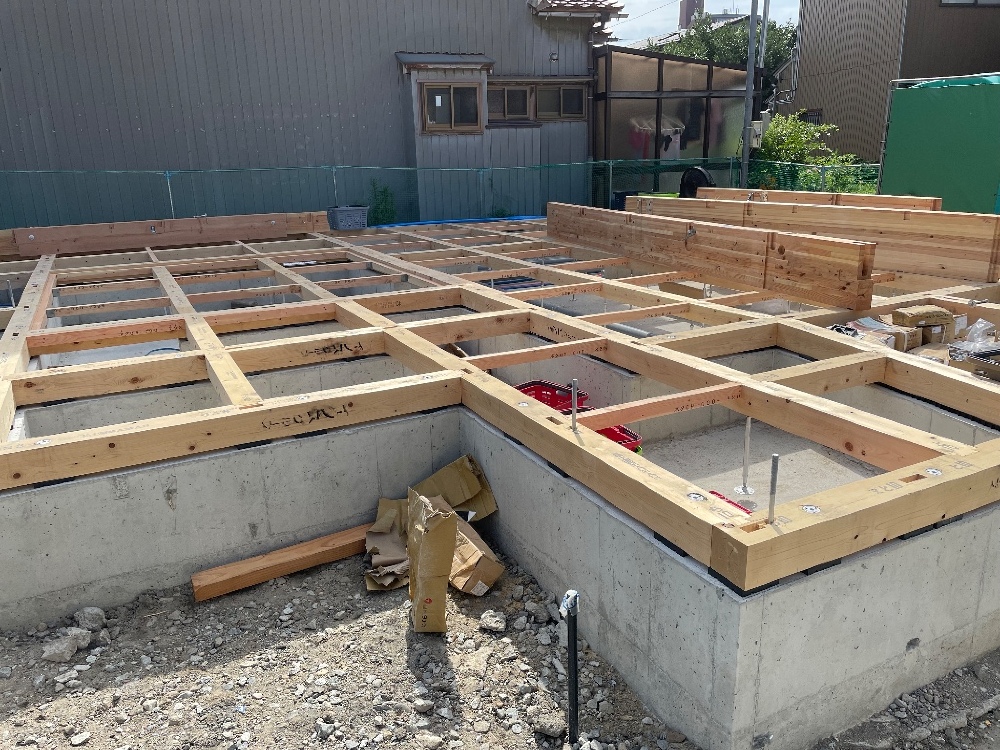

土台伏せをしました。
- 10. 2023年07月19日
-
仮設工事
先行足場を組みました。
- 11. 2023年07月20日
-
上棟
建物の四方を御神酒で清め、上棟開始です。
- 12. 2023年07月20日
-
上棟
1階の柱を建てていきます。
- 13. 2023年07月20日
-
上棟
1階の梁を架けています。
- 14. 2023年07月20日
-

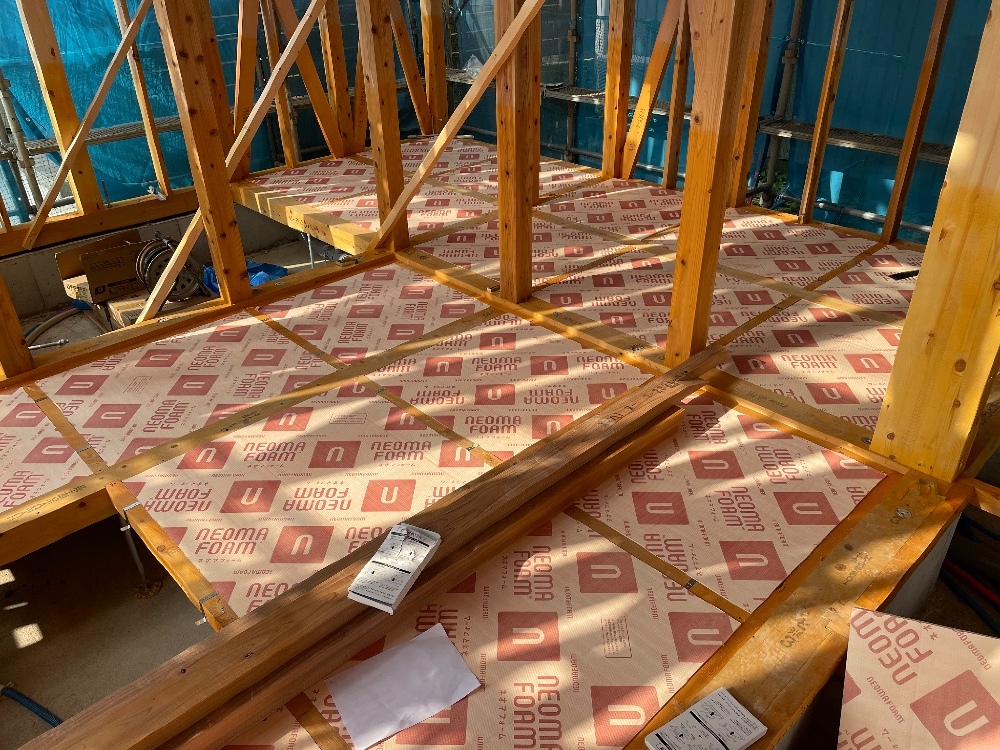

上棟
2階の床合板を伏せています。
- 15. 2023年07月20日
-
上棟
2階の柱を建てています。
- 16. 2023年07月20日
-
上棟
2階の梁と小屋束を組みました。
- 17. 2023年07月20日
-
上棟
屋根の垂木を架けています。
- 18. 2023年07月20日
-
上棟
野地板を伏せました。
- 19. 2023年07月20日
-
上棟
上棟が完了しました。
- 20. 2023年07月20日
-
屋根工事
屋根にルーフィングを施工しました。
- 21. 2023年07月21日
-
雑工事
防蟻処理を施しました。
- 22. 2023年07月21日
-
木工事
1階床下の断熱材を施工しています。
- 23. 2023年07月24日
-
木工事
外周部にタイベックを施工しました。
- 24. 2023年07月25日
-
木工事
サッシを取り付けました。
- 25. 2023年07月27日
-
木工事
外部の胴縁を施工しています。
- 26. 2023年07月27日
-
防水工事
バルコニーのFRP防水をしました。
- 27. 2023年07月28日
-
木工事
制振ダンパーを取り付けました。
- 28. 2023年07月28日
-

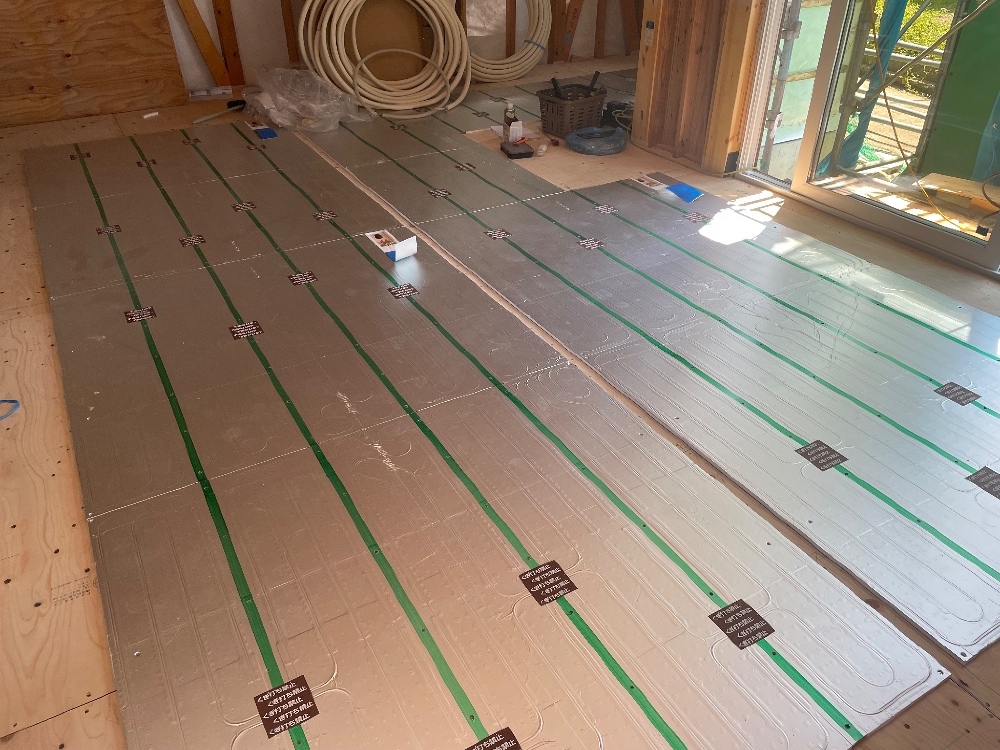

床暖房設備工事
床暖パネルを施工しています。
- 29. 2023年07月31日
-

屋根工事
屋根の瓦を葺きました。
- 30. 2023年08月02日
-

木工事
フロアーを施工しています。
- 31. 2023年08月07日
-
雑工事

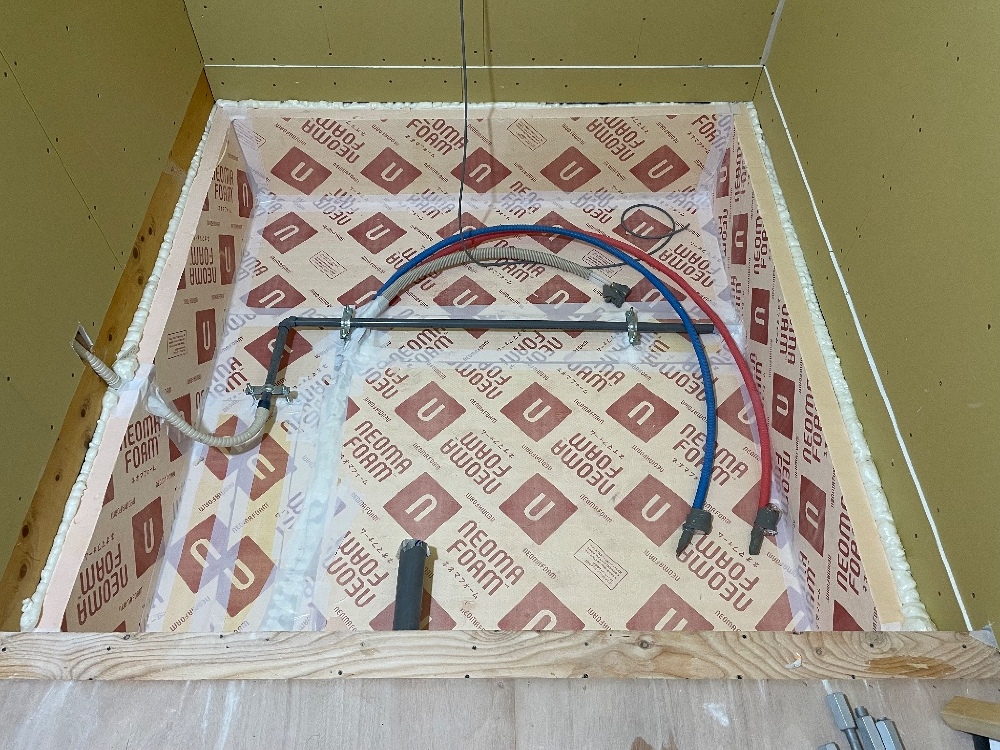

ユニットバスの基礎断熱を施工しました。
- 32. 2023年08月07日
-
電気設備工事
内部の配線をしました。
- 33. 2023年08月08日
-
雑工事

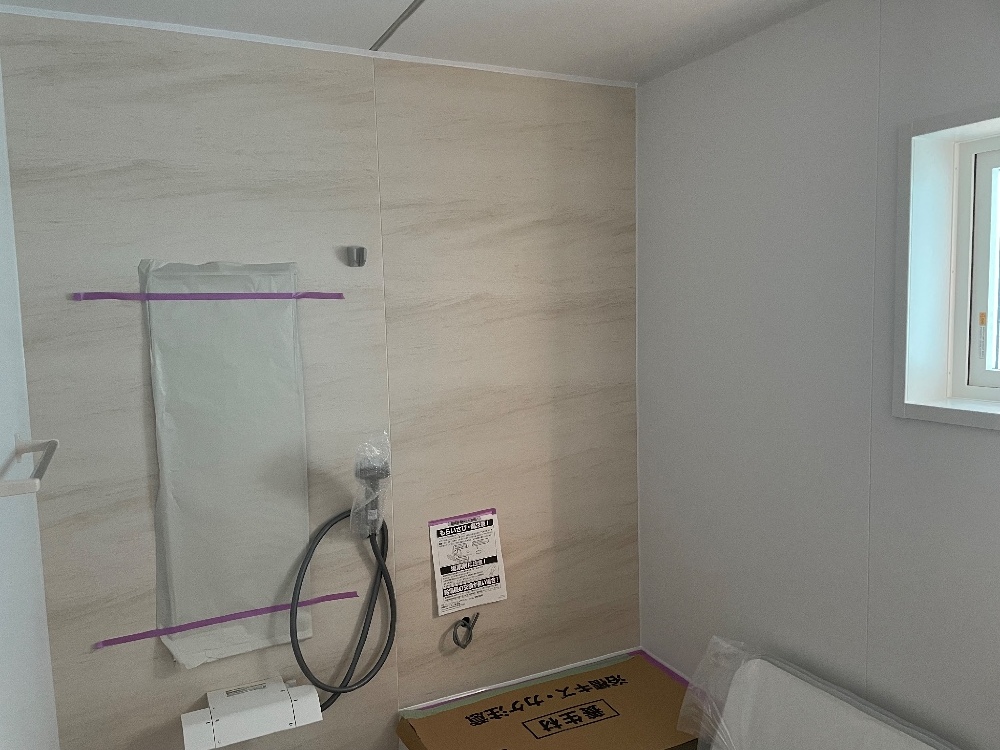

ユニットバスの組立をしました。
- 34. 2023年08月09日
-

木工事

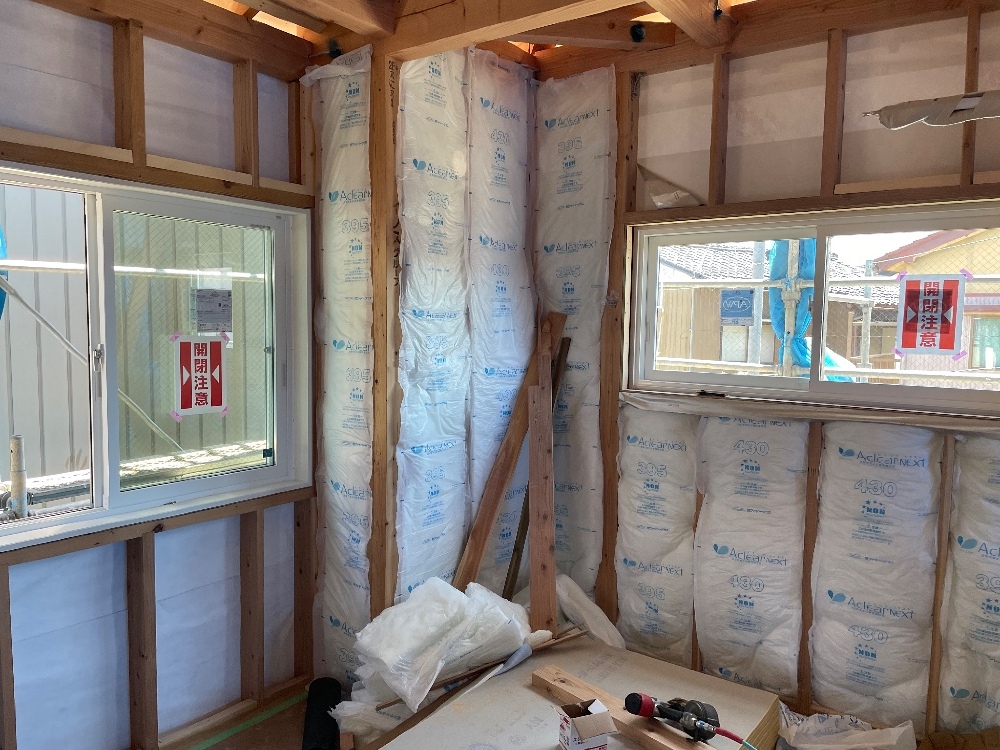

壁の断熱材を施工しています。
- 35. 2023年08月17日
-

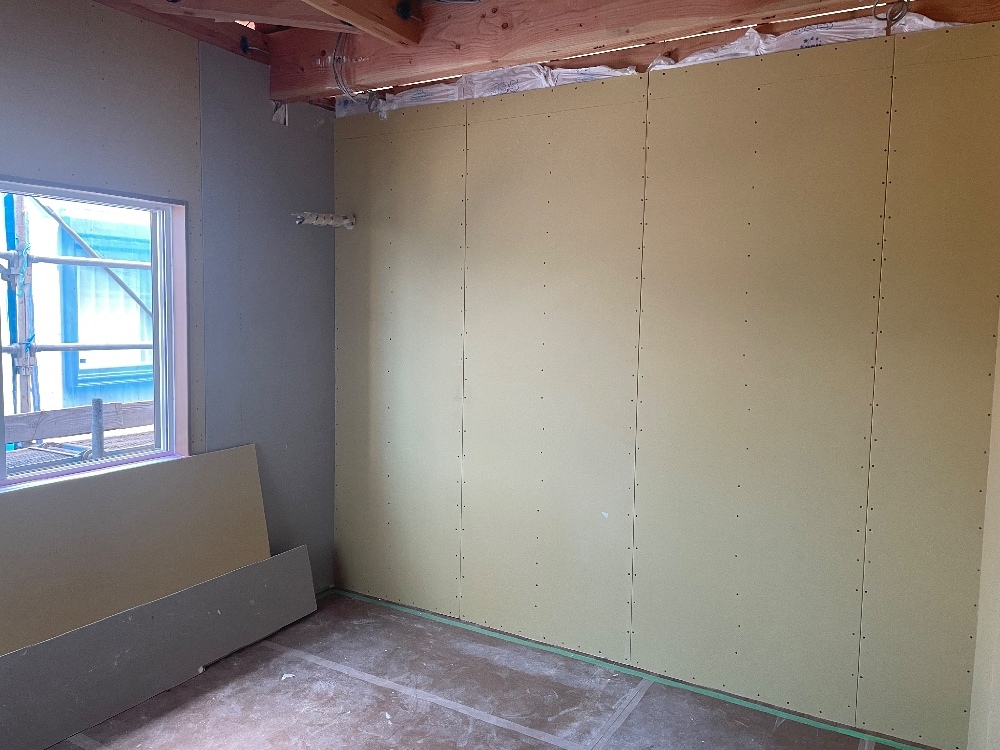

木工事
壁のプラスターボードを施工しています。
- 36. 2023年08月19日
-

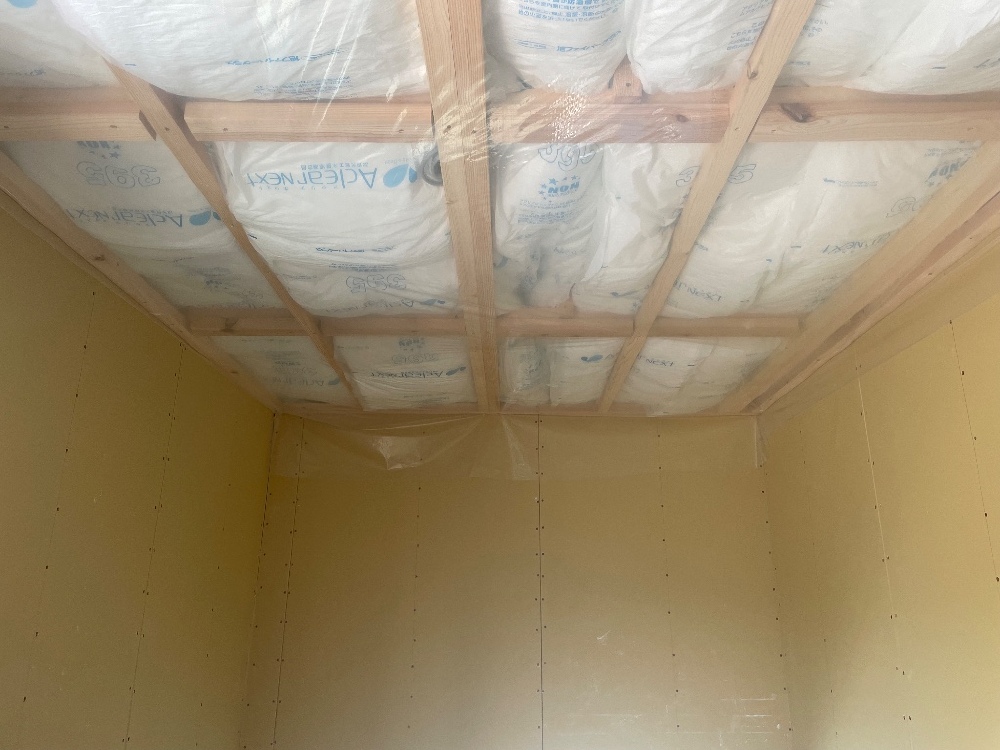

木工事
天井の下地を組み、断熱材を施工しています。
- 37. 2023年08月23日
-
外装工事

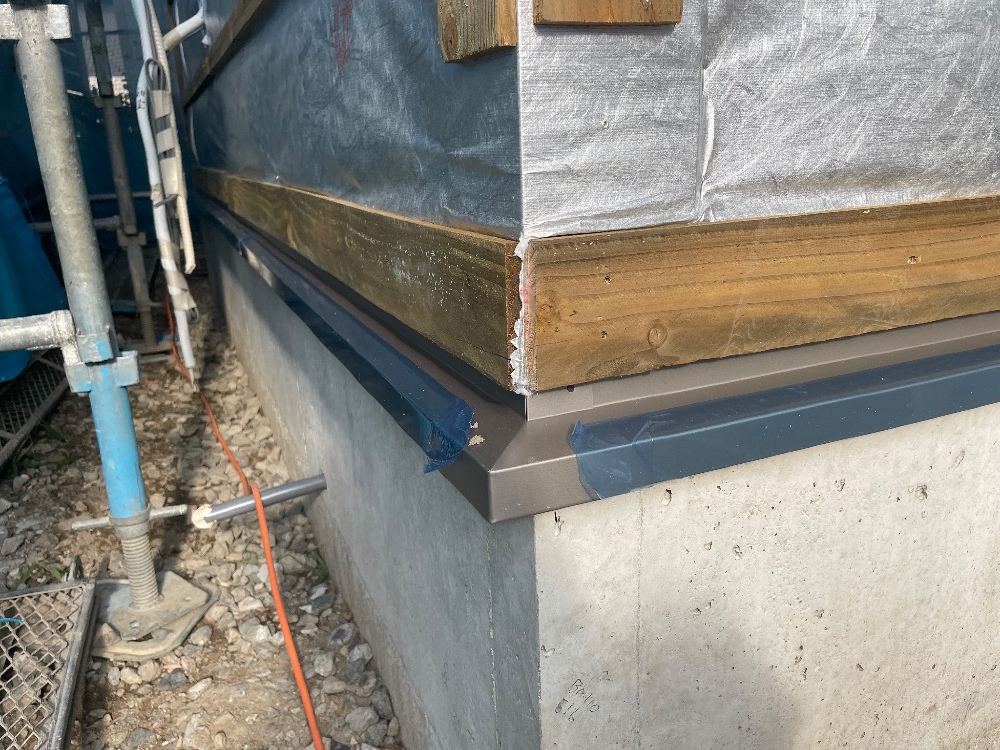

土台水切りを取り付けました。
- 38. 2023年08月24日
-
木工事

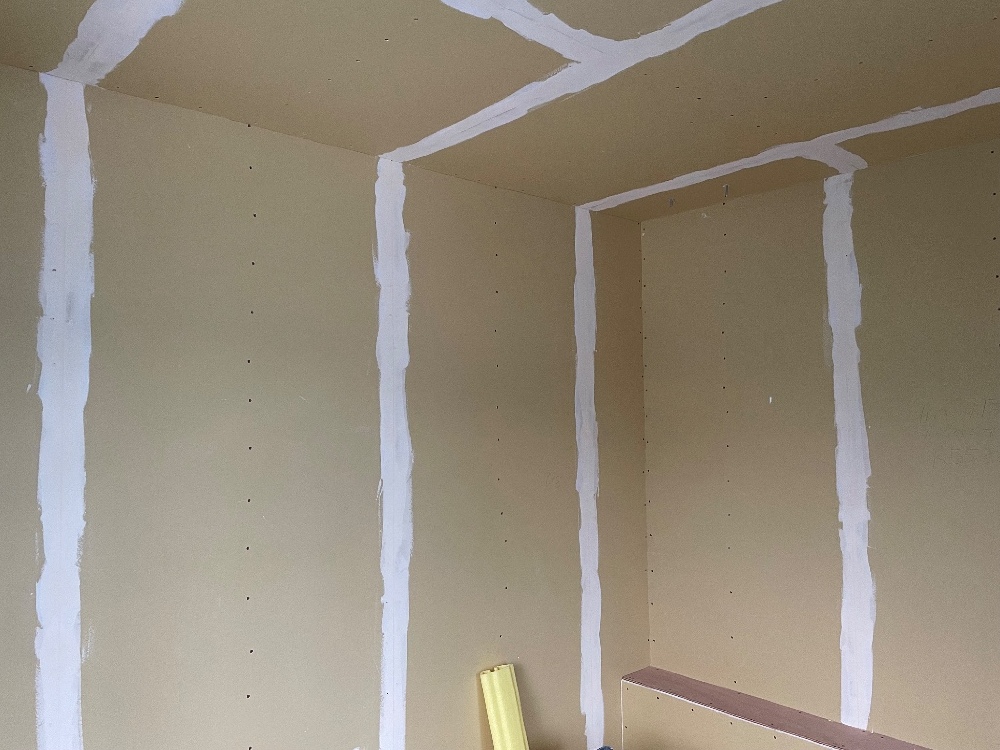

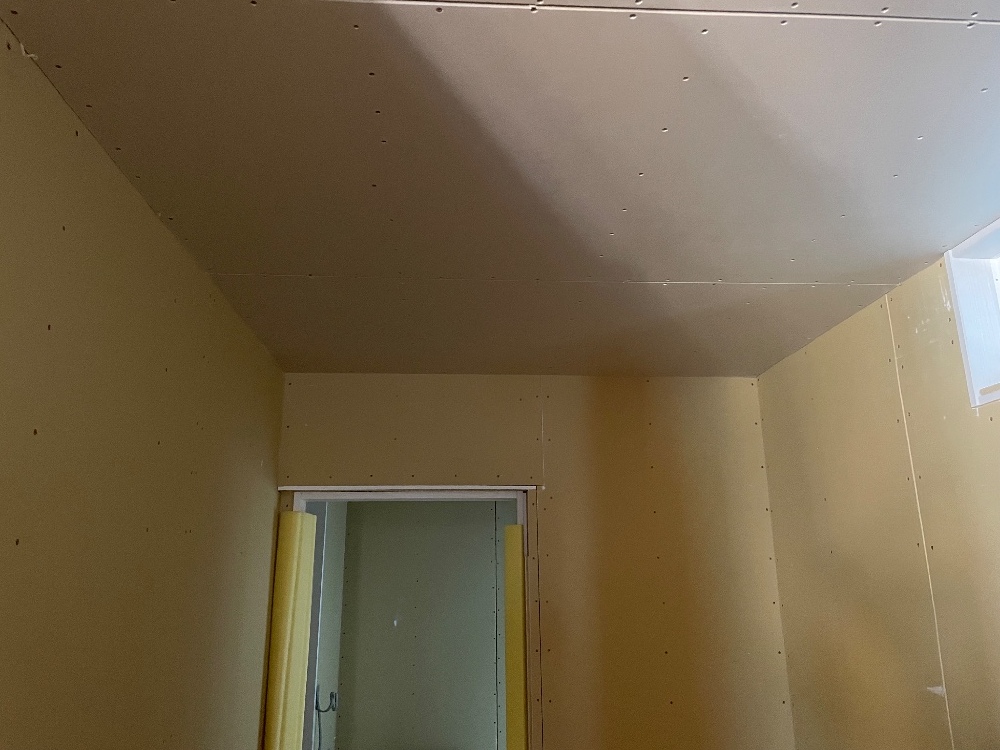

天井のプラスターボードを施工しています。
- 39. 2023年08月25日
-

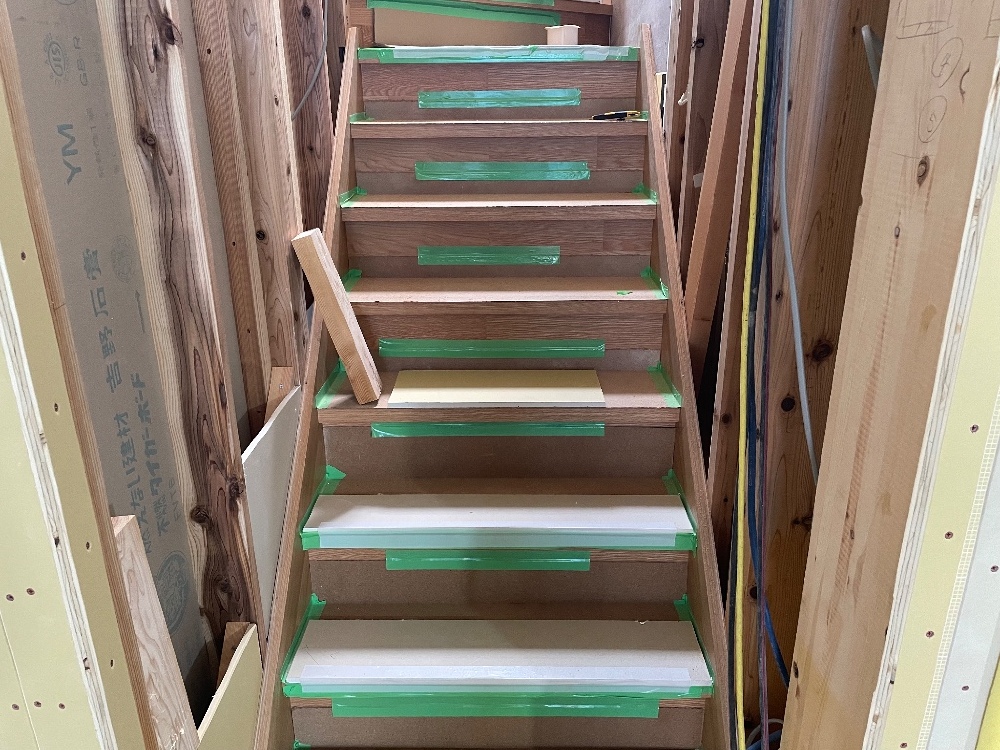

木工事
階段を取り付けました。
- 40. 2023年08月29日
-
外装工事
サイディングを張っています。
- 41. 2023年08月31日
-
木工事
建具を取り付けました。
- 42. 2023年09月01日
-
板金工事

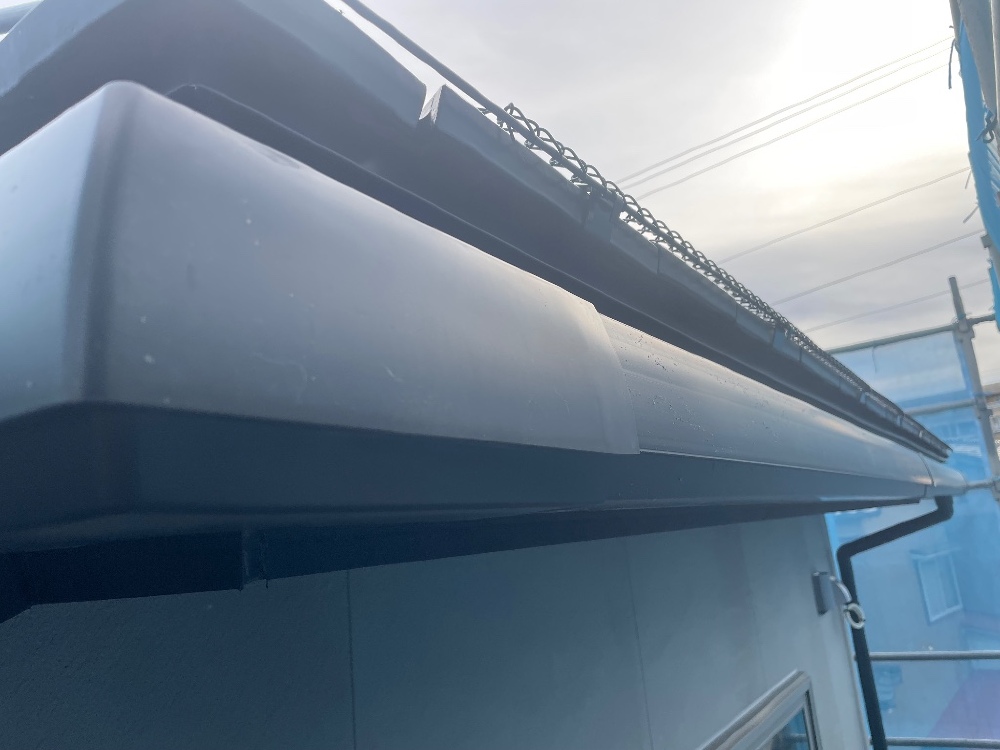

雨樋を施工しました。
- 43. 2023年09月08日
-

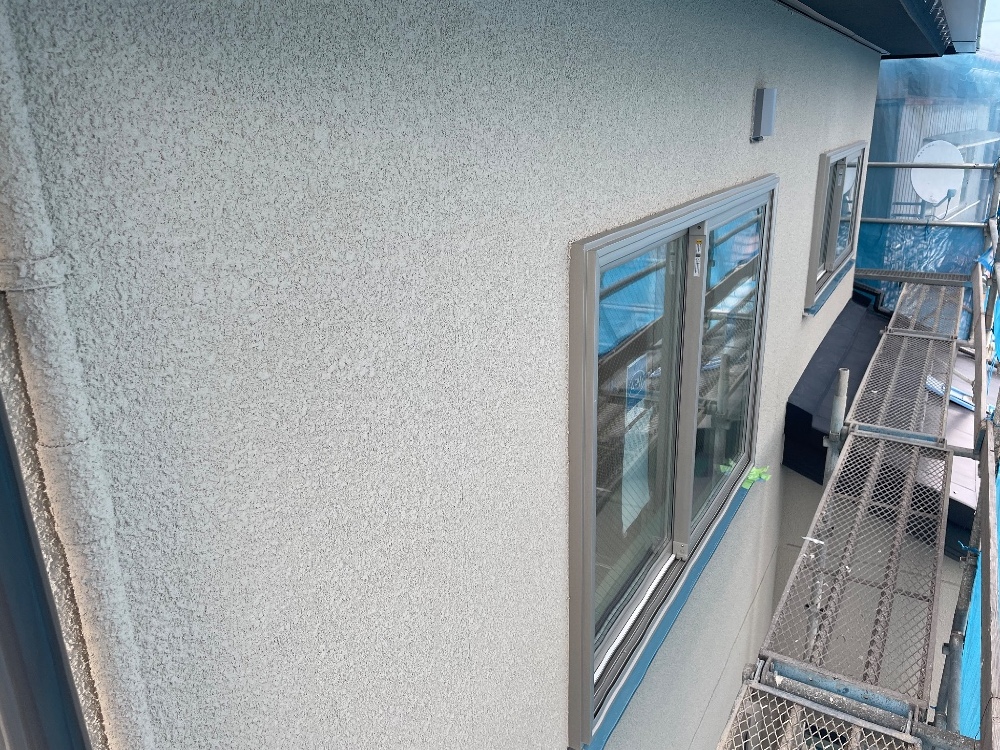

外装工事

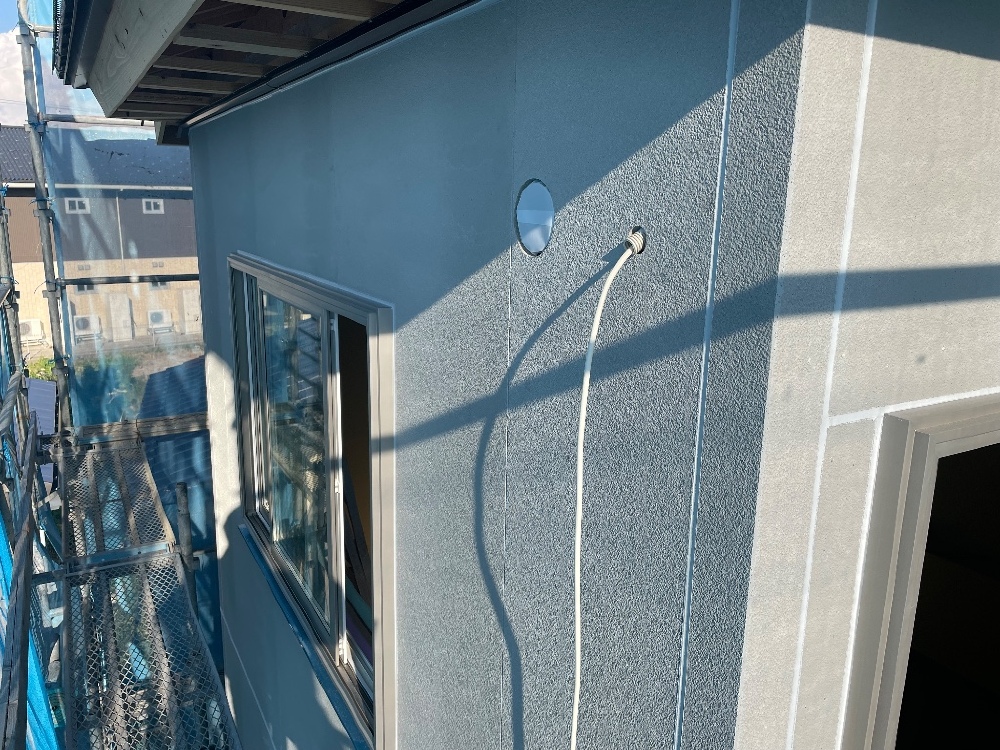

外壁の吹付が完了しました。
- 44. 2023年09月11日
-
内装工事
パテ処理をしています。
- 45. 2023年09月12日
-
仮設工事
足場を解体しました。
- 46. 2023年09月13日
-
内装工事
クロスを貼っています。
- 47. 2023年09月15日
-
左官工事

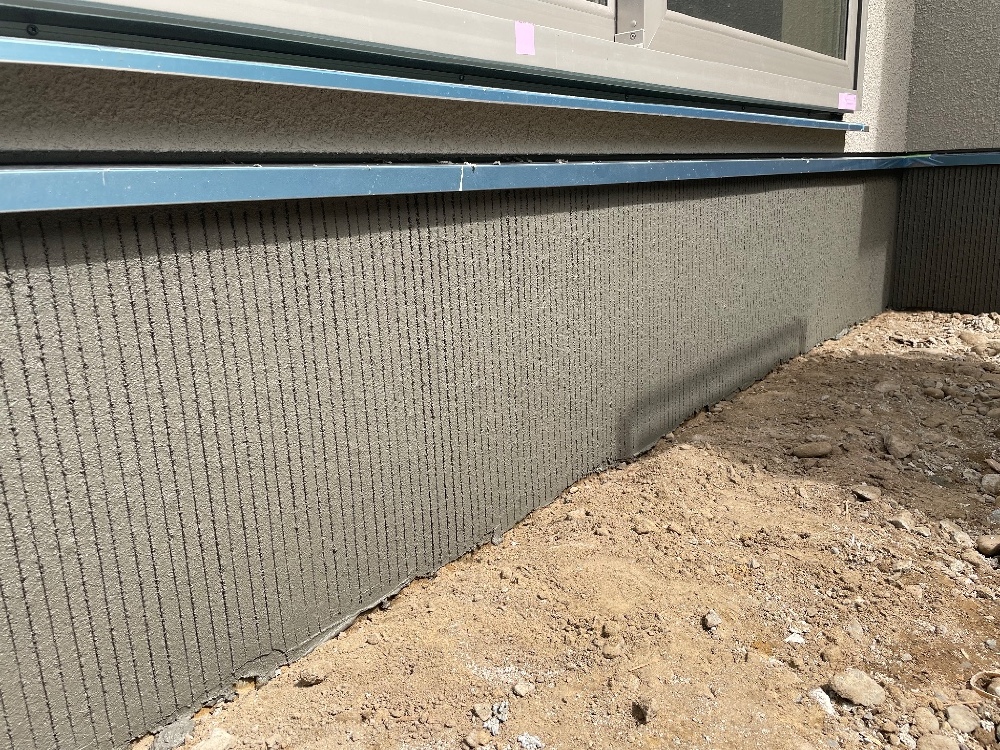

基礎巾木の仕上をしました。
- 48. 2023年09月16日
-

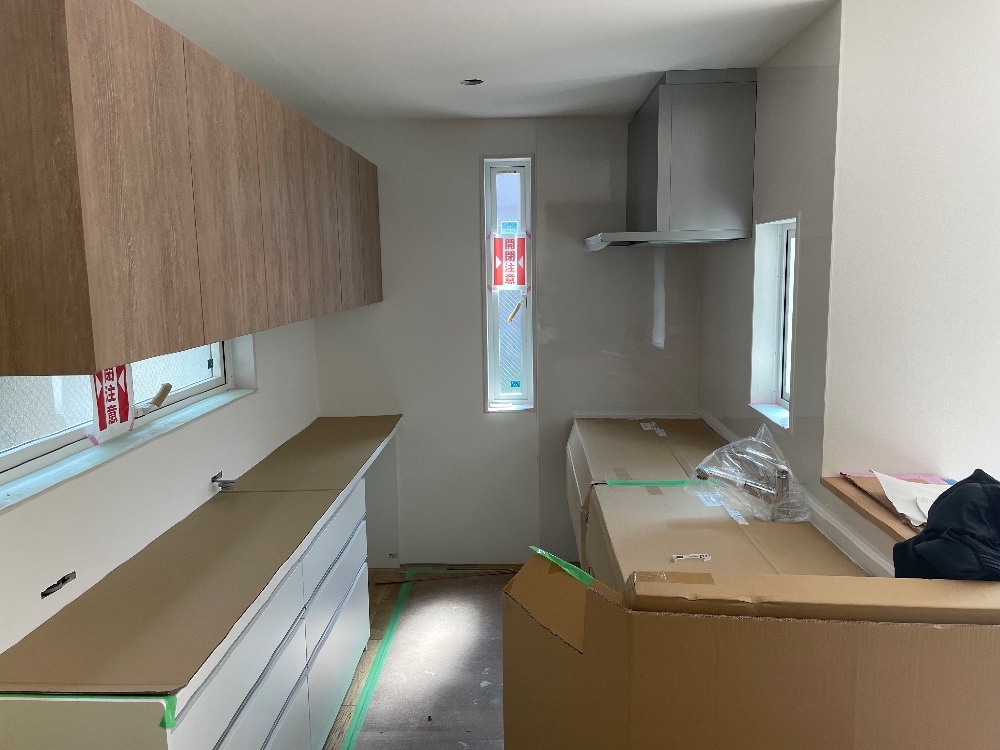

住宅設備工事
キッチンを据付ました。
- 49. 2023年09月20日
-
タイル工事
リビング壁面のエコカラットを施工しました。
- 50. 2023年09月20日
-
左官工事

和室の塗り壁を仕上げました。
- 51. 2023年09月26日
-

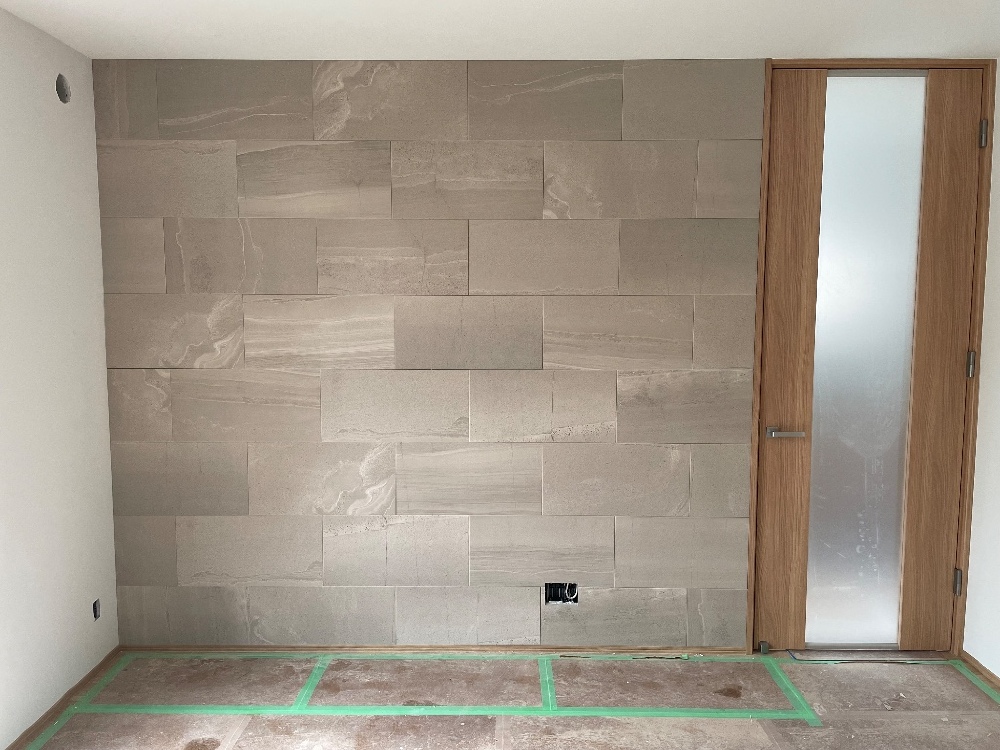

タイル工事
玄関タイルを施工しました。
- 52. 2023年09月28日
-
住宅設備工事
器具の取付を行っています。
- 53. 2023年10月03日
-
内部クリーニング

内部のクリーニングを行いました。
- 54. 2023年10月04日
-

雑工事

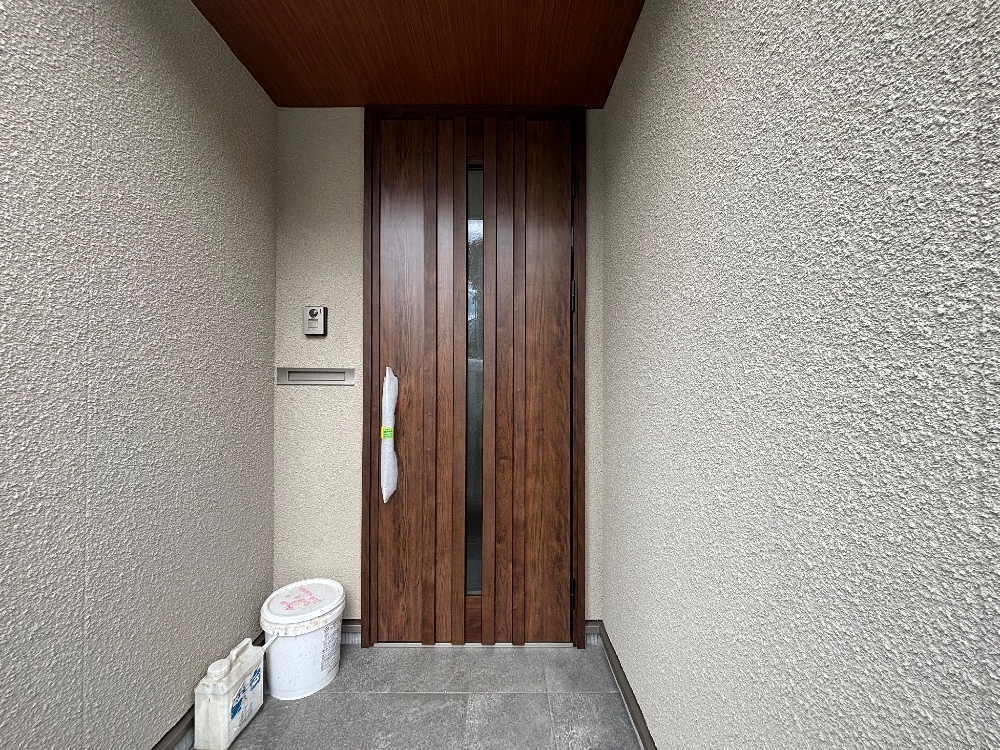

玄関戸を取り付けました。
- 55. 2023年10月13日
-
外構工事

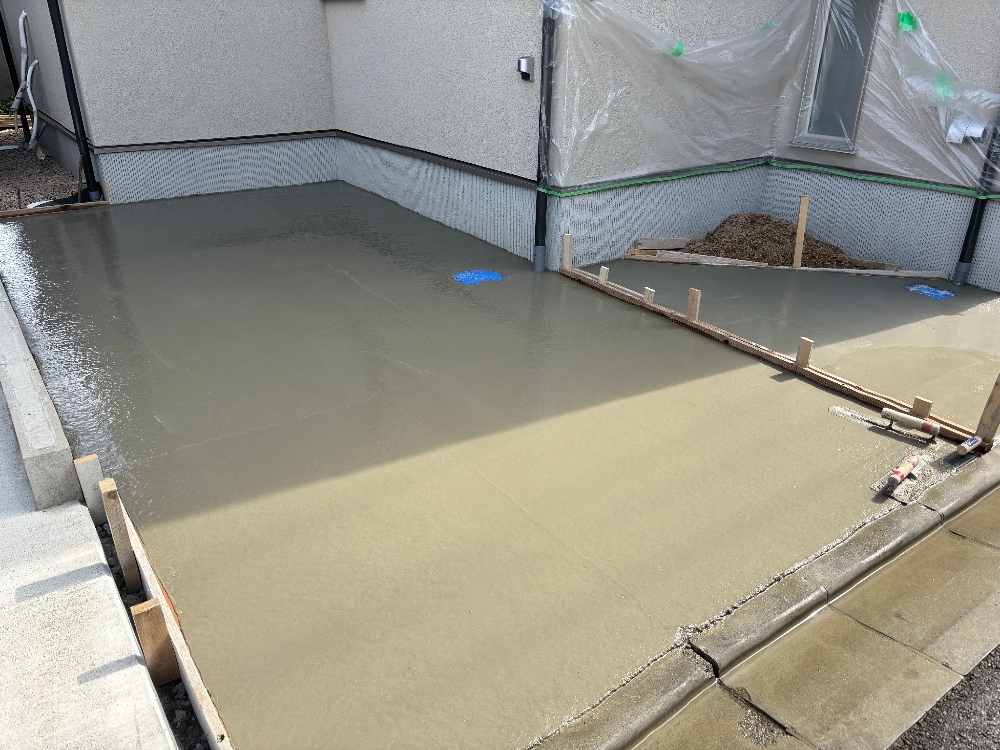

外部の土間コンクリートを打設しました。
- 56. 2023年10月20日
-
外構工事

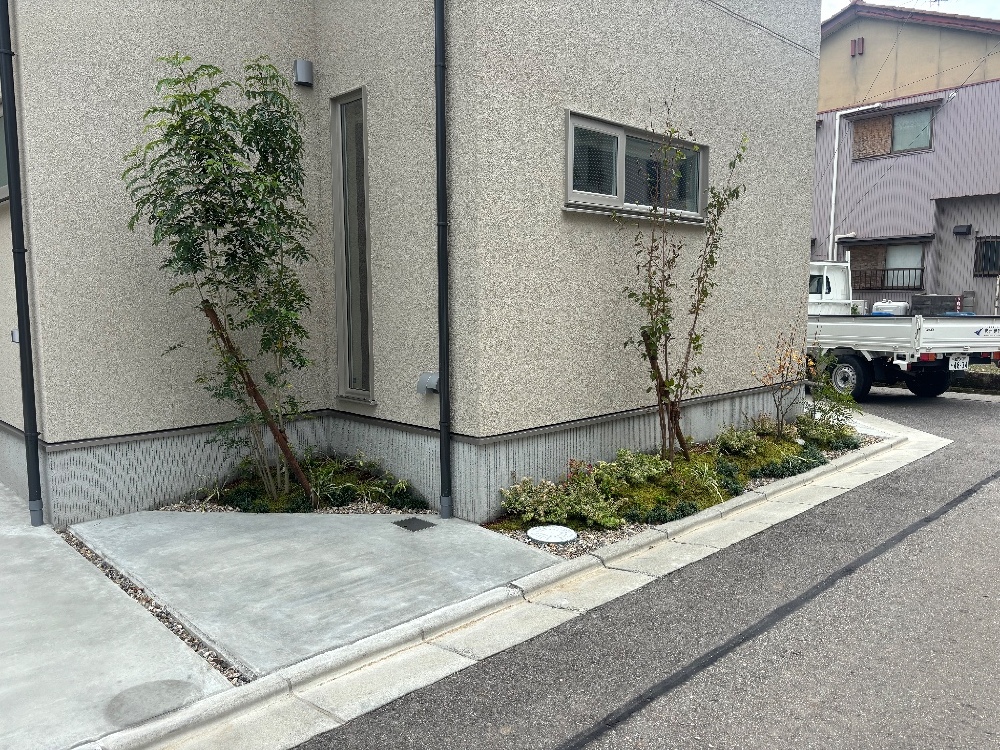

植栽を植えました。
- 57. 2023年11月01日
-
竣工~玄関ポーチ~
- 58. 2023年11月01日
-

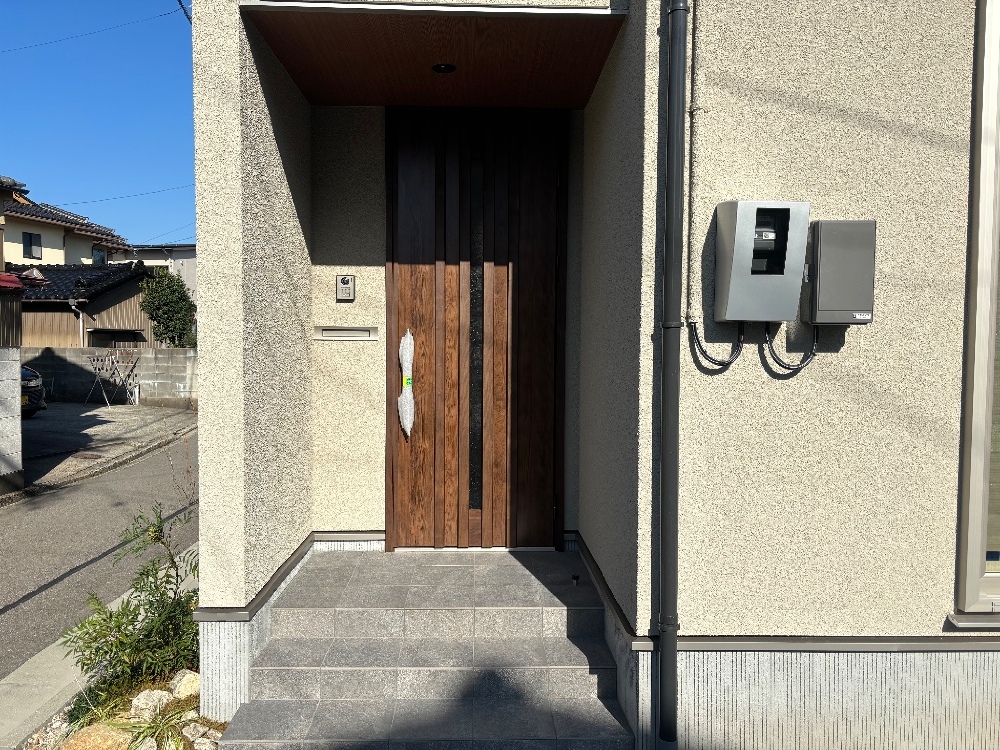

竣工~玄関~
- 59. 2023年11月01日
-

竣工~1階トイレ~
- 60. 2023年11月01日
-

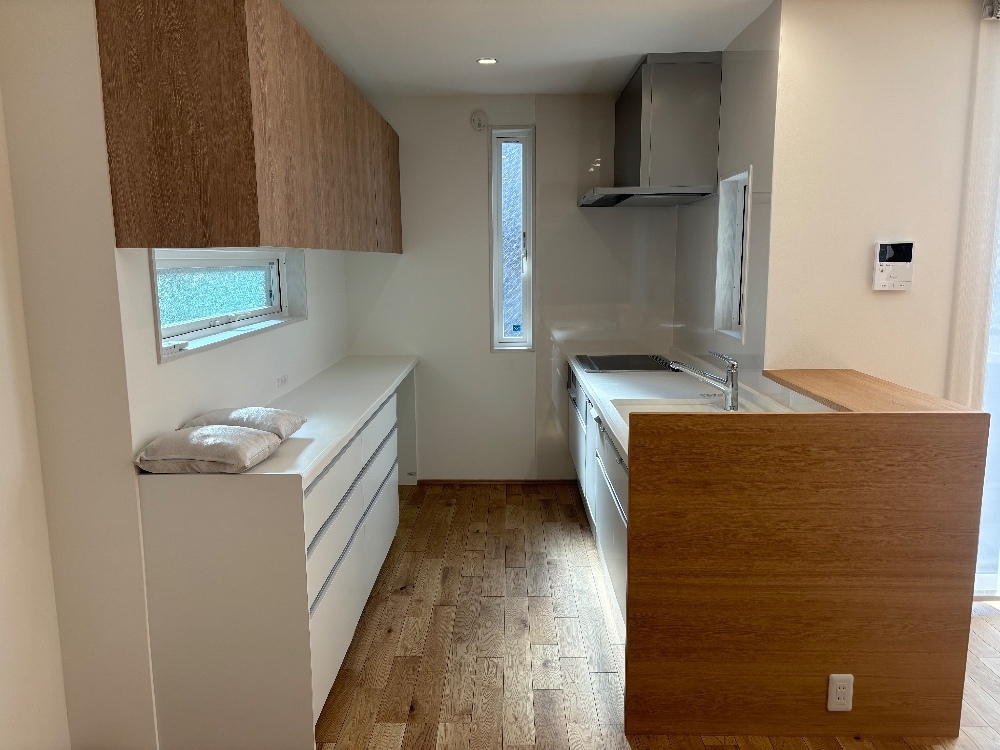

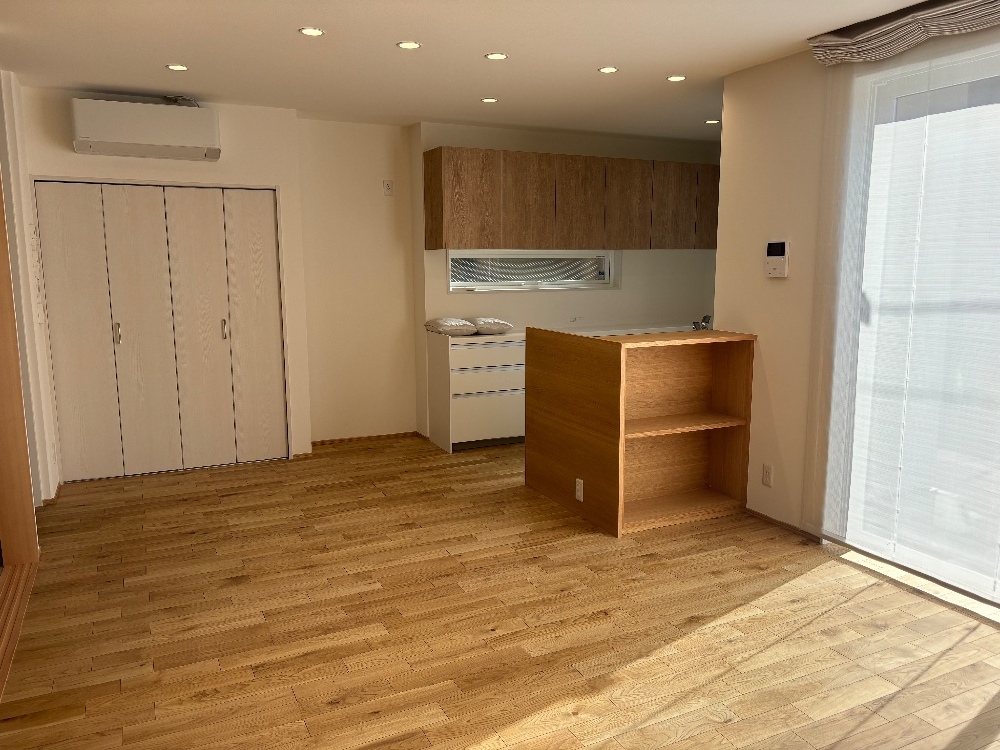

竣工~LDK~
- 61. 2023年11月01日
-
竣工~LDK~
- 62. 2023年11月01日
-
竣工~LDK~
- 63. 2023年11月01日
-

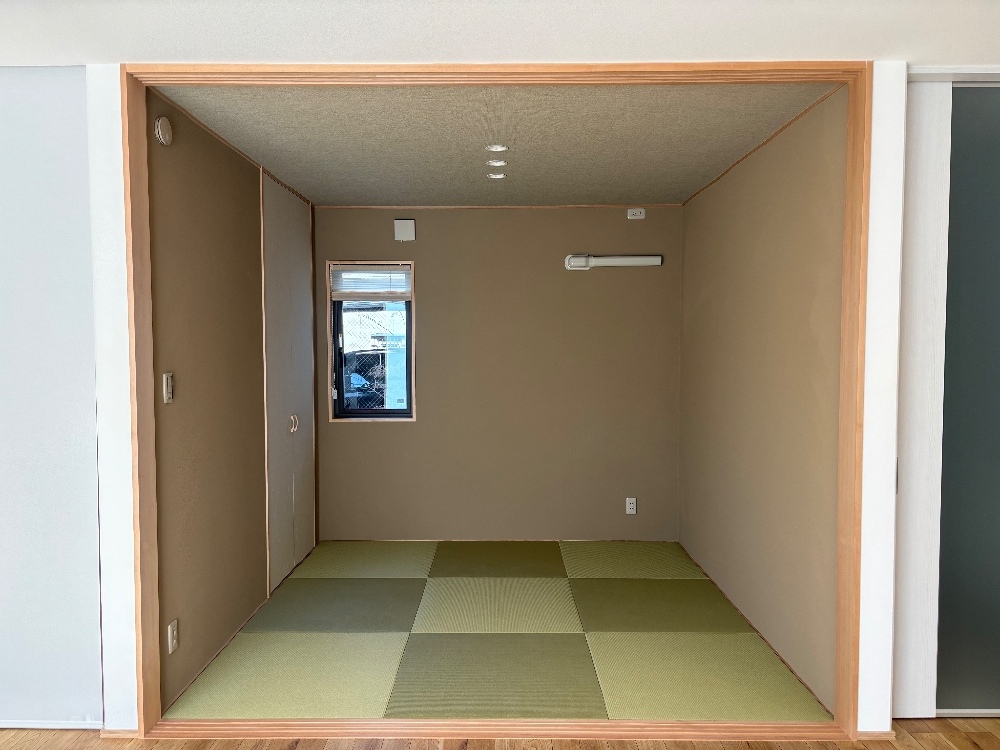

竣工~大壁和室~
- 64. 2023年11月01日
-
竣工~カゾクロ~
- 65. 2023年11月01日
-

竣工~U・T~
- 66. 2023年11月01日
-

竣工~浴室~
- 67. 2023年11月01日
-

竣工~2階ホール~
- 68. 2023年11月01日
-
竣工~2階トイレ~
- 69. 2023年11月01日
-

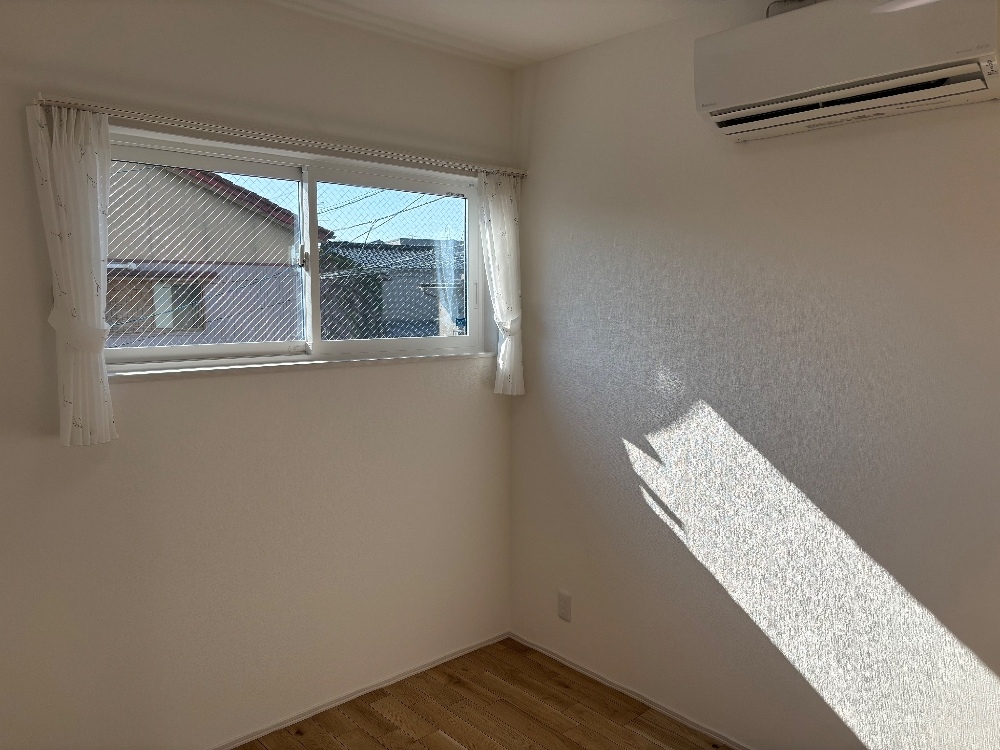

竣工~洋室A~
- 70. 2023年11月01日
-
竣工~洋室B~
- 71. 2023年11月01日
-

竣工~寝室~
- 72. 2023年11月01日
-

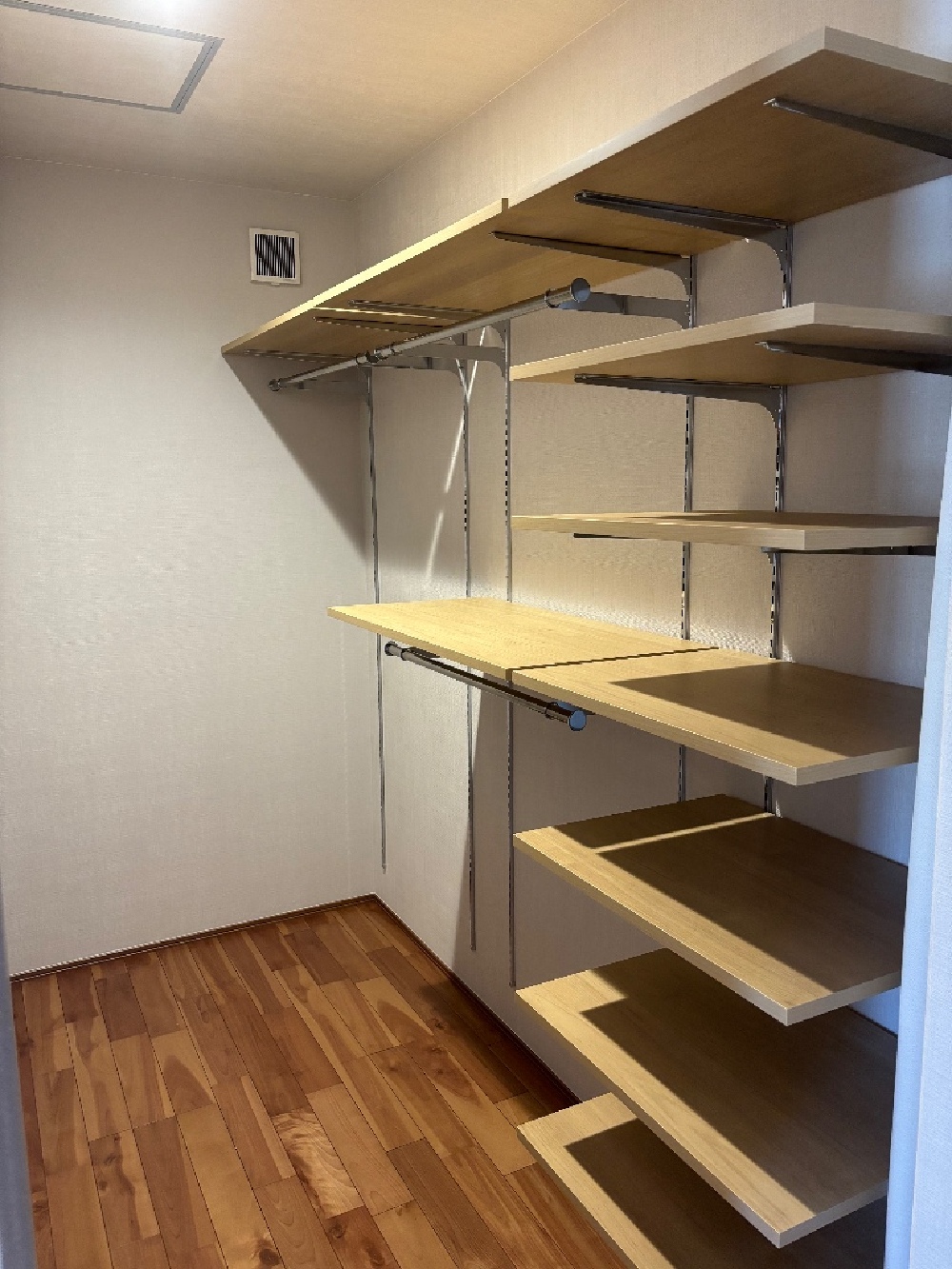

竣工~WIC~
